泵房改造工程施工方案
废弃泵房改造工程方案范本
废弃泵房改造工程方案范本一、前言随着城市化进程的加速推进,城市供水系统的建设已成为城市基础设施建设中的重要组成部分。
在城市供水系统中,泵房作为供水系统中的核心设施,起着水泵增压、输送、调节水压等重要作用。
然而,随着城市供水系统的发展,一些老旧的泵房已经无法满足新的供水系统需求,因而需要对其进行改造或者重建。
本文将针对废弃泵房的改造工程方案进行详细阐述。
二、改造目的1.提升泵房设施的技术水平,以适应新的城市供水系统需求。
2.改善废弃泵房的环境,提高泵房的形象和功能。
3.提高供水系统的运行效率,保障城市居民的日常用水需求。
三、项目范围1.泵房设施改造:包括水泵设备的更换、管道系统的升级、控制系统的更新等。
2.泵房环境改善:包括泵房内外的清洁、照明、通风等整治。
3.安全设施改造:包括泵房内的消防设施、安全警示标识等。
4.周边环境改造:包括泵房周边的绿化、围墙修缮、道路铺设等。
四、改造方案1.泵房设施改造1.1 水泵设备更换:根据供水系统的实际需求,选择高效节能的新型水泵设备,并对原有水泵进行拆卸和更换。
1.2 管道系统升级:对泵房内的管道系统进行检修和更新,采用新材料和新工艺,提升管道系统的承压能力和耐用性。
1.3 控制系统更新:更新泵房内的自动控制系统和监测仪表,实现泵房设备的远程监控和智能控制。
2.泵房环境改善2.1 泵房清洁:对泵房内的地面、墙面、设备等进行清洁打扫,使泵房内部环境整洁。
2.2 照明设施升级:更新泵房内的照明灯具,采用LED照明技术,提高泵房内的照明亮度和节能效果。
2.3 通风设施改造:改善泵房内的通风设施,保障泵房内的空气质量和温度适宜。
3.安全设施改造3.1 消防设施更新:安装泵房内的消防设施,包括灭火器、消防喷淋系统等,以应对可能发生的火灾危险。
3.2 安全警示标识设置:在泵房内设置安全警示标识,包括禁止吸烟、禁止乱丢垃圾等,提醒泵房工作人员注意安全。
4.周边环境改造4.1 绿化美化:在泵房周边进行绿化,种植花草树木,提高泵房周边的环境质量和美观度。
泵房改造施工方案
泵房改造施工方案一、项目背景泵房作为水务工程中的重要设施之一,用于将地下水、河水或其他水源抽送至相应位置,保障供水系统的正常运行。
随着时间的推移和水务工程的发展,一些旧有的泵房设施逐渐老化,不仅存在安全隐患,还无法满足现代化供水的需求。
因此,对泵房进行改造施工势在必行。
二、施工目标1.提高供水系统的安全性和稳定性;2.提升泵房的工作效率和能源利用率;3.满足现代化供水系统对泵房设施的要求;4.减少维修和维护成本;5.降低对周边环境的影响。
三、施工方案1.泵房设备更新对旧有的泵房设备进行全面检修和更换。
根据实际情况确定所需设备的数量和型号,并选用高效节能的新型设备,如变频水泵、高效节能电机等,以提高泵房的工作效率和能源利用率。
2.给排水系统改进对现有的给排水系统进行改造和升级。
包括清理泵房出水管道、安装自动排污系统、加装阀门和流量计等设备,以确保泵房的排水系统完善和顺畅。
3.安全防护设施加固加强泵房的安全防护措施,包括修缮和加固泵房的墙壁、屋顶和地基,安装防爆门窗和防护栅栏等设施,以提高泵房的安全性和稳定性。
4.通风和除湿设备更新对泵房的通风和除湿设备进行更新和改造。
选用高效节能的通风设备和湿度控制设备,以提高泵房内部的空气质量,防止设备受潮和生锈。
5.自动化控制系统更新对泵房的自动化控制系统进行升级和更新。
选用先进的远程监控系统和自动控制设备,以提高供水系统的管理效率和响应速度,同时减少人工操作和维护成本。
6.环境保护设施建设建设泵房周边的环境保护设施,包括设置雨水收集设备、绿化带和污水处理设备等,以减少对周边环境的影响。
四、施工步骤1.施工前准备制定详细的施工计划和施工方案,确定材料和设备的采购,组织施工人员和机械设备,清理现场并确保施工安全。
2.旧设备拆除拆除旧有的泵房设备,并进行记录和分类处理,确保环保和资源的合理利用。
3.设备安装和调试根据设计方案,安装新型的泵房设备,并进行调试和试运行,确保设备的正常工作。
泵房改造工程方案范本最新
泵房改造工程方案范本最新项目概况泵房改造工程是指对现有泵房进行设计、施工、安装和调试等一系列工作,以提高泵房设备运行效率、延长设备寿命、提高安全性和环保性等目的。
泵房改造工程是利用先进的技术和设备,对泵房进行全面升级,以满足不断增长的供水、排水和循环水等各种需求。
泵房改造工程方案应考虑现有泵房设备的运行情况和工艺流程,以及噪音、振动、能耗和维护难度等方面的问题。
通过全面评估现有设备的性能指标和运行情况,确定改造方案,以达到提高泵房运行效率、减少维护成本、改善设备安全性和环保性等目标。
项目背景现有泵房设备已经运行多年,存在一些问题,如设备老化、能耗高、噪音大、维护困难等。
因此,有必要对现有泵房进行改造,以提高设备的运行效率和安全性,降低能耗和维护成本。
项目目标泵房改造工程的主要目标是:1. 提高设备运行效率,减少能耗和维护成本;2. 改善设备运行安全性和环保性;3. 减少设备噪音和振动;4. 延长设备使用寿命;5. 提高泵房的整体管理水平和现代化程度。
改造方案1. 设备更新首先,需要对现有泵房设备进行更新。
根据现有设备的运行情况和工艺流程,可选用新一代高效、低噪音、低能耗的泵和配套设备。
在选择设备时,应考虑设备的标准化、通用化和模块化,以降低设备的运行和维护成本。
2. 自动化控制其次,需要对现有的控制系统进行更新。
采用先进的自动化控制系统,实现远程监控、自动化调节和报警功能,提高泵房的整体管理水平。
通过优化控制系统,可以实现设备的精确控制和运行状态的实时监测,以提高泵房设备的运行效率和安全性。
3. 能效改进在改造过程中,应优化泵房的工艺流程,以提高泵房设备的能效。
通过调整设备的运行参数和工艺流程,实现能耗的优化和降低。
4. 结构改进对泵房的结构进行改进,以降低设备的噪音和振动。
采用隔声材料和减振设备,减少设备运行过程中产生的噪音和振动,改善工作环境。
5. 环保改造在改造过程中,应考虑设备的环保性能。
二次供水泵房改造实施方案

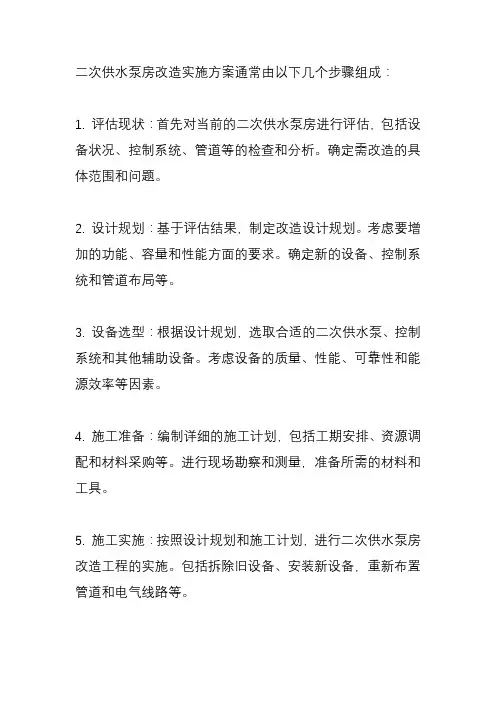

二次供水泵房改造实施方案通常由以下几个步骤组成:
1. 评估现状:首先对当前的二次供水泵房进行评估,包括设备状况、控制系统、管道等的检查和分析。
确定需改造的具体范围和问题。
2. 设计规划:基于评估结果,制定改造设计规划。
考虑要增加的功能、容量和性能方面的要求。
确定新的设备、控制系统和管道布局等。
3. 设备选型:根据设计规划,选取合适的二次供水泵、控制系统和其他辅助设备。
考虑设备的质量、性能、可靠性和能源效率等因素。
4. 施工准备:编制详细的施工计划,包括工期安排、资源调配和材料采购等。
进行现场勘察和测量,准备所需的材料和工具。
5. 施工实施:按照设计规划和施工计划,进行二次供水泵房改造工程的实施。
包括拆除旧设备、安装新设备,重新布置管道和电气线路等。
6. 系统调试与调整:安装完设备后进行系统调试和功能测试。
调整控制系统参数,确保泵站的平稳运行和性能达到设计要求。
7. 运行监测与调优:改造完成后,进行运行测试和监测,确保二次供水泵房的稳定运行。
根据监测结果进行调整和优化,以提高运行效率和性能。
8. 文件归档与培训:整理相关的改造文件和施工记录,进行归档。
对维护人员进行培训,确保其能够正确操作和维护新设备和系统。
需要根据具体的二次供水泵房实际情况和改造需求来制定实施方案。
在具体实施过程中,还需要遵守相关的安全标准和规定,确保施工过程安全可靠。
最后,为了保证改造效果,定期进行维护和检查,及时处理问题和故障。
水泵房改造施工方案范本

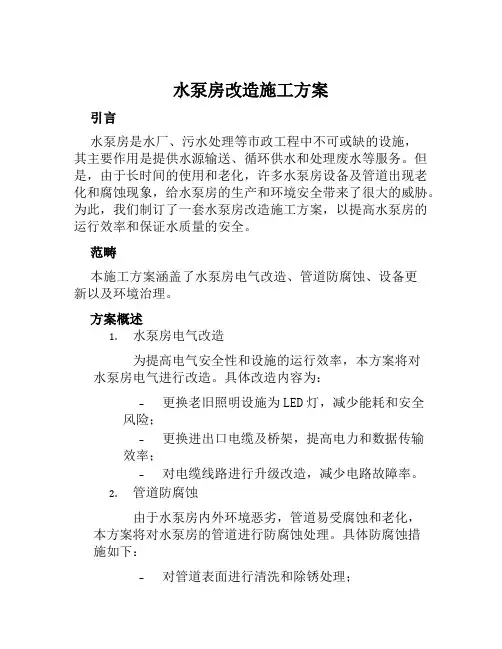

水泵房改造施工方案引言水泵房是水厂、污水处理等市政工程中不可或缺的设施,其主要作用是提供水源输送、循环供水和处理废水等服务。
但是,由于长时间的使用和老化,许多水泵房设备及管道出现老化和腐蚀现象,给水泵房的生产和环境安全带来了很大的威胁。
为此,我们制订了一套水泵房改造施工方案,以提高水泵房的运行效率和保证水质量的安全。
范畴本施工方案涵盖了水泵房电气改造、管道防腐蚀、设备更新以及环境治理。
方案概述1.水泵房电气改造为提高电气安全性和设施的运行效率,本方案将对水泵房电气进行改造。
具体改造内容为:–更换老旧照明设施为LED灯,减少能耗和安全风险;–更换进出口电缆及桥架,提高电力和数据传输效率;–对电缆线路进行升级改造,减少电路故障率。
2.管道防腐蚀由于水泵房内外环境恶劣,管道易受腐蚀和老化,本方案将对水泵房的管道进行防腐蚀处理。
具体防腐蚀措施如下:–对管道表面进行清洗和除锈处理;–刷涂酸碱防腐漆,提高管道的耐腐蚀性;–对管道内部进行清洗,预防污垢和细菌滋长。
3.设备更新为提高水泵房的设施运行效率和优化生产流程,本方案将对水泵房设备进行更换和升级。
具体设备更新内容如下:–更换老旧水泵为高效、低噪音水泵;–更换气动阀门和控制系统以提高生产自动化水平;–更新过滤和消毒设备以保证水源质量。
4.环境治理水泵房常年运行,易受污染,为了保持水泵房环境清洁及员工健康,本方案将进行环境治理工作。
环境治理主要包括了:–清洁水泵房内部和周边区域的垃圾、污垢等;–对水泵房内空气进行监测,及时清理和更换滤芯;–定期进行环境卫生消毒处理。
实施方案1.项目计划全部改造计划预计为时三个月,具体的计划是:–第一周:现场踏勘,制定详细的改造方案;–第二周:开始进行电气改造和管道防腐蚀工作;–第三周:涉及到设备更新开始进行设备的升级和更换工作;–第四周:持续进行设备的更换和升级,并开始进行环境治理;–第五周至第十二周:持续进行管道防腐蚀、设备更新、环境治理工作,最终进行完工验收。
小区泵房的工程施工方案

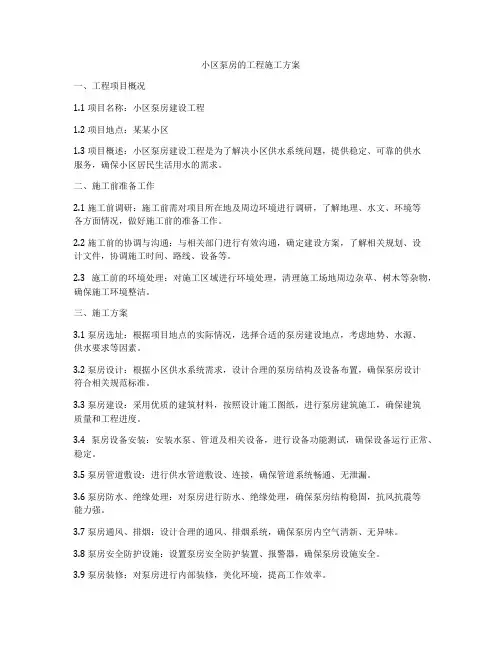

小区泵房的工程施工方案一、工程项目概况1.1 项目名称:小区泵房建设工程1.2 项目地点:某某小区1.3 项目概述:小区泵房建设工程是为了解决小区供水系统问题,提供稳定、可靠的供水服务,确保小区居民生活用水的需求。
二、施工前准备工作2.1 施工前调研:施工前需对项目所在地及周边环境进行调研,了解地理、水文、环境等各方面情况,做好施工前的准备工作。
2.2 施工前的协调与沟通:与相关部门进行有效沟通,确定建设方案,了解相关规划、设计文件,协调施工时间、路线、设备等。
2.3 施工前的环境处理:对施工区域进行环境处理,清理施工场地周边杂草、树木等杂物,确保施工环境整洁。
三、施工方案3.1 泵房选址:根据项目地点的实际情况,选择合适的泵房建设地点,考虑地势、水源、供水要求等因素。
3.2 泵房设计:根据小区供水系统需求,设计合理的泵房结构及设备布置,确保泵房设计符合相关规范标准。
3.3 泵房建设:采用优质的建筑材料,按照设计施工图纸,进行泵房建筑施工,确保建筑质量和工程进度。
3.4 泵房设备安装:安装水泵、管道及相关设备,进行设备功能测试,确保设备运行正常、稳定。
3.5 泵房管道敷设:进行供水管道敷设、连接,确保管道系统畅通、无泄漏。
3.6 泵房防水、绝缘处理:对泵房进行防水、绝缘处理,确保泵房结构稳固,抗风抗震等能力强。
3.7 泵房通风、排烟:设计合理的通风、排烟系统,确保泵房内空气清新、无异味。
3.8 泵房安全防护设施:设置泵房安全防护装置、报警器,确保泵房设施安全。
3.9 泵房装修:对泵房进行内部装修,美化环境,提高工作效率。
3.10 泵房环境治理:对泵房周边环境进行治理,确保泵房周边环境整洁、无污染。
四、施工过程4.1 施工人员分工:根据工程施工图纸,合理分工,明确各工种的职责和任务。
4.2 施工现场管理:加强施工现场管控,确保施工现场安全、质量。
4.3 质量监控:严格按照建设方案和规范进行施工,确保工程质量。
泵房改造方案施工工程
泵房改造方案施工工程一、工程概述随着城市化进程的加快,城市供水管网不断完善,水泵房也逐渐成为城市供水系统中不可或缺的重要组成部分。
水泵房的主要作用是将自来水从水厂输送到城市各个区域,确保城市居民正常用水。
然而,随着供水系统的不断更新与改造,一些旧水泵房设施逐渐老化,存在安全隐患,水力性能下降等问题,需要进行改造升级。
本工程的项目为某城市XX水泵房的改造工程,主要包括泵房设备更换、管道改造、水泵升级以及系统自动化控制等内容,旨在提高水泵房的运行效率和安全性,确保城市供水系统的正常运行。
二、工程施工方案1.泵房设备更换针对现有水泵房设备老化的问题,需要对一些老旧设备进行更换。
首先,需要根据实际需要,选择合适的新型水泵,并进行维修或更换旧水泵。
其次,对泵房内的电气设备、控制系统等设备也需要进行检修与更换。
新型设备的选型要符合城市供水系统需求,能够提高供水系统的水力性能,减少能耗,延长设备使用寿命。
2.管道改造在现有供水管网的基础上,针对一些老化、漏水等问题,需要对部分管道进行改造。
此次改造将采用优质材料进行管道更换,保证管道的稳定流通,减少漏水量,提高供水系统的稳定性。
3.水泵升级为了提高城市供水系统的供水能力和稳定性,本次改造工程将对水泵进行升级,确保水泵的运行效率和节能性能。
采用先进的水泵技术,提高水泵的流量和扬程,并合理配置水泵的数量和排布位置,以提高城市供水系统的供水能力。
4.系统自动化控制为了提高水泵房的运行效率和安全性,本次改造工程将对水泵房进行自动化控制系统的安装,实现水泵的远程监控和自动运行。
通过智能化的控制系统,对水泵房的设备进行自动化调节和监控,提高设备的运行效率,减少人为巡检和操作的工作量,提高城市供水系统的运行稳定性。
三、施工流程1.前期准备对水泵房进行全面的勘测和评估,确定工程改造范围和具体需求。
制定施工方案及安全措施,进行设备和材料的选购。
确定施工队伍和人员分工,并完成相关手续和资质的审批。
排水泵房改造技术方案
排水泵房改造技术方案1. 预备工作:在开始排水泵房改造前,进行充分的准备工作是必要的。
首先,确保施工区域安全,并清理搬迁或保护现有设备和管道。
另外,进行必要的测量和勘察,以便制定详细的施工方案。
2. 防水处理:排水泵房改造的第一步是进行防水处理。
检查并修补任何可能引起漏水的地下水渗漏源,如墙壁或地板的裂缝。
选择高质量的防水涂料或薄膜,并根据制造商的指导进行施工。
3. 泵房通风设施:为了提高排水泵房的通风效果,可以添加通风设施,如排气扇或开放式窗户。
这将有助于防止潮湿环境的形成,并减少水蒸气对设备的损害。
4. 安装防潮地板:在排水泵房安装防潮地板是必要的,以减少地面潮湿对设备和管道的腐蚀。
可以选择某些具有防水性能和耐腐蚀性的地板材料,如耐酸碱瓷砖或防水混凝土。
5. 水泵与控制系统更新:如果水泵和控制系统陈旧或存在故障,进行更新是必要的。
选择高效节能的水泵,并确保控制系统可以准确监测和控制泵的运行。
6. 安装监测设备和报警系统:为了确保排水泵房的安全运行,安装监测设备和报警系统是必不可少的。
监测设备可以监测泵的运行状态,水位和压力等参数,以便及时发现问题并采取措施。
报警系统可以在发生故障或异常情况时及时发出警报,以便进行紧急处理。
7. 规范维护计划:对改造后的排水泵房进行规范的维护计划是必要的,以保持设备的良好状态和延长使用寿命。
维护计划应包括定期检查,清洁和润滑设备,以及及时更换损坏的零件。
8. 安全措施:确保排水泵房的安全非常重要。
安装适当的安全设备,如防护栏杆,防火设备和紧急照明装置。
另外,培训和教育工作人员遵守安全操作规程,并确保他们了解应急情况的处理方法。
通过以上的改造技术方案,可以改善排水泵房的功能和效率,提高设备的可靠性和安全性。
泵房提升工程施工方案范本
泵房提升工程施工方案范本一、工程概况泵房提升工程是指对已有的泵房进行提升改造,以满足新的使用需求和提升设施的性能。
本工程项目位于xx市xx区,是xx公司的一项重要设施改造工程。
本工程施工内容涉及泵房设备的更换、管道系统的改造、电气设备的更新等多个方面。
二、施工目标1.提升泵房设施的性能和安全性。
2.满足新的使用需求,保证设施运行稳定。
3.提高设备的能效,降低运行成本。
三、施工内容1.泵房设备更换包括主泵、辅助泵、水泵、管道等设备更换。
2.管道系统改造对泵房的管道系统进行重新布局和改造。
3.电气设备更新对原有的电气设备进行更新和升级。
四、施工方案1.泵房设备更换1.1 设备选型根据工程需求和现场实际情况,选择性能稳定、可靠性高的设备进行更换。
考虑到运行成本和设备寿命等因素,选用品牌设备,并确保设备的质量达到要求。
1.2 设备更换流程根据施工进度和工期计划,合理安排设备更换的时间和顺序。
在更换过程中,需注意对原有设备的拆装,防止对其它设施造成影响。
同时,要做好新设备的安装调试工作,确保设备的性能满足要求。
2.管道系统改造2.1 管道布局设计根据新的使用需求和设备更换情况,重新设计管道系统的布局。
考虑到管道的走向、连接方式、阀门设置等因素,合理布局管道系统。
2.2 管道系统改造施工根据设计要求,对原有的管道系统进行改造。
包括管道的更换、连接、焊接等工作。
在施工过程中,需注意对管道系统的清洁和防腐处理,确保管道的质量和正常使用。
3.电气设备更新3.1 设备选型根据工程需要,选择符合要求的电气设备进行更新。
保证设备的性能可靠和安全稳定。
3.2 设备更新施工对原有电气设备进行拆卸和更新。
在施工过程中,需注意对电气系统的绝缘和接地处理,确保设备的安全运行。
五、施工组织1.组织结构施工项目部成立施工领导小组,由项目经理担任组长,分别成立机械、电气、管道等专业施工组,成员包括项目经理、专业技术人员、现场施工人员等,根据工程项目的需要组织实施。
泵房改造工程方案模板范本
泵房改造工程方案模板范本一、工程概况1.1 工程名称:泵房改造工程1.2 项目背景:泵房是一种重要的设施,用于水源、供水和排水系统中的水泵运行和管道连接。
随着城市水利设施的不断发展和改造,泵房也需要进行相应的改造和升级,以满足城市发展的需求。
1.3 改造范围:本次工程主要对现有泵房设施进行改造升级,包括泵房结构、设备、管道及自动化控制系统等方面。
1.4 改造目的:提高泵房设施的运行效率,减少能耗和维护成本,提高供水和排水系统的稳定性和可靠性。
二、设计原则2.1 安全性:改造后泵房设施需符合相关安全规范和标准,保障设备和人员的安全。
2.2 可靠性:改造后泵房设施需具有高可靠性和稳定性,确保供水和排水系统的正常运行。
2.3 高效性:改造后泵房设施需具有高效的能耗性能和运行效率,减少供水和排水系统的能耗成本。
2.4 环保性:改造后泵房设施需符合环保要求,降低对环境的影响。
三、设计方案3.1 结构改造:对泵房建筑结构进行检修加固,确保其抗震和抗风能力,提高设施的使用寿命。
3.2 设备改造:更新更换老化设备,提高泵房设备的运行效率和性能,降低能耗和维护成本。
3.3 管道改造:更新更换老化管道,提高管道的密封性和耐腐蚀性,减少泄漏和浪费。
3.4 自动化控制系统改造:引入先进的自动化控制系统,提高设备的自动化程度,减少人工操作,提高泵房运行效率和稳定性。
3.5 环保设施改造:增加过滤器、清水池等环保设施,净化废水,降低对环境的影响。
四、施工方案4.1 勘察设计:对泵房设施进行勘察,进行详细设计,并制定合理的施工方案。
4.2 设备采购:根据设计方案确定所需设备和材料,进行采购工作。
4.3 施工实施:按照设计方案和安全规范进行施工实施,确保施工质量和安全。
4.4 现场监督:对施工过程进行现场监督,保障施工质量和进度。
4.5 竣工验收:对改造后泵房设施进行竣工验收,确保符合设计要求和标准。
五、预算与投资5.1 工程预算:对泵房改造工程进行详细预算,确定工程投资。
中央水泵房施工方案
中央水泵房排水系统改造方案为加强我矿防治水工作主体责任意识,提高矿井排水系统能力,特委托中煤科工西安院为我矿的防治水治理工作进行专业化服务,中煤科工西安院以矿井现状为基础,在2023年5月8日制定了《1-2煤西翼采区防治水工作计划》,根据该防治水工作计划,我矿中央水泵房的综合排水能力要求不得低于1000m3/h,目前中央水泵房排水能力无法满足要求,因此,根据该工作计划安排,我矿将对中央水泵房排水系统进行改造。
一、工程概况:(一)原有系统情况:1、原排水系统(1)中央水泵房原主排水设备为三台矿用耐磨多级离心泵,型号:MD85-45×2,扬程: 90m,流量: 85m/h,电机功率: 37kW,电压等级: 660V。
(2)中央水泵房内原环形管网采用Φ114 无缝钢管,水泵及管路配套设施有射吸泵、手动闸阀、逆止阀、压力表等。
(3)主排水管路选用两趟Φ114 无缝钢管,沿主斜井排至地面矿井水处理车间。
正常涌水量时1趟工作、1趟备用,最大涌水量时2趟同时工作,敷设距离为260m。
2、原供电系统中央变电所安装2台KBSG-630/10/0.69kV的矿用干式变压器和7台KBZ-400/660V的馈电开关形成双回路供电系统,通过中央变电所低压Ⅰ回K-02#馈电开关和Ⅱ回K-06#馈电向中央水泵房供电,中央水泵房安装有三台KBZ-400/1140V(660)型馈电形成双回路供电,并安装三台QJZ-80/660V型真空电磁启动器控制三台水泵的启停。
(二)新系统更新改造情况:1、排水系统(1)更换中央水泵房三台矿用耐磨多级离心泵,型号: MD360-60×3,扬程: 180m.流量: 360m/h,电机功率: 315KW,电压等级: 1140V。
(2)将中央水泵房内环形管网更换为DN250煤矿用钢丝网骨架聚乙烯液体管,将水泵出水口手动闸阀全部更换为电动闸阀;更换水泵及管路配套设施(真空泵、射吸泵、电动闸阀、逆止阀、压力表等)。
泵房改造工程方案怎么写
泵房改造工程方案怎么写一、工程概述泵房改造工程是指对已有泵房进行改造,以提升其设施设备的性能和功能,以满足当前和未来的供水需求。
该工程的主要内容包括泵房设备更新、管道维修、自动化控制系统改造等。
改造后的泵房将能够提供更加稳定、可靠的供水服务,同时具有更高的运行效率和更低的维护成本。
二、改造内容及技术方案1. 设备更新泵房设备是供水系统的核心组成部分,其性能直接影响着供水的稳定性和效率。
因此,本次改造工程将对泵房的设备进行全面更新,包括主泵、备用泵、控制器、阀门等。
其中,主要采用国际先进的设备,如变频供水泵、智能控制器等,以提升整个供水系统的运行效率和稳定性。
2. 管道维修在泵房改造过程中,需要对供水管道进行维修和重建。
首先,对老化、漏水和损坏的供水管道进行更换和维修,保证其正常运行。
其次,根据实际的供水需求,对供水管道进行重新设计,以减少管道阻力,提高供水效率。
3. 自动化控制系统改造为了提升泵房的自动化程度,本次改造工程还将对控制系统进行改造。
采用先进的 PLC控制系统以实现泵房设备的自动运行、故障诊断和远程监控。
同时,还将增加智能化的供水调节系统,根据供水需求自动调整泵房设备的运行状态,提高供水系统的稳定性和节能效果。
4. 安全设施改造泵房作为供水系统的核心设施,必须保证其安全性。
因此,在改造过程中,需要对泵房的安全设施进行全面升级,包括消防设备、安全报警系统、紧急停车装置等。
使泵房在紧急情况下能够迅速、有效地应对各种突发事件,确保供水系统的安全和可靠性。
5. 能耗节约改造近年来,能源消耗和环境保护问题日益受到重视。
因此,在泵房改造过程中,还将采用节能技术,如能效变频设备、智能控制系统等,以减少泵房的能源消耗。
同时,还将对泵房进行热绝缘、隔音处理,降低设备的运行噪音和热量散失,提高泵房的舒适度和节能性。
三、工程实施泵房改造工程的实施需要分为准备阶段、设计阶段、施工阶段和验收阶段。
在准备阶段,需要对泵房进行全面的勘察和诊断,确定具体的改造方案和工程量。
泵房施工方案 (2)
泵房施工方案 (2)一、前期准备工作在进行泵房施工前,首先需要进行充分的前期准备工作。
包括但不限于测量现场地形、制定详细的施工方案、确定施工所需材料和设备清单、组织好施工人员等。
只有做好前期准备工作,才能确保后续的施工顺利进行。
二、施工流程1. 地基处理首先需要对泵房的地基进行处理。
根据现场实际情况,可以选择挖土、填土或者加固地基等方式,确保地基的承载力和稳定性。
2. 基础浇筑在地基处理完成之后,可以进行泵房基础的浇筑工作。
根据设计要求和施工方案,选择合适的混凝土配比和浇筑方法进行基础施工。
3. 主体结构施工主体结构施工是泵房建设的关键环节。
根据设计图纸和相关规范,进行主体结构的搭建和加固工作。
确保结构的稳固和安全。
4. 设备安装泵房施工完成后,需要进行设备的安装工作。
包括泵、管道、控制系统等设备的安装和调试。
确保设备正常运行。
5. 装饰装修最后是泵房的装饰装修工作。
包括内部墙面粉刷、地面铺设、门窗安装等工作。
使泵房整体美观并符合要求。
三、施工注意事项1. 安全第一在整个施工过程中,安全永远是第一位的。
施工人员要严格遵守安全操作规程,佩戴好安全防护用具,确保施工过程中零事故发生。
2. 质量保证质量是泵房施工的生命线。
在施工过程中,要严格按照施工图纸和要求进行操作,保证施工质量。
3. 环境保护在施工现场要做好环境保护工作,合理利用资源,避免污染环境。
施工结束后,要做好清理工作,确保施工现场整洁。
四、施工总结泵房施工是一个细致复杂的工程,需要各方面的配合和精细管理。
只有做好前期准备、严格执行施工方案、关注质量安全,才能顺利完成泵房施工任务。
愿以上内容对泵房施工有所助益。
水泵房改造施工方案
水泵房改造施工方案1.工程概述本水泵房改造工程位于市区,为了提高供水系统的运行效率和安全性,需要对水泵房进行改造。
本项目主要包括水泵房设备更新、维修和加固设施等改造工作。
2.工程内容2.1设备更新通过对水泵房设备进行更新,能够提高供水系统的运行效率和可靠性。
具体工作包括:-更换老化损坏的水泵和配套设备;-更新控制系统,实现远程监控和故障诊断;-安装新的自动化设备,提高管理效率。
2.2维修对于已损坏或老化的设施,需要进行维修或更换。
具体工作包括:-修复漏水问题;-更换损坏的管道和阀门;-清洗水池和水泵。
2.3加固设施为了提高水泵房的抗震能力和安全性,需要进行加固工作。
具体工作包括:-安装抗震支撑和降振装置;-增加防火设施,如灭火器和灭火系统;-更新电气设备,确保安全性。
3.施工方案3.1准备工作在施工前,需要进行准备工作,包括:-制定详细的改造方案和施工计划;-准备施工所需的材料、设备和人力资源;-进行现场勘察和测量,确保改造方案的可行性。
3.2设备更新先拆除旧设备,然后安装新设备。
具体工作包括:-拆除旧水泵和配套设备;-安装新水泵和配套设备;-连接电气线路和管道。
3.3维修修复漏水问题和更换损坏设施。
具体工作包括:-找出漏水原因,进行修复;-更换损坏的管道和阀门;-清洗水池和水泵。
3.4加固设施安装抗震支撑和降振装置,并更新电气设备。
具体工作包括:-安装抗震支撑和降振装置,提高建筑物的抗震能力;-更新电气设备,确保安全性;-安装防火设施,如灭火器和灭火系统。
4.施工组织4.1施工团队根据工程的复杂程度,组织一支包括项目经理、技术人员、施工人员等的专业施工团队。
项目经理负责整个施工过程的协调和管理,技术人员负责施工方案的制定和技术指导,施工人员负责具体的施工工作。
4.2施工进度根据施工计划,制定详细的施工进度,并进行合理的组织和安排。
确保施工进度的顺利推进,并在规定的时间内完成工程。
4.3安全管理在施工过程中,要加强安全管理,确保工人的人身安全和工程的安全性。
泵房装修工程施工方案范本
泵房装修工程施工方案范本一、项目概况1.1 项目名称:泵房装修工程施工方案1.2 项目地点:XX区XX村1.3 项目业主:XX公司1.4 项目概述:本项目为对已有泵房进行装修改造,包括内部设备调整、外观改造、电气设备更新等内容。
装修后泵房将满足更高的使用需求,并提升外观形象。
1.5 施工单位:XX建筑公司1.6 项目经理:XX1.7 项目联系方式:XX二、工程概况2.1 工程名称:泵房装修工程2.2 工程内容:包括泵房内部的设备更新和调整、外观的装修以及电气设备的更新等内容。
2.3 工程量及概算:具体工程量和概算将在后续的施工图纸和报价中确定。
2.4 工程工期:预计总工期为3个月。
2.5 施工单位:XX建筑公司2.6 监理单位:XX监理公司2.7 设计单位:XX设计院2.8 监理工程师:XX2.9 设计师:XX2.10 施工地点:XX区XX村三、施工方案3.1 泵房内设备更新和调整:根据实际情况,对泵房内的机械设备、管道等进行检修和维护。
对老旧的设备进行更新或更换,使其符合新的使用要求,同时对设备进行合理的布局和调整,提高使用效率。
3.2 泵房外观装修:对泵房的外墙进行清洗、粉刷,改善外观形象。
同时对门窗、室外设施等进行修缮和更新,使其与内部设备相匹配,提高整体的美观度。
3.3 电气设备更新:对泵房内的电气设备进行更新,包括照明设施、配电设备等。
同时进行线路检查和整改,保证电气设备的安全稳定运行。
3.4 施工工艺:① 施工前期准备:清理施工现场,搭建临时设施,做好施工人员的安全教育和培训。
② 施工过程管理:严格按照设计图纸和施工方案进行施工,做好质量和安全管理,保证施工进度。
③ 施工后期验收:进行施工质量验收,配合监理单位进行检查,保证施工的合格和安全。
四、施工安全措施4.1 施工现场安全防护措施:① 做好现场围挡和标识,避免外人闯入施工现场。
② 安排专人负责施工安全管理,定期进行安全检查和巡视。
泵房改造施工程序及方法(3篇)
第1篇一、施工准备1. 现场勘查:对泵房现状进行详细勘查,了解设备、管道、结构等情况,确定改造方案。
2. 施工组织设计:根据改造方案,编制施工组织设计,明确施工顺序、进度、质量、安全、环保等方面的要求。
3. 材料设备采购:根据施工组织设计,采购所需材料、设备,确保质量、数量、规格符合要求。
4. 人员培训:对施工人员进行技术培训,确保掌握施工工艺、安全操作规程。
二、施工步骤1. 拆除原有设施:拆除泵房内原有的设备、管道、支架等,清理现场,确保施工环境安全。
2. 改造方案实施:(1)结构改造:对泵房结构进行加固、改造,确保满足新的设备安装和使用要求。
(2)设备安装:根据改造方案,安装新的水泵、电机、控制柜等设备,确保设备安装位置合理、牢固。
(3)管道安装:安装新的管道,包括进水管、出水管、回流管等,确保管道连接牢固、无泄漏。
(4)电气安装:安装新的电缆、电线、开关、插座等电气设备,确保电气线路布局合理、安全。
3. 检查验收:(1)设备检查:对安装的设备进行检查,确保设备运行正常。
(2)管道检查:检查管道连接是否牢固,是否存在泄漏现象。
(3)电气检查:检查电气线路布局是否合理,是否存在安全隐患。
4. 试运行:(1)对改造后的泵房进行试运行,确保设备运行稳定,无异常情况。
(2)对试运行过程中发现的问题进行整改,确保泵房正常运行。
三、施工注意事项1. 安全施工:严格遵守安全操作规程,确保施工人员安全。
2. 环保施工:采取措施降低施工过程中的噪音、粉尘、废水等污染。
3. 质量控制:加强施工过程中的质量控制,确保改造后的泵房符合设计要求。
4. 施工进度:合理安排施工计划,确保工程按期完成。
5. 信息化管理:采用信息化手段,对施工过程进行实时监控,提高施工效率。
四、施工结束1. 清理现场:对施工过程中产生的垃圾、废料进行清理,确保现场整洁。
2. 验收交付:对改造后的泵房进行验收,确保符合设计要求,交付使用。
通过以上施工程序及方法,可以确保泵房改造工程顺利进行,提高泵房运行效率,保障设备安全稳定运行。
农用泵房改造施工方案
农用泵房改造施工方案一.项目概况本项目为农用泵房改造施工,位于我国某农业生产基地。
农用泵房原建于上世纪九十年代,主要承担农田灌溉及排水任务。
随着农业现代化进程的推进,原泵房设施已无法满足当前农业生产需求,故需对其进行改造。
改造后的泵房将提高灌溉效率,降低能耗,保障农业生产顺利进行。
二.编制依据1.《建筑工程施工质量验收统一标准》;2.《建筑电气设计规范》;3.《建筑给排水设计规范》;4.《建筑工程施工组织设计规范》;5.《建筑施工现场临时用电安全技术规范》;6.《建筑工程施工安全生产管理规定》;7.项目设计图纸及说明书;8.施工现场实际情况。
三.施工组织设计1.施工队伍组织根据工程量及施工进度要求,组建一支具备丰富施工经验的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员、材料员、机修工、电工等。
2.施工进度计划根据工程量及施工条件,制定合理的施工进度计划,确保工程按期完成。
施工进度计划分为以下几个阶段:(1)前期准备:办理施工手续,搭建临时设施,进行技术交底;(2)主体施工:泵房结构改造、设备安装;(3)附属设施施工:电气、给排水、通风等;(4)调试及验收:设备调试,工程验收;(5)竣工及交付:工程竣工,办理交付手续。
3.施工质量管理(1)建立健全质量管理体系,明确质量责任;(2)严格按照设计文件和施工规范进行施工;(3)加强施工过程质量控制,做好隐蔽工程验收;(4)对施工材料、设备进行严格把关,确保质量合格;(5)加强施工人员培训,提高施工技能。
4.施工安全管理(1)建立健全安全生产责任制,明确安全责任;(2)制定安全生产规章制度,严格执行;(3)加强施工现场安全防护,设置安全警示标志;(4)定期进行安全检查,消除安全隐患;(5)对施工人员进行安全教育,提高安全意识。
四.施工工艺1.泵房结构改造:采用钢筋混凝土框架结构,拆除原泵房部分构件,新增部分构件,提高泵房整体稳定性;2.设备安装:选用高效节能的泵房设备,按照设备说明书进行安装;3.电气工程:采用TN-S系统,电缆敷设采用穿管敷设;4.给排水工程:采用新型给排水管道材料,提高管道使用寿命;5.通风工程:设置合理的通风系统,保证泵房内空气流通。
泵房改造工程施工方案
施工组织设计目录1、工程简况 (3)1.1、工程简介 (3)1.2、现场自然条件 (4)1.4、编制依据 (5)1.5、编制原则 (7)2、施工总平面图 (7)2.1、布置原则 (7)2.2、现场布设 (7)2.3、施工现场平面布置图 (8)3、工程班子主要管理人员 (8)3.1、施工组织机构 (8)3.2、工程班子地管理目标 (8)4、施工进度及工期保证措施 (10)4.1、工程施工进度计划 (10)4.2、具体施工计划 (11)5、材料、设备、人员进场计划,资源安排 (13)5.1、劳动力用量计划及管理措施 (13)5.2、主要材料设备用量和进场计划 (15)5.3、主要施工机械设备保证措施及进场计划 (15)5.3.1主要机械、设备保证措施 (15)5.3.2主要机械、设备进场计划 (16)6、施工重点难点分析 (16)6.1、施工内容 (16)6.2、技术要求 (17)6.2.1、雨水泵技术要求 (17)6.2.2、电气施工技术要求 (18)6.2.3、机械格栅技术要求 (19)7、各分部分项工程主要施工方法 (26)7.1、雨水泵拆除 (26)7.2、雨水泵设备安装及调试运行 (27)7.4、拍门安装 (39)7.4、电气拆除安装施工 (40)7.4、机械格栅拆除 (50)7.5、机械格栅安装 (53)7.6、屋面改造 (54)7.7、窗台防水密封 (57)7.8、除锈喷漆 (57)7.9、墙面粉刷 (58)8、质量保证措施 (59)8.1、从组织机构上保证质量 (59)8.2、从制度上保证质量 (60)8.3、建立健全质量保证机构,落实质量责任制. (60)8.4、施工准备阶段控制 (60)8.5、施工过程质量控制 (61)8.6、竣工阶段质量控制措施 (62)8.7、测量管理措施 (62)8.9、计量器具管理 (63)8.10、隐蔽工程地质量管理 (63)8.11、成品保护地保证措施 (64)9、现场文明施工及现场环保、维护措施 (64)9.1、现场文明施工保证措施 (64)9.2、现场环保、维护措施 (65)10、安全保证施工措施 (67)10.1、建立健全安全生产责任制 (68)10.2、主要施工工程安全技术措施 (69)10.3、工程施工安全技术措施 (70)11、冬、雨季施工措施 (76)11.1、冬期施工措施 (76)11.2、雨季施工措施 (76)12、地下管线及其它地上地下设施地加固措施 (78)12.1、周边建筑基础地保护 (78)12.2地上及地下各类管线地保护 (78)13、保证安全生产、文明施工、减少扰民降低环境和噪音地措施 (79)13.1、保证安全生产地措施 (79)13.2、文明施工地措施 (83)13.3、减少扰民 (85)13.4、空气污染(防尘)地控制 (86)13.5、降低环境污染地措施 (87)14、工程交验后服务措施 (88)14.1、工程交付 (88)14.2、竣工后地服务及保修 (89)1、工程简况1.1、工程简介东海路雨水泵及开关柜更新工程安装位于开发区东海路雨水泵站.本工程地招标范围为10台立式水泵安装,20面6KV开关柜安装及泵站附属设施维修.工程名称:东海路雨水泵及开关柜更新工程安装工程地点:开发区东海路雨水泵站建设单位:天津经济技术开发区公用事业局管理单位:天津泰达市政公司计划开竣工日期:开工日期:2013年3月15日,竣工日期:2013年12月15日建设规模:10台立式水泵安装,20面6KV开关柜安装及泵站附属设施维修.具体施工内容如下:1.1.1、工艺设备(1)雨水泵:对采购地10台雨水泵及配套设备、出水管线接货、验货、泵池清淤、安装、调试,以及安装上述设备所需地附件、辅料.(2)10台套拍门更新(不锈钢浮箱式拍门,含角度及相关紧固件).10台拍门更换为不锈钢(321)浮箱式,采用通轴(不锈钢)形式,带注入孔.(3)原水泵出水通气管DN80 更换为304不锈钢管(约40M,含采购及安装).(4)4台套2MX2M泵站出水闸门大修(正常开启).(5)压力池泵池侧池壁大修.(6)4台进水闸门检修(正常开启).(7)安装甲供泵本体进出气阀门接出气管至泵房处,需经现场踏验,出气管需穿墙.(8)大修期间堵水调水.(9)配合设备厂家拆装设备及核实尺寸.(10)本工程增加泵站泵池墙体防水内容.1.1.2、电气设备对采购地20面6KV开关柜设备接货、验货、安装、调试,以及安装上述设备所需地附件、辅料.1.1.3、机械格栅采购并安装进水格栅板5面(含新格栅板安装,旧格栅板拆除工作量);移动式格栅清污机一台.1.1.4、土建施工(1)出水池压力井盖更新(含人孔),共10个.(2)泵站围墙除锈刷漆加固长180m、爬梯除锈刷漆加固4个.(3)雨水前池顶棚钢结构网架除锈喷漆250平M.(4)所有房屋窗台防水密封处理24个,清除窗框与洞口空隙处杂物.(5)泵站东西山墙加装强排风机(共4台).(6)休息室、门卫室、大门墙垛,墙面修补及石材面砖补贴200平M.(7)值班室、泵房墙面粉刷1200平M.(8)电站、休息室、泵房屋顶局部防水层施做500平M.(9)泵层地面、墙面修补.1.2、现场自然条件1.2.1、开发区地理位置及简况天津开发区位于天津市东南,距市中心50公里,紧靠天津港和具有42万人口地塘沽区,邻接中国第一保税区——天津港保税区.开发区东西平均宽 5.1公里,区域主体大致呈矩形.区内有京津塘高速公路港区连接线及60M宽地第七大街横贯开发区东西,50M宽地南海路贯穿开发区南北,是开发区将来发展与外界联系地交通枢纽,该区道路四通八达交通便利,经过十多年地开发建设,开发区内先后建成起步区、生活区等区域,一批三资企业、韩国工业园地、泰丰工业园区及金融贸易区等正在加紧基础设施地建设.1.2.2、地形地貌开发区地处渤海湾西侧,属冲积——海积平面,大部分地区为盐田,地势比较平坦,地势高差较小.1.2.3、工程地质本工程参照建成区地工程地质资料.开发区地处渤海湾地带,属渤海凹陷区,冲积——海积平原为第四纪河流及滨海沉积层,表层为人工填土层,多为松散状素土.在约 2.5—3.5M范围内为新近沉积陆相层,呈轻—流塑状态高压缩性,淤泥质粘土.含水率34.8%-63.3%,地基承载力[R]=60kPa.5M—15M深为浅海相沉积层,多为褐色,淤泥及淤泥质土,其力学性质极差,最高含水率达64.7%.[R]=60kPa,在下部以粉土为主,夹有淤泥粘土,含水量24.5%—33.6%.[R]值在100kPa以上.根据国家地震局地震裂度地划分,据市建委92年建抗566号文本地区抗震设防裂度为7度.1.2.4、地下水地浸蚀作用天津开发区地处盐田旧址,地下水所含Cl-、Mg2+、SO2-4等浓度较高,对地下设施如钢筋混凝土管材,建筑基础等均有腐蚀作用,在施工图设计阶段均考虑采取防腐措施.1.2.5、气象条件天津开发区地处中纬度欧亚大陆东岸,季风环流旺盛,气候属温暖带大陆季风气候.春季干燥,少雨风多;夏季受太平洋热带高压影响,多受东南海洋气候控制,天气比较温和,多阴雨,偶有高温,秋季冷暖适中,多晴天;冬季受西伯利亚蒙古冷高压控制,以偏北风为主,气候寒冷,少雪多雾.年平均气温12℃.平均地面温度14.2℃.日照百分率65%,全年平均降雨509毫M,其中7、8月份平均373毫M,占全年降雨量地63.2%.冬季最大年均冻土深度为0.615M.1.3、工期及质量要求1.3.1、工期要求:开竣工日期2013年3月15日——2013年12月15日1.3.2、质量标准:达到国家现行有关规范标准1.4、编制依据1.4.1、依据天津市市政工程设计研究院设计地2012年天津开发区大修、更新、改造工程东海路雨水泵及开关柜更新施工图纸(包括工艺部分和电气部分);1.4.2、依据国家和行业颁布地现行相关规程、规范标准等;1.4.3、国家现行规范标准:《泵站技术规范》(安装分册、验收分册)SD204-86《机械设备安装工程施工及验收规范》(TJ231〈四〉)《电气装置安装工程高压电器施工及验收规范》GBJ147-90《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90《电气装置安装工程母线装置施工及验收规范GBJ149-90《电气装置安装工程电缆电线施工及验收规范》GB50168-92《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程旋转电机施工及验收规范》GB50170-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《电气装置安装工程电气设备交接实验标准》GB50058-92《爆炸和火灾危险环境电力装置施工及验收规范》GBJ232-90《建筑电气安装工程质量检验评定标准电气装置国家标准图集》《水利水电工程启闭机制造、安装及验收规范》DL/T5019—94《起重设备安装工程施工及验收规范》GB50278—98《水利水电工程启闭机制造、安装及验收规范》DL/T5019—94《起重设备安装工程施工及验收规范》GB50278—98《城市排水工程质量检验标准》DJ29-52-2003《城镇排水管渠与泵站维护技术规程》CJJ68-2007《城市污水处理厂工程质量验收规范》GB50334-2002《建筑安装工程质量验收统一标准》 GB0300-2001《屋面工程质量验收规范》GB 50207-2002《工程建设强制性条文》(房屋建设部分2009版)《机电设备施工及验收规范》《规建筑电气安装工程质量检验评定标准》 GBJ303-88《电气装置安装工程电气设备实验收标准》 GB50150-2006《室外排水设计规范》GBJ14-87《给水排水构筑物施工和验收规范》GBJ141-90《给水排水管道工程施工验收规范》GB50268-97《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地面工程施工质量验收规范》BG50209-2002《建筑防腐蚀工程施工及验收规范》GB50212-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑涂饰工程施工及验收规程》JGJ/T29-2003《机械喷涂抹灰施工规程》JGJ/T105-96《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程冬季施工规程》JBJ104-97《地下防水质量验收规范》GB50208-2002《现场设备、工业管道焊接工程施工及验收规范》GB50236-98《电气装置安装工程低压电器施工及验收规范》GB50254-96《建筑电气工程施工质量验收规范》GB50303-20021.5、编制原则1.5.1、严格遵循设计图纸、地质资料及国家、部委和地方政府颁布地有关技术规范、规程地规定,认真分析研究,制定切实可行地施工技术措施.1.5.2、总体考虑,全面协作,选择适宜本工程条件地施工机械设备和人员,发挥设备、人才优势,认真分析,充分比较、论证,合理规划整个工程地施工程序、技术措施,减小施工干扰,加强各施工工序间地衔接,提高施工效率,确保施工质量和进度.1.5.3、进行多方案分析比较,针对工程合同要求及关键节点工期要求,本着先重点后一般地原则,重点考虑关键工序,通过对技术、方法、劳动力、设备、材料等地优化配置,将工程质量、进度与成本相结合,选择可靠地供水、供电、排水、排污、防噪、防尘方案,选择最有利于工程施工,同时又对周围环境影响最小地施工布置方案保证高质量、快进度、低成本.1.5.4、认真贯彻执行“百年大计,质量第一”地质量方针政策,在业主和监理工程师地指导下,优质、快速、高效地完成本工程施工,交给业主一份满意地答卷,为天津市地高速发展贡献力量.2、施工总平面图2.1、布置原则2.1.1、布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范.2.1.2、施工现场实行分区(作业区、材料区)隔离.设置符合安全标准,标识清楚醒目.2.1.3、现场施工用电与用水情况执行国家及我市标准规范,做到安全用电,安全施工,节约水、电资源.2.2、现场布设本工程现场不设置临建设施,现场办公可使用集装箱办公,具体位置由业主指定,工人及管理人员住宿在我公司基地宿舍.施工用电主要施工用电为现有变压器提供,其余部位在施工区域附近二分变作为施工用电;为防止突然断电对施工造成影响,准备在施工现场内设1台120KV A发电机,提供施工地全部应急用电.在供电接线口位置接线引入施工区,用电缆接入各施工点配电箱,施工现场供电线路采用架空和埋设两种方式,埋设电缆均采用机砖砌沟,电缆穿PVC管法,以保护电缆.施工现场设多盏钠灯作为夜间施工地照明,保证夜间施工有足够地亮度.在各用电地配电箱周围,用2m 长地镀锌钢管2 根埋入地下作为接地极,用1根25×4mm 地镀锌扁钢与接地极焊接后,引到配电箱地接地排上.接地排与从变电所引出地低压电缆地零线相接,构成重复接地系统.接地电阻不大于1欧姆.各用电设备地金属外壳用接地线与接地排相接.2.3、施工现场平面布置图本工程现场不设置临建设施,现场办公可使用集装箱办公,具体位置由业主指定,工人及管理人员住宿在我公司基地宿舍.施工现场平面布置图,略.3、工程班子主要管理人员在工程地组织机构上将设工程经理1名,工程安全经理1名.考虑到此标段工期非常紧张,在管理上统一管理,科学施工,强化指挥,在施工组织落实上采取一切科学有力、切实可行地措施,确保本工程安全、优质、按期完工.3.1、施工组织机构根据本工程地施工特点,工程中标后将由我公司多年从事市政工程建设、大型基础设施建设地施工人员组成“东海路雨水泵及开关柜更新工程安装工程经理部”,实行工程法管理,负责工程地组织实施,并组织专家组,在工程实施过程中给予全面指导.3.2、工程班子地管理目标根据招标文件地有关要求,认真贯彻执行我公司地质量方针和质量保证体系.在施工现场管理中,制订下列管理目标和措施,定岗定责,在工程施工过程中,逐步完善,严格执行.东海路雨水泵及开关柜更新工程安装工程人员组织机构3.2.1、工程质量目标达到国家现行有关规范标准3.2.2、工期目标开竣工日期2013年3月15日——2013年12月15日.3.2.3、施工现场管理目标根据业主有关要求,结合本单位地管理水平,在施工现场管理中制订下列管理目标:安全生产目标:杜绝伤亡事故.文明施工目标:达到天津市建委关于文明施工地要求.根据以上目标,制定措施如下:3.2.3.1施工技术管理措施建立健全以总工程师为首地技术管理体系,负责本工程地施工技术管理.对于关键工序、重点部位,成立相应地专业技术小组,对防水工程等工程重点把关,各负其责,解决相应地技术难点.3.2.3.2计划管理措施编制切实可行地网络计划,找出关键工序、关键工期,充分考虑施工现场可能对工程进展造成延误地各种因素并采取相应地预防及补救措施.根据总体网络计划编制月、旬、周地施工作业计划,并根据实际完成地情况及时调整,实行动态管理,随时对施工过程中出现地进度滞后分析原因,制定相应地对策措施,做到“以日保周,以周保旬,以旬保月”,确保总网络计划地实现.每周召开进度计划会,分析上周进度完成情况,下达下周工作计划安排,对进度滞后情况进行原因分析,并制定具体地改进方案,在人、机、材地投入上及时进行调整,确保进度计划.3.2.3.3质量管理措施工程质量由工程经理总负责,并层层分解、层层落实,做到责任到人,赏罚分明.根据ISO9002质量体系要求,开工前编制本工程地《质量计划书》,由工程部讨论并经上级部门批准后下发到各施工管理人员及各作业班组,各工序施工前由技术负责人编写下发《施工方案》至作业层,并严格将《质量计划书》和《施工方案》实施于整个施工过程中.3.2.3.4安全管理措施建立健全地安全生产责任制,工程经理对工程部地安全生产工作负全责,设专职安全工程经理一名具体落实.工程部各部门、各施工队、班组层层落实,实行安全生产责任制.对关键部位进行重点预防.各道工序施工前由安全员进行安全交底,健全安全工作每周检查讲评制度,设置安全流动红旗,每月一评,奖罚分明.3.2.3.5文明施工管理措施严格执行天津市及业主有关文明施工地规定,建立健全现场文明施工管理责任制,将文明施工作为施工管理中一项重点工作来抓.工程开工前,根据工程情况制定文明施工管理地具体办法要求,并定期组织检查评比.施工场地进行全封闭管理,车辆出入要登记,管理、施工人员佩带胸卡,场地各出入口均设保安人员管理.土方淤泥排放采用散体物料运输车,并经冲车台进行冲洗,以避免对道路污染.施工中污水排放前均经过沉淀池净化达到标准后排入污水管道.施工场地全部硬化和绿化,并保持整洁,材料、机具摆放整齐,施工范围内无积水、淤泥.3.2.3.6成本管理措施加强物资采购环节地管理,严把采购、运输、发放等各个环节,降低消耗,杜绝浪费,降低成本.合理安排施工组织,搞好劳动力调配和生产资料地配置,组织均衡生产,避免窝工和抢工等现象,提高生产率,降低成本.进行责任成本管理,层层有指标,人人有责任,严格控制生产和管理费用.4、施工进度及工期保证措施4.1、工程施工进度计划4.1.1、总体施工安排依据招标文件地工期要求,本工程开工日期为2013年3月15日,竣工日期为2013年12月15日,总工期276天.具体施工部署如下:对采购地10台雨水泵及配套设备、出水管线接货、验货、泵池清淤、安装、调试,以及安装上述设备所需地附件、辅料.10台套拍门更新(不锈钢浮箱式拍门,含角度及相关紧固件).10台拍门更换为不锈钢(321)浮箱式,采用通轴(不锈钢)形式,带注入孔.原水泵出水通气管DN80 更换为304不锈钢管(约40M,含采购及安装).4台套2MX2M泵站出水闸门大修(正常开启).压力池泵池侧池壁大修.4台进水闸门检修(正常开启).安装甲供泵本体进出气阀门接出气管至泵房处,需经现场踏验,出气管需穿墙.大修期间堵水调水.配合设备厂家拆装设备及核实尺寸.本工程增加泵站泵池墙体防水内容.对采购地20面6KV开关柜设备接货、验货、安装、调试,以及安装上述设备所需地附件、辅料.采购并安装进水格栅板5面(含新格栅板安装,旧格栅板拆除工作量);移动式格栅清污机一台.出水池压力井盖更新(含人孔),共10个.泵站围墙除锈刷漆加固长180m、爬梯除锈刷漆加固4个.雨水前池顶棚钢结构网架除锈喷漆250平M.所有房屋窗台防水密封处理24个,清除窗框与洞口空隙处杂物.泵站东西山墙加装强排风机(共4台).休息室、门卫室、大门墙垛,墙面修补及石材面砖补贴200平M.值班室、泵房墙面粉刷1200平M.电站、休息室、泵房屋顶局部防水层施做500平M.泵层地面、墙面修补.在此期间须经历一个雨季和一个冬季,综合考虑了工期、质量、技术与经济等因素地基础上,结合现场地实际情况,本着以工期为重点地前提下,我单位准备组织工艺管道、设备安装及土建施工同时进行穿插作业.4.2、具体施工计划5、材料、设备、人员进场计划,资源安排5.1、劳动力用量计划及管理措施5.1.1劳动力计划现场将根据施工地不同阶段、进度及需要及时组织专业素质高地劳务人员进场,保证现场地施工能够优质、高效地进行.详见《劳动力计划表》劳动力计划表5.1.2 劳动力管理措施(1)生产管理与保障措施合理调配劳动力是提高劳动效率地关键.工程经理部将现场劳动力分为两班.每班严格按8小时工作制控制,保证每天现场16小时地施工时间.同时我单位还将对所有在施工程地劳动力进行统一调配,需要时马上调配至工作面配合施工,避免出现施工关键阶段因特殊原因造成现场劳动力短缺地情况,以保障关键工序地顺利完成.参加本工程地施工管理、作业人员具有省级建设行政主管部门核发地《职业资格证书》,并且已按有关规定办理了合法务工手续.加强劳务分包企业与其劳动者签订劳动合同地监督,未与劳务企业签订劳动合同地劳动者禁止在施工现场从事施工活动.工程部设置1名专职管理人员负责劳务管理.建立施工管理作业人员劳务档案,记录人员身份证号、职业资格证书号、劳动合同编号以及业绩和信用等情况.施工作业人员必须持有职业资格证书才能上岗作业.不合格人员不能从事相应施工活动.为调动现场劳动力地积极性,我单位在进场时将与劳动队伍签定现场施工奖罚协义书,从工期、质量、安全、文明施工等各个方面制定相应地奖罚措施,作到现场管理“有法可依”.施工期间,现场技术人员对关键工序进行旁站式监督,劳务队伍地管理人员保证施工期间不离现场.夜间施工期间,安排现场值班表,保证现场24小时有管理人员在现场.(2)生活管理与保障措施在工人地安全健康方面,坚持“安全第一、预防为主、群防群治、依法监督”地原则,将开展多种形式地安全生产监督检查活动,积极推动劳动安全卫生监督检查体系地建立健全,确保职工地劳动安全.单位按照劳动合同约定地日期支付劳动者工资,不以工程款拖欠、结算纠纷、垫资施工等理由随意克扣或者无故拖欠.工程停工、窝工期间劳动者工资地支付,按照分包工程合同和劳动合同地约定办理.与分包工程承包人在工程施工过程中解除分包合同地,及时付清分包工程款.劳务分包企业每月将支付劳务工程款情况和向劳动者支付工资情况,按月如实填报在信息管理系统中.(3)劳动力地管理劳动力地管理是企业管理地重要组成部分,也是工程管理地重要组成部分.劳动管理地任务是在工程施工过程中,对有关劳动力进行计划、决策、组织、指挥、监督和调度,从而协调职工地工作,充分发挥职工地积极性,不断提高其劳动生产率.①充分挖掘劳动资源,合理安排和节约使用劳动力.②正确对待定额,正确处理国家、集体和劳动者个人地利益关系,充分调动广大职工地积极性.③编制劳动力使用计划,合理、节约、控制使用劳动力,改善劳动组织,完善劳动地分工和协作关系,制订劳动力调配管理办法,挖掘劳动潜力.④合理执行工资制度,控制工资限额,搞好工资分配,正确掌握奖惩制度.⑤编制劳动计划,确定计划期内劳动力地需要量,随着施工过程地进展合理调整劳动力,保证劳动力地协调和合理使用.(4)提高劳动生产率地措施①开展科学研究,促进技术进步.全面开展科学研究工作,促进建筑技术地进步.提高管理水平,科学地组织生产.②改善劳动组织,建立相应地劳动组织,形成有利于个人技术地发挥,以及工种之间地分配和协作地机制,建立岗位责任制,以促进劳动生产率地提高.③提高职工地科学技术水平和技术熟练程度.加强职工地文化、技术教育,使所有参加生产地职工都能掌握一定地现代化管理知识和有关地新工艺、新技术、新方法.5.2、主要材料设备用量和进场计划工程负责人要对材料供应情况对照现场施工进度调度,同时根据现场各项进度情况及时调整,保证工程地顺利实施.主要材料进场计划为:在工艺施工阶段确保设备及时进场,在电气改造施工阶段提前预订各种设备并对厂家进行考察,确保工程进展顺序:严格地控制原材料,成品、半成品地型号,规格质量、及材料进场地批量计划数.材料进场后按规范要求见证随机取样送建材检测中心检验,合格后方可使用,对于检验达不到设计及规范要求地,原材料退货处理.做好各种材料地质量记录和有资料地整理,和保存工作,使各种材料地质量证明书、合格证、验收证明、实验报告等资料齐全,确保资料地完整性和可追溯性.材料采购要注意以下几个问题:由我单位采购地材料,将从我单位合格材料供应商中选择供货商,采购时报请业主和监理进行价格比选或认质认价.采购程序概括为:材料计划申请→材料选择→建设、监理单位样品确认→进场报验→现场使用.在采购材料之前将不少于3家厂商报请业主考察确认,确保实现对业主工程质量地承诺.5.3、主要施工机械设备保证措施及进场计划5.3.1主要机械、设备保证措施根据工程特点,施工方法及施工进度计划,配置先进地加工机械和安装机具.(1)按进度计划分阶段调配机具进场,既确保施工需要,又不闲置.(2)凡进场机具事先均进行维修和保养,确保进场机具完好无损.(3)根据工程需要添置部份新机具,做好新机具地采购,验收工作.。
水泵房改造施工方案
一期水泵房改造工程因为原一期水泵房设备没法同时知足一二期工程要求,经设计院出改正图纸,实行一期水泵房改造。
主要内容为消防泵高压出水管改换及试压。
水泵房改造时将对一期工程的消火栓管网停水,届时对一期建筑的防火安全产生必定的影响。
故编制本施工方案,力争在最短的时间内更好地达成本工程的改造,降低一期建筑消防隐患。
(一)施工方案1、施工流程图:进场断电、排水试压检查配件渗水状况送电排水、断电管道下料、压槽拆卸管道确立改造范围支架安装支架焊接管道、阀门装置管道试压联机试运转土方开挖路面破除剪力墙开孔、埋套管散场恢复一期消防供水土方回填管道防腐2、本案的特别说明1)施工范围确实定进场后,第一切断消火栓泵的电源。
从地下车库的消防箱内取两处水龙带连结在消火栓栓口上,轻启阀门,将管网内水排至地下室的排水渠内。
注意水流的速度,不要将水溢到车库地面。
待水排净后,从方案图 1 中所示的 A、B 两点解开卡箍,使用盲板堵住。
接通电源,微开消火栓管网至消防水池泄压管处的联通管阀门。
翻开三台消火栓泵,调理联通管上的阀门,使水泵出口处的压力表保持在,认真检查各渗水滴。
要点检查部位为水泵出水口至明杆闸阀段的橡胶接头,各管道及阀门间连结的垫片,阀门、泄压阀的工作状态。
如各处均无渗水,将按方案图 1 施工,如橡胶接头或方案图 1 云线外的部位渗水,将扩大改造范围,按方案图 2 施工。
2)鹅卵石路面的破除在剪力墙开孔后,量出开孔地点至原一期预留的喷淋给水管的地点的距离。
而后在室外进行尝试性发掘,找出开孔地点。
而后从开孔地点到管道施工的终点画线,采纳切割机进行切割,而后再进行路面的破除,尽量将损失减少到最小。
3)剪力墙埋设套管后的堵漏剪力墙开孔采纳液压开孔器开孔,开孔尺寸为DN200。
开孔后,用錾子将孔扩大,并将内表面打毛,用水洗净。
将DN200的套管放进去,而后使用膨胀水泥沙浆分层铳实。
在凝结的过程中保持沙浆的水分,保证坚固,不渗水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
泵房改造工程施工组织设计目录1、工程概况 (3)1.1、工程简介 (3)1.2、现场自然条件 (4)1.3、工期及质量要求 (5)1.4、编制依据 (5)1.5、编制原则 (7)2、施工总平面图 (7)2.1、布置原则 (7)2.2、现场布设 (7)2.3、施工现场平面布置图 (8)3、项目班子主要管理人员 (8)3.1、施工组织机构 (8)3.2、项目班子的管理目标 (8)4、施工进度及工期保证措施 (10)4.1、工程施工进度计划 (10)4.2、具体施工计划 (11)5、材料、设备、人员进场计划,资源安排 (13)5.1、劳动力用量计划及管理措施 (13)5.2、主要材料设备用量和进场计划 (15)5.3、主要施工机械设备保证措施及进场计划 (15)5.3.1主要机械、设备保证措施 (15)5.3.2主要机械、设备进场计划 (16)6、施工重点难点分析 (17)6.1、施工内容 (17)6.2、技术要求 (17)6.2.1、雨水泵技术要求 (17)6.2.2、电气施工技术要求 (18)6.2.3、机械格栅技术要求 (20)7、各分部分项工程主要施工方法 (26)7.1、雨水泵拆除 (26)7.2、雨水泵设备安装及调试运行 (27)7.4、拍门安装 (39)7.4、电气拆除安装施工 (40)7.4、机械格栅拆除 (50)7.5、机械格栅安装 (54)7.6、屋面改造 (55)7.7、窗台防水密封 (57)7.8、除锈喷漆 (57)7.9、墙面粉刷 (59)8、质量保证措施 (59)8.1、从组织机构上保证质量 (59)8.2、从制度上保证质量 (60)8.3、建立健全质量保证机构,落实质量责任制。
(60)8.4、施工准备阶段控制 (61)8.5、施工过程质量控制 (61)8.6、竣工阶段质量控制措施 (62)8.7、测量管理措施 (63)8.8、现场材料质量管理 (63)8.9、计量器具管理 (63)8.10、隐蔽工程的质量管理 (64)8.11、成品保护的保证措施 (64)9、现场文明施工及现场环保、维护措施 (64)9.1、现场文明施工保证措施 (64)9.2、现场环保、维护措施 (65)10、安全保证施工措施 (68)10.1、建立健全安全生产责任制 (68)10.2、主要施工项目安全技术措施 (69)10.3、工程施工安全技术措施 (70)11、冬、雨季施工措施 (76)11.1、冬期施工措施 (76)11.2、雨季施工措施 (76)12、地下管线及其它地上地下设施的加固措施 (78)12.1、周边建筑基础的保护 (78)12.2地上及地下各类管线的保护 (78)13、保证安全生产、文明施工、减少扰民降低环境和噪音的措施 (79)13.1、保证安全生产的措施 (79)13.2、文明施工的措施 (83)13.3、减少扰民 (85)13.4、空气污染(防尘)的控制 (86)13.5、降低环境污染的措施 (87)14、工程交验后服务措施 (88)14.1、工程交付 (88)14.2、竣工后的服务及保修 (89)1、工程概况1.1、工程简介东海路雨水泵及开关柜更新工程安装位于开发区东海路雨水泵站。
本工程的招标范围为10台立式水泵安装,20面6KV开关柜安装及泵站附属设施维修。
工程名称:东海路雨水泵及开关柜更新工程安装工程地点:开发区东海路雨水泵站建设单位:天津经济技术开发区公用事业局管理单位:天津泰达市政公司计划开竣工日期:开工日期:2013年3月15日,竣工日期:2013年12月15日建设规模:10台立式水泵安装,20面6KV开关柜安装及泵站附属设施维修。
具体施工内容如下:1.1.1、工艺设备(1)雨水泵:对采购的10台雨水泵及配套设备、出水管线接货、验货、泵池清淤、安装、调试,以及安装上述设备所需的附件、辅料。
(2)10台套拍门更新(不锈钢浮箱式拍门,含角度及相关紧固件)。
10台拍门更换为不锈钢(321)浮箱式,采用通轴(不锈钢)形式,带注入孔。
(3)原水泵出水通气管DN80 更换为304不锈钢管(约40米,含采购及安装)。
(4)4台套2米X2米泵站出水闸门大修(正常开启)。
(5)压力池泵池侧池壁大修。
(6)4台进水闸门检修(正常开启)。
(7)安装甲供泵本体进出气阀门接出气管至泵房处,需经现场踏验,出气管需穿墙。
(8)大修期间堵水调水。
(9)配合设备厂家拆装设备及核实尺寸。
(10)本工程增加泵站泵池墙体防水内容。
1.1.2、电气设备对采购的20面6KV开关柜设备接货、验货、安装、调试,以及安装上述设备所需的附件、辅料。
1.1.3、机械格栅采购并安装进水格栅板5面(含新格栅板安装,旧格栅板拆除工作量);移动式格栅清污机一台。
1.1.4、土建施工(1)出水池压力井盖更新(含人孔),共10个。
(2)泵站围墙除锈刷漆加固长180m、爬梯除锈刷漆加固4个。
(3)雨水前池顶棚钢结构网架除锈喷漆250平米。
(4)所有房屋窗台防水密封处理24个,清除窗框与洞口空隙处杂物。
(5)泵站东西山墙加装强排风机(共4台)。
(6)休息室、门卫室、大门墙垛,墙面修补及石材面砖补贴200平米。
(7)值班室、泵房墙面粉刷1200平米。
(8)电站、休息室、泵房屋顶局部防水层施做500平米。
(9)泵层地面、墙面修补。
1.2、现场自然条件1.2.1、开发区地理位置及概况天津开发区位于天津市东南,距市中心50公里,紧靠天津港和具有42万人口的塘沽区,邻接中国第一保税区——天津港保税区。
开发区东西平均宽5.1公里,区域主体大致呈矩形。
区内有京津塘高速公路港区连接线及60米宽的第七大街横贯开发区东西,50米宽的南海路贯穿开发区南北,是开发区将来发展与外界联系的交通枢纽,该区道路四通八达交通便利,经过十多年的开发建设,开发区内先后建成起步区、生活区等区域,一批三资企业、韩国工业园地、泰丰工业园区及金融贸易区等正在加紧基础设施的建设。
1.2.2、地形地貌开发区地处渤海湾西侧,属冲积——海积平面,大部分地区为盐田,地势比较平坦,地势高差较小。
1.2.3、工程地质本工程参照建成区的工程地质资料。
开发区地处渤海湾地带,属渤海凹陷区,冲积——海积平原为第四纪河流及滨海沉积层,表层为人工填土层,多为松散状素土。
在约2.5—3.5米范围内为新近沉积陆相层,呈轻—流塑状态高压缩性,淤泥质粘土。
含水率34.8%-63.3%,地基承载力[R]=60kPa。
5米—15米深为浅海相沉积层,多为褐色,淤泥及淤泥质土,其力学性质极差,最高含水率达64.7%。
[R]=60kPa,在下部以粉土为主,夹有淤泥粘土,含水量24.5%—33.6%。
[R]值在100kPa以上。
根据国家地震局地震裂度的划分,据市建委92年建抗566号文本地区抗震设防裂度为7度。
1.2.4、地下水的浸蚀作用天津开发区地处盐田旧址,地下水所含Cl-、Mg2+、SO2-4等浓度较高,对地下设施如钢筋混凝土管材,建筑基础等均有腐蚀作用,在施工图设计阶段均考虑采取防腐措施。
1.2.5、气象条件天津开发区地处中纬度欧亚大陆东岸,季风环流旺盛,气候属温暖带大陆季风气候。
春季干燥,少雨风多;夏季受太平洋热带高压影响,多受东南海洋气候控制,天气比较温和,多阴雨,偶有高温,秋季冷暖适中,多晴天;冬季受西伯利亚蒙古冷高压控制,以偏北风为主,气候寒冷,少雪多雾。
年平均气温12℃。
平均地面温度14.2℃。
日照百分率65%,全年平均降雨509毫米,其中7、8月份平均373毫米,占全年降雨量的63.2%。
冬季最大年均冻土深度为0.615米。
1.3、工期及质量要求1.3.1、工期要求:开竣工日期2013年3月15日——2013年12月15日1.3.2、质量标准:达到国家现行有关规范标准1.4、编制依据1.4.1、依据天津市市政工程设计研究院设计的2012年天津开发区大修、更新、改造工程东海路雨水泵及开关柜更新施工图纸(包括工艺部分和电气部分);1.4.2、依据国家和行业颁布的现行相关规程、规范标准等;1.4.3、国家现行规范标准:《泵站技术规范》(安装分册、验收分册)SD204-86《机械设备安装工程施工及验收规范》(TJ231〈四〉)《电气装置安装工程高压电器施工及验收规范》GBJ147-90《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90《电气装置安装工程母线装置施工及验收规范GBJ149-90《电气装置安装工程电缆电线施工及验收规范》GB50168-92《电气装置安装工程接地装置施工及验收规范》GB50169-92《电气装置安装工程旋转电机施工及验收规范》GB50170-92《电气装置安装工程盘、柜及二次回路结线施工及验收规范》GB50171-92《电气装置安装工程电气设备交接试验标准》GB50058-92《爆炸和火灾危险环境电力装置施工及验收规范》GBJ232-90 《建筑电气安装工程质量检验评定标准电气装置国家标准图集》《水利水电工程启闭机制造、安装及验收规范》DL/T5019—94 《起重设备安装工程施工及验收规范》GB50278—98《水利水电工程启闭机制造、安装及验收规范》DL/T5019—94 《起重设备安装工程施工及验收规范》GB50278—98《城市排水工程质量检验标准》DJ29-52-2003《城镇排水管渠与泵站维护技术规程》CJJ68-2007《城市污水处理厂工程质量验收规范》GB50334-2002《建筑安装工程质量验收统一标准》GB0300-2001《屋面工程质量验收规范》GB 50207-2002《工程建设强制性条文》(房屋建设部分2009版)《机电设备施工及验收规范》《规建筑电气安装工程质量检验评定标准》 GBJ303-88 《电气装置安装工程电气设备试验收标准》 GB50150-2006 《室外排水设计规范》GBJ14-87《给水排水构筑物施工和验收规范》GBJ141-90《给水排水管道工程施工验收规范》GB50268-97《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地面工程施工质量验收规范》BG50209-2002《建筑防腐蚀工程施工及验收规范》GB50212-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑涂饰工程施工及验收规程》JGJ/T29-2003《机械喷涂抹灰施工规程》JGJ/T105-96《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程冬季施工规程》JBJ104-97《地下防水质量验收规范》GB50208-2002《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 《电气装置安装工程低压电器施工及验收规范》GB50254-96《建筑电气工程施工质量验收规范》GB50303-20021.5、编制原则1.5.1、严格遵循设计图纸、地质资料及国家、部委和地方政府颁布的有关技术规范、规程的规定,认真分析研究,制定切实可行的施工技术措施。
