钢结构工程重大危险源的全过程安全管理

钢结构工程重大危险源的全过程安全管理
钢结构工程重大危险源的全过程安全管理

钢结构工程重大危险源的全过程安全管理

标准化管理处编码[BBX968T-XBB8968-NNJ668-MM9N]

钢结构工程重大危险源的全过程安全管理

徐州京都建筑工程有限公司马吉春

2018-5-15

【摘要】按照国际职业健康安全管理体系OHSAS 18001和GB/T 28001职业健康安全管理体系要求,对现场重大危险源进行策划(P)、跟踪控制(D)、检查验收(C)、更新(A),实现建设工程重大危险源的全过程安全管理。

【关键词】重大危险源建设工程全过程安全管理

建筑施工现场在有限场地集中了大量人、机、物,具有露天作业、人员流动性大、施工条件变化大等特点,危险源较多,极易造成物体打击,高空坠落等事故。尤其是重大危险源监督管理不到位引起的特大、重大事故屡有发生,给人民生命财产造成重大损失。

如何对施工现场重大危险源进行辨识、跟踪和控制成为建筑施工安全管理的重点。本文借鉴美国质量管理专家戴明博士提出的PDCA全过程质量管理思想,按照国际职业健康安全管理体系OHSAS 18001和GB/T 28001职业健康安全管理体系要求,对施工现场重大危险源进行策划(P)、跟踪控制(D)、检查验收(C)、更新(A),逐步实现建设工程重大危险源的全过程安全管理。

一、建设工程重大危险源定义

危险源是危险的根源,是可能导致人身伤害和(或)健康损害的根源、状态或行为,或其组合,包括人的不安全行为、物的不安全状态、管理上的缺陷和环境上的缺陷等。建筑施工现场危险源众多,高空坠物、临时用电无漏电保护装置、施工机械操作不当、不按施工顺序施工等均构成危险源。

针对建筑施工企业施工现场存在量大面广的危险源现状,依据《建设工程安全生产管理条例》第二十六条,建质【2009】87号文,住房和城乡建设部将危险性较大的分部分项工程作为建筑工程安全监控的重点,因此定义建设工程重大危险源是指施工现场存在的、一旦发生意外可能导致人员群死群伤或重大不良社会影响的危险性较大的分部分项工程或者其他施工活动。

根据工程项目及作业活动划分,危险源可能导致的危险程度等,建设工程施工现场重大危险源包括以下几类:

(1)危险性较大的分部分项工程(基坑支护与降水工程、土方开挖工程、模板工程、起重吊装及安装拆卸工程、脚手架工程、拆除与爆破工程、其他等七类工程)(2)危险性较大的作业活动。如:三级以上高处作业、受限空间作业、探伤作业(放射源)、化工厂区动土作业、化工厂区动火作业、试压试车作业等

(3)特种设备相关活动(如:塔吊、物料提升机、电梯安装与拆除作业,特种设备日常运行)

(4)现场临时用电配电、维护与使用活动

(5)由于恶劣气候、不良地质条件等增加风险等级的相关活动。如大风、大雾、沙尘暴、暴雨等恶劣天气下的作业活动

二、重大危险源控制系统概念

鉴于施工现场重大危险源一旦发生事故可能导致的严重破坏性和影响性,各施工单位及项目组在施工过程中做了大量工作,花费大量人力物力投入重大危险源的安全管理。然而效果并不显着,究其原因,或把重大危险源的管理重点放在运行控制中,而忽略前期策

划阶段危险源辨识的重要性,使得过程控制没有重点;或者忽视检查验收环节,盲目进行下阶段施工,从而造成重大安全隐患;或者没有及时更新重大危险源,形成持续改进机制。这里,我们提出重大危险源控制系统的概念,从系统论的角度出发,建议项目部建立重大危险源控制系统,如图1所示,采用“策划-实施-检查-改进(PDCA)”的运行模式,对重大危险源进行全过程安全管理,目的是全过程控制和管理重大危险源,预防重大、特大安全事故的发生。

图1:重大危险源控制系统

三、重大危险源控制系统运行模式

重大危险源控制系统前期策划

重大危险源控制系统前期策划包括危险源辨识、风险评价、控制措施的确定,法律法规和其他要求等,要求全员参与,目的是达成共识,形成重大危险源清单,为后期运行和控制提供依据。

3.1.1危险源辨识范围

施工现场重大危险源辨识必须根据工程对象的特点和施工条件,充分识别各施工阶段、部位和场所可能存在的危险源与不利环境因素,它们包括:

(1)正常的、周期性和临时性的、紧急情况下的活动;

(2)作业场所内所有人员的活动(企业内员工、民工、合同工、分包外协人员、供应商、参观者等外来人员);

(3)作业场所内所有设施和产品(包括外部提供的机械、设备和机具、材料等)。

3.1.2危险源辨识(风险评价)方法

目前国际上常用的风险分析和评价方法有安全检查表法、工作危险性分析(JHA)法、MES分级评价法、LEC评价法等。根据建设工程施工特点及现场重大危险源分类,LEC法应用比较普遍,它可对施工作业条件危险性进行半定量评价。

LEC评价法创始人格雷厄姆和金尼用与系统风险率有关的3种因素指标之积来评价系统人员伤亡风险大小,这3种因素是:

(1)发生事故的可能性大小L;

(2)人体暴露在这种危险环境中的频繁程度E;

(3)一旦发生事故会造成的损失后果C。

给3种因素的不同等级分别确定不同分值,再以3个分值乘积D来评价危险性的大小,即

D = L ×

E × C

式中:D -- 危险性;L -- L -- 事故发生的可能性;E -- 暴露于危险环境的频率(包括时间频率和人员数量);C -- 事故可能造成的后果。

表1 危险源等级划分

如表1所示,根据危险程度的分值,将危险程度划分为5个等级。对于危险级别为3级或3级以上的危险源认定为重大危险源,纳入重大危险源控制系统。

LEC评价法虽然对某些作业活动危险性有很好评价,但是施工现场情况复杂,该方法并不能完全适用所有施工内容,因此根据现场危险源的固有属性,结合实际现场经验,凡具备以下条件的,均可确定为重大危险源:

(1)不符合法律、法规及其它要求的;

(2)曾经发生过事故,且未采取有效控制措施的;

(3)相关方合理抱怨或要求的。

经过危险源辨识、风险评价和控制措施的确定,形成工程现场重大危险源清单。重大危险源清单内容不能太笼统,需要有针对性的注明作业区域、作业特点包括基坑深度、设备吊装最大起重量、高处作业最大高度等,使重大危险源清单简洁明了,控制措施可以用来指导现场管理活动。

重大危险源控制系统实施和运行(D)

3.2.1重大危险源公示、告知制度和备案制度

施工项目重大危险源辨识、风险评价完成之后,项目部应严格执行重大危险源公示、告知制度,公示施工中不同阶段、不同时段的重大危险源,并在施工现场或重大危险源作业场所醒目位置挂设“重大危险源公示牌”,内容应包括重大危险源名称、施工部位、可能发生的事故类型、控制措施、应急措施、责任人极其联系电话等,使在重大危险源场所的全体作业人员了解和掌握重大危险源的基本常识,提高施工作业人员的安全意识和自我防范意识,对重大危险源进行有针对的管理,并报告项目所在地建设工程质量安全监督机构备案。

3.2.2重大危险源安全专项施工方案

重大危险源施工过程中必须采取必要的安全技术措施或技术手段,控制和跟踪其运行状态。为保证技术方案的可行性和有效性,按照住房和城乡建设部《危险性较大的分部分项工程安全管理办法》要求,对于已经构成重大危险源的危险性较大的分部分项工程,施工单位必须编制专门的安全专项施工方案,方案内容和审核程序有严格要求。因此,可以从方案编制、方案的审核、方案专家论证三方面进行控制。

3.2.3施工过程中重大危险源的跟踪控制

(1)危险作业实施前,项目技术负责人和方案编制人员应向现场管理人员和作业人员进行安全技术交底,有签字记录;如有必要,项目部应对作业人员进行专门的安全技术培训教育,保证作业人员具备可靠的安全操作技能和安全意识。

(2)施工单位、监理单位应在重大危险源施工作业过程中,对作业程序、作业方法等,按照方案及标准规范要求进行现场巡查、周期性检查,对重大危险源重要部位、关键工序等实行旁站、平行检查等全过程跟踪控制

(3)重大危险源施工过程中涉及的特种作业人员(如架子工、起重工等)必须持证上岗,且具备相应的操作技能,证件在有效期范围内。

3.2.4重大危险源应急准备和响应

(1)现场建立应急领导小组,小组由项目负责人担任组长,由项目技术负责人、施工负责人、安全负责人等组成。

(2)施工方案或安全专项施工方案中包含相应重大危险源的应急预案和应急措施并具备可操作性。现场项目经理部储备有应急材料和物资。

(3)按照国家规定要求,每年至少进行一次有针对性的应急救援演练,内容可针对重大危险源可能造成的伤害类型进行。

重大危险源的检查验收(C)

重大危险源的检查验收包括对重大危险源实体的检查和文件资料的检查两方面。工程实践过程中往往忽视检查验收环节,尤其是对文件记录资料的检查验收,造成工程进度与资料不同步,各类检查记录验收记录为及时签字归档情况,形成重大安全隐患。

(1)重大危险源施工结束后,项目部应组织有关人员进行验收。验收合格的,经施工单位项目技术负责人及项目总监理工程师签字后,方可进入下一道工序。

(2)文件资料检查重点为专项施工方案是否按程序审批,施工过程安全检查记录等是否齐全完整。

重大危险源更新与持续改进(A)

重大危险源更新可以为重大危险源风险评价提供基础数据,为控制措施提供建议,形成重大危险源控制系统的持续改进。

随着施工作业内容的完成,重大危险源通过检查验收符合国家标准规范要求,则现场重大危险源转变为一般危险源或被解除,此时按照相关要求填写《施工现场重大危险源解除表》,并报当地相关部门备案。同时工程总承包单位项目部根据现场实际情况对施工现场重大危险源重新辨识更新,持续改进。

四、结语:

项目经理部从系统论的角度出发,建立重大危险源控制系统,从前期策划危险源辨识,到重大危险源的跟踪过程控制,施工结束后的检查验收,直至重大危险源消除,重新进行重大危险源更新,形成重大危险源的全过程安全管理,使重大危险源始终保持受控状态。

钢结构工程施工管理的安全防护要点标准范本

操作规程编号:LX-FS-A48474 钢结构工程施工管理的安全防护要 点标准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

钢结构工程施工管理的安全防护要 点标准范本 使用说明:本操作规程资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 在钢结构工程施工管理中,安全尤为重要,本论文就此安全防范问题做了一些简单的探讨,仅作为刚结构施工及其安装作业的同志们的安全防范工作能起到有效作用,也作为安全防范方面的心得探讨与交流。 一、钢结构工程施工中的安全防护要点 (一)对高空坠落问题的预防 安装使用的工具,如扭矩扳手、撬棍、角磨机等应采用安全保护绳,防止坠落。随手用的螺栓垫片等应放人工具袋。施工作业中所有可能坠落的物件,应

钢结构工程施工流及安全管理注意事项示范文本

钢结构工程施工流及安全管理注意事项示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

钢结构工程施工流及安全管理注意事项 示范文本 使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、施工前准备及人员管理 1、组织技术人员编制钢结构安装的施工组织设计; 2、做好施工前的劳动力部署计划及机械设备的配套计 划; 3、做好材料进场的计划,交通是否畅通; 4、临时设施的布置; 5、做好与土建方的交接手续,积极配合,互相沟通; 调度迅速,力量精干。工程部要建立钢结构外协施工 队伍信息库,收集联络从事过钢结构生产安装人员的相关 信息,特别是技术能手的信息,以便临时调度,突击作业; 和谐相处、文明施工。严禁寻讯滋事、惹事生非。有

事由队长协调处理,杜绝一切不利于团结和有损个人形象、公司形象的行为,否则,一次最低扣款50元/人。 6、遵纪守法,做模范公民。员工要加强自身修养,提高自身素质,不得违反公司制度,不得有违法违纪行为。 7、爱护公司财物,规范操作程序。工具和设备的使用要规范,凡违规操作损坏者,照价赔偿,造成责任事故后要追究责任。故意损坏者,除全额赔偿外,另一次最低扣款100元或予以辞退。 要妥善保管工具和设备,凡因管理不善丢失者,一律照价赔偿。 凡浪费和丢失材料者,照价赔偿。凡盗窃倒卖材料者,除赔偿损失外,一次最低扣款500元,情节严重者,追究法律责任。 8、谨言慎行,坚决维护公司形象和利益。凡工程队员工不得向他人泄露公司机密和技术信息、市场信息和价格

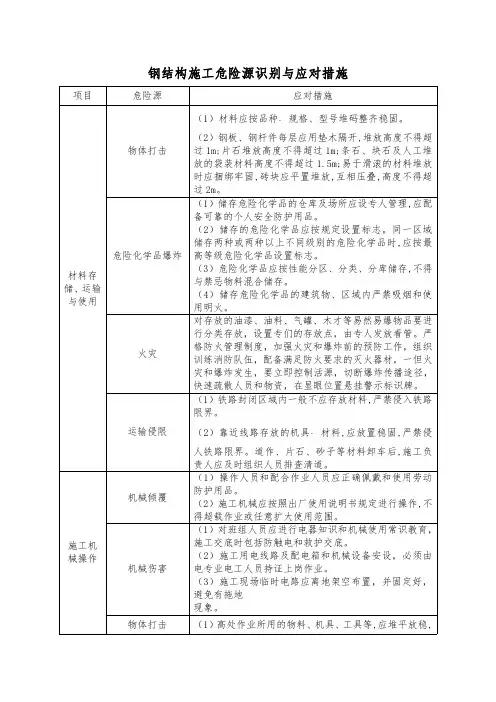

钢结构危险源

二、钢结构吊装作业的危险源分析及防控措施 钢结构构件在起吊作业过程中主要存在危险因素: 1、吊机在起吊钢柱或钢梁并进行就位临时固定时,因起吊角度过大或构件起吊点设置不合理引起吊机倾覆。 2、起吊钢丝绳安全系数过低、钢丝绳本身质量问题以及钢丝绳缺乏保养而导至钢丝绳磨损、锈蚀、变形、疲劳、断丝、绳芯暴露,在起吊过程中断裂导致构件坠落伤人。 3、进入施工现场的吊机来路不正规,甚至有的机主是自然人个体机主,吊机未经检验合格或未报监理、总包单位审查,作业时引发事故。 4、无专职的起重驾驶人员、司索、指挥、及现场安全监督人员,违章冒险作业,特别是司索、指挥人员由无证人员代替的现象比较多。 5、吊装时未设置警戒区域和有效的警戒维护,有人员在吊装区活动或穿越时被构件砸伤或碰伤。 6、大风和极端天气(如6级及以上大风、极冷、酷热天气)为赶进度而冒险作业导致事故发生。 钢结构起吊作业的安全防控措施: 1、钢结构吊装需编制专项安全施工方案,方案应包括根据最重的钢构件的重量、长度等参数选择起吊及捆绑钢丝绳的规格;根据钢构重心合理设置吊点;吊机的选择,吊机选择应考虑起吊角度,吊臂外伸长度;吊机行走路线图;吊装施工作业先后步骤以及作业环境的安全保障措施等。专项安全施工方案必须完成编、审、批程序。 2、所有进入施工现场的吊机的机主应该有相应的资质和安全许可,吊机应是经特种设备检验机构检验合格的设备,进场后应报监理和总包单位审核吊机资料。 3、参与吊装作业的起重驾驶人员、司索、指挥属特种作业人员,都必须持有特种作业证上岗,并在作业前将名单和相应的特种作业证上岗证报监理和总包单位审核。 4、吊装作业时在吊装作业区应设置醒目的警戒线,封闭多余的通道,并有专职的安全监督人员现场监督。 5、在梁柱起吊时要确定合适的吊点。无论构件大小都要试吊一次,使构件离地二米左右,检查各部位有无问题,在确保安全可靠的情况下正式吊装。 6、大风和极端天气(如6级及以上大风、极冷、酷热天气)应该停止高空作业。 7、吊装作业人员都必须有熟练的钢结构安装经验,起重司机应熟悉起重机的性能、使用范围,操作步骤,同时应了解钢结构安装程序、安装方法,起重司机、信号指挥和司索必须熟知本工程的安全操作规程,起重司机与信号指挥人员和司索人员在吊装前应相互熟悉指挥信号,包括手势、旗语、哨声等。 三、钢结构构件安装阶段的危险源分析及安全防控措施 钢结构构件安装阶段的危险因素 1、钢柱就位未进行校正时临时固定不牢固,导致钢柱倾覆伤人,造成物体打击事故。 2、钢柱上无安全爬梯供施工人员垂直上下,施工人员采用原始的攀爬方式上下钢柱,

钢结构施工安全措施

(项目名称) 安 全 施 工 方 案 投标人:(盖单位章) 法定代表人:(签字或盖章)二0一一年六月十日 目录

一、安全管理目标 二、安全管理 三、安全技术措施 一、安全管理目标: 1.1零事故。

1.2杜绝火灾事故、设备事故。 二、安全管理 2.1项目经理部成立“安全领导小组”,在施工过程中,正确贯彻国家、 省、市及公司有关“安全第一,预防为主”的方针政策、法令、法规。 施工现场严格执行部颁JGJ59-99标准,加强现场施工作业人员安全意识,在保证安全生产的前提下,全面完成任务。 2.2根据本工程的特点,安全管理领导小组以国家有关的安全生产法 律、标准、规范、规章制度对施工生产的全过程加以监控。项目部建立健全岗位责任制,责任到人。按照“管生产必须管安全”的原则,项目经理为项目安全生产第一责任人,安全员、施工员为安全生产直接责任人,项目经理亲自率领项目部安全人员对施工现场做定期、不定期的安全检查,把检查结果与当月奖金挂钩,实行隐患整改、安全防护、安全措施落实、文明施工列入议事日程,重要、特殊的分部(或分项)工程实施前召开专题会,制定严密的安全技术措施,在布置生产任务的同时应同时计划、同时布置、同时检查、同时总结、同时评比安全工作,使整个工程在施工中伤亡事故为零。 2.3新进场工人、转场工作、劳务队伍、应进行岗前三级安全教育。项 目部作为第一线的组织部门,应对本项目的操作人员进行工作状况、生产过程、机具设备、操作规程等有针对性的教育,提高自我保护意识,避免在施工中违章指挥、违章操作,没有经过培训的人员不得上岗,教育率应达100%,

2.4各专业施工员应对所负责的工程,如:施工生产工艺、施工技术、施工作业环境、分部(或分项)向班组有针对性的安全技术交底并签字。进行交底的目的是为了提高好生产,预防事故的发生,只有这样,才能使当事者引起高度重视,真正起到预防事故的作业。项目部安全监督管理人员必须按照交底内容随时检查,查措施是否有落实,这样,既可查交底的工作情况,又能敦促班组提高安全意识,促使工人按章操作。 2.5工程开工时,项目组必须制订防火安全责任制,制度层层落实,并成立消防领导小组,组织义务消防队,消防队员应选择年青、思想好、上进心强的班组骨干担任。作业区、生活区、重点防火部位(材料库、油料库、气瓶库、半成品仓库)要制定有针对性的防火安全规定和悬挂安全防火警示标志牌,并配备相应的灭火器材。仓库内易燃、易爆物品应有安全防护措施。在施工现场使用的灭火器材必须是经批准的。 2.6参加项目施工、操作人员,应做好个人安全防护,统一着装,穿工作皮鞋,在施工中应戴有两侧防护板的安全眼镜。 2.7良好作业环境能确保生产中的安全,这是文明施工的最基本要求。班组每天下班时,将本班在施工作业中剩余的土头、废料、边角料及时清理干净,重要的设备应用塑料布遮盖,避免脏物侵入,同时,要严格加强现场材料、半成品、设备的堆放、管理,做到经常清理现场,保持场地整洁、文明。 2.8安全技术交底应交清以下内容: 吊装构件的特惺特征、重量、重心位置、几何尺寸、吊点位置、安装

钢结构工程安全管理措施

编号:SM-ZD-25009 钢结构工程安全管理措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:____________________ 审核:____________________ 批准:____________________ 本文档下载后可任意修改

钢结构工程安全管理措施 简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员 之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整 体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅 读内容。 1、建立一个系统完整的安装管理体系,层层把关落实到人。 2、定期对操作人员进行体格检查,严禁患有高血压、心脏病、贫血、精神失常人员从事高空作业施工。 3、对作业人员进行安全考核上岗,加强安全知识的教育,增强自身的安全意识,参加高空作业人员必须严格遵守高空作业的安全操作规定。 4、在吊装作业区域内严禁不同作业项目同时施工,在屋面梁起吊时两端加设风绳,控制梁的摆动性,防止梁撞物伤人。在起吊过程中有专人现场监护巡察以防止闲人在吊装区内走动。另外用钢管搭成两层活动架在屋面梁就位固定螺栓时用,活动架上端必须用大绳与柱头捆牢以防翻倒。 5、吊装作业人员必须服从现场管理人员的指挥,做到劳逸结合保证作业人员的精力充沛。

钢结构安全管理措施

钢结构工程安全管理措施 1、建立一个系统完整的安装管理体系,层层把关落实到人。 2、定期对操作人员进行体格检查,严禁患有高血压、心脏病、贫血、精神失常人员从事高空作业施工。 3、对作业人员进行安全考核上岗,加强安全知识的教育,增强自身的安全意识,参加高空作业人员必须严格遵守高空作业的安全操作规定。 4、在吊装作业区域内严禁不同作业项目同时施工,在屋面梁起吊时两端加设风绳,控制梁的摆动性,防止梁撞物伤人。在起吊过程中有专人现场监护巡察以防止闲人在吊装区内走动。另外用钢管搭成两层活动架在屋面梁就位固定螺栓时用,活动架上端必须用大绳与柱头捆牢以防翻倒。 5、吊装作业人员必须服从现场管理人员的指挥,做到劳逸结合保证作业人员的精力充沛。 6、进入施工现场必须戴好安全帽,高空作业人员必须带好安全带,订立违章罚款制度,从教育入手加强安全思想意识,促使形成规范化安全施工。 7、对吊装的钢丝绳、卡环要经常检查,发现问题及时解决严格按更新标准要求进行更换。

8、掌握天气情况,遇有恶劣天气及六级以上大风,雷雨,大雾等情况,立即停止吊装作业,雨后室外严禁在高空进行焊接施工作业。9、在施工现场设置配电箱,配电箱防雨性能要求良好并保持接地点阻值不大于4欧姆(严禁用金属体代替保险丝)。严格执行一机一闸,要认真检查,做到下班关闸,上班必须试开三次。确保无误后方可施工。 10、现场电源线采用橡胶电缆线架空布设(严禁用金属钢管作为架线立杆),班前做到认真仔细检查电线有无破皮,发现问题及时排除隐患,确保安全施工。 11、氧气、乙炔瓶要保持一定的距离(必须大于5米),在下班前一定要对周围易燃物、器具进行清理,确保无易燃隐患方可离开施工现场。 12、焊工在高空作业时,除自身系好安全带外,还要考虑液态金属飞溅物下落时可能引发火灾或灼伤下面操作人员,严禁从高空向下乱扔焊条头等杂物以防伤人。

钢结构工程安全应急预案

钢结构工程安全应急预案本页仅作为文档页封面,使用时可以删除 This document is for reference only-rar21year.March

紫艺新型农贸市场工程 钢 结 构 施 工 应 急 预 案 编制人: 审核人: 审批人: 玉溪市龙翔城市建设开发有限公司

一、工程概况 二、1、工程基本情况 2、各责任主体名称 二、安全事故应急预案 为确保施工生产过程中发生重大事故后(火灾、爆炸、工伤事故 等) ,紧张而有秩序地正确处理事故,最大限度地减轻人员伤痛,减少人员伤亡,防止事故蔓延和二次事故发生,积极有效地组织抢救,稳定人心,尽快恢复生产,特制定本预案。 (一)、应急处理原则 1、单位发生重大事故后,抢救受伤人员是第一位的任务,现场指挥人员要冷静沉着地对事故和周围环境作出判断,并有效地指挥所有人员在第一时间内积极抢救伤员,安定人心,消除人员恐惧心理。

2、事故发生地要快速地采取一切措施防止事故蔓延和二次事故发生

。 3、要按照不同的事故类型,采取不同的抢救方法,针对事故的性质,迅速作出判断,切断危险源头再进行积极抢救。 4、事故发生后,要尽最大努力保护好事故现场,使事故现场处于原始状态,为以后查找原因提供依据,这是现场应急处置的所有人员必须明白并严格遵守的重要原则。 5、发生事故单位要严格按照事故的性质及严重程度,遵循事故报告原则,用快速方法向有关部门报告。 (二)、应急反应组织机构 应急预案的应急反应组织机构分为一、二级编制,公司总部设置应急预案实施的一级应急反应组织机构,工程项目经理部设置应急计划实施的二级应急反应组织机构。 1、一级应急反应组织机构 公司总部一级应急反应组织机构: 总指挥:副总经理:彭加宽 副总指挥:刘保全 安全处长孔选武 2、二级应急反应组织机构 成立应急预案的独立领导小组,领导小组及其人员组成 组长:项目经理:彭加宽 副组长:陶培绍 组员:李明松

钢结构施工安全管理保证体系

钢结构施工安全管理保证体系 项目部配备一名项目安全副经理协助项目经理负责安全生产工作,并配备2名专职安全员,具体负责抓好安全生产工作。 1、安全责任制 建立以项目经理为第一责任人的横向到边、纵向到底,项目部各部门、专业施工单位,直至班组职责明确,落实到人的项目安全管理责任制。且在项目经理部设立专职安全管理班子,具体负责项目安全管理工作。 2、安全技术交底制度 1)认真编项目安全技术措施计划。 2)建立施工方案安全技术交底制度编制分项工程施工方案时,其中必须编制安全技术措施且应进行交底讨论,审批安全技术措施必须符合实际针对性强。 3、安全教育制度 (1)班组根据当天施工任务进行安全意识,安全措施交底并做好班组安全交底书面记录,工长每周集中检查并签字确认。 (2)工段每周针对施工特点进行安全教育,并做书面记录,

作业队长抽查确认。 (3)作业队每周应对全队职工,针对全队实际情况做安全教育,安全总结,部署每周安全计划。 4、安全检查制度 (1)项目经理部每月至少组织一次各专业施工单位联合检查。 (2)各专业施工队也必须每半月组织一次本队的安全检查。 (3)班组兼职安全员、班组长应在施工过程中随时对安全操作、安全措施进行检查,发现隐患及时整改。 (4)专业施工队专职安全员、项目部安全员负责日常安全检查及重点项目跟综检查。安全检查做到全面全员全过程控制,隐患整改率为100%。 5、安全生产经济奖罚制度 项目部将制定安全奖罚规定,并严格按规定给予奖罚;对实现无事故单位给予奖励;对安全生产中成绩突出、事迹显著有功人员给予加奖;对发生重伤以上事故、负伤率超指标单位进行处罚;对违章作业、违反安全管理规定的单位签发隐患整改通知单、经济处罚直至停工整顿的处理。 6、环境卫生制度

钢结构危险源辨识评价

钢结构危险源辨识评价 构危险源辨识评价一览表序号作业活动危险因素可能导致的后果作业条件危险性评价风险级别控制方法LECD1钢结构制作钢结构制作下料氧气、丙烷气体泄露火灾、爆炸161590Ⅲ运行控制2剪板机、钻床、行车使用机械伤害161590Ⅲ运行控制3物件支撑不稳物体打击367126Ⅲ运行控制4机械设备违章操作机械伤害0、561545IV运行控制5在危险区域内未采取防火措施(未办动火证)火灾、爆炸3615270Ⅱ运行控制、应急预案6氧气、丙烷表爆裂火灾、爆炸16742IV运行控制7砂轮片爆裂物体打击16318V运行控制8配电设施未按三级配电,两极保护设置触电161590Ⅲ运行控制9切割火星飞溅火灾、烫伤1616V运行控制10161590Ⅲ运行控制1116742IV运行控制1236118V运行控制1316742IV运行控制14氧气瓶口沾上油污爆炸161590Ⅲ运行控制15组立、拼装组对、拼装在危险区域内未采取防火措施(未办动火证)火灾、爆炸3615270Ⅱ运行控制、应急预案16氧气、乙炔瓶倾倒物体打击36118V运行控制17氧气、乙炔表爆裂火灾、爆炸16742IV运行控制18氧气、乙炔气体泄露火灾、爆炸161590Ⅲ运行控制19工件支撑不稳、倾倒物体打击16318V运行控制20机械设备违章操作机械伤害161590Ⅲ运行控制21配电设施未按三级配电,两极保护设置触电161590Ⅲ运行控制22用电设备及工机具外壳漏电触电161590Ⅲ运行控制23切割火星飞溅火

灾1616V运行控制24手锤锤头松动、脱落物体打击16742IV运行控制25砂轮片爆裂物体打击16318V运行控制26球片烧制操作不当物体打击、灼伤16318V运行控制27球片压制时液压机操作不当机械伤害16318V运行控制281616V运行控制29161590Ⅲ运行控制30161590Ⅲ运行控制31焊接焊接电焊机无防触电措施触电161590Ⅲ运行控制32电焊机外壳未做保护接地触电161590Ⅲ运行控制33焊渣、飞溅引燃引起明火火灾16742IV运行控制34电焊机一次线长度大于5米,二次线长度大于30米,两侧接线未用铜鼻子压牢触电367126II运行控制35电焊机放置的地方没有防雨、防砸措施触电16318V运行控制36电焊机的焊钳和焊把线有破损或绝缘不好触电36118V运行控制37二次线泡在水中,并被物料压在下方触电0、5639V运行控制38切割地点未配备灭火器材火灾、爆炸161590Ⅲ运行控制39大风、雾天、雨雪天、室外高处焊接触电、高空坠落0、561545IV运行控制40物件支撑不稳物体打击16318V运行控制41电焊工未持证上岗安全事故0、56721IV运行控制42操作人员未经批准擅自动火作业火灾、爆炸0、561545IV运行控制43钢结构制作矫正矫正机械操作不当机械伤害16742IV运行控制44氧气、乙炔气体泄露火灾、爆炸161590Ⅲ运行控制45工件翻倒物体打击16318V运行控制46气瓶放置不稳倾倒物体打击16318V运行控制47气瓶与易燃易爆品、火源距离过近不足10m火灾、爆炸161590Ⅲ运行控制48劳保用品使用不当物体打击、机械伤害、触电0、56721V运行控制49除

钢结构安装安全管理制度32871

钢结构安装安全管理制度 一、爬高作业安全管理规定 1、高空作业人员必须要有高空作业资格证; 2、必须正确佩戴安全带和安全帽; 3、安全带必须与生命线和其他可靠结构牢固连接; 4、屋面施工人员必须使用生命线; 5、生命线的设置和使用必须规范和合格; 6、使用的钢丝绳必须检查,及时上油保护,发现有损坏或断股,不得再使用; 7、在固定爬梯处上下时必须正确设置生命线,施工人员上到指定点后,必须连接生命线方可移动; 8、严禁檩条空搁,放到安装位置的檩条,应按图纸要求连接妥当。防止遗忘连接或孔太大连接不牢,高空作业时失衡; 9、维修时防坠落; 维修时,必须两人以上才能上屋面,必须有有效的防高空坠落的救助措施。 二、起重作业安全管理规定 1、吊钩、吊索每天检查两次; 每天至少两次检查吊钩、吊索并形成记录。发现损坏或断股立即更换。与起重有关构件必须经常检验。严禁吊机带病作业。 2、起重机应保持平衡; 要时刻关注和保持吊机平衡。起重机必须按规定将支腿座放置平衡后

方可使用。不能超重以免影响平衡。 3、正确使用牵引绳; 要正确使用牵引绳,防止所吊物品大幅摆动,引起坠落或撞伤、撞落。 4、吊机统一指挥; 吊机操作者只听从一人指挥,不得七嘴八舌,指挥员必须正确使用口语和手语指挥。 5、吊臂或吊物下严禁有人; 严禁任何人在吊臂或所吊物品下来回走动、站立,防止砸伤。吊装区域应设置安全警示线。 6、使用合法起重设备; 起重设备必须有合法登记手续,证明齐全,不得使用非法不正规起重设备,如外借应保留复印件。 三、高空坠落物品安全管理规定 1、正确佩戴安全帽; 进入工地必须正确佩戴安全帽穿工作鞋。 2、严禁高空抛扔物品; 3、高空物品链接牢靠; 高空物品应放置妥当并连接牢靠,防止大风引起物品掉落如油漆桶等。一定要有临时固定绳索。 4、高空作业区下方不得停留; 必要时应通过喊叫告知,得到允许后方可通过。必须及时疏导非工作人员、甲方、监理、业主等进入施工现场,并要求带好安全帽,并不

钢结构安全施工方案

中国农业银行股份有限公司新办公楼钢结构工程 安 全 施 工 方 案 ***********公司 2013-09-06

钢结构安全施工方案 一、工程概况: 工程名称:城东支行新办公楼钢结构工程 分项工程名称:加层钢结构及加固分项工程 工程地点:南京市仙林新市区仙隐路2号 结构形式: ○1.办公楼:框架结构; 本工程改建加固施工,主要包括以下方面工作: 1. 钢结构楼梯; 2. 一层及二层钢结构加层; 3.钢结构加层钢楼层板的施工; 4.加层楼面混凝土的施工 5.植筋施工; 。 二、安全管理目标 安全第一、预防为主、力争施工中工伤之事故为零,杜绝三人以上特大事故发生;安全达标率100%,优良率大于30%,施工现场安全文明施工达标。 三.险源辨识: (1)钢构件吊装易发生:高处坠落、机械伤害、物体打击伤害、触电伤害; 四.安全教育管理: (1)“三宝”“四口”“五临边”之定义: ①三宝是指:安全帽、安全带、安全网; ②四口是指:楼梯口、电梯井口、预留洞口(坑口)、通道口; ③五临边是指:尚未安装栏杆的阳台周边,室外防护架的屋面周边,框架工程楼屋 周边,上下通道、斜道两侧边、卸料平台的外侧边。 (2)高处作业的定义: 高处作业是指凡在坠落高度基准面2M以上(含2M)有可能坠落的高处进行作业。 (3)四防的定义:

四防是指:防火、防雷、防曝、防社会治安。 五.安全教育措施:。 1.每顶安全帽上应有:制造厂名称、商标、型号;制造年、月;许可证编号。每顶安全帽出厂时,必须有检验部门批量验证和工厂检验合格证。 2.佩戴安全帽时,必须系紧下鄂系带,防止安全帽坠落失去防护作用。不同头型或冬季佩戴在防寒帽外时,应随头型大小调节紧牢帽箍,保留帽衬与帽壳之间缓冲作用的空间。 3.安全带使用、安全带用正确悬挂 (1)架子工使用的安全带绳长限定在1.5~2m。 (2)应做垂直悬挂,高挂低用较为安全;当做水平位置悬挂使用时,要注意摆动碰撞; 不宜低挂高用;不应将绳打结使用,以免绳结受力后剪断;不应将挂钩直接挂在 非金属绳上,防止绳被割断。 六、特殊工种: (一)电焊工 1.电焊机外壳,必须接地良好,其电源的装拆应由电工进行。 2.电焊要设单独的开关,开关应放在防雨的闸门箱内,拉合时应戴绝缘手套侧向操作。 3.焊钳与把线必须绝缘良好,连接牢固,更换焊条应戴绝缘手套。在潮湿地点工作,应放在绝缘胶板或木板上。 4.严禁在带压力的容器或管道上施焊,焊接带电的设备必须先切断电源。 5.把线、地线,禁止与钢丝绳接触,更不得用钢丝绳或机电设备代替零线,所有地线必须边接牢固。 6.更换场地移动把线时,应切断电源,并不得手持把线爬梯、登高。 7.清除焊渣时,应戴防护眼镜或面罩 8.施焊场地周围应清除易燃物品,或进行覆盖、隔离。 9.工作结束,应切断焊机电源,并检查操作地点,确认无起火危险后,方可离开。 (二)气焊工 1. 施焊场地周围应清除易燃、易爆物品或进行覆盖、隔离。 2. 氧气瓶、氧气表及焊割工具上,严禁沾染油脂。 3. 乙炔瓶不得放置在电线的正下方,与氧气瓶不得同放一处,距易燃、易爆物品和明火的

钢结构施工中安全管理措施

浅论关于钢结构施工中安全管理措施的探讨 【摘要】.随着国民经济的快速发展,各项建筑施工领域也呈现了空前的繁荣,但建筑施工所面临的安全形式也非常严峻,各类伤亡事故时有发生。本文针对当前施工领域安全管理工作,提出了减少安全事故的对策和建议。 . 【关键词】.钢结构;脚手架;吊装;安全管理 【abstract】.with the rapid development of the national economy, the construction of the field presents unprecedented prosperity, but very severe form of security faced by the construction, various types of casualties have occurred. in this paper, the current construction safety management in the field of work, proposed countermeasures and suggestions for reducing security incidents. . 【key words】.steel structure;scaffolding;lifting;safety management 随着科学技术的进步和建筑工程施工技术的提升,在工程质量不断改善的同时也发现了诸多新的问题。建筑施工的安全管理工作是搞好工程项目施工生产等一系列工作的基本保障,安全管理工作不到位也是建筑施工过程中普遍存在的问题,使得意外事件不断出现。 结合实际情况,我们必须不断加强安全管理措施,才能积极改善

钢结构施工安全管理措施

15 安全生产管理及保证措施 15.1 安全风险分析 15.1 危险源辨识 针对本工程结构特征及施工工艺,安全生产方面根据作业条件危险性评价法(LECD 法)对施工过程中的重大危险源进行辨识并制定本方案。本工程施工过程中存在重大安全风险的地方主要集中在以下方面: (1) 胎架的安全措施 (2) 大型机械设备的安全措施 (3) 钢结构吊装安全措施 (4) 钢彩带高空作业防护措施 (5) 交叉作业防护措施 (6) 人员安全及其它安全措施 15.2 安全生产管理组织机构 15.2.1 项目安全生产领导小组 针对本工程的规模与特点,以项目经理为首,由生产经理、安全员、专业工长及施工工段长成员组成安全保证体系 组 长:蔡玉龙 副组长:王延斌、朱学东 成 员:刘奔、耿瑞、王永年、张云益、于轩、吴绿华 15.2.2 安全组织保证体系

15.3 项目重点安全措施 根据本工程结构特点,为了确保本工程钢结构安装顺利完成,几点需要搭设胎架等临时设施。临时设施的安全保证是整个工程能否安全施工的重要环节,其特点如下表:15.3.1 胎架安全保证 (1)彩带是本工程屋架的支撑体系之一,其结构复杂,高度达到51m,单节重量比较大。彩带吊装是本工程吊装的重点,为了满足吊装要求,需根据荷载设计相对应的胎架支撑彩带进行施工,由于各点内在的静荷载和动荷载不同,所以必须按照工程吊装时的最不利条件下受力在乘于相应的安全系数进行设计。胎架设计必须经过我司各相应部门审核,才能投入制作。 (2)胎架在制作过程中,严格按照钢结构制作规范进行操作,质检员必须严格把

关。 图15.3-1 胎架标准节详图 (3)胎架搭设施工时,由技术员进行安全交底并派专职安全员督导施工。 图15.3-2 胎架定位埋件图 (4)在每个胎架上设通往地面的安全通道,部分胎架之间设安全通道,并在胎架顶部的操作平台四周设围护结构。支撑胎架在标准节上焊接钢爬梯,每隔14m设置一个休息平台供登高人员休息,并设置防坠器,防止人员高空坠落,如

重大危险源辨识模板钢筋混凝土

模版工程重大危险源辨识与控制 近年来,模板支架倒塌造成人员伤亡事故多发,究其原因,主要有六方面:现场管理不到位;方案编制不合理;钢管、扣件等搭设材料不合格:架体基础承载力不满足要求;支架搭设不符要求;支撑系统未验收合格就使用。 模板工程重大危险源可归纳为地基与基础、模板支架立杆及水平杆排布、梁板下构造节点等共14个子项,34个要素。 一、重大危险源辨识 1.模板支架的地基与基础主要包括以下重大危险源要素: (1)回填土没压实或压实不到位 大量工程的模板支架支设在回填土上,现场作业人员不重视模板支撑立杆基础处理,由于回填土没有压实、压实不到位,特别是在雨季施工,会造成模板支架在搭设过程中或砼浇筑过程中回填土下陷,地基产生明显的不均匀沉降,导致模板支撑产生较大的次应力,产生砼结构质量问题或支架倒塌等安全事故。 (2)回填土地基上未浇筑砼层或未设置垫板 回填土地基上没有浇筑砼层或未设置垫板,导致立杆在集中荷载作用下地基承载力不满足要求,造成支架立杆下沉,产生砼结构质量问题或支架倒塌等安全事故。 (3)支架立杆不直接落地 不按规范搭设支架,在孔洞、高低跨等位置支架立杆不直接落地,通过扣件与水平杆或其他立杆连接转换,使支架的荷载分布发生变化,产生较大的偏心荷载或弯矩,最终因连接件(扣件)破坏或水平杆挠度过大而导致支架失稳破坏。 (4)持力层结构不加固直接搭设模板支架 多、高层结构连续施工时,施工层下面结构的模板架全部拆除,或者将模板支架支设在悬臂结构上,对下部持力层结构承载未进行验算或验算不合格且不进行加固就进行支架、钢筋及砼施工,导致结构挠度增加、开裂、裂缝增加甚至支架倒坍。 2.模板支架立杆、水平杆排布主要包括以下重大危险源要素: (1)方案中立杆、水平杆排布与实际结构不符。 在编制方案时,未认真核对结构实际尺寸,对复杂的平面结构没有认真分析,没有绘图或标注分列尺寸,导致立杆、水平杆的排布不合理,支撑架与实际结构不匹配。 (2)现场搭设的立杆、水平杆排布与方案不符。 现场施工时,不按方案尺寸与放线搭设,盲目施工,导致立杆、水平杆搭设尺寸与方案严重不符,间距过大,导致支架承载力及稳定性不足。 3.梁、板下构造节点主要包括以下重大危险源要素: (1)方案中的结构构件不齐全。 方案编制时,未认真阅读和分析结构构件类型,未对构件进行有效分类划分,绘制的构造节点大样不能涵盖所有的构件,造成结构构件遗漏,特别是超重梁板结构遗漏造成支架按经验搭设形成安全隐患。 (2)方案中的构造节点不齐全。 方案编制时,未认真阅图和分析结构构件类型,只取单梁作为对象进行分析计算,而对于复杂结构,如圆弧形、三角形、斜交梁等未进行认真分析和研究,使得方案的构造节点与实际不符。 (3)构造节点缺乏可操作性。 对于复杂或不同种类的支架体系(钢管扣件、门架、碗扣架、钢结构架等),编制人员经验不丰富:也未认真研究或协调,使得绘制的构造节点现场难以操作或无法操作。 (4)现场不按方案搭设。

在建钢结构工程危险源辨识评价

在建钢结构施工项目危险源辨识评价一览表项目: 序号作业活动危险因素可能导致的后果作业条件危险性评价风险 级别 控制方法L E C D 1 钢结构制作下 料 氧气、乙炔气体泄露火灾、爆炸 1 6 15 90 Ⅲ运行控制 2 剪板机、校直机、行车使用机械伤害 1 6 15 90 Ⅲ运行控制 3 物件支撑不稳物体打击 3 6 7 126 Ⅲ运行控制 4 机械设备违章操作机械伤害0. 5 6 15 45 IV 运行控制 5 在危险区域内未采取防火措施(未办动火证)火灾、爆炸 3 6 15 270 Ⅱ运行控制、应急预案 6 氧气、乙炔表爆裂火灾、爆炸 1 6 7 42 IV 运行控制 7 砂轮片爆裂物体打击 1 6 3 18 V 运行控制 8 配电设施未按三级配电,两极保护设置触电 1 6 15 90 Ⅲ运行控制 9 切割火星飞溅火灾、烫伤 1 6 1 6 V 运行控制 10 氧气瓶口沾上油污爆炸 1 6 15 90 Ⅲ运行控制 11 组 对 拼 装在危险区域内未采取防火措施(未办动火证)火灾、爆炸 3 6 15 270 Ⅱ运行控制、应急预案 12 氧气、乙炔瓶倾倒物体打击 3 6 1 18 V 运行控制 13 氧气、乙炔表爆裂火灾、爆炸 1 6 7 42 IV 运行控制 14 氧气、乙炔气体泄露火灾、爆炸 1 6 15 90 Ⅲ运行控制 15 工件支撑不稳、倾倒物体打击 1 6 3 18 V 运行控制 16 机械设备违章操作机械伤害 1 6 15 90 Ⅲ运行控制 17 配电设施未按三级配电,两极保护设置触电 1 6 15 90 Ⅲ运行控制 18 用电设备及工机具外壳漏电触电 1 6 15 90 Ⅲ运行控制 19 切割火星飞溅火灾 1 6 1 6 V 运行控制 20 手锤锤头松动、脱落物体打击 1 6 7 42 IV 运行控制

钢结构安装过程危险源辨识评价

危险源辨识评价一览表 序号作业活动危险因素可能导致的后果作业条件危险性评价风险 级别 控制方法L E C D 44 钢结 构安 装 钢 结 构 安 装吊装、 运输、 装卸 吊装、 运输、 装卸 司机违章驾驶交通事故 1 6 15 90 Ⅲ运行控制 45 封车不牢物体打击 3 6 3 54 IV 运行控制 46 装卸车时违章作业物体打击 1 6 7 42 IV 运行控制 47 吊装捆扎不牢物体打击 1 6 15 90 Ⅲ运行控制 48 钢丝绳断裂物体打击 1 6 15 90 Ⅲ运行控制 49 行车工、起重工未持证上岗物体打击、机械伤害0.5 6 15 45 IV 运行控制 50 火灾、爆炸0.5 6 15 45 IV 运行控制 51 物体打击0.5 6 15 45 IV 运行控制 52 物体打击0.2 6 15 18 V 运行控制 53 物体打击 1 6 15 90 Ⅲ运行控制 54 物体打击 1 6 15 90 Ⅲ运行控制 55 吊车限位器、控制器失灵物体打击0.5 6 15 45 IV 运行控制 56 吊装时脱钩物体打击、机械伤害 1 6 15 90 Ⅲ运行控制 57 使用不合格的钢管、扣件倒塌、高处坠落 1 6 40 240 II 运行控制 58 脚手架基础未平整夯实,无硬地坪及排水措施。倒塌、高处坠落 1 6 15 90 Ⅲ运行控制 59 脚手架底部未按规定垫木和加绑扫地杆倒塌、高处坠落 1 6 15 90 Ⅲ运行控制 60 未按规定设置安全网或安全网搭设不符合要求高处坠落、物体打击 1 6 15 90 Ⅲ运行控制 61 操作面未满铺跳板,有探头板,飞跳板,作业面下一步 架未做二次防护 高处坠落 3 6 15 270 Ⅱ运行控制、应急预案62 拆除脚手架时,没设警戒线、无人看管物体打击、高处坠落 1 6 15 90 Ⅲ运行控制

钢结构工程施工管理的安全防护要点

钢结构工程施工管理的安全防护要点 在钢结构工程施工管理中,安全尤为重要,本文就此安全防范问题做了一些简单的探讨,仅作为刚结构施工及其安装作业的同志们的安全防范工作能起到有效作用,也作为安全防范方面的心得探讨与交流。 一、钢结构工程施工中的安全防护要点 (一)对高空坠落问题的预防 安装使用的工具,如扭矩扳手、撬棍、角磨机等应采用安全保护绳,防止坠落。随手用的螺栓垫片等应放人工具袋。施工作业中所有可能坠落的物件,应一律先进行撤除或加以固定。在高空用气割或电焊切割时,应采取措施防止割下的金属、熔珠或火花落下伤人。 (二)对高空坠物伤人问题的预防 高空作业人员所携带各种工具、螺栓等应在专用工具袋中放好,在高空传递物品时,应挂好安全绳,不得随便抛掷,以防伤人。吊装时不得在构件上堆放或是悬挂零星物件,零星物品应用专用袋子上、下传递。构件绑扎必须牢固,起吊点应通过构件的重心位置。吊开时应平稳,避免振动或摆动,在构件就拉或固定前,不得解开吊装索具,以防构件坠落伤人。对于钢梁的吊装,由于钢梁为不规则工字钢,绑扎点容易滑动,故特制一吊装悬挂点用的专用钢板δ=14mm厚钢连接板,并用螺栓与钢梁上弦紧固。起吊构件时,速度不能太快,不能在高空停留太久,严禁猛升、降,以防构件脱落。构件安装后,应检查各构件的连接和稳定情况,当连接确实安全可靠,方可松钩、卸索。吊装高空对接构件时需绑好溜绳,控制其方向。雨天作业时,应采取必要的防滑措施,夜间作业应有充足的照明。特别指出,对于夹层吊装时的松钩、卸索,施工人员应站在稳固可靠的梯子之上。严禁在高空向下抛掷物料。 (三)对起重设备的作业要求 吊装时吊机应有专人指挥,指挥人员应位于吊机司机视力所及地点,应能清楚地看到吊装的全过程,起重工指挥手势要准确无误,哨音要明亮,吊机司机要精力集中,服从指挥,并不得擅自离开工作岗位。吊装过程中因设备出现故障时中断作业时,必须采取措施进行处理,不得使构件长时间处理悬空状态。风力大于6级时禁止吊装作业。非司机人员不能擅自进入驾驶室,起重机停止作业时,应刹住回转及行走机构。起重设备不允许在斜坡道上工作,不允许起重机两边高低差相差太多。如场地条件差,土质松软,履带吊下虽有走道板铺垫,但雨后土质会变得更松软,为防止履带吊在行走和吊装时倾倒,现场需有其他机械配合进行再次平整、压实,避免发生事故。

钢结构安装工程危险源辨识与危险评价

危险源辨识与危险评价表 工程名称:潞安油化电热一体化项目煤气化装置 煤气化框架(Ⅰ、Ⅱ系列)土建工程 工作内容:钢结构安装工程 施工单位:中石化工建设有限公司 中石化建潞安煤制油项目部 2013年10月18日

钢结构安装工程危险源辨识与危险评价表 1、工程概述 1.1编制说明 1.1.1本方案主要针对煤气化I、II系列气化框架42米以下型钢混凝土组合结构的安装及吊装。 1.1.2本方案采用吊车和塔吊对钢结构成段或成片吊装。 1.1.3为减少高空作业,能够连成片的钢结构梁和斜撑,在地上组成片后整体吊装。 1.1.4本方案均按照小型号吊车、机械及工作参数选取,可根据现场吊车实际情况进行调整,可以大代小。 1.1.5本方案仅论述钢结构进入现场的卸车及成段或成片吊装及高空安装方案,有关其运输由运输单位编制,本方案不再叙述该方面的详细内容。 1.2工程概况 潞安集团煤气化装置I、II系列由我单位承接安装,该装置由气化框架和磨煤框架两个框架组成,气化框架EL42m以下为型钢混凝土组合结构—钢支撑结构,钢结构之间主要用高强度螺栓辅以大量的焊接连接。气化框架结构平面尺寸为55.4m*24m南北向立柱间距为12m,东西向立柱间距为10m、11m和4.4m三种结构。气化框架42m以下钢结构部分共有5层平台,共有21根柱子,全部为焊接十字型钢柱,平台梁均为焊接H型钢。 1.3工程特点 由于施工工期紧,框架跨度大,安装位置高,钢柱构件长,钢结构安装前期存在大量的预留,而且钢结构安装和混凝土施工交叉进行,钢结构安装存在一定难度。同时当地气候多风且全部为高空作业,危险性大。所以合理规划钢结构的施工程序,不但是确保钢结构安装工程保时、保质、保量完成的基础,也是保证设备安装及工艺配管工作按时完成的先决条件。 1.4工程实物量 煤气化装置钢结构工程量大约2200t,构件由总包单位委托专业公司预制。 1.5煤气化主厂房钢结构部分结构施工图纸主要构件代号说明: H表示热轧H型钢、HA表示焊接H型钢、XZ表示焊接箱型柱、XL表示焊接箱型梁、TZ表示梯柱、TL表示梯梁、QJZ表示墙架柱、WLT表示屋面檩条、QL表示墙梁、LT或XLT表示拉条或斜拉条、CG表示撑杆、ZT表示设备支腿、YC表示隅撑、DZ表示吊柱。 2、危险源辨识及危险评价、防范措施

钢结构加工工艺

1.钢结构构件的制作加工 1)钢材的储存 (1)钢材储存的场地条件 钢材的储存可露天堆放,也可堆放在有顶棚的仓库里。露天堆放时,场地要平整,并应高于周围地面,四周留有排水沟;堆放时要尽量使钢材截面的背面向上或向外,以免积雪、积水,两端应有高差,以利排水。堆放在有顶棚的仓库内时,可直接堆放在地坪上,下垫楞木。 (2)钢材堆放要求 钢材的堆放要尽量减少钢材的变形和锈蚀;钢材堆放时每隔5~6层放置楞木,其间距以不引起钢材明显的弯曲变形为宜,楞木要上下对齐,在同一垂直面内;考虑材料堆放之间留有一定宽度的通道以便运输。 (3)钢材的标识 钢材端部应树立标牌,标牌要标明钢材的规格、钢号、数量和材质验收证明书编号。 钢材端部根据其钢号涂以不同颜色的油漆。钢材的标牌应定期检查。 (4)钢材的检验 钢材在正式入库前必须严格执行检验制度,经检验合格的钢材方可办理入库手续。钢材检验的主要内容有:钢材的数量、品种与订货合同相符;钢材的质量保证书与钢材上打印的记号符合;核对钢材的规格尺寸;钢材表面质量检验。 2)钢结构加工制作的准备工作 ⑴详图设计和审查图纸 一般设计院提供的设计图,不能直接用来加工制作钢结构,而是要考虑加工工艺,

如公差配合、加工余量、焊接控制等因素后,在原设计图的基础上绘制加工制作图(又称施工详图)。详图设计一般由加工单位负责进行,应根据建设单位的技术设计图纸以及发包文件中所规定的规范、标准和要求进行。加工制作图是最后沟通设计人员及施工人员意图的详图,是实际尺寸、划线、剪切、坡口加工、制孔、弯制、拼装、焊接、涂装、产品检查、堆放、发送等各项作业的指示书。图纸审核的主要内容包括以下项目:①设计文件是否齐全,设计文件包括设计图、施工图、图纸说明和设计变更通知单等。②构件的几何尺寸是否标注齐全。③相关构件的尺寸是否正确。④节点是否清楚,是否符合国家标准。⑤标题栏内构件的数量是否符合工程和总数量。⑥构件之间的连接形式是否合理。⑦加工符号、焊接符号是否齐全。⑧结合本单位的设备和技术条件考虑,能否满足图纸上的技术要求。⑨图纸的标准化是否符合国家规定等。 图纸审查后要做技术交底准备,其内容主要有:①根据构件尺寸考虑原材料对接方案和接头在构件中的位置。②考虑总体的加工工艺方案及重要的工装方案。③对构件的结构不合理处或施工有困难的地方,要与需方或者设计单位做好变更签证的手续。④列出图纸中的关键部位或者有特殊要求的地方,加以重点说明。 ⑵备料和核对 根据图纸材料表计算出各种材质、规格、材料净用量,再加一定数量的损耗提出材料预算计划。工程预算一般可按实际用量所需的数值再增加10%进行提料和备料。核对来料的规格、尺寸和重量,仔细核对材质;如进行材料代用,必须经过设计部门同意,并进行相应修改。 ⑶编制工艺流程 编制工艺流程的原则是操作能以最快的速度、最少的劳动量和最低的费用,可靠

相关文档
最新文档
