2020年二级建造师考试《施工管理》试题与解答一、单项选择题(每题1分,共20分)1. 下列不属于项目结构分析的目的的是?A. 确定项目的范围B. 确定项目的目标C. 确定项目的组成部分D. 确定项目的关键路径{答案:D}2. 下列哪一项是工作流程组织的作用?A. 提高工作质量B. 提高工作效率C. 提高工作满意度D. 提高工作安全性{答案:B}3. 下列哪一项是施工成本管理的任务?A. 控制成本B. 降低成本C. 预测成本D. 分析成本{答案:A}4. 下列哪一项是项目风险管理的核心?A. 风险识别B. 风险评估C. 风险控制D. 风险应对{答案:B}5. 下列哪一项是施工进度计划的主要作用?A. 确定施工顺序B. 控制施工进度C. 确定施工人员D. 确定施工材料{答案:B}6. 下列哪一项是施工质量控制的基本原则?A. 全面控制B. 动态控制C. 目标控制D. 过程控制{答案:A}7. 下列哪一项是施工安全管理的核心?A. 安全计划B. 安全培训C. 安全事故处理D. 安全监督{答案:D}8. 下列哪一项是建筑施工现场管理的主要任务?A. 提高施工质量B. 提高施工效率C. 提高施工安全性D. 提高施工人员满意度{答案:C}9. 下列哪一项是建筑施工项目成本控制的主要方法?A. 成本分析B. 成本预算C. 成本核算D. 成本预测{答案:B}10. 下列哪一项是建筑施工项目风险评估的主要方法?A. 定性和定量分析B. 定性和定量预测C. 定性和定量控制D. 定性和定量监督{答案:A}11. 下列哪一项是建筑施工项目进度控制的主要方法?A. 挣值分析法B. 网络分析法C. 甘特图法D. 里程碑法{答案:B}12. 下列哪一项是建筑施工项目质量控制的主要方法?A. 质量审计B. 质量评审C. 质量控制图D. 质量检查{答案:D}13. 下列哪一项是建筑施工项目安全管理的主要方法?A. 安全监督B. 安全检查C. 安全评估D. 安全培训{答案:C}14. 下列哪一项是建筑施工项目合同管理的主要任务?A. 合同起草B. 合同谈判C. 合同履行D. 合同变更{答案:C}15. 下列哪一项是建筑施工项目信息管理的主要任务?A. 信息收集B. 信息传递C. 信息处理D. 信息利用{答案:D}16. 下列哪一项是建筑施工项目人力资源管理的主要任务?A. 人员招聘B. 人员培训C. 人员考核D. 人员配置{答案:D}17. 下列哪一项是建筑施工项目材料管理的主要任务?A. 材料采购B. 材料储存C. 材料使用D. 材料控制{答案:C}18. 下列哪一项是建筑施工项目设备管理的主要任务?A. 设备采购B. 设备维护C. 设备使用D. 设备控制{答案:B}19. 下列哪一项是建筑施工现场环境保护的主要任务?A. 噪声控制B. 废水处理C. 废气处理D. 固体废物处理{答案:D}20. 下列哪一项是建筑施工现场安全防护的主要任务?A. 安全标志B. 安全防护设施C. 安全培训D. 安全监督{答案:B}二、多项选择题(每题2分,共20分)1. 项目结构分析的目的包括?A. 确定项目的范围B. 确定项目的目标C. 确定项目的组成部分D. 确定项目的关键路径E. 确定项目的工作流程{答案:A, C, E}2. 工作流程组织的作用包括?A. 提高工作质量B. 提高工作效率C. 提高工作满意度D. 提高工作安全性E. 提高工作协调性{答案:B, E}3. 施工成本管理的主要任务包括?A. 控制成本B. 降低成本C. 预测成本D. 分析成本E. 制定成本预算{答案:A, B, C, D, E}4. 项目风险管理的核心包括?A. 风险识别B. 风险评估C. 风险控制D. 风险应对E. 风险监测{答案:B, C, D, E}5. 施工进度计划的主要作用包括?A. 确定施工顺序B. 控制施工进度C. 确定施工人员D. 确定施工材料E. 协调项目各方{答案:B, E}6. 施工质量控制的基本原则包括?A. 全面控制B. 动态控制C. 目标控制D. 过程控制E. 持续改进{答案:A, B, D, E}7. 施工安全管理的核心包括?A. 安全计划B. 安全培训C. 安全事故处理D. 安全监督E. 安全文化建设{答案:D, E}8. 建筑施工现场管理的主要任务包括?A. 提高施工质量B. 提高施工效率C. 提高施工安全性D. 提高施工人员满意度E. 确保项目按计划进行{答案:A, C, E}9. 建筑施工项目成本控制的主要方法包括?A. 成本分析B. 成本预算C. 成本核算D. 成本预测E. 成本控制计划{答案:B, D}10. 建筑施工项目风险评估的主要方法包括?A. 定性和定量分析B. 定性和定量预测C. 定性和定量控制D. 定性和定量监督E. 定性和定量评估{答案:A, B}11. 建筑施工项目进度控制的主要方法包括?A. 挣值分析法B. 网络分析法C. 甘特图法D. 里程碑法E. 项目管理软件{答案:B, C, D, E}12. 建筑施工项目质量控制的主要方法包括?A. 质量审计B. 质量评审C. 质量控制图D. 质量检查E. 质量管理体系{答案:C, D, E}13. 建筑施工项目安全管理的主要方法包括?A. 安全监督B. 安全检查C. 安全评估D. 安全培训E. 安全应急预案{答案:A, B, C, D}14. 建筑施工项目合同管理的主要任务包括?A. 合同起草B. 合同谈判C. 合同履行D. 合同变更E. 合同纠纷处理{答案:C, E}15. 建筑施工项目信息管理的主要任务包括?A. 信息收集B. 信息传递C. 信息处理D. 信息利用E. 信息安全管理{答案:A, B, C, D, E}16. 建筑施工项目人力资源管理的主要任务包括?A. 人员招聘B. 人员培训C. 人员考核D. 人员配置E. 人员激励{答案:A, B, D, E}17. 建筑施工项目材料管理的主要任务包括?A. 材料采购B. 材料储存C. 材料使用D. 材料控制E. 材料质量检测{答案:A, B, C, D}18. 建筑施工项目设备管理的主要任务包括?A. 设备采购B. 设备维护C. 设备使用D. 设备控制E. 设备安全管理{答案:B, C, D, E}19. 建筑施工现场环境保护的主要任务包括?A. 噪声控制B. 废水处理C. 废气处理D. 固体废物处理E. 节能减排{答案:B, C, D, E}20. 建筑施工现场安全防护的主要任务包括?A. 安全标志B. 安全防护设施C. 安全培训D. 安全监督E. 安全应急预案{答案:B, E}。

二级建造师-建设工程施工管理-施工成本管理(精选试题)

二级建造师-建设工程施工管理-施工成本管理(精选试题)

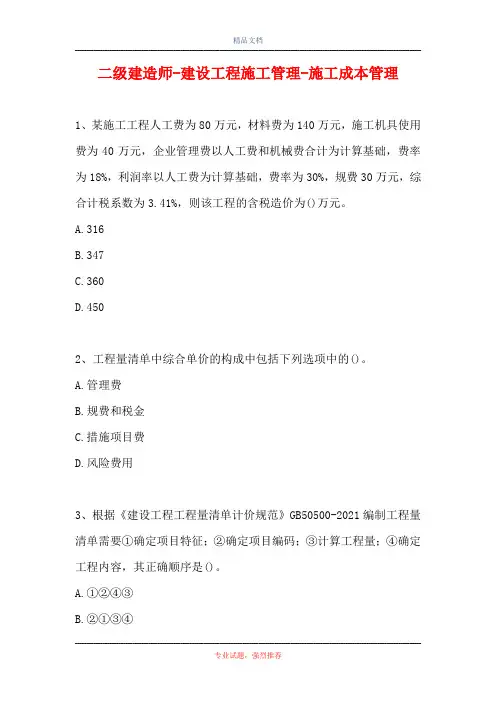

二级建造师-建设工程施工管理-施工成本管理1、某施工工程人工费为80万元,材料费为140万元,施工机具使用费为40万元,企业管理费以人工费和机械费合计为计算基础,费率为18%,利润率以人工费为计算基础,费率为30%,规费30万元,综合计税系数为3.41%,则该工程的含税造价为()万元。

A.316B.347C.360D.4502、工程量清单中综合单价的构成中包括下列选项中的()。

A.管理费B.规费和税金C.措施项目费D.风险费用3、根据《建设工程工程量清单计价规范》GB50500-2021编制工程量清单需要①确定项目特征;②确定项目编码;③计算工程量;④确定工程内容,其正确顺序是()。

A.①②④③B.②①③④C.①②③④D.②①④③4、某施工企业为施工生产提供预付款担保,履约担保发生的各种费用属于()。

A.投标费B.财务费C.办公费D.其他项目费5、施工过程中,当出现的风险内容及其范围在招标文件规定的范围内时,则综合单价()。

A.可以变动,工程款可以调整B.不得变动C.可以变动D.不得变动,但工程款予以调整6、在施工过程中必须发生,但在投标时很难具体分项预测的二次搬运费和冬雨期施工费用的计价适宜采用()。

A.综合单价法B.参数法C.实物量法D.分包法7、在招投标过程中,若出现招标文件中分部分项工程量清单特征描述与设计图纸不符,投标人应以()为准确定投标报价的综合单价。

A.消耗量定额B.工程量清单的项目特征描述C.设计图纸D.企业定额8、在施工过程中,暂列金额由建设单位掌握使用,扣除合同价款调整后如有余额,归()。

A.施工单位B.监理单位C.建设单位D.总承包单位9、某建筑工程项目的分部分项工程费为180万元,其中人工费为45万元,可计量的措施项目费为65万元,安全文明施工费以定额基价为计算基础,费率为2.25%,则该项目的安全文明施工费为()万元。

A.1.46B.2.48C.4.05D.5.5110、编制分部分项工程量清单与计价表的核心是()。

二级建造师施工管理练习题及答案

二级建造师施工管理练习题及答案

二级建造师施工管理练习题及答案一、单选题1、关于施工方项目管理目标和任务的说法,正确的是()。

A 施工方项目管理仅服务于施工方本身的利益B 施工方项目管理不涉及动用前准备阶段C 施工方成本目标由施工企业根据其生产和经营情况自行确定D 施工方不对业主方指定分包承担的目标和任务负责答案:C解析:施工方项目管理不仅要服务于施工方本身的利益,还要服务于项目的整体利益和项目中其他参与方的利益,A 选项错误;施工方的项目管理工作主要在施工阶段进行,但也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期,B 选项错误;施工方成本目标由施工企业根据其生产和经营情况自行确定,C 选项正确;施工方应对于业主方指定分包承担的目标和任务负责,D 选项错误。

2、建设工程项目供货方的项目管理主要在()阶段进行。

A 施工B 设计C 决策D 保修答案:A解析:供货方的项目管理工作主要在施工阶段进行,但它也涉及设计准备阶段、设计阶段、动用前准备阶段和保修期。

3、项目管理的核心任务是项目的()。

A 组织协调B 目标控制C 合同管理D 风险管理答案:B解析:项目管理的核心任务是项目的目标控制,按项目管理学的基本理论,没有明确目标的建设工程不是项目管理的对象。

4、能够反映项目管理班子内部项目经理、各工作部门和各工作岗位在各项管理工作中所应承担的策划、执行、控制等职责的组织工具是()。

A 管理职能分工表B 组织结构图C 工作任务分工表D 工作流程图答案:A解析:管理职能分工表是用表的形式反映项目管理班子内部项目经理、各工作部门和各工作岗位对各项工作任务的项目管理职能分工。

5、关于线性组织结构的说法,错误的是()。

A 每个工作部门的指令源是唯一的B 高组织层次部门可以向任何低组织层次下达指令C 在特大组织系统中,指令路径会很长D 可以避免相互矛盾的指令影响系统运行答案:B解析:在线性组织结构中,每一个工作部门只能对其直接的下属部门下达工作指令,每一个工作部门也只有一个直接的上级部门,因此,每一个工作部门只有唯一的指令源,A 选项正确;在一个特大的组织系统中,由于线性组织结构模式的指令路径过长,有可能会造成组织系统在一定程度上运行的困难,C 选项正确;线性组织结构可以避免由于矛盾的指令而影响组织系统的运行,D 选项正确;在线性组织结构中,高组织层次部门不可以向任何低组织层次下达指令,B 选项错误。

2020年二建管理施工成本管理的任务、程序和措施专项练习

2020年二建管理施工成本管理的任务、程序和措施专项练习

2Z102050 施工成本管理的任务、程序和措施一、单项选择题1、施工成本核算的基本环节中,不包括()。

A、项目完成后,对项目成本形成中的各责任者进行考核B、计算出施工成本的实际发生额C、计算出该施工项目的总成本和单位成本D、按照规定的成本开支范围对施工成本进行归集和分配2、建设工程项目施工成本控制应贯穿项目全过程,施工成本控制不包括()。

A、事先控制B、集中控制C、过程控制D、事后控制3、在施工过程中,对影响施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支出严格控制在成本计划范围内,指的是()。

A、成本预测B、成本分析C、成本控制D、成本核算4、对竣工项目进行工程现场成本核算的目的是()。

A、评价财务管理效果B、核算企业经营效益C、考核项目管理绩效D、评价项目成本效益5、下列施工成本管理活动或文件中,属于施工项目降低成本的指导文件及设立目标成本依据的是()。

A、施工成本核算B、施工成本分析C、施工成本计划D、施工成本核算6、下列建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制、开展成本控制和核算的基础是()。

A、成本预测B、成本计划C、成本考核D、成本分析7、为了取得成本管理的理想效果,项目经理可采取的组织措施是()。

A、加强施工调度,避免窝工损失B、进行技术经济分析,确定最佳施工方案C、对各种变更及时落实业主签证D、研究合同条款,寻找索赔机会8、下列某大跨度体育场项目钢结构施工的成本管理措施中,属于技术措施的是()。

A、确定项目管理班子的任务和职能分工B、分析钢结构吊装作业的成本目标C、修订钢结构吊装施工合同条款D、提出多个钢结构吊装方案9、下列属于施工成本管理组织措施的是()。

A、确定最佳的施工方案B、确定合理详细的工作流程C、确定和分解施工成本管理目标D、选用合适的合同结构10、项目经理部通过在混凝土拌合物中加入添加剂以降低水泥消耗量,属于成本管理措施中()。

2022年二建《工程施工管理》施工成本管理与施工成本计划46道(带答案解析)

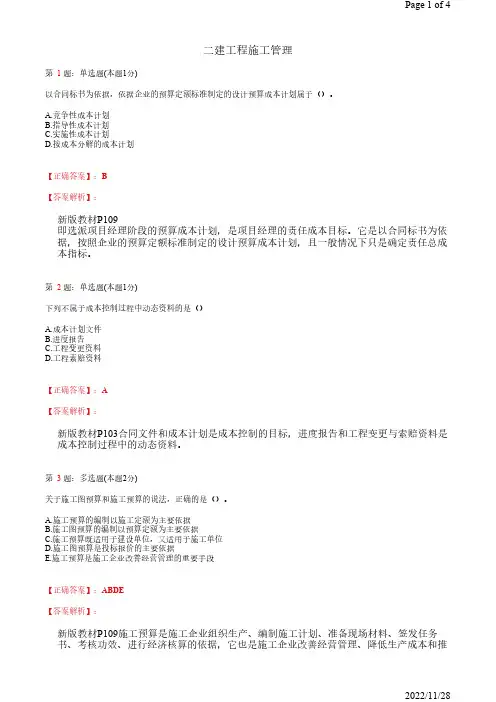

2022年二建《工程施工管理》施工成本管理与施工成本计划46道(带答案解析)

二建工程施工管理第 1题:单选题(本题1分)以合同标书为依据,依据企业的预算定额标准制定的设计预算成本计划属于()。

A.竞争性成本计划B.指导性成本计划C.实施性成本计划D.按成本分解的成本计划【正确答案】:B【答案解析】:新版教材P109即选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。

它是以合同标书为依据,按照企业的预算定额标准制定的设计预算成本计划,且一般情况下只是确定责任总成本指标。

第 2题:单选题(本题1分)下列不属于成本控制过程中动态资料的是()A.成本计划文件B.进度报告C.工程变更资料D.工程索赔资料【正确答案】:A【答案解析】:新版教材P103合同文件和成本计划是成本控制的目标,进度报告和工程变更与索赔资料是成本控制过程中的动态资料。

第 3题:多选题(本题2分)关于施工图预算和施工预算的说法,正确的是()。

A.施工预算的编制以施工定额为主要依据B.施工图预算的编制以预算定额为主要依据C.施工预算既适用于建设单位,又适用于施工单位D.施工图预算是投标报价的主要依据E.施工预算是施工企业改善经营管理的重要手段【正确答案】:ABDE【答案解析】:新版教材P109施工预算是施工企业组织生产、编制施工计划、准备现场材料、签发任务书、考核功效、进行经济核算的依据,它也是施工企业改善经营管理、降低生产成本和推行内部经营承包责任制的重要手段;而施工图预算则是投标报价的主要依据。

第 4题:多选题(本题2分)下列施工成本管理的措施中,属于技术措施的有()A.确定最合适的施工机械设备使用方案B.对施工成本管理目标进行风险分析,并制定防范性对策C.结合施工组织设计及自然地理条件,降低材料库存成本和运输成本D.仔细考虑合同条款中一切影响成本和效益的因素,尤其是潜在风险因素E.应用先进的施工技术,新材料,新开发的机械设备。

【正确答案】:ACE【答案解析】:新版教材P108:2.技术措施:确定最合适的施工机械、设备使用方案。

二建习题-施工成本管理与施工成本计划

二建习题-施工成本管理与施工成本计划

2Z102041「施工成本管理的任务与措施」▍1.关于施工成本控制的说法,正确的有()。

A.采用合同措施控制施工成本,应包括从合同谈判直至合同终结的全过程B.施工成本控制应贯穿于项目从投标阶段直至竣工验收的全过程C.现行成本控制的程序不符合动态跟踪控制的原理D.合同文件和成本计划是成本控制的目标E.成本控制可分为事先控制、事中控制和事后控制【答案】ABDE【解析】C成本控制的程序体现了动态跟踪控制的原理。

▍2.施工企业对竣工工程现场成本和竣工工程完全成本进行核算分析的主体分别是()。

A.项目经理部和企业财务部门B.项目经理部和项目经理部C.企业财务部门和企业财务部门D.企业财务部门和项目经理部【答案】A【解析】对竣工工程的成本核算,应区分为竣工工程现场成本和竣工工程完全成本,分别由项目经理部和企业财务部门进行核算分析,其目的在于分别考核项目管理绩效和企业经营效益。

▍3.建设项目施工成本考核的主要指标包括()。

A.责任成本降低额和责任成本降低率B.预算成本降低额和预算成本降低率C.施工成本降低额和施工成本降低率D.施工成本动态变化额和施工成本动态变化率【答案】C【解析】以施工成本降低额和施工成本降低率作为成本考核的主要指标。

▍4.关于施工形象进度、产值统计、实际成本三者关系的说法,正确的是()A.施工形象进度、产值统计、实际成本所依据的工程量应是相同的数值B.施工形象进度与产值统计所依据的工程量是相同的,但与实际成本计算依据的工程量不同C.施工形象进度、产值统计、实际成本所依据的工程量都是互不相同的D.施工形象进度与产值统计所依据的工程量是相同的,但不同于形象进度计算所依据的工程量【答案】A【解析】形象进度、产值统计、实际成本归集三同步,即三者的取值范围应是一致的。

形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值。

即答案为A。

▍5.通过加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗,这属于施工成本管理措施的()。

[全]二建考点试题:施工成本管理-含答案

[全]二建考点试题:施工成本管理-含答案

二建考点试题:施工成本管理-含答案施工成本管理1.根据《建筑安装工程费用项目组成》,机上司机(司炉)和其他操作人员的人工费属于建筑安装工程费用的( )。

A. 人工费B. 施工机具使用费C.现场管理费D.企业管理费『正确答案』B『答案解析』本题考查的是施工机具使用费和企业管理费。

施工机具使用费是指施工作业所发生的施工机械、仪器仪表使用费或其租赁费。

题干属于施工机具使用费中的一项。

2.根据《建筑安装工程费用项目组成》,对超额劳动和增收节支而支付给个人的劳动报酬,应计入建筑安装工程费用人工费项目中( )。

A. 奖金B. 计时工资或计件工资C.津贴补贴D.特殊情况下支付的工资『正确答案』A『答案解析』本题考查的是人工费。

奖金是指对超额劳动和增收节支支付给个人的劳动报酬。

3.根据《建筑安装工程费用项目组成》,按费用构成要素划分,建筑安装工程费用的完整组成是( )。

A.人工费+材料费+施工机具使用费+措施项目费+分部分项工程费+税金B.人工费+材料费+施工机具使用费+企业管理费+利润+规费+税金C.人工费+材料费+施工机具使用费+分部分项工程费+利润+税金D.人工费+材料费+施工机具使用费+其他项目费+规费+税金『正确答案』B『答案解析』本题考查的是按费用构成要素划分的建筑安装工程费用项目组成。

根据建标[2013] 44 号:建筑安装工程费按照费用构成要素划分,由人工费、材料费、施工机具使用费、企业管理费、利润、规费和税金组成。

4.根据《建筑安装工程费用项目组成》,施工企业发生的下列费用中,应计入企业管理费的是( )。

A.劳动保护费B.医疗保险费C.住房公积金D.养老保险费『正确答案』A『答案解析』本题考查的是企业管理费。

企业管理费是指建筑安装企业组织施工生产和经营管理所需的费用,包括:①管理人员工资;②办公费;③差旅交通费;④固定资产使用费;⑤工具用具使用费;⑥劳动保险和职工福利费;⑦劳动保护费;⑧检验试验费;⑨工会经费;⑩职工教育经费;(11)财产保险费;(12)财务费;(13)税金;(14)城市维护建设税;(15)教育费附加;(16)地方教育附加;(17)其他,包括技术转术让费、技术开发费、投标费、业务招待费、绿化费、广告费、公证费、法律顾问费、审计费、咨询费、保险费等。

二级建造师施工管理各章节练习题

二级建造师施工管理各章节练习题

二级建造师施工管理各章节练习题施工管理第一节施工方的项目管理一、单项选择题(每题1分,每题的备选项中只有一个最符合题意)1.对于一个建设工程而言,有代表不同利益方的项目管理,其中()的项目管理是管理的核心。

A.业主方B. 施工方C.供货方D. 设计方2.业主方的项目管理工作涉及项目实施阶段的全过程,竣工验收属于建设工程项目的( )阶段。

A.决策B. 设计准备C.施工D. 动用前准备3. 甲单位拟新建一电教中心,经设计招标,由乙设计院承担该项目设计任务。

下列目标中,不属于乙设计院项目管理目标的是()。

A.项目投资目标B.设计进度目标C.施工质量目标D.设计成本目标4.建设工程项目的全寿命周期不包括()。

A.决策阶段B.实施阶段C.控制阶段D.使用阶段5.设计、采购和施工任务综合承包,即EPC承包,它们的项目管理属于( )的项目管理。

A.设计方B.业主方C.施工方D.建设项目工程总承包6.某建设工程项目施工采用施工总承包管理模式,其中的二次装饰装修工程由建设单位发包给乙单位。

在施工中,乙单位应该直接接受()的工作指令。

A.建设单位B.设计单位C.施工总承包管理企业D.施工承包企业二、多项选择题(每题2分。

每题的备选项中,有2个或2个以上符合题意,至少有1个错项。

错选,本题不得分;少选,所选的每个选项得0.5分)7.施工方是承担任务的单位的总称谓,它包括()。

A.施工总承包方B.施工总承包管理方C.分包施工方D.提供劳务的参与方E.供应建筑材料的供货方8. 下列选项中,关于施工总承包管理方的主要特征的说法正确的是( )。

A.一般情况下,施工总承包管理方不承担施工任务B.一般情况下,由施工总承包管理方与分包方和供货方直接签订施工合同C.施工总承包管理方承担对分包方的组织和管理责任D.施工总承包管理方和施工总承包方承担的管理任务和责任相同E.由业主选定的分包方应经施工总承包管理方的认可答案:一.单选 1.A 2.D 3.C 4.C 5.D 6.C 二.多选 1.ABCD 2.ACDE 1第二节施工管理的组织一、单项选择题(每题1分,每题的备选项中只有一个最符合题意)1.某公司准备实施一个大型建设项目的管理任务。

注册建造师二级建设工程施工管理(施工成本管理)模拟试卷36

注册建造师二级建设工程施工管理(施工成本管理)模拟试卷36

注册建造师二级建设工程施工管理(施工成本管理)模拟试卷36使用的仪器仪表的维修费用应计入( )。

A.工具用具使用费B.固定资产使用费C.企业管理费D.施工机械使用费2.根据《建设工程工程量清单计价规范》GB 50500—2013,下列措施项目适合采用分包法计价的是( )。

A.混凝土模板B.垂直运输C.冬雨期施工D.室内空气污染测试3.某施工企业按规定标准为职工缴纳的住房公积金属于( )。

A.企业管理费B.社会保险费C.规费D.税金4.业主方在招标文件中规定了300万元的暂列金额。

则每一个承包商在投标报价时对该项暂列金额的正确处理方式是( )。

A.计入投标总报价,但承包商无权自主使用,余额归发包人所有B.计入投标总报价,且承包商有权自主使用,余额归承包人所有C.不计入投标总价,在实际发生时由业主支付D.计入投标总价,由工程师决定是否使用,余额归承包人所有5.砌筑1m3标准砖墙,在确定标准砖的净用量时使用的方法是( )。

A.理论计算法B.图纸计算法C.经验法D.测定法6.工人在工作班内消耗的工作时间可以分为必需消耗的时间和损失时间。

必需消耗的工作时间,包括有效工作时间,休息和不可避免中断时间。

下列与休息时间长短有关的是( )。

A.工作量B.工作内容C.劳动条件D.工作班数量7.根据计日工的有关要求,当承包人按照规定程序提交计日工项目现场签证报告后2天内,发包人未确认也未提出修改意见,则( )。

A.承包人提交的现场签证报告已被发包人认可B.承包人重新提交现场签证报告C.承包人修改后重新提交现场签证报告D.承包人放弃提交现场签证报告8.由于承包人原因,导致合同工程发生误期,则( )。

A.承包人只需支付误期赔偿费B.承包人支付误期赔偿费还应承担合同约定的责任和义务C.承包人只需承担合同约定的责任和义务D.承包人和发包人共同承担损失9.由于业主原因,造成工期延长。

在工期延长期间的管理人员的工资、办公、通讯和交通费等应归为索赔费用中的( )。

2022年二建《工程施工管理》施工成本控制与施工成本分析67道(带答案解析)

2022年二建《工程施工管理》施工成本控制与施工成本分析67道(带答案解析)

二建工程施工管理第 1题:单选题(本题1分)宏达公司负责某工程的施工任务,编制了施工成本计划。

其中主体混凝土工程量约3200立方米,预算单价550元/立方米,计划4个月内均衡完成。

开工后,混凝土实际采购价格为560元/立方米。

施工至第二个月底,实际完成混凝土工程量1800立方米。

运用赢得值法,分析得到第二个月底的进度偏差sv为11万元。

根据偏差分析,确定的可行的纠偏措施是()。

A.加快施工进度B.重新选择混凝土供应商C.调整工程数量D.进行材料代用【正确答案】:B【答案解析】:新版教材P119,因费用偏差CV=BCWP-ACWP=990000-1008000=-18000元,项目费用超支,从题意可知,主要原因是混凝土实际采购价格高于预算单价,故可以通过重新选择混凝土供应商,寻求较低的实际采购价格,作为纪念的可行措施。

进度SV大于0,再加快施工进度对降低成本无助,调整工程数量和进行材料代用与设计不符,不能采用,所以选项ACD不符。

第 2题:单选题(本题1分)下列关于施工成本控制中获得成本信息的说法,正确的是()。

A.通过工程承包合同获取预定的具体成本控制目标、实现控制成本的措施等信息B.通过施工成本计划获取将要发生工程量、支付情况等信息C.通过进度报告获取工程实际完成量、成本实际支出等信息D.通过施工组织设计获取工程预算收入、实际成本等信息【正确答案】:C【答案解析】:新版教材P115:进度报告提供了每一时刻工程实际完成量,工程施工成本实际支付情况等重要信息。

第 3题:单选题(本题1分)在进行施工成本的控制时,对水泥、木材等材料用量的控制,适宜采用的方法是()。

A.限额发料B.指标控制C.作业包干D.计划配料【正确答案】:A【答案解析】:新版教材P117,对于有消耗定额的材料,以消耗定额为依据,实际限额发料制度。

第 4题:单选题(本题1分)关于施工综合成本分析方法中的分部分项工程成本分析的产法,正确的是()A.分部分项工程成本分析的对象为未完分部分项工程B.分部分项工程成本分析的方法是进行“两算”对比C.分部分项工程成本分析是施工项目成本分析的基础D.分部分项工程成本分析必须是对每一个分部分项工程都进行成本分析【正确答案】:C【答案解析】:新版教材P123分部分项工程成本分析是施工项目成本分析的基础。

二级建造师《施工管理》模拟试题及答案

二级建造师《施工管理》模拟试题及答案

二级建造师《施工管理》模拟试题及答案一、单项选择题 (每题 1 分,共 20 分)1. 下列不属于施工组织设计的内容的是( )。

A. 工程概况及施工特点分析B. 施工总进度计划C. 施工准备工作计划D. 施工图预算【答案】D2. 在项目目标动态控制的纠偏措施中,调整项目目标属于( )。

A. 组织措施B. 管理措施C. 经济措施D. 技术措施【答案】B3. 在施工成本管理的任务与环节中,( )是施工成本管理的核心。

A. 成本预测B. 成本计划C. 成本控制D. 成本核算【答案】C4. 下列属于按费用构成要素划分的建筑安装工程费用项目组成的是( )。

A. 措施项目费B. 企业管理费C. 规费D. 税金【答案】B5. 施工组织设计的基本要求中,( )应当符合工程进度、资金使用、劳动力和施工机械的需求。

A. 施工方法B. 施工平面图C. 施工进度计划D. 施工部署【答案】C6. 下列不属于项目进度控制的技术措施的是( )。

A. 选用适当的施工机械设备B. 施工方案对工程进度的影响C. 工程进度的风险分析D. 及时进行信息反馈【答案】D7. 下列属于建筑安装工程费用项目组成的是( )。

A. 直接工程费B. 措施项目费C. 间接费D. 以上都是【答案】D8. 在项目目标动态控制的纠偏措施中,采用先进技术和施工方法属于( )。

A. 组织措施B. 管理措施C. 经济措施D. 技术措施【答案】D9. 下列属于按造价形成划分的建筑安装工程费用项目组成的是( )。

A. 措施项目费B. 规费C. 直接工程费D. 税金【答案】C10. 项目目标动态控制的纠偏措施中,调整项目进度计划属于( )。

A. 组织措施B. 管理措施C. 经济措施D. 技术措施【答案】B11. 下列不属于项目进度控制的经济措施的是( )。

A. 资金需求计划B. 经济激励措施C. 资金供应的条件D. 进度款支付申请【答案】D12. 下列属于按费用构成要素划分的建筑安装工程费用项目组成的是( )。

2023年二级建造师之二建建设工程施工管理高分通关题型题库附解析答案

2023年二级建造师之二建建设工程施工管理高分通关题型题库附解析答案

2023年二级建造师之二建建设工程施工管理高分通关题型题库附解析答案单选题(共40题)1、关于施工成本管理的措施,下列表述正确的是()。

A.经济措施是其他各类措施的前提和保障B.技术措施有利于纠正成本管理目标偏差C.经济措施是财务人员所采用的措施D.采用合同措施控制成本,应贯穿整个项目周期【答案】 B2、工程成本应当包括()所发生的,与执行合同有关的直接费用和间接费用。

A.从工程投标开始至工程验收为止B.从场地移交开始至项目移交为止C.从合同签订开始至合同完成为止D.从项目设计开始至竣工投产为止【答案】 C3、与施工平行发包模式相比,施工总承包模式对业主不利的方面是()。

A.合同管理工作量增大B.建设周期比较长,项目总进度控制不利C.开工前合同价不明确,不利于对总价的早期控制D.质量控制符合“他人控制”原则,对业主不利【答案】 B4、在冬季长,施工期短的北方高纬度地区,采用预制混凝土技术可充分利用混凝土构件非施工期的工厂制作和施工期的快速现场安装,而现场浇捣混凝土则养护时间较长,因此,在施工进度控制技术措施中,涉及对实现施工进度目标有利的()A.控制技术B.合同结构C.组织结构形式D.设计技术和施工技术【答案】 D5、针对隐患的分析评价结果,实行危险点分级治理,或用安全检查表打分对隐患程度分级,属于隐患治理中的()A.单项隐患综合治理原则?B.预防与减灾并重原则?C.重点处理原则?D.动态处理原则【答案】 C6、根据生产技术和施工组织条件,对施工过程中各工序采用测时法、写实记录法、工作日写实法,测出各工序的工时消耗等资料,再对所获得的资料进行科学的分析,制定出人工定额的方法是()。

A.技术测定法B.统计分析法C.比较类推法D.经验估计法7、在建设工程施工劳务合同中,由劳务分包人负责办理并支付保险费用的是()。

A.工程承包人租赁或提供给劳务发包人使用的施工机械设备B.运至施工场地用于劳务施工的材料和待安装设备C.施工场地内劳务分包人自有人员生命财产和施工机械设备D.第三方人员生命财产【答案】 C8、关于缺陷责任和保修责任的说法,正确的是()A.在全部工程竣工验收前,已经发包人提前验收的单位工程,其缺陷责任起算日期按实际竣工验收日期计算B.在缺陷责任期,包括根据合同规定延长的期限终止后 14 天内,由监理人向承包人出具经发包人签认的缺陷责任期终止书,并退还剩余的质量保证金C.缺陷责任期内,承包人对已经接收使用的工程负责日常维护工作D.由于承包人原因造成某项工程设备无法按原定目标使用而需要再次修复的,发包人有权要求承包人相应延长缺陷责任期,最长不得超过 12 个月【答案】 B9、编制与进度计划相适应的资源需求计划属于施工方进度控制措施中的( )。

2022年二级建造师-建设工程施工管理施工成本管理的任务、程序和措施试卷

2022年二级建造师-建设工程施工管理施工成本管理的任务、程序和措施试卷

2022年二级建造师-建设工程施工管理施工成本管理的任务、程序和措施试卷1、通过加强施工定额管理和施工任务单管理,控制活劳动和物化劳动的消耗。

这属于施工成本管理措施的()。

2、下列费用中,不属于施工项目间接成本的是()。

3、项目成本管理中,进行竣工工程现场成本核算分析的主体应为()。

4、施工项目成本控制应贯穿项目全过程,具体是指()的阶段。

5、在施工过程中,对影响施工成本的各种因素加强管理,并采取各种有效措施,将施工中实际发生的各种消耗和支6、下列施工成本管理措施中,属于经济措施的是()。

7、施工成本核算中的“三同步”是指()。

8、为了取得成本管理的理想效果,项目经理可采取的组织措施是()。

9、下列属于施工成本管理组织措施的是()。

10、项目成本管理主要以下工作:①进行成本控制;②进行项目过程成本分析;③编制项目成本报告;④进行项目过11、施工企业对竣工工程现场成本和竣工工程完全成本进行核算分析的主体分别是()。

12、关于施工成本及其管理的说法,正确的是()。

13、根据成本管理的程序,进行项目过程成本分析的紧后工作是()。

14、施工成本管理中最根本和最重要的基础工作是()。

15、下列施工成本管理措施中,属于组织措施的是()。

16、下列施工成本管理措施中,属于技术措施的是()17、下列施工单位发生的各项费用支出中,可以计入施工直接成本的是()。

18、关于施工成本核算的说法,正确的有()。

19、下列施工成本管理措施中,属于经济措施的有()。

20、施工项目成本管理需要采取各种措施,属于成本管理经济措施的有()。

21、下列施工成本管理措施中,属于技术措施的有()。

22、经济措施是最易为人们所接受和采用的措施,如()等。

23、下列施工成本管理措地中,属于组织措施的有()。

24、根据成本管理的程序,项目过程成本考核前需完成的工作有()。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二级建造师施工成本管理的任务与措施练习题一、单选题1.施工成本分析是施工成本管理的主要任务之一,下列关于施工成本分析的表述中正确的是()。

A.施工成本分析的实质是在施工之前对成本进行估算B.施工成本分析是指科学的预测成本水平及其发展趋势C.施工成本分析是指预测成本控制的薄弱环节D.施工成本分析应贯穿于施工成本管理的全过程2.施工成本管理的目的是利用组织、经济、技术和合同等措施()。

A.全面分析实际成本的变动状态B.将实际成本控制在计划范围内C.严格控制计划成本的变动范围D.把计划成本控制在目标范围内3.施工成本预测的实质是在施工项目的施工之前()。

A.对成本因素进行分析B.分析可能的影响程度C.估算计划与实际成本之间的可能差异D.对成本进行估算4.对施工项目而言,编制施工成本计划的主要作用是()。

A.确定成本定额水平B.对实际成本估算C.设立目标成本D.明确资金使用安排5.施工成本控制的工作内容之一是计算和分析()之间的差异。

A.预测成本与实际成本B.预算成本与计划成本C.计划成本与实际成本D.预算成本与实际成本6.施工项目成本控制工作从施工项目()开始直到竣工验收,贯穿于全过程。

A.设计阶段B.投标阶段C.施工准备阶段D.正式开工7.在对施工项目进行施工成本核算时,需要按照规定的开支范围,对施工项目的支出费用进行()。

A.控制B.分析C.考核D.归集8.施工成本受多种因素影响而发生变动,作为项目经理应将成本分析的重点放在()的因素上。

A.外部市场经济B.业主项目管理C.项目自身特殊D.内部经营管理9.某施工项目完成后,拟考核各责任者的业绩,则需要对施工项目()进行评定。

A.成本计划的落实情况B.成本计划的完成情况C.实际成本的发生情况D.实际成本的控制情况10.建设工程项目施工成本管理的组织措施之一是()。

A.编制施工成本控制工作流程图B.制定施工方案并对其进行分析论证C.进行工程风险分析并制定防范性对策D.防止和处理施工索赔11.某施工项目进行成本管理,采取了多项措施,其中实行项目经理责任制、编制工作流程图等措施属于施工成本管理的()。

A.组织措施B.技术措施C.经济措施D.合同措施12.施工成本需要从多个方面采取措施进行管理,而其中的()是其他各类措施的前提和保障。

A.组织措施B.技术措施C.经济措施D.合同措施13.某机场航站楼项目施工,在实施成本管理的下列措施中,()属于施工成本管理的技术措施。

A.钢结构工程管理班子的任务分工B.钢结构吊装成本目标分析C.修订钢结构吊装施工合同条款D.提出多个钢结构吊装方案14.在实施施工成本管理的多项措施中,分解施工成本管理目标、进行风险分析和偏差原因分析是施工成本管理的()。

A.组织措施B.技术措施C.经济措施D.合同措施15,某施工项目在实施成本管理过程中,通过偏差原因分析,发现有潜在的问题,则应以()为出发点,及时采取措施。

A.被动控制B.主动控制C.动态控制D.定期控制16.施工成本管理合同措施的主要内容之一是处理合同执行过程中的(),以控制施工成本。

A.违约问题B.控制问题C.索赔问题D.纠纷问题二、多选题1.某施工项目,拟对施工成本进行预测,预测得到的成本估算可以用作该施工项目()的依据。

A.成本决策B.成本计划C.控制成本D.核算成本E.成本考核2.施工成本计划是确定和编制施工项目在计划期内的()等的书面方案。

A.生产费用B.预算成本C.固定成本D.成本水平E.可变成本3.施工成本控制可分为()等控制内容和工作。

A.程序控制B.事先控制C.过程控制D.事后控制E.全员控制4.施工成本分析的基本方法包括()等。

A.比较法B.因素分析法C.判断法D.偏差分析法E.比率法答案一、单项选择题1.D;2.B;3.D;4.C;5.C;6.B;7.D;8.D;9.B; 10.A; 11.A; 12.A; 13.D;14.C; .15.B; 16.C[解析]2.答案B:(1Z20201l施工成本管理的任务)施工成本管理就是要在保证工期和质量满足要求的情况下,利用组织措施、,经济措施、技术措施、合同措施把成本控制在计划范围内,并进一步寻求最大程度的成本节约。

也就是说,施工成本管理的目的是要将实际成本控制在计划范围内。

分析实际成本的变动状态是施工成本管理的工作之一;施工成本管理是要编制成本计划,作为目标值,用以控制实际成本,而非控制计划成本。

5.答案C:(12202011施工成本管理的任务)施工成本控制,是施工项目的施工过程中,将计划成本与实际成本进行比较,若有偏差,则需采取纠偏措施,将实际成本控制在计划范围内。

成本计划是目标成本的一种形式。

预算成本来自投标报价成本,不是计划成本。

8.答案D:(1220201l施工成本管理的任务)施工成本分析是要系统研究成本变动的原因和因素,经营管理属于企业内部因素,项目经理应将分析的重点放在影响施工项目成本升降的内部因素上。

15.答案B:(12202011施工成本管理的任务)施工项目施工过程中将计划成本与实际成本的比较、纠偏,再比较、纠偏,属于被动控制;而在实际成本发生偏离之前,通过偏差原因分析,发现有潜在的问题,及时采取预防措施,避免或减少偏差的发生,属于主动控制。

16.答案C:(12202012施工成本管理的措施)对于合同措施,包括参加合同谈判、修订合同条款、处理合同执行过程中的索赔问题、防止和处理好与业主和分包商之间的索赔。

索赔处理直接与成本有关,而违约问题、纠纷问题的处理可能对成本有影响,但更多的是法律与合约层面的。

二、多项选择题1.A、B2.A、D;3.B、C、D;4.A、B、E[解析] 2.答案A、D:(1220201l施工成本管理的任务)施工成本计划是以货币形式编制施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案。

预算成本、固定成本、可变成本与成本计划无直接关系。

3.答案B.C、D:(12202011施工成本管理的任务)施工成本控制可分为事先控制、事中控制和事后控制,而事中控制即是过程控制。

【最新资料Word版可自由编辑!】1Z101000 工程经济1Z101010 资金时间价值的计算及应用P111.利息的计算P112. 资金等值计算及应用P513. 名义利率于有效利率的计算P111Z101020 技术方案经济效果评价P1421.经济效果评价的内容P1422. 经济效果评价指标体系P1823. 投资收益率分析P1924. 投资回收期分析P2225. 财务净现值分析P2426. 财务内部收益率分析P2527. 基准收益率的确定P2628. 偿债能力分析P281Z101030 技术方案不确定分析P3131.不确定性分析P3132.盈亏平衡分析P3333.敏感性分析P381Z101040 技术方案现金流量表的编制P4141.技术方案现金流量表P4242.技术方案现金流量表的构成要素P451Z101050 设备更新分析P5351.设备磨损与补偿P5352.设备更新方案的比选P5553.设备更新方案的比选方法P561Z101060 设备租赁与购买方案的比选分析P6161.设备租赁与购买的影响因素P6162.设备租赁与购买的比选分析P621Z101070 价值工程在工程建设中的应用P6671.提高价值的途径P6772.价值工程在工程建设应用中的实施步骤P711Z101080 新技术、新工艺和新材料应用方案的技术经济分析P78 81.新技术、新工艺和新材料应用方案的选择原则P7982.新技术、新工艺和新材料应用方案的技术分析P7983.新技术、新工艺和新材料应用方案的经济分析P801Z102000 工程财务1Z102010 财务会计基础P8411.财务会计的职能P8412.会计核算的原则P8513.会计核算的基本前提P8614.会计要素的组成和会计等式的应用P881Z102020 成本与费用P9121.费用与成本的关系P9122. 工程成本的确认和计算方法P9323. 工程成本的核算P9924. 期间费用的核算P1051Z102030 收入P10631.收入的分类及确认P10632. 建造(施工)合同收入的核算P1091Z102040 利润和所得税费用P11441.利润的计算P11442.所得税费用的确认P1171Z102050 企业财务报表P12351.财务报表的构成P12352.资产负债表的内容和作用P12453.利润表的内容和作用P12754.现金流量表的内容和作用P12855.财务报表附注的内容和作用P1321Z102060财务分析P13361.财务分析方法P13362.基本财务比率的计算和分析P1351Z102070筹资管理P13971.资金成本的作用及其计算P13972.短期筹资的特点及和方式P14173.长期筹资的特点及和方式P1451Z102080流动资产财务管理P14881.现金和有价证券的财务管理P14882.应收账款的财务管理P15083.存货的财务管理P1511Z103000 建设工程估价1Z103010 建设工程项目总投资P15311.建设工程项目总投资的组成P15312. 设备及工器具购置费的组成P15513. 工程建设其他费的组成P1581Z103020 建筑安装工程费用项目的组成与计算P16521.按费用构成要素划分的建筑安装工程费用项目组成P165 22.按造价形式划分的建筑安装工程费用项目组成P168 23.建筑安装工程费用计算方法P17024.建筑安装工程计价程序P1741Z103030 建设工程定额P17731.建设工程定额的分类P17732.人工定额的编制P17933.材料消耗定额的编制P18234.施工机械台班使用定额的编制P184 35.施工定额和企业定额的编制P187 36.预算定额与单位估价表的编制P189 37.概算定额与预算指标的编制P1931Z103040 建设工程项目设计概算P197 41.设计概算的内容和作用P19742.设计概算的编制依据、程序和步骤P198 43.设计概算的编制方法P20044.设计概算的审查内容P2081Z103050 建设工程项目施工图预算P211 51.施工图预算编制的模式P21152.施工图预算的作用P21253.施工图预算的编制依据P21354.施工图预算的编制方法P21355.施工图预算的审查内容P2191Z103060 工程量清单编制P22061.工程量清单的作用P22062.工程量清单编制的方法P2221Z103070 工程量清单计价P22771.工程量清单计价的方法P22772.招标控制价的编制方法P23473.投标报价控的编制方法P23874.合同价款的约定P2441Z103080 计量与支付P24781.工程计量P24782.合同价款调整P25083.工程变更价款的确定P26184.施工索赔与现场签证P26485.合同价款期中支付P27386.竣工结算与支付P28087.合同解除的价款结算与支付P2881Z103090 国际工程投标报价P28791.国际工程投标报价的程序P287精品文档就在这里-------------各类专业好文档,值得你下载,教育,管理,论文,制度,方案手册,应有尽有-------------- -------------------------------------------------------------------------------------------------------------------------------------------- 92.国际工程投标报价的组成P29393.单价分析和标价汇总的方法P29994.单价分析和标价汇总的方法P29995.国际工程投标报价的技巧P30296.国际工程投标报价决策的影响因素P305。
