拱肋钢管混凝土泵送砼施工方案

拱肋钢管混凝土泵送砼施工方案

目录一、工程简况 (3)二、编制依据 (4)三、施工工艺综述 (4)四、施工计划及总体布置 (5)4.1.施工计划和施工流程 (5)4.2.主要机具设备 (5)4.3.劳动力安排 (5)4.4.施工准备 (6)五、钢管混凝土泵送顶升 (6)5.1.钢管混凝土泵送顶升工艺方法 (6)5.2.钢管混凝土泵送顶升施工工艺流程 (7)5.3.C50微膨胀混凝土配制 (7)5.3.1.混凝土的技术要求 (7)5.3.2.原材料的确定 (8)5.3.3.钢管C50混凝土配合比 (8)5.4.泵送设备的配置 (8)5.5.灌注管、排气管及冒浆孔的布置 (8)5.6.泵管的布置 (9)5.7.人工浇筑压浆管以下区段混凝土 (9)5.8.泵管水密试验及管内废渣清除 (9)5.9.泵送高等级砂浆 (9)5.10.泵送C50微膨胀混凝土 (10)5.11.清洗设备及封堵压、排浆孔 (11)5.12.施工关键控制点 (11)5.13.测量与控制 (11)5.13.1.钢管内混凝土达到标高的测量 (11)5.13.2.拱肋轴线偏位测量 (12)5.13.3.拱肋标高测量 (12)5.13.4.端横梁和纵梁变形测量 (12)六、钢管混凝土质量检测方法及补强 (13)七、质量保证措施 (13)八、安全保证措施 (13)九、应急措施 (14)跨X X X 1-72m系杆拱拱肋钢管混凝土泵送砼施工方案一、工程简况X X X桥X X X墩设计为1-72 m系杆拱主梁采用预应力混凝土梁。

设计为双线,线间距5.0m。

桥位于纵坡为-7.25‰、平面位于缓和曲线上(R=2200m)。

拱肋采用钢管混凝土叠拱,拱管直径1.0m,管壁厚16mm。

上拱管失高15.5m,失跨比1/4.645,下拱管失高14.0m,失跨比1/5.143,上下拱管中心线拱脚处高度差1.5m,拱顶高度差3.0m。

拱管内灌注C50补偿收缩混凝土,压注量为211.5m3。

拱轴线采用二次抛物线,上下拱管之间设置联杆,联杆为1000*500mm(圆端处圆弧直径为500mm),厚度为30mm的圆端型钢管,联杆内不灌注混凝土;两拱肋中心距13.9m,拱肋之间的横向风撑采用外径0.85m的钢管,斜向风撑采用外径0.7m,的钢管,中间设一道米字形横撑,两端各设一道K形横撑;横撑内不灌注混凝土,其外表面需做防腐处理。

40型混凝土输送泵的参数

40型混凝土输送泵的参数

40型混凝土输送泵的参数一、基本参数介绍40型混凝土输送泵是一种常用于建筑工地的大型设备,用于将混凝土从搅拌站输送至施工现场。

它具有高效、快速、安全的特点,能够满足大型工程项目的需求。

1. 最大输送容量40型混凝土输送泵的最大输送容量为40m³/h,这意味着它每小时可以输送40立方米的混凝土。

这一参数决定了该设备的工作效率和输送能力。

2. 最大输送压力该型号的混凝土输送泵能够提供最大输送压力为8MPa。

输送压力决定了混凝土在输送过程中的稳定性和流动性,也是判断设备性能的重要指标之一。

3. 最大水平输送距离40型混凝土输送泵的最大水平输送距离为200m,这意味着它可以将混凝土从搅拌站输送至距离最多200米的施工现场。

这一参数决定了设备在工地上的灵活性和使用范围。

4. 最大垂直输送距离该设备的最大垂直输送距离为50m,也就是说它可以将混凝土从地面输送至距离最多50米高的施工现场。

这一参数决定了设备在高层建筑工地上的适用性。

二、性能参数介绍除了基本参数外,40型混凝土输送泵还具有一些其他的性能参数,这些参数直接影响着设备的使用效果和施工质量。

1. 动力系统40型混凝土输送泵采用的是电动机作为动力源,功率为45kW。

电动机具有噪音小、无污染等优点,能够稳定提供动力,确保设备的正常运行。

2. 配料系统该设备的配料系统采用自动配料,能够准确控制混凝土的配料比例,确保混凝土质量的稳定性和一致性。

3. 液压系统40型混凝土输送泵的液压系统采用先进的液压控制技术,能够实现输送泵的平稳启动和停止,提高设备的工作效率和安全性。

4. 润滑系统设备配备有专业的润滑系统,能够对设备的润滑点进行定期润滑,减少设备的磨损和故障,延长设备的使用寿命。

三、安全参数介绍在施工现场,安全是最重要的考虑因素之一。

40型混凝土输送泵具备一系列的安全保护措施,以确保操作人员和设备的安全。

1. 紧急停机装置设备配备有紧急停机装置,一旦发生紧急情况,操作人员可以立即停止设备运行,保障人员的生命安全。

北深沟大桥钢管混凝土泵送顶升施工技术

北深沟大桥钢管混凝土泵送顶升施工技术

l 工程简 介
北深沟特大桥位于沁水县城东南约 3 m,桥梁 中心桩号为 K 8 35 .k 5 3 + 6 ,系净跨径 20 的中 6 .m 0
承式钢管混凝土拱桥。主桥拱轴线形为悬链线,矢跨 比为 1 . /5 4 。起拱线到拱肋下缘矢高为 5 . 78 7 m。
拱肋断面为桁架拱形式 ,拱肋高度为 5 .m,宽 2 2 .m,由 4 ( 0 m的钢管组成。钢材采 7 根 p 00 l m
北深沟大桥钢管混凝土泵送顶升施工技术
何 文敏
( 陕西铁路 工程职业技术 学院 陕 西渭南 7 4 0 ) 10 0
摘要 i介绍北深沟大桥钢管拱混凝土灌注施工工艺、方法和技术要点,并介绍该桥 自密实微膨
Hale Waihona Puke 胀高性能钢管混凝土配制的设计思路、技术要求。
关键词 :钢管混凝土 泵送顶升 施工技术 中图分类号 : 4 5 U 4. 4 文献标识码 : A 文章编号: 6311( 1) — 2 — 17。862 1 40 9 0 0 0 0 4
第l卷第3 0 期
2 1 年 9月 01
石家 庄铁路职 业技 术学院学报
J U NALOFS I A HU G I S IUT AIWA E C NO O O R H J Z AN N T T EOFR L YT H L GY I
V .0No 3 OL 1 .
S p 2 1 e .0 l
用 Q 4D钢 ,管壁厚度为 2 1 ) m,腹杆采用 (0 m壁厚为 1 m 的钢管 ,上下缀板采用 35 6( 8 m p 0m 4 2m
1 mm壁厚 的钢板。 2
主拱肋 由两根平行拱肋组成,两条拱肋由 9 道桁架式横撑连成整体。除拱顶为 x型外 ,其余为

TYCST 008-2023 先张法预应力混凝土空心方桩

TYCST 008-2023 先张法预应力混凝土空心方桩


预应力空心方桩接桩详图五……………………………………………30 预应力空心方桩接桩详图六……………………………………………31 接桩连接件相关参数表…………………………………………………32 卡箍式连接卡(一)相关参数表……………………………………………33 卡箍式连接卡(二)相关参数表……………………………………………34 PHS(UHS)空心方桩结构配筋图…………………………………………35 HPHS空心方桩结构配筋图………………………………………………36 PTS空心方桩结构配筋图………………………………………………37 桩尖详图……………………………………………………………38~40 承压桩不截桩桩顶与承台连接详图………………………………………41 抗拔桩不截桩桩顶与承台连接详图………………………………………42 截桩桩顶与承台连接详图………………………………………………43 接桩桩顶与承台连接详图………………………………………………44 附录一预应力空心方桩的结构计算…………………………………45~46 附录二筒式柴油打桩机…………………………………………………47 附 录三静力压桩机………………………………………………………48
编制说明
图集号 页
23YG101 02
4.1.3 PHS、UPHS、PRS型桩根据桩身混凝土有效预压应力值
分为AB型、B型,PTS型桩分为A型、AB型、B型。
4.1.4 先张法预应力混凝土空心方桩按外边长和内径分为
400(220)mm、450(260)mm、500(310)mm、550(31B175-2007
《碳素结构钢》
GB/T700-2006
《低碳钢热轧圆盘条》
GB/T701-2008
《钢筋混凝土用钢第1部分:热轧光圆钢筋》 GB/T1499.1-2017

工程定额

工程定额

17.板中暗梁并入板内计算;墙、梁弧形且半径≤9m 时,执行弧形墙、梁子目。现浇空
心板执行平板项目,内模安装另行计算。
18. 薄壳板模板不分筒式、球形、双曲形等,均执行同一项目。
19.梁中间距≤1m 或井字(梁中)面积≤5m2 时,套用密肋梁、井字板定额。
20.梁板结构的弧形有梁板按有梁板计算外,再按弧形梁的模板接触面积计算工程量,
(8)现浇混凝土框架分别按柱、梁、板有关规定计算,附墙柱凸出墙面部分按柱工程 量计算,暗梁、暗柱并入墙内工程量计算。
(9)柱、墙、梁、板、栏板相互连接的重叠部分,均不扣除模板面积。 (10)挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线;与梁(包 括圈梁等)连接时,以梁外边线为分界线;外墙外边线以外或梁外边线以外为挑檐、天沟。 (11)现浇混凝土悬挑板、雨篷、阳台按图示外挑部分尺寸的水平投影面积计算。挑出 墙外的悬臂梁及板边不另计算。 (12)现浇混凝土楼梯(包括休息平台、平台梁、斜梁和楼层板的连接的梁),按水平投 影面积计算。不扣除宽度小于 500mm 楼梯井所占面积,楼梯的踏步、踏步板、平台梁等侧 面模板不另行计算,伸入墙内部分亦不增加。当整体楼梯与现浇楼板无梯梁连接时,以楼梯 的最后一个踏步边缘加 300mm 为界。 (13)混凝土台阶不包括梯带,按图示台阶尺寸的水平投影面积计算,台阶端头两侧不 另计算模板面积;架空式混凝土台阶按现浇楼梯计算;场馆看台按设计图示尺寸,以水平投 影面积计算。 (14)凸出的线条模板增加费,以凸出棱线的道数分别按长度计算,两条及多条线条相 互之间净距小于 100mm 的,每两条按一条计算。 (15)后浇带按模板与后浇带的接触面积计算。
木支撑
钢支撑
木支撑

价 (元)

主体结构检测考试试题

主体结构检测考试试题

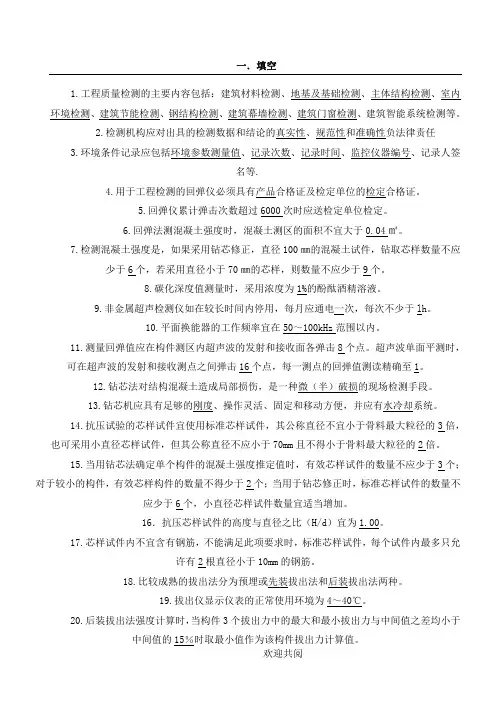

一.填空1.工程质量检测的主要内容包括:建筑材料检测、地基及基础检测、主体结构检测、室内环境检测、建筑节能检测、钢结构检测、建筑幕墙检测、建筑门窗检测、建筑智能系统检测等。

2.检测机构应对出具的检测数据和结论的真实性、规范性和准确性负法律责任3.环境条件记录应包括环境参数测量值、记录次数、记录时间、监控仪器编号、记录人签名等.3倍,3个;16.抗压芯样试件的高度与直径之比(H/d)宜为1.00。

17.芯样试件内不宜含有钢筋,不能满足此项要求时,标准芯样试件,每个试件内最多只允许有2根直径小于10mm的钢筋。

18.比较成熟的拔出法分为预埋或先装拔出法和后装拔出法两种。

19.拔出仪显示仪表的正常使用环境为4~40℃。

20.后装拔出法强度计算时,当构件3个拔出力中的最大和最小拔出力与中间值之差均小于中间值的15%时取最小值作为该构件拔出力计算值。

21.构件的结构性能载荷试验,按其在被测构件或结构上作用载荷特性的不同,可分为静荷载试验(简称静载或静力试验)和动荷载试验(简称动载或动力试验)。

22.对于构件结构性能检验数量,成批生产的混凝土构件,应按同一生产工艺正常生产的不超过1000件,且不超过3个月的同类型产品为一批。

23.每级卸载值可取为使用状态短期试验荷载值的20%~50%。

24.检测砌体砂浆强度的方法包括筒压法、回弹法、射钉法(贯入法)等。

25.砂浆回弹仪应每半年校验一次。

30.34.37.38.对于砌体本身的强度检测,常用的有切割法、原位轴压法、扁顶法、原位单剪法等。

39.原位轴压仪,应每半年校验一次。

40.在工程检测前后,均应对回弹仪在钢砧上作率定试验。

二.单选1.混凝土强度的检测方法根据其对被测构件的损伤情况可分为非破损法和(B)两种。

A破损法B微(半)破损法C严重破损法2.回弹仪累计弹击次数超过(B)次时应送检定单位检定。

A5000B6000 C80003.回弹仪的检定有效期限为(A)。

高速公路连续T型梁大桥工程量清单编制示例

高速公路连续T型梁大桥工程量清单编制示例

高速公路连续T 型梁大桥 工程量清单编制实例一、概述国道主干线高速公路6标段3号大桥在市区以北约200m 处跨越河道。

河道属山区季节性河流,常年流水,其流量、水位受降雨影响。

桥位处于河漫滩地及一级阶地,滩槽分界不明显,滩地及河底均为卵石。

两岸均有石砌堤坝。

全桥位于直线上。

上部构造6×25m 预应力混凝土先简支后连续T 型梁;下部构造为双柱式桥墩,扩大基础。

桥台采用U 型桥台,扩大基础。

工程量详见《全桥主要工程材料数量表》。

二、主要材料1.混凝土上部构造预制T 型梁桥为50号;现浇桥面板,连续湿接缝,横隔梁为40号现浇混凝土;桥面铺装为沥青混凝土;桥头搭板采用30号混凝土;防撞护拦采用25号混凝土。

下部构造墩帽、墩身采用30号混凝土;桥墩扩大基础、U 型桥台台帽、背墙(包括牛腿)、侧墙顶部采用25号混凝土;台身、侧墙及基础采用20号片石混凝土,其片石标号不低于25号。

掺入量不多于25%。

2.钢材2.1 预应力钢绞线:钢绞线应符合ASTM41692.270级的规定。

钢绞线标准强度1860Mpa ,单根直径φj 15.24mm ,面积为140mm 2。

弹性模量E y =1.9×105 Mpa 。

2.2 普通钢筋必须符合GB1499-91的规定。

凡钢筋直径≥12mm 者,均采用Ⅱ级(20M n S i )热轧罗纹钢;伸缩缝预埋钢筋采用光圆钢筋;凡钢筋直径<12mm 者,采用Ⅰ级(A3钢)。

三、全桥主要工程数量(见下页) 四、施工组织要点1. 预制T 型梁预制场在桥头路基上设置,制梁场中心距桥头500m 。

根据施工安排,制梁工期2个月,每个月按30天计算,每片梁在预制构件底座上周转时间平均为10天,则台座设置个数1023060=10。

2. 安装T 型梁采用轨道平车运输,预制场龙门架吊装,双导梁架设。

五、工料机单价及综合取费基础数据1.定额工日与机械工日单价17.10元/工日。

2. 中(粗)砂和碎石为市场采购材料,其中中(粗)砂出厂价15.0元/m 3,汽车运输12km 、运费0.5元/t .km ,装卸一次,费用5元/t ;2cm 和4cm 碎石出厂价20.0元/m 3,运距10km 、运费0.5元/t .km ,装卸一次,费用5元/t ;6cm 和8cm 碎石及其他碎石由供应商送货到门,到工地价并分摊工地仓储及保管费用后为35.5元/m 3。

市政工程工程量清单项目及计算规则

市政工程工程量清单项目及计算规则

附录D 市政工程工程量清单项目及计算规则一、实体项目D.1 土石方工程D.1.1挖土方。

工程量清单项目设置及工程量计算规则,应按表D.1.1的规定执行。

表D.1.1 挖土方 (编码:040101)D.1.2 挖石方。

工程量清单项目设置及工程量计算规则,应按表D.1.2的规上执行。

表D.1.2 挖石方 (编码:040102)D.1.3填方及土石方运输。

工程量清单项目设置及工程量计算规则,应按表D.1.3的规定执行。

表D.1.3 填方及土石方运输(编码:040103)D.1.4其他相关问题应按下列规定处理:1挖方应按天然密实度体积计算,填方应按压实后体积计算。

2沟槽、基坑、一般土石方的划分应符合下列规定:1) 底宽7m以内,底长大于底宽3倍以上应按沟槽计算。

2) 底长小于宽3倍以下,底面积在150m2 以内应按基坑计算。

3)超过上述范围,应按一般土石方计算。

D.2 道路工程D.2.1 路基处理。

工程量清单项目设置及工程量计算规则,应按表D.2.1的规定执行。

表D.2.1 路基处理(编码:040201)表D.2.2道路基层(编码:040202)表D.2.3 道路面层(编码:040203)表D.2.4 人行道及其他(编码:040204)表D.2.5 交通管理设施(编码:040205)续表D.2.5D.2.6 道路工程厚度均应以压实后为准D.3 桥涵护岸工程D.3.1桩基。

工程量清单项目设置及工程量计算规则,应按表D.3.1的规定执行。

表D.3.1 桩基 (编码:040301)续表D.3.1D.3.2现浇混凝土。

工程量清单项目设置及工程量计算规则,应按表D.3.2的规定执行。

表D.3.2现浇混凝土(编码:040302)续表 D.3.2D.3.3 预制混凝土。

工程量清单项目设置及工程量计算规则,应按表D.3.3的规定执行。

表D.3.3 预制混凝土(编码:040303)D.3.4砌筑。

工程量清单项目设置及工程量计算规则,应按表D.3.4的规定执行。

2018年重庆市建设工程计价定额综合解释

2018年重庆市建设工程计价定额综合解释

. 2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月.. 第一部分综合解释1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。

1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。

1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。

1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。

道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。

1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。

混凝土泵送技术规格

混凝土泵送技术规格

混凝土泵送技术规格一、前言混凝土泵送技术是一项现代化的建筑施工工艺,它将混凝土通过管道输送至需要浇筑的地方,使施工效率大大提高。

本文将从泵送机械、管道系统、混凝土输送、安全防护等方面,对混凝土泵送技术进行全面详细的规格说明。

二、泵送机械的规格1.泵送机械的类型:采用柱塞式混凝土泵送机械,型号为HBT80S1813-161RSD。

2.泵送机械的额定功率:132kW。

3.泵送机械的额定排量:181m³/h。

4.泵送机械的额定压力:13MPa。

5.泵送机械的额定泵送距离:水平距离800m,垂直距离200m。

6.泵送机械的最大粒径:40mm。

7.泵送机械的自重:6800kg。

三、管道系统的规格1.管道系统的管道材料:采用高强度无缝钢管。

2.管道系统的管道直径:125mm。

3.管道系统的管道长度:每根管道长度为4m。

4.管道系统的管道数量:根据施工需要,最大可扩展至20根管道。

5.管道系统的配件:包括弯头、三通、四通、法兰等配件。

6.管道系统的耐压性能:能承受30MPa的压力。

四、混凝土输送规格1.混凝土的配合比:按照设计要求进行配合。

2.混凝土的坍落度:不得大于150mm。

3.混凝土的输送速度:根据泵送距离和高度进行调整,最大输送速度为181m³/h。

4.混凝土的输送方式:采用泵送机械将混凝土通过管道输送至需要浇筑的地方。

5.混凝土的浇筑方式:根据设计要求进行浇筑,可采用喷射式、振捣式、自流平式等方式。

五、安全防护规格1.泵送机械应安装在坚固平稳的基础上,与周围建筑物和设备保持一定的距离。

2.泵送机械操作人员应经过专业培训,具备熟练的操作技能。

3.管道系统应固定牢固,避免管道脱落或破裂。

4.混凝土泵送施工现场应设置明显的标识和警示标志,确保施工安全。

5.施工现场应设置安全防护网,避免人员或物品掉落。

6.施工过程中应定期对泵送机械和管道系统进行检查和维护,确保安全可靠。

六、总结混凝土泵送技术是一项重要的建筑工艺,其规格需要严格按照设计要求进行实施。

2018年重庆市建设工程计价定额综合解释

2018年重庆市建设工程计价定额综合解释

2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月第一部分综合解释1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。

1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。

1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。

1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。

道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。

1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。

1.6人工、机械(爆破)土石方工程安全文明施工费包括哪些费用内容?答:包括土石方的开挖、运输及回填(借土回填除外)所发生的安全文明施工费用。

浙江10定额

浙江10定额

m3 m3 m3 t t m m m m m m m m m m m m m m m m m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 m3 个 m3 m3
1-100 轻型井点使用 1-101 喷射井安、拆 1-102 喷射井使用 1-103 真空深井降水安拆深井~井管深19m 1-104 降水真空深井使用~井管深19m 1-105 真空深井安、拆 井深每增减1m 1-106 真空深井使用 井深每增减1m 1-107 直流深井安、拆(钻孔D800)~井管深20m 1-108 直流深井安、拆(钻孔D800) 井管深20m 每增减1米 1-109 基础排水 使用 1-110 湿土排水 二、桩基础与地基加固工程 2-1 2-2 2-3 2-4 2-5 2-6 2-7 2-8 2-9 2-10 2-11 2-12 2-13 打预制钢筋混凝土方桩 桩长12m以内 打预制钢筋混凝土方桩 桩长25m以内 打预制钢筋混凝土方桩 桩长45m以内 打预制钢筋混凝土方桩 桩长45m以上 送预制钢筋混凝土方桩 桩长12m以内 送预制钢筋混凝土方桩 桩长25m以内 送预制钢筋混凝土方桩 桩长45m以内 送预制钢筋混凝土方桩 桩长45m以上 静力压预制钢筋混凝土方桩 桩长12m以 内 静力压预制钢筋混凝土方桩 桩长25m以 内 静力压预制钢筋混凝土方桩 桩长45m以 内 静力压预制钢筋混凝土方桩 桩长45m以 上 静力压送预制钢筋混凝土方桩 桩长12m 以内
1-44 1-45 1-46 1-47 1-48 1-49 1-50 1-51 1-52 1-53 1-54 1-55 1-56 1-57 1-58 1-59 1-60 1-61 1-62 1-63 1-64 1-65 1-66 1-67 1-68 1-69 1-70 1-71 1-72 1-73 1-74 1-75 1-79 1-80 1-81 1-82 1-83 1-84 1-85

公路工程预算补充定额

公路工程预算补充定额

公路工程预算补充定额一.路基工程1—1 现浇混凝土边沟工作内容:清理基底、模板制作、安装、拆除、修理、混凝土配运料、拌和、运送、浇筑、抹平、养生单位:1—2 混凝土预制块边沟1—3 路基注浆加固工作内容:(1)水泥粉煤灰浆拌和、灰浆装车;(2)载重汽车运浆、清理及保养搅拌设备;(3)准备、确定孔位、钻孔、钻机移位、场地清理;(4)准备、清孔、插拔注浆管、压浆、清洗压浆设备、清理现场。

1—4 防沙固沙工作内容:防沙栅栏:放样、打桩、牵引、锚固木桩、挖沟埋夹芦苇(束)、铁丝加固所有过程;芦苇方格:放样、芦苇搬运、截断、插埋、踏紧芦苇所有过程;1、芦苇栅栏为疏透型,合用于苇高150㎝,埋入沙中20㎝,外露130㎝,与此不符者可调整芦苇用量;2、芦苇方格合用于苇高35㎝,埋入沙中15㎝,外露20㎝型。

新资料、新知识、新思维、新起点、新坐标尽在巅峰造价!登珠穆朗玛,上巅峰造价!→→→ ://6120.x5djtxxmsy刊登于: 2023-05-04 21:01 引用删除修改 (2楼) 1—5 盐渍土路基隔断层工作内容:1、塑膜或土工布:放样、打扫检查下层,铺设土工布或塑膜;2、沙土保护层:放样、摊铺砂土、整平、碾压;3、风积沙:放样、整顿下承层、填培包边土、摊铺风积沙、整平、碾压;4、砂砾石:放样、整顿下承层、摊铺砂砾石、整平、碾压。

项目或名称单位代号塑膜或土工织物风积沙砂砾石塑料薄膜土工织物砂土保护层风积沙包边料厚10㎝每增减1㎝1000m²1000m³1000m³1 2 3 4 5 6 71 人工工日 1 4.0 4.2 2.8 0.3 18.5 183.7 5.02 土工布m²210 - 1050.00 - - - - -3 塑膜m²213 1050.00 - - - - - -4 土m³280 - - - - - 1300.00 -5 风积沙m³281 - - - - 1220.00 - -6 砂土m³285 - - 130.0 13.00 - - -7 砂砾m³287 - - - - - (1300.00)-8 砂砾石m³302 - - - - - - 1200.009 105KW履带式推土机台班405 - - - - - - 0.89注:砂土保护层、风积沙需洒水时,水费另计。

华丽高速公路新庄特大桥混凝土泵送施工方案

华丽高速公路新庄特大桥混凝土泵送施工方案

华丽高速公路新庄特大桥混凝土泵送施工方案李宏金【摘要】Taking Xinzhuang Extra Large Bridge of Huali Expressway as an example, this paper analyzes the construction difficulties of concrete pumping, pipe arrangement and water-washing of high-pier bridge, and puts forward the concrete method of selecting and setting concrete pump, and proposes detailed construction measures of pipe arrangement, pumping, pipe washing and other key operations and the requirements of concrete materials. The practice shows that the concrete pumping construction scheme is efficient and feasible, and it can meet the construction demand of high-pier bridge with long-distance and large height difference.%以华丽高速公路新庄特大桥建设为例,分析研究了此种高墩桥梁混凝土泵送、布管、水洗等施工难点,特提出混凝土泵的选择与设置的具体方法,并在布管、泵送、洗管等关键作业以及混凝土料的要求上,提出详细的施工措施.实践表明,该混凝土泵送施工方案高效可行,能够满足此种距离远、高差大的高墩桥梁施工需求.【期刊名称】《价值工程》【年(卷),期】2017(036)020【总页数】4页(P94-97)【关键词】特大桥;混凝土;泵送;布管;水洗【作者】李宏金【作者单位】中铁十二局集团第一工程有限公司,西安710021【正文语种】中文【中图分类】U445华丽高速公路建设项目的重点控制性工程——新庄特大桥桥梁横跨U型沟谷,最大桥面高度178m,桥梁全长1110.08m,最大墩高165m,桥面全宽12m,是目前云南省同类型公路系统中桥墩高度最高、跨度最大、桩基最深的大型桥梁,如图1所示。

2018年重庆市建设工程计价定额综合解释

2018年重庆市建设工程计价定额综合解释

. 2018年重庆市建设工程计价定额综合解释重庆市建设工程造价管理总站二O—九年九月.. 第一部分综合解释1.总说明及费用定额1.1住宅建筑工程适用于住宅、宿舍、公寓、别墅建筑工程,其中宿舍的适用范围包括哪些?答:宿舍的适用范围包括学生宿舍、职工宿舍等人员居住建筑。

1.2房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,其组织措施费、安全文明施工费、竣工档案编制费、规费如何计算?答:房屋建筑室内外装饰及市政、仿古建筑、园林、构筑物、城市轨道交通装饰工程,凡执行2018年《重庆市房屋建筑与装饰工程计价定额(第二册装饰工程)》时,其组织措施费、安全文明施工费、竣工档案编制费、规费均按装饰工程专业标准计算。

1.3己建成的市政基础设施,需单独涂装等装饰工程如何取费?答:按装饰工程取费。

1.4道路、人行道改造工程涉及到局部管网拆除、恢复以及综合管网改造工程涉及到局部道路及人行道拆除、恢复时,如何计取组织措施费、安全文明施工费、竣工档案编制费、规费的费用?答:道路、人行道改造工程按道路工程取费,综合管网改造工程按市政工程对应的排水工程、市政安装工程对应的市政给水、燃气工程的专业取费。

道路、人行道改造工程涉及局部管网拆除、恢复项目,按道路工程取费;综合管网改造工程涉及到局部道路人行道的拆除、恢复等项目,按综合管网工程对应(排水、给水和燃气)的专业取费。

1.5费用定额中工程费用计算说明第三(十)条“厂区、小区的建(构)筑物散水(排水沟)外的条(片)石挡墙、花台、人行步道等环境工程,根据工程采用的设计标准规范对应的专业工程确定费用标准”,如何执行?答:厂区、小区的建(构)筑物散水(排水沟)外的条(片)石等砌筑挡墙、混凝土挡墙执行市政挡墙工程费用标准;花台(池)、人行步道等硬质景观执行园林工程费用标准;篮球场、羽毛球场等运动场地执行市政工程的广(停车)工程费用标准;绿化项目执行绿化工程费用标准。

2023年二级建造师之二建市政工程实务每日一练试卷A卷含答案

2023年二级建造师之二建市政工程实务每日一练试卷A卷含答案

2023年二级建造师之二建市政工程实务每日一练试卷A卷含答案单选题(共40题)1、热力管道保温材料进场,应根据标准规定现场按批抽样检测材料的()。

A.密度B.导热系数C.透气性D.表面特性【答案】 B2、采用水准仪测量井顶面高程时,后视尺置于已知高程3.0m的读数为1.3m,为保证设计井顶高程3.5m,则前视尺读数应为()。

A.1.0mB.1.4mC.0.8mD.2.2m【答案】 C3、某供热管网的设计压力为1.6MPa,其严密性试验压力应为()MPa。

A.1.4B.1.6C.1.8D.2.0【答案】 D4、机械挖基时,土围堰堰顶的宽度不宜小于()。

A.3.5mB.3.0mC.2.5mD.2.0m【答案】 B5、在城市进行爆破施工,必须事先编制爆破方案,并有专业人员操作,报城市主管部门批准,并经()同意后方可施工。

A.住房和城乡建设部门B.城市绿化管理部门C.公安部门D.消防部门【答案】 C6、某地铁区间隧道,位于含水量大的粉质细砂层,地面沉降控制严格,且不具备降水条件,宜采用()施工。

A.浅埋暗挖法B.明挖法C.盾构法D.盖挖法【答案】 C7、柔性路面在荷载作用下产生的(),在反复荷载作用下产生累积变形。

A.抗弯强度很小,弯沉变形很小B.抗弯强度小,弯沉变形较大C.抗弯强度较大,弯沉变形较大D.抗弯强度很大,弯沉变形很小【答案】 B8、稀浆封层和微表处施工包括下列施工步骤:①手工修补局部施工缺陷②放样画线③修补、清洁原路面④成型养护⑤湿润原路面或喷洒乳化沥青⑥开放交通⑦拌合、摊铺稀浆混合料。

下列施工顺序正确的是()。

A.②⑤③⑦①④⑥B.②③⑤⑦④①⑥C.③②⑤⑦①④⑥D.⑦③②⑤④①⑥【答案】 C9、塑料或橡胶止水带接头应采用()。

A.粘接B.叠接C.热接D.咬接【答案】 C10、泥质防水层施工,应在操作过程中确保掺加膨润土数量准确,拌合均匀,机拌不能少于()遍,含水量最大偏差不宜超过2%,振动压路机碾压控制在4~6遍,碾压密实。

复合薄壁管现浇混凝土空心楼盖施工方案

复合薄壁管现浇混凝土空心楼盖施工方案

新乡金谷时代广场D座GRC薄壁管现浇混凝土空心楼盖施工方案编制:审核:批准:二〇一一年一月九日现浇混凝土空心楼盖施工方案一、编制依据1、中机十院国际工程有限公司设计的《新乡金谷时代广场商业区D座工程建筑图、结构图》及相应标准图集。

2、国家、地方现行相关规范、规程、标准,主要包括:现浇混凝土空心楼盖结构技术规程 CECS175:2004建筑结构荷载规范 GB50009—2001混凝土结构工程施工及验收规范 GB50204—2002建筑工程质量验收统一评定标准 GB50300—2001建筑施工扣件式钢管脚步手架安全技术规范 JGJ130—2001(2002年版)本公司颁发的《项目管理手册》、《质量保证手册》等。

二、工程概况新乡金谷时代广场D座位于新乡市平原路与和平路交汇处,裙楼结构形式为框架,地下一层为地下停车场,地上五层为商业。

建筑高度为23.62米,抗震设防烈度为8度。

本工程基础采用钢筋混凝土梁板式筏板基础,筏板混凝土强度等级为C35,混凝土抗渗等级为S6,裙楼1—4层为框架现浇楼板,5层采用复合薄壁管现浇混凝土无梁空心楼盖。

三、工法特点:2.1模板安装及其支撑体系的优化。

根据现浇混凝土空心楼板的特点,支撑可均匀、整洁的布置;2。

2模板面弹线。

预先在模板面弹出芯筒、钢筋、预埋件和接线盒的位置,避免占位.2.3 芯筒的抗浮.抗浮钢筋与板底筋点焊,或采用铁丝与支撑体系拉结。

2。

4 混凝土浇注及振捣.通过有序的浇注顺序、振捣方法、芯筒防裂防爆的保护措施(泵送管道支架的搭设)及混凝土面层磨平,确保施工质量。

2.5 本工法根据以上几个问题,与传统的施工工序结合,采用合理、方便、有效的施工措施,具有经济,适用,施工控制标准化,施工质量易于控制的特点。

四、适用范围:4.1本方案使用于裙楼五层现浇混凝土空心楼盖的施工.五、工艺原理:在楼板混凝土中,平行于受力钢筋方向按图纸设计间距放置永久埋入的芯管,芯管间的纵肋布置受力钢筋网片与板面、板底钢筋绑扎形成整体,浇注混凝土后形成不抽芯的现浇混凝土空心楼板.由此可见,现浇空心楼盖是一种按一定规则放置内模后经浇筑混凝土而形成内有空腔的楼盖。

2022-2023年一级建造师之一建矿业工程实务通关练习题库提供答案解析

2022-2023年一级建造师之一建矿业工程实务通关练习题库提供答案解析

2022-2023年一级建造师之一建矿业工程实务通关练习题库提供答案解析单选题(共20题)1. 地下连续墙的混凝土浇灌一般采用()。

地下连续墙的混凝土浇灌一般采用()。

A.直接倾倒B.溜管法C.泵送法D.导管法【答案】 D2. 软岩巷道采取二次支护的主要原因是()。

软岩巷道采取二次支护的主要原因是()。

A.巷道采用了分次施工方法B.巷道围岩压力大C.围岩变形且长期不稳定D.巷道底板容易产生底鼓【答案】 C3. 关于尾矿库建设对企业资质要求的说法,错误的是()。

关于尾矿库建设对企业资质要求的说法,错误的是()。

A.勘察单位应具有矿山或岩土工程类勘察资质B.设计单位应具有金属非金属矿山工程设计资质C.施工单位应具有矿山工程施工资质D.安全评价单位应具有选矿工程安全评价资质【答案】 D4. 以下炸药中属于含水炸药的是()。

以下炸药中属于含水炸药的是()。

A.改性铵油炸药B.膨化硝铵炸药C.粉状乳化炸药D.普通铵油炸药【答案】 C5. 根据《注册建造师执业工程规模标准》的规定,年产量45~90万t/年,单项工程合同额1000~2000万元的煤炭矿山建设工程属于()。

根据《注册建造师执业工程规模标准》的规定,年产量45~90万t/年,单项工程合同额1000~2000万元的煤炭矿山建设工程属于()。

A.特大型B.大型C.中型D.小型【答案】 C6. 关于利用永久井架凿井,说法错误的是()。

关于利用永久井架凿井,说法错误的是()。

A.有利于加快缩短主副井交替装备时间B.可以增加建设方的收益C.可以节省临时装备费用D.有利于加快建井进度【答案】 B7. 关于生产作业人员的安全教育、培训工作,做法正确的是()。

关于生产作业人员的安全教育、培训工作,做法正确的是()。

A.所有新进矿山行业的职工都应接受不得少于40小时的安全教育B.所有生产作业人员,每年安全教育、培训不应少于20小时的C.井下作业的新职工经培训、考试合格后可独立工作D.调换工种须重新培训后方可上岗作业【答案】 B8. 在井下,会给围岩造成最严重破坏的地应力往往是()。

4602.14混凝土(圆柱式墩台,非泵送,高度40m以内)

4602.14混凝土(圆柱式墩台,非泵送,高度40m以内)
0.390 471.10 0.390 0.300 574.50 0.300 9.400 9.40 9.400

工料机小计

企业管理费
%
9.00

利润
%
7.00

税金
%
9.00
6059.05

九 编制: 时间:
不含税综合单价 含税综合单价
审核:
4602.14
10m3
架及轻型上下架;2) 脱模剂、堆放;3)定 放;4)提升钢模组拼 、堆放;5)钢筋除锈 混凝土配运料、拌和
m3
2.72
12.000 32.64 12.000
m3 1504.42
0.010 15.04 0.010
5503005
中(粗)砂 混凝土砂 浆用堆放
m3
5505013
碎石(4cm)
m3
5509001
32.5级水泥
t
7801001
其他材料费

87.38 86.41 307.69 1.00
4.900 428.16 4.900 8.470 731.89 8.470 3.417 1051.38 3.417 25.000 25.00 25.000
1
单位
单价

工日 116.28
单位量
合计量
定 额 定额单价 数 量
2069.78
17.800 2069.78 17.800
二 1503033 1503083 2001001 2001019 2003004 2003005 2003008 2003025 2003028 2009013 2009028 3005004 4003002
9.40
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。


机械使用费

8005051
混凝土输送泵 排量 m3/h 60以内
8005052 8005070
混凝土输送泵 排量 m3/h 80以内
液压滑升机械 含50个千 斤顶
8009030
汽车式起重机 提升量t 25以内
8009032 8009081 8013013 8013014
汽车式起重机 提升量t 40以内
m3
87.38
5505013
碎石(4cm)
m3
86.41
0.020 30.09 5.720 499.81 7.380 637.71
0.020 5.720 7.380
5509002 7801001
42.5级水泥 其他材料费
t
367.52
4.576 1681.77 4.576

1.00
62.500 62.50 62.500
4107.70 0.00 0.00 3.33 3.50 4.18
910.00 48.46 58.07 119.32 48.96 30.09 499.81 637.71
1681.77 62.50
1106.79 191.33
0.00 0.00 249.59 273.70 0.00 302.67 0.00 89.50
电动卷扬机 单筒慢动 牵引力kn 50以内
多级离心清水泵 电动 出水口直径mm 150以内 多级离心清水泵 电动 出水口直径mm 150以内
8099001
小型机具使用费
台班
台班 台班
台班 台班 台班 台班 台班

1125.50
1526.25 281.05
1247.94 1955.01 198.93 451.74 562.95
1
单位
单价

工日 136.28
单位量
合计量
定 额 定额单价 数 量
1812.52
13.300 1812.52 13.300

材料费

4107.70
1503087
泵C40-32.5-4
m3
505.00
0.00 0.000
1503088
泵C40-42.5-4
m3
0.00
0.00 0.000
2001001
HPB300钢筋
t
3333.33
0.001 3.33 0.001
2003004
型钢
t
3504.27
0.001 3.50 0.001
2003008
钢管 无缝
t
4179.49
0.001 4.18 0.001
2003025
钢模板
t
5384.62

0.169 910.00 0.169
2003028
安全爬梯
t
8076.92

工料机小计

企业管理费
%
9.00

利润
%
7.00

税金
%
9.00
7027.02

九 编制: 时间:
不含税综合单价 含税综合单价
审核:
4602.41
10m3
架及轻型上下架;2) 脱模剂、堆放;3)定 放;4)提升钢模组拼 、堆放;5)钢筋除锈 混凝土配运料、拌和
合计量 总价
1812.52 1812.52
工程名称 工程细目
工序成本费用计算表
公路工程
墩台身(空心墩),混凝土空心墩泵送 (高度40m以内)
编号 单位
工作内容
人机配组
工程数量
序号
费用名称

人工费
1001001
人工
工程内容:1)搭、拆脚手架、踏步、井字架及轻型上下架;2) 组合钢模组拼拆及安装、拆除、修理、涂脱模剂、堆放;3)定 型钢模安装、拆除、修理、涂脱模剂、堆放;4)提升钢模组拼 拆及安装、提升、拆除、修理、涂脱模剂、堆放;5)钢筋除锈 、制作、电焊、绑扎及骨架吊装入模;6)混凝土配运料、拌和 、运输、浇筑、捣固及养生。
1.00
1106.79 0.000 0.170 191.33 0.170
0.00 0.00
0.000 0.000
0.200 249.59 0.200
0.140 273.70 0.140 0.00 0.000
0.670 302.67 0.670 0.00 0.000
89.500 89.50 89.500
7027.02 7027.02 632.43 536.16 737.60
8195.61 8933.22
0.006 48.46 0.006
2009013
螺栓
kg
7.35
7.900 58.07 7.900
2009028
铁件
kg
4.53
26.340 119.32 26.340
3005004

m3
2.72
18.000 48.96 18.000
4003002
锯材
m3 1504.42
5503005
中(粗)砂 混凝土砂 浆用堆放
