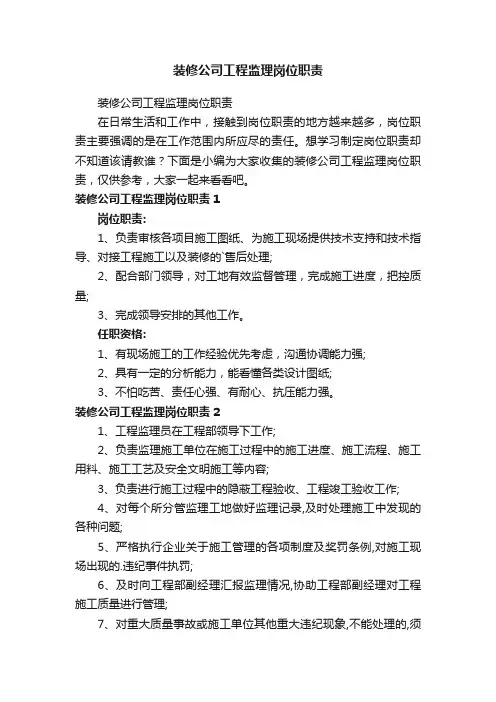

装饰公司监理职责简介
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
监理职责
严格执行客户与公司签订的装修工程施工合同及其它合同附件,维护合同的法律权威性。
●在施工过程中,按照国家有关标准及公司的质量规定,对
工艺流程、工艺质量进行严格把关,对隐蔽工程进行严格的
验收,并认真填写验收记录。
●监督落实公司各项规章制度的执行情况,督促施工队遵守
《施工现场管理规范要求》,并及时将规章制度落实情况向
工程部经理反映。
●负责协调客户、设计师、工长之间的关系,及时处理与解答
施工中出现的各种问题。
●监督施工进度,检查项目进展情况,保证工程按期峻工。
●施工队进场施工前,协调并参与客户、设计师与工长施工技
术交底,安排施工队进场,并填写技术交底记录。
●装修材料进场时,负责联系客户到现场对材料进行验收。
●在工程施工过程中,对客户提出的实际变更及增减工程项
目,工程监理应及时与设计师、工长、客户联系,共同办理
工程的变更,并由客户签字确认。
●如遇特殊情况,工程项目须延长工期,应主动通知客户并
细心解释,经双方协商后,共同办理工期延长手续。
●工程工期过半(木工收口),主动联系客户、工长及设计师
进行工程验收,并按合同规定进行中期款结算,同时也要对
增减款项进行结算。
整体工程峻工后,监理应积极联系客户、工长对工程进行验收;验收合格后,请客户填写《工程验收单》,进行工程尾款结算;尾款到位后,办理《工程保修单》,并请客户填写《项目评价及反馈单》。
4.作业流程:
5. 作业内容:
监理每日应作事项
5.1详细填写监工日志
记录施工日期、天气、施工人员、施工进度、材料进场及使用情况、工程更改事项,以为日后证明之用,追加工程必须证明数量、金额并请业主确认签章。
5.2材料控制
掌握现存材料的种类及数量,检视每日工作所需的材料是否够用,材料是否合理的应用,损料不能太多,材料进场时间应与工程进度配合,太早进场易占空间,太晚则会延误工作,所需材料最好两天前进场,且需检查核对进场材料的品质、规格、数量是否合乎要求,材料需存放适当位置。
5.3工程进度之控制
一般室内设计工程较小、工期短、易调度,所以影晌的因素也小,除商业空间工期较短,常会赶工,故较有详细规划进度表外,一般住宅只大约定出大项工期即可,工程先定出工程计划表后,再依计划表研究三天后的问题,每日安排工人之调度,事先连络负责配合的人员,材料的准备需充足,需定制的成品,要事先连络定制。
5.4工地人员管理
(1)禁止在工地赌博,以免影响施工情绪、品质及引起业主反感(2)注意工人使用材料,在无过度浪费习惯
(3)一个工地工人素质参差不齐,故需依施工要求,安排适当工人
做,如贴木精细者,安排其做精细工作,如须速度快的,安排
勤快的人做
(4)有的工人会在业主面前搬弄是非,说设计师坏话,影响业主信任或私自留名片抢工作来做,故需特别注意某些工人,尤其是嘴
吧说话不停的工人.
5.5施工品质之控制
(1)依进度随时检查已完成或已在施工的家俱,其尺寸、品质、施
工法是否合乎规定,有无瑕疵,如木皮粘贴有无缝隙,美耐板
接缝有无密合,有无遗漏的工作,如有则须即刻加做,确实完
成。
(2)前期的工作不可因一时之方便,而影响后期施工的人不易施工,
如钉孔没送钉时,油漆工不易补钉孔,贴壁纸部分如喷沾油漆,
则壁纸不易粘贴,易脱落。亚克力、灯具、镜子所需预留尺寸,
有无确实,否则,易使后期人员不易施工。
(3)如依图面尺寸去做,比例如不协调时,则监工者应与设计师协
调作尺寸上的修正,因往往图面比例好看的,在现场上的感觉
却很不协调,故须以现场美感为准,无论造型或尺寸均可,作
适度的修改
5.6环保问题:
近年来因为环保意识提高,所以,一些环保问题也应注意,否则,会引起附近居住人员的抗议,其主要是噪音、空气污染、废气物,应以适当的措施加以防止,如尽量不要在早上太早或午觉时间开动机
械,废气物不要乱放等。
5.7其它:
(1)随时注意防火,烟头不能乱丢,工地最好准备灭火器,以防万
一。
(2)电线出线须要用塑胶带包好,免的不小心碰电发出火花,临时
插座的电线有无脱落,而影响安全。
(3)每日施工完毕后,检视门窗锁好,以防小偷。
(4)有问题时,需与业主沟通讲解及陪业主一同巡视工地。
(5)工地钥匙要交给有信用的人保管。
(6)如工程有高危险性质的工作,最好投保工地安全保险。
5.8施工进度应注意事项:
5.8.1开工前
(1)应与设计师、工头协调研究施工图,如家具尺寸的相关位置,
及施工说明书应确实了解,尤其特殊施工处,及收头部分,要特别注意研究,需清楚了解,若有需要可补绘大样图。
(2)工地勘察
到现场以核对设计图是否有误差,尤其是家具平面尺寸、梁柱位置,电气开关、插座位置,应即核对修正,工地有无水电,须不须临时水电.
(3)工程开工日期,如业主有看黄历,则应先选出开工日期,如无
时,最好一星期内开工。
(4)拟定工作进度表或是施工规划表,以确实掌握进度,以方便判
断材料进场时间和工人调度,一般木工在20-30天,油漆工5-7天,表面装修工程7天,总工程在30-60天左右,但是如有赶工时则不一定,如样品屋的工程,12-20天就必需完工,材料的进场可分2-3次,否则,会占据施工空间或是容易损坏。(5)各种工人之班次,木工、油漆、水电、泥工,应依进度事先决
定人选及联络进场时间,才能确实掌握完工日期,计算所需材料及进场的先后顺序,不需马上用的材料不要进场,以免占据工作空间影响施工进度,材料计算尽量将涂料充分利用,避免过多浪费,在影响不大之下,可将家具材料、规格、尺寸稍微修改,以合乎材料规格。
(6)材料选购
A.木皮选用时,需注意其纹理色泽,是否具美感,其长、宽尺寸
是否合乎橱具规格需要,木皮材性是否会反翘、缩水、容不容易施工,木皮需要的数量,应准确计算,必须多购买些,以防不够用,下次再去没有了,宁愿多买些也不要买不够,否则,常因色泽、纹理不同而影响家具美观。
B.木材是否干燥过,如潮湿时,将来易变形及收缩,尤其是对边
的材料,如潮湿时,买去后应先砌割好晒太阳,勿马上使用,最好买现成制品,因其已干燥过,较不容易变形。
C.订制的物品应预定好,且交货时间要提早,以免中途有问题时,
无时间补足影响进度,一般订制品为秀丽门、特殊百叶门、木框门、特殊雕刻品、彩绘玻璃、雕刻玻璃、特殊金属造型等。
