2018年一级建造师

公路实务考点重点难点归纳完整版

第一篇 1B410000公路工程施工技术

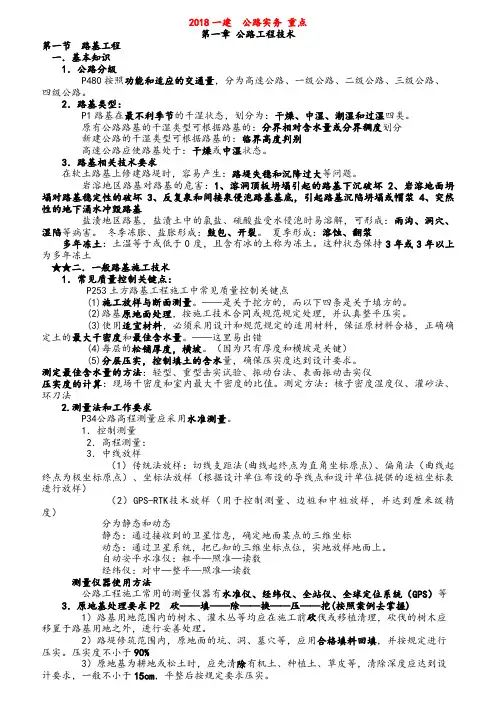

1B411000 路基工程

1、路基的干湿类型:最不利季节,划分为干燥、中湿、潮湿和过湿四类。原有:分界相对含水量或分界稠度划分;新建:路基临界高度。高速路基处于干燥或中湿状态。

2、岩溶危害:溶洞顶板坍塌引起的路基下沉和破坏;岩溶地面坍塌对路基稳定性的破坏。

3、土温≤0℃,且含有冰的土(石)称为冻土,三年及以上,称为多年冻土。

4、黄土:粉粒为主,多孔隙,天然含水量小,含钙质的黏土。

5、原地基处理要求:坑、洞、墓穴回填压实度应不小于90%。清除深度不小于15cm,基底原状土强度不符合要求时应换填,换填深度不小于30cm,小于路床厚度(0.8m)时,不小于路床的压实度标准。纵坡大于12%或横坡陡于1:5时,挖成坡度向内并大于4%、宽度大于2m的台阶。

6、土质路堑施工技术:单层横向全宽挖掘法:浅且短路堑。按全宽一次性挖到设计标高。多层横向全宽挖掘法:深且短路堑。分层纵挖法:较长路堑。以全宽且纵向分层挖掘。通道纵挖法:较长、较深、纵坡较小的路堑。分段纵挖法:过长,弃土过远,一侧堑壁较薄的傍山路堑开挖。混合式挖掘法:多层横向全宽挖掘法和通道纵挖法混合。长度和挖深都很大。路堑土方开挖以正铲挖机使用最多。正铲工作面的高度不小于1.5m。

7、石质路堑施工技术:钻爆开挖(常用)、机械开挖(优点:简化了场地布置,加快了施工进度,缺点是不适于破碎坚硬岩石)、静态破碎法(优点:安全可靠,缺点:破碎效率低。)

8、综合爆破包括小炮和洞室。小炮包括钢钎炮、深孔爆破;洞室炮包括药壶炮和猫洞炮。用药量1t以上为大炮。钢钎炮灵活,地形艰

险及爆破量较小地段,辅助炮型。深孔爆破采用延长药包爆破,效率高,进度快,较安全。药壶炮用于露天爆破,如果自然地面坡度较缓,先用钢钎炮切脚,炸出台阶后再使用,最省工、省药。猫洞炮洞穴成水平或略有倾斜,利用岩体本身的崩塌作用,能用较浅的炮眼爆破较高的岩体。

9、路基爆破施工技术:光面爆破、预裂爆破(预先炸出一条裂缝,作为隔震减震带)、微差爆破、定向爆破(深挖高填相间、工程量大的鸡爪形地区)、洞室爆破(减少爆破后的清方工作量)。

10、石质路堑爆破施工技术要点:(1)用推土机配合爆破,创造临空面,(2)整体爆破时采用“梅花型”或“方格型”,预裂爆破时采用“一字型”,(3)边坡爆破采用预裂爆破技术,光面爆破技术和微差爆破技术,(4)炮眼装药后用木杆捣实,填塞黏土。

11、填料要求:压实容易、强度高、水稳定好,取土试验确定最小强度和最大粒径。可以直接填筑:石质土,砂性土。处理后填筑填料:砂土、粉质土、轻、重黏土、黄土、盐渍土、膨胀土。

12、填土路堤填筑方法:①水平分层填筑法(最常用,全宽逐层向上)、

②纵向分层填筑法(纵坡大于12%,用推土机取料填筑距离较短的路堤),横向填筑(深谷、泥沼),联合填筑(下层横向上层水平)。13、土质路堤施工技术要领:分层填筑、分层压实。宽度不得小于设计宽度。纵坡大于12%的地段采用纵向分层法施工,横坡不陡于1:5且基底符合规定要求时,可直接修筑,陡于1:5时,挖成台阶(不小于2m)由最低一层台阶填起,并分层夯实,透水性较小的土填筑于路堤下层时,应做成4%的双向横坡,每种填料层累计总厚不宜小于0.5m,

河滩路堤连同护道在内,一并分层填筑。

14、填石路基施工技术:1.填料要求:粒径不大于50厘米,不大于层厚2/3,路床下40厘米,粒径小于15厘米。2.填筑方法: ①竖向填筑法(二级及以下, 陡坡、断岩、泥沼地区)、②分层压实法、③冲击压实法(具有分层法连续性的优点,又具有强力夯实法压实厚度深的优点)、④强力夯实法(设备简单,击实效果显著,不需铺撒细粒料,施工速度快,远离涵墙、挡墙外6m)。

15、土石路堤施工技术:1.填料要求:强度>20MPa时,最大粒径不得超过压实层厚的2/3;<15MPa时,不得超过压实层厚。2.填筑方法:只能采用分层填筑,分层压实。石料含量超过70%时,采用人工铺填,整平采用大型推土机;小于70%时,用推土机铺填,松铺厚度控制在40cm,接近路堤设计标高时,需改用土方填筑。

16、高填路堤:积水地段路堤超过6米或其他地段超过20米,侵水边坡坡比不小于1:2。采用分层填筑、分层压实的方法施工。

17、粉煤灰路堤由路堤主体、护坡、封顶层、隔离层、排水系统组成,工序增加了包边土、边坡盲沟。特点:减轻结构自重,减少路堤沉降,提高土体抗剪强度。

17-1:雨期施工:取土坑距离填方坡脚不小于3米,深度不大于1米。路堑开挖前,在坡顶2米外开挖截水沟,边坡预留30cm,不宜一次开挖到设计标高,挖至设计标高30-50cm时,停止开挖。炮眼尽量水平设置。

18、冬期施工概念:1、在反复冻融地区,昼夜平均温度在—3℃以下,连续10天以上时,2、当昼夜平均温度虽然上升到—3~C以上,但冻土未完全融化时。可冬期进行的项目:1、泥沼地带2、河滩地段3、

岩石地段。

19、冬期填筑要点:填料好,全宽平填、松厚不超30厘米,当天填当天压,距路床底小于1米不填,取土坑远离坡脚。冬期开挖表层冻土方法:爆破(冻土1米以上)、机械(冻土1米以下)、人工(冻土较薄)。

20、路基加宽施工技术要点:1.拆除老路路缘石、旧路肩、边坡防护、边沟,2.截断流向作业区的水源,开挖临时排水沟,3.坡面挖除清理的法向厚度不小于0.3m,老路堤挖设台阶;高度小于2m时,坡面处理后,可直接填筑新路堤。4.拓宽路堤填料宜选用与老路堤相同的填料,采用非透水性填料时,应在地基表面铺设砂砾垫层。21、软土特性:抗剪强度低、压缩性高、透水性小、具有触变性和显著流变性。处理方法:1、表层处理法,2、换填法,3、重压法,4、垂直排水固结法5、其他。软土路基易出现的问题:1、路堤填筑荷载引起的软基滑动破坏的稳定性问题,2、量大且时间长的沉降问题。

22、表层处理法包括:砂垫层(路堤高小于2倍极限高,工期不紧、砂源充足、运距不远,起浅层水平排水作用),反压护道(路堤高小于2倍极限高,施工简便,不需要特殊机具及材料,用土量大、占地多、后期沉降大),土工聚合物(土工布作用:排水、隔离、应力分散、加筋补强,土工格栅作用:表面与土摩擦作用、孔眼对土的锁定作用、格栅肋的被动抗阻)。

23、换填法包括:开挖换填法,抛石挤淤法(泥炭呈流动状态、厚度较薄、片石能沉到底部,石料丰富、运距较短),爆破排淤法(功效
