某闸施工组织设计方案

合集下载

水闸工程施工组织设计方案

水闸工程施工组织设计方案

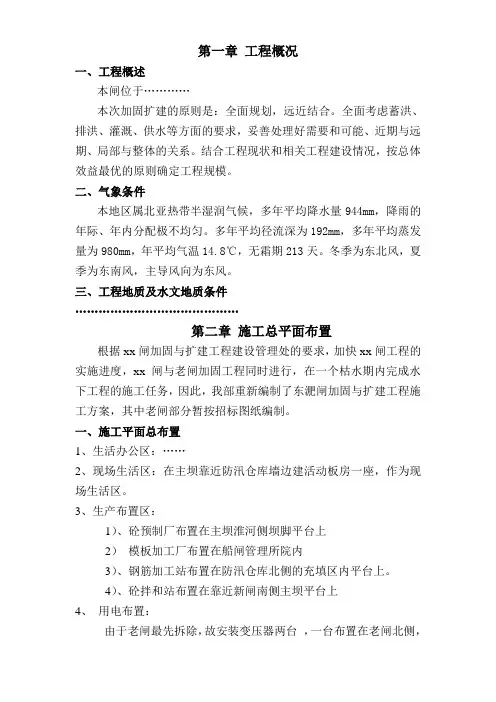

第一章工程概况一、工程概述本闸位于…………本次加固扩建的原则是:全面规划,远近结合。

全面考虑蓄洪、排洪、灌溉、供水等方面的要求,妥善处理好需要和可能、近期与远期、局部与整体的关系。

结合工程现状和相关工程建设情况,按总体效益最优的原则确定工程规模。

二、气象条件本地区属北亚热带半湿润气候,多年平均降水量944mm,降雨的年际、年内分配极不均匀。

多年平均径流深为192mm,多年平均蒸发量为980mm,年平均气温14.8℃,无霜期213天。

冬季为东北风,夏季为东南风,主导风向为东风。

三、工程地质及水文地质条件……………………………………第二章施工总平面布置根据xx闸加固与扩建工程建设管理处的要求,加快xx闸工程的实施进度,xx闸与老闸加固工程同时进行,在一个枯水期内完成水下工程的施工任务,因此,我部重新编制了东淝闸加固与扩建工程施工方案,其中老闸部分暂按招标图纸编制。

一、施工平面总布置1、生活办公区:……2、现场生活区:在主坝靠近防汛仓库墙边建活动板房一座,作为现场生活区。

3、生产布置区:1)、砼预制厂布置在主坝淮河侧坝脚平台上2)模板加工厂布置在船闸管理所院内3)、钢筋加工站布置在防汛仓库北侧的充填区内平台上。

4)、砼拌和站布置在靠近新闸南侧主坝平台上4、用电布置:由于老闸最先拆除,故安装变压器两台,一台布置在老闸北侧,东淝闸管理所附近,容量为200KV A,一台布置在防汛器材仓库外侧主坝上,容量为200KV A。

备用电源为两台120KW电站。

二、场内外交通1. 场外交通场外交通…………2. 场内交通场内交通指为满足运输砼、模板、钢筋等原材料需要,从砼拌和场地到建筑基坑内的临时路。

场内临时路计划采用砼路面,临时道路宽 4.5m,并在临时路上修建厚15cm、宽3.5m的C15砼路,临时道路坡比不陡于1:8。

第三章施工总计划一、总体进度计划二、工期保证措施为了保证本施工组织设计所提出的各项施工进度能得以实现,在以下几方面采取具体的进度保证措施如下:1. 计划编制科学合理计划按确保合同要求的关键工程和重点项目的施工为原则控制各项工程工期,从而达到控制总工期的目的,在保证关键施工的同时,合理安排施工顺序,精心组织施工,力求达到平行作业、流水作业、立体交叉作业相结合,以日保周、以周保月、以月保季、以季保年、以季保控制性工期和总工期,抓住关键线路上的关键工序,制订相应的工期目标、工期控制措施和奖罚措施,确保工程按期完成施工任务。

桥闸工程施工方案

桥闸工程施工方案

一、工程概况本项目位于某城市河段,主要建设内容包括桥闸主体工程、上下游引道工程、交通工程、附属设施等。

桥闸主体工程主要由桥闸、闸室、上下游引道、交通桥等组成。

闸室为重力式结构,采用混凝土重力墙和闸门组成。

上下游引道采用水泥混凝土路面。

交通桥采用预应力混凝土结构。

二、施工组织设计1. 施工进度安排(1)施工准备阶段:预计时间为3个月。

(2)主体结构施工阶段:预计时间为12个月。

(3)上下游引道施工阶段:预计时间为6个月。

(4)交通桥施工阶段:预计时间为3个月。

(5)附属设施施工阶段:预计时间为2个月。

2. 施工队伍组织(1)项目经理部:负责整个工程的施工组织、协调和管理。

(2)施工队伍:包括土建、安装、电气、道路、桥梁等专业施工队伍。

(3)监理单位:负责施工过程中的质量、安全、进度等管理工作。

三、施工方案1. 施工顺序(1)施工准备:进行施工场地平整、围挡、临时设施建设等。

(2)基础施工:进行闸室基础、上下游引道基础等施工。

(3)主体结构施工:进行闸室、上下游引道、交通桥等主体结构施工。

(4)上下游引道施工:进行上下游引道路基、路面施工。

(5)交通桥施工:进行交通桥主体结构、桥面铺装等施工。

(6)附属设施施工:进行排水、照明、交通设施等施工。

2. 施工技术措施(1)施工准备:进行施工图纸会审、施工方案编制、材料设备采购、施工人员培训等。

(2)基础施工:采用钻孔灌注桩基础,确保基础稳定。

(3)主体结构施工:采用混凝土重力墙和闸门结构,确保结构安全。

(4)上下游引道施工:采用水泥混凝土路面,确保路面平整、耐久。

(5)交通桥施工:采用预应力混凝土结构,确保桥梁安全、耐久。

(6)附属设施施工:采用高质量、高性能的材料和设备,确保设施运行稳定。

3. 施工质量保证措施(1)加强施工过程中的质量控制,确保工程质量符合设计要求。

(2)加强施工过程中的安全、文明施工管理,确保施工安全。

(3)建立健全质量管理体系,确保工程质量。

闸施工组织设计

闸施工组织设计

闸施工组织设计一、工程概述本次闸施工工程位于_____,主要目的是为了实现_____。

该闸的设计规模为_____,主要结构包括闸室、闸墩、闸门、启闭机等部分。

工程预计总工期为_____天,计划于_____年_____月_____日开工,_____年_____月_____日竣工。

二、施工准备1、技术准备熟悉施工图纸和相关技术规范,组织技术人员进行图纸会审,提出疑问和建议。

编制施工组织设计和施工方案,明确施工工艺和质量控制要点。

进行技术交底,确保施工人员了解施工要求和技术标准。

2、现场准备平整施工场地,修筑临时道路和排水设施。

搭建临时办公和生活设施,满足施工人员的基本需求。

测量放线,确定闸的位置和轴线,设置控制桩和水准点。

3、材料准备根据施工进度计划,提前采购所需的建筑材料,如钢筋、水泥、砂石等,并确保材料的质量符合要求。

对进场材料进行检验和试验,不合格的材料严禁使用。

4、机械设备准备配备足够的施工机械设备,如起重机、挖掘机、搅拌机等,并进行调试和维护,确保设备性能良好。

根据施工需要,合理安排机械设备的进场时间和使用顺序。

三、施工流程1、基础施工进行基础开挖,根据地质情况采取合适的支护措施,防止边坡坍塌。

基底验收合格后,浇筑基础混凝土,注意控制混凝土的配合比和浇筑质量。

2、闸墩施工绑扎闸墩钢筋,保证钢筋的规格、数量和间距符合设计要求。

安装模板,模板应具有足够的强度和刚度,拼缝严密,表面平整。

浇筑闸墩混凝土,采用分层浇筑的方法,振捣密实,防止出现蜂窝麻面。

3、闸室施工施工顺序为先底板后侧板。

底板施工时,要注意预留孔洞和预埋件的位置。

侧板施工时,要保证侧板的垂直度和平整度。

4、闸门安装对闸门进行检查和验收,确保闸门的质量符合要求。

利用起重机将闸门吊装到位,调整好位置后进行固定。

5、启闭机安装安装启闭机的基础和支架,保证其牢固可靠。

安装启闭机设备,进行调试和试运行,确保启闭灵活。

四、质量控制措施1、建立质量管理体系成立质量管理小组,明确各部门和人员的质量职责,加强质量监督和检查。

节制闸施工方案(3篇)

节制闸施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX节制闸工程2. 工程地点:XX地区3. 工程规模:XX立方米/秒4. 工程类型:水利枢纽工程5. 工程建设标准:按照国家水利枢纽工程相关规范和标准执行二、施工组织设计1. 施工单位:XX施工单位2. 施工项目经理:XX3. 施工项目副经理:XX4. 施工项目总工程师:XX5. 施工项目质量、安全、进度、材料、设备等相关部门负责人三、施工准备1. 施工现场准备(1)施工现场平整,满足施工要求。

(2)施工现场排水、供电、通讯等基础设施完善。

(3)施工现场设置安全警示标志、消防设施等。

2. 施工人员准备(1)组织施工队伍,明确各工种人员配备。

(2)对施工人员进行技术培训和安全教育。

(3)施工人员应具备相关资质和证书。

3. 施工材料准备(1)材料采购:按照设计要求,选择优质材料,确保材料质量。

(2)材料运输:合理规划运输路线,确保材料及时送达施工现场。

(3)材料堆放:按照规定区域堆放材料,保持施工现场整洁。

4. 施工设备准备(1)设备采购:根据施工需求,选择合适的施工设备。

(2)设备运输:合理规划运输路线,确保设备及时送达施工现场。

(3)设备安装:按照设备操作规程进行安装,确保设备正常运行。

四、施工方案1. 施工顺序(1)土方开挖及基础处理(2)钢筋制安及模板安装(3)混凝土浇筑(4)启闭机及金属结构安装(5)机电安装及调试(6)工程验收及移交2. 施工方法(1)土方开挖及基础处理采用机械开挖,人工配合,确保开挖质量。

基础处理采用混凝土浇筑,按照设计要求进行施工。

(2)钢筋制安及模板安装钢筋加工采用集中加工,现场绑扎。

模板安装按照设计要求进行,确保模板牢固、平整。

(3)混凝土浇筑混凝土采用商品混凝土,按照设计要求进行浇筑。

浇筑过程中,严格控制混凝土质量,确保浇筑均匀。

(4)启闭机及金属结构安装启闭机安装按照设备厂家提供的安装说明书进行,确保启闭机运行平稳。

金属结构安装按照设计要求进行,确保结构牢固。

防洪闸工程施工组织设计方案

防洪闸工程施工组织设计方案

防洪闸工程施工组织设计方案防洪闸工程是一项重要的水利工程,它在防止洪水灾害、调节河流水位、保护周边土地安全等方面起到了至关重要的作用。

在进行防洪闸工程施工时,必须制定合理的工程施工组织设计方案,以确保施工的顺利进行和工程质量的安全可靠。

下面是一个防洪闸工程施工组织设计方案的范例,也可以根据实际情况进行适当的调整。

一、工程概况二、施工目标1. 完成xx座防洪闸的建设工作,确保工程质量符合设计要求。

2.在施工期间,确保安全生产,预防事故发生。

3.合理安排施工进度,确保按时完成工程。

4.做好环境保护工作,减少对周边环境的影响。

三、施工组织设计1.项目经理部负责整个工程的组织、协调和管理工作。

2.设立施工指挥部,负责具体的施工指导和安全管理工作,下设工程部、安全部、技术部等相关部门。

3.制定详细的施工方案,包括各个施工阶段的工序、措施和要求。

4.招聘具有丰富施工经验的技术人员,确保施工过程的顺利进行。

5.调配足够的劳动力和施工设备,满足施工需求。

6.确定施工组织布置图和施工平面图,规划好施工场地和设备摆放位置。

7.制定安全生产措施,包括使用安全防护设备、定期组织安全教育培训、建立安全生产责任制等。

8.制定施工进度计划,按照工期合理安排施工进度。

9.加强环境保护工作,合理利用资源,控制噪音和粉尘污染。

四、施工方案1.桩基础施工:按照设计要求,采用打桩机进行桩基础施工,确保桩的深度和精度。

2.主体结构施工:按照施工图纸要求,按工序进行主体结构施工,包括浇筑混凝土和安装闸门等工作。

3.电气设备安装:安装闸门控制系统和电气设备,确保防洪闸的正常使用。

4.清理和整理场地:施工完成后,对施工场地进行清理和整理,保持周边环境整洁。

五、安全措施1.制定《安全生产管理规定》,明确各部门的安全职责和安全操作规程。

2.安排专职人员负责安全监督,定期检查和评估施工现场的安全状况。

3.建立安全教育培训制度,对所有参与施工的人员进行安全教育和培训。

分水闸工程施工方案

分水闸工程施工方案

一、工程概况分水闸工程是水利工程中的重要组成部分,主要用于对水资源的分配和调度。

本工程位于我国某地区,主要目的是将河水引入灌溉区,提高农业产量,改善生态环境。

工程规模为中型,总长度为500米,共设分水闸3座。

二、施工组织设计1. 施工准备(1)人员组织:成立项目组,明确各岗位责任,确保施工顺利进行。

(2)材料设备:根据施工需求,提前采购、租赁各类材料、设备,确保施工过程中供应充足。

(3)施工图纸:仔细研究施工图纸,了解工程特点,制定合理的施工方案。

2. 施工进度安排(1)施工前期:完成施工准备、人员培训、材料设备采购等工作。

(2)施工阶段:按以下顺序进行施工:①基础处理:清除地表杂草、树木,平整场地,设置排水沟。

②土方开挖:根据设计要求,开挖基础、护坡等部位,确保土方质量。

③混凝土浇筑:按照施工顺序,依次浇筑基础、护坡、闸门等部位。

④金属结构制作与安装:根据设计要求,制作、安装金属结构,确保其精度和强度。

⑤回填土方:根据设计要求,回填土方,并进行压实。

⑥表面处理:对施工表面进行清理、平整,确保工程质量。

3. 施工质量控制(1)严格控制材料质量,确保所用材料符合设计要求。

(2)严格按照施工规范进行施工,确保工程质量。

(3)加强施工过程中的质量检查,发现问题及时整改。

4. 安全生产措施(1)加强施工现场安全管理,严格执行安全操作规程。

(2)配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

(3)加强施工人员的安全教育,提高安全意识。

三、施工方法及技术措施1. 土方开挖:采用机械开挖,人工配合清底,确保土方质量。

2. 混凝土浇筑:采用泵送浇筑,分层、分段进行,确保混凝土密实。

3. 金属结构制作与安装:采用现场制作、安装,确保精度和强度。

4. 回填土方:采用分层回填,压实度达到设计要求。

四、施工环境保护措施1. 施工过程中,做好扬尘、噪音、废水等污染物的处理。

2. 加强施工现场绿化,减少对周边环境的影响。

河道闸门工程施工组织设计

河道闸门工程施工组织设计

河道闸门工程施工组织设计一、工程概况本项目为河道闸门工程,主要包括新建一座河道闸门,用以调控河水流量,保障下游地区的防洪安全和水资源合理利用。

工程地点位于某市区内河段,工程规模为中型,闸门采用钢制结构,启闭方式为电动启闭。

工程主要包括土建、钢结构、机电设备安装、自动化控制系统等部分。

二、施工组织设计原则1. 确保工程质量:严格按照设计文件和施工规范进行施工,确保工程质量符合要求。

2. 保证施工安全:加强施工现场安全管理,预防安全事故的发生。

3. 控制工程进度:合理制定施工计划,确保工程按时完成。

4. 节约成本:合理利用资源,降低工程成本。

5. 保护环境:严格执行环保法规,确保施工过程中对环境的影响降到最低。

三、施工组织设计内容1. 施工准备:包括施工现场勘察、施工方案制定、施工人员培训、施工材料准备等。

2. 土建工程:包括基坑开挖、基础浇筑、混凝土浇筑等。

3. 钢结构工程:包括闸门制作、运输、安装等。

4. 机电设备安装:包括启闭机、配电柜、自动化控制系统等设备安装。

5. 自动化控制系统:包括设备安装、调试、验收等。

6. 施工临时设施:包括施工现场办公、生活设施搭建,临时道路铺设等。

7. 施工排水:包括施工现场排水系统设计、施工排水设备安装等。

8. 施工环保措施:包括施工现场噪声、扬尘、废水等污染治理措施。

9. 施工安全措施:包括施工现场安全防护、消防、应急预案等。

四、施工进度计划根据工程规模和施工内容,制定合理的施工进度计划,确保工程按时完成。

主要节点如下:1. 基坑开挖及基础浇筑:施工期限为2个月。

2. 钢结构制作及安装:施工期限为3个月。

3. 机电设备安装:施工期限为1个月。

4. 自动化控制系统安装:施工期限为1个月。

5. 施工临时设施建设:施工期限为1个月。

6. 施工排水系统建设:施工期限为1个月。

7. 施工环保措施:施工期限为1个月。

8. 施工安全措施:施工期限为1个月。

整个工程预计施工期限为10个月。

闸室工程施工方案

闸室工程施工方案

本工程为某水利工程闸室施工项目,位于XX省XX市XX县。

工程主要包括闸室、上下游引航道、船闸等建筑物。

闸室为单孔单室结构,闸室净宽10米,净高5米,有效水深4.5米。

闸室采用钢筋混凝土结构,上下游引航道采用浆砌块石结构。

二、施工方案1. 施工顺序(1)施工准备阶段:包括施工图纸会审、施工组织设计编制、材料设备采购、施工人员培训等。

(2)基础施工阶段:包括闸室基坑开挖、基础处理、垫层铺设、基础钢筋绑扎、基础混凝土浇筑等。

(3)主体施工阶段:包括闸室墙体、顶板、底板钢筋绑扎、模板安装、混凝土浇筑等。

(4)上下游引航道施工阶段:包括上下游引航道基础处理、浆砌块石施工、路面铺装等。

(5)附属工程及装修阶段:包括启闭机安装、电气设备安装、排水系统施工、消防系统施工、绿化等。

2. 施工工艺(1)基础施工1)闸室基坑开挖:采用人工开挖与机械开挖相结合的方式,确保开挖质量。

2)基础处理:根据地质情况,采用换填、压实、灌浆等方法进行处理。

3)垫层铺设:铺设C15混凝土垫层,厚度100mm。

4)基础钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。

5)基础混凝土浇筑:采用商品混凝土,采用分层浇筑、分段振捣的方式,确保混凝土质量。

(2)主体施工1)墙体、顶板、底板钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋位置准确。

2)模板安装:采用钢模板,按照设计要求进行安装,确保模板位置准确、稳固。

3)混凝土浇筑:采用商品混凝土,采用分层浇筑、分段振捣的方式,确保混凝土质量。

(3)上下游引航道施工1)基础处理:根据地质情况,采用换填、压实、灌浆等方法进行处理。

2)浆砌块石施工:按照设计要求,进行浆砌块石施工,确保质量。

3)路面铺装:采用沥青混凝土路面铺装,确保路面平整、坚实。

3. 质量控制(1)加强施工过程中的质量控制,确保施工质量符合设计要求。

(2)严格执行施工规范,加强施工人员培训,提高施工质量意识。

(3)对施工过程中的关键工序进行严格检查,确保施工质量。

某节制闸工程施工组织设计

某节制闸工程施工组织设计

目录第一章:综合说明------------------------------------ 2 第二章:施工平面布置-------------------------------- 8 第三章:施工项目管理组织及施工劳动力计划------------ 11 第四章:施工进度计划--------------------------------- 18 第五章:施工工期保证措施----------------------------- 21 第六章:主要机械、设备计划--------------------------- 23 第七章:主要施工方法--------------------------------- 25 第八章:施工质量保证措施----------------------------- 47 第九章:各种管道、线路安全保证措施------------------- 50 第十章:各工序的协调措施----------------------------- 51 第十一章:雨季施工措施------------------------------- 53 第十二章:施工安全保证措施--------------------------- 57 第十三章:现场文明施工及环保措施--------------------- 61 第十四章:施工现场维护措施--------------------------- 63 第十五章:与各协作单位配合服务承诺------------------- 65 第十六章:拆迁配合承诺------------------------------- 65 第十七章:工程交验后服务措施------------------------- 66第一章:综合说明1.1 方案编制依据1.1.1南运河两侧道路及配套设施改造工程(二期)南运河节制闸工程施工招标文件。

1.1.2xx市城建设计院对本工程初步设计图。

水闸的专项施工方案

水闸的专项施工方案

水闸的专项施工方案一、工程概况与目标本工程为水闸建设项目,旨在通过建设高效、稳定的水闸,实现水流调控、防洪排涝等多重功能,以保障下游区域的安全和农业生产的顺利进行。

工程地点位于XX河流的下游,设计流量为XXXX立方米/秒,闸孔数量为XX孔,闸门形式为XXXX。

二、施工组织与管理为确保工程顺利进行,我们将组建由项目经理、技术负责人、质量安全监督员等组成的项目管理团队,并实行严格的施工组织与管理。

我们将制定详细的施工进度计划,明确各阶段的任务目标,确保工程按时按质完成。

三、施工技术与方法本工程将采用先进的施工技术与方法,包括但不限于:基础开挖采用挖掘机和人工配合进行,基础处理采用混凝土灌注桩和钢筋混凝土底板,闸门安装采用大型起重机械等。

我们将严格按照施工图纸和规范要求进行施工,确保工程质量。

四、施工材料与设备施工材料将选择符合国家标准的优质材料,如水泥、钢筋、砂石料等。

施工设备将采用先进的挖掘机、起重机、混凝土搅拌站等大型机械设备,以提高施工效率和质量。

我们将建立健全的材料和设备管理制度,确保材料供应充足、设备运行正常。

五、安全措施与预案为确保施工安全,我们将制定详细的安全管理制度和应急预案。

施工现场将设置明显的安全警示标志,并配备专职安全管理人员。

同时,我们将定期对施工人员进行安全教育和培训,提高他们的安全意识和应对突发事件的能力。

六、质量保证与控制我们将建立完善的质量保证体系,实行严格的质量控制措施。

施工过程中,我们将定期进行质量检测和评估,确保各项质量指标符合国家标准和设计要求。

对于不符合要求的工序和产品,我们将及时整改和处理,确保工程质量。

七、工期安排与进度本工程计划总工期为XX个月。

我们将根据施工进度计划和实际情况,合理安排施工工序和进度。

同时,我们将加强与其他单位的协调配合,确保工程按期完成。

八、环境保护与治理在施工过程中,我们将严格遵守环境保护法律法规,采取有效措施减少对周边环境的影响。

某水闸水闸重建工程施工组织设计方案

某水闸水闸重建工程施工组织设计方案

技术方案目录第一章总体概述 (89)第一节工程概况表 (89)第二节建筑设计概况 (92)第三节工程自然条件及现场施工条件 (93)第四节施工总程序 (95)第五节施工准备 (96)第二章对工程重点、难点的分析及解决方案,关键施工技术、工艺水平 (99)第一节工程项目实施的难点要点分析及主要对策 (99)第二节测量放线方案 (101)第三节排水措施 (106)第四节土方开挖施工方案 (107)第五节土方填筑施工方案 (110)第六节钻孔灌注桩施工方案 (114)第七节水泥搅拌桩施工方案 (121)第八节松木桩施工方案 (124)第九节钢筋工程 (126)第十节模板工程 (133)第十一节混凝土工程 (136)第十二节砌石工程 (142)第十三节金属结构制作安装施工方案 (144)第十四节房屋建筑施工方案 (158)第三章劳动力投入计划及保证措施 (165)第一节月劳动力计划表 (165)第二节、劳动力投入保证措施 (165)第四章机械设备投入、进场计划及保证措施 (168)第一节材料投入计划及其保证措施 (168)第二节机械设备和检测设备投入计划及其保证措施 (171)第五章工程质量保证措施及承诺 (176)第一节质量目标及违约承诺 (176)第二节质量保证体系 (176)第三节质量保证及控制措施 (183)第四节模板工程的质量控制 (192)第五节混凝土浇筑工程质量控制 (192)第六节雨季施工措施 (193)第六章施工进度计划和各阶段进度保证措施及承诺 (194)第一节工期目标及违约责任承诺 (194)第二节施工进度计划 (194)第三节采取动态管理 (195)第四节保证充足的劳动力投入 (196)第五节施工进度保证措施 (196)第六节降低成本措施 (202)第七章安全文明施工保证措施及承诺 (205)第一节安全措施 (205)第二节现场文明施工措施 (215)第三节安全、文明施工违约责任承诺 (220)第八章合理化建设和需要说明的其它问题 (221)第一节对本工程招标文件的响应 (221)第二节新技术的应用及合理化建议 (222)第九章施工平面布置和临时设施布置 (225)第一节施工现场设施布置 (225)第十章项目组织机构设置 (230)附:施工总进度计划施工总平面布置图第一章总体概述第一节工程概况表一、工程建设概况二、主要工程及施工内容19 铝合金窗、不锈钢门制装20 整体楼地面水泥砂浆抛光砖面层,抛光砖踢脚线镶贴21 屋面涂膜防水涂料刮涂、隔热块铺砌22电气工程控制箱23 电缆及管线24 照明25 防雷接地三、建筑总体平面布局第二节建筑设计概况一、水闸结构平面图二、水闸纵剖面图第三节工程自然条件及现场施工条件一、地理位置本工程位于某围堤西干堤上,座落于某市某镇某水闸内,水闸出水口连接西江,场外交通方便。

自排闸工程施工组织设计

自排闸工程施工组织设计

自排闸工程施工组织设计一、工程概况自排闸工程位于某流域下游,主要作用是排泄流域内多余水分,保障周边农田和居民区的防洪安全。

工程包括新建一座自排闸和相应的配套工程,如上下游引水渠道、排水渠道、管理用房等。

自排闸主体结构为开敞式平原闸,共设有 3 个孔,单孔宽度为 10m,总宽度为 30m,设计流量为100m³/s。

二、工程目标1. 确保自排闸工程按期完成,满足流域防洪排涝需求。

2. 确保工程质量达到国家现行标准,满足运行安全、耐久和环保要求。

3. 加强施工现场管理,提高施工安全水平,减少安全事故。

三、施工组织设计1. 施工准备(1)编制施工组织总设计,明确工程概况、施工目标、施工进度计划、施工方法、质量保证措施、安全施工措施等。

(2)根据工程特点和施工需求,编制单位工程施工组织设计和分部分项工程施工方案。

(3)组织施工人员培训,提高施工技能和安全意识。

(4)准备施工所需的材料、设备和工具,确保施工顺利进行。

2. 施工进度计划自排闸工程施工分为三个阶段:前期准备阶段、主体结构施工阶段和附属工程施工阶段。

(1)前期准备阶段:完成施工组织设计编制、施工现场勘察、施工队伍组建、材料和设备采购等任务,预计用时 1 个月。

(2)主体结构施工阶段:完成自排闸主体结构施工,包括基础处理、混凝土浇筑、闸门安装等任务,预计用时 3 个月。

(3)附属工程施工阶段:完成上下游引水渠道、排水渠道、管理用房等附属工程施工,预计用时 2 个月。

整个自排闸工程施工总周期为 6 个月。

3. 施工方法及质量保证措施(1)主体结构施工:采用现浇混凝土结构,严格控制混凝土配合比和浇筑过程,确保混凝土质量。

(2)闸门安装:采用专业设备进行吊装,确保闸门安装位置准确、牢固。

(3)附属工程施工:按照设计图纸和施工规范进行施工,加强施工现场监督,确保工程质量。

4. 安全施工措施(1)加强施工现场安全管理,设置安全警示标志,提醒施工人员注意安全。

某水闸水闸重建工程施工组织设计方案

某水闸水闸重建工程施工组织设计方案

某水闸重建工程施工组织设计方案清晨的阳光透过窗帘的缝隙,洒在桌面上,我泡了杯热咖啡,打开电脑,开始构思这个水闸重建工程施工组织设计方案。

思绪如潮水般涌来,我赶紧捕捉住这些灵感,让它们化为文字。

一、项目背景及目标这个水闸重建工程位于我国某重要河流上,肩负着防洪、灌溉、发电等多重任务。

由于历史原因,原水闸设施已经老化,安全隐患突出,亟待重建。

我们的目标是打造一个现代化、安全可靠、环保节能的新水闸。

二、施工组织设计原则1.安全第一:在施工过程中,始终将安全放在首位,确保施工人员的人身安全和工程质量。

2.高效施工:合理安排施工进度,确保工程按时完成,降低对周边环境的影响。

3.环保节能:在施工过程中,充分考虑环保要求,采用节能技术,减少对环境的破坏。

4.质量保证:严格把控施工质量,确保新水闸的安全稳定运行。

三、施工组织设计内容1.施工总体布局根据施工现场的地形地貌,我们将施工现场划分为四个区域:施工区、生活区、料场和临时设施区。

施工区主要包括水闸主体工程、上下游连接段和排水设施等;生活区为施工人员提供住宿、餐饮、休闲等生活设施;料场用于存放建筑材料;临时设施区包括临时道路、临时水电供应等。

2.施工进度安排整个工程分为三个阶段:准备阶段、施工阶段和验收阶段。

(1)准备阶段:主要包括施工现场的清理、临时设施的搭建、施工图纸的审查和技术交底等。

(2)施工阶段:分为基础施工、主体施工和附属设施施工三个部分。

基础施工主要包括地基处理、基础垫层、基础混凝土浇筑等;主体施工主要包括水闸主体结构、上下游连接段、排水设施等;附属设施施工主要包括供电、供水、排水、绿化等。

(3)验收阶段:包括工程验收、质量评定、资料整理等。

3.施工技术措施(1)基础施工:采用桩基施工,确保基础稳定。

对地基进行处理,提高地基承载能力。

(2)主体施工:采用滑模施工,提高施工效率。

对混凝土进行严格的质量控制,确保主体结构安全可靠。

(3)附属设施施工:采用环保节能技术,降低施工过程中的能耗。

节制闸工程施工组织设计

节制闸工程施工组织设计

节制闸工程施工组织设计一、引言节制闸工程是调节水流,控制水位,满足灌溉、发电、航运等需求的重要设施。

为了保证工程的顺利进行,提高施工效率和质量,本文将详细阐述节制闸工程施工的组织设计。

二、工程概况本次设计的节制闸工程位于市区,主要用于调节上游水库的水位,以满足下游农田的灌溉需求。

该工程的主要组成部分包括闸门、启闭机、配电设备、自动化控制系统等。

三、施工组织设计1、施工进度计划根据工程规模和要求,我们将施工进度分为四个阶段:准备阶段、基础施工阶段、主体结构施工阶段、设备安装与调试阶段。

具体的时间安排如下:(1)准备阶段:X年X月-X年X月,主要进行现场清理、测量放线、材料采购等工作;(2)基础施工阶段:X年X月-X年X月,主要进行基础开挖、钢筋混凝土浇筑等施工;(3)主体结构施工阶段:X年X月-X年X月,主要进行闸门、启闭机的安装和调试;(4)设备安装与调试阶段:X年X月-X年X月,主要进行配电设备、自动化控制系统的安装和调试。

2、施工组织机构为了确保工程的顺利进行,我们成立了节制闸工程施工指挥部,负责全面管理施工过程。

指挥部下设现场管理组、技术质量组、安全环保组、物资设备组和综合保障组,分别负责各自的工作内容。

3、施工方案及技术措施(1)基础施工:采用明挖法施工,注意防止基坑坍塌,保证施工安全。

(2)主体结构施工:闸门和启闭机的安装和调试是施工的关键环节,需确保设备的精度和稳定性。

(3)设备安装与调试:自动化控制系统是工程的难点,需要进行精细的调试和校准。

四、资源需求及保障措施1、人力资源:需要具备丰富施工经验的工程技术人员和施工人员。

我们将通过内部选拔和外部招聘的方式满足这一需求。

2、物力资源:需要各种施工设备、材料和零部件。

我们将根据工程进度和需求进行采购。

3、财力资源:需要足够的资金支持。

我们将通过银行贷款和企业自筹的方式获取资金。

4、安全保障措施:将配备专业的安全管理人员,实施严格的安全管理制度,为工人提供安全培训和防护设备,确保施工过程的安全。

水闸的施工方案(3篇)

水闸的施工方案(3篇)

第1篇一、工程概况1.1 项目背景随着我国经济的快速发展和城市化进程的加快,水资源利用和保护的重要性日益凸显。

水闸作为水利设施的重要组成部分,在防洪、排涝、灌溉、航运等方面发挥着重要作用。

本项目旨在建设一座水闸,以提高区域防洪排涝能力,保障周边居民生命财产安全,促进区域经济发展。

1.2 工程规模水闸位于XX河段,全长XX米,设计流量为XX立方米/秒。

水闸采用双向开启式,单孔净宽为XX米,闸门采用钢制平面滑动闸门,启闭机采用电动卷扬式启闭机。

1.3 施工范围施工范围包括水闸主体结构、金属结构、启闭机设备、电气控制系统、测量放样、基础处理、施工道路、临时设施等。

二、施工组织与管理2.1 施工组织机构成立项目施工指挥部,下设工程技术部、质量安全部、物资供应部、财务部、人力资源部等部门,确保工程顺利进行。

2.2 施工进度计划根据工程规模和施工条件,制定详细的施工进度计划,确保工程按期完工。

2.3 质量管理严格执行国家有关工程质量标准,加强施工过程质量控制,确保工程质量达到设计要求。

2.4 安全管理加强施工现场安全管理,严格执行国家有关安全生产法规,确保施工安全。

三、施工准备3.1 施工现场准备(1)测量放样:根据设计图纸,进行测量放样,确定水闸轴线、高程等关键控制点。

(2)基础处理:对水闸基础进行清理,确保基础坚实平整。

(3)施工道路:修建施工道路,确保物资运输和人员进出方便。

(4)临时设施:搭建临时办公室、仓库、宿舍等设施。

3.2 材料设备准备(1)材料:根据施工进度计划,提前准备混凝土、钢筋、水泥、砂石等材料。

(2)设备:提前准备挖掘机、装载机、混凝土搅拌机、泵车、吊车等设备。

四、施工工艺4.1 基础施工(1)基础开挖:根据设计图纸,进行基础开挖,确保基础尺寸和深度符合要求。

(2)基础处理:对基础进行夯实,确保基础坚实平整。

(3)基础钢筋绑扎:按照设计图纸,绑扎基础钢筋,确保钢筋间距、保护层厚度等符合要求。

某船闸施工组织设计范本

某船闸施工组织设计范本

某船闸施工组织设计范本
1. 项目背景
某船闸位于某河流上,是连接两个不同水位区域的关键设施。

于老旧设施的使用寿命已经结束,需要进行船闸的施工和改造工程。

本文档旨在提供某船闸施工组织设计范本,以确保施工工作有序进行,达到预期目标并确保施工期间的安全和顺利进行。

2. 施工组织设计概述
2.1 施工总体目标
本次施工的总体目标是对某船闸设施进行改造,以提高其性能并
延长使用寿命。

2.2 施工范围
•拆除老旧设施
•安装新设备
•进行必要的维护和修复工作2.3 施工组织结构
•项目经理
•技术负责人
•安全负责人
•施工人员
2.4 施工阶段划分
•准备阶段
•施工阶段
•收尾阶段
3. 施工组织设计详细内容3.1 准备阶段
•制定施工计划
•成立施工组织团队
•确定调度和监控措施
3.2 施工阶段
•实施施工计划
•定期检查和评估工程进度•安排和分配施工人员和设备3.3 收尾阶段
•完成改造工程
•进行验收和检查
•撤离施工场地
4. 安全管理
在整个施工过程中,安全是至关重要的。

必须确保施工人员严格遵守安全规定,并进行必要的安全培训和指导。

5. 环保措施
为了保护环境,施工中必须遵守相关的环保法规,并采取适当的措施来减少对环境的影响。

6. 引用
引用相关法规和标准。

7. 结论
本文档提供了某船闸施工组织设计范本,旨在指导施工团队顺利进行船闸改造工程,并确保施工过程中的安全和良好完成。

泄洪闸施工组织设计

泄洪闸施工组织设计

泄洪闸施工组织设计一、项目背景泄洪闸是一种可以用来调节水库水位的水闸,可以通过控制泄洪闸门的开启程度来控制水库的出流量,以保证水库的安全运行。

泄洪闸施工是水利工程中非常重要的一环,涉及到工程的质量和安全,因此需要进行细致的组织设计。

二、施工目标1.完成泄洪闸的建设任务,安全、质量符合相关标准和规范要求;2.保证施工过程中的安全,最大限度地减少施工人员和机械设备的伤害;3.合理安排施工进度,确保施工任务按时完成。

三、施工组织及管理机构1.项目经理:负责施工组织的整体规划和管理;3.施工队长:负责具体施工工序的安排和指导;4.安全员:负责工地安全的监督和管理;5.质量员:负责工程质量的检查和记录。

四、施工步骤及安全措施1.施工准备阶段:(1)确定施工时间表和人员配置计划;(2)组织开展必要的技术培训,确保施工人员掌握相关工艺和安全操作要求;(3)采购所需的施工材料和设备,确保施工过程顺利进行;(4)进行现场勘测和测量,制定详细的施工方案。

2.基础施工阶段:(1)清理施工场地,确保施工场地干净整洁;(2)开展地基处理工作,保证基础的稳固性;(3)安装施工设备和搭建施工支架,确保工程的安全进行。

3.闸门施工阶段:(1)根据施工方案,进行闸门的制作和加工;(2)进行闸门的安装和调试,确保闸门的灵活性和工作效果;(3)进行闸门的防腐处理和涂装,保证闸门的耐用性。

4.施工结束阶段:(1)进行工程的验收和质量检查,确保工程质量符合要求;(2)进行工程的清理和整理,保持工地的整洁和安全;(3)编制施工总结报告,总结经验和问题,并提出改进措施。

五、质量控制要点1.施工材料的选用要符合相关标准和规范要求,保证质量;2.施工现场要进行周密的安全检查和整改,确保人员和设备的安全;3.工作人员要按照工艺要求进行施工,确保工程质量;4.完成施工任务后,要进行质量检查和验收,确保工程符合要求。

六、注意事项1.施工过程中要严格按照相关规定和要求进行,做到合理规划和科学施工;2.施工前要对施工材料和设备进行检查和验收,确保安全可靠;3.施工现场要设置明显的安全警示标识,确保人员和设备的安全;4.做好施工记录和资料整理工作,方便日后的查阅和总结。

水闸工程施工组织设计

水闸工程施工组织设计

水闸工程施工组织设计一、项目概况水闸工程是为了调节水流,维护河道安全和保护周边土地而建设的一项重要工程。

水闸工程的施工组织设计是确保工程顺利进行的重要环节,通过科学的施工组织设计,能够有效提高施工效率,保证工程质量,减少施工风险。

二、项目背景本次施工的水闸工程位于XX市XX河道,总长XX米,包括XX座闸门。

工程主要内容包括XX,XX等。

本次施工的主要目的是解决XX问题,提高XX效率,保证XX安全。

三、项目任务本次水闸工程施工组织设计的主要任务包括:1. 制定施工计划,明确施工进度和工期要求;2. 研究确定施工方法和工艺,保证工程质量;3. 规划施工现场布置和物资供应,确保施工顺利进行;4. 制定安全生产计划,保障施工人员安全;5. 设计施工人员组织结构和分工,明确责任分工。

四、施工组织设计方案1. 施工计划根据水闸工程的具体情况,制定详细的施工计划,包括施工进度表、工期计划、施工工艺流程图等。

根据施工计划分阶段组织施工,确保每个环节顺利进行。

2. 施工方法和工艺根据水闸工程的特点,确定最合适的施工方法和工艺,保证工程质量。

在施工过程中,严格按照工艺流程操作,确保施工顺利进行。

3. 施工现场布置和物资供应根据施工现场的特点,合理规划施工现场布置,确保施工设备、材料的顺利到位。

同时,保证物资供应的及时性和准确性,以保障施工进度。

4. 安全生产计划制定严格的安全生产计划,包括安全教育、安全检查、事故应急预案等,保障施工人员的安全。

建立健全安全管理体系,提高施工安全水平。

5. 施工人员组织结构和分工根据施工任务的分工,设计合理的施工人员组织结构和分工,明确责任分工,提高施工效率。

五、施工方案实施根据以上施工组织设计方案,实施水闸工程的施工计划。

在施工过程中,做好施工管理和监督,及时处理施工中出现的问题,确保工程顺利进行。

六、施工效果评估在施工结束后,对水闸工程的施工效果进行评估,对施工过程中存在的问题进行总结,并提出改进建议,为后续工作提供参考。

闸工程施工组织设计方案

闸工程施工组织设计方案

市八一灌区总干渠拆迁重建工程施工(三环加宽影响部分)施工组织设计市树诚水利建筑工程二O—一年四月六日第一章工程概况1.1 工程说明1.1.1 灌区基本概况八一灌区位于市西南,东界大高速公路,东南及南为北沙河及太子河,西及北为浑河。

灌区从大伙房水库下游浑河引水,渠首位于浑河谟家堡闸,引水方式为有闸控制自流引水。

渠首设在浑河谟家堡栏河闸南端,为 5 孔进水闸,设计流量70m3/s 。

引水总干渠由谟家堡至哑叭台,全长44 公里。

灌区包括3 个乡镇,农业人口4.5 万人,灌区总耕地面积为18.7 万亩。

八一灌区是地区最早大面积开发种植水田的基地,也是地区水稻良种繁育基地之一。

灌区设计灌溉面积16 万亩,有效灌溉面积8.84 万亩,主要种植水稻,水稻亩产600kg 左右。

多年来在优质米开发,实施订单农业方面取得了突破性进展,年产优质米25000t ,提供水稻良种7000t 。

八一灌区灌溉受益围包括城郊、王刚、永乐、八一、红菱五个乡镇。

八一总干由谟家堡至武镇跌水全长15.5km ;分干两条,全长17km ;引支渠23 条,全长78km ;排水干沟3 条,全长38km ;排水支沟10 条,全长61.46km ;排水斗沟31 条,全长77.13km 。

灌溉建筑物有水闸51 座,桥62 座,渡槽5 座,倒虹吸3 座。

排水建筑物有水闸13 座,桥54 座,渡槽9 座,倒虹吸4 座。

1.1.2 灌区总干渠道拆迁改建的原因与必要性绕城高速公路改扩建工程属市重点建设项目,由原有的双向四车道高速路扩建为双向八车道高速公路,以金宝台立交桥为起点,长度约2km ,与八一灌区总干渠道紧邻,此次路面加宽,将导致这个区间围总干渠道过水断面缩小,高速路挤占总干渠道最宽达到19.65m ,第一节制闸的消力池处公路路基西移10m ,往南西移减少,逐渐至金宝台立交桥为零, 由此可见所剩渠道过水断面无法保证灌区的正常灌溉需求。

为不影响八一灌区的灌溉要求,需保证八一灌区总干渠道的原断面宽度, 这样原有的渠道挡土墙需拆除重建。

龙口闸施工组织设计

龙口闸施工组织设计

施工组织设计工程概述工程概况龙口闸是新洲区重要枢纽工程,它承担着开闸排泄山洪、关闸蓄水浇灌、兼养殖挂毫铺鱼、水力发电等任务。

对倒水两岸万亩农田蓄水抗旱和20万亩农田的防洪排涝起着十分重要的作用。

龙口闸建于1975年,该闸全长,共23孔。

每孔净宽,闸墩宽,闸墩与底版分离,其中泻水孔19孔,3孔位于河槽,底版高程,单孔孔口尺寸10m*8m(宽*高),16孔位于河滩,底版高程,单孔孔口尺寸10m*6m(宽*高)。

龙口闸修建至今已运行了36年,工程本身已出现了很多问题,启闭大梁、牛腿、排架、闸墩出现裂痕,砼风化严重,消力池、海漫严重损坏。

闸门锈蚀严重,启闭设备、输电线路老化、公路桥桥面破坏,必需及时加以整修。

(1)对外交通条件龙口闸位于倒水新河下游出口处的龙口坳,离长江左岸约400余米,在阳逻以下约4千米,与双柳比邻,阳逻~武昌、阳逻~团风公路都可通过此地。

另外,距长江阳逻码头、汽渡较近,不仅陆路,而且水路交通十分便利,对外交通条件良好。

(2)水文气象条件龙口闸所属倒水流域,属东南季风气象区,全年温和多雨,四季分明,雨热同季,冬春酷寒干燥,夏日酷热多雨,秋季雨水偏少。

按照新洲县20年资料统计,连年平均降雨量1260mm,降水量年内散布不均,每一年4~9月为汛期,10~3月为枯水期。

连年平均径流深430mm,径流系数,径流年内,年际转变极不均一,洪水多发生在5~7月。

连年平均气温℃,极端最高气温℃,极端最低气温℃。

该闸所在地域春夏日以东南风为主,秋冬季以西风为主。

最大风速为s,相应风向为N;连年平均风速为s。

连年平均雾日为天,主要出此刻冬、春天。

长江平均水温℃,最高水温32℃,最低水温.2℃。

(3)工程地质条件工程区域内主要岩层为第四系冲、红积层和白——第三系红层。

白——第三系为紫红色粉细砂岩,互层状,层厚,岩层走向140º,偏向南西(下游),倾角19º左右。

粉细砂岩主要为泥质胶结,结构疏松,岩心采取率极低,饱水状态易崩解,强度极低,主要散布在水闸两岸和下游河槽。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、编制依据1.设计依据:施工组织设计依据山东省**××地区水利勘测设计院2004年6月编“山东省**地区沂南××县黄埠拦河闸工程施工图设计”2.施工规范:(1)水利电力出版社1990年2月《水利水电工程施工组织设计手册》(2)国防工业出版社1989年11月《水利水电施工技术规范汇编》二、工程概况三、任务与工期1.主要工程数量2.主要材料水泥2698t,钢材247.0t(其中钢筋203.0t),木材88.0m3,石材1.99万m3,碎石0.60万m33.工程投资及工日工程总投资967.6万元,其中建筑工程618.98万元,机电设备安装30.82万元,金属设备安装125.10万元,临时工程140.41万元,独立费用52.28万元总工日27.41万个,其中技工6.45万个,民工20.20万个,民技工0.76万个4.计划开工和竣工日期本工程计划2004年10月动工,2005年底全部竣工四、施工导航1.导流标准施工导流围堰设计洪水标准为10年一遇(在施工期内)2.施工导流洪水计算河道上游主要为降雨汇流,根据傅旺庄站和黄埠拦河闸洪水资料的相关关系,由施工期(9月30日至5月31日)洪水资料,利用经验频率公式P=m/(n+1)×100%计算,点绘经验频率曲线,由图中查得10年一遇洪峰流量165m3/s(9.30~5.31),以此设计导流建筑物3.施工导流方案施工导流方案对工程工期、造价都有较大的影响,在此特拟定下面两个方案进行比较。

施工导流方案一为分段导流方案,方案二为全段导流方案,其主要技术及经济指标和方案优缺点详见下表。

通过比较,方案一即分段导流方案具有较佳的经济技术指标,为选定方案施工导流方案主要经济技术指标比较表4.围堰及导流堤设计考虑到围堰及导流堤兼作场内临时道路,堰(堤)顶宽度为7.0m,导流围堰上游洪水位100.0m,其围堰顶高程按101.5m设计,迎水坡1:2.0,背水坡1:1.5,迎水坡草袋装砂护坡根据“碾压式土坝设计规范”SDJ218—84,坝顶超高按下式计算:Y=R+e+a=0.77+0.0001+0.5=1.27m围堰及导流堤顶高程为100.0+1.27=101.27m五、施工条件1.水文气象条件根据**××地区气象局统计资料,黄埠拦河闸闸址多年平均气温、降雨天数、降雨量如下表:从上表可以看出:(1)降雨天数和降雨量主要集中在6~9月份,雨频而量大(2)月平均气温在0℃以下的月份为12月、1月、2月三个月根据以上资料,12月份至2月份气温较低,各月平均气温分别为-0.1℃、-2.2℃、0.1℃。

根据我省有关规定,12月至3月3日为冬季施工期,该期间砼工程和浆砌石应采用冬季施工措施,除加强保温措施外,亦应考虑在砼及砂浆拌合过程中添加适量砼添加剂,以增强其抗冻性能年平均降雨天数为87天,其中6~9月份为45天,占51.7%;多年平均降雨量为884.5mm,其中6~9月份为635mm,占71.85%,6~9月份汛期期间应加强雨季施工措施,注意物料防潮、防湿及施工导流安全根据年平均降雨天数,计算工作天数,逐月工作日详见附表11-3 2.水文地质条件闸北处河流冲积层平均厚度约为8.0m,为细砂和砾质粗砂,砂层下面为石灰岩。

地下水除由降雨补给外,亦与河水互补,当河水位高于地下水位时,由河水补给,枯水期则由地下水补给河水,闸址处多年平均枯水位99.2m左右3.交通条件闸址紧靠黄埠村北的东汶河上,右岸交通可由北黄埠村接张庄镇至砖埠的乡间公路,左岸交通可由工地至薛家圈修临时公路2km 4.水源条件闸址处有较厚中粗砂覆盖层,地下水含量丰富,埋深较浅,开采便利,水质良好,是较理想的施工和生活用水5.供电条件黄埠拦河闸毗邻北黄埠村,施工用电可联网使用6.建筑材料闸址处河砂丰富,蕴藏量大,杂质及软弱颗粒含量少,为良好的建筑材料。

石料可由沂南××县孙前峪石料场供应,运距10~10km 左右;粘土场由北沿汶供应,运距6km左右六、施工场地布置和临时建筑根据拦河闸工程设计,结合施工条件、施工方法的要求,对整个工程的临时建筑设施进行布置,详见施工总平面布置图01 1.场内外交通(1) 场外交通:闸址紧靠北黄埠村北的东汶河上,右岸交通可由北黄埠村接张庄镇至砖埠的乡间公路,左岸交通可由工地至薛家圈修临时公路2km,再由薛家圈接沂南县城至张庄镇的乡间公路(2) 场内交通:场内交通利用上下游围堰作为临时公路,路面宽7.0m。

修筑工地至生活区、料场、加工厂、预制场及施工现场的临时公路3km,路面宽4.5m,采用天然砂砾路面2.施工供水(1)供水量确定:施工用水包括生产用水、生活用水和消防用水三部分根据有关规定,浇筑砼全部用水每方按1.5m3计,加上其他机械及生活用水,估算施工每小时用水量30m3(2)供水设施布置:第一期工程在闸址右岸设10t水塔一座,水箱采用钢板焊制,在河槽围堰上游打井一眼抽水至水塔。

第二期工程在闸址左岸设10t水塔一座。

选用4BA型水泵一台,上水管采用4″钢管,引水干管采用50mm钢管由水塔引至围堰顶及各用水点,支管采用32mm胶管工地临时房屋集中,均系临时草房,从放火角度,需设消防专线。

主要物资、器材仓库、生活区附近增设蓄水池,以策安全3.施工供电(1)供电电源及输电线路:本工程位于北黄埠村,施工用电可依靠电网供电。

从北黄埠村架设0.5km、10kv输电线路至工地。

场内架设低压线路1.2km,场内照明线路1.8km(2)用电负荷计算:施工高峰用电为清基抽水和闸室砌筑阶段。

用电负荷估算见下表:变压器容量计算:W=k·P/0.75经计算W=276.5kVA,选用315kVA变压器一台4.施工排水(1)排水量计算本拦河闸工程分两期施工:第一期施工段长100m,第二期施工段长150m。

采用明沟及集水坑相结合的明排方式渗流量计算按《水工设计手册》第三册第215页介绍的有限深透水地基的匀质土坝流量计算公式:H1-H2q=q0+R0 ───────── TL+m1H1+0.88T计算成果:第一期:q=8.52m3/d.m第二期:q=20.68m3/d.m第一期围堰长度为400m,渗流量Q2=3400m3/d第二期围堰长度为500m,渗流量Q2=10340m3/d按上述渗流量选择抽水设备(2)抽水设备选择第一期工程:排水量3400m3/d,计算需要3台4HB—25型水泵,考虑场地布置需要,选用4台4HB—25型水泵,排水时间50天第二期工程:排水量10340m3/d,需4台4HB—25型水泵和4台6HB—25型水泵。

排水时间60天(3)排水明沟及集水坑布置排水明沟及集水坑基本沿围堰内侧布设,排水明沟底低于基槽底面0.5m,集水坑低于排水龙沟0.8m,集水坑数量根据水泵数量确定5.临时房屋建筑施工指挥部由20人组成,指挥部设在管理所院内。

施工高峰人数民工1200人、技工200人,共建临时用房1810m2,并建400m2浆砌石水泥垛台。

6.砼拌合系统砼及砂浆拌合台设在拦河闸左右岸台地上,以减少其场内运输距离(1)砼小时生产能力计算计算公式:π=Q·K/ M·N计算得π=8.7m3/h(2)拌合机台数计算选用400升自落式拌合机,定额台班产量48m3,每小时产砼B=6m3,则拌合机台数按下式计算:n=π/ B=8.7/6=1.45,设2台400升自落式拌合机。

另设400升砂浆拌合机,供砌石之用七、主要施工方法1.土石方工程施工方法(1)机坑开挖土方开挖用人工开挖、单胶轮车运输;石方开挖采用人工打眼,浅层爆破,石渣为单胶车运输(2) 回填及夯实粘土铺盖采用人工单胶轮车运土,人工分层夯实,严格控制粘土含水量,达到设计要求。

基础及档土墙填土采用人工单胶轮车运土砂,人工夯实。

导流围堰采用人工单胶轮车运土,履带拖拉机压实2.砌石工程施工方法砌石工程采用机械拌合砂浆,人工砌筑。

本工程主体为砌石结构,工程量大,应分取分段组织好施工,以加快施工速度3.砼工程施工方法砼工程施工采用机械拌合,电动振捣器振捣。

砼养护方法,以人工洒水为主,辅以湿草覆盖大型预制构件如机架桥、交通桥构件,可采用扒杆吊装;翻板门构件、启闭机房配件等小型构件,可采用轮船式汽车起重机吊装八、施工进度计划本工程计划从2004年10月开工,2005年底全部竣工本工程计划从2004年10月开工,11月中旬完成三通一平和第一期围堰,需要完成土方1.5万m3,工日5.6万个,需民工950人。

2004年10月至2005年2月完成冲砂闸下部工程,完成工程量2.0万m3,工日2.7万个需民工150人,技普工150人。

2005年3~6月重点突击泄水闸下部工程,需完成工程量8.5万m3,工日8.5万个,需民工550人,普技工200人。

2005年汛期完成桥头堡及启闭机房工程。

翻板门构件的预制和交通桥构件的预制。

2005年汛后进行闸门安装和交通桥板安装11月完成,2005年底全部完成上述工程共完成工程量18.16万m3,工日27.41万个,高峰施工人数1200人,普技工200人。

施工进度计划详见附表1九、施工机构本工程由招标投标产生的施工单位组织施工十、施工安全安全为了生产,生产必须安全,百年大计,安全为本。

本工程工期短,任务重,各种工种交替、穿插作业,技术性强,施工中特别注意施工安全1.施工指挥部要成立安全生产领导小组,由指挥部主要负责人任组长,负责全工地的安全工作,定期检查,发现不安全因素及时消除和处理2.安全领导小组要制订安全工作条例,各施工单位、各工种要根据安全工作条例,制定安全施工规程,并严格执行3.做好安全宣传工作,使施工人员树立“安全为了生产,生产必须安全”的思想,做到人人重视安全生产,人人关心安全生产。
