金刚砂固化地坪施工工艺
金刚砂固化剂地坪施工工艺标准
不铺设疏水板。
Part3
施工操作工艺
—
施工操作工艺
金刚砂地坪施工工艺
原结构楼板铣刨→扫浆→支设钢模板→钢筋绑扎(次序详见工法 1 和 2) →混凝土浇筑→第一次撒布金刚砂及抹平→第二次撒布金刚砂及抹平→机 械镘光机收光→养护 24-48 小时→切分格缝→继续养护至 28 天→固化 剂施工→嵌缝。
施工操作工艺
表面修饰
镘光机作业后,面层仍存在抹纹较凌乱,应采用薄钢抹子对面层进行 有序、同向的人工压光,完成修饰工序。
切分格缝
(1)分格缝按照深化图纸切割,柱边分隔缝优先切割,两条分隔缝交界 处和墙柱根部以及切割机无法通过的部位,使用手提无齿锯人工切割 (2)切缝时间宜控制在金刚砂骨料施工完成后 24~48 小时内,切缝太早 缝边容易崩边,切缝太晚容易产生不规则龟裂。可于 24 小时后进行试切 ,如无崩边即可展开切缝。 (3)分格缝缝宽 5mm,切割深度应至少为地坪厚度的 1/2
金刚砂地坪的养护
金刚砂地坪抹光施工完成后 4h 内,采取薄膜或土工布养护,保证过 程湿润。为防止表面水分的急剧蒸发,确保金刚砂强度稳定增长,保湿养 护时间7d以上,且 28 天养护期内严禁上重物或移动荷载;若环境温度低 于 5 度,应采取保暖措施
金刚砂施工
施工准备
分格缝
为防止金刚砂地坪产生伸缩裂缝,应设置分格缝。施工前,地坪单位须 对分格缝及分仓缝进行深化设计,并与车位划线图叠图,通过发包人审批。 设置原则如下: (1)分格缝缝宽 5mm,分格间距建议 4~5m,不得大于 6m,分格缝长边 位置尽量与基层分仓缝一致。 (2)分格缝按柱网进行划分。 (3)切割深度应至少为混凝土基层厚度的 1/2。 (4)墙边、柱四周须放置 20mm 厚挤塑板/珍珠棉/KT 板隔离,上表面低 于地坪面 20mm。 (5)柱四周分格缝可选用: ①菱形缝 沿柱子四周约 250mm 处按菱形切割,相邻柱四周相近的菱形角切缝联通。 ②矩形缝 柱周边 200mm 处按矩形切缝,靠近车道一侧切缝与车位线排布一致,物流 仓库地面分格缝宜于货架布置方向一致
金刚砂地坪施工工艺流程
金刚砂地坪施工工艺流程金刚砂地坪是一种高强度、耐磨损的地坪材料,常用于工业厂房、车间等场所。
下面将介绍金刚砂地坪施工的详细工艺流程。
一、准备工作1.1 清理地面:首先需要清理地面,将地面上的杂物、灰尘等清理干净,确保地面干净整洁。
1.2 检查地面:检查地面是否平整,有无裂缝或凹凸不平的情况,如有需要进行修补处理。
1.3 基层处理:对于地面基层,可以进行打磨或者喷砂处理,以增加地面的附着力。
二、底涂施工2.1 涂底漆:在地面上涂刷底漆,底漆的选择要根据实际情况,一般选择强附着力的环氧底漆。
2.2 平整地面:在底漆干燥后,使用金刚砂地坪专用的自流平材料进行地面的平整处理,确保地面平整度。
三、中涂施工3.1 施工环氧中涂:中涂是金刚砂地坪的关键步骤,需要使用环氧中涂料进行施工。
中涂料的选择要根据地面的使用环境和要求来确定。
3.2 铺砂:在中涂湿润的状态下,将金刚砂均匀地撒在地面上,确保完全覆盖中涂层。
3.3 压实:使用专用的压砂机对金刚砂进行压实,使其与中涂层充分结合。
四、面涂施工4.1 施工环氧面涂:在中涂层干燥后,使用环氧面涂料进行施工。
面涂料的选择要根据地面的使用环境和要求来确定。
4.2 铺砂:在面涂湿润的状态下,将金刚砂均匀地撒在地面上,确保完全覆盖面涂层。
4.3 压实:使用专用的压砂机对金刚砂进行压实,使其与面涂层充分结合。
五、抛光处理5.1 涂蜡:在面涂层干燥后,使用专用的蜡进行涂抹,以增加地面的光泽度和耐磨性。
5.2 抛光:使用专用的抛光机对地面进行抛光处理,使地面更加光滑、亮丽。
六、养护6.1 养护周期:金刚砂地坪施工完成后,需要进行一定的养护周期,一般为7-15天。
6.2 养护措施:养护期间,需要注意避免重物碰撞、水浸泡等情况,以免影响地面质量。
6.3 养护效果:养护周期结束后,金刚砂地坪将展现出其高强度、耐磨损的特点。
金刚砂地坪施工工艺流程如上所述,通过清理地面、底涂施工、中涂施工、面涂施工、抛光处理和养护等步骤,可以确保金刚砂地坪的质量和使用寿命。
金刚砂地坪施工专业技术方案

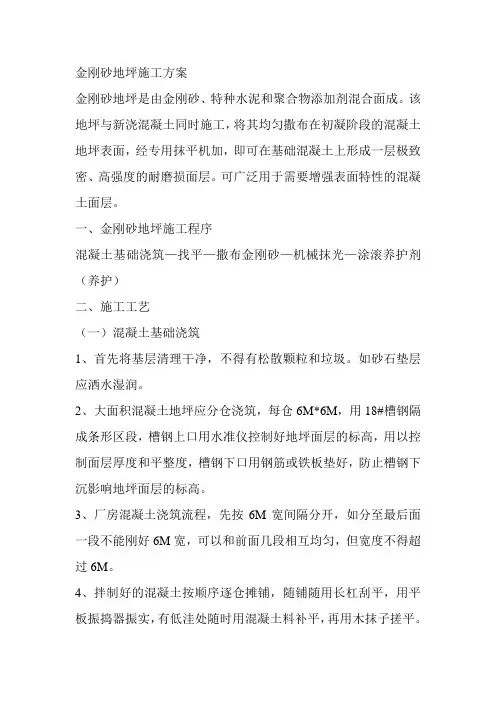

金刚砂地坪施工方案金刚砂地坪是由金刚砂、特种水泥和聚合物添加剂混合面成。
该地坪与新浇混凝土同时施工,将其均匀撒布在初凝阶段的混凝土地坪表面,经专用抹平机加,即可在基础混凝土上形成一层极致密、高强度的耐磨损面层。
可广泛用于需要增强表面特性的混凝土面层。
一、金刚砂地坪施工程序混凝土基础浇筑—找平—撒布金刚砂—机械抹光—涂滚养护剂(养护)二、施工工艺(一)混凝土基础浇筑1、首先将基层清理干净,不得有松散颗粒和垃圾。
如砂石垫层应洒水湿润。
2、大面积混凝土地坪应分仓浇筑,每仓6M*6M,用18#槽钢隔成条形区段,槽钢上口用水准仪控制好地坪面层的标高,用以控制面层厚度和平整度,槽钢下口用钢筋或铁板垫好,防止槽钢下沉影响地坪面层的标高。
3、厂房混凝土浇筑流程,先按6M宽间隔分开,如分至最后面一段不能刚好6M宽,可以和前面几段相互均匀,但宽度不得超过6M。
4、拌制好的混凝土按顺序逐仓摊铺,随铺随用长杠刮平,用平板振捣器振实,有低洼处随时用混凝土料补平,再用木抹子搓平。
5、混凝土浇筑应连续进行,如有停歇时应赶到槽钢分仓处(分格)(二)撒料前基层混凝土处理工作1、撒料前要求基层混凝土振捣密实、平整、混凝土面层无浮水。
2、初次除水刮浆(1)混凝土浇筑成型后约2小时,人在混凝土面上踩行不明显下陷时可用铝合金直尺刮平,刮面目的:使混凝土初步平整;使混凝土面上的浮浆集中,用橡皮推刀把集中的浮浆刮除。
(2)即使浮浆里含泥较少、没油类有机物等,当浮浆较厚时(≥1cm),为了确保混凝土表面强度,也要反多余的浮浆刮除。
3、初次直尺刮平(1)用3米长直尺检查混凝土面平整度,检查时直尺平放于混凝土表面上,当直尺底边离开混凝土面最大≤1mm属合格,否则需用铝合金直尺刮平。
(2)刮平前,先把直尺放在混凝土面层上,两手抓放在直尺中部附近位置,刮平时两手往下稍用劲(两手用力均匀),随即拖动直尺前后刮行。
(3)刮平过程中,直尺分别纵横向刮行。
(4)以一个方向另一边刮平时,直尺伸入前次刮过范围距离≥0.5米。
金钢砂固化地坪施工工艺流程
金钢砂固化地坪施工工艺流程
下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!
Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!
金刚砂固化地坪施工工艺流程:
①基层处理:地面打磨平整,彻底清除油渍、尘埃等杂物,保证基层清洁。
②涂刷底漆:使用固化剂底漆均匀涂刷于地面,增强地面硬度与耐磨性。
③撒布金刚砂:将金刚砂材料均匀散布于潮湿的地面上,通过机械研磨使之与混凝土紧密结合。
④研磨整平:使用专业机械对撒有金刚砂的地面进行研磨,确保表面平整。
⑤固化处理:喷洒固化剂,让其充分渗透地面,与混凝土发生化学反应,提升硬度。
⑥精细抛光:采用树脂磨片逐步精细抛光地面,从低到高目数顺序进行,直至达到期望光泽度。
⑦清洁养护:施工结束后,彻底清理地面,保持环境通风,进行适当封闭养护,确保完全固化。

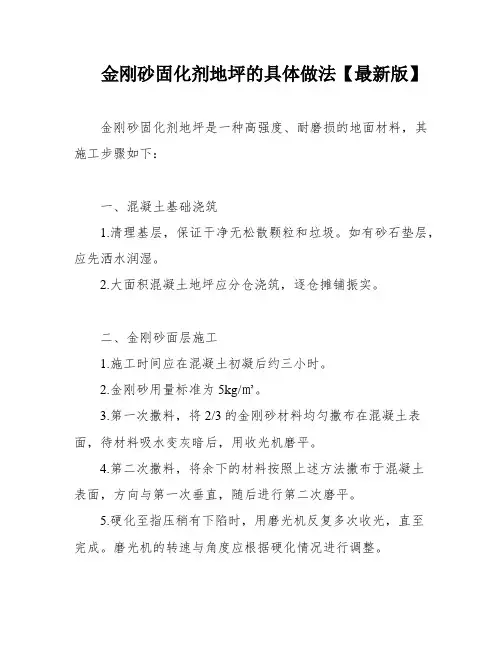

金刚砂固化剂地坪的具体做法【最新版】
金刚砂固化剂地坪的具体做法【最新版】金刚砂固化剂地坪是一种高强度、耐磨损的地面材料,其施工步骤如下:一、混凝土基础浇筑1.清理基层,保证干净无松散颗粒和垃圾。
如有砂石垫层,应先洒水润湿。
2.大面积混凝土地坪应分仓浇筑,逐仓摊铺振实。
二、金刚砂面层施工1.施工时间应在混凝土初凝后约三小时。
2.金刚砂用量标准为5kg/㎡。
3.第一次撒料,将2/3的金刚砂材料均匀撒布在混凝土表面,待材料吸水变灰暗后,用收光机磨平。
4.第二次撒料,将余下的材料按照上述方法撒布于混凝土表面,方向与第一次垂直,随后进行第二次磨平。
5.硬化至指压稍有下陷时,用磨光机反复多次收光,直至完成。
磨光机的转速与角度应根据硬化情况进行调整。
6.养护,磨光完成后6-8小时,涂刷专用养护剂进行养护。
24小时后10天内每天浇水两次进行养护,以避免面层干燥导致开裂。
7.施工结束2-5天后,根据设计的间距,用伸缩缝切割机切割伸缩缝,伸缩缝间距一般为6-8m,位置应与垫层变形缝对齐,或者在柱轴线位置。
深度至少为混泥土厚度的1/3,在柱周切割出矩形或菱形,缝内填沥青或专用接缝密封胶等。
三、固化施工1.粗磨,清理垃圾后,使用地坪研磨机打磨地面,去除软质及没有强度的部位,露出干净的表面。
2.采用混凝土固化剂对金刚砂地坪进行24小时的固化处理,将固化剂均匀喷洒于金刚砂地面,带固化剂干透后才能进行下一道工序。
3.清洗基面,完成程序(2)施工2~4小时后,湿润清洗地面,防止反应残留物形成难以清洗的白色斑点。
细磨:使用多功能地坪研磨机对地面进行2-3次全面打磨。
可以湿润处理后打磨或直接带水水磨,以消除粗磨时留下的痕迹。
细磨完后,地面会出现弱光。
初步抛光:使用多功能地坪研磨机对XXX进行初步抛光。
全面抛光:使用高速抛光机对金刚砂地面进行全面抛光。
伸缩缝修补:首先使用工业吸尘器全面清理伸缩缝,确保没有灰尘。
然后镶嵌伸缩缝泡沫条,以满足伸缩缝的伸缩条件。
最后,采用与地坪颜色接近的专用填缝胶对伸缩缝进行修补,并清理伸缩缝边缘残留的填缝胶,以达到整体美观的要求。
金刚砂固化地坪做法

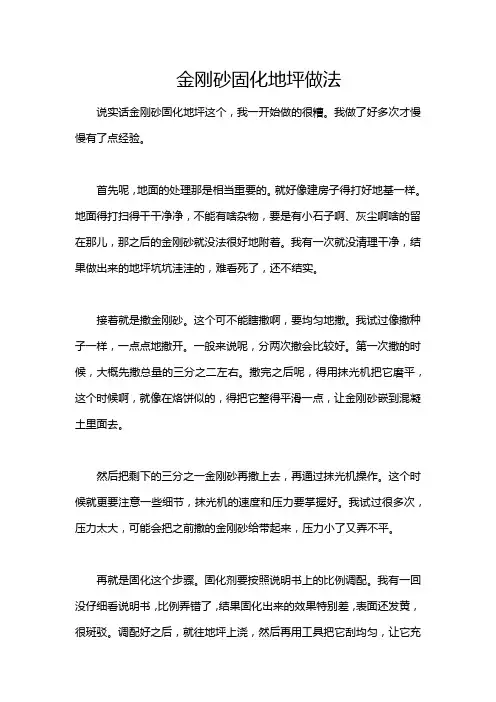

金刚砂固化地坪做法说实话金刚砂固化地坪这个,我一开始做的很糟。
我做了好多次才慢慢有了点经验。
首先呢,地面的处理那是相当重要的。
就好像建房子得打好地基一样。
地面得打扫得干干净净,不能有啥杂物,要是有小石子啊、灰尘啊啥的留在那儿,那之后的金刚砂就没法很好地附着。
我有一次就没清理干净,结果做出来的地坪坑坑洼洼的,难看死了,还不结实。
接着就是撒金刚砂。
这个可不能瞎撒啊,要均匀地撒。
我试过像撒种子一样,一点点地撒开。
一般来说呢,分两次撒会比较好。
第一次撒的时候,大概先撒总量的三分之二左右。
撒完之后呢,得用抹光机把它磨平,这个时候啊,就像在烙饼似的,得把它整得平滑一点,让金刚砂嵌到混凝土里面去。
然后把剩下的三分之一金刚砂再撒上去,再通过抹光机操作。
这个时候就更要注意一些细节,抹光机的速度和压力要掌握好。
我试过很多次,压力太大,可能会把之前撒的金刚砂给带起来,压力小了又弄不平。
再就是固化这个步骤。
固化剂要按照说明书上的比例调配。
我有一回没仔细看说明书,比例弄错了,结果固化出来的效果特别差,表面还发黄,很斑驳。
调配好之后,就往地坪上浇,然后再用工具把它刮均匀,让它充分地渗透到地坪里面。
这个过程就像是给蛋糕刷奶油一样,得确保每一处都刷到。
固化的时候要注意时间和环境温度。
温度太低或者时间不够的话,固化可能就不完全。
我在冬天做的时候就发现,得给地面适当保温,要不然固化的效果就不行。
做完这些后啊,还得用抛光机抛光。
这个抛光机的选择我也折腾了好久,不同的抛光片效果不一样。
抛光就像是给珠子打磨一样,越抛越亮,抛到最后,金刚砂固化地坪就变得又平整又光亮了。
不过我有时候会抛光不均匀,这也是我还在改进的地方。
总之,做金刚砂固化地坪那可得小心仔细,每个步骤都得多注意啊。
金刚砂地面施工工艺及方法
金刚砂地面施工工艺及方法1、工艺流程混凝土基层浇筑----找平----金刚砂骨料第一次撒布及抹平墁光----骨料第二次撒布及抹平墁光----表面修饰及养护2、基本施工条件和操作流程混凝土标号为C25以上(C25混凝土垫层已施工)。
样本先行:装配车间施工早,队伍进场后,先选一处6*6米做示范工程,各项指标达到要求后方可大面积施工。
样本工程施工时总结经验,获取各施工要点,如混凝土凝固时间,撒金刚砂时间,配合比塌落度等,面层施工速度与混凝土结构层凝固速度相统一。
三是当外界气温较低时,要对地下室采取封闭保温措施。
封闭门窗等通气部位,并在地下室内部采取加温措施。
以确保室内温度在2摄氏度以上,方可继续施工。
3、混凝土基层浇筑和找平(1)混凝土标号为C25以上,现场坍落度控制在75-100㎜之间,砂子采用中砂,采用细石混凝土,添加剂尽量少用或不用粉煤灰。
首先将地基清理干净,不得有松散颗粒和垃圾,并提前洒水使地基湿润。
为减少泌,应控制水灰比。
(2)根据基层表面平整情况,确定灰饼的正确位置,再用靠尺板找好平整度。
灰饼宜用1:3水泥砂浆抹成方形。
(3)在灰饼的基础上,浇筑设计厚度混凝土基层,混凝土尽可能一次浇筑至所需高度,局部未达到标高的利用混凝土料补齐,使用平板振捣器振捣,均匀密实,表面平整。
(4)保证边角振实,不漏振,柱、边角等部位用木抹拍浆,保证四角柱口平齐,美观。
(5)用靠尺根据灰饼的设定刮地坪层一遍,确保表层平整。
(6)楼面施工前先用凿毛机凿毛(至少3遍),将表面浮浆清理干净。
(7)钢筋网片固定在混凝土中上部,底部用混凝土垫块垫起,钢筋网片可在收缩缝位置断开。
4、骨料撒布及抹平,墁光(1)凝土浇筑以后,当混凝土初凝前由施工人员采用抹光机圆盘对表面进行镘抹提浆。
提浆时应注意表面上是否存在浮浆,如果有多余的浮浆,应人工刮出。
提浆的作用是将硬化剂材料与混凝土完整结合,提浆过程中若出现有较大的骨料(石块)浮在表面应捡出。
金刚砂耐磨固化地坪做法
金刚砂耐磨固化地坪做法英文回答:Diamond Grinding and Polishing Concrete Floors.Diamond grinding and polishing is a concrete floor finishing process that uses diamond-embedded abrasives to grind and polish the surface of concrete. This process can be used to create a variety of finishes, from a smooth, polished surface to a rough, textured surface.Diamond grinding and polishing is a versatile process that can be used on both new and old concrete floors. It is also a relatively quick and easy process, making it a cost-effective option for many projects.Steps Involved in Diamond Grinding and Polishing.The diamond grinding and polishing process typically involves the following steps:1. Surface preparation: The concrete surface is first prepared by removing any dirt, debris, or coatings. This can be done using a variety of methods, such as vacuuming, sweeping, or power washing.2. Grinding: The concrete surface is then ground usinga diamond-embedded grinder. The grinder is used to remove the top layer of concrete, exposing the aggregate. The grinding process can be repeated multiple times to achieve the desired level of smoothness.3. Polishing: The concrete surface is then polished using a diamond-embedded polisher. The polisher is used to smooth the surface of the concrete and create a glossy finish. The polishing process can be repeated multiple times to achieve the desired level of shine.4. Sealing: The concrete surface is then sealed to protect it from stains and wear. The sealer can be applied using a brush, roller, or spray gun.Benefits of Diamond Grinding and Polishing.Diamond grinding and polishing offers a number of benefits, including:Improved durability: Diamond grinding and polishing can improve the durability of concrete floors by making them more resistant to wear and tear.Increased slip resistance: Diamond grinding and polishing can increase the slip resistance of concrete floors, making them safer to walk on.Enhanced appearance: Diamond grinding and polishing can enhance the appearance of concrete floors by giving them a smooth, polished finish.Reduced maintenance: Diamond grinding and polished concrete floors require less maintenance than other types of flooring, such as carpeting or tile.Applications of Diamond Grinding and Polishing.Diamond grinding and polishing can be used in a variety of applications, including:Commercial buildings: Diamond grinding and polishingis often used in commercial buildings, such as offices, warehouses, and retail stores.Industrial facilities: Diamond grinding and polishingis also used in industrial facilities, such as factoriesand warehouses.Residential homes: Diamond grinding and polishing can be used in residential homes, such as kitchens, bathrooms, and garages.中文回答:金刚砂耐磨固化地坪做法。
固化金刚砂耐磨地坪施工方案及流程
固化金刚砂耐磨地坪施工方案及流程好嘞,咱们来说说怎么搞那个耐磨又硬邦邦的金刚砂地坪,一步步来,就像在家自己动手做个小工程一样:
地面打扫干净:
先得把要铺的地儿收拾得干干净净,碎石头啊、油污啊,啥杂质都不能有。
要是地面有坑坑洼洼或者裂缝,得先补好了,保证它结实又平整。
倒混凝土:
像和面一样,把混凝土倒上去摊平,等它开始有点硬,但手指轻轻一按还能留个印儿的时候,咱们就该上“主角”了。
撒金刚砂:
抓起一把金刚砂,就像撒盐一样均匀地撒在混凝土上。
然后用工具像抹桌子那样把它抹平,压结实,这样金刚砂就能和混凝土紧紧贴在一起,变得又硬又耐磨。
喷神水:
等金刚砂那层干了,就喷上一种能让地面更硬的神奇药水,也就是固化剂。
这东西能钻进混凝土里头,让它从里到外都变得硬邦邦。
磨一磨,洗一洗:
过段时间,得用磨地机给地面做个SPA,磨掉表面那层浮皮,让里面的“肌肉”露出来。
完了还得洗个澡,冲干净那些磨下来的渣渣。
再来一遍神水:
洗干净了,再给它喷一次固化剂,这次是为了让它更耐得住折腾。
抛光增亮:
等地面彻底干透了,用抛光机给它抛个光,就像擦皮鞋似的,让它亮堂堂的。
划线切缝:
有些地方,为了防止地面以后裂开,得提前划几道线,做好预防。
耐心呵护:
最后,得像照顾小宝宝一样,给地面一段时间好好休息,让它变得更结实。
如果需要,可以洒点水保持湿润,但别用其他养护剂,因为用了固化剂的地儿,已经很强壮了。
整个过程就像是照顾自家后院的一次小工程,每一步都要细心,不能急,这样搞出来的地面才能又耐用又好看。
金刚砂地坪施工工艺流程
金刚砂地坪施工工艺流程金刚砂地坪是一种高强度、高耐磨、美观大方的地面装饰材料,广泛应用于工业、商业、体育场馆等场所。
下面介绍金刚砂地坪施工的工艺流程。
一、基础处理1.清理地面:清理地面上的杂物、油污、灰尘等,确保地面干净整洁。
2.修补地面:对地面上的裂缝、坑洞等进行修补,确保地面平整。
3.打磨地面:使用打磨机对地面进行打磨,去除地面上的旧涂层、污渍等。
二、底涂处理1.底涂施工:使用滚筒或刷子将底涂涂刷在地面上,形成一层均匀的底涂。
2.底涂干燥:等待底涂干燥,一般需要24小时左右。
三、中涂处理1.中涂施工:使用滚筒或刷子将中涂涂刷在地面上,形成一层均匀的中涂。
2.中涂干燥:等待中涂干燥,一般需要24小时左右。
四、磨光处理1.磨光施工:使用磨光机对地面进行磨光处理,使地面表面光滑平整。
2.磨光干燥:等待磨光处理后的地面干燥,一般需要24小时左右。
五、面涂处理1.面涂施工:使用滚筒或刷子将面涂涂刷在地面上,形成一层均匀的面涂。
2.面涂干燥:等待面涂干燥,一般需要24小时左右。
六、封闭处理1.封闭施工:使用滚筒或刷子将封闭剂涂刷在地面上,形成一层均匀的封闭层。
2.封闭干燥:等待封闭层干燥,一般需要24小时左右。
七、打蜡处理1.打蜡施工:使用滚筒或刷子将打蜡剂涂刷在地面上,形成一层均匀的打蜡层。
2.打蜡干燥:等待打蜡层干燥,一般需要24小时左右。
以上就是金刚砂地坪施工的工艺流程。
在施工过程中,需要注意保持地面干燥、清洁,严格按照工艺流程进行施工,以保证金刚砂地坪的质量和美观度。
金刚砂固化地坪施工工艺
金刚砂固化地坪施工工艺
金刚砂固化地坪
适用范围
性能特点
使用年限
施工工艺
1.基面混凝土搅拌填充
施工要求:将等比例的沙子、石子、水泥、水搅拌均匀;凝土基面找平层要求厚度30mm-50mmM以上,强度为C25以上,最小胶凝材料含量为,现场塌落度75-100mm,砼表面应密实、平整、且无泌水。
施工禁忌:工过程中切忌有水泼落在表面。
2.基层收平提浆
施工要求:基层砼初凝时(约2~3h),即可进行耐磨地坪施工,先在抹光机上安装圆盘,整体打磨砼并从周边逐渐向
内收抹,起到平整和提浆作用。
注:砼初凝时间应根据作业环境、气候等环境决定。
一般脚踩下陷不超过5mm开始提浆铺设金刚砂耐磨材料。
3.第一次铺撒金刚砂
4.揉压、抹平
施工要求:采用装圆盘的抹光机碾磨分散,使其与基层混凝土浆结合在一起,注意不要搓抹过度。
墙边可采用铁抹子人工揉压收平。
5.第二次铺设金刚砂
6.收面
施工要求:随混凝土凝固时间调整刀片倾斜角度(转速及角度视硬化情况调整),抹光机作业时纵横交错(3次以上)进行。
边角部位采用人工钢抹子有序同向的压光,避免抹纹出现。
7.养护
施工要求:施工完成4小时内喷洒金刚砂地坪专用养护剂,养护7天。
金刚砂耐磨地坪固化工艺流程
金刚砂耐磨地坪固化工艺流程1.地面处理:首先需要对待施工的地面进行处理,包括清理、打磨、修补等。
清理主要是将地面上的尘土、油污等清除干净,可以使用清洁剂和高压水枪进行清理。
打磨主要是为了去除地面上的不平整和污渍,可以使用砂轮机进行打磨。
修补主要是对地面上的裂缝和麻面进行修复,可以使用地坪修补剂进行修复。
2.底涂施工:地面处理完毕后,可以进行底涂施工。
底涂主要是为了增加地面的附着力,提高最后涂层的附着度。
可以选择适合的底涂材料进行施工,常用的有环氧底涂料。
涂料施工时需要注意均匀涂抹,并合理调整涂料的用量,以保证涂层的粗细均匀。
3.中涂施工:底涂施工完成后,可以进行中涂施工。
中涂主要是为了增加地面的硬度和耐磨性,并提高地坪的光泽度。
可以选择适合的中涂材料进行施工,常用的有环氧中涂料。
涂料施工时需要将涂料均匀涂抹在地面上,并在施工完毕后进行充分硬化。
4.砂浆施工:中涂施工完成后,可以进行砂浆施工。
砂浆主要是为了填充地面上的不平整和缺陷,并增加地面的耐磨性和美观性。
可以选择适合的砂浆材料进行施工,常用的有水泥砂浆。
施工时需要均匀涂抹砂浆,并充分压实和抹平。
5.上蜡施工:砂浆施工完成后,可以进行上蜡施工。
上蜡主要是为了增加地面的光泽度和美观性,并保护地面不受损伤。
可以选择适合的蜡材料进行施工,常用的有聚烯烃蜡。
施工时需要将蜡均匀涂抹在地面上,并进行充分抛光和光洁处理。
以上就是金刚砂耐磨地坪固化工艺流程的主要步骤。
施工过程中需要注意施工环境的温度和湿度,以及施工材料的选用和施工方法,以确保地坪的质量和效果。
同时,在施工完毕后还需要进行充分的养护处理,以增加地坪的使用寿命和经济效益。
金刚砂固化剂施工工艺
金刚砂固化剂施工工艺
金刚砂固化剂施工工艺是一种用于混凝土地面表面处理的方法,其目的是增强地面的强度、耐磨性和耐化学腐蚀性。
下面将详细介绍金刚砂固化剂施工工艺。
1. 地面准备:在施工前,首先需要对地面进行充分的准备工作。
这包括清理地面上的杂物、尘土和油污,确保地面干燥、平整且无孔洞。
2. 预涂剂施工:在施工之前,需要先涂刷一层预涂剂来增强金刚砂固化剂与混凝土地面的附着力。
预涂剂可以根据具体情况选择合适的类型,例如,环氧树脂或丙烯酸酯预涂剂。
3. 金刚砂固化剂涂布:在预涂剂干燥后,可以开始涂布金刚砂固化剂。
通常情况下,金刚砂固化剂是一种液体,可以使用刷子、滚筒或喷枪等工具均匀地涂布在地面表面上。
涂布过程中要注意保持均匀厚度,以确保固化效果的一致性。
4. 渗透与固化:涂布金刚砂固化剂后,它会渗透到混凝土地面中,并与地面中的游离钙、硅酸盐等化学物质发生反应,形成硅酸钙等化合物,从而提高地面的硬度和耐久性。
这个过程通常需要几个小时到几天的时间,具体时间取决于施工环境的温度和湿度等因素。
5. 抛光与封面:一旦金刚砂固化剂完全固化,地面表面会变得坚硬且光滑。
为了进一步提高地面的外观和保护性能,可以进行抛光和封面处理。
抛光可使用机械设备,通过研磨和抛光操作,使地面表面呈现出光亮的效果。
封面处理则是通过涂布一层透明的保护层来保护地面免受污染和磨损。
金刚砂固化剂施工工艺的目的是改善混凝土地面的性能,使其更加耐用和易于维护。
通过对地面的准备、预涂剂施工、金刚砂固化剂涂布、渗透与固化以及抛光与封面处理等步骤的细致操作,可以获得坚硬、光滑且美观的混凝土地面。
地坪耐磨金刚砂工程施工(3篇)
第1篇一、概述地坪耐磨金刚砂施工是一种以金刚砂为骨料,采用特殊工艺制备而成的耐磨、抗冲击、抗压、抗污染、易清洁的地面材料。
广泛应用于工业、商业、住宅等场所,具有经济、实用、美观等特点。
本文将详细阐述地坪耐磨金刚砂工程施工的流程及注意事项。
二、施工流程1. 施工准备(1)清理场地:将施工现场的杂物、垃圾、油污等清理干净,确保地面平整。
(2)材料准备:准备好金刚砂、水泥、水、固化剂等施工材料。
(3)工具准备:准备施工工具,如搅拌机、抹子、镘刀、切割机等。
2. 施工步骤(1)基层处理:将基层清理干净,确保无油污、杂物等,并用水冲洗湿润。
(2)搅拌:将金刚砂、水泥、水按比例混合均匀,搅拌均匀。
(3)铺设:将搅拌好的砂浆均匀铺设在地面上,厚度约为10-15mm。
(4)抹平:用抹子将铺设好的砂浆抹平,确保表面平整。
(5)撒金刚砂:待砂浆初凝后,撒上金刚砂,用镘刀轻轻压入砂浆中。
(6)固化:待金刚砂铺设完成后,进行固化处理,可使用固化剂进行固化。
(7)打磨:固化完成后,用打磨机进行打磨,直至达到所需的平整度和光泽度。
(8)养护:施工完成后,进行养护,保持地面湿润,防止开裂、起砂等问题。
三、注意事项1. 施工前,应确保基层平整、干燥,无油污、杂物等。
2. 施工过程中,注意搅拌均匀,确保砂浆的强度和耐磨性。
3. 铺设金刚砂时,应均匀撒布,避免出现堆积或空隙。
4. 固化过程中,应保持地面湿润,避免水分蒸发过快。
5. 施工完成后,应进行养护,防止地面开裂、起砂等问题。
6. 施工现场应保持整洁,避免对施工质量和安全造成影响。
四、总结地坪耐磨金刚砂施工是一种经济、实用、美观的地面施工方法,具有较好的耐磨、抗压、抗冲击性能。
在施工过程中,应严格按照施工流程和注意事项进行操作,确保施工质量和效果。
第2篇随着我国经济的快速发展,各种工业、商业、民用建筑对地坪的要求越来越高,耐磨金刚砂地坪因其优异的性能和美观的外观,被广泛应用于各类建筑地坪中。
金刚砂地面工程施工工艺标准
金刚砂地面工程施工工艺标准一、材料要求1、金刚砂进场后,首先应检查产品合格证和检验报告以及金刚砂生产日期,检查是否超出保质期,然后随机抽样进行过筛,检查金刚砂内是否含有杂质或未粉碎的添加剂硬块等。
2、混凝土应每车进行检测,浇筑前检测是否含有杂质、粉煤灰。
对达不到产品标准的混凝土进行退场处理。
每车混凝土在中间1/3段,开始检测坍落度(做到每车检测,坍落度根据气温进行要求,一般冬季为160+20mm,夏季为180+20mm),坍落度不符合要求立即退场处理。
二、艺流程素土夯实基层处理一碎石垫层及碎石屑灌缝及碾压(或为级配砂石)一支模、校正、调整一固定钢筋马镣一绑扎地坪钢筋网一浇筑地坪混凝土)(均匀撒金刚砂及磨光)一割缝一养护。
三操作工艺1、基层处理:原土方采用人工夯实,对于大面积厂房地面,夯实度满足不了设计要求,根据现场土质情况,在土方回填以后,采用挖掘机整体翻松,采用60吨振动碾进行碾压(相邻两次压痕重叠1/3,碾压一遍后,对局部凹陷较大的部位再用铲车填平;再次整平后,震动进行碾压,纵向一遍,横向一遍,同一方向相邻压痕重叠1/3)o排水沟、设备基础周边采用小型振动碾或打夯机分层夯实碾压(夯实过程中,排水沟等部位进行加固处理,防止坍塌)。
2、回填级配砂石:安装管道预埋完毕后回填石子,石子运输至车间内以后,由人工配合铲车进行摊平,厚度误差控制在10-2Omm。
石子摊平以后[如为级配砂石基层则配比为3:7(30%砂;70%石子)],采用60吨振动碾进行碾压,碾压方法同回填土碾压。
碾压完成后石子表面平整度控制在±20mm0(现场在结构柱和墙上面均抄测了+0.5米标高控制线,基层整平处理时用激光投线仪逐一测量)3、绑扎钢筋:3.1钢筋在绑扎前,依据图纸和规范要求,提前规划地面分隔缝详图。
钢筋网片规格尺寸依据规划图纸大小进行绑扎下料。
(分隔缝间距原则上不能大于5m*5m)3.2钢筋网,按照分隔缝详图确定钢筋网片大小,布置钢筋马镣摆放位置。
金刚砂地坪施工方案(3篇)
金刚砂地坪施工方案(3篇)金刚砂地坪施工方案(精选3篇)金刚砂地坪施工方案篇1素地要求:1.由于环氧地坪封闭性较好,为防止水(潮)气对环氧地坪的破坏,因此地下室混凝土地面或无地下室一楼混凝土地面应设防水(潮)层,防水(潮)层材料品种较多,选择时应以经济和附和设计要求为宜;2.混凝土地面施工中水泥砂浆应按正确比例(设计标准)施工;3.水泥砂浆找平层厚度应在50mm以上,要求平整,平整度在3mm/2m以内,经28天以上养护,充分干燥;4.表面含水率在8%以下,方可进行环氧地坪施工。
施工工艺:1.基层处理:1-1、技术人员在进入现场前进行含水率测试,确定地面含水率达到施工标准(8%以下)后方可以进行以下工序。
1-2、施工人员使用钢质刮片、铲刀、专用清理工具将原有素地浮沙、浮浆除去。
1-3、确定局部落差较大处,使用打磨机打磨凸起部分。
1-4、使用打磨机打磨全部地面。
1-5、使用手提式研磨机打磨局部落差较大处。
1-6、使用集尘器和吸尘器将地面及边角的灰尘吸净。
1-7、检查混凝土质量情况,如果有裂缝并超过1.0㎜的,使用地缝切割机或手提研磨机切割地缝,切割后地缝的宽度及深度要不小于6.0㎜,使用吸尘器清理被切割地缝内的灰尘。
1-8、使用基层修补材料修补地面较大的凹窝和被切割的地缝。
2.底涂施工:2-1.材料:环氧树脂底涂材料2-3.施工方法:2-3-1.将环氧树脂底涂材料按配比充分搅拌后,用滚筒均匀铺设于处理后的基层表面;2-3-2.其固化后用环氧树脂腻子材料批刮于裂缝开槽及需修补处,要求平整;2-3-3.用配比好的环氧底涂材料及宽度为20.0㎜的玻璃纤维布粘贴在裂缝表面。
2-4.注意事项:要求材料反应时间5分钟后使用,环氧底涂要滚涂均匀,个别发白的地方要重新涂刷一遍,确保底涂材料能够充分渗入混凝土表面。
批刮环氧树脂腻子时要均匀,局部较差点要施工两遍以上。
3.中涂施工:3-1.材料:环氧树脂中涂材料3-3.施工方法:将环氧树脂中涂材料按配比加入填充料充分搅拌,使用专用工具抹刀均匀地铺设在处理后的底涂表面,固化后方可下一道工序。
金刚砂固化地面施工流程
金刚砂固化地面施工流程一、准备工作金刚砂固化地面施工前,需要对施工现场进行准备工作。
首先要清理地面,确保地面平整、洁净。
如果地面有不平整或损坏的部分,需要进行修复或整平。
此外,还需要对地面进行打磨处理,以增加金刚砂的附着力。
二、涂布底涂在进行金刚砂固化地面施工前,需要先涂布底涂。
底涂的作用是增加金刚砂与地面的附着力,并填平地面的细微裂缝。
底涂通常是一种特殊的底漆,选择时需要根据地面材质和使用环境来确定。
底涂施工完毕后,需要进行干燥处理,确保底涂完全固化。
三、铺设金刚砂在底涂完全固化后,可以开始铺设金刚砂。
首先,将金刚砂倒在地面上,均匀地铺开。
为了确保金刚砂的均匀性,可以使用专用的工具进行均匀压实。
金刚砂的厚度可以根据实际需要而定,一般建议在3-5毫米左右。
四、涂布封闭层金刚砂铺设完毕后,需要进行封闭层的涂布。
封闭层的作用是加固金刚砂,增加地面的耐磨性和抗压性。
封闭层一般使用环氧树脂材料,涂布时需要注意涂布的均匀性和厚度。
涂布完毕后,封闭层需要进行干燥处理,确保封闭层完全固化。
五、研磨抛光金刚砂固化地面施工的最后一步是研磨抛光。
研磨抛光可以使金刚砂地面更加光滑、亮丽,并增加地面的耐磨性。
研磨抛光的工具通常是研磨机和抛光盘,需要根据地面的情况选择不同的研磨盘。
在研磨抛光过程中,需要注意研磨的力度和时间,以避免对地面造成损坏。
六、验收和维护金刚砂固化地面施工完成后,需要进行验收。
验收时需要检查地面的平整度、光滑度和色泽等方面,确保施工质量符合要求。
同时,还需要根据实际情况进行地面的维护和保养。
定期进行清洁和打蜡处理,可以延长金刚砂地面的使用寿命和美观度。
总结:金刚砂固化地面施工流程包括准备工作、涂布底涂、铺设金刚砂、涂布封闭层、研磨抛光以及验收和维护等步骤。
在施工过程中,需要注意施工质量和施工环境,确保金刚砂地面的使用效果和寿命。
同时,还应根据实际需要选择合适的材料和工具,以确保施工效果的质量和持久性。
金刚砂耐磨地坪固化工艺流程
金刚砂耐磨地坪固化工艺流程
(一)必备工具设备:
打磨机;吸尘器;拖把;喷射器;高速清洗抛光机(速度≥1000RPM)
(二)施工流程
1、基面处理:包括清除地面油污、水泥、浮浆等
2、粗磨:
选用30/100/300目磨片(根据地面情况选择)进行全面打磨(3-5遍),可以用清水进行湿处理后打磨,并吸干净,露出混凝土清洁新鲜的表面,目的是打开原有地面表面更多的毛细孔,以利混凝土密封固化剂更多、更好地渗入地面。
打磨后地面有孔洞的,要对孔洞进行修补。
3、第一次固化剂施工
用混凝土密封固化剂,均匀喷洒于打磨处理后的地面,保持地面湿润时间2小时后,用清水清洗整体表面,将明水全部清除。
4、第一次地面抛光工作
使用500目磨片专业打磨机进行全面打磨(1-2遍)并吸干净,对整体基面进行初步抛光。
5、第二次固化剂施工
同第一次固化剂施工
6、第二次地面抛光工作
使用800目磨片专业打磨机进行全面打磨(1-2遍)并吸干净,对整体基面进行全面抛光。
7、第三次固化剂施工
8、第三次地面抛光
用1000目磨片专业打磨机进行全面精磨(1-2遍)并吸干净,对整体基面进行全面抛光。
9、第四次地面抛光
用2000目磨片专业打磨机进行全面精磨(1-3遍)并吸干净,对整体基面进行全面抛光。
10、使用专业洗地设备清洗地面。
金刚砂地坪施工工艺
金刚砂地坪施工工艺金刚砂地坪是一种具有高强度、耐磨、抗冲击等性能的地面装饰材料,广泛应用于工厂、仓库、停车场等场所。
下面为您详细介绍金刚砂地坪的施工工艺。
一、施工准备1、材料准备金刚砂骨料:选择质量可靠、颗粒均匀的金刚砂骨料。
水泥:选用强度等级不低于 425 的硅酸盐水泥或普通硅酸盐水泥。
砂:中砂,含泥量不大于 3%。
水:清洁的自来水。
2、工具准备抹光机、抹平机、切割机、振捣器、水准仪、靠尺等。
3、基层处理对基层进行清理,去除表面的杂物、灰尘、油污等。
检查基层的平整度和强度,对于不平整的部位进行修补,强度不足的部位需要进行加固处理。
4、模板安装根据设计要求,安装模板,确保模板的平整度和垂直度。
二、混凝土浇筑1、混凝土配合比设计根据工程要求和施工条件,确定混凝土的配合比,保证混凝土的强度和工作性能。
2、混凝土搅拌严格按照配合比进行配料,搅拌均匀,保证混凝土的质量。
3、混凝土浇筑将混凝土均匀浇筑在基层上,用振捣器振捣密实,避免出现漏振和过振现象。
浇筑过程中要控制好混凝土的厚度和标高,确保平整度。
三、金刚砂撒布1、第一次撒布在混凝土初凝前,将金刚砂骨料均匀撒布在混凝土表面,用量约为总用量的 2/3。
2、抹平用抹平机将金刚砂骨料与混凝土抹平,使其与混凝土充分结合。
3、第二次撒布当混凝土接近终凝时,进行第二次撒布,将剩余的金刚砂骨料均匀撒布在混凝土表面。
4、收光用抹光机进行收光,直至表面光滑、平整。
四、养护1、养护时间金刚砂地坪施工完成后,应进行不少于 7 天的养护。
2、养护方法采用覆盖塑料薄膜或洒水等方式进行养护,保持混凝土表面湿润。
五、切缝1、切缝时间一般在混凝土强度达到设计强度的 30%~50%时进行切缝。
2、切缝要求切缝深度一般为混凝土厚度的1/3~1/2,缝宽3~5mm,间距6~8m。
六、成品保护1、在金刚砂地坪养护期间,严禁人员和车辆通行。
2、避免在地面上进行重物撞击和尖锐物品划伤。
七、注意事项1、施工环境温度应在 5℃以上,避免在雨天和大风天气施工。
金刚砂固化地坪施工流程方案
目前许多的工厂为了加强地面的耐磨程度,往往会采用一种比较耐用的金刚砂地坪,这中地坪的造价不高,但是施工的工艺和流程比较复杂,由于施工环境的不确定,我们给您介绍一下普遍的施工方案是什么。
(一)金刚砂固化地坪施工流程:基层清理→基层铣刨→浇水湿润→支设模板→撒灰拉毛→人工初次摊平→摆放钢筋网片→激光整平机震动刮平→刮杠或滚杠精平→抹光机带盘柔压抹平→第一遍撒料→抹光机带磨盘柔压抹平→第二遍撒料→抹光机带磨盘柔压抹平→边角压光→驾驶型磨光机整体抛光→模板拆除→切割施工缝→切割伸缩缝→喷洒养护液养护。
(二)具体的方案:一、混凝土基础浇筑先将基层清理干净,不得有松散颗粒和垃圾。
如砂石垫层应洒水润湿。
大面积混凝土地坪就分仓浇筑,拌制好的混凝土按顺序逐仓摊铺振实。
二、金刚砂面层施工(1)混凝土初凝时,开始施工。
金刚砂硬化剂撒布的时机随气候、湿度、混泥土配合比等因素而变化,撒布过早会使硬化剂沉于混泥土中而失去效果;撒布太晚混泥土已凝固,会失去沾接力,使耐磨材料无法与其结合而造成剥离。
(2)墙、柱、门和模板等边角水分消失快,宜优先撒布;(3)金刚砂用量标准:5kg/㎡;(4)第一次撒料:将规定用量的2/3金刚砂材料按标划的板块面积均匀撒布在混凝土表面,待材料吸水,颜色变灰暗后,用收光机磨平,使材料与基层混凝土结合在一起,边角用手工磨平;(5)第二次撒料:将余下的材料按照上述方法撒布于混凝土表面,方向与第一次垂直,随后进行第二次磨平;(6)然后在面层硬化至指压稍有下陷时,用磨光机反复多次收光,直至完成,磨光机的转速与角度视硬化情况来进行调整;三、固化施工:金刚砂施工后15天,混凝土基层干透后,对金刚砂地面进行除尘、裂缝修补后,采用铂晶地坪系统-固化施工工艺岁金刚砂地面做研磨固化处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
金刚砂固化地坪施工工艺
金刚砂固化地坪是一种高性能、高耐磨的地坪,适用于各种工业、商业场所。
其性能特点包括高强度、高耐磨、防尘、易清洁等。
使用年限长达10年以上。
施工工艺包括以下步骤:
1.基面混凝土搅拌填充:将等比例的沙子、石子、水泥、水搅拌均匀后填充在凝固的混凝土基面上,要求厚度为
30mm-50mm以上,强度为C25以上,且表面平整、无泌水。
2.基层收平提浆:在基层砼初凝时,即可进行耐磨地坪施工。
先在抹光机上安装圆盘,整体打磨砼并从周边逐渐向内收抹,起到平整和提浆作用。
砼初凝时间应根据作业环境、气候等环境决定,脚踩下陷不超过5mm即可开始施工。
3.第一次铺撒金刚砂:将2/3的金刚砂材料均匀地铺撒在混凝土表面上,待材料吸收砼中的水分、表面出现返潮颜色变灰暗后,开始第一次抹平。
4.揉压、抹平:采用装圆盘的抹光机碾磨分散,使其与基
层混凝土浆结合在一起,注意不要搓抹过度。
墙边可采用铁抹子人工揉压收平。
5.第二次铺设XXX:将余下的1/3料铺撒在混凝土表面,铺撒方向与第一次垂直,进行第二次抹平工作,最后用装刀片的抹光机完成抹光工作。
6.收面:随混凝土凝固时间调整刀片倾斜角度,抹光机作
业时纵横交错进行。
边角部位采用人工钢抹子有序同向的压光,避免抹纹出现。
7.养护:施工完成4小时内喷洒金刚砂地坪专用养护剂,
养护7天。
施工条件和注意事项包括:
1.单次浇筑面积不宜过大,应控制在800m2以下,支边模时用钢模分仓。
分仓不直时,应在下次施工前用切割机弹线割直,缝应与地坪成型后的分格缝位置一致。
2.墙柱边角地坪施工时应振捣密实,再用人工拍浆。
3.混凝土表面标高控制小于3mm/2m,要有平整度保证措施。
