水池满水试验记录

合集下载

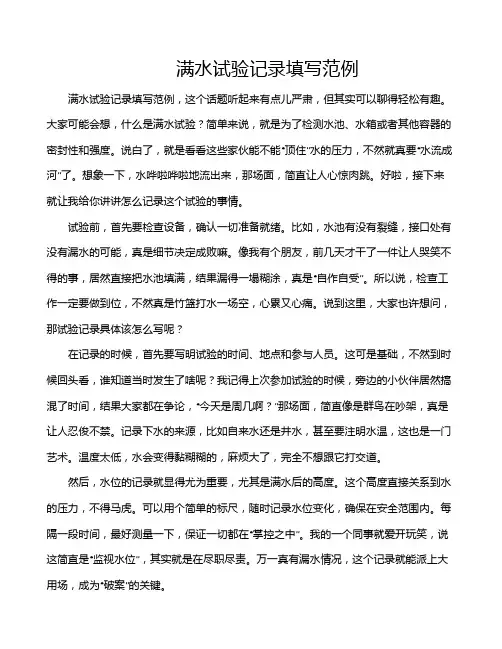

满水试验记录填写范例

满水试验记录填写范例

满水试验记录填写范例满水试验记录填写范例,这个话题听起来有点儿严肃,但其实可以聊得轻松有趣。

大家可能会想,什么是满水试验?简单来说,就是为了检测水池、水箱或者其他容器的密封性和强度。

说白了,就是看看这些家伙能不能“顶住”水的压力,不然就真要“水流成河”了。

想象一下,水哗啦哗啦地流出来,那场面,简直让人心惊肉跳。

好啦,接下来就让我给你讲讲怎么记录这个试验的事情。

试验前,首先要检查设备,确认一切准备就绪。

比如,水池有没有裂缝,接口处有没有漏水的可能,真是细节决定成败嘛。

像我有个朋友,前几天才干了一件让人哭笑不得的事,居然直接把水池填满,结果漏得一塌糊涂,真是“自作自受”。

所以说,检查工作一定要做到位,不然真是竹篮打水一场空,心累又心痛。

说到这里,大家也许想问,那试验记录具体该怎么写呢?在记录的时候,首先要写明试验的时间、地点和参与人员。

这可是基础,不然到时候回头看,谁知道当时发生了啥呢?我记得上次参加试验的时候,旁边的小伙伴居然搞混了时间,结果大家都在争论,“今天是周几啊?”那场面,简直像是群鸟在吵架,真是让人忍俊不禁。

记录下水的来源,比如自来水还是井水,甚至要注明水温,这也是一门艺术。

温度太低,水会变得黏糊糊的,麻烦大了,完全不想跟它打交道。

然后,水位的记录就显得尤为重要,尤其是满水后的高度。

这个高度直接关系到水的压力,不得马虎。

可以用个简单的标尺,随时记录水位变化,确保在安全范围内。

每隔一段时间,最好测量一下,保证一切都在“掌控之中”。

我的一个同事就爱开玩笑,说这简直是“监视水位”,其实就是在尽职尽责。

万一真有漏水情况,这个记录就能派上大用场,成为“破案”的关键。

试验过程中,偶尔也得记录一下周围环境,比如天气、气温等。

这些看似无关紧要的信息,等到事后分析时,可能会变成“决定胜负”的关键。

像那次试验,我还记得天气特别热,结果水温飙升,整个场面就像是“火锅店”,哈哈,大家都笑得前仰后合。

再就是,任何异常情况都要及时记录,比如说水位下降得特别快,或者设备有异响。

水池满水试验分项工程质量验收记录

水池满水试验分项工程质量验收记录

水池满水试验分项工程质量验收记录项目名称:水池满水试验分项工程验收日期:XXXX年XX月XX日一、验收背景二、验收参与人员1.验收人员:姓名:职称:单位:2.设计单位:单位名称:3.施工单位:单位名称:4.监理单位:单位名称:三、验收内容本次水池满水试验的验收内容包括以下方面:1.构件验收:对水池结构、防水层、管道等构件进行检查,确认其质量是否符合设计和相关标准要求。

2.设备验收:对水池相关设备(如排水泵、阀门等)的安装、性能及参数进行检测,确保其能够满足设计要求。

3.操作验收:对操作人员进行操作培训,并测试其对水池设备的熟悉程度和操作技能。

4.安全验收:检查水池周边的安全设施是否完备,如栏杆、防护网等。

四、验收流程1.项目背景介绍及验收目的的说明;2.设计单位、施工单位及监理单位对水池工程的相关情况进行汇报;3.验收人员对水池结构进行全面检查,包括观察水池墙体、地面、屋面的是否存在破损、渗漏等现象;4.验收人员对水池防水层进行检查,测试其是否存在渗水问题;5.检查水池的排水泵、阀门等设备的安装情况及性能参数是否符合设计要求;6.对操作人员进行操作培训,测试其对水池设备的掌握程度;7.检查水池周边的安全设施是否符合相关标准;8.评定验收结果,签署验收文件;9.编写本次验收记录。

五、验收结果根据对水池满水试验分项工程的检查和测试,我方认为该工程符合设计要求及相关标准,并达到了预期的效果,验收合格。

六、存在问题及整改措施在本次验收中,发现以下问题:1. xxxx2. xxxx3. xxxx针对以上问题,需采取以下整改措施:1. xxxx2. xxxx3. xxxx七、经济效益评价本次水池满水试验分项工程的验收合格,确认其工程质量达到要求,预计将为水池运行和维护工作提供良好的基础。

八、验收意见及结论本次分项工程水池满水试验顺利进行,经验收人员检查和测试,确认工程达到设计要求,并无重大问题。

建议设计、施工及监理单位进一步改进与提高在类似水池工程中的质量管理和验收工作,并将该次验收结果在相关单位进行通报和汇报。

水池满水实验记录(附渗水量计算公式)-消防水池

水池满水实验记录(附渗水量计算公式)-消防水池
水池满水试验记录
电土施表Ⅹ-8
工程名称
许继蓝天49.5MW风电场工程
建设单位
X X X公司
工程部位
消防水池
施工单位
X X X公司
灌水开始时间
2020年10月16日8时30分
灌水停止时间
2020年10月17日8时30分
水池
结构
水池面积
水深
湿润面积
允许渗水量
(m2)
(m)
(m2)
(L/m2· d)
现浇钢筋砼
试验经过、问题处理
充水分三次完成,第一次充水深度为20 mm,第二次充水深度为30mm,第三次充水深度为30mm;24小时后测定渗水量1.419(L/m²·d),符合标准要求。外表无渗漏,水位无明显降落。
试验员(二人)年月日
建设(监理)单位意见
代表年月日
监理单位
施工负责人
质检员
班(组)长
63.36
0.8
89.28
2
测读记录
初读
末读
两次读数差
测读时间
10月17日8时30分
10月18日98
2
蒸发水箱水位(mm)
/
/
/
大气温度(℃)
21
19
2
水温(℃)
13
11
1
实际渗水量(L/m²·d)
L/m²·d
L/m²·d
占允许量的百分比%
1.419
2
70.9%

水池满水试验记录

水池满水试验记录

水池满水试验记录为了确保水池的密封性和承载能力,我们进行了水池满水试验。

以下是试验记录:试验目的:检验水池的密封性和承载能力。

试验时间:2024年5月15日试验地点:XX市工地施工现场试验人员:A公司技术部工程师试验设备:1.水泵:功率5kW,流量10m3/h2.测量设备:水位计、压力计、灵敏度0.1MPa的应变应力计试验过程:1.准备工作:a.关闭水池进水口和废水排放口;b.清理水池内部,并确保没有任何杂物;c.设置水位计、压力计和应变应力计,确保能够准确测量试验数据。

2.实施试验:a.打开水泵,开始向水池注水;b.持续注水,直至水池达到最大容量;c.在注水过程中,记录注水量、水位、压力和应变应力等数据。

3.结果记录:a.注水量:根据水泵流量和试验时间计算得出;b.水位:使用水位计测量得出,分别记录每隔10分钟的水位数据;c.压力:使用压力计测量得出,分别记录每隔10分钟的压力数据;d.应变应力:使用应变应力计测量得出,分别记录每隔10分钟的应变应力数据。

4.存储数据和数据分析:a.将记录的数据保存到计算机或其他存储设备上;b.根据记录的数据进行分析,比较试验过程中的变化趋势和极值。

试验结果:经过试验,我们得出以下结论:1.密封性:在试验过程中,水池未出现任何泄漏现象,水位和压力稳定,说明水池密封性良好。

2.承载能力:经过试验,水池能够承受满水状态下的压力,应变应力在允许范围内,表明水池具有较高的承载能力。

结论:经过水池满水试验,证明水池具有良好的密封性和较高的承载能力,符合设计要求。

水 池 满 水 试 验 记 录 表

水 池 满 水 试 验 记 录 表
水池满水试验记录表
试验记录表:水池满水试验
序号
项目
数据/观察结果
1
水池初始状态
水池空置,无水。
2
加水至半池
水位到达水池一半的高度。
3
封闭溢流口及排水口
关闭溢流口和排水口,确保水无法流出。
4
等待时间(恒温)
在室温下保持一定时间(如24小时)。在此期间,注意水位变化情况。
5
检查水位பைடு நூலகம்化
打开溢流口和排水口,检查水位是否上升至zui高点。如果没有,记录原因。
6
取样检测水质
从水池中取样进行水质检测,包括pH值、总硬度等指标。
7
结果分析
根据实验数据和分析结果,评估水池的蓄水和净化效果。
备注:此表格为一次完整的满水试验记录,可根据需要多次进行验证。请在每次试验后对数据进行详细记录,以便后续分析和总结。

454.水池满水试验报告

454.水池满水试验报告
市政基础设施工程
水池满水试验报告
市政试-54 报告编号 委托单位 试验日期 2011-11-4~2011-11-5 二沉池(B) 试验类别 满水实验
工程名称 松山湖国家高新区工业污水处理厂一期工程
水池名称 水池结构 水池平面尺寸(m×m) 水深(m) 测读记录(mm) 测读时间 水池水位 E(mm) 蒸发水箱水位 e(mm) 现浇钢筋砼 75.36×3.15 1 初读数 2011年 11 月 4 日 8时 5 分 1000 200
允许渗水量(L/m2×d) 水面面积A1(m2) 湿润面积A2(m2) 末读数 2011年 11 月 5 日 8时 5 分 978 196
<2L/㎡·d 452.16 527.52 两次读数差
22 4
L/(m2×d) 实测渗水量
L/(m2×d) 0.155
占允许量的百分率(%) 7.80%
试验结论
第一次充水深度为1000mm,24小时后测定渗水量0.155(L/㎡·d)符合规范及 设计要求。
1.试验规程及评定依据 给水排水构筑物施工及验收规范 备 注 2.见证人(监督员)
GBJ141; 。Fra bibliotek批准:
试验单位地址: 声明:未经本
审核:
试验:
联系电话:

试验单位 (盖章)
书面批准,不得部分复制试验报告(完整复制除外)。

水池(化粪池)满水试验记录

水池(化粪池)满水试验记录

长(m)宽(m)10
12
水池(化粪池)满水试验记录
编号:2017-06-01
工程名称施工单位水池名称注水日期水池结构钢筋混凝土允许渗水量L/(m².d)
2水池平面尺寸水面面积A1120水 深 1.6湿润面积A2190.4测读记录
初读数
末读数
两次读数差 测读时间 (年
月 日 时分)
2017年6月1日8时5分
2017年6月2日8时9分
24h4分水池水位E(mm)0-1.2 1.2蒸发箱水位e(mm)0
-1
1
大气温度(℃)水 温(℃)
实际渗水量
m³/d
L/(m².d)
占允许量的百分率(%)
0.024
0.12605042
6.30%
年 月 日年 月 日年 月 日年 月 日
试验依据:《给排水构筑物工程施工及验收规范》GB50141-2008
试验结论:
试验合格
监理(建设)单位
施工单位技术负责人
质检员
测量人。

10 Ⅸ-8 水池满水试验记录

10 Ⅸ-8 水池满水试验记录
试验员年月日
监理单位
意见
专业监理工程师年月目
设计单位
项目专业技术负责人:
水池满水试验记录
编号:SGJLⅨ-8
工程名称
国网辽宁阜新供电公司66kV于寺变电站综合改造
试验部位
事故油池
施工单位
鼎兴电力
灌水开始时间
2020年05月20日
灌水停止时间
2020年05月21日
水池
结构
水池面积
水深
湿润面积
允许渗水量
(m2)
(m)
(m2)
(L/m2· d)
P6混凝土
60
3.6
60
2
测读记录
初读Biblioteka 末读两次读数差测读时间
月日时分
月日时分
水池水位(mm)
3.3
3.3
0
蒸发水箱水位(mm)
大气温度(℃)
19
22
3
水温(℃)
12
14
2
实际渗水量(L/m2· d)
0
0
0
试验经过、问题处理
由上方人孔放入水至油池底上方3,3米位置做为初始水位,封住人孔,静置一天后,外表面进行触摸及报纸吸湿,未发现渗漏,打开人孔,测量水位未发生变化,池内水无渗漏,试验合格。

市政工程水池满水试验记录

市政工程水池满水试验记录

市政工程水池满水试验记录日期:xxxx年xx月xx日地点:xxxx市xxxx区xxxx街道xx号一、试验目的:本次试验旨在测试市政工程水池的容量和运行情况,确保其能够正常运行、满足工程要求。

二、试验内容:1.将市政工程水池完全排空,并进行全面清洁。

2.将市政工程水池连通供水管网,打开供水阀门,将水池灌满至设计水位。

3.监测填满水池的过程以及水位的波动情况。

4.测试市政工程水池的溢流系统和排放系统是否正常运行。

三、试验过程:1.清洁水池:在试验开始前,使用清水对市政工程水池进行彻底清洁,包括池底、污水沉砂池和溢流槽。

2.连通供水管网:将市政工程水池除止回阀和截止阀之外的其余阀门关闭,然后打开供水阀门,将水与市政工程水池连通。

3.灌水至设计水位:根据设计要求,将市政工程水池灌满水,逐步提高水位,同时记录每个水位点的时间和水位高度。

4.监测水位波动:在灌水过程中,定时测量水位高度,记录供水速度和水位的波动情况,确保市政工程水池能够满足设计要求。

5.检验溢流系统:当市政工程水池水位达到设计水位后,检查溢流系统是否正常运行,是否能稳定排放超过设计水位的水量。

6.检验排放系统:将市政工程水池的排放系统打开,检查是否正常运行并排放适量的水量,确保其能够有效排放市政工程水池中的污水。

四、试验数据:试验过程中的数据如下表所示:-------------------------时间,水位高度(mm)-------------------------09:00,009:30,20010:00,40010:30,60011:00,80011:30,100012:00,1200-------------------------五、试验结果分析:根据试验数据分析,市政工程水池在灌满水过程中水位逐渐上升,并在12:00时达到设计水位1200mm。

在试验过程中,未出现水位波动过大的情况,表明市政工程水池在供水条件下能够正常接收并保持水位稳定。

(自动计算公式)污水处理厂水池满水试验记录

(自动计算公式)污水处理厂水池满水试验记录
污水处理厂水池满水试验记录
编 工程名称 施工单位 水池名称 水池结构 粗格栅调节池 混凝土结构 长 水池平面尺寸 18.4 水 深(m) 4.8 初读数 2015年7月28日8时5分 0 0 14.4 宽 号: 贵州省红果经济开发区两河新区污水集中治理建设项目(勘察、设计、施工) EPC总承包—花家庄污水处理厂 贵州竞亿建筑工程有限公司 注水日期 允许渗水量 水面面积A1 (㎡) 湿润面积A2 末读数 2015年7月29日8时9分 -3.6 -2.9 2L(m².d)
264.96
579.84 两次读数差 24h4分 3.6 2.9
测读记录 测读时间 (年 月 日 时分) 水池水位E(mm) 蒸发箱水位e(mm) 大气温度(℃) 水 温(℃)
m³/d 实际渗水量 0.185472
L/(m².d) 0.31986755

占允许量的百分率(%) 15.99337748
实验结论: 试验合格
施工单位 监理(建设)单位 技术负责人 质检员 测量人

水池满水试验验收记录

水池满水试验验收记录
市政基础设施工程
水池满水试验验收记录
市政验·通-21
工程名称
承包单位
单位工程名称
分包单位
验收构筑物名称
水池结构
注水时间
水池平面尺寸(m×m)
水面面积A1(㎡)
水深(m)
湿润面积A2(㎡)
允许渗水量L/(㎡·d)
验收情况
第三方检测情况
试验结论
试验日期
报告编号
试验单位
自检
情况
测读记录
初读数
末读数
两次读数差
项目设计负责人
测读时间
(年月日时分)
构筑物水位E(mm)
蒸发水箱水位e(mm)
大气)
m3/d
L/(㎡·d)
占允许量的百分率(%)
L/(min)·(km)
试验结论
验收结论
施工单位自检意见:
项目专业质量检查员:
年月日
监理单位意见:
专业监理工程师:
年月日
会签栏
项目技术负责人
项目建设负责人
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
