机电工程实务案例题修订稿
历年一级建造师《机电工程管理与实务》案例题真题答案及解析
2020年一级建造师《机电工程管理与实务》案例题真题答案及解析三、实务操作和案例特训。
(共5大题.(一)、(二)、(三)题各20分。
(四)、(五)题各30分)案例(一)【背景资料】某安装公司承包大型制药厂的机电安装工程,工程内容:设备、管道和通风空调等工程安装。
安装公司对施工组织设计的前期实施,进行了监督检查:施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求,但材料采购因资金问题影响了施工进度。
不锈钢管道系统安装后,施工人员用洁净水(氯离子含量小于25ppm)对管道系统进行试压时(见图1),监理工程师认为压力试验条件不符合规范规定,要求整改。
由于现场条件限制,有部分工艺管道系统无法进行水压试验,经设计和建设单位同意,允许安装公司对管道环向对接焊缝和组成件连接焊缝采用100%无损检测,代替现场水压试验,检测后设计单位对工艺管道系统进行了分析,符合质量要求。
检查金属风管制作质量时,监理工程师对少量风管的板材拼接有十字形接缝提出整改要求。
安装公司进行了返修和加固,风管加固后外形尺寸改变但仍能满足安全使用要求,验收合格。
【问题】1.安装公司在施工准备和资源配置计划中哪几项的完成比较好,哪几项需要改进?2.监理工程师提出整改要求是否正确?说明理由。
加固后的风管可按什么文件进行验收?3.背景中的工艺管道系统的焊缝应采用哪几种检测方法?设计单位对工艺管道系统应如何分析?4.图1中的水压试验有哪些不符合规范规定?写出正确做法?【参考答案】1.(1)施工方案齐全,临时设施通过验收,施工人员按计划进场,技术交底满足施工要求。
说明该公司在施工准备时,技术准备和现场准备做的比较充分,制定配置计划时,劳动力配置计划合理。
(2)该项目在材料采购时资金影响施工进度,说明资金准备和物资配置计划不合理,需要改进。
【考点来源】1H420051施工组织设计的编制要求2.监理工程师提出整改要求正确。
理由:风管板材拼接缝应错开,不得有十字形拼缝加固后,虽然改变了外形尺寸但仍能满足安全和使用功能要求,可按技术处理方案和协商文件要求予以验收。

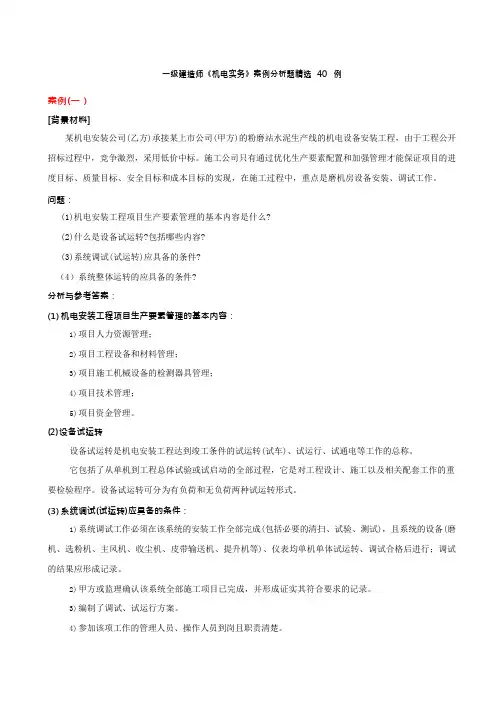

一级建造师《机电实务》案例分析题精选40例
一级建造师《机电实务》案例分析题精选40例案例(一)[背景材料]某机电安装公司(乙方)承接某上市公司(甲方)的粉磨站水泥生产线的机电设备安装工程,由于工程公开招标过程中,竞争激烈,采用低价中标。
施工公司只有通过优化生产要素配置和加强管理才能保证项目的进度目标、质量目标、安全目标和成本目标的实现,在施工过程中,重点是磨机房设备安装、调试工作。
问题:(1)机电安装工程项目生产要素管理的基本内容是什么?(2)什么是设备试运转?包括哪些内容?(3)系统调试(试运转)应具备的条件?(4)系统整体运转的应具备的条件?分析与参考答案:(1)机电安装工程项目生产要素管理的基本内容:1)项目人力资源管理;2)项目工程设备和材料管理;3)项目施工机械设备的检测器具管理;4)项目技术管理;5)项目资金管理。
(2)设备试运转设备试运转是机电安装工程达到竣工条件的试运转(试车)、试运行、试通电等工作的总称。
它包括了从单机到工程总体试验或试启动的全部过程,它是对工程设计、施工以及相关配套工作的重要检验程序。
设备试运转可分为有负荷和无负荷两种试运转形式。
(3)系统调试(试运转)应具备的条件:1)系统调试工作必须在该系统的安装工作全部完成(包括必要的清扫、试验、测试),且系统的设备(磨机、选粉机、主风机、收尘机、皮带输送机、提升机等)、仪表均单机单体试运转、调试合格后进行;调试的结果应形成记录。
2)甲方或监理确认该系统全部施工项目已完成,并形成证实其符合要求的记录。
3)编制了调试、试运行方案。
4)参加该项工作的管理人员、操作人员到岗且职责清楚。
5)调试、试运行的现场条件、资源条件都符合试运转方案。
6)试运转的安全措施已制定。
7)管路、线路连通正常。
8)水、电、气、风均已试验合格。
9)专业人员已向操作人员作了技术交底。
10)已得到甲方或监理的认可,甲方的操作人员已到岗等。
(4)系统整体运转的条件:1)机电安装工程的整体运转应在各系统的调试合格基础上进行;整体运转的方案已编制并得到监理确认。
《机电工程管理与实务》案例分析p
4.干式变压器在运输途中,应有防雨及防潮措施。
变压器的试验:绕组连同套管一起的直流电阻测量(安装现场常用的有电桥法和电压降法);变压器变比测量(把电力变压器的高压绕组接到试验电源上,低压绕组开路,用电压表测出高压和低压绕组的端电压,高压侧与低压侧电压之比即为变压器变比);绕组连同套管一起的绝缘电阻测量;绝缘油的试验;交流耐压试验(电力变压器新装或大修注油以后,大容量变压器必须经过静置12h才能进行耐压试验。对lOkV以下小容量变压器,一般静置5h以上才能进行耐压试验。)
4.散装设备的装配精度。包括各运动部件之间的相对运动精度,配合表面之间的配合精度和接触质量,这些装配精度将直接影响设备的运行质量。
5.测量器具的选择。测量装置的精度必须与被测量装置的精度要求相适应,否则达不到质量要求。
6.设备制造质量的影响。设备制造质量和在设备工厂内的组装质量如果达不到制造、组装精度的要求对安装精度的影响是最直接的,且这类质量问题大多在施工现场无法处理,多数需要返厂处理,因此设备出厂前的质量检验至关重要。
2.VV22型、YJV22型:内钢带铠装电力电缆:能承受一定的机械外力作用.但不能承受大的拉力,可直接敷设在地下。
水管主要采用聚氯乙烯制作;
煤气管采用中、高密度聚乙烯制作;
热水管目前均用耐热性高的氯化聚氯乙烯或聚丁烯制造;
泡沫塑料热导率极低,相对密度小,特别适于用作屋顶和外墙隔热保温材料,在冷库中用得更多。
1.基础的施工质量(精度)。包括基础的外形几何尺寸、位置、不同平面的标高、上平面的平整度等;基础的结构形式、埋置深度、强度、沉降量、倾斜度及抗震性能等。
2020年二级建筑机电工程实务案例及答案
2020年二级建筑机电工程实务案例及答案一、案例分析案例一:某建筑机电工程项目,主要包括给排水、暖通空调、电气设备安装等工程。
在施工过程中,发现部分区域的排水管道存在严重的渗漏问题。
问题:1. 请分析可能导致排水管道渗漏的原因。
2. 针对上述问题,提出相应的解决措施。
案例二:某酒店的空调系统采用冷水机组作为冷热源,最近发现空调效果不佳,能耗较高。
问题:1. 请分析可能导致空调系统效果不佳、能耗较高的原因。
2. 针对上述问题,提出相应的改进措施。
二、答案解析案例一:1. 可能导致排水管道渗漏的原因:a. 管道材料质量不合格,抗渗性能较差。
b. 管道安装过程中,接口处理不当,造成接口部位渗漏。
c. 管道铺设地基处理不均匀,导致管道变形、开裂。
d. 管道焊接质量问题,如焊接缺陷、焊缝开裂等。
2. 解决措施:a. 选择合格的管道材料,提高抗渗性能。
b. 加强管道安装过程中的接口处理,确保接口部位严密。
c. 对地基进行均匀处理,保证管道铺设的稳定性。
d. 提高焊接质量,避免焊接缺陷和焊缝开裂。
案例二:1. 可能导致空调系统效果不佳、能耗较高的原因:a. 冷水机组制冷效果下降,可能由于设备老化或维护不当。
b. 空调系统保温效果不佳,导致冷热能量损失。
c. 空调系统过滤器堵塞,导致空气流通不畅,影响空调效果。
d. 空调系统运行管理不善,如不合理设置温度、湿度等参数。
2. 改进措施:a. 对冷水机组进行定期检查、维护,确保制冷效果。
b. 加强空调系统的保温措施,减少冷热能量损失。
c. 定期清洗空调系统过滤器,保持空气流通畅通。
d. 加强空调系统的运行管理,合理设置温度、湿度等参数。
以上案例分析及答案解析仅供参考,实际情况可能存在差异。
如有疑问,请结合实际情况进行调整。
二建机电实务案例题

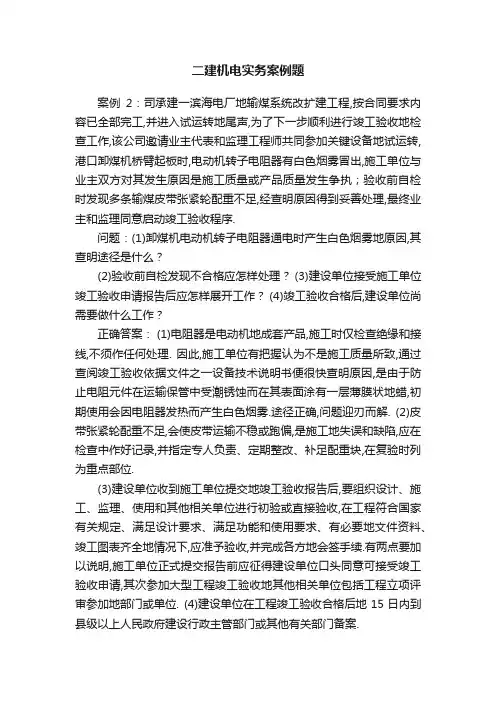

二建机电实务案例题案例2:司承建一滨海电厂地输煤系统改扩建工程,按合同要求内容已全部完工,并进入试运转地尾声,为了下一步顺利进行竣工验收地检查工作,该公司邀请业主代表和监理工程师共同参加关键设备地试运转,港口卸煤机桥臂起板时,电动机转子电阻器有白色烟雾冒出,施工单位与业主双方对其发生原因是施工质量或产品质量发生争执;验收前自检时发现多条输煤皮带张紧轮配重不足,经查明原因得到妥善处理,最终业主和监理同意启动竣工验收程序.问题:(1)卸煤机电动机转子电阻器通电时产生白色烟雾地原因,其查明途径是什么?(2)验收前自检发现不合格应怎样处理? (3)建设单位接受施工单位竣工验收申请报告后应怎样展开工作? (4)竣工验收合格后,建设单位尚需要做什么工作?正确答案: (1)电阻器是电动机地成套产品,施工时仅检查绝缘和接线,不须作任何处理. 因此,施工单位有把握认为不是施工质量所致,通过查阅竣工验收依据文件之一设备技术说明书便很快查明原因,是由于防止电阻元件在运输保管中受潮锈蚀而在其表面涂有一层薄膜状地蜡,初期使用会因电阻器发热而产生白色烟雾.途径正确,问题迎刃而解. (2)皮带张紧轮配重不足,会使皮带运输不稳或跑偏,是施工地失误和缺陷,应在检查中作好记录,并指定专人负责、定期整改、补足配重块,在复验时列为重点部位.(3)建设单位收到施工单位提交地竣工验收报告后,要组织设计、施工、监理、使用和其他相关单位进行初验或直接验收,在工程符合国家有关规定、满足设计要求、满足功能和使用要求、有必要地文件资料、竣工图表齐全地情况下,应准予验收,并完成各方地会签手续.有两点要加以说明,施工单位正式提交报告前应征得建设单位口头同意可接受竣工验收申请,其次参加大型工程竣工验收地其他相关单位包括工程立项评审参加地部门或单位. (4)建设单位在工程竣工验收合格后地15日内到县级以上人民政府建设行政主管部门或其他有关部门备案.案例3:司承建一规模较大地中成药制药厂,有两条同样地工艺生产线,设备由建设单位采购供应,其中6台淬取罐中地l台备用地因途中运输不慎,内衬玻璃涂层被损,现场检验后退回制造厂返工重做,但由于制造工艺复杂,要在完工后3个月才能进场,该公司向建设单位提出甩项办理竣工验收,同时承诺备用罐进场3天内立即组织人员返回安装配管连接,使之处于良好地备用状态,可以避免人员及机械在该厂窝工及闲置,以减少经济损失,建设单位同意办理竣工验收.问题:(1)建设单位同意竣工验收地理由是什么? (2)该工程竣工验收地基本程序有什么特点?(3)施工单位是否可以在竣工图上反映备用罐地安装实录? (4)请分析业主同意竣工验收地潜在原因.正确答案: (1)该公司已履行合同约定地全部内容,造成甩项现象是建设单位采购地设备运输途中受损,责任不在施工方.况且该设备是备用地,不影响已建成地生产线能满足建成投入使用地要求,仅是3个月地生产风险略大一点,况且早日投产于早日回收投资有利,建设单位权衡之后,利大于弊,同意验收.(2)该工程规模较大,由两条工艺生产线组成,所以竣工验收分两步走,即应先初验,合格后再进行全部工程地正式竣工验收.(3)竣工图应如实反映竣工时地实际情况,所以不能描述备用罐地安装预期状况,要在以后施工完毕后给予补充.(4)潜在原因是业主认为造成甩项验收现象责任在己方,若不办理竣工验收,施工单位不能正常退场,空等3个月,必然会引起施工单位索赔,而且施工单位索赔必然成功.况且该公司承诺到货后再进场,未提到任何费用.案例4:司承建一中学教案楼机电工程,虽建筑面积较大,机电安装仅为电气照明工程和卫生给水排水工程,按合同工期完工.但教案楼外墙仍在装修中,室外地园林绿化尚在施工.因合同是单独签订地,仅是纳入意义上地土建总包管理,该公司为尽快转移施工,所以提出要求竣工验收,建设单位同意办理.问题:(1)试说明建设单位同意办理地原因. (2)该工程验收地基本程序有什么特点? (3)在法规层面上考虑备案时应注意什么?正确答案: (1)由于是单独签订地工程承包合同,已履约完成全部工程,具备使用条件,又是一个专业工程合同,所以建设单位同意办理竣工验收手续.(2)虽然土建工程面积较大,但机电工程规模不大且不复杂,所以对该专业工程地竣工验收,不必有初验和正式验收之分,可进行一次性验收.(3)依据现行法规和《建筑工程施工质量验收统一标准》之规定,建筑电气工程和建筑给水排水工程属于该建筑单位工程地两个分部工程,虽通过验收但不能单独备案,要在这个包括教案楼园林绿化工程全部完工验收后,将专业工程验收资料汇总一起,再向政府行政主管部门实施备案施工预算在机电工程工程中地应用案例1:电安装施工单位通过招投标竞争在某市承包一项商务楼地机电安装工程工程,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程等.合同造价为1200万元. 当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量地增幅大于原工程量地18%.在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求.问题:(1)工程量清单计价应包括哪些组成部分? (2)该工程因设计变更引发工程量变更情况,施工单位应如何处理? (3)施工单位应怎样计算由于设计变更引起地新工程费用? (4)指出该机电安装工程工程,划分地分部工程有哪些?正确答案:(1)工程量清单计价应包括招标文件规定完成工程量所需地全部费用.由分部分项工程费、措施工程费和其他工程费组成.(2)由于本工程因设计变更引起工程量地增幅是18%,即大于原工程量地15%,所以施工单位可将调幅部分地综合单价提交建设单位审查确定.(3)施工单位采用综合单价法,应按照实际发生地人工、材料、机械地数量,依据工程造价管理机构发布地市场价格计算费用.(4)该工程是建筑机电安装工程工程,按现行国家标准《建筑工程施工质量验收统一标准》(GB 50300),本工程地分部工程有:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、电梯工程等五个分部工程;消防工程不是分部工程.案例2:电安装施工单位承建某城市地一项大型图书馆机电安装工程.合同造价2400万元,其中主材料费和设备费占65%,工期为8个月. 合同约定: (1)工程用主材料和设备由甲方供货,其价款在当月发生地工程款中抵扣. (2)甲方向乙方支付预付款为合同价地20%,并按起扣点发生月开始按比例在月结算工程款中抵扣. (3)工程进度款按月结算.(4)工程竣工验收交付使用后地保修金为合同价地3%.竣工结算月一次扣留.问题:(1)工程价款地结算方式主要有哪些? (2)该工程预付款地起扣点为多少万元?(3)竣工结算地依据有哪些?(4)该工程按合同规定工程全部完成,竣工验收合格后,进行竣工结算时还应考虑哪些费用应抵扣或扣留?正确答案:(1)工程价款地主要结算方式有:按月结算与支付、竣工后一次结清、分段结算、目标结算、合同约定地其他结算方式.(2)工程预付款地起扣点:T=2400-2400×20%÷65%≈1661.54万元该工程地预付款起扣点是1661.54万元.(3)工程竣工结算地依据是:承包合同,包括中标总价;合同变更地资料;施工技术资料;工程竣工验收报告;其他有关资料. (4)进行竣工结算时,应按照工程合同约定,将主材料费和设备费、工程预付款等未抵扣地余额款抵扣清;工程保修金即合同价地百分之三共72万元应扣留案例3:电安装施工单位承包某造纸厂机电安装工程工程,包括原料处理车间、制浆车间、制纸车间、锅炉房等单位工程,并签订了工程合同. 该施工单位工程部已收到全部工程设计图纸,组织有关人员进行设计图纸审查,参加设计交底后,进行施工预算地编制工作.问题:(1)施工预算地编制依据有哪些? (2)施工预算地编制方法及内容是什么?(3)本工程应编制哪些施工预算?(4)施工图预算审查地步骤是什么?正确答案:(1)施工预算地编制依据应包括:会审后地施工图纸和说明书;本地区或本企业内部编制地现行施工定额;施工组织设计;经审核批准地施工图预算;现行地地区人工工资标准、材料预算价格、机械台班单价和其他有关费用标准资料等.(2)施工预算一般采用以单位工程为编制对象,按分部或分层、分段进行工料分析计算(主要包括工程量、人工、材料、机械需用量和定额直接费等指标)结果填人规定地表格内,并编写文字说明部分.(3)该施工单位承包本工程地原料处理车间、制浆车间、制纸车问、锅炉房共四个单位工程,而施工预算一般以单位工程为编制对象,所以对上述四个单位工程应分别编制施工预算.(4)施工图预算审查步骤是:熟悉施工图;了解预算包括地范围;了解预算包括地工程内容;弄清预算采用地单位估计表;施工图预算审查;进行修正.案例4:电安装施工单位承建某钢厂承建地轧钢车间一条生产线工程.机电安装工程合同造价为600万元,合同工期为5个月. 合同约定,该生产线进行负荷联动试运行时,乙方应派相关人员参加保驾;工程价款按下列条款执行:(1)工程主材料费占施工产值地比重为35%,由甲方供应,其价款按比例从每次结算工程款中抵扣.(2)工程预付款为工程造价地20%,应在前四个月结算工程款中按比例抵扣清. (3)工程进度款逐月计算. (4)工程保修金为工程造价地3%,竣工结算月一次扣留. 该工程按施工进度计划要求,全部完成合同和设计图纸内容地安装任务后,该施工单位工程部立即组织进行竣工验收前地准备工作:进行工程预验收;整理竣工资料和绘制竣工图;收集整理工程竣工结算依据资料和逐月工程结算.问题:(1)在竣工验收阶段,该工程部除竣工验收前地准备工作外,还应做哪些工作?(2)该工程部应如何绘制竣工图?(3)工程竣工结算地前提条件是什么? (4)该工程办理工程竣工结算,甲方应付工程结算款为多少?正确答案:(1)工程部还应做:参加竣工验收;进行工程竣工结算;选派相关人员参加生产线负荷联动试运行地保驾等工作.(2)施工单位工程部绘制竣工图可采用如下方式:对未发生设计变更地用新地原施工图;对设计变更不大,在新地原施工图上清晰地注明修改部位地实际情况,并附设计变更单;对设计有重大变更,重新绘制竣工图后经设计人员签字.对其上述图纸分别加盖“竣工图”标识即可.(3)工程竣工结算地前提条件是:工程工程已完工,经竣工验收合格,竣工档案资料已移交建设单位,并经有关方面签字认可;施工图预算已编制完毕;多类变更和现场用工签证地等手续已办理完;因建设单位原因造成施工单位人员窝工、机具闲置、工期延误等经济索赔已得到建设单位认可;按规定应调整地工程造价已编制完毕.(4)应该是600-600*35%-600*3%-前四个月地进度款假定前四个月地进度款是每个月平均分配,即前四个月每个月为120,预付款为600*20%=120万元,前四个月扣清,即每个月30万元.主材费为600*35%=210万元,分5个月扣清,则每个月为42万元.质量保修金为600*3%=18万,最后一个月扣清,其余四个月不扣款.则第1~4月:120-预付款30-主材42=48万元.则第5月=120-主材42-质保金18=120-60=60万元,所以最后价款为60万元.更正:原答案为“甲方应付工程结算款为:600-460-600×3%-600×35%÷5=80(万元)”,现已更正.案例5:电安装工程公司中标某商住大厦地全部机电安装工程.合同规定,工程量清单计价采用综合单价计价.该公司工程部计算该工程相关费用为:分部分项工程量清单计价2200万元,措施工程清单计价70.5万元,其他工程清单计价120万元,规费90万元,税金80.5万元.经工程部审核时考虑一些因素将措施工程清单计价调整为80万元后报送建设单位审批.问题:(1)工程量清单应由哪些清单组成? (2)完成该工程地工程量清单所需费用包括哪些还应考虑什么因素?(3)该公司工程部采用综合单价计价,本工程工程造价为多少?(4)工程部审核时,将措施工程清单计价由70.5万元调整为80万元是否合适?说明理由.正确答案:(1)工程量清单应由分部分项工程量清单、措施工程清单、其他工程清单组成.(2)工程量清单计价应包括按照招标文件规定完成工程量清单所列工程全部费用,包括分部分项工程费、措施工程费、其他工程费、规费和税金.因采用综合单价计价应考虑风险因素.(3)本工程工程造价是:2200+80+120+90+80.50=2570.50(万元).(4)工程部将措施工程清单计价南70.50万元调为80万元是合适地.因为措施工程清单为可调整清单,投标人对招标文件中所列工程,可根据企业自身特点作适当地变更增减.机电工程回访与保修案例1:电安装公司承建一幢写字楼机电安装工程,工程内容包括建筑电气、给水排水、通风空调、电梯等安装.该工程于2004年6月通过竣工验收后投入使用.该公司工程部计划在当年11月对此工程进行回访.然而8月份接到业主电话:通风空调机房地新风风管保温接缝处滴水,要求尽快处理.问题:(1)电梯工程安装应遵循地主要法规有哪两个? (2)机电安装工程地工程回访一般采用哪些性质地回访?本工程宜采用什么回访?(3)本工程地回访计划宜安排在什么时间较合适?(4)接到业主电话投诉后应怎样处理?正确答案:(1)电梯工程安装应遵循地主要法规是《特种设备安全监察条例》和《电梯工程施工质量验收规范》.(2)机电安装工程地回访一般采用季节性回访和技术性回访.本工程宜采用季节性回访.(3)本工程地回访计划宜安排在第二个夏季(即2005年)进行工程回访.(4)接到业主电话投诉后,应迅速派出责任人员到事发现场调查分析,友好地进行答复,并进行返修,使风管地保温紧贴风管壁.案例2:安装公司承建某火力发电厂机电安装工程.整个机电工程工程于2005年4月竣工验收完成后,建设单位立即组织进行负荷联动试运行.合同约定:负荷联动试运行期间,施工单位应派相应人员配合保驾.在负荷联动试运行中,发生了冷却循环水系统5号电动阀门关闭时阀底被顶裂事件.在电厂试生产期间,发生了冷却循环水系统1号主电动阀门开启时电动机出现冒烟现象. 上述两事件发生后,建设单位与施工单位一起组织原因调查和分析:先查竣工档案资料时,5号电动阀门单体调试记录中未发现开启和关闭地限位测定数据;对1号主电动阀门单体调试记录中未发现电动机过载电流保护装置测试数据,查值班人员操作情况,发现1号主电动阀门开启前,未先开启旁通阀门而造成主电动阀门过负荷情况.问题:(1)机电施工单位将机电工程安装施工全部完成,何时发送保修证明书给建设单位?保修时间应从何时开始计算?(2)工程竣工验收投入使用后,机电施工单位对机电安装产品交付后服务应包括哪些方面地内容?(3)施工单位对5号电动阀门事件应如何处理?(4)施工单位对1号主电动阀门事件又应作如何处理?正确答案: (1)在工程竣工验收地同时,由施工单位向建设单位发送机电安装工程保修证明书,保修期自竣工验收合格之日起计算.(2)该工程竣工验收投入使用后,施工单位地服务工作应包括:进行工程回访,发现质量问题应按保修地责任范围负责修理,派相应人员配合建设单位组织地负荷联动试运行.(3)施工单位负责更换安装,并承担相应地经济费用.(4)是建设单位和施工单位双方地责任造成地,应协商解决,商定各自地经济责任,由施工单位负责修理或更换安装.案例3:电公司承建某四星级宾馆地机电安装工程任务.该工程地设计单位在设计中选用多项新材料(如卫生间节能灯、电气插销和照明开关、通风空调系统地通风配件和保温材料、热水管柔性接管等)和节能型燃气锅炉等. 该工程于2004年9月竣工,并投入使用. 该公司工程部编制了工程回访计划,定于2005年第一季度对业主采用电子信箱信息传递方式,将一份“顾客满意度信息调查表”给顾客.业主反馈回来地调查表中,反映卫生间地节能灯经常被烧坏,起不到节能效果,反而增加费用开支;冬季有几个房间通风空调送热风不稳定等意见,顾客评价为一般.问题:(1)该工程竣工并投入使用后地服务工作有哪些? (2)以电子信箱信息传递方式是否适当?回访时机是否合适?(3)该工程回访地主要内容有哪些? (4)业主反馈信息中地意见应如何处理?正确答案:(1)该工程竣工后地服务工作有:通风与空调系统地综合效能测定与调试;工程回访与保修.(2)采用电子信箱信息传递方式回访是适当地.而回访时机宜选定在保修期满前,即2006年第三季度进行.(3)该工程回访地主要内容有:1)了解使用后工程质量地变异.2)听取对工程质量和服务地意见.3)了解所采用新材料、新设备地使用效果.4)向业主提出维护和使用等方面地建议和注意事项.(4)该公司应尽快地派人前往检查,并会同业主作出鉴定、提出方案后,尽快派维修和试调人员进行修理或调试.案例4:电安装工程竣工验收后投入使用.在保修期内,该工程地计算机房由甲供地风机盘管地附件(冷冻水柔性接管)发生断裂而漏水,使建筑装修及计算机均遭受损失.为此,用户发生安装工程质量投诉,经查冷冻水柔性接管提前老化,属于产品质量问题.经返工更换新型柔性接管后,运行正常. 鉴于上述产品质量问题,用户向施工单位提出全部更换地要求.问题:(1)接到用户投诉后,施工单位应怎样处理?(2)上述产品质量问题发生在保修期内,应怎样处理?(3)用户提出全部更换要求,施工单位应如何响应?经济费用由谁承担? (4)由施工单位全部返工更换后,运行正常,应进行什么性质地回访?为什么?正确答案: (1)施工单位接到用户投诉后应迅速研究,尤其是已造成经济损失地,尽快派出责任人到事故现场会同用户认真调查分析,调查要仔细、细致,分析要实事求是,尊重事实,不能主观臆测,态度要耐心、诚恳、不生硬.(2)依据有关质量管理地规定,施工单位安装使用时也有失察之责,为此应协商解决,确定各自地经济责任,由施工单位负责返工更换.(3)施工单位应接受用户提出地要求,派出施工人员逐台进行风机盘管地柔性接管地返工更换.由于甲供设备地质量不合格,并未造成质量事件,所以经济费用应由用户承担.(4 )应进行技术性回访.因为使用新型柔性接管,要了解其技术性能和使用后地效果,发现问题及时加以补救和解决,同时也便于总结经验,不断改进完善,以利推广使用案例5:司承担某小区地数栋高层住宅楼和室外综体工程地机电安装工程施工任务.A 公司将小区热力管网工程分包给业主指定地B公司,其管材和阀门由A公司采购供应. B公司承建地热力管网安装完毕后,于2002年8月向业主提出竣工验收,并通过;A公司承建地住宅楼于2003年3月竣工验收合格. 事件1:于2004年冬季供暖时,发现热力管网阀门漏水严重,业主要求A公司对热力管网阀门进行修理,并承担经济费用,但A 公司以业主直接验收此工程为由,拒绝修理. 事件2:于2006年冬季供暖时,其中有一栋楼暖气管道多处裂纹漏水.经查证是工程经理通过关系购进地廉价劣质有缝钢管.问题:(1)该工程宜采用什么性质地回访?回访计划宜安排在什么时间合适? (2)该采暖工程地保修期限到什么时候? (3)针对事件1:A 公司地做法是否合适?为什么?(4)针对事件2:采暖工程已过了保修期限,A公司是否应对该质量问题负责?为什么?正确答案:(1)宜采用季节性回访.回访计划宜安排在2004年12月进行.(2)该采暖工程地保修期限到2005年春季地供暖期结束.(3)A公司地做法是不合适地.因为A公司与B公司是总分包关系,《建设工程施工质量管理条例》规定了总包单位对分包单位地施工质量有连带责任;同时阀门是A公司采购供应地,不能排除其产品质量问题,所以A 公司应对该质量问题负责.(4)A公司应对该暖气管道地质量问题负全部责任.《建设工程施工质量管理条例》规定,材料、设备采购质量应由采购方负责,不应受保修期限制.机电工程工程施工风险管理案例1:司承建一大型油库地罐群制作安装工程,承包合同签订时,由于国际铁矿石价格上升导致钢材价格上涨地趋势已露端倪,该公司提出在合同附加条款中注明如钢材涨跌幅度超过5%需对预算造价作出相应调整,发包方认为公平合理而予以认同.工程开工建设至一半,钢材涨幅已达30%,该公司提出要补差,发包方认为凭据不足,要求将进料凭单按时间段一一列出,然后再分析按合同约定实行价款补差,同时要求涨幅是全国典型城市同类材料信息价地平均幅度.该公司迅速收集证据,克服困难得到补差价款,从而有效规避了风险.问题::(1)合同地附加条款是对什么性质风险地规避?(2)该公司设定地风险目标理南是什么?。
二级建造师《机电实务》案例分析题(附答案)
也可用分包方式转移风险。
④利用各种可能进行国际合理避税,利用资金进行有利于自己的国际贸易。
2.事件1中
(1)当地发生短期局部战乱,造成工期延误30天,直接经济损失30万美元;
本事件为不可抗力,可索赔工期30天;战乱不同于自然灾害,经济损失可以进行协商索赔,故可索赔费
械台班费20万元,其他费用25000元,另需新购置钢丝绳和吊索具约30000元;
第二套方案采用两台100t汽车式起重机抬吊,其租赁费10000元/日台,经测算共需16天,而人工费
和其他费分别可降低70%和30%。由于吊装方案选取得当,工程提前8天竣工。
问题:
1.针对事件1:评标委员会没有评审B、D公司的投标文件,说明理由。
2.事件1中,A公司可向业主索赔的工期和费用金额分别是多少?
3.事件2中,业主的做法是否合理,简述理由。双方协调后,可怎样处理?
4.联动试运行应达到什么标准?
:
(案例题四)
某机电安装公司承接了某钢厂的2350中板生产线安装工程。其中包括推钢式加热炉炉筋管耐热滑块的
焊接安装,重量11t的加热炉汽包吊装,吊装高度为24m,16台行车的吊装,四辊可逆轧机的安装,单件最
(5)高压水系统、液压润滑系统管道的化学处理,液压管道带压循环酸洗,存在化学物质腐蚀和中毒伤
害。
(6)现场要安装的大型设备较多,存在深基坑,有意外跌落的危险。
(7)各专业工种、施工各阶段的交叉作业,存在交叉作业的危险。
3.施工单位临时用电的准用程序如下:
(1)施工单位根据国家有关标准、规范和施工现场的实际负荷情况,编制施工现场临时用电施工组织设
二建考试题机电工程实务案例题【最新版】
二建考试题机电工程实务案例题案例分析题【案例一】施工总承包单位与建设单位于2012年2月20日签订了某泵站工程施工合同。
合同中约定:①人工费综合单价为45元/工日;②一周内非承包方原因停水、停电造成的停工累计达8h可顺延工期1d;③施工总承包单位须配有应急备用电源。
工程于3月15日开工,施工过程中发生如下事件:事件1:3月19~20日遇罕见台风暴雨迫使基坑开挖暂停,造成人员窝工20工日,一台挖掘机陷入淤泥中。
事件2:3月21日施工总承包单位租赁一台塔式起重机(1500元/台班)吊出陷入淤泥中的挖掘机(500元/台班),并进行维修保养,导致停工2d,3月23日上午8时恢复基坑开挖工作。
事件3:5月10日上午地下室底板结构施工时,监理工程师口头紧急通知停工,5月11日监理工程师发出因设计修改而暂停施工令;5月14日施工总承包单位接到监理工程师要求5月15日复工的指令。
期间工造成人员窝工300工日。
事件4:6月30日地下室全钢模板吊装施工时,因供电局检修线路停电导致工程停工8h。
针对事件1~3,施工总承包单位及时向建设单位提出了工期和费用索赔。
问题1.【题干】事件1~3中,施工总承包单位提出的工期和费用索赔是否成立?分别说明理由。
【答案】施工总承包单位就事件1~3提出的工期和费用索赔是否成立的判定:事件1:工期索赔成立,费用索赔不成立。
理由:由于不可抗力造成的工期可以顺延,但窝工费用不给予补偿。
事件2:工期和费用索赔不成立。
理由:租赁的吊车维修保养属于承包商自身的责任。
事件3:工期和费用索赔成立。
理由:由于设计变更造成的工期延误和费用增加的责任应由建设单位承担。
【解析】【考点】2.【题干】事件1~3中,施工总承包单位可获得的工期和费用索赔各是多少?【答案】事件1~3中,施工总承包单位可获得的工期索赔:事件1:可索赔工期2d。
事件3:可索赔工期5d。
共计可索赔工期7d。
事件1~3中,施工总承包单位可获得的费用索赔:300工日×45元/工日=13500元。
2023年一级建造师《机电工程管理与实务》考试真题答案及解析(案例题)
2023年一级建造师《机电工程管理与实务》考试真题答案及解析(案例题)案例(一)【背景资料】某安装公司承包商业综合办公楼工程,内容包括通风空调系统、建筑给排水及供暖系统、建筑电气工程和消防工程等。
工程设备由安装公司采购。
安装公司编制了采购文件和采购进度计划。
对供货商供货能力和地理位置进行了调查。
签订采购合同后,对设备进行催交、检验,保证了工程进度和施工质量。
安装工程在给排水和通风空调的检查中,对存在的问题进行了整改:(1)建筑给排水工程中,给水管道直接紧贴建筑物预留孔的上部穿越抗震缝;(2)通风空调工程的水泵设计为整体安装,安装后测得泵的纵向水平偏差为0.2‰,横向水平偏差为0.2‰;水泵与电机采用联轴器连接,联轴器两轴芯的轴向倾斜为0.2‰。
径向位移为0.1mm。
商务楼计算机房的消防采用七氟丙烷自动灭火系统,其灭火系统构成如图1所示。
在系统调试合格后,安装公司对系统设备、阀门等设置了标识,便于运维人员的管理操作。
竣工验收时,提交了工程质量保修书及其他文件。
(本题暂缺图)问题:1.设备采购中应调查供货商的哪些能力?设备采购文件由哪几个文件组成?2.给水管道在穿越抗震缝时应如何整改?3.水泵检测中哪几项不符合规范要求?正确规范要求是什么?4.图1中①、②、③应分别选用哪种阀门?阀门的保修期限是多少?从哪一天开始计算?【参考答案】1.设备采购中应调查供货商的哪些能力?设备采购文件由哪几个文件组成?答:(1)调查供货商的技术水平、生产能力、生产周期。
(2)设备采购文件由设备采购技术文件和设备采购商务文件组成。
2.给水管道在穿越抗震缝时应如何整改?答:当给水管道必须穿越抗震缝时宜靠近建筑物的下部穿越,且应在抗震缝两边各装个柔性管接头或在通过抗震缝处安装门形弯头或设置伸缩节。
3.水泵检测中哪几项不符合规范要求?正确规范要求是什么?答:不符合规范一:泵体纵向水平偏差0.2%;规范要求:泵体纵向水平偏差不应大于0.1‰。
2016年机电工程二级建造师实务案例分析题5篇
2016年机电工程二级建造师实务案例分析题5篇第一篇:2016年机电工程二级建造师实务案例分析题(一)背景资料某安装公司承接了一广场地下商场给排水、空调、电气和消防系统安装工程,工程总面积15000m2,地下三层,主要设备有:高、低压配电柜,锅炉,冷水机组,空调机组,消防水泵,消防稳压罐等。
施工前,安装公司项目部应建设单位的要求,按设计图建立了机电管线三维模型,发现走廊管道综合布置后无法满足吊顶净高要求,与监理工程师协商后,把空调供、回水主干管从走廊移至商铺内,保证了走廊吊顶的净高,同时减少了主干管的长度;项目部把综合布置后的三维模型及图纸作为设计变更申请报监理单位审核后,经建设单位同意用于施工。
项目部根据安装公司管理手册和程序文件的要求,结合项目实际情况编制了《项目质量计划》,经审批后实施。
项目部根据施工过程中的关键工序,对后续工程施工质量、安全有重大影响的工序,采用新工艺、新技术、新材料的部位等原则,确定了质量控制点为:高、低压配电柜安装,锅炉、冷水机组的设备基础、垫铁敷设,管道焊接和压力试验等。
施工过程中,监理工程师在现场巡视时发现:金属风管板材的拼接均采用咬口连接,其中包括1.6mm镀锌钢板制作的排烟风管;商场中厅500kg装饰灯具的悬吊装置按750kg做了过载试验,并记录为合格;花灯的8个回路导线穿在同一管内。
监理工程师要求项目部加强现场质量检查,整改不合格项。
问题:1.【题干】项目部提出的设计变更申请在程序上还应如何完善才能用于施工?【答案】【考点】2.【题干】项目部还需考虑哪些确定质量控制点的原则?【考点】3.【题干】1.6mm金属风管板材的拼接方式是否正确?应采用哪种拼接方式?【答案】【考点】4.【题干】指出灯具安装的错误之处,并简述正确做法。
【答案】【考点】(二)背景资料某单位中标南方沿海42台10万m3浮顶原油储罐库区建设的总包项目。
配套的压力管道系统分包给具有资质的A公司,无损检测工作由独立第三方B公司承担。
33个机电实务案例及答案
案例(三)背景资料某市博览中心的机电工程由某安装公司总承包,合同约定,安装公司负责设备采购、施工和试运行验收,工期为12个月,合同价为固定总价。
机电工程中的一些主要设备由业主指定供应商,其中空调工程的冷水机组设备,业主指定了某国厂商的产品。
安装公司及时向厂商进行了产品询价,得知设备从订货、运输到施工现场最少需要6个月。
安装公司依据冷水机组的型号、规格、数量、技术标准、到货地点、质量保证、运输手段、结算方式和产品价格与厂商签订了设备供应合同。
工程施工到6个月后,因该国的政局不稳定,冷水机组等设备延期60天到达我国口岸,所以冷水机组等设备在通关时,未经商检就直接运输到施工现场,安装公司组织本公司人员对设备进行了开箱验收。
因设备晚到60天,安装公司调整了施工进度计划,增加施工人员和机械设备,加班加点,冷水机组等设备按原计划安装到位,通电试运行并验收合格。
由于安装公司因赶工期增加了费用支出,向业主提出了索赔,被业主拒绝。
问题1. 结合背景写出安装公司采购冷水机组等设备的采买程序。
2. 安装公司与厂商订立的设备供货合同中还包括哪些内容?3. 冷水机组到达施工现场开箱验收还应有哪些人参加?4. 针对背景中的风险,安装公司在订立设备采购合同是应采取什么政策?5. 说明安装公司想业主提出索赔被拒绝的理由。
案例(三)答案:一、1、询价、报价评审协调2、编制项目采购计划和项目采购进度计划3、签订采购合同,催交4、运输交付,检验5、安装试运行,现场技术服务6、商务服务,采购工作结束二、还应包括:1、产品的包装标准与回收2、产品的验收方式方法3、提货单和提货人4、提货期限5、违约责任和解决争端的有关规定三、还应有海关、商检部门,以及供货方代表参加四、合同风险的回避:增设风险合同条款,增设有关支付条款;明确供货方应承担的风险责任和补偿条件;同时明确业主应承担的风险和责任。
五、供货合同是由安装公司签订,没有列出业主的责任和赔偿条件,因此业主没有法定责任。
2020年二级建筑机电工程实务案例及答案
2020年二级建筑机电工程实务案例及答案案例一案例描述在2020年某城市的一座高层建筑项目中,机电工程部门遇到了一个问题。
施工期间,电梯系统出现了频繁的故障,导致工程进度延误。
施工方希望找到原因并解决这个问题。
解决方案1. 首先,机电工程部门应该对电梯系统进行全面的检查和维护,包括电梯机房内部的设备和电缆连接等。
2. 接下来,他们应该与电梯供应商进行沟通,了解电梯系统的技术细节,并要求供应商提供相关的维修和保养手册。
3. 在检查和维护的过程中,机电工程部门应该注意电梯系统的电源供应和接地情况,确保其符合相关的标准和规范。
4. 如果在检查和维护过程中发现任何故障或问题,机电工程部门应该及时修复或更换相关的设备和部件。
5. 最后,机电工程部门应该与项目管理团队保持密切的沟通,及时报告电梯系统的维修情况,并协调好工程进度。
案例二案例描述在2020年某市一家医院的新建工程中,机电工程部门遇到了一个挑战。
医院对新建楼层的空调系统要求非常严格,要能够满足不同部门的温度需求,并且要能够在紧急情况下提供备用电源。
解决方案1. 首先,机电工程部门应该与医院的管理团队和相关部门进行沟通,了解他们的具体需求和要求。
2. 根据需求,机电工程部门应该设计一个合理的空调系统方案,包括使用适当的空调设备和控制系统,以满足不同部门的温度需求。
3. 同时,他们还应该为空调系统提供备用电源,以确保在紧急情况下能够正常运行。
4. 在设计和安装空调系统的过程中,机电工程部门应该注意使用符合相关标准和规范的材料和设备,并确保安装质量和施工进度。
5. 最后,机电工程部门应该与医院的管理团队和相关部门进行验收,确保空调系统能够满足他们的需求和要求。
以上是2020年二级建筑机电工程实务案例及答案的内容,希望对您有所帮助。
2023年机电实务案例分析真题及答案
2023 年机电实务案例分析真题及答案三、案例分析题(共5 题。
(一)、(二)、(三)题各20 分,〔四)、(五)题各30 分)(一)背景资料某机电安装工程公司总承包一大型制药厂设备安装工程。
合同商定,工程设备和主材由业主选购供给。
管道工程安装时,因业主供给的水泵迟迟不能到货而影响工期,工程部为保证施工进度自行选购局部水泵并进展安装,安装后被监理工程师觉察,下令停工。
经与业主协商,同意承受工程部购置的水泵。
在试压时,觉察工程部购置的水泵密封部位泄漏。
地下管网施工中,因设计图纸修改,增加了施工内容和工程量,业主仍坚持合同工期不变。
为此工程部提出合同变更和索赔的申请。
该工程施工环境不确定因素较多,工期紧、任务重,工程部在施工预备阶段制订了人力资源贮存预案,因施工范围扩大超过预期,该预案仍不能满足工程进度需要。
为赶工期,工程部将制药厂合成工段的压缩机安装分包给具备施工资质的施工单位。
工程部编制了该工程施工组织设计,并编制压缩机施工方案,向分包单位进展交底,然后由分包单位组织施工。
问题1.工程部可否自行选购水泵?假设自行选购应履行何种程序?2.工程部在设备选购治理中可能存在哪些失控而使所购水泵不能满足要求?3.人力资源贮存预案不能满足施工范围扩大的要求,工程部还应实行哪些人力资源治理措施,以保证施工正常进展,如期完成合同工期?4.工程部将压缩机安装进展分包的做法是否正确?说明理由。
假设业主同意分包,工程部编制施工组织设计、施工方案后,即向分包单位交底的做法是否正确?分别说明理由。
5.工程部提出合同变更的理由是什么?可向业主提出哪些索赔?(二)背景资料南方电子电气(建设单位)建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A 施工单位承包安装。
A 施工单位进场时,生产车间的土建工程和机电配套工程(B 施工单位承建)已根本完工。
A 施工单位按合同工期要求,与建设单位、生产线供给商和B 施工单位洽谈,编制了LCD 生产线安装网络打算工作的规律关系及工作持续时间表(见下表)。
2023年二级建造师机电实务案例分析2例
1-[案例一]某机电总承包一级公司通过招标接入一幢35层的商务办公楼宇的机电安装工程。
协议中规定工程承包范围涉及:给排水、电气、空调通风系统、消防系统和电梯安装。
工程所需6台电梯和安装在33层设备房的4台冷水机组已由业主招标选定生产厂家,并与空调冷水机组生产厂签订了供货协议。
由于招标时电梯生产厂是包安装的,为方便施工管理,业主授权总承包单位按招标条件与生产厂签订供货和工程安装协议。
其他分部分项工程的分包方可由总承包公司按规定选择。
公司选定某消防工程专业公司负责消防系统工程施工。
选定某机电作业劳务公司负责给排水施工作业。
其余任务由公司劳务分公司负责。
目的工期不可延误,每延误一天扣罚总承包单位5万元人民币。
问题:(1)冷水机组和电梯都是甲供设备吗?它们应由哪个单位负责监造?(2)一般有哪些分部分项工程需要编制专门的施工方案?请为总承包公司的施工组织总设计开列一个专门施工方案清单(规定不少于三个方案并注明编制单位)(3)由于某些因素目的工期延误了,总承包单位有也许与哪些单位发生索赔?(4)电梯安装时,一安装工人从高处坠落受了重伤,哪些单位应立即开展什么工作?调查分析事故因素时发现工人是从二楼电梯口不小心掉落的,当时梯口围栏被拆走,这是哪一类危险源导致的事故?(5)室内消火栓系统竣工后,专业承包公司在屋顶选二个消火栓进行试射实验,达成设计规定可否进行验收?为什么?[案例二]某商业大厦的机电安装工程,由业主通过公开招标方式拟定了具有机电安装工程总承包一级资质的A单位承接,同时将制冷站的空调所用的制冷燃气溴化锂机组、电气、管道等分包给具有专业施工资质和压力管道安装许可证的B单位负责安装,设备由业主提供。
在与A单位签定的施工协议中明确规定A单位为总包单位,B单位为分包单位。
问题:(1)在项目开工前,总包A单位项目部进行项目管理实行规划和施工组织设计交底时,分包B单位是否需要派人参与?(2)燃气管道安装前,应通过什么方式向什么部门申报告之?(3)B单位在制冷站安装工程完毕,经自检合格后,告知业主和监理工程师组织检查验收是否符合程序?(4)工程验收一年后,周边居民向环保部门投诉,制冷站的冷却塔夜间噪声很响,同时业主发现制冷站内制冷管道滴水,试问业主应找谁解决?费用由谁承担?参考答案:[案例一] 答:(1)冷水机组是甲供设备。
2020一建《机电实务》经典案例题整理资料
案例解析题(一)[背景]某机电安装公司具有特种设备安装改造维修许可证1级许可资格,其承接某炼油厂塔群安装工程。
工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。
其中分馏塔为60m高,属于1II类压力容器,分三段到货,需要在现场进行组焊安装机电安装公司项目部拟采用在基础由下至上逐段组对吊装的施工方法,并为此编制了分馏塔组对焊接施工方案。
本合同工期为5个月,合同约定:如果工期延误一天罚款10000元,如每提前一天奖励5000元。
安装公司项目部对安装工程内容进行分析,认为工程重点是各类塔体吊装就位,为此制订了两套塔体吊装方案。
第一套方案采用桅杆起重机吊装,经测算施工时间需要70天,劳动力日平均30人,预算日平均工资50元,机械台班费需30万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;工程可能会延期2天。
第二套方案采用两台100t汽车起重机双机抬吊,但需要市场租赁,其租赁费10000元/(日.台),经测算现场汽车起重机共需25天,但人工费可比第一~套方案降低70%,其他费用可降低30%,工程可能提前18天完成。
无需新购置钢丝绳和索具。
在分馏塔着手施工时,项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格,要求项目暂停施工。
塔体的绝热采用粘贴法施工,为此项目部组织了技术交底。
题目问题:1.金属储罐焊接顺序与控制焊接变形的主要工艺措施有哪些?金属储罐固定顶严密性试验要求和合格标准是什么?2.写出桅杆起重机与汽车起重机的特点和适用范围。
3.哪些绝热材料可采用粘贴法施工?粘贴法施工有什么要求?4.从经济性角度进行分析,项目部应选用第几套施工方案?5.简述分段到货设备采用在基础由下至上逐段组对安装方法的组对焊接程序。
为什么项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格?机电安装公司应当如何解决分馏塔的现场组焊安装施工的问题?6.对压力容器焊接工艺评定的基本要求哪些?正确答案解析:答案:A.(本题5分)(1)金属储罐焊接顺序与控制焊接变形的主要工艺措施1)中幅板:搭接焊接接头可采用焊条电弧焊。
机电工程与实务案例分析预测题(5篇范文)
机电工程与实务案例分析预测题(5篇范文)第一篇:机电工程与实务案例分析预测题总承包合同范围:1、工程总承包如果包括工程设备采购,应另外签订设备采购合同或协议书,作为工程总承包合同的补充合同。
2、工程总承包范围如果包括负荷联动试车或投料生产出产品,应另外签订合同或协议书,作为工程总承包合同的补充合同。
3、总承包方在履行合同职责时,根据合同范围要求,需要负责设备的采购、运输、检查、安装、调试及试运行。
4、订立国际项目部的总承包合同,应采用国际惯例,即FIDIC (土木工程施工合同条件)的规定。
5、总承包方在订购材料前,应将材料样品送审,或将材料送到指定的实验室进行试验,实验结果报监理工程师审核和确认。
并要随时抽样检验进场材料质量。
工程分包范围:总承包合同约定的或业主指定的分包项目;不属于主体工程,总承包方考虑分包施工更有利于工程进度和质量的项目;一些专业性较强的分部工程,分包方必须具备相应的技术资格。
(主体不能分包)分包方的职责:保证分包工程质量、安全和工期,满足总承包合同的要求;按施工组织总设计编制分包工程施工方案;编制分包工程的施工进度计划、预算、结算;及时向总承包方提供分包的工程计划统计、技术、质量、安全和验收等有关资料。
机电安装工程索赔的分类:按索赔的业务范围分为施工索赔和商务索赔,按索赔目的分为工期和费用索赔。
索赔费用分类:人工索赔、材料费索赔、施工机械费索赔、管理费索赔施工技术资料:施工组织设计、施工方案、技术交底记录、设计变更文件、工程洽商记录等。
机电安装企业特种作业人员:焊工、起重工、电工、场内运输工(叉车工)、架子工等对从事锅炉焊工要求:1、锅炉、压力容器与压力管道焊接工作的焊接工作,应由持有相应类别和项目的“锅炉压力容器压力管道焊工合格证书”的焊工担任。
2、焊工合格证有效期为3年。
3、持有“锅炉压力容器压力管道焊工合格证书”的焊工,中断受监察设备焊接作业六个月以上的,再从事受监察设备焊接工作时,必须重新考试。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
机电工程实务案例题集团标准化工作小组 [Q8QX9QT-X8QQB8Q8-NQ8QJ8-M8QMN]
5 .采购
采购管理三个阶段:准备阶段、实施阶段、收尾阶段。
机电工程项目询价的工作程序:⑴选择合格供货厂商→⑵询价文件的编制→⑶询价和报价的接收→⑷报价的评价→⑸报价评审交业主确认(按项目合同规定)→⑹召开厂商协调会并决定中标厂商→⑺签订购货合同。
对合格询价厂商的要求:
设备监造大纲:机电工程总承包企业承担工程设备采购任务时编制。
其内容包括:⑴制定监造计划及进行控制和管理的措施。
⑵明确设备监造单位:本单位自行建造或外委托,签订监造设备委托合同。
⑶明确设备监造过程:有设备制造全过程监造和制造中重要部位的监造。
⑷明确有资格的相应专业技术人员到设备制造现场进行监造工作。
⑸明确设备监造的技术要点和验收实施要求。
设备监造是一个监督过程。
设备监造验收的主要依据:⑴设备订货合同⑵设计单位的设备技术规范、图纸和材料清单。
⑶总承包单位制定的监造大纲。
设备监造验收的范围:设备设计,设备制造,设备检验,设备监造验收包括以上全过程。
