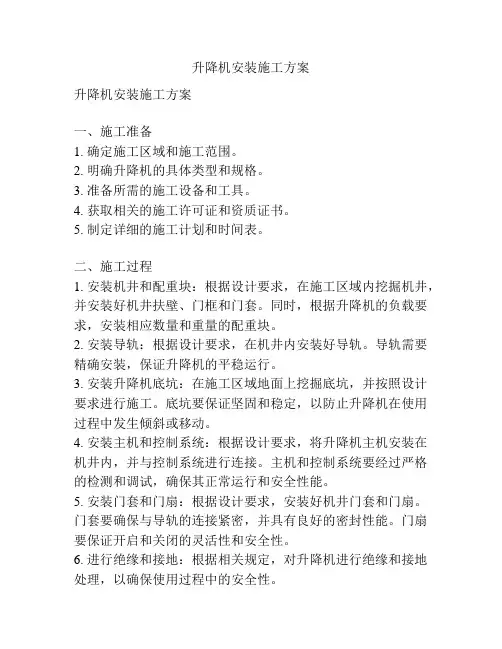

黄冈大别山发电有限责任公司2×600MW超临界机组运行检修公寓升降机安装

施工方案

编制:

审核:

批准:

淮南市常华建筑安装工程有限责任公司

2007年5月

升降机施工方案

1. 工程概况

本工程包括两栋#1运行检修公寓和一栋#3运行检修公寓及食堂,按照施工组织设计的部署,采用4台外用施工升降机进行垂直运输作业,其中两栋#1运行检修公寓各设一台,#3运行检修公寓及食堂工程设两台。

依据本工程的实际情况及施工要求,拟选用SSE160B型自升式施工升降机,能够满足本工程主体结构及装饰装修工程的施工要求。该机械的主要技术参数如下:

结合本工程的实际情况,选用四台安装高度为21M的SSE160B型自升式施工升降机。

2.编制依据

郑州市荥阳航通建筑设备有限公司的SSE160型自升式施工升降机使用说明书

《起重机械监督检验规程》

《施工升降机安全操作规程》

《钢结构工程施工质量验收规范》(GB50205—2001)

《电力建设施工及验收技术规范》(建筑工程篇)SDJ69—87

《电力建设安全工作规程》(DL5009.1-2002)

3.作业前的条件和准备

3.1 技术准备

3.1.1熟悉机械的性能及结构构造,认真阅读机械安装使用说明书。

3.1.2技术交底

作业前由技术人员向操作人做技术交底,应包括安装工艺流程、安装方法及要求、质量通病的预防、对质量控制点的要求、质量标准及要求、安全要求、环境条件等内容。

3.1.3 人员培训

上岗前应对操作人员进行上岗培训和三级安全教育。

3.2 作业人员

安装项目负责人:杨明华

安全员:余蓉

安装技术工人:胡常苑郭会文郭治朱学亮张文丰

起重工、电工等特殊作业人员应持相应的特种作业证方可上岗。

3.3 作业工机具

经纬仪壹台;万用表一只;8磅榔头两把;板手二套;电工工具一套,适量的吊装索具。

3.4 机械设备进场要求

3.4.1 施工升降机必须是符合国家、当地政府有关规定允许使用的产品。3.4.2 施工升降机必须经过维护保养,机体外观无锈蚀,结构件无变形,安全装置齐全。防坠安全器应在有效标定期限内,安全器的有效标定期限不得超过两年

3.4.3 施工升降机必须随机提供安装、使用维修说明书、特种设备制造许可证及产品合格证。

3.4.4 施工升降机应有产品标牌,标明额定起重量,最大提升速度、最大架设高度、制造单位、产品编号及出厂日期。

3.5 安全器具

安全帽10顶,安全带6条,安全绳30米;安全围栏40米。

3.6 其它

3.6.1对安装周围场地进行平整夯实,确保地面地基耐压力在0.1MPa以上。

3.6.2施工现场道路和安装场地应满足运输和堆置施工升降机部件及安装施工升降机的所具备的条件。

3.6.3现场应配备专用施工升降机电源箱,箱内必须设隔离开关及具有漏电、短路、过载保护功能的漏电断路器,工作电压的波动不得超过额定电压的5%。(额定值依据厂家说明书)

4.作业程序方法和内容

4.1 施工工艺流程

作业准备→门架安装→安装、固定压重梁→安装撑杆、紧固螺栓→安装

卷扬机→吊篮安装→门架接高→检查检验→交付使用。

4.2 施工方法及要求

4.2.1安装前的准备工作

(1)安装或作业前,应根据现场工作条件及设备情况制安装作业方案。对作业人员进行分工交底,确定指挥人员,划定安全警戒区并设监护人员,排除作业障碍。

(2)安装、作业前检查的内容:

A.金属结构的成套性和完好性。

B.提升结构是否完整良好。

C.基础是否符合要求,要求基础上平面平整度,不超过

1/1000。

D.附着架预埋连接件的位置是否正确,连接是否牢固。

E.提升机的架体在靠近和跨越架空输电线路时,必须大于最小安全距离,并应采取安全防护措施。其最小安全距离见下表。

4.2.2门架安装

A.安放底架

B.将自升平台安放在底架上,使其套架中心线与底架上安装立柱的中心线重合。

C.将第一组立柱标准节插入自升平台套架内,下端通过基础预埋螺栓与底架固定连接。

D.将自升平台的提升滑轮架安装与两立柱顶端的中间位置,固定锁紧。安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳,并用绳卡卡紧。

E.将起吊标准节的扒杆安置于平台上,并予固定。

F.利用平台上手动(或电动)卷扬机提升自升平台,直到自翻卡板卡于上端横撑上,自升平台停止上升。

G.取下提升滑轮架放置于自升平台上,然后利用扒杆安装第二组标准节,待安装完毕后,再将提升滑轮架安装到第二组标准节顶端部。

H.重复上述步骤(F)提升自升平台。

4.2.3 安装、固定压重梁,检查压重梁是否可靠。

4.2.4 安装撑杆、并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求。

4.2.5 安装卷扬机。

4.2.6 吊篮安装,放进吊篮,穿好钢丝绳,安装好联动安全装置。此时,门架升降机就基本安装就绪。

4.2.7 门架接高步骤

①将第三组标准节送入吊篮,起升吊篮到接近极限高度,然后利用扒杆安装好第三组标准节,将提升滑轮组置于第三组标准节顶部,再重复步骤7提升平台;

②按步骤2的D、E、F所述方法继续升高门架到规定的第一次使用高度,在相应的高度上安置好支架,就可以正式投入使用;

③当门架架设高度超过9M时,应在7.5M处设置第一道附着,以后每间隔6M增加一道,以保证门架工作平稳为准则。

4.2.8 安装后质量检查

立柱安装的垂直度偏差不得超过1/1000。两立柱内侧之间的安
