外墙文化石粘贴施工方案(瑞丽)

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

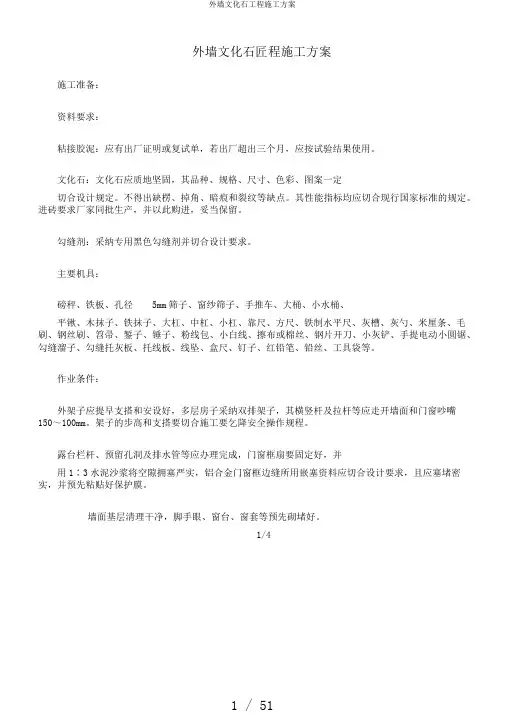

产品施工工艺,对基层的要求瑞丽雅居乐飞海项目一期二阶段6、7、8栋及整体地下室工程

外墙文化石专项施工方案

编制人:

审核人:

审批人:

广州振中建设有限公司

编制时间:年月日

目录

三、施工准备 (3)

四、施工工艺 (4)

五、质量标准 (7)

六、应注意的质量问题 (9)

七、安全保证措施 (9)

八、成品保护措施 (10)

一、工程概况

工程名称:瑞丽雅居乐飞海项目一期二阶段6、7、8栋工程及整体地下室

建设单位:瑞丽雅居乐旅游置业有限公司

勘察单位:中国有色金属工业昆明勘察设计研究院

设计单位:广州市番禺城市建筑设计院

监理单位:广州市宏业金基建设监理咨询有限公司

施工单位:广州振中建设有限公司

±0.00以下均采用水泥实心砖规格为240*115*53、200*95*53,M10水泥

砂浆。

地上部分外墙采用200*600*200的蒸压加气混凝土砌块,内墙采用100*600*200、200*600*200厚的蒸压加气混凝土砌块,采用水泥实心砖规格为240*115*53、200*95*53,砌筑砂浆地上地下均采用M5水砂浆。

墙面采用纯水泥浆掺5%108胶拍浆,表面饱和度≥95%,拍浆成毛刺状;(抗裂砂浆可掺0.9公斤聚丙烯纤维/立方米);(内掺TC-02高效防水剂,掺量为水泥用量的10%);厚15mm厚1:3抗渗砂浆打底;10mm厚1:3抗渗砂浆找平

二、编制依据

1、设计院的施工图纸

2、《外面饰面砖工程施工及验收规程》JGJ126-2015

3、《建筑工程饰面砖粘贴强度检验标准》JGJ110-2017

4、《建筑施工高处作业安全技术规范》JGJ80-1016

5、《建筑施工安全检查标准》JGJ59-2011

三、施工准备

1、材料准备

粘结剂:为保证文化石铺贴质量,铺贴采用专用粘结剂,粘结材料和水的比例为25kg/6-7kg。

文化石:文化石应质地坚固,其品种、规格、尺寸、色泽、图案必须符合设计规定。不得有缺楞、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定,面密度≤17kg/㎡,吸水率≤7%,压缩强度≥15MPa, 弯曲强度≥4MPa,热稳定性应满足在120℃±5℃,室温下循环3次其外观质量、颜色无变化,其他性能指标应符合《建筑装饰用仿自然面艺术石》JC/T2087-2011相关规定。

2、主要机具

手推车、大桶、小水桶、平锹、木抹子、铁抹子、大杠、中杠、小杠、靠尺、方尺、铁制水平尺、灰槽、灰勺、米厘条、毛刷、钢丝刷、笤帚、

錾子、锤子、粉线包、小白线、擦布或棉丝、钢片开刀、小灰铲、手提电动小圆锯、勾缝溜子、勾缝托灰板、托线板、线坠、盒尺、钉子、红铅笔、铅丝、工具袋等。

3、作业条件

(1)到货卸货,做好防防雨、支垫、通风:选择离施工现场较近,货车能驶入的地面干燥、平整,下雨时不会发生水浸的仓库或堆场并确保周围有良好的通风,铺垫好托盘或木条木板以让堆放好的文化石与地面也通风良好。露天堆放的,雨天还须做好遮盖工作,避免雨淋,雨停后必须掀开遮雨器具恢复通风。卸车、倒货、堆放时要轻拿轻放,按货物型号归类并堆放整齐。纸箱须按向上箭头指示堆放整齐,切不可竖放或卧放,以免造成不必要的损坏,部位先放出窗口两侧。

(2)外架应提前支搭和安设好,采用双排架,其横竖杆及拉杆等应离开墙面和门窗口角20cm。

(3)预留孔洞及排水管等应处理完毕,门窗框扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实,门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜,门窗框边做防水措施。

(4)墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。

(5)大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作。样板墙完成后必须经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定,方可组织班组按照样板墙要求施工。

(6)文化石施工前,应将脚手架上的垃圾清理干净,避免掉落的垃圾污染砖面,难以清理。

(7)文化石在施工前,应做到工序交接,保证上道工序施工完成。

四、施工工艺

1、工艺流程:

基层清理→放线→拌粘贴料→排砖→镶贴文化石→专用勾缝剂勾缝→养护→检查验收

2、施工工艺:

(1)基层清理:外墙基层清理干净;粘贴前墙体和砖(石)务必保证一定湿度,太干燥的强体一定要喷水,太干燥的砖石一定要湿润。

(2)放线:根据图纸设计排版图尺寸要求(注:后附排版图尺寸)窗口两侧竖向线上下层必须垂直。文化石粘贴线按每层起步线每730mm*560mm弹出一道水平线及方框,依次划分。

在处墙体粘贴文化石需在有线条部位为施工缝,沉降缝等线条在该处施工完成后,方可粘贴该处文化石。

(3)拌专用粘结料:文化石饰面系统采用专用粘胶剂和勾缝剂,其性能应符合《关于加强新型外墙面砖系统应按《建筑工程饰面砖粘贴强度检验标准》JGJ110-2017

的有关规范。

(4)排砖:将文化石颜色、形状、大小按比例搭配摆放在平地上。

1)模型组合:为保证文化石上墙后的整体搭配效果,铺贴前须先将整箱文化石掏出放在平整地面上,并参照样板的模型和颜色的搭配比例进行组合搭配,文化石大、小尺寸按设计统一机器加工、形状、颜色的文化石不要相邻;规则的和长条型系列的须按水平铺贴。

2)颜色选用:在地面上平铺时每种颜色必须错开搭配排放,有少量的不同颜色以点缀使用,以突出颜色的质观感。

3)文化石粘贴时,沿墙高一半高度留设伸缩缝,缝高缝宽均为2cm,具体构造大样见附图。

(6)镶贴文化石:

1)按排列好的次序铺贴,应先铺贴转角再依转角石水平线为基准粘贴平面石。将文化石背部浸湿或刷湿,在背部中央涂抹粘结剂,堆起呈山形状并紧压在墙面上充分按压,使岩石周围可看见料浆挤出(粘接砂浆层文化石约10—15mm厚)。铺贴时缝隙要留的均匀,约15~20㎜。水平缝长度不超过四块文化石或730cm铺贴范围,上下禁止样版以外通缝。对于面积较大处,为保证水平缝隙的平直,应在墙面上弹出水平控制线(按图一、二),间距730mm×560mm。

(图一) (图二)(图三)2)切割和修整:如果文化石尺寸不符合施工实际要求时,可通过切割处理来调整尺寸。在包装箱中也可以找到破裂的文化石,这些文化石可用来填充大块文化石的间隙。为了更加美观,应使用砂浆对切割的边沿进行修补。当处于视线以上时,可将切口边置于上方,当处于视线以下时,可将切口边置于下方。

3)门窗洞口铺贴方法:

相关文档
最新文档
