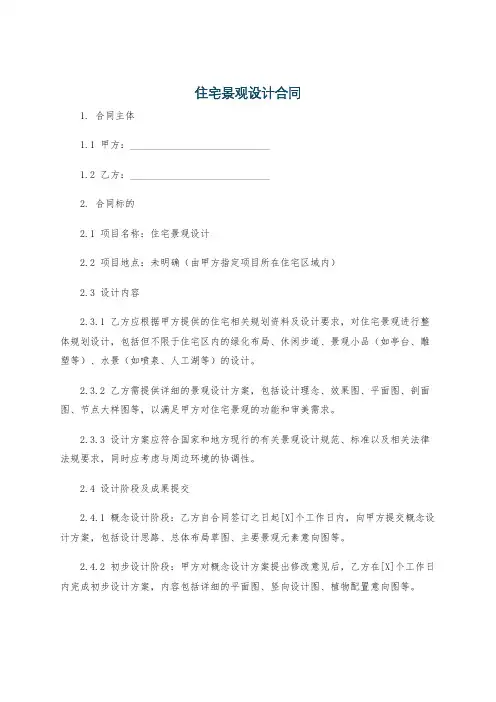

景观设计合同签订注意点

1.合同中约定,设计单位需提供景观造价估算书

2.根据项目总进度计划,设定分期出图次数、出图时间、成果深度,在合同里明确;同

时应对“由于设计方原因造成图纸或修改成果延误、图纸深度不够、对甲方提出的合理设计(修改)意见未及时加以落实”等问题的违约责任进行约定。

分期出图:概念阶段2:初步概念方案(提供两个不同风格的概念方案供比选)、最终概念方案。方案阶段2:交流方案、最终方案。扩初阶段4:50%硬景(主要成果包含CAD各专业总图与焦点元素平立面设计、大的重要区域景观断面设计、主要铺装形式与材质组合等)、100%硬景(主要成果包括扩初一成果、主要硬质景观详图,不同界面衔接处理等)、灌木、乔木。施工图阶段4:50%硬景、100%硬景、灌木、乔木。

3.要求设计方在设计说明中对景观风格定位与空间布局有较明确的描述,有较新颖的概念

和清晰的景观亮点,以利于销售说辞。

4.合同中注明每次方案汇报需提前三天以上发送相关成果给甲方;如未达到应有要求,可

通报设计方做必要的修改或补充,正式汇报时需按甲方要求提交成果。

5.合同里需明确主创设计师、项目经理、景观设计团队的其他组成人员和第一次踏勘时

间;明确服务次数(重点明确与主设计师直接沟通的方式及次数,避免由于项目经理传话导致的信息遗漏)、服务地点,以及各种费用是否计入合同费用或明确承担方式(如差旅费、人工服务费、出图费、邮递费、通讯费等)。如有可能,合同中可明确视频会议或电话会议不另计任何费用,使设计过程中多一种不产生额外费用的沟通方式,便于与设计师及时沟通。

6.明确设计的具体范围、责任权属等事项;明确计价方式与单价、总价及其所服务的主要

内容。注意明确解除合同的前提条件、费用结算说明等内容。

7.如选择境外景观设计公司,合同需注意当地合理避税条款的了解与落实。

8.考虑是否需要委托景观施工图单位或专项设计单位,若有必要,可在合同中明确,并要

求景观施工图单位参与设计全过程。

9.苗木清单要求用excel嵌套。

10.过程图出图要求,设计费管理
