空军总医院大体积砼

空军总医院大体积砼

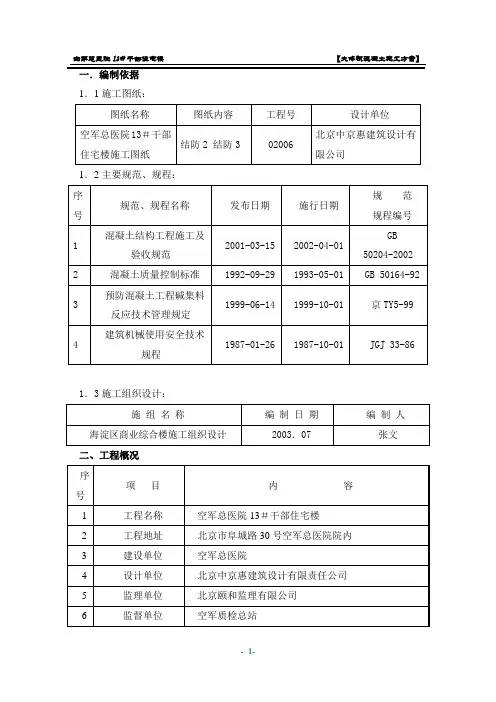

1.1施工图纸:1.2主要规范、规程:1.3施工组织设计:二、工程概况2.2流水顺序:根据现场情况底板混凝土分两次浇筑,按先Ⅰ段后Ⅱ段的顺序。

2.2混凝土拌制:本工程底板混凝土施工量较大,计划选用两家商品混凝土供应商,一家为主一家作为后备。

2.3混凝土输送:底板采用混凝土输送泵泵浇筑。

2.4由于混凝土浇筑量较大,现场管理人员分成两班,每班12小时,各专业有关领导及施工人员跟班作业,负责检查,同时做好各方协调工作。

四.主要技术措施4.1预防混凝土碱集料反应4.1.1本工程地下室按《预防混凝土工程碱集料反应技术管理规定》为Ⅱ类工程,商品混凝土供应商编制预防混凝土碱集料反应的技术措施,必须确保20年内不发生混凝土碱集料反应损害。

4.1.2浇筑每段混凝土前商品混凝土供应商预先上报配合比及混凝土碱含量的评估结果。

所用材料必须具有北京市技术监督局核定的法定检测单位出具的碱含量和集料活性检测报告,无检测报告的混凝土材料禁止使用。

4.1.3混凝土要用低活性集料配制,其混凝土含碱量不得超过3kg/m3。

4.1.4商品混凝土供应商要严格按照项目部技术部门提出的配置要求配置混凝土。

4.2大体积混凝土温度变形裂缝控制4.2.1向商品混凝土供应商交底中要明确提出在试配混凝土时。

要掺入UEA微膨胀剂以补偿混凝土的收缩,并可减少水泥量,降低水化热。

4.2.2 向商品混凝土供应商交底中要明确提出在试配混凝土时,要充分利用混凝土的后期强度,减少每立方米混凝土中水泥用量。

根据试验每增加10kg水泥,其水化热将使混凝土的温度相应升高1℃。

4.2.3向商品混凝土供应商交底中要明确提出在试配混凝土时,尽量选用粒径较大,级配良好的粗骨料,因底板钢筋较密粗骨料粒径2.5cm适宜;掺加粉煤灰4.2.4降低混凝土的入模温度,根据大气温度混凝土入模温度控制在15℃~20℃为宜。

4.2.5混凝土浇筑之后,做好混凝土的保温保湿养护,缓缓降温,充分发挥徐变特性,减低温度应力。

机场道面砼工程施工方案

机场道面砼工程施工方案

一、工程概况本工程为某机场飞行区道面砼工程,主要施工内容包括跑道道面、滑行道道面、联络道道面等。

工程总面积约XX万平方米,设计使用年限为XX年。

为确保工程质量、安全、进度,特制定本施工方案。

二、施工组织与管理1. 施工组织架构成立以项目经理为组长的项目管理团队,下设施工、技术、质量、安全、物资、后勤等部门,确保工程顺利实施。

2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

3. 质量管理严格执行国家及行业标准,建立健全质量管理体系,确保工程质量。

4. 安全管理认真落实安全生产责任制,加强施工现场安全管理,确保施工安全。

三、施工准备1. 材料准备(1)水泥:选用符合国家标准的硅酸盐水泥,要求强度等级为XX号。

(2)砂:选用中粗砂,含泥量不大于3%,细度模数在2.3~3.0之间。

(3)石子:选用5~25mm的碎石,含泥量不大于1%,级配合理。

(4)外加剂:选用高效减水剂,符合国家及行业标准。

2. 机械设备准备(1)混凝土搅拌车:用于混凝土的运输。

(2)混凝土泵车:用于混凝土的输送。

(3)平板振动器:用于混凝土的振捣。

(4)切割机:用于混凝土的切割。

(5)水准仪、经纬仪等测量仪器:用于施工放样、控制标高。

四、施工工艺1. 施工流程(1)施工准备:材料准备、机械设备准备、施工放样。

(2)土基处理:清除表土,平整场地,压实土基。

(3)基层施工:铺设基层,确保基层平整、密实。

(4)混凝土施工:搅拌、运输、浇筑、振捣、养护。

(5)切割缝施工:切割缝深度、间距、角度符合设计要求。

(6)表面处理:抹平、拉毛、养护。

2. 施工要点(1)混凝土配合比:根据现场实际情况,合理确定混凝土配合比,确保混凝土强度、耐久性。

(2)施工放样:按照设计图纸,准确放样,确保施工精度。

(3)混凝土浇筑:采用分层浇筑,分层振捣,确保混凝土密实。

(4)切割缝施工:采用切割机进行切割,确保切割缝深度、间距、角度符合设计要求。

完整版医疗综合楼项目混凝土工程专项施工方案

完整版医疗综合楼项目混凝土工程专项施工方案

完整版医疗综合楼项目混凝土工程专项施工方案一、工程概况本项目为医疗综合楼的混凝土工程施工,总建筑面积为XXXX平方米,楼高共XX层,地下XX层,地上XX层。

本施工方案主要包括地基处理、模板搭设、钢筋绑扎、混凝土浇筑及养护等施工内容。

二、施工准备1.人员准备:组建施工班组,明确各个岗位职责,安排人员到岗位。

2.材料准备:准备满足项目施工需求的混凝土、模板、钢筋等材料,并进行质量检测。

3.设备准备:准备混凝土搅拌车、运输车、泵车、模板支架等施工设备,并进行检测和维护。

三、地基处理1.清理周边环境:将施工区域周边的杂物、积水等干净清理。

2.地基坑开挖:根据设计要求和施工图纸,按照规定的尺寸和深度进行地基坑的开挖。

3.处理地基:根据需要进行地基加固,采取填筑、压实等方式。

4.地基验收:按照地基处理施工规范进行验收,合格后方可进入下一步施工。

四、模板搭设1.安装和检测:根据设计要求、施工图纸进行模板搭设,确保模板的稳固和尺寸符合要求。

2.支撑加固:对模板支撑进行加固,确保模板在混凝土浇筑过程中不发生变形和倾斜。

3.验收:对模板进行验收,确保模板安全可靠后方可进行下一步施工。

五、钢筋绑扎1.钢筋进场:将验收合格的钢筋运至施工现场,并按照设计要求进行分类堆放。

2.钢筋加工:根据构造要求,对钢筋进行长度裁剪、弯曲等加工处理。

3.绑扎施工:根据设计图纸,对钢筋进行分类、定位,采用焊接、扎线等方式进行绑扎。

4.验收:对钢筋绑扎进行验收,确保钢筋的精确位置和接头牢固可靠。

六、混凝土浇筑1.准备工作:在浇筑前,对模板、钢筋等进行检查,确保施工准备完备。

2.混凝土搅拌:根据设计配比和质量要求,调配符合要求的混凝土。

3.混凝土运输:利用搅拌车将混凝土运至施工现场,与泵车协同作业。

4.浇筑施工:按照设计要求,采用连续浇筑或分段浇筑的方式进行混凝土浇筑。

5.辅助设施:在浇筑过程中,根据需要设置振捣器、密实器等辅助设备,确保混凝土的质量。

中心医院门急诊综合楼工程施工组织设计

中心医院门急诊综合楼工程施工组织设计

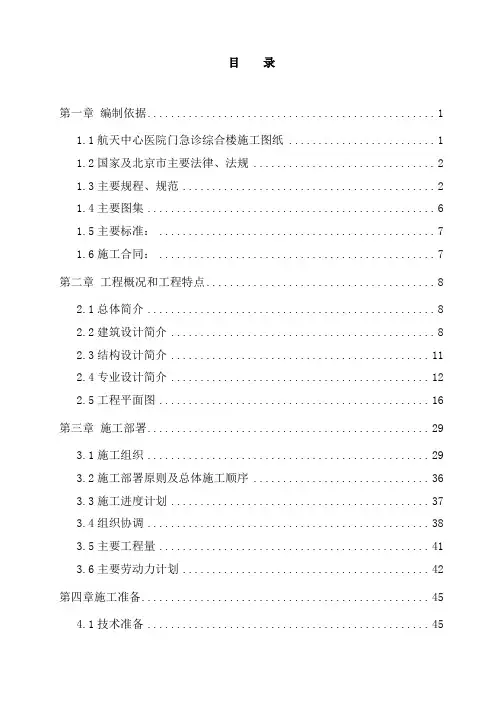

中心医院门急诊综合楼工程施工组织设计目录第一章编制依据 (1)1.1航天中心医院门急诊综合楼施工图纸 (1)1.2国家及北京市主要法律、法规 (2)1.3主要规程、规范 (2)1.4主要图集 (6)1.5主要标准: (7)1.6施工合同: (7)第二章工程概况和工程特点 (8)2.1总体简介 (8)2.2建筑设计简介 (8)2.3结构设计简介 (11)2.4专业设计简介 (12)2.5工程平面图 (16)第三章施工部署 (29)3.1施工组织 (29)3.2施工部署原则及总体施工顺序 (36)3.3施工进度计划 (37)3.4组织协调 (38)3.5主要工程量 (41)3.6主要劳动力计划 (42)第四章施工准备 (45)4.1技术准备 (45)4.3物资准备 (53)4.4大型机械设施准备 (54)第五章主要项目的施工方法 (55)5.1主要分部、分项工程施工顺序及流水段划分 (55)5.2大型机械选择 (60)5.3主要施工方法 (60)5.3.1测量放线 (60)5.3.2土方工程 (67)5.3.3地基钎探、垫层工程 (72)5.3.4防水工程 (72)5.3.5钢筋工程 (80)5.3.6模板工程 (93)5.3.7混凝土工程 (119)5.3.8脚手架工程 (135)5.3.9 二次结构砌体施工 (143)5.3.10 汽车坡道施工 (145)5.3.11装饰工程 (148)5.3.12 幕墙工程 (164)5.3.13建筑给水、排水及采暖预埋工程 (165)5.3.14给排水工程主要施工方法 (169)5.3.14 电气工程主要施工方法 (192)5.3.15通风工程 (209)5.4 季节性施工 (226)5.4.1 冬期施工 (226)第六章主要施工管理措施 (236)6.1保证工期措施 (236)6.2质量保证措施 (245)6.3创优计划及确保鲁班奖保证措施 (311)6.4安全保证措施 (332)6.5现场文明施工、消防、环保及保卫措施 (372)6.6减低成本措施 (389)6.7新技术应用与推广 (391)第七章主要技术经济指标 (393)7.1质量目标 (393)7.2工期目标 (393)7.3安全目标 (394)7.4文明施工目标 (394)7.5环保目标 (394)7.6消防目标 (394)7.7成本目标 (395)7.8服务目标 (395)7.9回访与保修 (395)第八章绿色施工 (396)8.1管理机构 (396)8.2绿色施工原则 (396)8.3绿色施工目标及目标责任分解 (397)8.3.1 绿色施工目标 (397)8.3.2 绿色施工目标责任分解 (397)8.4 绿色施工措施 (398)8.4.1 节材措施 (398)8.4.2 节水与水资源利用 (399)8.4.3 节能与能源利用 (399)8.4.4 节地与施工用地保护 (400)8.4.5 扬尘控制 (400)8.4.6 有害气体排放控制 (401)8.4.7 水土污染控制 (401)8.4.8 噪声污染控制 (401)8.4.9 光污染控制 (402)8.4.10 施工固体废弃物控制 (402)8.4.11 职业健康 (402)8.4.12 卫生防疫 (403)第九章施工总进度计划及施工平面布置图 (403)第一章编制依据1.1航天中心医院门急诊综合楼施工图纸1.2国家及北京市主要法律、法规1.3主要规程、规范1.6施工合同:第二章工程概况和工程特点2.1总体简介2.2建筑设计简介2.3结构设计简介2.4专业设计简介2.4.1给排水系统2.4.1.1给水系统:地下二层为核5级甲类急救医院,床位64,人数161人,整体一个防护单元,地下一层为核6级甲类人员掩蔽,整体一个防护单元,人防区域用水水源接自市政给水管网,人防内部设置生活水箱和饮用水箱,其中饮水贮水时间为15天,生活用水贮水时间为7天。

综合楼混凝土工程施工方案

综合楼混凝土工程施工方案

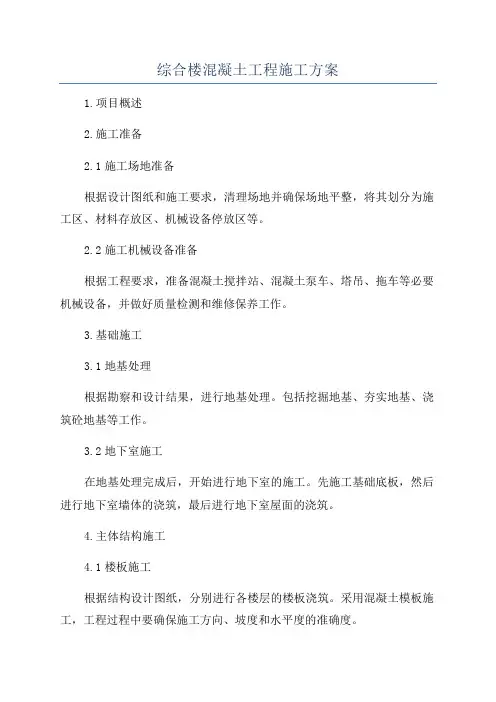

综合楼混凝土工程施工方案1.项目概述2.施工准备2.1施工场地准备根据设计图纸和施工要求,清理场地并确保场地平整,将其划分为施工区、材料存放区、机械设备停放区等。

2.2施工机械设备准备根据工程要求,准备混凝土搅拌站、混凝土泵车、塔吊、拖车等必要机械设备,并做好质量检测和维修保养工作。

3.基础施工3.1地基处理根据勘察和设计结果,进行地基处理。

包括挖掘地基、夯实地基、浇筑砼地基等工作。

3.2地下室施工在地基处理完成后,开始进行地下室的施工。

先施工基础底板,然后进行地下室墙体的浇筑,最后进行地下室屋面的浇筑。

4.主体结构施工4.1楼板施工根据结构设计图纸,分别进行各楼层的楼板浇筑。

采用混凝土模板施工,工程过程中要确保施工方向、坡度和水平度的准确度。

4.2柱、梁施工根据设计图纸,在楼板完成浇筑后进行柱和梁的立模、钢筋绑扎和混凝土浇筑。

4.3屋面施工楼屋面采用水泥砂浆作为屋面材料,进行屋面施工。

5.管道施工5.1给水管道施工根据设计图纸,进行给水管道的施工,包括给水管道的埋设和连接。

5.2排水管道施工进行排水管道的施工,包括地下排水道、卫生间、水槽等排水设施的安装。

5.3空调管道施工根据设计要求,进行空调管道的施工,确保空调系统正常运作。

6.电气施工6.1照明电气施工根据设计要求,进行照明电路的铺设和开关插座的安装。

6.2通信电缆施工根据通信需求,进行通信电缆的铺设和接线。

6.3强电施工根据设计图纸,进行强电线路的施工。

7.装饰装修施工7.1墙面装修施工根据设计要求,进行墙面砖、涂料等装修材料的施工。

7.2地面装修施工根据设计要求,进行地面砖、地板等装修材料的施工。

7.3室内装修施工根据设计要求,进行室内门窗、家具、卫生洁具等装修材料的安装。

8.项目管理8.1施工组织管理成立专门的施工组织管理部门,制定详细的施工计划,并确保施工进度和质量控制。

8.2安全管理制定安全生产责任制度,配备安全设施,确保施工过程中的安全。

砼施工方案(3篇)

砼施工方案(3篇)

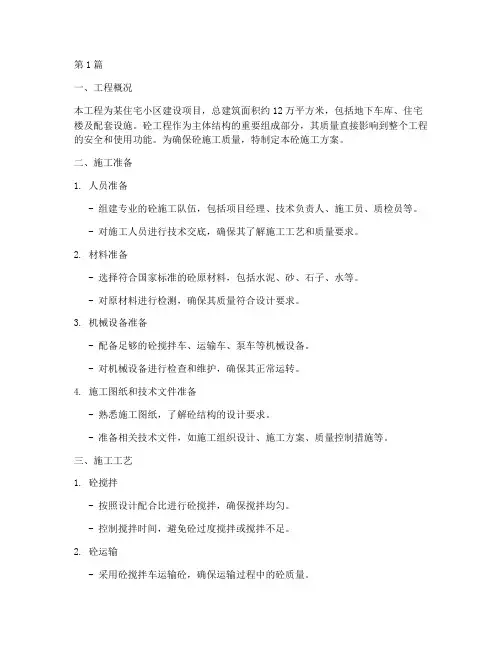

第1篇一、工程概况本工程为某住宅小区建设项目,总建筑面积约12万平方米,包括地下车库、住宅楼及配套设施。

砼工程作为主体结构的重要组成部分,其质量直接影响到整个工程的安全和使用功能。

为确保砼施工质量,特制定本砼施工方案。

二、施工准备1. 人员准备- 组建专业的砼施工队伍,包括项目经理、技术负责人、施工员、质检员等。

- 对施工人员进行技术交底,确保其了解施工工艺和质量要求。

2. 材料准备- 选择符合国家标准的砼原材料,包括水泥、砂、石子、水等。

- 对原材料进行检测,确保其质量符合设计要求。

3. 机械设备准备- 配备足够的砼搅拌车、运输车、泵车等机械设备。

- 对机械设备进行检查和维护,确保其正常运转。

4. 施工图纸和技术文件准备- 熟悉施工图纸,了解砼结构的设计要求。

- 准备相关技术文件,如施工组织设计、施工方案、质量控制措施等。

三、施工工艺1. 砼搅拌- 按照设计配合比进行砼搅拌,确保搅拌均匀。

- 控制搅拌时间,避免砼过度搅拌或搅拌不足。

2. 砼运输- 采用砼搅拌车运输砼,确保运输过程中的砼质量。

- 避免长时间运输,减少砼的坍落度损失。

3. 砼浇筑- 根据施工图纸和设计要求,确定浇筑顺序和浇筑时间。

- 采用分层浇筑的方法,每层厚度控制在30cm以内。

- 浇筑过程中,及时振捣,确保砼密实。

4. 砼养护- 浇筑完成后,及时进行覆盖养护,保持砼湿润。

- 养护时间根据砼强度发展和气候条件确定,一般不少于7天。

5. 砼接缝处理- 对砼接缝进行处理,确保接缝平顺、密实。

- 采用灌浆、粘贴等方式进行接缝处理。

四、质量控制措施1. 原材料质量控制- 对原材料进行严格检测,确保其质量符合国家标准。

- 对不合格的原材料进行淘汰,确保砼质量。

2. 施工过程控制- 加强施工过程的质量检查,确保每道工序符合质量要求。

- 对发现的质量问题及时进行处理,防止质量事故的发生。

3. 砼强度控制- 根据设计要求,进行砼强度试验,确保砼强度符合标准。

医院综合大楼基础工程施工方案

医院综合大楼基础工程施工方案

医院综合大楼基础工程施工方案一、项目概述本项目是医院综合大楼的基础工程施工方案,包含了地基基础、地下室施工以及上部结构施工等内容。

医院综合大楼基础工程是整个项目的基础,其施工质量和安全是保证整个建筑结构牢固稳定的关键。

二、施工技术方案1.地基基础施工地基基础施工是医院综合大楼基础工程的重要部分。

根据土质勘察报告,本项目的地基采用超声波接触定位法进行测量,以确保地基的平整度和承载力符合要求。

地基基础采用混凝土浇筑,施工过程中进行精密测量和水平调整,确保地基平整度和稳定性。

2.地下室施工本项目地下室为多层地下空间,施工过程需要经过仔细的规划和密切的协调,确保施工质量和安全。

地下室采用开挖施工方式,先利用机械设备进行土方开挖,然后进行混凝土的浇筑和固化。

在混凝土浇筑前,需进行严格的钢筋布置和检查,确保地下室结构的强度和稳定性。

3.上部结构施工上部结构的施工是医院综合大楼基础工程的最后一步,也是整个建筑工程的关键环节。

上部结构施工采用钢筋混凝土框架结构,包括柱子、梁、楼板等。

施工过程需要遵循相关的施工规范和标准。

在混凝土浇筑前,需进行严格的预应力钢筋的布置和拉力测试,确保结构的合理性和安全性。

三、施工组织设计1.组织架构根据项目的规模和施工内容,成立专门的施工组织管理团队,包括项目经理、技术负责人、质量监督员、安全管理人员等。

各成员负责不同的工作职责,确保施工的顺利进行。

2.进度计划依据项目的施工周期和各工程节点,制定详细的进度计划,包括地基基础、地下室和上部结构的施工时间安排、工作流程等。

同时制定适当的监测措施,及时掌握施工进度,确保工程进度的正常推进。

3.质量控制制定详细的质量控制计划,包括材料选用、工艺操作等方面的具体要求,确保施工工艺和质量符合相关标准和规范。

配备专门的质量监督员对施工过程中的关键环节进行检查和监控,及时发现和解决质量问题。

4.安全管理医院综合大楼基础工程的施工过程中,安全至关重要。

某综合楼工程混凝土工程施工方案

某综合楼工程混凝土工程施工方案

某综合楼工程混凝土工程施工方案砼采用现场搅拌混凝土,水平垂直运输采用一台HB-70砼输送泵。

梁、柱采用插入式振动器振捣,楼板用平板式振动器振捣。

1、混凝土施工的一般要求1.1由技术负责人及实验人员进行现场测定砼塌落度,合格后方可使用。

每台班至少测两次塌落度。

1.2泵输送砼应保证连续工作,如因故障停泵超过45min,或砼出现离析现象,应立即用压力水或其他方法冲洗管内残留砼。

2、混凝土浇筑与振捣的一般要求2.1防水混凝土坍落度控制在120±20mm,普通预拌混凝土坍落度控制在160±20mm。

2.2砼自吊头口的自由倾落高度不得超过2m,浇筑高度超过3m 用串桶或溜槽。

2.3插入式振捣器,快插慢拔,插点均匀排列,逐点移动,顺序进行,均匀振实。

移动间距不大于振捣作用半径的1.5倍(一般为30—40cm),振捣上一层时插入下层5cm以消除两层间的接缝。

2.4砼浇筑应连续进行,间歇时间最长在前一层砼凝结之前将次层砼浇筑完毕。

间歇时间由水泥的品种及砼凝结条件确定,超过2小时按施工缝处理。

2.5砼浇筑时经常观察模板、钢筋、预埋孔洞、预埋件和插筋等有无移动,变形或堵塞情况,发现问题立即处理并在已浇筑的砼凝结前修整完好。

2.6提前按钢筋保护层厚度以及不同部位的砼强度等级制作垫块,(墙体砼垫块内预留20#—22#火烧丝)用不同厚度的定型模子套出50mm见方的混凝土垫块。

3、混凝土的输送本工程采用泵送砼施工方式。

泵送混凝土施工准备: 泵送混凝土除应满足设计强度外,还必须具有可泵性,即在泵管内易于流动、不离析,并且摩阻力较小。

为此对拌和混凝土原料的质量,必须严格控制和选择。

混凝土泵的布置和管道敷设:根据拟建建筑物的轮廓形状、混凝土分段流水工程量的分布情况、周围条件、地形和交通情况决定将混凝土泵机布置在施工现场的东侧搅拌站附近。

管道敷设与泵机布置注意事项:混凝土泵机出口设有一定长度的地面水平泵管,然后再连接90°弯头,转向垂直输送。

民航总医院临建办公楼施工组织设计

民航总医院临建办公楼施工组织设计

施工组织设计1。

编制依据11.1.合同11。

2。

设计图纸11.3。

主要规程、规范11.4。

主要标准31。

5.主要图集41.6.主要法规41.7.其它52。

工程概况52.1.工程简介52。

2.施工现场概况52。

3.设计概况62.4。

典型建筑平面图、剖面图72。

5。

工程的特点、难点102。

6.主要分项工程量103。

施工部署103.1。

部署原则103.2。

目标部署113.3。

工期部署113.4。

施工组织体系123。

5。

任务划分123.6.总包单位与分包的关系133.7。

组织协调134.施工准备144。

1。

技术准备144。

2。

生产准备174.3。

主要材料、构件的用量及进场组织计划184.4。

人员准备185.主要施工方法及技术措施195.1施工用大型机械的选择195.2测量放线195。

3防水工程205。

4钢筋工程215.5模板工程235。

6混凝土工程255。

7大体积砼施工265.8脚手架工程275。

9回填土工程275.10雨季施工275。

11特殊工序286。

主要组织管理措施28 6。

1.工期保证措施286。

2。

质量保证措施306.3.技术保证措施326。

4。

安全保证措施336.5。

消防保卫措施35 6。

6。

环保措施、文明施工37 7。

经济技术指标397。

1。

成本控制的内容和标准39 7。

2.成本控制的方法407。

3.降低成本措施407.4.降低成本技术组织措施效果411.编制依据1.1.合同1.2.设计图纸1.3.主要规程、规范1.4.主要标准1.5.主要图集1.6.主要法规1.7.其它2.工程概况2.1.工程简介2.2.施工现场概况2.2.1.施工现场周围环境:本工程位于民航总医院院内,南侧为现有办公室。

西侧、北侧为医院道路、东侧为病人休息区,现场极其狭窄.2.2.2.现场用水用电位置:由医院泵房引入。

2.2.3.办公及生活用房设置: 因场区狭小,外施队住宿问题在地下室解决.现场设置三间办公室,满足施工管理人员的办公。

北京某航站楼混凝土施工方案_secret

北京某航站楼混凝土施工方案_secret

混凝土工程施工方案(及基础承台大体积混凝土施工方案)目录一、编制依据 (2)二、工程综述 (2)2.1、工程概况 (2)2.1.1、结构概况一览表 (2)2.2、混凝土技术要求 (3)2.3、施工方案设计 (4)三、施工部署 (4)3.1、施工区段划分 (4)3.1.1、结构施工缝留设 (4)3.2、施工准备 (6)3.2.1、劳动力安排 (6)3.3、施工缝留设施工 (7)四、混凝土配合比设计及要求 (8)4.1、混凝土施工性能要求 (8)4.2、混凝土配合比设计要求 (9)五、混凝土的运输及浇筑施工 (12)5.1混凝土浇筑前准备工作 (12)5.2、混凝土浇筑及振捣 (13)5.3、混凝土养护 (17)六、大体积混凝土工程 (17)6、1大体积混凝土浇筑 (17)6.4、大体积砼土测温 (20)6.5、大体积混凝土施工质量控制 (22)七、混凝土试验取样和试块留置规定 (22)八、模板拆除 (23)九、混凝土质量保证措施 (23)十、混凝土施工成品保护 (25)十一、安全文明施工 (25)一、编制依据二、工程综述2.1、工程概况2.1.1、结构概况一览表2.2、混凝土技术要求本工程建筑面积大、工程量大、混凝土需用量多,且属于超长混凝土结构,其中基础底板厚度1000㎜,从混凝土质量控制角度讲,本工程底板、楼板、外墙混凝土同时具有大体积混凝土和抗渗混凝土的特性,柱混凝土具有高强和大体积的特性,整个工程混凝土用量大,应按大体积混凝土技术要求进行混凝土施工组织、质量控制和技术保障。

为此,本工程混凝土施工主要应作好如下的技术要求和质量控制:1)、作好混凝土配合比设计和预拌混凝土性能、质量控制。

(1)、混凝土配合比设计应遵循以下原则:控制混凝土的早期温度、提高混凝土的和易性、减少泌水性、减少气泡含量、减少混凝土的早期收缩(主要是塑性收缩和自收缩)裂缝和减少混凝土的干缩、徐变,确保混凝土在满足“清水结构”的特殊要求基础上具有较高的施工性能和耐久性;(2)、混凝土配合比设计应在满足国家现行规范对抗渗、高强、泵送、大体积混凝土和设计文件要求的基础上进行科学的选用材料,确保满足工程要求;(3)作好对商品混凝土厂家选择、混凝土原材料的质量控制、预拌混凝土生产、运输和混凝土进场的技术要求控制和质量验收;2)、作好混凝土成型过程的技术方案设计和质量控制,严格控制混凝土的运输、浇筑、振捣、养护等全过程按方案、技术要求实施和质量标准验收。

高层医院综合楼大体积混凝土施工方案

高层医院综合楼大体积混凝土施工方案

高层医院综合楼大体积混凝土施工方案目录一、编制依据 (3)二、工程概况 (4)三、施工准备 (4)1、商品混凝土原材料要求 (4)2、对商品混凝土厂家要求 (5)3、混凝土配合比设计要求 (6)4、混凝土材料、运输准备和质量管理 (6)5、商品混凝土资料管理: (8)6、现场准备工作 (8)四、施工段划分及钢筋、模板施工 (10)1、施工区块划分 (10)2、基础梁、底板柱墙钢筋加工安装和测温管布设 (10)(1)、基础梁、底板及柱、墙楼梯钢筋安装 (10)(2)、混凝土测温管布设 (10)(3)、基础底板大体积混凝土模板施工 (11)五、大体积抗渗混凝土浇筑 (11)1、确定浇筑顺序 (11)2、混凝土振捣 (12)3、混凝土标高控制和表面抹平 (12)4、大体积混凝土测温 (12)5、混凝土养护 (13)六、大体积混凝土温度和温度应力计算 (13)(一)温度计算 (14)(1)、混凝土拌和物温度 (14)(2)、混凝土拌和物的出机温度 (15)(3)、混凝土拌和物浇筑完成时的温度 (15)(4)、混凝土最高温值 (15)(5)、混凝土表面温度 (16)(6)保温材料所需厚度计算公式: (16)七、大体积混凝土裂缝控制方法 (19)1、控制内约束温度裂缝的措施 (19)2、控制外约束温度裂缝的措施 (19)八、主要管理措施 (20)一、编制依据1 **人民医院医疗综合大楼施工图纸2 **人民医院医疗综合大楼施工组织设计3 施工图会审记录4 GB50496-2009 大体积混凝土施工规范5 GB50204-2002 混凝土结构工程施工质量验收规范6 GB50300-2001 建筑工程施工质量验收统一标准7 JGJ55-2000 普通混凝土配合比设计规程8 GB175-2007 硅酸盐水泥、普通硅酸盐水泥9 JGJ52-2006 普通混凝土用砂、石质量标准及检验方法标准10 GB/T1596-2005 用于水泥和混凝土中的粉煤灰11 GB8076-2008 混凝土外加剂12 GB50119-2003 混凝土外加剂应用技术规范13 JGJ63-2006 混凝土拌合用水标准14 GB/T14902-2003 预拌混凝土15 JGJ/T10-95 混凝土泵送施工技术规程16 JGJ33-2001 建筑机械使用安全操作规程17 JGJ59-99 建筑施工安全检查标准18 **建设集团有限公司编制的《质量、环境、职业健康安全综合管理手册》二、工程概况**人民医院医疗综合大楼地上19层,地下2层。

江西某机场航站楼混凝土工程施工方案

江西某机场航站楼混凝土工程施工方案

混凝土工程施工方案1 混凝土工程概况1、混凝土工程施工概况(1)本工程混凝土全部采用预拌商品混凝土,根据设计图纸,二层楼面以下(8.1米标高以下)二层楼面以上(8.1米标高以上)柱C35 C30梁C40 C30板C40 C30楼梯C25 C25其它C25 C25(2)混凝土最小保护层厚度如下:一类环境板梁柱纵向受力22 35 42箍筋、分布筋及构造筋12 25 32(1)航站楼及指廊的夹层,楼层梁板均为超长结构,为避免混凝土养护阶段大面积混凝土出现干缩裂缝和早期凝缩裂缝而采取的施工措施,是本工程混凝土施工的一个关键控制点。

(2)本工程混凝土施工量大,混凝土施工总工程量为24481m3,具体分部见下表,由于场地狭小,而混凝土浇注部位较为集中,给施序号项目内容等级单位工程量1 框架圆形柱混凝土C35 m312322 矩形柱混凝土C35 m334763 钢管柱混凝土C30 m38664 钢管柱混凝土C40 m33075 矩形梁混凝土C40 m36556 混凝土梁板C40 m386907 混凝土梁板C35 m382298 楼梯混凝土C25 m36679 后浇带混凝土C45 m3150序号项目内容等级单位工程量10 后浇带混凝土C40 m3210合计m324481鹃花奖”的质量标准,争创“中国建筑工程鲁班奖”,对混凝土的配比、拌制、浇筑振捣、养护及成品保护等都提出了较高的要求。

2 混凝土工程施工方法及技术要求混凝土施工总技术路线:商品混凝土搅拌站的选择→混凝土配合比的确定→泵送混凝土的供应能力验算→泵送混凝土设备的选择和现场布置1、商品混凝土搅拌站的选择与要求(1)商品混凝土搅拌站的选择主要考虑其须通过ISO9001质量体系认证、企业资质等级为一级、运距适宜,其他还有混凝土日产量、主要材料的来源渠道、加料计量自动化、试验室条件等。

在签订混凝土合同时明确以下内容:混凝土强度等级、施工部位、工程量、混凝土坍落度、供应方式、拟浇灌时间、每小时供应量、混凝土特殊性能要求(如早强、缓凝、抗裂材料等)及相关资料的提供,并根据浇筑部位特点、天气状况与搅拌站共同协商确定掺合料、外加剂的选用。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

航空中心医院医疗综合楼砼施工方案一、编制依据1.航空中心医院医疗综合楼工程施工图纸;2.航空中心医院医疗综合楼工程施工组织设计;3.混凝土结构工程施工质量验收规范(GB50204—20XX);4.混凝土泵送施工技术规程;5.《预防混凝土工程碱集料反应技术管理规定》。

参考资料1.北京市《建筑分项工程施工工艺规程》DBJ01—26—96;2.北京市《建筑分项工程施工工艺标准》。

二、工程概况航空中心医院医疗综合楼工程位于朝阳区安外北苑2号院,工程为高层医疗综合楼,总建筑面积35082平方米。

地下2层,地上11层,基础为反梁式筏板基础,主体为框架—剪力墙结构体系。

底板混凝土厚度750mm,地梁高度1800mm。

垫层混凝土为C15,剪力墙、柱混凝土为C40,梁、板混凝土为C30,地下室底板、顶板及侧壁与土壤接触部分为C30抗渗混凝土、抗渗等级S16。

三、施工布署(一)流水段划分本工程全部采用商品混凝土施工。

考虑到现场狭小的不利因素,宜以“小节排、快节奏”的施工方法,最大限度地利用作业面进行施工生产。

底板混凝土采取一次性连续浇筑完成,之后将作业面分为三个段进行流水施工(分段见图3-1)。

浇筑底板混凝土时,使用固定在现场的一台地泵,同时增加一台汽车泵输送,此后结构混凝土浇筑均使用一台地泵输送。

基础混凝土采用底板和反梁一次浇筑至外墙50cm高处;外墙以内的反梁按先底板、后反梁的顺序,分两次浇筑完成,这主要是场地狭小、混凝土量大、作业时间太长等条件决定的。

(二)混凝土施工缝与防水措施1、地下外墙水平施工留缝位置与处理措施地下二层外墙第一道施工缝留在反梁上皮500mm处;第二道施工缝留在地下一层楼板下皮以上20mm处(有梁时留在梁下皮以上20mm处);第三道施工缝留在外墙距地下二层楼板上皮300mm处;第四道施工缝留在地下一层楼板下皮以上20mm处,第五道施工缝留在地下一层外墙距楼板300mm处。

水平施工缝采用企口自防水时,首次支模到企口部位时,留企口的墙中模板按里高外低留槎,留槎位置在墙中部位,高约100mm,留槎上口要平整,竖槎要垂直。

拆模后要及时对企口部位进行剔凿,剔掉浮浆层和松散石子,露出混凝土坚硬层。

下次支模时要保护好企口留槎,在墙两边模板的下口贴好海棉条,防止漏浆。

打灰时首先浇筑一层5~8cm的同强度等级水泥砂浆,然后再浇筑第一层混凝土,仔细振捣密实(留槎做法见图3-2a)。

水平施工缝采用膨胀止水条防水时,浇筑混凝土时要在施工缝的表面下木板条,留出与膨胀止水条同宽,深度为止水条1/2的槽口,混凝土拆模时启出板条,下次支模前将膨胀止水条涂胶后粘贴在槽内,并用水泥钉固定牢固(见图3-2b)。

膨胀止水条粘贴后橡100mm175 175 图3-2b水平施工缝膨胀止水条做法图3-2a水平施工缝企口自防水做法2、柱子水平施工缝留置在柱上端距梁下皮以上20mm处,弹线剔凿后支梁模板(见图3-3)。

图3-3 墙柱混凝土施工缝踢凿3、楼梯混凝土施工缝位置:楼梯段1/3部位或下梯梁中部(图3-4)。

图3-4 楼梯混凝土施工缝4、竖向施工缝留设与处理为确保混凝土分段处竖向缝质量,浇筑混凝土时按施工规范要求将内墙、梁及顶板混凝土竖向施工缝,留在门窗洞口或梁跨中1/3处,留缝处用钢丝网隔档灰浆,木模板支撑。

墙体拆模后,弹线剔凿掉表面浮浆层,清理干净后再进行下一道施工。

主楼与车库坡道连接处竖向施工缝,用橡胶止水带防水,支模时先将橡胶止水带的一半(135mm)安装固定在主楼一侧。

车库支模时将另一半安装固定在车库一侧。

底板反梁竖向施工缝留在反梁跨中1/3处,外墙竖向施工缝留在连梁跨中的1/3处,竖向施工缝均安装止水钢板防水,用钢丝网隔档堵头,木模板支撑。

拆模后,弹线剔凿表面浮浆层,清理干净,浇筑新混凝土前要洒水湿润。

流水分段在楼内墙体、楼顶板、梁跨中1/3处的施工缝,都必须进行剔凿处理,墙顶和楼面要先弹线后剔凿,剔凿面应垂直于结构面,剔凿完后用水冲洗干净,浇筑混凝土前要洒水湿润。

5、地上部分施工留缝地上部分墙体、梁、楼板竖向施工缝工缝采用木模板隔档并进行支撑,墙体水平施工缝留在各层板底或梁底以上20~30mm处,地上部分所有水平、竖向施工缝,必须进行剔凿浮浆处理,然后才能继续进行混凝土施工。

四、施工准备(一)、成立混凝土浇筑领导小组浇筑现场成立混凝土施工领导小组,领导小组成员编排为3个班组进行轮流值班,负责对混凝土浇筑作业进行全过程、不间断的指挥协调和技术指导,保证混凝土施工顺利进行,确保质量控制在“结构长城杯”的标准内。

组长:朱建峰副组长:副组长:蔡海山、田久文安全员:张志武放线员:张波、袁树军、江北消防保卫:肖长胜质量验收:郭文海现场临电:徐长禄塔吊基础:高云护坡降水:高德慧、杨占山、吉小朋(二)、技术准备1.认真审读图纸,熟悉工程各部位混凝土强度等级、数量、浇筑持续时间、技术要求以及质量保证措施。

2.根据图纸要求,组织项目部、施工队技术人员研究确定浇筑方法过程,浇筑前先向操作人员进行详细技术交底,使操作者做到心中有数。

3.测绘组提前在模板四周及底板中间的钢筋上量测并标注好标高控制点。

4.钢筋绑扎及支模完毕后,先进行自检、互检、交接检,以及项目部组织的联检,合格后报请甲方、监理等有关部门进行验收,有关人员及时办好隐预检资料。

5.试验员准备好混凝土试验资料和检验工具,做好见证取样的各项准备工作。

(三)、现场准备1.按地泵位置布置好混凝土输送管道(平面布置见底板混凝土浇筑示意图),提前搭好管道下基坑、上楼层架子,安装固定结实输送管道。

浇筑混凝土前要先行清理疏通道路,并设专人指挥车辆进出,保证混凝土罐车出入现场畅通无阻。

2.检查临时供水、供电线路,确保混凝土浇筑期间不停水停电,施工能够连续进行。

3.在混凝土浇筑现场,浇筑领导小组设专人与商砼厂家代表一起,与搅拌站保持联系,确定混凝土的来料数量、品种、罐车间隔时间。

尽量避免来料过快或过慢造成施工冷缝或混凝土罐车积压。

4.混凝土浇筑前一天,材料部门预先与商品混凝土厂家联系,确定混凝土浇筑开罐时间及混凝土用量,厂方根据要求提前做好混凝土试配工作。

5.混凝土浇筑前要最后检查模板的稳定性,清理干净模板(或底板)内的杂物。

6.现场设板报预告当日天气情况,并根据天气情况安排好浇筑作业及工人轮换班时间。

(四)、机械、设备准备(五)、劳动力准备振捣手:24人混凝土工:80人管道工:12人电工:4人清洁工:6人杂工:6人共计用工:132人(按底板混凝土浇筑时考虑)五、施工工艺及主要项目施工方法(一)、工艺流程:(二)、地泵设置及管道安装地下部分施工时D地泵设在楼的东北侧基坑边,汽车泵设在楼的西侧基坑边。

地下结构回填后,固定泵设在楼的西北侧基坑边。

1、向基坑输送混凝土的下料管道倾角不得大于7℃,由于本工程受施工场地条件限制,下料管道端部应连接长度为高度5倍的水平管道,改为在水平管道上加设弯管,以此来增大混凝土下滑阻力,防止混凝土离析。

2、±0.00以上部分泵送混凝土输送管道按“路线短、弯路少、接头密”的原则进行布置。

3、地泵出料口离垂直管距离,按要求不宜小于泵送高度的1/3—1/4,由于本工程受场地制约,不宜在水平面上变换方向,因此采用曲率半径1m以上的90°大弯头。

4、在离泵机出口5m左右的水平管道上安装逆流阀。

5、混凝土泵管连接采用压杆式接头。

管道接头必须连接牢固,密封严密。

安装管道时要尽量避免采用曲率半径小的弯管和长度短的锥形管,弯管与锥管要匹配,弯管长度为1m。

6、混凝土输送上楼的垂直立管每层加一道固定;楼地面水平管每隔3m固定一道,接近作业面时距离逐步放大,以方便拆除或清除管道堵塞。

楼地面与垂直立管连接处的弯管要特别固定牢固,管道固定不得与模板相接触。

7、楼面水平管道的布置,要使混凝土浇筑的移动方向与泵送方向相反,以方便水平管道的拆除;水平段只用木块在楼面上作简单支设,一般不再采取其它固定措施。

8、浇筑楼面混凝土的水平输送管道越短越好,一般不要超过20m。

9、在混凝土输送到各楼层后,采用布料杆进行墙体、柱子混凝土浇筑。

在浇筑墙体混凝土时,沿墙体一侧加设挡板,防止混凝土的外溢出墙,以免浪费材料又污染现场;在浇筑柱、墙超高混凝土时,加软管或塑料管插入浇筑构件底部,用溜槽或漏斗分层布料浇筑。

泵管橡胶垫圈AB 类38mB7MA26m B楼板混凝土D类楼层固定 E类固定(每隔3m一道)图4-5混凝土泵管固定示意(三)、商品混凝土运输要求为保证混凝土能够顺利进行泵送,将选择两家质量稳定可靠的预拌混凝土厂家为本工程供货,其中一家作为主供,一家备用。

1、为防止混凝土因运输时间过长产生离析,要求混凝土从搅拌后必须在2h内泵送浇筑完毕。

2、混凝土搅拌运输车出料前,高速(12r/min)转动1min,然后反转出料,以确保混凝土出料的均匀性。

3、为保证混凝土浇筑作业连续进行,搅拌运输车辆数量必须定量保证,其用量计算如下:混凝土泵平均输出量:Q1 = Qmax.a1.η=80×0.8×0.5=32m3/hQ1__混凝土泵实际平均输出量(m3/h)Qmax__混凝土泵最大输出量a1——配管条件系数取0.8至0.9η__作业效率0.5到0.7混凝土连续作业每台混凝土泵配备混凝土搅拌运输车数:N1=Q1/60V1(60L1/S0+T1)=32/60×6×(60×20/40+15)=0.09×45=4.0 5(台)N1__混凝土搅拌运输车台数Q1__每台混凝土泵的实际输出量(m3/h)V1__每台混凝土搅拌车容量(m3 )S0__混凝土搅拌车平均行车速度(Km/h)L1__混凝土搅拌车往返距离(Km)T1__每台混凝土搅拌运输车总计停歇时间(min) 根据计算每台混凝土泵需5台混凝土搅拌车来保证供应,考虑到运输途中交通堵塞等不利因素,每台混凝土泵按6台搅拌车配置。

底板混凝土浇筑时由于要增加一台汽车泵,因此混凝土搅拌车辆数量应乘2,共计约12台罐车。

(四)、混凝土泵送要求:1、泵送前用水或水泥砂浆润滑泵机和输送管道。

2、输送泵进料斗上安装一个隔离筛网,并派专人看管,发现大块料或其它有机杂物时,要立即拣出,以免堵塞泵管。

3、泵送混凝土作业要连续进行,中途尽量不要停顿,如果不能连续供料时,可放缓泵送速度,以免因停顿堵塞管道。

进料斗内要保持足够的混凝土,以防泵管吸入空气,造成输送管道阻塞。

4、泵送完毕后,认真做好泵机清理工作。

(五)、商品混凝土技术要求为使混凝土可泵性良好,顺利地进行浇筑作业,要求泵送混凝土即要具备一定的流动性、和易性,又要泌水小、不易分离。

为此技术人员要提前与混凝土厂家联系,确定混凝土的材料和外加剂的使用量,控制好相关技术参数。
