井筒施工安全技术措施(标准版)

合集下载

井筒装备施工技术安全组织措施

井筒装备施工技术安全组织措施

安全技术/矿山安全井筒装备施工技术安全组织措施一.工程概况:招远西宋黄金矿业有限公司盲竖井井筒装备,井筒截断面尺寸为:Φ3000mm,井深120m,二中段,双向马头门。

该井筒内设有2#轻型罐笼一个,平衡锤一个,整个井筒设有木罐道、钢梁、梯子间(梯子间钢梁、踏板、爬梯及安全栅栏),层间距3000mm,加其它梁,共37层。

Φ89×4供风管路一趟,Φ57×3.5排水管路二趟,Φ32×2.5供水管一趟。

动力电缆1 趟,信号缆一趟。

钢梁与井壁采用锚杆、托板焊接固定。

二.施工方案:1.加工Φ2700双层吊盘作井筒装备用的工作平台。

采用双层吊盘作业,先打锚杆眼,后安装钢梁、梯子间及罐道。

从上而下一次装备成型。

2.吊盘采用二台JZ-5/400稳车作为吊盘的悬吊设备。

3.主提升采用永久的2JK-1.2提升机、1.6m天轮作为井筒装备用的提升设备。

上、下人员采用0.7m3吊桶。

4.改装已形成的天轮硐室内的天轮平台作为装备施工用的提升设施。

三.施工前的准备:1.施工前,组织所有施工人员熟悉施工图纸,领会施工意图,吃透施工工艺。

2.按照施工图纸和井筒的实际情况对井筒各构件进行加工制作及防腐处理;对梯子间的安全栅栏、爬梯进行成型加工制作。

3.临时施工设施选择及布置:(1)悬吊设备的布置:根据井口现场情况,将二个Φ600的凿井天轮固定在天轮平台上。

(2)设备的检修:对主提升设备(2JK-1.2)进行检查维修,使设备运转灵活、制动可靠;使天轮和悬吊天轮运转正常。

(3)提升钢丝绳、悬吊钢丝绳及索具选择:①提升钢丝绳的选择:0.7m3吊桶重量为150Kg,吊桶每次乘4人(每人按75Kg计算);井筒下放最重构件是1#钢梁,重量为87.2Kg。

从升降人员和下放构件重量比较按升降人员计算。

a.钢丝绳的绳端荷重:Q d=Q+Q C+Q A=4×75+150+120=570(Kg)其中:Q A为伞帽和钩头的总重量。

主斜井井筒施工安全技术措施

主斜井井筒施工安全技术措施

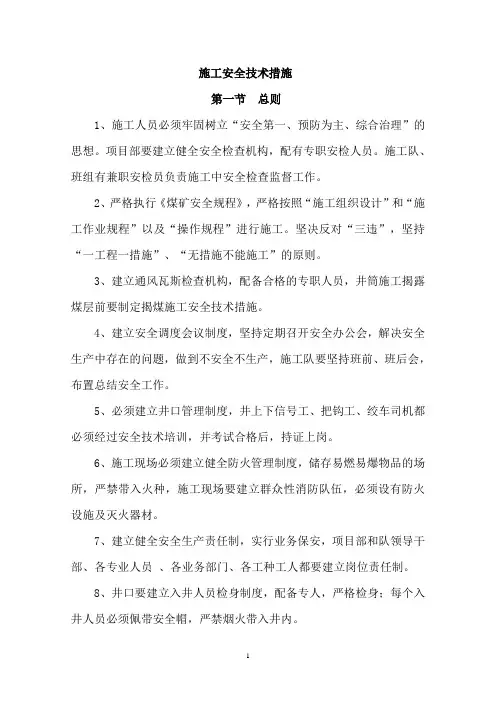

施工安全技术措施第一节总则1、施工人员必须牢固树立“安全第一、预防为主、综合治理”的思想。

项目部要建立健全安全检查机构,配有专职安检人员。

施工队、班组有兼职安检员负责施工中安全检查监督工作。

2、严格执行《煤矿安全规程》,严格按照“施工组织设计”和“施工作业规程”以及“操作规程”进行施工。

坚决反对“三违”,坚持“一工程一措施”、“无措施不能施工”的原则。

3、建立通风瓦斯检查机构,配备合格的专职人员,井筒施工揭露煤层前要制定揭煤施工安全技术措施。

4、建立安全调度会议制度,坚持定期召开安全办公会,解决安全生产中存在的问题,做到不安全不生产,施工队要坚持班前、班后会,布置总结安全工作。

5、必须建立井口管理制度,井上下信号工、把钩工、绞车司机都必须经过安全技术培训,并考试合格后,持证上岗。

6、施工现场必须建立健全防火管理制度,储存易燃易爆物品的场所,严禁带入火种,施工现场要建立群众性消防队伍,必须设有防火设施及灭火器材。

7、建立健全安全生产责任制,实行业务保安,项目部和队领导干部、各专业人员、各业务部门、各工种工人都要建立岗位责任制。

8、井口要建立入井人员检身制度,配备专人,严格检身;每个入井人员必须佩带安全帽,严禁烟火带入井内。

9、建立严格的交接班制度,交接班时要交清工作面安全质量情况,并做好记录。

10、人员上下抬送重物时,要同肩抬运,同起同落。

11、长大物件下放或提升时要封车牢固,不符合要求严禁开钩。

12、喷浆机在移设前,必须将机前的杂物清理干净,将临时轨道铺设好,并且现场有专人统一指挥。

13、喷射过程中如出现堵管现象,应立即停止加料,停风停电处理。

14、处理堵管时,喷枪口立即朝下,处理喷头时,周围不的有围观者。

15、如果堵塞较长而且密实,则需逐节拆管敲击吹打处理。

第二节顶板管理安全措施1、成立顶板管理小组,严禁空顶作业。

2、工作面地质条件变化要及时变更支护方式并编制专项措施。

3、施工中每道工序都必须坚持执行敲帮问顶、专人观山、专人找顶制度,观山找顶人员班班必须明确。

井筒装备施工安全措施(标准版)

井筒装备施工安全措施(标准版)

井筒装备施工安全措施(标准版)Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management.( 安全管理 )单位:______________________姓名:______________________日期:______________________编号:AQ-SN-0086井筒装备施工安全措施(标准版)1、井口及其周围必须保持清洁无杂物。

并按要求悬挂各种安全标志警示牌,准备好消防器材。

2、坚决杜绝上下层平行作业,如需平行作业,必须指定特定的安全措施。

3、夜间作业应确保光线充足,雨雪天或5级以上大风天气,严禁登高作业。

4、所有的提升吊挂设施必须符合设计,并经有关部门检查验收合格后,方可投入使用。

并严格执行日检制度。

5、施工作业时,井上、井下应有专职把钩工严把井口。

井口信号工把钩人员,要认真负责,积极主动做好材料供应及井口安全保卫工作。

严禁闲杂人等在井口逗留。

6、人员进入施工现场必须佩带安全帽,井筒内以及登高人员必须配戴保险带并在可靠点生根。

7、井上下口信号要发送统一,信号要准确无误,信号工要精神集中,反应灵敏,井口起吊安装要有专人进行指挥,小绞车要专人专职。

8、吊桶升降物料时,不准超出吊桶外缘。

严禁人、物混装提升、下放,严禁超员乘罐。

9、井筒施工期间,封口盘井盖门除吊桶通过或松起物料时,其他时间应全部处于关闭状态,井盖门应开启关闭时应平稳,销轴要有保险装置。

井盖门应设置防过开设施。

10、升降吊盘时,各层吊盘的空口应有专职人员看管,吊盘上的空洞应全部封实,防止杂物坠入井下。

11、起松吊盘应慢速、平稳,操作人员要集中精力、听清信号。

各稳车收放绳时,应有监护人员。

井筒施工安全技术措施(标准版)

井筒施工安全技术措施(标准版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井筒施工安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes井筒施工安全技术措施(标准版)第一节施工安全和质量管理一、安全管理及机构设置现行《煤矿安全规程》第二条规定指出“在中华人民共和国领域从事煤炭生产和煤矿建设活动,必须遵守本规程”。

《煤矿安全规程》第十五条还规定指出“单项工程、单位工程开工前,必须编制施工组织设计和作业规程,并组织每个工作人员学习。

”煤炭施工企业,必须坚持以《煤矿安全规程》为企业施工安全的指南;建立健全各项安全管理制度,采取有效措施,努力改善职工的劳动环境,完善安全保障设施,保证安全施工。

各级行政、技术等职能部门履行业务保安责任制,各级安全监察机构履行监督检查责任制。

煤炭施工企业应积极推广使用安全施工的先进科学技术,不断提高安全施工水平。

1、安全监察《煤矿安全规程》第四条指出“煤矿企业必须设置安全生产机构,配备适应工作需要的安全生产人员和装备”。

因此,承建本矿井的施工的法人单位,需设驻施工现场安全监察处和安全监察员,配备安全监察处长1名,主任工程师1名,安全监察员1~2名。

驻工程处安全监察处长代表建设公司经理对所驻工程处进行安全施工监督检查,并对经理负责。

各级安全监察机构依据国家和行业的安全法规履行职责,工程处安全监察处应建立健全以下制度:(1)安全监察工作制度;(2)现场安全监督检查制度;(3)专业技术巡回监督检查制度;(4)矿井事故隐患追踪监督检查制度;(5)安全监察人员岗位责任制度;(6)安全监督例会,调度汇报工作制度;(7)安全监察工作总结、评比和表彰制度。

井筒施工安全细则模版

井筒施工安全细则模版

井筒施工安全细则模版一、施工前准备工作1. 确保施工区域内没有其他人员进入,建立施工区域的临时隔离措施。

2. 对施工现场进行全面的安全检查,包括地面、施工设备、工具、机械设备等,确保其完好无损。

3. 检查井筒底部是否有积水、毒气等危险物质,必要时进行处理或清除。

4. 组织施工人员进行相关安全培训,包括井筒施工的操作规范、作业流程、危险源辨识等内容。

5. 检查施工人员的个人防护装备是否符合规定,包括安全帽、耳塞、防护眼镜、手套等,确保其完好有效。

二、井筒施工作业安全措施1. 在井筒口设置防护栏杆,确保施工人员和设备不会误入井筒内。

2. 使用合适的固定设备将相关设备和工具牢固地固定在井筒边缘,防止工具和设备从高空坠落。

3. 施工人员进入井筒前应按规定佩戴安全带,并确保其牢固地固定在安全锁链上。

4. 所有施工工具和设备应保持良好状态,并经过必要的检修和维护,确保其安全使用。

5. 禁止施工人员在井筒边缘或井筒内随意堆放杂物,保持工作区域的整洁和通畅。

6. 在施工现场设置明显的安全警示标识,包括禁止吸烟、禁止使用明火、爆炸危险、有毒物质等。

7. 定期检查井筒支护结构和井筒周边土体的稳定性,确保其安全可靠,必要时采取加固措施。

8. 使用起重设备时,应确保其安全可靠,并按照操作规程进行操作。

严禁超载和乱操纵。

9. 在施工现场设置安全监测装置,如可燃气体检测仪、有毒气体检测仪等,确保及时发现并处理安全隐患。

三、井筒施工的应急措施1. 施工现场应设置紧急救援通道,并保持畅通。

2. 配备足够数量的灭火器和灭火器具,并确保所有施工人员都了解其使用方法。

3. 在施工现场设置急救箱,并配备专业的急救人员,以便及时处理施工过程中的意外伤害。

4. 举行定期演练,确保施工人员熟悉应急预案,能够在发生突发情况时迅速做出反应。

5. 在施工现场设置紧急撤离指示标识,以便施工人员在紧急情况下迅速撤离。

四、井筒施工后处理1. 施工结束后,将井筒内的设备和工具一并清理出来,并确认井筒内不留有任何遗留物品。

主井井筒装备安装安全技术组织措施

主井井筒装备安装安全技术组织措施

主井井筒装备安装安全技术组织措施一、组织管理方面:1.在施工前,成立专门的安全技术组织与安全管理部门,明确责任和权限;2.制定详细的施工组织设计和施工方案,明确施工步骤、工期和质量要求;3.成立现场安全监督小组,负责监督各施工单位的安全工作,并进行现场检查和记录;4.对项目经理、监理人员、工程队长等人员进行安全管理培训,提高其安全意识和素质;5.定期组织安全技术培训、交流会议,通报安全事故的发生及防范经验。

二、安全技术方面:1.在主井井筒装备安装过程中,要制定详细的施工操作规程,并进行必要的技术指导;2.在安装前,对各种设备进行严格的质量检查和试验,确保其满足安全使用要求;3.安装设备时,必须按照施工方案和施工操作规程进行,确保操作正确、安全;4.在吊装过程中,要严格控制吊装速度和力度,防止设备的超负荷使用;5.对于大型设备的安装,要根据具体情况采取相应的支撑、固定和防倾措施;6.对于关键设备的安装,要实施专人监护,确保操作过程和结果的安全可靠;7.安装完成后,要进行必要的试运行和调试,确保设备的安全正常运行。

三、安全防护措施:1.在施工现场配备必要的安全警示标志和安全防护设施,提醒施工人员注意安全;2.对施工人员进行必要的安全防护用品的发放和使用培训,提高其安全意识;3.对施工现场进行有效的封闭和隔离,防止无关人员进入施工区域;4.在施工现场设置安全通道和逃生通道,保障人员的安全疏散;5.外协施工单位要具备相应的施工资质和经验,并进行必要的安全合作;6.在施工现场进行安全巡视和检查,及时发现和排除安全隐患;7.对施工人员进行定期体检和职业健康检查,提高人员的工作能力和安全状态。

四、事故预防和应急救援:1.制定详细的安全预案,包括事故预防、事故应急救援和事故调查处理等内容;2.对施工现场进行事故隐患排查,及时消除和整改存在的安全隐患;3.对施工人员进行必要的安全技术培训,提高其事故防范和应急处理的能力;4.配备必要的事故应急救援设备和器材,保障事故发生时的快速处置;5.定期组织安全演练,提高施工人员的应急处理和协同救援能力;6.对发生的事故进行详细调查和处理,总结经验,加强安全管理和施工控制。

井筒施工安全细则(三篇)

井筒施工安全细则(三篇)

井筒施工安全细则第一章总则第一条: 为了确保井筒施工工作的安全性,保护参与施工人员的生命财产安全,制定本细则。

第二条: 井筒施工安全细则适用于所有井筒施工工作。

第三条: 井筒施工安全细则的内容包括井筒施工前期准备、施工安全措施、施工操作规范等。

第四条: 参与井筒施工工作的各方必须严格遵守本细则的规定,加强施工现场管理,确保施工安全。

第二章井筒施工前期准备第五条: 在井筒施工前,必须进行施工前期准备工作,包括但不限于以下内容:1. 编制详细的施工方案和安全技术措施,明确施工程序和要求;2. 进行施工现场的勘察和测量,确保施工场地的安全性;3. 对使用的设备和工具进行检查,确保其完好无损;4. 安排专业技术人员参与施工,并进行培训,提高操作人员的技术水平;5. 制定应急预案,确保在紧急情况下能够采取适当的应对措施。

第六条: 在施工前,必须组织施工人员进行安全教育培训,包括但不限于以下内容:1. 井筒施工安全规章制度的宣讲;2. 井筒施工操作规范和安全操作要点的讲解;3. 应急救援知识和技能的培训;4. 个人防护用品的使用方法和注意事项的介绍。

第三章施工安全措施第七条: 井筒施工中必须严格按照施工方案和安全技术措施进行操作,不得擅自修改和更改。

第八条: 所有参与井筒施工工作的人员必须穿戴符合要求的个人防护用品,包括但不限于安全帽、防护眼镜、耳塞、手套等。

第九条: 施工现场必须设置明显的警示标志,标示出危险区域和禁止进入的区域。

第十条: 提供安全绳索等安全防护设施,确保人员在高处工作时有可靠的保护措施。

第十一条: 对井筒施工现场的气体、粉尘等危害因素必须进行实时监测,确保施工过程中的空气质量。

第十二条: 施工现场必须保持良好的通风条件,预防有毒有害气体的聚集。

第十三条: 确保井筒施工现场周围的道路、设施和环境安全,避免对周边环境造成污染和影响。

第四章施工操作规范第十四条: 井筒施工工作必须由具备相关技术资格的人员进行操作。

井筒装备动火施工安全技术措施

井筒装备动火施工安全技术措施

井筒装备动火施工安全技术措施井筒装备动火施工是指在井筒、井下及其附属设施中进行焊接、切割、热处理等作业时所采取的一系列安全技术措施。

由于井筒装备动火施工作业涉及高温、易燃、易爆等危险因素,必须采取多种安全技术措施来确保工作的安全进行。

一、明确施工前各项准备工作在进行井筒装备动火施工前,必须要做好各项准备工作,包括收集相关资料、了解施工现场、制定施工方案和安全措施等。

同时,还要组织施工人员进行必要的培训和熟悉工作环境,确保他们了解施工的危险性和相应安全措施。

二、施工现场的安全控制在井筒装备动火施工现场,必须设置专门的焊接操作区域,确保施工人员有足够的空间来进行操作,同时要设立专门的防护措施,如防火隔离帘、防爆网罩等。

三、焊接设备的安全要求焊接设备要定期进行检查和维修,确保其正常运行。

同时要配备合适的焊接电缆、焊接机、焊接面具等个人防护设备,确保施工人员的安全。

四、火源的安全控制在井筒装备动火施工现场,必须对火源进行安全控制。

首先要将火源置于易燃物远离之处,并限制火源的数量。

其次,要配备灭火器材,确保施工人员在发生火灾时能够迅速进行灭火。

五、通风与隔热措施在井筒装备动火施工现场,由于焊接、切割等作业会产生大量的热量和有害烟尘,必须要进行充分的通风和隔热措施。

首先要保持施工现场的良好通风,确保有足够的氧气供应,防止烟尘积聚。

其次要采取合适的隔热措施,如砖墙、篷布等,确保施工现场周围的温度不会过高。

六、地面的防火防爆措施在井筒装备动火施工现场的地面上,必须进行防火防爆措施。

首先要清理施工区域内的易燃物,确保周围环境不会导致火灾。

其次,要合理使用防爆电器设备,确保电器设备不会产生火花。

七、现场人员安全防护在井筒装备动火施工现场,施工人员必须佩戴个人防护装备,包括焊接面具、隔热手套、防火服等,以减少对施工人员的伤害。

八、施工现场监督与检查在井筒装备动火施工现场,必须有专门的管理人员进行监督和检查,确保各项安全措施得到有效执行。

井筒施工安全技术措施

井筒施工安全技术措施

编号:SM-ZD-78688 井筒施工安全技术措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:____________________审核:____________________批准:____________________本文档下载后可任意修改井筒施工安全技术措施简介:该方案资料适用于公司或组织通过合理化地制定计划,达成上下级或不同的人员之间形成统一的行动方针,明确执行目标,工作内容,执行方式,执行进度,从而使整体计划目标统一,行动协调,过程有条不紊。

文档可直接下载或修改,使用时请详细阅读内容。

第一节施工安全和质量管理一、安全管理及机构设置现行《煤矿安全规程》第二条规定指出“在中华人民共和国领域从事煤炭生产和煤矿建设活动,必须遵守本规程”。

《煤矿安全规程》第十五条还规定指出“单项工程、单位工程开工前,必须编制施工组织设计和作业规程,并组织每个工作人员学习。

”煤炭施工企业,必须坚持以《煤矿安全规程》为企业施工安全的指南;建立健全各项安全管理制度,采取有效措施,努力改善职工的劳动环境,完善安全保障设施,保证安全施工。

各级行政、技术等职能部门履行业务保安责任制,各级安全监察机构履行监督检查责任制。

煤炭施工企业应积极推广使用安全施工的先进科学技术,不断提高安全施工水平。

1、安全监察《煤矿安全规程》第四条指出“煤矿企业必须设置安全生产机构,配备适应工作需要的安全生产人员和装备”。

因此,承建本矿井的施工的法人单位,需设驻施工现场安全监察处和安全监察员,配备安全监察处长1名,主任工程师1名,安全监察员1~2名。

驻工程处安全监察处长代表建设公司经理对所驻工程处进行安全施工监督检查,并对经理负责。

副斜井井筒及井底车场铺底施工安全技术措施

副斜井井筒及井底车场铺底施工安全技术措施

车村煤矿一号井副斜井井筒及井底车场铺底施工安全技术措施根据车村煤矿一号井工程计划安排,并经建设单位、监理单位、施工单位研究决定,对车村煤矿一号井副斜井井筒及井底车场进行铺道、铺底工程施工,为了加快施工进度,提高工程质量,确保安全施工,制定本施工安全技术措施。

一、工程概况车村煤矿一号井副斜井井筒坡度22°,设计全长827.4m,井底车场设计全长199.8m,其中①-③巷道坡度为22°,③-⑤巷道段巷道中心线左侧坡度为11‰下山,巷道中心右侧为9‰上山,⑤-⑦段巷道为3‰下山,合计铺底长度1027.2m,混凝土铺底厚度为 240mm,信号硐室混凝土铺底厚度为100mm,铺底砼强度均为C20,水沟设在巷道右帮,水沟净尺寸为:200mm*200mm,壁厚100mm,钢筋混凝土盖板规格为450mm*550mm*50mm,巷道采用600mm 轨距、 30kg/m 轻型轨道,600-3-C 型钢筋混凝土轨枕,底穿螺栓扣板式扣件,轨枕间距700mm,防滑桩在井筒倾斜段每隔30m 设置一组,在轨道直线段每隔10m 布置一根拉杆,在轨道转弯段每隔1.4m 布置一根拉杆。

拉杆型号φ22*880,共需拉杆220 套。

井口及井口竖曲线段内共布置10 组地滚,其余部分每隔8.4m 布置一组地滚,地滚安置在两轨枕中心处,地滚上缘高出轨面40mm,共布置地滚220 个。

二、开工前的准备工作1、根据图纸编制好安全技术措施,经有关部门审核批准后向全体施工人员贯彻学习;2、根据实际施工需要,技术部提前对巷道的中腰线进行核实,确准无误后,对工人进行技术交底;3、为便于施工采用箕斗运送和下放混凝土,提前对6m³箕斗进行改装(箕斗上部加盖,侧面尾部割焊一个放料口),用于混凝土下放。

4、提前准备好三台风动振动器(两用一备),用于振实铺底混凝土。

5、准备铺轨所用的各种工器具(轨距尺、水平尺、撬杠、扳手等),对铺轨材料(轨枕、轨道、扣件、防滑件等)数量、规格、质量进行检查。

井筒施工安全细则范本

井筒施工安全细则范本

井筒施工安全细则范本井筒施工是一项危险性较高的工作,为了保障施工人员的安全,严格执行施工安全细则是非常必要的。

以下是一份井筒施工安全细则的范本,详细规定了施工中应注意的安全事项。

一、施工前的准备阶段1. 施工前,应对井筒进行全面的安全检查,确保井筒的结构稳固和施工设备的正常运行状态。

2. 施工前,工作人员必须接受专业培训,并持有相关资质证书,了解井筒施工安全操作规程,并遵守相关安全标准。

3. 施工前,应组织进行周密的安全例会,明确各岗位职责,明确危险点和应急措施。

二、井筒施工过程中的安全措施1. 施工现场必须设立清晰的警示标识,并在必要的位置设置安全警示牌。

2. 施工现场必须保持整洁,杂物必须清理干净,避免人员绊倒和其他意外事件的发生。

3. 施工现场必须配备充足的灭火器材,并确保其处于良好的工作状态。

同时,定期进行检查和维护。

4. 所有施工人员必须佩戴符合安全标准的个人防护装备,包括安全头盔、防护眼镜、防护服、防滑鞋等。

5. 施工现场应设立安全警戒线,限制非施工人员的进入,并由专人负责管理和监控。

6. 在进行井筒施工前,应进行必要的测量和判定,对井筒的稳定性、坚固性等进行评估,确保施工安全。

7. 在施工过程中,严禁使用不符合安全标准的工具和设备,同时,使用合适的工具和设备要经过合格的操作人员的指导。

8. 施工过程中,必须防止工程机械和设备碰撞,避免给施工人员造成伤害。

9. 施工现场必须设置专人负责监督,发现危险情况及时报告,并采取紧急措施。

10. 施工现场应进行定期的巡视检查,及时发现和排除安全隐患。

三、施工完毕后的安全处理1. 施工完毕后,必须对井筒进行全面清理和整理,恢复施工现场的整洁。

2. 施工完毕后,所有施工设备和工具必须进行专业检测和维护,确保下次使用时的安全性。

3. 施工完毕后,对施工过程中的安全事故和危险情况进行归档和总结,为今后施工工作的改进提供参考。

四、应急预案1. 在发生事故或突发情况时,应立即启动应急预案。

各类修井作业的方法及安全技术要求模版(六篇)

各类修井作业的方法及安全技术要求模版(六篇)

各类修井作业的方法及安全技术要求模版修井作业是油田开发和生产过程中的一项重要工作,主要包括井下作业、井口作业和井外作业等方面。

为了确保修井作业的顺利进行和人身安全,必须严格遵守相应的方法和安全技术要求。

下面是各类修井作业的方法及安全技术要求模板。

一、井下作业修井方法及安全技术要求1. 插入工具/杆串作业修井方法:(1)选择合适的井下作业工具,如修插、抽护装置等;(2)将工具通过井口插入井内,使用相应的工具进行作业;(3)完成作业后,将工具和杆串从井内取出。

安全技术要求:(1)使用合格的工具和杆串,确保其安全可靠;(2)进行井口插入前,对工具和杆串进行全面检查和测试,确保无异常;(3)在插入和回收过程中,必须严格遵守操作规程,确保作业的安全。

2. 下入记录仪/传感器作业修井方法:(1)选择合适的记录仪和传感器,并进行校准和测试;(2)将记录仪和传感器通过井口下入井内;(3)根据需要,进行数据采集、记录和传输;(4)完成作业后,将记录仪和传感器从井内取出。

安全技术要求:(1)使用合格的记录仪和传感器,确保其工作正常;(2)在下入过程中,必须注意操作规程,确保记录仪和传感器的安全下入;(3)在下入和回收过程中,严禁超负荷工作,避免引起意外事故。

3. 井底小钻机作业修井方法:(1)选择合适的井底小钻机,安装并准备工作;(2)通过井口将井底小钻机下入井内;(3)进行钻井、修井等作业;(4)完成作业后,将井底小钻机从井内取出。

安全技术要求:(1)使用合格的井底小钻机,确保其工作正常;(2)在下入和回收过程中,严格控制下降和上升的速度,避免引起意外事故;(3)在井底小钻机作业过程中,必须按照操作规程进行操作,确保作业安全。

二、井口作业修井方法及安全技术要求1. 插接套管作业修井方法:(1)选择合适的套管和插接工具;(2)将套管通过井口插入到井内;(3)使用插接工具进行套管连接;(4)完成作业后,进行套管固定和封堵。

主井井筒箕斗装载硐室施工安全技术措施

主井井筒箕斗装载硐室施工安全技术措施

主井井筒箕斗装载硐室施工安全技术措施本文将介绍主井井筒箕斗装载硐室施工的安全技术措施。

主井井筒箕斗装载硐室施工是矿井开采中重要的施工环节,安全措施的科学应用对于确保施工人员的生命安全和减少事故风险至关重要。

1. 施工前的准备工作1.1 安全培训和教育施工前,必须确保所有参与施工的工作人员都接受了必要的安全培训和教育。

培训内容应包括有关井筒结构和操作装载箕斗的相关知识,以及井筒施工中可能发生的危险和应对措施。

1.2 确定施工方案在施工前,要对主井井筒箕斗装载硐室施工进行详细的方案设计和评估,确定施工的具体流程和方法。

施工方案的制定要充分考虑安全因素,包括施工期间的通风、排水、防火和紧急疏散等问题。

1.3 检查施工装备和工具在施工前,要对施工装备和工具进行检查,确保其完好无损,并按照使用说明进行正确使用。

特别要注意井筒内的电气设备和通风设备的安全性能,以及井筒壁的结构和稳定性。

2. 施工期间的安全措施2.1 安全防护设施在施工期间,要设置必要的安全防护设施,如安全网、防护栏杆等,防止施工人员从井筒里坠落或被坠落物品砸伤。

2.2 井筒通风和排水在施工期间,要保持井筒内的通风和排水畅通。

根据施工进展情况,及时排除井筒内的烟尘和有害气体,确保施工现场的空气质量达到安全标准。

2.3 应急救援设施在施工期间,要配备必要的应急救援设施,如呼吸器、救生绳等,以备发生事故时的紧急情况。

2.4 施工现场监控在施工期间,要设置监控设备对施工现场进行实时监测,以及时发现和处理施工中的安全隐患。

3. 施工后的安全措施3.1 安全检查和评估施工结束后,要进行安全检查和评估,确保施工过程中没有留下任何安全隐患。

3.2 施工记录和总结施工结束后,要做好施工记录和总结,包括施工方案的执行情况、安全措施的有效性以及存在的问题和改进措施等。

3.3 施工人员撤离和清理施工结束后,要及时撤离施工人员,并做好施工现场的清理工作,将施工垃圾和废弃物进行妥善处理。

井筒施工安全技术措施

井筒施工安全技术措施

井筒施工安全技术措施前言井筒是一种用于水井、油井以及矿井等地下工程中的设施,由于其不可逆转的危险性,在施工过程中需要特别的安全技术措施。

本文将介绍井筒施工中常用的安全技术措施。

井筒施工前的准备工作在开工前,必须对井筒进行全面检查,确保井筒洞口完好无损,井筒壁面无倾倒、剥落等安全缺陷。

同时,要对井筒周边环境进行评估,确保井筒开挖的稳定性。

此外,在井筒施工前,还要对作业人员进行健康状况和专业技能的评估,确保作业人员能够胜任井筒施工工作。

井筒开挖工作的安全技术措施井筒开挖是一个比较危险的过程,需要采取一系列的安全技术措施,包括:1. 立足点的设置在井筒开挖过程中,必须设置良好的立足点,以确保施工人员的安全。

立足点应该布置在井筒的两侧,距井筒的边缘不得小于 1.5米。

立足点的周围必须设置防护栏杆,以防止作业人员误入危险区域。

2. 推土机的选用在井筒开挖时,应选择适合的推土机进行施工。

推土机的型号和规格应根据井筒的直径和深度进行选择。

同时,要检查推土机的驾驶员是否具有资格,是否能够熟练驾驶。

3. 井筒支撑的设置井筒支撑是井筒开挖中最重要的安全技术措施之一。

井筒支撑应按照设计要求进行设置,支撑结构必须牢固可靠,能够承受井筒周围的土体压力和施工振动。

4. 建立监测制度在井筒施工过程中,应建立监测制度,对井筒周围土体变形、位移等数据进行记录和分析,及时发现变化趋势,采取有力的技术措施保证井筒施工安全。

井筒施工后的安全措施施工完成后,为了确保井筒的安全运行,还需采取以下安全措施:1. 混凝土浇筑井筒完成后,应使用混凝土填充井筒,以增加井筒的强度和稳定性。

浇筑混凝土时,应注意混凝土强度、密度和均匀性,确保所使用的混凝土达到设计要求。

2. 环氧涂层处理为延长井筒的使用寿命,可以在井筒内墙面涂上环氧涂层。

环氧涂层可以有效地保护井筒免受化学腐蚀和磨损等影响,提高井筒的使用寿命。

3. 监测井筒的稳定性在井筒投入使用后,应及时对井筒的稳定性进行监测,以防止井筒出现倾斜、裂缝等安全问题。

主井井筒壁后及壁间注浆施工安全技术措施

主井井筒壁后及壁间注浆施工安全技术措施

主井井筒壁后及壁间注浆施工安全技术措施主井井筒壁后及壁间注浆施工是一项安全风险较高的工作,需要采取一系列的技术措施来保障施工人员的安全。

以下是一些常见的施工安全技术措施:
1. 深入了解施工场地的地质情况和风险因素,制定合理的安全方案,明确施工流程和责任分工。

2. 提前对井筒进行全面检测和检验,以确保井筒结构的稳定性和完整性。

通过有关检测数据评估井身/井台合理的注浆范围和注浆方法。

3. 在施工前,负责人应颁布有关证明,确定作业区域,设置临时标志和栅栏,确保周围人员不受干扰或危险。

同时还需为工作面定期清理,确保施工场地的干净和平整。

4. 执行安全交底和技术交底,对施工工作的每个环节都进行讲解、演示和培训并进行相关组织协调,确保施工人员充分理解相关安全规范和设备操作方法。

5. 在进行注浆前,需要先进行空气检测,确保施工区域内的有毒有害气体等安全指数的正常值。

6. 确定注浆方案,根据施工要求配合设计好的裂缝注浆材料,并适当调整浆液的黏稠度和流动性,调整注浆施工时间和施工量。

7. 施工过程中要配合各种安全保护设备,如安全帽、安全鞋、防护手套等。

同时需要注意施工队伍的交通安全,确保机械设备和工具使用的安全性。

8. 注浆结束后,对工作区域进行清理和整理,恢复施工现场的卫生和安全状况。

为确保主井井筒壁后及壁间注浆施工安全,施工人员必须认真实施上述措施来确保施工安全,确保施工人员的生命财产安全。

井筒施工安全细则范文(3篇)

井筒施工安全细则范文(3篇)

井筒施工安全细则范文一、临时挂装1、稳车必须与基础牢固联接,稳车与底盘用螺栓联接,底盘与基础用螺栓或焊接联接,防止稳车在施工中前移或调斜。

(地锚及压载箱利用建井基础容易偏)2、所有动力电缆必须敷设合理,防止漏电或在施工中容易碰坏。

(架空;埋地要保护管)3、打点室要面对井口进料方向,打点室内要配有砂箱、灭火器等灭火装置,打点室内严禁抽烟,以防火灾烧坏电缆。

4、所有的措施设计吊盘与井壁间间隙要符合煤矿安全规程(取100~150mm各有好处,看井壁垂直度,建议取100mm),吊桶、引力滑架与井盖门打开时的安全间隙要符合煤矿安全规程,即不应小于350mm。

5、天轮平台上要设计有检修平台和照明,按规定时间对天轮平台进行检修,易掉下的物件要清理干净。

(如跳板、倒挂天轮、工器具等)6、稳车上的钢丝绳出绳左右偏角要符合设计要求,且不应大于20。

(绞车为1030不能加大,否则,绳子压绳子。

建井期间升降人员和物料的为2层绳,见《煤矿安全规程》第419条)7、绞车房要有运行日志、交接班记录、上岗证等,绞车司机要双人双岗,并有绞车日常检修记录,要有井口监控设备、车房要有电视直观井口情况。

(上下人时,要由正司机开车)8、稳车的安全闸,工作闸必须动作灵敏可靠,联轴器轴销要完整、齐全,稳车容绳要满足施工要求,压绳卡数量、紧固力要符合要求。

(大小牙轮要加油,减速箱要换油,特别是吊盘提升车快慢轮要闭锁)9、井口锁口要清理干净,不能有明水沟向井筒内淌水,防止井口杂物顺水流向井筒内掉落。

(预留管孔要封堵,防止向下掉杂物,出风口要有遮挡)10、吊桶钩头要有保险卡,滑架、导轮每班要安排专人检查,损坏的要及时更换,氧气、乙炔表要完好,不能有漏气现象,松起吊盘时要断掉下井动力电源。

(人员下井的站立姿势要双手抓牢保险带)二、标准段施工1、有线电话必须通讯良好,送话器、受话器要有备用。

吊盘上的孔洞(罐道孔、大线孔)要有防护措施。

2、每道梁施工完,梁上的杂物工具要清理干净,垫铁要焊牢。

井筒施工安全技术措施

井筒施工安全技术措施

井筒施工安全技术措施随着城市化进程的加快,在城市中建设越来越多的高层建筑和地下工程,井筒作为建筑和地下工程的重要组成部分,在施工中具有重要的作用。

然而,井筒施工常伴随着高风险,如坍塌、漏水等安全事故,给工人和居民的生命财产安全带来极大的威胁。

因此,在井筒施工中,必须采取一系列科学的安全技术措施来确保施工过程的安全。

本文将探讨一些常见的井筒施工安全技术措施。

1.前期工作在井筒施工之前,必须要进行详尽而全面的前期调查和规划。

需要确定井筒的定位和深度,以及井筒内部结构和周围环境等具体内容,还要了解施工现场周围的天气、地质、地下管线等情况。

通过前期调查和规划,可以帮助工程师确定施工方案,并全面了解施工过程中可能遇到的风险和隐患,为后续的安全控制提供必要的依据。

2.施工前的复核在施工前,必须进行一系列的安全复核。

复核内容包括安全生产计划、施工组织设计、征地拆迁及影响区域安全、红线范围核定等。

要对复核结果进行完整的记录,以备查看和验证。

3.井筒地质勘探井筒地质勘探是井筒施工必不可少的一环。

通过地质勘探,可以了解井筒的地质构造、岩性、裂隙及地下水的运动规律等信息,确定井筒施工的安全性。

勘探意外发现的地质问题应及时报告、评估,并做相应的处置措施。

4.井筒固结材料井筒的固结材料需要经过科学方案设计、施工后的压实和旁管的引领。

固结材料必须具备明确的品质检测的标准,使之符合相关法规和标准。

5.井筒内部防护在施工过程中,井筒内部防护措施必不可少。

常见的井筒内防护措施包括堵塞井筒或将井筒与周围的岩壁紧密贴合。

同时,要配备相应的安全设备,如安全手绳、安全走廊等,确保工人在井筒内工作时的安全。

6.施工周期监督管控在整个施工周期内,要进行全面的监督管控。

包括现场巡查、记录和评价。

要遵循严格的施工标准和施工程序,定期检查施工进度、工程质量和安全风险等情况。

并采取相应的措施进行管控。

7.安全教育和培训安全教育和培训的重要性不言而喻。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改井筒施工安全技术措施(标准版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes井筒施工安全技术措施(标准版)第一节施工安全和质量管理一、安全管理及机构设置现行《煤矿安全规程》第二条规定指出“在中华人民共和国领域从事煤炭生产和煤矿建设活动,必须遵守本规程”。

《煤矿安全规程》第十五条还规定指出“单项工程、单位工程开工前,必须编制施工组织设计和作业规程,并组织每个工作人员学习。

”煤炭施工企业,必须坚持以《煤矿安全规程》为企业施工安全的指南;建立健全各项安全管理制度,采取有效措施,努力改善职工的劳动环境,完善安全保障设施,保证安全施工。

各级行政、技术等职能部门履行业务保安责任制,各级安全监察机构履行监督检查责任制。

煤炭施工企业应积极推广使用安全施工的先进科学技术,不断提高安全施工水平。

1、安全监察《煤矿安全规程》第四条指出“煤矿企业必须设置安全生产机构,配备适应工作需要的安全生产人员和装备”。

因此,承建本矿井的施工的法人单位,需设驻施工现场安全监察处和安全监察员,配备安全监察处长1名,主任工程师1名,安全监察员1~2名。

驻工程处安全监察处长代表建设公司经理对所驻工程处进行安全施工监督检查,并对经理负责。

各级安全监察机构依据国家和行业的安全法规履行职责,工程处安全监察处应建立健全以下制度:(1)安全监察工作制度;(2)现场安全监督检查制度;(3)专业技术巡回监督检查制度;(4)矿井事故隐患追踪监督检查制度;(5)安全监察人员岗位责任制度;(6)安全监督例会,调度汇报工作制度;(7)安全监察工作总结、评比和表彰制度。

驻工程处安全监察员有以下权利和职责:(1)安全监察人员在执行公务时,有权进入现场检查、参加有关会议,向有关单位和人员了解有关情况,查阅有关资料;(2)安全监察人员在执行公务时有权对违反煤矿安全生产法规、技术标准,安全规章制度的行为,依法提出处理意见,对违反安全生产规章制度的职工,有权提出依法罚款或行政处罚建议;(3)安全监察人员有权直接向建设公司经理或建设公司安全监察局反映安全施工情况;(4)安全监察人员应尽职尽责,依法监督检查,对玩忽职守,徇私舞弊,滥用职权者,由管理部门予以处罚;(5)安全监察人员应持证上岗,在执行公务时应出示《煤矿安全监察员》证件。

2、施工单位安全管理制度煤矿施工企业要建立安全管理机构,配备必要的安全管理人员,负责安全管理和检查工作。

并依据国家和行业的安全法制和技术标准建立健全符合本单位实际的安全规章制度:(1)安全目标管理制度;(2)安全例会制度;(3)安全检查制度;(4)值班制度;(5)事故隐患排查制度;(6)安全施工责任制度;(7)职工安全教育培训制度;(8)安全资金和物品管理制度;(9)安全统计和事故调查报告制度;(9)必须建立健全“一通三防”、提升运输、顶板管理、供电、设备检修等安全管理制度。

3、安全技术管理(1)凡矿井建设工程必须严格执行一工程一措施,先报措施后开工的原则。

经批准的措施必须实行逐级交底,并履行签字手续;(2)各类施工组织设计中必须包括安全技术措施,并有安监人员参与审批;(3)各单项工程应编制年度矿井灾害预防和处理计划;(4)施工方案若有重大变化,其施工组织设计必须由原审批单位批准;(5)在试验和推广使用新技术、新工艺、新设备和新材料时,必须制订安全措施,报上级批准(6)建设单位和施工单位对各自任务范围内的安全技术工作负责;一对矿井几个单位同时施工时,全矿井施工中的安全技术工作,由建设单位统筹安排并对其负责;(7)每一个施工单位必须建立以项目经理为主要安全责任者的各级安全生产责任制,做到层层落实,实行下级对上级负责逐级联保制度,对现场24小时不失控。

对施工中出现的工程质量和不安全隐患等问题,采取跟踪解决,并认真分析原因,找出经验教训,落实整改措施,杜绝事故再次发生;(8)经常性向职工进行《煤矿安全规程》和有关“施工规范”等技术安全教育培训,提高全员的安全思想和技术水平。

对要害工种要按国家规定,专门培训,做到持证上岗。

牢固树立安全生产,不安全不生产的思想;(9)上山内行车严禁行人,行人严禁行车;人车运送人员结束前,严禁箕斗运行;(10)建立健全安全监督体系,充分发挥安监站、安全网员的监督作用,使安全工作贯穿于整个施工的全过程。

经常性开展安全检查活动,坚持班有班前会和周活动日、项目部有旬检制度、处有月检制度,真正做到“安全”警钟长鸣,努力把质量、安全事故消灭在萌芽状态,达到安全生产的目的(11)切实做好上山防跑车、井下综合防尘、防瓦斯、防洪等灾害预防工作。

一切按规程施工,坚决制止“三违’’现象发生;(12)切实做好斜巷“一坡三挡”工作,并编制安全措施经批准后实施;(13)井筒过煤层前应编制探、揭煤施工技术安全措施,经审批方可施工;(14)建立健全各岗位责任制和操作规程,并制定牌板悬挂上墙;(15)在试验或推广新技术、新工艺、新设备和新材料时,必须制定安全措施,报上级批准后实二、质量保证体系为促进煤炭建设工程质量的提高,维护国家和投资者利益,必须加强工程质量监督和管理工作.应根据建设部及原国家计委颁发的《工程建设监理规定》、原煤炭部《煤炭工业建设监理规定》、《煤炭工业建设工程质量监督办法》、《煤炭建设工程质量认证办法》等有关法律、法规的规定,对煤炭建设工程质量进行监督和管理。

1、工程监理监理单位在质量控制方面的职责:(1)审查分部或单位工程施工技术措施和施工方法,批准特殊技术处理措施及特殊施工工艺;(2)对每道转换工序开工前,检查签发检验通知书;(3)对关键部位的施工进行现场监督,检查隐蔽工程记录;(4)对不符合质量要求或原始记录数据不全的工程,责成承建单位复查、返工、不予验收,必要时向承建单位提出更换项目负责人的建议;(5)检查用于工程的材料和机械设备,制止不符合规定要求的材料或设备投入使用;(6)检查监督承建单位在工程建设中的安全防护措施,对重大工程质量事故和重大伤亡事故原因提出分析意见;(7)组织签订中间交验书,组织单位工程竣工和全部工程竣工验收,协助有关单位编写竣工报告,参加由项目法人或项目法人主管上级主持竣工验收和会签维修证书。

2、施工单位质量管理施工企业应不断提高质量管理水平,建立健全质量保证体系,使质量管理向标准化、规范化、科学化迈进.(1)加大质量宣传力度,强化企业质量管理;(2)扎实持久地推行全面质量管理;(3)大力贯彻质量管理和质量保证系列标准;(4)加强工程项目的质量管理,严格工序质量控制;(5)切实加强企业质量管理的基础工作。

第二节矿建工程安全质量措施一、安全施工措施(一)、瓦斯,煤尘事故预防措施1、加强通风管理,确保掘进工作面有足够的风量。

2、定时检查井下瓦斯涌出情况,掌握瓦斯动态,以便发现问题及时处理;3、井下用电设备的选用应符合《煤矿安全规程》第444条的规定。

4、必须严格执行《煤矿安全规程》的各项规定,严禁违章作业。

5、各煤尘发生地点必须有完善的喷雾降生设施,主要巷道内应设防止煤尘爆炸的水棚。

6、必须实行综合防尘:工作面湿式打眼,全部使用水泡泥、水幕净化空气、装岩洒水等措施。

(二)、井下防灭火l、井下必须建立完善的消防管路系统。

2、井下机电硐室,材料库,火药发放点,井底车场等必须用不燃材料支护,并应备用一定数量的灭火器材,且定期检查及时更换。

3、井下使用电焊、气焊、喷灯等明火作业时,必须制订安全措施,做好瓦斯检查和防火工作。

并严格按《煤矿安全规程》第223条执行。

4、井下电器设备和电路维护等,严格遵守《电力运行规程》和《煤矿安全规程》、《煤矿机电设备运行维修规程》。

5、对井下各种消防设施由有关部门每季检查一次,发现问题及时解决。

(三)、井下防治水1、认真分析地质资料,针对井筒穿过各含水层的性质,采取有效措施。

2、建井期间临时水仓应有足够容量。

3、要抓紧中央水泵房、变电所。

水仓的施工,以便尽早利用永久排水系统。

4、当巷道穿过断层或巷道淋水有异常现象时,应采取超前探水措施。

(四)、井巷工程施工主要安全措施1、各单位工程及重点工程半年,一般工程三个月提早编制施工及安全技术措施。

2、坚持工作面交班,定时“敲帮问顶”,遇有安全隐患及时处理。

3、多打眼、少装药,坚持光爆、减少围岩震动。

4、绘制施工巷道地质预测图,过软岩、断层、破碎带要编制相应措施,迎头应备有三架以上金属棚,以策安全。

5、巷道开挖后要设置位移观察点,掌握各类围岩的变形规律。

发现有压垮变形时,要及时修复。

6、斜巷施工或承担临时运输,应设置防跑车装置,井按规定设躲避硐室。

二、井巷工程质量要求及保证措施1、保证井筒中心导向准确的措施(1)井筒中心线应按照井筒中心的设计坐标、高程和方位角利用甲方提供的近井点进行标定,井筒中心线按一级导线的精度要求实地测定;(2)井筒中心线应在井口附近设井筒中心线基桩点,此基桩点不得少于三个,并适当进行保护;(3)井筒应安装激光指向仪,使用时应经常利用井筒中心线进行校正;(4)打眼和稳模前,应按照井筒中心线进行轮尺和摸板校正。

2、混凝土质量保证措施(1)原材料的控制:钢筋、砂子、石子、水泥必须有出厂合格证和强度实验报告,受潮结块和过期的水泥禁止使用;对杂质含量超过规定的粗骨料进行冲洗;按规范要求到场的材料做配合比试验,适时调整配比;测定砂石的含水量,及时调整水灰比;(2)严格控制混凝土的水灰比,外加剂、水要选用较精确的容器量取,误差不得超以0.5%;(3)冬季施工,采用热水搅拌,保证砼入模温度15℃;(4)混凝土的搅拌时间不低于3分钟,保证搅拌均匀,要经常检查混凝土的塌落度,发现有较大变化时,要找出原因并及时调整;(5)实行专职质检员对砼质量进行跟班检查制度,砼质量不符合标准不浇筑,确保井壁砼质量。

3、井筒尺寸保证措施(1)对井筒砌碹段使用的碹胎、模板的质量进行严格检查,只有符合设计要求时才可投入使用;(2)井筒砌碹段稳模时应由跟班技术人员对井筒的高度、宽度测定;(3)严格按照井筒倾角对模板的角度进行调整;(4)定期检修模板并对模板尺寸进行校核;(5)井筒基岩段喷射混凝土前应按井筒中线在井帮及设置标志。

4、壁厚度质量保证措施(1)井口段严格按照井壁厚度立模,确保井壁厚度;(2)井筒基岩段若喷砼进行临时支护,在支护前应保证井筒掘进尺寸并设置喷射砼厚度的标志。
