电气工程量计算规则非常全面
电气工程量计算规则

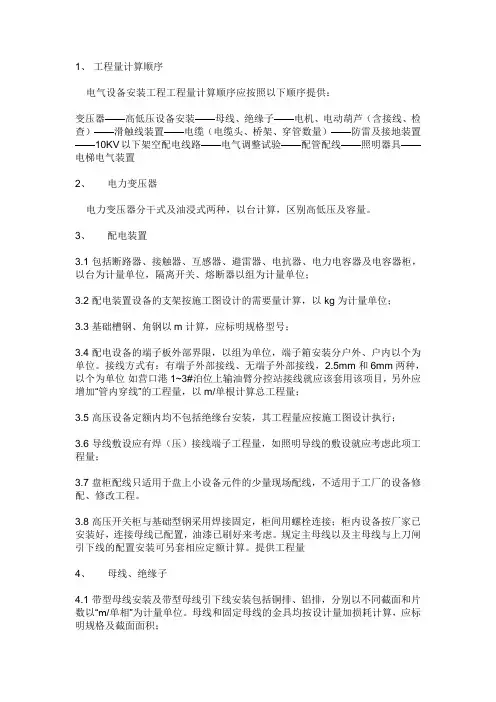

1、工程量计算顺序电气设备安装工程工程量计算顺序应按照以下顺序提供:变压器——高低压设备安装——母线、绝缘子——电机、电动葫芦(含接线、检查)——滑触线装置——电缆(电缆头、桥架、穿管数量)——防雷及接地装置——10KV以下架空配电线路——电气调整试验——配管配线——照明器具——电梯电气装置2、电力变压器电力变压器分干式及油浸式两种,以台计算,区别高低压及容量。
3、配电装置3.1 包括断路器、接触器、互感器、避雷器、电抗器、电力电容器及电容器柜,以台为计量单位,隔离开关、熔断器以组为计量单位;3.2 配电装置设备的支架按施工图设计的需要量计算,以kg为计量单位;3.3 基础槽钢、角钢以m计算,应标明规格型号;3.4 配电设备的端子板外部界限,以组为单位,端子箱安装分户外、户内以个为单位。
接线方式有:有端子外部接线、无端子外部接线,2.5mm和6mm两种,以个为单位如营口港1~3#泊位上输油臂分控站接线就应该套用该项目,另外应增加“管内穿线”的工程量,以m/单根计算总工程量;3.5 高压设备定额内均不包括绝缘台安装,其工程量应按施工图设计执行;3.6 导线敷设应有焊(压)接线端子工程量,如照明导线的敷设就应考虑此项工程量;3.7 盘柜配线只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修配、修改工程。
3.8 高压开关柜与基础型钢采用焊接固定,柜间用螺栓连接;柜内设备按厂家已安装好,连接母线已配置,油漆已刷好来考虑。
规定主母线以及主母线与上刀闸引下线的配置安装可另套相应定额计算。
提供工程量4、母线、绝缘子4.1 带型母线安装及带型母线引下线安装包括铜排、铝排,分别以不同截面和片数以“m/单相”为计量单位。
母线和固定母线的金具均按设计量加损耗计算,应标明规格及截面面积;4.2 槽型母线安装以“m/单相”为计量单位,若为“三”相则应乘以“3”,槽型母线与设备连接分别以连接不同的设备以“台”为计量单位;4.3 与发电机、变压器、断路器、隔离开关连接,注明槽型母线的规格尺寸,槽型母线及固定槽型母线的金具按实际用量加损耗率计算;4.4 共箱母线安装以m为计量单位。
电气工程工程量计算规则
工程量计算规则册说明一、第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。
二、本定额适用于10KV以下电气设备安装工程。
三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以人工费作为基数):五、脚手架使用费以单位工作人工费作为基数,按以下标准计取:电梯工程:6%,其中人工费占20%其它工程:2%,其中人工费占20%第一章变配电装置一、说明(一) 本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。
(二) 消弧线安装相应子目。
(三) 设备中需注入或补充注入的绝缘油,应视作设备的一部分。
(四) 设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。
(五) 工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。
(六) 硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。
(七) 硒整流设备安装,执行硅整流设备相应子目。
二、工程量计算规则(一) 变压器按容量以台计算。
(二) 高压开关柜分固定式、手车式以台计算。
(三) 低压开关柜分交流、直流以台计算。
(四) 配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。
(五) 封闭式插接母线槽分安装方式以米计算。
(六) 带形母线,分片数以单相米计算。
(七) 其它电气装置以台(套、个、组)计算。
第二章电缆一、说明(一) 本章包括:电缆沟铺砂盖砖、盖板、电缆敷设、电缆头制作安装、电缆桥架安装等26节共484个子目。
电气工程量计算规则
电气工程量计算规则电缆线路工程量计算主要包括电缆长度、电缆数量和电线规格的计算。
1.电缆长度计算电缆长度计算一般通过实地测量或根据设计图纸测算得出。
在进行电缆长度计算时,要考虑电缆的走向、消弧线管的数量和长度、引入电缆的高度、斜坡、水泥槽等因素。
2.电缆数量计算电缆数量计算需要根据工程所需用电设备的数量、功率和安全系数进行综合计算。
同时需要考虑电缆的冗余,以应对可能的故障情况。
3.电线规格计算电线规格计算需要根据工程所需用电设备的功率和电流进行计算。
通过计算得出电缆的可靠性和安全性,以确保电缆能够承受正常工作负荷。
配电箱工程量计算主要包括配电箱数量、尺寸和容量的计算。
1.配电箱数量计算配电箱数量计算需要根据工程所需用电设备的数量和功率进行计算。
根据单个配电箱的容量来确定所需配电箱的数量。
2.配电箱尺寸计算配电箱尺寸计算主要是根据所需容纳的回路数和容量来决定,以确保配电箱能够安装所需的开关装置和配电设备。
3.配电箱容量计算配电箱容量计算需要综合考虑工程所需用电设备的功率和安全系数,以及电缆线路的负载情况。
通过计算得出合适的配电箱容量,以满足工程的用电需求。
电气设备工程量计算主要包括电气设备的数量和功率的计算。
1.电气设备数量计算电气设备数量计算需要根据工程需求确定所需设备的类型和数量。
根据工程的规模和用电设备的需求,结合相关标准和规范,计算出工程所需的设备数量。
2.电气设备功率计算电气设备功率计算需要根据工程所需用电设备的功率和数量进行计算。
同时要考虑设备的冗余和工程的安全系数,计算出合适的设备功率。
除了以上介绍的电缆线路、配电箱和电气设备的工程量计算规则,还应当根据具体的工程要求和设计要求,进行相应的计算。
在进行工程量计算时,还需要参考相关的国家标准和规范,以确保计算结果的准确性和可靠性。
总结起来,电气工程量的计算是一项复杂的任务,需要综合考虑各个方面的因素,并参考相关的标准和规范。
只有准确进行工程量计算,才能确保工程施工顺利进行,并满足工程的用电需求。
电气工程工程量计算规则
电气工程工程量计算规则电气工程的工程量计算是对电气工程项目进行合理分析和综合计算的过程,为工程项目的实施提供科学依据。
电气工程的工程量计算规则主要包括:工程量的划分原则、计算方法和计算公式。
一、工程量划分原则1.根据电气工程项目的施工范围和工程方案,将工程量划分为不同的单元,如输配电设备安装工程、照明工程、动力设备安装工程等。
2.根据工程项目的执行单位和责任划分,将工程量划分为主体工程量和附属工程量。
主体工程量是指由电气工程的施工单位负责的主要工程量,包括电气配电系统、照明系统、通信系统等。
附属工程量是指由其他工程单位负责的次要工程量,如土建工程、装饰工程等。
二、工程量计算方法1.定额法:根据国家现行的电气施工定额,按照工程项目的设计要求和技术规范,按照各项工程量单位进行计算。
2.估算法:根据电气工程的实际情况和经验,结合类似工程项目的资料和经验数据,进行估算计算。
3.比例法:根据电气工程项目中各项工程量的数量关系,通过比例计算得出其他工程量的数值。
三、工程量计算公式1.定额法计算公式:工程量=工程项目设计数量×定额系数其中,定额系数是根据工程实际情况和技术要求,结合工程项目的设计要求和技术规范进行确定的。
2.估算法计算公式:工程量=工程项目设计数量×单位价格其中,单位价格是根据工程项目的实际情况和经验进行估算得出的。
四、工程量测算要点1.工程量测算应根据工程实际情况进行,结合工程项目的设计要求和技术规范确定工程量的计算方法和计算公式。
2.工程量计算应准确、合理、科学,不应过高或过低,以保证工程项目的合理投资和施工进度的控制。
3.工程量计算应有明确的依据和详细的记录,以备工程项目的审计和监督。
4.工程量计算应遵循工程项目的设计要求和技术规范,以确保工程项目的质量和安全。
总之,电气工程的工程量计算是对电气工程项目进行科学分析和合理估算的过程。
遵循相关的工程量计算规则和方法,可以为电气工程项目的实施提供科学依据,保证工程项目的顺利进行。
电气工程量计算规则-非常全面
由于国家只对照明配电箱用统一的技术标准进行审查和鉴定,而 不做统一设计,且国内生产厂家繁多,故规格、型号很多。选用标 准照明配电箱时,应查阅有关的产品目录和电气设计手册等书籍。
4.1.2.4 电机
电机是发电机和电动机的统称,建设工程中所称的电机是指电 动机。电机种类较多,按照所供电源不同可分为直流电机和交流
(4)带形铜、铝母线及其引下线安装以“10m/单相”为定额计
(5)带形母线用伸缩接头及铜过渡板安装以“个”为定额计量
(6)槽型母线安装以“10m (7)槽型母线与发电机、变压器连接以“台”为定额计量单位,
(8)共箱母线安装、低压封闭式插接母线槽安装以“10m”为定
(9) (10)重型母线安装以“吨”为定额计量单位,重型母线伸缩 器以“个”为定额计量单位,导板制作、安装以“束”为定额计
①低压针式绝缘子。在500V以下架空线路作绝缘和固定导线用。
②低压蝶式瓷绝缘子。用于500V以下架空线路的终端、耐张、 ③接线端子(线鼻子)。有铜质和铝质两种。
4.1.2.3 控制设备与低压电器
电气控制设备主要是低压盘(屏)、柜、箱的安装,以及各式 开关、低压电气器具、盘柜、配线、接线端子等动力和照明工程
分类方法 按用途分类 按绝缘分类 按芯数分类 按导线材质分类 按敷设方式分类
类别 电力电
单芯、三芯、五芯 铜芯、铝芯
直埋电缆、非直埋电缆
4.1.2.6 防雷及接地装置
防雷接地装置由接地极、接地母线、接地跨接线、避雷针、避 雷引下线、避雷网 (1)
4.2 室内电气施工图的识读
4.2.1 室内电气施工图的基本内容
室内电气施工图的内容包括首页、电气系统图、平面布置图、 安装接线图以及大样图和标准图 (1)首页
电气工程工程量计算规则
电气工程工程量计算规则电气工程工程量计算是指按照一定的规则和方法,根据设计图纸和技术要求,对电气设备和电气工程的工程量进行计算的过程。
电气工程工程量计算的准确性和细致性直接影响到工程的质量和成本控制,因此在电气工程项目中,工程量计算是一个非常重要的环节。
下面将介绍一些常见的电气工程工程量计算规则。
1.灯具和照明装置的计算灯具和照明装置是电气工程中非常重要的组成部分,其计算规则主要包括以下几个方面:-根据照明要求和设计图纸,计算每个房间或区域的照明光源数量。
-根据设计要求和照明光源的特性,选择合适的灯具型号和功率。
-计算每个房间或区域的总照明功率,并根据需求计算总功率。
2.输配电设备的计算输配电设备包括变压器、配电柜和配电箱等,其计算规则主要包括以下几个方面:-根据负荷要求和设计需求,计算每个变配电设备的额定功率和容量。
-根据设计图纸和技术规范,计算电缆和导线的长度和截面积。
-计算输配电设备的总容量和功率,并根据负荷需求和电网要求进行调整和优化。
3.电缆和导线的计算电缆和导线是电气工程中非常重要的输配电元件,其计算规则主要包括以下几个方面:-根据负荷要求和设计需求,计算电缆和导线的截面积和电阻。
-根据设计要求和电线的特性,选择合适的电缆和导线规格,包括截面积、导体材质和绝缘等。
-计算电缆和导线的长度,并根据电源和负荷的位置进行布置和敷设。
4.插座和开关的计算插座和开关是电气工程中常见的用电设备,其计算规则主要包括以下几个方面:-根据使用需求和设计要求,计算每个房间或区域的插座和开关数量。
-根据设计要求和技术规范,选择合适的插座和开关型号和容量。
-计算每个插座和开关的总功率,确保电源和负荷的匹配和安全运行。
除了上述几个常见的计算规则,电气工程工程量计算还包括对电气保护设备、接地设备、电气仪表和控制设备等的计算。
在进行计算时,需要结合设计要求、技术规范和实际情况,综合考虑电气设备的负荷要求、电源要求和安全要求,保证工程量计算的准确性和合理性。
电气工程工程量计算规则
电气工程工程量计算规则册说明一、第四册《电气工程》(以下简称本定额),包括变配电装置、电缆、架空配电线路、防雷接地、控制装置、配管配线、照明器具、起重设备电气装置、电气设备试验调整、电梯、消防控制设备、安全防范设备、电视、电话、综合布线等共十三章。
二、本定额适用于10KV以下电气设备安装工程。
三、本定额中的操作高度(指操作物高度距楼地面的距离),除各章节另有规定者外,均按5m以下编制的,如超过5m时,其超过部分的人工工日乘以下列系数:操作高度10m以下20m以下20m以上超高系数 1.25 1.4 1.6四、本定额的工效是按建筑物檐高25m以下编制的,超过25m的高层建筑物(电梯安装除外),按下表计算高层建筑超高费(以人工费作为基数):檐高45m以下80m以下80m以上费率(%)368人工245其中机械123五、脚手架使用费以单位工作人工费作为基数,按以下标准计取:电梯工程:6%,其中人工费占20%其它工程:2%,其中人工费占20%第一章变配电装置一、说明(一) 本章包括:干式变压器、油式变压器、箱式变压器、开闭器、高压开关柜、低压配电屏、母线桥、封闭式插接母线槽安装等23节共140个子目。
(二) 消弧线圈、电炉变压器、油浸电抗器、整流变压器安装,执行油式变压器安装相应子目。
(三) 设备中需注入或补充注入的绝缘油,应视作设备的一部分。
(四) 设备安装中均未包括支架的制作安装,需用时执行本册支架制作安装相应子目。
(五) 工作内容中的“接线”系指一次部分(不包括焊压铜、铝接线端子)。
(六) 硅整流设备安装,不包括附带的控制箱、电源箱和设备以外配件的安装。
(七) 硒整流设备安装,执行硅整流设备相应子目。
二、工程量计算规则(一) 变压器按容量以台计算。
(二) 高压开关柜分固定式、手车式以台计算。
(三) 低压开关柜分交流、直流以台计算。
(四) 配电间隔框架、母线桥、设备支架以吨计算;基础型钢分品种以米计算。
电气工程量计算规则
一、电气部分1.1 控制设备及低压电器(1)、各种控制(配电)屏、柜与其基础槽钢的固定方式,计价表中均按综合考虑。
不论其与基础连接采用螺栓还是焊接方式,均不作调整。
柜、屏及母线的连接如因孔距不符或没有留孔,可另行计算。
(2)、各种控制(配电)屏、柜、台多数采用镀锌扁钢接地,配电箱半周长2.5m的也考虑扁钢接地外,其余配电箱半周长1.5m以内均考虑裸铜线接地。
(3)、各种控制(配电)屏、柜、台安装定额,均未包括端子板的外部接线工作内容,应根据设计图纸的端子规格、数量,另套“端子外部接线”定额。
(4)、基础槽钢(角钢)安装,包括搬运、平直、下料、钻孔、基础铲平、埋地脚螺栓、接地、油漆等工作内容,但不包括二次浇注。
(5)、木配电箱制作定额不包括箱内配电板的制作和各种电气元件的安装及箱内配线等工作(空箱子安装)以上内容见书本P179。
计价表工程量计算规则1、)控制设备及低压电器安装均以(台)为计量单位。
以上设备安装均未包括基础槽钢、角钢的制作安装,其工程量应按相应定额另行计算。
2)盘、箱、柜的外部进出线预留长度按表2-2-35计算。
2-5-35 m/不得重复计算。
4)端子板外部接线按设备盘、箱、柜、台的外部接线图计算,以“个”为计算单位。
以上内容见书本P2111.2防雷及接地(1)、本章计价表适用于各种建筑物、构筑物的防雷接地装置安装,同时适用于变电系统接地、防雷装置、杆上电气设备接地装置等安装。
(2)、户外接地母线敷设包括地沟的挖填土方和夯实工作,挖沟的沟底宽按0.4m,上宽为0.5m,沟深为0.75m,每m沟长的方量为0.34m3计算。
如设计要求埋深不同时,则可按实际土方量计算调整。
(3)、接地极按在现场制作考虑,长度2.5m,安装包括打入地下并与主接地网焊接。
(4)、户内接地母线敷设包括打洞、埋卡子、敷设、焊接、油漆等工作内容,卡子的水平间距为1m,垂直方向为1.5m,穿墙时用∮40*400钢管保护,每10m综合一个保护管。
电气工程量计算规则
电气工程量计算规则电缆工程工程量计算规则一、本章的电缆敷设适用于10kv以下的电力电缆和控制电缆敷设。
系按平原地区和厂内电缆工程的施工条件基本建设的,未考量在积水区、水底、井下等特定条件下的电缆铺设,厂外电缆铺设工程按本册c.2.10有关项目交费工地运输。
二、电缆在一般山地、丘陵地区敷设时,其项目人工乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实计算。
三、电缆铺设项目未考量因波形铺设减少长度、弛度减少长度、电缆绕梁(柱)减少长度以及电缆与设备相连接、电缆接点等必要的留出长度,该减少长度应当扣除工程量之内。
四、双屏蔽电缆头制作加装人工除以系数1.05。
五、电力电缆敷设项目均按三芯(包括三芯连地)考虑的,五芯电力电缆敷设项目乘以系数1.3,六芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
单芯电力电缆敷设按同截面电缆项目乘以0.67。
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆项目执行。
400mm2以上的电缆头的接线端子为异型端子,须要单独加工,应当按实际加工价排序(或调整定额价格)。
六、电缆沟挖填方项目亦适用于电气管道沟等的挖填方工作。
七、桥架安装1.桥架加装包含运输、女团、螺栓或冲压紧固,巢蛛制作,附件加装,研磨口防腐,桥式或塞板式挡板,上管件隔板加装,盖板及钢制梯式桥架盖板加装。
2.桥架支撑架项目适用于立柱、托臂及其他各种支撑架的安装。
本项目已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,该项目均不作调整。
3.玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架相应项目。
4.钢制桥架主结构设计厚度大于3mm时,项目人工、机械除以系数1.2。
5.不锈钢桥架按本章钢制桥架项目除以系数1.1继续执行。
八、本章电缆敷设系综合项目,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡l0kv以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行项目。
电气工程工程量计算规则
电气工程工程量计算规那么1. 引言电气工程工程量计算是电气工程设计的重要环节之一,它对工程预算和施工进度的控制起着至关重要的作用。
本文将介绍电气工程工程量计算的规那么和方法。
2. 工程量计算的目的工程量计算的目的是确定电气工程所需的材料、设备和人力资源的数量。
通过合理和准确地计算工程量,可以为工程预算提供依据,确保工程顺利进行。
3. 工程量计算的根本要素电气工程的工程量计算包括以下几个根本要素:3.1 材料电气工程所需的材料包括电缆、电线、开关、插座等。
计算材料的数量时,需要考虑工程规模、质量要求和平安要求等因素。
3.2 设备电气工程所需的设备包括变压器、开关柜、发电机等。
计算设备的数量时,需要根据工程设计参数和负荷要求进行合理的估算。
3.3 人力资源电气工程所需的人力资源包括工程师、技术员和施工人员等。
计算人力资源的数量时,需要考虑工程规模、施工周期和施工难度等因素。
4. 工程量计算的方法电气工程的工程量计算可以通过以下几种方法进行:4.1 单位工程量法单位工程量法是指根据单位面积或单位长度的工程量与实际工程面积或长度的比值,计算出实际工程量的方法。
例如,根据单位长度的电缆用量,可以通过乘以实际工程长度,计算出电缆的具体用量。
4.2 类比法类比法是指根据类似的工程工程或相似的施工经验,推算出工程量的方法。
通过参考类似工程工程的工程量,可以推算出电气工程的工程量。
4.3 记账法记账法是指根据历史工程工程的数据,计算出工程量的方法。
通过分析历史工程工程的实际数据,可以推算出电气工程的工程量。
5. 工程量计算的本卷须知在进行电气工程的工程量计算时,需要注意以下几个问题:5.1 数据准确性工程量计算的准确性关系到工程预算和实际施工的顺利进行。
因此,在进行工程量计算时,需要确保数据的准确性和可靠性。
5.2 工程设计的合理性工程量计算是基于工程设计的根底上进行的。
因此,工程设计的合理性对工程量计算的准确性有着重要影响。
电气工程工程量计算规则
电气工程工程量计算规则电气工程工程量计算规则是指在电气工程设计、施工、验收中,根据工程需要和技术要求,依据规范和标准对各种电气设备、材料及设备系统进行计算的规则。
电气工程工程量计算规则是电气工程设计、施工实施、验收评定的必须遵循和执行的技术规范,其执行与否直接关系到电气设备的质量和工程的安全可靠性。
一、建设规模计算建设规模计算是指在规划和设计初步确定后,根据用电负荷、供电条件和电压等级,对电力供应和分配容量等关键指标进行计算。
规模计算是判断电气工程设计方案是否合理、供电能力是否满足要求的重要经济技术指标。
二、用电负载计算用电负荷计算是指对建筑物或电力用户的每一载排、每一用电装置和每一电线路等进行计算,以确定网络系统参数,如负荷电流、配线的电流容量、开断器的额定电流、电缆容量、保护装置等能力参数。
用电负荷计算一般通过法定规范或计算公式来进行。
三、电气设备数量计算电气设备数量计算是指根据电气工程建设规模和用电负荷计算,结合设计提供的资料和规范标准,计算所需的各种电气设备的数量和相关技术参数。
如变压器、发电机组、电缆、电动机、配件等。
设备数量计算须考虑多种因素,包括负荷的性质与特性、工作环境、设备老化和寿命、电气连接条件等。
四、电缆、线缆长度计算电缆、线缆长度计算是指在电气工程设计中,根据所需的用电负荷,决定电力电缆、信号电缆、光缆、电线等的线缆长度和纵向安装方式。
线缆长度计算为规划和设计开展前的关键前提,其目的是满足建筑物内部和外部用电负荷的供电需求。
线缆长度计算须考虑各种因素,包括电缆传导和阻抗特性、电缆安装环境、介质和填充物性质及温度特性等。
五、接地电阻计算接地电阻计算是指在电气工程设计中,根据硬件和使用参数,计算接地电阻的大小,确保系统的安全性与稳定性。
电气设备接地对于人身安全和设备保护至关重要,接地电阻值过高将导致降低设备的安全性,在一些特殊的环境中还将影响地质的通讯和测量质量等。
综上所述,电气工程工程量计算规则是电气工程设计、施工、验收重要的技术规范,其执行和贯彻对于电气设备的安全性和工程的可靠性至关重要。
工程量计算规则解释(电气)
工程量清单计价的工程量计算(1)工程数量的计算工程数量的计算应按规范中规定的工程量计算规则进行。
工程量计算规则是指对清单项目工程量的计算规定。
除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。
电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度);桥架:按设计图示尺寸以长度计算;配线:按设计图示尺寸以长度以单线长度计算(含预留长度);配管:按设计图示尺寸以长度计算;定额工程量计算电气配管工程量计算定额说明:1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。
2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。
一、配管工程量计算配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。
(一)计算规则及其要领:1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。
2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。
千万不要“跳算”,防止混乱,影响工程量计算的正确性。
(二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。
1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度的计算,2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。
3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。
穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算(三)配管工程量计算时应注意的问题1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。
工程量计算规则(电气)
工程量计算规则(电气)在电力工程中,工程量计算是一个必不可少的环节。
准确的计算能够为工程设计和施工提供有效的支持,同时也能帮助工程师们更好地控制工程成本。
因此,本文将介绍电气工程量计算的规则和方法。
一、电气工程量的分类电气工程量其实可以分成四类:电缆工程量、电缆附件工程量、变电工程量和配电工程量。
其中,电缆工程量包括电缆铺设长度和数量,按照电缆种类、规格分类计算;电缆附件工程量包括各种电缆附件,如接头、中间套管、端子盒等;变电工程量包括变压器、组合变电站和移动式开关柜等设备的数量、规格和配套电缆的长度;配电工程量则包括配电柜、配电箱、接触器等设备的数量和规格。
二、工程量计算方法下面将介绍几种常用的工程量计算方法。
1. 计算电缆长度计算电缆长度时,可按照下面的公式进行计算:L=√(AH^2+AV^2)其中,L代表电缆水平长度,A代表两点之间的水平距离,H代表水平弯曲半径,V代表垂直弯曲半径。
此外,对于纵向绕线电缆,还需要乘以一个拉动系数。
2. 计算电缆附件数量对于电缆附件,一般按照一定的比例或设定的标准进行计算。
例如,接头、中间套管、端子盒等数量的计算,可按照以下几个因素进行综合考虑:电缆的长度、电缆敷设的方式、设备的数量、设备类型、接线方式等。
3. 计算变电工程量对于变电工程量的计算,一般需要确定需要的变压器、组合变电站以及移动式开关柜等设备的数量、规格和配套电缆的长度。
在计算变电工程量时还需考虑以下因素:不同负荷的变压器的程序、变电站一般采用多台不同种类的变压器,考虑容量平衡;开关柜的品牌、容量等。
4. 计算配电工程量在计算配电工程量时,主要需要确定配电柜、配电箱、接触器等设备的数量和规格。
一般情况下,规模较大的配电工程都需要采用多套配电柜进行供电。
在计算配电工程量时还需考虑以下因素:配线的长度、电线和电缆的交叉数量、接线方式以及系统的负荷等级。
三、总结以上就是电气工程量计算的规则和常用的计算方法。
工程量计算规则电气
工程量计算规则(电气)————————————————————————————————作者:————————————————————————————————日期:重庆市2008安装工程计价定额工程量计算规则(电气工程)特别说明:1、本定额中定额用工不分工种、技术等级,以“综合工日”表示。
内容包括:基本用工、超运距用工、辅助用工、人工幅度差。
人工单价为28.00元/工日。
人工单价包括基本工资、工资性补贴、辅助工资、职工福利费和劳动保护费。
2、本定额材料消耗已包括施工中消耗的主要材料和辅助材料,辅助材料中的零星材料合并为其他材料费。
本定额中材料消耗量用“()”表示的材料为未计价材料,未计价材料费另行计算。
本定额人工、材料、成品、半成品和机械燃(油)料价格,是以定额编制期的价格为依据确定的基价,作为计取费用的基础,其价差可参照重庆市建设工程造价管理机构发布的工程所在地的信息价格或市场价格进行调整。
3、本定额已包括材料、成品、半成品从工地仓库、现场堆放地点或现场加工地点至操作安装地点的水平运输以及运输损耗、施工操作损耗、施工现场堆放损耗。
4、本定额中已包含材料、成品、半成品、设备的水平和垂直运输:(1)、设备:包括自安装现场指定堆放地点运至安装地点的水平(100m)和垂直运输(±10m);(2)、材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平(300m)和垂直运输(高度20m以下);(3)、垂直运输基准面:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
5、定额中注有“×××以内”或“×××以下”者,均包括×××本身;“×××以外”或“×××以上”者,则不包括×××本身。
一、变压器安装:1、种类:我们在电气分部中常用的变压器种类有油浸电力变压器、干式变压器等;2、计算规则:(1)、变压器安装,按不同容量以“台”为计量单位。
电气工程工程量计算规则
电气工程工程量计算规则一核心提示:工程量计算办法一、电缆敷设1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。
电缆敷设按不同工程量计算办法一、电缆敷设1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。
电缆敷设按不同截面以延长米计算并套用定额。
其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。
2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。
3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以的系数。
4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。
5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘的系数,电缆头制作安装按相应定额乘以的系数。
6、电缆在山地、丘陵地区直埋敷设时,人工乘以的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。
7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以的系数。
由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。
注:电力行业预算定额为第四册。
8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
本章内容
4.1 电气设备工程概述 4.2 室内电气施工图的识读 4.3 电气工程量计算及定额应用 4.4 室内电气照明工程施工图预
算编制实例
4.1 电气设备工程概述
4.1.1 电气设备工程的组成
电气设备工程是指施工企业依照施工图设计的 内容,将规定的线路材料、电气设备及装置性材料 等,按照规程规范的要求安装到各用电点,并经调 试验收的全部工作。
同步电机主要用于拖动功率较大或转速恒定的 机械上。异步电机按其构造又分为鼠笼型和绕线型
按照规范的要求,电机安装后必须进行检查, 测试绝缘,如绝缘较低或不合格的电机必须进行干
4.1.2.5 电缆敷设
按照功能和用途,电缆可分为电力电缆、控制 电缆、通讯电缆等,电缆的分类见表4.1所示。按电 压可分为500V、1000V、6000V、10000V,以及更高 电压的电力电缆。
配电箱(盘)按产品划分有定型产品(标准配 电箱、盘)、非定型成套配电箱(非标准配电箱、 盘)及现场制作组装的配电箱(盘)。标准配电箱 (盘)是由工厂成套生产组装的;非标准配电箱 (盘)是根据设计或实际需要订制或自行制作。如 果设计为非标准配电箱(盘),一般需要用设计的 配电系统图到工厂加工订做。
(1) 电力配电箱过去被称为动力配电箱,由于后一
动力工程的主要施工内容是设备安装,对电气 设备进行就位、调平、找正、固定与接线、接地等。
(4)变配电工程由变压器、高低压配电装置、 继电保护与电气计量等二次设备和二次接线构成的
(5)防雷工程建筑物和电气装置的防雷设施。
(6)电气接地工程各种电气装置的保护接地、
① ② ③ ④ ⑤开关、插座。 ⑥防雷接地。
由于国家只对照明配电箱用统一的技术标准进行 审查和鉴定,而不做统一设计,且国内生产厂家繁多, 故规格、型号很多。选用标准照明配电箱时,应查阅
4.1.2.4 电机
电机是发电机和电动机的统称,建设工程中所 称的电机是指电动机。电机种类较多,按照所供电
直流电机主要用于调速要求较高或需要较大启
交流电机用途广泛,按照所供电源不同分为单
母线按照材质可分为铜母线、铝母线、钢母线
母线按形状可分为带形、槽型、封闭插接及重 型
(2) 主要作用是绝缘和固定母线和导线。可以分为
户内和户外两种,以及悬串式绝缘子。户内绝缘子 有1~4孔,户外绝缘子为1孔、2孔和4
绝缘子一般安装在高、低压开关柜上,母线桥
①低压针式绝缘子。在500V以下架空线路作绝
测量画线—开挖电缆沟—铺砂—敷设电缆—盖 砂—盖砖或保护板—回填土—
(2) 电缆沿支架敷设一般在车间、厂房和电缆沟内,
电力电缆支架之间的水平距离为1m,控制电缆 为0.8m。电力电缆和控制电缆一般可以同沟敷设, 电缆垂直敷设一般为卡设,电力电缆卡距为1.5m, 控制电缆为1.8m
(3) 将保护管预先敷设好,再将电缆穿入管内,管
电力电缆是用来输送和分配大功率电能用的。 控制电缆是在配电装置中传递操作电流、连接电气 仪表、继电保护和控制自动回路用的。
(1) 将电缆直接埋设在地下的敷设方法称为埋地敷
设。埋地敷设的电缆必须使用铠装及防腐层保护的 电缆,裸装电缆不允许埋地敷设。一般电缆沟深度 不超过0.9m,埋地敷设还需要铺砂及在上面盖砖或
道内径不应小于电缆外径的1.5倍。一般用钢管作为 保护管。单芯电缆不允许穿钢管敷设。
(4) 电缆桥架是架设电缆的一种构架,通过电缆桥
电缆桥架的优点是制作工厂化、系列化,质量 容易控制,安装方便,安装后的电缆桥架及支架整
电缆桥架是由托盘、梯架的直线段、弯通、附 件以及支吊架等构成,是用以支承电缆的连续性刚
种名称不太确切,所以在新编制的各种国家标准和
电力配电箱型号很多, XL—3型、XL—4型、 XL—10型、XL—11型、XL—12型、XL—14型和 XL—15型均属于老产品,目前仍在继续生产和使用。
(2) 照明配电箱适用于工业及民用建筑在交流50路中,作线
它包括内线工程、外线工程、变配电工程、动 力及照明工程、防雷接地工程
(1)内线工程包括室内动力、照明线路及其他
(2)外线工程室外电源供电线路,包括架空电
内线和外线工程中的主要施工内容叫做敷设。
(3)动力及照明工程动力工程包括各种动力设 备(主要是各种形式的电机)的安装。
照明工程包括照明灯具、电扇、空调器、电热 设备、插座、配电箱及其他电气装置的安装。
4.1.2 电器设备安装工程简介
4.1.2.1 变配电工程
变配电工程是对变、配电系统中的变配电设备
变配电设备是变电设备和配备设备的总称,其 主要作用是变换电压和分配电能,由变压器、断路 器、开关、互感器、电抗器、电容器,以及高、低 压配电柜等组成。
变配电设备安装分室内、室外和杆上三种,一
(1) ①变压器搬运方式:单件重量在10t以内的变压
表4.1 电缆分类
分类方法 按用途分类 按绝缘分类 按芯数分类 按导线材质分类 按敷设方式分类
类别 电力电缆、控制电缆、通讯电缆 油浸纸绝缘、橡皮绝缘、塑料绝缘
单芯、三芯、五芯 铜芯、铝芯
直埋电缆、非直埋电缆
4.1.2.6 防雷及接地装置
②低压蝶式瓷绝缘子。用于500V以下架空线路 ③接线端子(线鼻子)。有铜质和铝质两种。
4.1.2.3 控制设备与低压电器
电气控制设备主要是低压盘(屏)、柜、箱的 安装,以及各式开关、低压电气器具、盘柜、配线、 接线端子等动力和照明工程常用的控制设备与低压
其中配电箱(盘)根据用途不同可分为电力配 电箱(盘)和照明配电箱(盘)两种。根据安装方 式可分为明装(悬挂式)和暗装(嵌入式),以及 半明半暗装等。根据制作材质可分为铁制、木制及 塑料制品
②变压器检查:一般采用汽车吊或链式起重机
③变压器干燥:变压器干燥时间的长短,取决 于变压器受潮程度以及选择的干燥工艺。变压器的
(2)断路器、隔离开关、负荷开关、电抗器、 电容器、高压配电柜等的搬运、安装一般采用机械
4.1.2.2 母线、绝缘子
(1) 在电流较大的场所采用,分为硬母线和软母线
两种。硬母线又称为汇流排,软母线又包括组合母 线
