室外排水管沟及井室技术交底
排水沟开挖施工技术交底

1、大风时应对土方进行覆盖,防止灰尘飞扬。
2、合理安排施工工序,将施工噪音较大的工序安排到白天工作时间进行。
3、拉土车上要进行覆盖,防止扬尘污染。现场主出入处设有洗车台位,运输车辆必须冲洗干净后方能离场上路行驶。
交底人:
日期:年月日
被交底人:
日期:年月日
(2)土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
四、成品保护
1、土方开挖完,严禁机械、人员在排水沟两边走动。
2、严禁重物冲撞排水沟两边的土方。
五、应注意的其它问题
1、施工顺序不合理:土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。
2、开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。
二、操作工艺
1、施工流程:确定开挖的顺序→沿灰线切出槽边轮廓线→人工分层开挖→修整槽边清底。
2、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。
3、自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。
排水沟开挖
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、施工机具:尖平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、小线等。
2、作业条件
(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
(2)夜间施工时,应合理安排工序,防止错挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
室外给排水管道安装施工技术交底

管道安装施工技术交底
2.1.6.
3.1.1 PE管的连接
预埋孔洞和需要的套管。
格型号是否与设计图纸要求的相同,若有不同应及时更换。
地漏安装应严格控制其
管及排水管的安装要满足使用方便和整体美观的要求。
大便器的安装
合留孔、留洞,并核对其具体位置和孔洞的口径是否合乎设计图纸要求。
安装时必
室外排水及雨水管系统
倍,但不得小于。
试验所用压力表事先已校验合格且数量不少于
倍。
对于生活水系统,向已冲洗过的管道注满水
水封存水弯管上承口,下插口连接处严密不漏。
木砖防腐良好、埋管平正牢固、器具放置平稳。
排水连接管径和最小坡度必须符合设计要求和施工规范规定。
排水栓安装平正、
11。
室外排水管技术交底

室外排水管技术交底室外排水管施工那可是个技术活,这其中的门道可多着呢!今天就来给大家好好唠唠室外排水管技术交底的那些事儿。
我先跟您说个我亲身经历的事儿。
有一回,我负责一个小区的室外排水管道改造项目。
那小区年代有点久了,排水老是出问题,一下大雨,污水就往外冒,居民们苦不堪言。
我们去实地考察的时候,发现原来的排水管都已经破损不堪,有的地方还被堵得死死的。
咱先说这施工前的准备工作。
您得先把图纸看明白了,知道管道要怎么铺,走向如何。
这就好比您出门旅游得先有个路线图,不然可就容易迷路啦。
还有啊,材料的选择也特别重要。
您得选质量好的排水管,不能贪便宜买那些劣质货。
我记得有一次,一个小工程队为了省点钱,买了便宜的排水管,结果没用多久就裂了,又得重新返工,费钱又费力。
施工的时候,管沟的开挖可得小心谨慎。
深度和宽度都得符合要求,不能挖得太深或者太浅。
有一次,一个新手工人挖管沟,挖得太深了,结果旁边的土塌下来,差点把他给埋了。
这可把大家吓得够呛!所以啊,安全第一,一定要做好防护措施。
排水管的铺设也有讲究。
接口处一定要处理好,密封严实,不然会漏水的。
就像我们家里的水龙头,如果接口没拧紧,水不就滴答滴答往外流了嘛。
还有,管道的坡度也得控制好,这样污水才能顺畅地流走。
要是坡度不够,污水就会积在管道里,时间长了,那味道可难闻了。
回填的时候也要注意,不能用大石头或者硬块直接往管沟里填,得用细土慢慢回填,还要分层夯实。
这就好比盖房子打地基,基础不牢,房子可就不稳啦。
施工完成后,可别忘了做闭水试验。
把管道里灌满水,看看有没有漏水的地方。
有一次,我们做完试验,发现有一处漏水,找了半天才发现是接口处没处理好。
还好及时发现,修好了,不然以后麻烦可就大了。
总之,室外排水管施工这事儿,每一个环节都不能马虎。
只有认真做好每一步,才能保证排水系统的正常运行,让大家的生活不受污水的困扰。
您说是不是这个理儿?希望大家都能重视起来,把这室外排水管的活儿干得漂漂亮亮的!。
室外排水管道安装技术交底31202

表 C2-1工程名称北汽西南新能源汽车项目基地交底日期施工单位重庆市诚信建设工程有限公司分项工程名称室外雨水管道交底提要室外排水管道安装一、施工准备(一)作业条件(1)施工位置场地平整,范围内无障碍物品。
(2)施工范围内地下障碍物已探明,图纸详细,管路管线明确。
(3)将需用材料的规格型号、质量、数量确认合格并准备齐全,运到现场。
(二)材料要求1、管材要求具有较强的耐腐蚀性、良好的抗冲击性和降低噪音性能,外观光泽、颜色一致。
2、管材为FRPP管、HPDE双壁波纹管。
3、管材、管件内外表层应光滑,无气泡、裂纹,管壁厚度符合相关生产标准且薄厚均匀,管材直段挠度不小于10‰。
(三)主要机具1、机具:管道切割机、电气焊机。
2、工具:断管器、管子剪、锯弓、刮刀、盒尺、角尺、水平尺、线坠、扳手、钳子、螺丝刀、錾子、手锤、工作台等。
二、施工工艺1.沟槽开挖与验收首先,按照图纸要求测出管道的坐标和标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度,其坐标和标高应符合图纸要求。
为防止塌方,沟槽开挖后应留有一定边坡,根据现场土质情况,坡度按1:0.3进行,沟槽上部松土用500mm高模板及架管支护。
为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。
机械挖槽应确保槽底土质结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,槽底应留出0.2米左右一层不挖,待铺管前用人工清挖。
如地基土被扰动,应采取如下处理措施:1)扰动150mm以内,可原状土夯实,压实系数>0.95。
2)扰动150mm以上,可用3:7灰土、卵石、碎石、毛石等填充夯实,压实系数≧0.95。
审核人交底人接受交底人表 C2-1工程名称北汽西南新能源汽车项目基地交底日期施工单位重庆市诚信建设工程有限公司分项工程名称室外雨水管道交底提要室外排水管道安装3)如遇管道安装位置地质软弱,则应通知建设方和监理及审计工作人员确认后,对安装管道基层采用C15细石混凝土浇注150mm管沟垫层。
室外管沟开挖安全技术交底模板

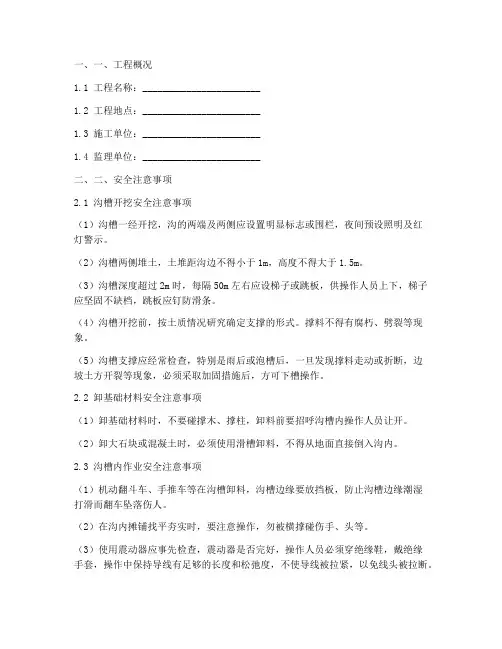

1.1 工程名称:________________________1.2 工程地点:________________________1.3 施工单位:________________________1.4 监理单位:________________________二、二、安全注意事项2.1 沟槽开挖安全注意事项(1)沟槽一经开挖,沟的两端及两侧应设置明显标志或围栏,夜间预设照明及红灯警示。
(2)沟槽两侧堆土,土堆距沟边不得小于1m,高度不得大于1.5m。
(3)沟槽深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下,梯子应坚固不缺档,跳板应钉防滑条。
(4)沟槽开挖前,按土质情况研究确定支撑的形式。
撑料不得有腐朽、劈裂等现象。
(5)沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
2.2 卸基础材料安全注意事项(1)卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开。
(2)卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
2.3 沟槽内作业安全注意事项(1)机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
(2)在沟内摊铺找平夯实时,要注意操作,勿被横撑碰伤手、头等。
(3)使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度,不使导线被拉紧,以免线头被拉断。
3.1 沟槽坍塌应急措施(1)立即停止作业,迅速撤离沟槽内人员。
(2)向上级领导报告,启动应急预案。
(3)采取加固措施,确保沟槽稳定。
3.2 火灾应急措施(1)立即停止作业,迅速撤离现场。
(2)向上级领导报告,启动应急预案。
(3)使用灭火器、消防水带等消防设备进行灭火。
四、四、交底内容4.1 施工单位应向作业人员进行安全交底,明确安全注意事项和应急措施。
4.2 作业人员应认真学习安全交底内容,掌握安全操作技能。
室外排水管沟及井室技术交底

S J S B8
交底记录
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
室外给水管沟及井室施工安全技术交底

建设工程名称
交底日期
年月日
单位工程名称
记录人
(安装施工员)
交底人
(项目专业技术负责人)
接受交底班组
(给排水班组长)
参加单位
单位代表
(安装专业监理师)
/
/
/
/、管沟的基层处理和井室的地基必须符合设计要求。
2、各类井室的井盖应符合设计要求,应有明显的文字标识,各种井盖不得
10、管道穿过井壁处,应用水泥砂浆分二次填塞严密、抹平,不得渗漏。
于80mm厚的细石混凝土垫层。
5、管沟的坐标、位置、沟底标高应符合设计要求。
6、管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺
畅,不得有尖硬的物体、石块等。
7、如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm,
填铺细砂或粒径不大于5mm的细土,夯实到沟底标高后,
混用。
3、设在通车路面下或小区道路下的各种井室,必须使用重型井圈和井盖,
井盖上表面应与路面相平,允许偏差为±5≡u绿化带上和不通车的地方可采用
轻型井圈和井盖,井盖的上表面应高出地坪50mm,并在井口周围以2%的坡度
向外做水泥砂浆护坡。
4、重型铸铁或混凝土井圈,不得直接放在井室的砖墙上,砖墙上应做不少
方可进行管道敷设。
8、管沟回填土,管顶上部20Omm以内应用砂子或无块石的土,并不得用机
械回填;管顶上部50OmIn以内不得回填直径大于IoOmm的块石;50Omm以上部分回填土中的块石不得集中。上部用机械回填时,机械不得在管沟上行走。
9、井室的砌筑应按设计或给定的标准图施工。井室的底标高在地下水位以上时,基层应为素士夯实;在地下水位以下时,基层应打IOOmm厚的混凝土底板。砌筑应采用水泥砂浆,内表面抹灰后应严密不透水。
排水管道管沟开挖技术交底

中密的碎石类土(充填物为砂土)
1﹕0.75
1﹕1.00
1﹕1.25
硬塑的粉土
1﹕0.67
1﹕O.75
1﹕1.00
中密的碎石类土(充填物为黏性土)
1﹕0.50
1﹕O.67
1﹕O.75
硬塑的粉质黏土、黏土
1﹕0.33
1﹕0.50
1﹕0.67
老黄土
1﹕0.10
1﹕0.25
1﹕0.33
软土(经井点降水后)
范围
点数
1
槽底高程
土方
±20
两井之间
3
用水准仪测量
石方
+20、-200
2
槽底中线每侧宽度
不小于规定
两井之间
6
挂中线用钢尺量测,每侧计3点
3
沟槽边坡
不陡于规定
两井之间
6
用坡度尺量测,每侧计3点
5.2外观鉴定
边坡修整必须顺直,以免土方受力不均匀导致塌方现象。
六、应注意的问题
6.1严格按照允许偏差值范围内控制施工,严禁超挖,欠挖现象。
3.2.1 放线:拉森钢板桩段,延钢板桩宽度为开槽上口线,沟槽中线、下口线采用经纬仪精确测量,边开槽边用白灰放出中线及下口线并随时保持灰线清晰。放坡开挖段,用白灰放出上口、下口、中线。
3.2.2 开挖:采用机械分段开挖,从管道下游向上游采用挖掘机开挖土方,放坡段同时修整边坡,开挖时作业面宽度及放坡系数严格按照GB50268-2008执行(见下表)
2.2 机具设备
2.2.1 机具:反铲挖掘机、装载机、雾炮车、铁锹。
2.3 作业条件:
2.3.1 施工区域内的地上、地下障碍物拆除,管线等构筑物改移或保护完毕。
室外排水管沟及井池施工技术规范

图 10.3.3.2-1 中心桩设置示意图 二次返土示意图
图 10.3.3.2-2 台阶
(9) 挖沟深度在 2m 以内时,采用脚手架进行接力倒土,也可用 边坡台阶二次返土见图 10.3.3.2-2。根据沟槽土质及沟深不同,酌 情设置支撑加固见图 10.3.3.2-3。
图 10.3.3.2-3 管沟支撑图 2 降水、排水 参照本标准第 9.4.3.2 条第 2 款。 3 沟槽开挖 (1) 参照本标准第 9.4.3.2 条第 3 款。 (2) 沟槽槽底净宽度,可按各地区的具体情况确定,宜按管外 径加 0.6m 长采用。 4 管道基础施工 (1) 参照本标准第 9.4.3.2 条第 4 款。 (2) 管沟验收合格,标高、坐标无误即可进行管基施工。管道 及管座(墩),严禁铺设在冻土和未经处理的松土上。 (3) 采用套环接口的排水管道应先作接口,后作接口处混凝土 基础。 (4) 排水管道基础好坏,对排水工程的质量有很大影响。基础 形式应根据施工图纸的 要求而定。混凝土管、钢筋混凝土管常用如下基础形式:
的底板
控
检查井、化粪池的底
项
2 板及进出
设计要求
目
口水管
一
井池的规格,尺寸和
般 1 位置砌筑、
第10.3.3条
项 抹灰
目 2 井盖标识、选用正确 第10.3.4条
专业工长(施
施工单位检查
工员)
施工班组长
评定结果
项目专业质量检查员:
年月日
监理(建设)单 位验收结论
监理工程师(建设单位项目专业技术负责人): 年月日
上部应作垂直墙,其顶面应有 0.05 的坡度。排出管同引人管直径不 相等,流槽应按两个不同直径作成渐扩形。弯曲流槽同管口连接处应 有 0.5 倍直径的直线部分,弯曲部分为圆弧形,管端应同井壁内表面 齐平。
室外雨污水管道安装工程技术交底

2. 基本项目
(1)接口严密,符合设计要求和规范规定。
(2)管道支座构造正确,埋设平正牢固,支座和管子接触紧密。
六、成品保护
1. 管道在搬运过程中要轻放,不得随意滚动。
2. 回填土注意事项
(1)管道施工完毕,应及时进行回填,严禁晾沟。
(2)填土时,不得直接将土块砸在管道接口处。
①.管道敷设后应立即进行沟槽回填。在密闭性检验前,除接头外露外,管道两侧和管顶以上的回填高度不宜小于0.5m。
②.从管顶基础至管顶0.7m范围内,沿管道、检查井两侧必须采用人工对称、分层回填压实,严禁用机械推土回填。管道分层压实时,宜采取临时限位措施,防止管道上浮。
③.管顶0.7m以上沟槽采用机械回填时,应从管轴线两侧同时均匀进行,做到分层回填、夯实、碾压。
(2)闭水试验方法:直径小于800mm的管道,采用磅筒闭水;直径大于1000mm的管道,采用检查井闭水。
5、雨水口
(1)按道路设计边线及支管位置,定出雨水口中心线桩使雨水口长边必须重合道路边线。
(2)按雨水口中心线桩,挖槽注意留有足够肥槽,如核对雨水口位置有误差时以支管为准,平行于路边修正位置,并挖至设计深度。
④.回填时沟槽内应清空积水。不得回填淤泥、有机物,回填土中不得含有石块、砖及其它带有棱角的杂硬物体。
⑤.管基支承角150°范围内的管底腋角部位必须用中砂或粗砂填充密实,回填高度从管底填高300,与管壁紧密接触,不得用土或其它材料填充。
4、闭水试验
(1)闭水试验频率:污水管道必须逐节检验(两检查井之间的管道为一节)。
(7)管道安装时,由人工抬管道两端传给槽底施工人员。明开槽,槽深大于3m或管径大于400mm的管道,可用非金属绳索溜管,是管道平稳的放在沟槽管位上。严禁用金属绳索勾住两端管口或将管道自槽边翻滚抛入槽中。混合槽或支撑槽,因支撑的影响,宜采用从槽的一端集中下管,在槽底将管道运至安装位置进行安装。
室外排水管道工程技术交底

施工准备(一)作业条件UPVC 埋设管道,应开挖沟槽,沟槽要平直,必须有坡度,沟底夯实。
地下铸铁排 水管道的铺设必须在基础达到或接近±O.OO 标高,房心回填到管底或稍高的高度,房 心内沿管线位置无堆积物,且管线穿过建筑基础处,己按设计要求预留管洞。
暗装管 道(包括设备层、竖井、吊顶内的管道首先应核对各种管道的标高、坐标的排列有无矛 盾。
预留孔洞、预埋件巳完成。
土建支模巳拆除,操作场地清理干净,安装高度超过 3.5m 应搭脚手,并做好安全防护。
室内明装管道要与结构进度相隔二层的条件下进行 安装。
室内地平线应弹好,粗装修抹灰工程已完成。
安装场地无障碍物。
(二)材料要求1. 硬质聚氯乙烯(UPVC )管材、管件、支架、粘接剂应是管材厂家配套产品。
管道规格尺寸应与卫生洁具连接适宜,并有产品质量合格证、相关检验报告及说明 书。
管材内外表层应光滑,无气泡、裂纹,管壁厚度均匀,色泽一致。
直管段 挠度不大于1%。
管件造型应规矩、光滑,无毛刺。
承□应有梢度,并与插口 配套。
码放时地面要平,如果上架应多设几个支点防止管子变形。
冬季防止冻 坏,夏季防止太阳晒。
用到的其他材料有:粘接剂、型钢、圆钢、卡件、螺栓、 螺母、肥皂、铅笔等。
2.铸铁排水管道及管件品种、规格应符合设计要求。
灰口铸铁的管壁应厚度均匀,内外光滑整洁,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。
承插口的内外径及管件造型规矩,法兰接口平整光洁严密,地漏和返水弯的扣 距必须一致,不得有偏扣、乱扣、方扣、丝扣不全等现象。
青麻、油麻要整齐, 不允许有腐朽现象。
沥青漆、防锈漆、调和漆和银粉必须有产品合格证。
水泥 一般采用强度等级P-O32.5的普通水泥,必须有产品合格证、出厂检测报告及 进场复验报告。
用到的其他材料有:汽油、机油、胶皮布、电气、焊条、型钢、 螺栓、螺母、铅丝等。
3. 不得使用国家限制使用和淘汰落后的建材产品。
4. 主要设备、器具应有安装使用说明书。
室外排水管道安装技术交底

2.7 室外排水管道安装技术交底一、工程概况某小区建筑面积200000㎡,小区内设有室外排水及雨水管线,均采用钢筋混凝土管。
二、施工准备1.材料检验钢筋混凝土管的选用符合规范规定和设计要求。
2.机具准备⑴机械:千斤顶、倒链、皮老虎等。
⑵工具:圆头锤、扁錾、捻凿、撬棍等。
⑶其他:钢卷尺、皮尺、水平尺、量角规等。
3.作业条件⑴已有设计图,并且已经过图纸会审、设计交底,施工方案已编制。
⑵管材、管件均已检验合格,并具备所要求的技术资料。
⑶暂设工程已搭设可用,水源、电源均具备。
⑷室外地坪标高已基本定位。
三、操作工艺1.沟槽开挖与验收首先,按图纸要求测出管道的坐标与标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度。
其坐标和标高应符合设计要求,偏差不得超过表2.7-1规定。
沟槽尺寸偏差表2.7-1为防止塌方,沟槽开挖后应留有一定的边坡,边坡的大小与土质和沟深有关,当设计无规定时,深度在5m以内的沟槽,最大边坡符合表2.7-2规定。
沟槽边坡坡度表2.7-2为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边保持一定距离。
机械挖槽应确保槽底土结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出0.2m左右一层不挖,待铺管前用人工清挖。
沟槽开挖时,如遇有管道、电缆、建筑物、构筑物或文物古迹应予保护,并及时与有关单位和设计部门联系,严防事故发生造成损失。
沟底要求是坚实的自然土层,如果是松散的回填土或沟底有不易清除的块石时,都要进行处理,防止管道产生不均匀下沉而造成质量事故。
松土层应夯实,加固密实,对块石则应将其上部铲除,然后铺上一层大于150mm厚度的回填土整平夯实或用黄砂铺平。
管道的支撑和支墩不得直接铺设在冻土和未经处理的松土上。
沟槽检验合格后,即可开挖操作坑。
先根据单根管道长度在沟中准确量得各管接口的位置,并做上标记(注意各部件、附件的长度和操作坑的位置),再画出各操作坑的实挖位置。
室外排污工程技术交底

室外排污工程技术交底一、背景介绍室外排污工程是指将建造物或者其他设施产生的废水、污水等排放到室外的工程项目。
为确保排污工程的安全、高效进行,进行技术交底是必不可少的环节。
本文将详细介绍室外排污工程技术交底的内容和要求。
二、技术交底内容1. 工程概况在技术交底前,首先要对室外排污工程的概况进行介绍。
包括工程名称、地点、施工单位、监理单位等基本信息。
还需要介绍工程的目的、范围、规模等,以便参预交底的人员对工程有一个整体的了解。
2. 工程设计详细介绍室外排污工程的设计方案。
包括设计图纸、设计说明书等。
设计方案应包括工程的布置、管道的走向、管径、材料等。
还应介绍设计方案的合理性和可行性,以及与其他相关工程的衔接情况。
3. 施工工艺介绍室外排污工程的施工工艺。
包括施工步骤、施工方法、施工顺序等。
还应介绍施工过程中需要注意的事项,如安全防护、环境保护等。
同时,还应介绍施工过程中可能遇到的问题及解决方案。
4. 施工材料详细介绍室外排污工程所使用的材料。
包括管道材料、管件材料、密封材料等。
应说明材料的规格、性能、质量要求等。
还应介绍材料的选用原则和检验方法,以确保材料的质量符合要求。
5. 施工质量控制介绍室外排污工程的质量控制要求。
包括施工前的准备工作、施工中的质量检查、施工后的验收标准等。
还应介绍质量控制的具体措施和方法,以确保工程质量符合设计要求和相关标准。
6. 安全措施详细介绍室外排污工程的安全措施。
包括施工期间的安全防护、施工过程中的安全操作等。
还应介绍应急预案和事故处理措施,以确保施工过程中的安全。
三、技术交底要求1. 参预人员技术交底的参预人员包括施工人员、监理人员、设计人员等。
参预人员应具备相关的专业知识和技能,能够理解和掌握交底内容。
2. 交底形式技术交底可以采用会议形式、培训形式、现场指导等形式进行。
交底内容应结合实际情况,具体、明确。
3. 交底记录技术交底应做好记录,包括交底内容、参预人员、时间等。
管沟作业安全技术交底

管沟作业安全技术交底一、引言管沟作业是指在建筑、市政等工程施工过程中,为了敷设管道、电缆等需要进行开挖和挖沟的工作。
由于管沟作业存在一定的风险和危险性,因此要保证施工过程中的安全,必须进行安全技术交底,明确施工人员的安全责任和注意事项。
本文档旨在向施工人员介绍管沟作业的安全技术要点,以帮助他们在施工过程中正确掌握各项安全措施,保障施工安全。
二、施工前准备1. 了解工程范围和要求在进行管沟作业前,施工人员应仔细阅读相关施工图纸和技术要求,了解工程的范围和要求,明确施工目标。
2. 制定管沟施工方案根据工程要求和实际情况,制定管沟施工方案。
方案中应包括开挖施工、支护和安全措施等内容,并经过专业人员的审核确认。
3. 安排施工人员和分工根据施工方案和工期要求,合理安排施工人员和分工。
确保每个施工环节都有专人负责,并明确安全交底的责任人。
4. 配备必要的工具和设备根据施工方案的要求,准备好所需的工具和设备。
包括挖掘机、排水泵、各种施工工具等,确保施工过程中工具和设备的完好性。
5. 做好现场防护措施在施工现场设置明显的警示标志,划定施工区域,并采取有效措施保障周边交通和行人的安全。
三、施工过程中的安全注意事项1. 操作前的安全检查操作人员在进行任何施工操作前,都需要进行安全检查。
包括检查工具和设备的状况,检查施工区域是否存在隐患等。
2. 安全用具的佩戴在进行管沟作业时,必须佩戴好安全帽、安全鞋、防护手套等安全用具。
确保自身安全。
3. 挖掘前的探测与标定在进行挖掘前,应先通过地质勘测等方式对土层进行探测,了解地下管线和设施的情况。
并用标杆将管沟的位置和深度标定出来。
4. 开挖施工时的支护措施在进行管沟开挖施工时,必须根据土壤的稳定性和施工深度,采取相应的支护措施,确保挖掘面的稳定性和安全性。
5. 施工现场的通风排气在进行管沟作业时,可能会产生有害气体,特别是在有机物较多的情况下。
因此,必须保证施工现场的通风良好,及时排除有害气体。
室外给水、排水、消防管网施工技术交底

编号:排水工程 交底时间室外给水、排水、消防管网施工技术交底1.作业时间安排管道铺设必须在土回填夯实或者挖到管底标高,沿管线铺设位置清理干净, 管道穿墙处已留管洞或者安装套管,坐标、标高正确。
2.材料、机具材料:角铁、混凝土、红砖、法兰等。
机具:套丝机、砂轮锯、台钻、手电钻、电焊机、电动试压泵、手锤、电 焊机、切割机、热熔机、钢锯、卷尺、全站仪、经纬仪等。
3.操作工艺3.1 给中水球墨铸铁管的安装 (1)给中水球墨铸铁管施工顺序承插式铸铁管安装程序 :安装准备→下管排管→挖工作坑→对口→接口 →养护→砌筑井室→ 管道试压及冲洗→ 回填土a) 室外给水管道的管沟开挖时, 应按照设计施工图纸的坐标、 标高进 行,开挖的宽度和深度应满足管道敷设的标高和安装要求。
管道施工中, 应对直管段无接口处先部份回土,防止浮管。
同时应先回细土,防止石块 碎砖损伤管道。
直管采用压绳下管法,按照测量人员标定三通、阀门等部 位,开始下管和排管,注意将承插口朝向水流方向排管。
下管用的大绳应 质地坚固、不断股、不糟朽,铸铁管直径≤300 ㎜,大绳直径为 20 ㎜。
吊 管时应保护好防腐层,如有破坏,管道就位后及时补上。
b) 室外给水球墨铸铁管管道应按图进行加工预制,连接前应用钢丝 刷清除管内与插口处的粘沙与毛刺,并且将橡胶圈表面油污物清除净。
对 口,将插口插入承插内,并调整对口间隙和环向间隙在规定范围内,稳管 时,将每根管子子细对准中心线,管道必须在一条直线上不得扭曲,管段 稳好后用测量工具检测高程,注意管底应与管基密切接触。
管的末端用方 木挡住,阻挠打口时管子挪移。
对口前应清除管口杂物并用抹布擦净,然 后连续对口,随之在承口下端挖打口工作坑。
c) 球墨铸铁管管道连接时, 应确保橡胶圈不翘不扭, 均匀一致地卡在 槽内,如有衬里破损,应在承插部份涂刷植物油润滑,随之将管自插口轻 轻插入承口内,拨正管道后用手拉葫芦拉紧(管子插入的深度应在管口做工程名称交底名称地好记号),每一个承插口最大转角不得大于 4°21"。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
SJSB8
交底记录
工程名称:郑州±800kV换流站工程编号:23-01-03
注1.本表适用于技术、安全、质量等交底,主要交底内容栏体现具体的交底内容。
2.本表由交底人填写。
3.本表涉及被交底单位各留存一份。
