型钢悬挑卸料平台计算书(PM)

合集下载

型钢悬挑式卸料平台计算书

型钢悬挑式卸料平台计算书

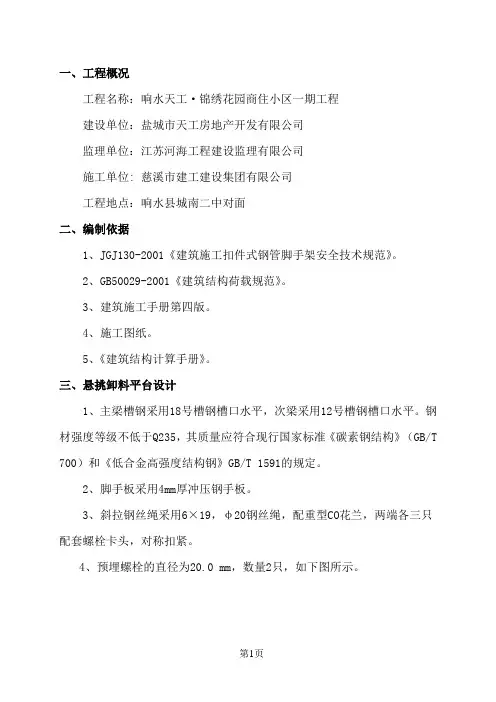

一、工程概况工程名称:响水天工·锦绣花园商住小区一期工程建设单位:盐城市天工房地产开发有限公司监理单位:江苏河海工程建设监理有限公司施工单位: 慈溪市建工建设集团有限公司工程地点:响水县城南二中对面二、编制依据1、JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》。

2、GB50029-2001《建筑结构荷载规范》。

3、建筑施工手册第四版。

4、施工图纸。

5、《建筑结构计算手册》。

三、悬挑卸料平台设计1、主梁槽钢采用18号槽钢槽口水平,次梁采用12号槽钢槽口水平。

钢材强度等级不低于Q235,其质量应符合现行国家标准《碳素钢结构》(GB/T 700)和《低合金高强度结构钢》GB/T 1591的规定。

2、脚手板采用4mm厚冲压钢手板。

3、斜拉钢丝绳采用6×19,φ20钢丝绳,配重型CO花兰,两端各三只配套螺栓卡头,对称扣紧。

4、预埋螺栓的直径为20.0 mm,数量2只,如下图所示。

5、与楼板连接的锚固压环钢筋直径(mm ):φ20。

在结构梁中部以及离外墙面1.8米处各设置一个。

大样2c 圆钢锚固螺栓四、悬挑卸料平台搭设及安全要求卸料平台加工支座完毕经过验收合格后方可吊装。

吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳。

吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用。

要求提升一次验收一次。

具体构造要求如下:1、悬挑式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动。

2、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上。

3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算。

4、应设置四个吊环,吊环采用A20,埋入砼内不小于规定的锚固长度,位置与卸料平台同宽吊运平台时使用卡环,不得使吊钩直接钩挂吊环,吊环应用甲类3号沸腾钢制作。

卸料平台计算书

卸料平台计算书

型钢悬挑卸料平台安全计算书一、计算依据:1、《建筑施工高处作业安全技术规范》JGJ80-912、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计规范》GB 50017-20035、《建筑施工临时支撑结构技术规范》JGJ300-20131、计算参数2、施工简图侧立面图二、面板验算根据规范规定面板可按简支跨计算,取b=1m单位面板宽度为计算单元。

W=bh2/6=1000×502/6=416666.667mm3I=bh3/12= 1000×503/12=10416666.667mm41、强度验算由可变荷载控制的组合:q=1.2g1k b+1.4Q k b=1.2×0.35×1+1.4×5×1=7.42kN/m面板为简支梁,跨度为次梁间距(图3)面板简图M max= 0.751kN·m(图4)面板弯矩图σ=M max/W=0.751×106/416667=1.802N/mm2≤[f]=15 N/mm2满足要求2、挠度验算q k=g1k b+Q k b=0.35×1+5×1=5.35kN/m(图5)简图ν=0.382 mm≤[ν]=max(1000×0.9/150,10)=10mm满足要求(图6)挠度图三、次梁验算次梁按两端有悬挑的简支梁计算。

卸料平台的防护自重,对于最外侧次梁而言是线荷载,对于其他次梁为作用于次梁外悬挑处的集中力。

通过综合分析,将次梁悬挑长度做最大限制(小于500mm),认为仅对最外侧次梁的受力状态进行分析即可满足一般施工需求。

防护栏杆取1.5m高计算。

承载能力极限状态荷载统计:q=1.2(g3k+ g1k a+ 1.5g2k)+1.4Q k a=1.2×(0.112+0.35×0.9+1.5×0.2)+1.4×5×0.9=7.172 kN/m按有悬挑的简支梁计算,跨度主梁间距,悬挑为次梁悬挑长度(图7)计算简图正常使用极限状态荷载统计:q=g3k+ g1k a+ 1.5g2k +Q k a=0.112+0.35×0.9+1.5×0.2+5×0.9=5.227 kN/m(图8)变形计算简图1、强度验算(图9)次梁弯矩图(kN·m)M max= 3.873kN·m截面塑性发展系数取γ=1.0,这样做偏于安全,且符合卸料平台的受力特性。

悬挑卸料平台计算书

悬挑卸料平台计算书

悬挑卸料平台计算书计算参数:悬挂式卸料平台的计算参照连续梁的计算进行。

由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

平台水平钢梁的悬挑长度5.40m,插入结构锚固长度3.60m,悬挑水平钢梁间距(平台宽度)3.00m。

水平钢梁插入结构端点部分按照铰接点计算。

次梁采用16号工字钢,主梁采用20b号工字钢。

次梁间距0.85m,外伸悬臂长度0.00m。

容许承载力均布荷载2.00kN/m2,最大堆放材料荷载10.00kN。

脚手板采用木板,脚手板自重荷载取0.35kN/m2。

栏杆采用五层胶合板,栏杆自重荷载取0.30kN/m。

选择6×19+1钢丝绳,钢丝绳公称抗拉强度1400MPa,外侧钢丝绳距离主体结构5.10m,两道钢丝绳距离1.20m,外侧钢丝绳吊点距离平台4.50m。

一、次梁的计算次梁选择16号工字钢,间距0.85m,其截面特性为面积A=26.10cm2,惯性距Ix=1130.00cm4,转动惯量Wx=141.00cm3,回转半径ix=6.58cm截面尺寸 b=88.0mm,h=160.0mm,t=9.9mm1.荷载计算(1)面板自重标准值:标准值为0.35kN/m2;Q1 = 0.35×0.85=0.30kN/m(2)最大容许均布荷载为2.00kN/m2;Q2 = 2.00×0.85=1.70kN/m(3)型钢自重荷载 Q3=0.20kN/m经计算得到:q = 1.2×(Q1+Q3)+1.4×Q2 = 1.2×(0.30+0.20)+1.4×1.70 = 2.98kN/m经计算得到,集中荷载计算值 P = 1.4×10.00=14.00kN2.内力计算内力按照集中荷载P与均布荷载q作用下的简支梁计算,内侧钢丝绳不计算,计算简图如下最大弯矩M的计算公式为经计算得到,最大弯矩计算值 M = 2.98×3.002/8+14.00×3.00/4=13.85kN.m3.抗弯强度计算其中γx——截面塑性发展系数,取1.05;[f] ——钢材抗压强度设计值,[f] = 205.00N/mm2;经过计算得到强度σ=13.85×106/(1.05×141000.00)=93.55N/mm2;次梁的抗弯强度计算σ < [f],满足要求!4.整体稳定性计算[主次梁焊接成整体时此部分可以不计算]其中φb——均匀弯曲的受弯构件整体稳定系数,查表《钢结构设计规范》(GB50017-2011)附录得到:φb=1.30由于φb大于0.6,按照《钢结构设计规范》(GB50017-2011)附录其值用φb'查表得到其值为0.836 经过计算得到强度σ=13.85×106/(0.836×141000.00)=117.51N/mm2;次梁的稳定性计算σ< [f],满足要求!二、主梁的计算卸料平台的内钢绳按照《建筑施工安全检查标准》作为安全储备不参与内力的计算。

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书计算依据:1、《建筑施工高处作业安全技术规范》JGJ80-20162、《钢结构设计标准》GB50017-20173、《建筑结构可靠性设计统一标准》GB50068-2018一、构造参数二、荷载参数主梁自重G k3(kN/m) 0.172 栏杆、挡脚板类型栏杆、冲压钢脚手板挡板栏杆、挡脚板自重G k4(kN/m) 0.15 安全网设置设置密目安全网安全网自重G k5(kN/m) 0.01 施工活荷载Q k1(kN/m2) 2堆放荷载Pk(kN) 5 堆放荷载作用面积S(m2) 2施工活荷载动力系数 1.3三、设计简图型钢悬挑式_卸料平台平面布置图型钢悬挑式_卸料平台侧立面图节点一四、面板验算面板类型冲压钢脚手板面板厚度t(mm) 10 截面抵抗矩W(cm3) 16.67 抗弯强度设计值[f](N/mm2) 205 面板受力简图如下:计算简图取单位宽度1m进行验算q=γ0[1.3×G k1×1+1×1.5×(1.3×Q k1+P k/S)×1]=1.1×[1.3×0.39×1+1×1.5×(1.3×2+5/2)×1]=8.973kN/mq静=1.1×1.3×G k1×1=1.1×1.3×0.39×1=0.558kN/mq活=1.1×1×1.5×(1.3×Q k1+P k/S)×1=1.1×1×1.5×(1.3×2+5/2)×1=8.415kN/m抗弯验算:M max=0.1×q静×s2+0.117×q活×s2=0.1×0.558×0.82+0.117×8.415×0.82=0.666kN·mσ=M max/ W=0.666×106/(16.67×103)=39.942N/mm2<[f]=205N/mm2面板强度满足要求!五、次梁验算次梁类型槽钢次梁型钢型号12.6号槽钢截面惯性矩I x(cm4) 391.47 截面抵抗矩W x (cm3) 62.14抗弯强度设计值[f](N/mm2) 205 弹性模量E(N/mm2) 206000 次梁内力按以两侧主梁为支承点的简支梁计算:承载能力极限状态:q1=γ0[(1.3×G k1+1×1.5×1.3×Q k1)×s+1.3×G k2]=1.1×[(1.3×0.39+1×1.5×1.3×2)×0.8+1.3×0.1237]=4.055kN/m p1=1.1×1×1.5×P k=1.1×1×1.5×5=8.25kN正常使用极限状态:q2=(G k1+Q k1)×s+G k2=(0.39+2)×0.8+0.1237=2.036kN/mp2=P k=5kN1、抗弯强度计算简图M max=q1(L12/8-m2/2)+p1×L1/4=4.055×(22/8-02/2)+8.25×2/4=6.153kN.mσ=M max/(γx W X)=6.153×106/(1.05×62.14×103)=94.296N/mm2<[f]=205N/mm2次梁强度满足要求!2、挠度验算计算简图νmax=q2L14/(384EI x)(5-24(m/L1)2)+p2L13/(48EI x)=2.036×20004/(384×206000×391.47×104 )×(5-24(0/2)2)+5×20003/(48×206000×391.47×104)=0.527mm<[ν]=L1/250=2000/250=8m m次梁挠度满足要求!3、支座反力计算承载能力极限状态:R1=q1×B/2=4.055×2/2=4.055kN正常使用极限状态:R2=q2×B/2=2.036×2/2=2.036kN六、主梁验算根据《建筑施工高处作业安全技术规范》(JGJ80-2016),主梁内力按照外侧钢丝绳吊点和建筑物上支承点为支座的悬臂简支梁计算(不考虑内侧钢丝绳支点作用):承载能力极限状态:外悬挑段:q1=γ0γG×(G k3+G k4+G k5)=1.1×1.3×(0.172+0.150+0.010)=0.475kN/mp1=γ0γLγQ×P k/2=1.1×1×1.5×5/2=4.125kNR1=4.055kN内锚固段:q=γ0γG×G k3=1.1×1.3×0.172=0.246kN/m正常使用极限状态:外悬挑段:q2=G k3+G k4+G k5=0.172+0.150+0.010=0.332kN/mp2=P k/2=2.5kN2内锚固段:q'=G k3=0.172kN/m1、强度验算计算简图弯矩图(kN·m)剪力图(kN)M max=8.483kN·mN=R外/tanα=R外/(h1/s1)= 10.681/(3.000/3.400)=12.105kNσ=M max/(γx W X)+N/A=8.483×106/(1.05×108.300×103)+12.105×103/(21.95×102)=80.115 N/mm2<[f]=205.000 N/mm2主梁强度满足要求!2、挠度验算计算简图变形图(mm)νmax=2.738mm<[ν]=(a1+c)/250.00=(3400.00+200)/250.00=14.400mm主梁挠度满足要求!3、支座反力计算剪力图(kN)设计值:R外=10.681kN剪力图(kN)标准值:R'外=5.734kN如果外侧钢丝绳出现断裂,要求内侧钢丝绳能独立承担支撑作用,由于平台的受力情况发生了改变,故应重新建立计算模型计算:1、强度验算计算简图弯矩图(kN·m)剪力图(kN)R内=12.379kNM max=6.547kN·mN=R内/tanα=R内/(h2/s2)= 12.379/(2.800/3.000)=13.263kNσ=M max/(γx W X)+N/A=6.547×106/(1.05×108.300×103)+13.263×103/(21.95×102)=63.616 N/mm2<[f]=205.000 N/mm2主梁强度满足要求!2、挠度验算计算简图变形图(mm)νmax=1.686mm<[ν]=(a2+c)/250.000=(3000.00+200)/250.000=12.800mm主梁挠度满足要求!3、支座反力计算剪力图(kN)R内=12.379kN剪力图(kN)标准值:R'内=6.625kN七、钢丝绳验算钢丝绳型号6×37 钢丝绳直径21.5 钢丝绳的钢丝破断拉力F g(kN) 322 抗拉强度为(N/mm2) 1850 不均匀系数α0.82 安全系数K 10花篮螺栓外侧钢丝绳与主梁夹角α=arctan(h1/s1)=41.424°sinα=sin41.424°=0.662内侧钢丝绳与主梁夹角β=arctan(h2/s2)=43.025°sinβ=sin43.025°=0.682标准值:T'=Max[R'外/sinα,R'内/sinβ]=Max[5.734/0.662,6.625/0.682]=9.710kN 设计值:T=Max[R外/sinα,R内/sinβ]=Max[10.681/0.662,12.379/0.682]=18.142kN 由于脚手架所使用的钢丝绳应采用荷载标准值按容许应力法进行设计计算[Fg]=aF g/K=0.820×322.000/10.000=26.404kN>T'=9.710kN钢丝绳强度满足要求!八、拉环验算拉环直径d(mm) 20 抗拉强度(N/mm2) 65节点二σ=T/(2A)=18.142×103/[2×3.14×(20/2)2]=28.889 N/mm2 < [f]= 65N/mm2拉环强度满足要求!九、焊缝验算钢丝绳下节点拉环焊缝厚度he(mm) 6 钢丝绳下节点拉环焊缝长度lw(mm) 120 角焊缝强度设计值f f w(N/mm2) 160节点三σf=T/(h e×l w)=18.142×103/(6.000×120.000)=25.197N/mm2<f f w=160N/mm2 拉环焊缝强度满足要求!。

悬挑式卸料平台计算书

悬挑式卸料平台计算书

悬挑卸料平台设计计算计算参数设定1.基本参数卸料平台宽度(悬挑长度4.00m,长度3.5m楼层3m悬挑主梁采用2根【16a】槽钢,次梁采用【12.6槽钢;间距800mm,施工堆载,活荷载1.70KN/M²(平台总载重约2吨)平台上满铺3mm厚花纹钢板,采用钢丝绳卸荷,侧吊点设在主梁最外端,内侧吊点设在据建筑物结构2.5m处,钢材抗拉和抗弯强度设计值f=215.00N/mm²,抗剪设计强度f v=120.00N/mm²,钢材屈服强度点f r=235n/mm²,弹性模量E=206000N/mm²2.荷载标准值永久荷载标准值脚手板采用3mm厚花纹钢板,自重标准值0.30KN/m²施工均布活荷载标准值施工堆荷:活荷载1.70KN/m²3.次梁验算次梁采用【12.6槽钢:H=126mm b=53mm t=900mm t w=5.5mm W=61700mm³I X=3885000mm4s=36400mm³次梁按单跨简支梁计算跨度L=3.50m4.荷载计算次梁自重G1k=0.12KN/m 脚手板自重G2k=0.30*0.8=0.24KN/m*施工活荷载Q K=施工堆载活荷载*次梁间距=1.70*0.8=1.36KN/m,作用于次梁上的线荷载标准值永久荷载q1=1.2G k=1.2*(0.12+0.24)=0.43KN/m施工活荷载q2=1.4Q k=1.4*1.36=1.90KN/mQ=q1+q2=0.43+1.9=2.33KN/m 集中荷载p=1.50KN5.抗弯强度验算Y X=1.05 M MAX=ql²/8+pl/4=2.33*3.5²/8+1.5*3.50/4=4.88kn m=4880000NmmÓ =Mmax/Y x W=4880000/(1.05*61700)=75.33n/mm²次梁抗弯强度Ó =75.33N/mm²<【t】=215.00N/mm²满足要求6.抗剪强度验算V max=ql/2+p/2=2.33*3.50/2+1.50/2=4.83KN=4828NT=V MAX S/I X T W=4828*36400/(5.5*3885000)=8.22N/mm²次梁抗剪强度τ=8.22/mm²<【f v】=120.00N/mm²满足要求7.整体稳定性验算L1=3.5m t=9.0mmb=(570bt/L1h)*(235/f y)=570*53*9.0*235/(3500*126*235)=0.62>0.6 b=1.07-(0.282/b)=1.07-(0.282/0.62)=0.62f=M max/(bw)=4.88*106/(0.62*61700)=127.57N/mm²次梁整体稳定性f=127.57N/mm²<【t】=215.00N/mm8.挠度验算V=59L4/(384EI X)=5*2.33*35004/(384*206000*3885000)=5.69mmU p=pl³/(48EI X)=1.5*1000*3500³/(48*206000*3885000)=1.67mm U max=U q+U p=5.69+1.67=7.36mm。

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书

目录一、工程概况二、施工计划三、施工方案四、搭设使用安全技术措施五、应急预案六、计算书附件:《卸料平台平面布置图》一、工程概况1.1 工程总体概况1、基本情况2、各责任主体名称卸料平台拟设置部位详见卸料平台平面布置图(附后)。

1.2 编制依据由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

《建筑地基基础设计规范》(GB 50007-2002)《建筑结构荷载规范》(GB 50009-2001)《钢结构设计规范》(GB 50017-2003)1.3 施工要求1、卸料平台的设计力求做到结构安全可靠,造价经济合理。

2、确保卸料平台在使用周期内安全、稳定、牢靠。

3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。

4、卸料平台在搭设及拆除过程中要符合工程施工进度要求。

操作人员需取得特殊作业人员资格上岗证。

1.4 技术保证条件1、安全网络2、卸料平台的搭设和拆除需严格执行该《专项施工方案》。

二、施工计划2.1 进度计划2.2 材料与设备计划1、悬挑梁采用型钢制作,其材质应符合现行国家标准《碳素结构钢》GB/T700或《低合金高强度结构钢》GB/T1591中的规定。

2、用于固定悬挑梁的U型钢筋拉环或锚固螺栓材质应符合现行国家标准《钢筋混凝土用钢第1部分:热轧光圆钢筋》GB1499.1中HPB235级钢筋的规定。

3、搭设架子前应进行保养,除锈并统一涂色,力求环保美观。

4、脚手板(1)脚手板可用钢、木、竹材料制作、单块脚手板的质量不大于30kg;(2)冲压钢脚手板的材质应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。

新脚手板应有产品质量合格证,尺寸偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130的有关规定,且不得有裂纹、开焊与硬弯。

新、旧脚手板均应涂防锈漆,应有防滑措施;5、安全网采用密目式安全立网,应符合下列要求:(1)网目密度不低于2000目/100c㎡;(2)网体各边缘部位的开眼环扣必须牢固可靠,孔径不低于1mm;(3)网体缝线不得有跳针、露缝,缝边应均匀;(4)一张网体上不得有一个以上的接缝,且接缝部位应端正牢固;(5)不得有断沙、破洞、变形及有碍使用的编织缺陷;(6)阻燃安全网的续燃、阻燃时间均不得大于4s。

型钢悬挑卸料平台计算

型钢悬挑卸料平台计算

型钢悬挑卸料平台计算型钢悬挑卸料平台计算书一、计算参数1、主悬挑梁截面特征:型钢截面类型:槽钢;型钢型号:16a号槽钢;截面放置方向:槽口水平;单位重量q g(kN/m):0.169;截面尺寸b( mm): 63;截面尺寸t( mm): 10;截面尺寸h ( mm): 160;截面积A( cm2): 21.95;抵抗矩Wx( cm3): 108.3;惯性矩Ix( cm4): 866.2;回转半径ix(cm): 6.28;钢材的屈服点f y : 235;抗弯、抗压容许应力[q](N/mm2) : 215;弹性模量E(N/mm2) : 206000;2、水平次梁截面特征:型钢截面类型:槽钢;型钢型号:16a号槽钢;截面放置方向:槽口坚向;单位重量q g (kN/m) : 0.169;截面尺寸b (mm): 63;截面尺寸t (mm): 10;截面尺寸h (mm): 160;截面积 A (cm2): 21.95;回转半径iy x (cm) : 1.83;抵抗矩Wy (cm3): 16.3;惯性矩Iy (cm4): 73.3;钢材的屈服点f y:235;抗弯、抗压容许应力[q](N/mm2):215;2弹性模量E(N/mm ): 206000;2、卸料平台构造参数主梁悬挑长度L a(m): 1.8;主梁锚固长度L b( m):0.2;平台计算宽度L c(m):2;次梁间距a1 ( mm): 250;锚固类型:铰支;次梁与建筑物的最大允许距离a2 (mm):200;内侧钢丝绳与建筑物间距h a (m): 1.2;外侧钢丝绳与内侧钢丝绳间距h b(m):0.4;钢丝绳上部锚固点与型钢墙支点间距h c (m):3;3、何载参数脚手板自重q (kN/m2): 0.3;施工均布荷载q s (kN/m2): 2;栏杆、挡脚板自重q d (kN/m):0.11;设计材料堆放承载力q f (kN/m2):10;4、其他参数钢丝绳安全系数k:6;主悬挑梁型钢截面塑性发展系数Y : 1.05;水平次梁型钢截面塑性发展系数Y:1.05;荷载分项系数(查GB50009-2001第8页):丫G : 1.2;可变荷载丫Q: 1.4;二、卸料平台验算1、水平次梁验算水平次梁支撑平台脚手板上的堆料荷载和施工荷载,搁置在两根主悬挑梁之间,按照均布荷载加集中荷载作用下的简支梁计算弯矩、强度和稳定性。

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书

型钢悬挑卸料平台方案(适用于没有脚手架的情况) 卸料平台:宽2.5m,长度4.9m,外脚手架宽度2.5m,卸料平台悬挑采用槽钢[16,悬挑长度3.6m,次梁采用槽钢16,间距1.2m。

斜拉钢丝绳采用Φ18.5(6*19)钢丝绳,与墙体拉结点设在卸料楼层上一层墙体(砼梁)预留洞上。

在次梁上铺花纹钢板(-4),三面用栏杆,栏杆满铺—2穿孔板,具体做法见下图:本卸料平台适用于没有脚手架的情况。

经济成本分析:卸料平台自重1000kg/套,约1万元/套。

图1、型钢悬挑卸料平台模型示意图由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

一、参数信息:1.荷载参数卸料平台自重10.00 kN,受荷面积=3.6M*2.5M限定施工人员(两人)0.9 kN*2=1.8 (kN)限定最大堆放材料荷载 15.00 kN。

2.悬挑参数内侧钢绳与墙的距离(m):3.2,外侧钢绳与内侧钢绳之间的距离(m):2.7;上部拉绳点与悬挑梁墙支点的距离(m):2.3;钢丝绳安全系数K=6.00,悬挑梁与墙的接点按“铰支”计算;预埋件的直径(mm):Φ20.00。

实际施工中内侧钢绳起保险作用,外侧钢绳起直接承载作用。

3.水平支撑梁主梁材料类型及型号:16号槽钢槽口水平;次梁材料类型及型号:16号槽钢槽口水平;次梁水平间距(m):1.204.卸料平台参数水平钢梁(主梁)的悬挑长度(m):3.60,水平钢梁(主梁)的锚固长度(m):1.30;平台计算宽度(m):2.5。

5.槽钢[16截面特性为:面积 A=25.1cm2;惯性距 I x=934cm4;转动惯量 W x=117cm3;回转半径 i x=6.1cm;截面尺寸:b=65mm,h=160mm,d=8.5mm。

二、次梁验算:1.荷载计算(1)花纹钢板自重荷载 Q1= 0.334kN/m,作用于次梁上的花纹钢板自重荷载 Q1= 0.334*1.2=0.4008kN/m(按受载最不利情况考虑)(2)最大的材料器具堆放荷载为15.00kN,转化为线荷载:Q2 = 15.00/(3.60*2.5)= 1.667kN/m;(3)槽钢自重荷载 Q3= 0.197kN/m;经计算得到静荷载设计值 q = 1.2×(Q1+Q2+Q3) =1.2*(0.4008+1.667+0.197) =2.718kN/m;经计算得到活荷载设计值 P = 1.4× 0.10× 1.00× 2.5= 0.35kN。

型钢悬挑卸料平台计算书-品茗

型钢悬挑卸料平台计算书-品茗

型钢悬挑卸料平台计算书由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

悬挑卸料平台的计算依据《建筑地基基础设计规范》(GB 50007-2002)、《建筑结构荷载规范》(GB 50009-2001)、《钢结构设计规范》(GB 50017-2003)等编制。

一、参数信息1.荷载参数脚手板类别:冲压钢脚手板,脚手板自重(kN/m2):0.30;栏杆、挡板类别:冲压钢脚手板挡板,栏杆、挡板脚手板自重(kN/m):0.11;施工人员等活荷载(kN/m2):2.00,最大堆放材料荷载(kN):5.00。

2.悬挑参数内侧钢绳与墙的距离(m):3.40,外侧钢绳与内侧钢绳之间的距离(m):0.50;上部拉绳点与悬挑梁墙支点的距离(m):5.20;钢丝绳安全系数K:5.50,悬挑梁与墙的节点按铰支计算;只对外侧钢绳进行计算;内侧钢绳只是起到保险作用,不进行计算。

3.水平支撑梁主梁材料类型及型号:16号槽钢槽口水平[ ;次梁材料类型及型号:14a号槽钢槽口水平[;次梁水平间距ld(m):1.00,建筑物与次梁的最大允许距离le(m):1.20。

4.卸料平台参数型钢悬挑卸料平台参数表一、基本参数内侧钢绳与墙的距离(m) 3.4 外侧钢绳与内侧钢绳之间的距离(m)0.5上部拉绳点与墙支点的距离(m)5.2 钢丝绳计算规范法钢丝绳型号6×37 钢丝绳公称抗拉强度(N/mm2)1550钢丝绳直径(mm) 20 钢丝绳安全系数K 5.5 钢丝绳弹性模量E(N/mm2) 120000 主梁与建筑物连接类型铰支脚手板类别冲压钢脚手板脚手板自重(kN/m2) 0.3栏杆、挡杆类别冲压钢脚手板挡板栏杆挡脚手板自重(kN/m) 0.11施工活荷载(kN/m2) 2 堆放荷载(kN) 5主梁型钢型号16号槽钢槽口方向槽口水平[ 次梁型钢型号14a号槽钢槽口方向槽口水平[水平主梁悬挑长度la (m) 4.2 水平主梁锚固长度lc(m) 1.8主梁水平间距lb (m) 1.8 次梁水平间距ld(m) 1次梁悬挑长度(m) 0 建筑物与次梁的最大允许距离le(m)1.2二、次梁的验算次梁选择 14a号槽钢槽口水平[ ,间距1m,其截面特性为:面积 A=18.51cm2;惯性距 I x=563.7cm4;转动惯量 W x=80.5cm3;回转半径 i x=5.52cm;截面尺寸:b=58mm,h=140mm,t=9.5mm。

悬挑卸料平台计算书

悬挑卸料平台计算书

悬挑卸料平台计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工安全检查标准》JGJ59-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:悬挂式卸料平台的计算参照连续梁的计算进行。

由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

平台水平钢梁的悬挑长度5.00m,插入结构锚固长度4.00m,悬挑水平钢梁间距(平台宽度)2.70m。

水平钢梁插入结构端点部分按照铰接点计算。

次梁采用[20a号槽钢U口水平,主梁采用[20a号槽钢U口水平。

次梁间距0.80m,外伸悬臂长度0.00m。

容许承载力均布荷载2.00kN/m2,最大堆放材料荷载2.00kN。

脚手板采用冲压钢板,脚手板自重荷载取0.30kN/m2。

栏杆采用冲压钢板,栏杆自重荷载取0.16kN/m。

选择6×19+1钢丝绳,钢丝绳公称抗拉强度1400MPa,外侧钢丝绳距离主体结构4.80m,两道钢丝绳距离0.80m,外侧钢丝绳吊点距离平台4.50m。

一、次梁的计算次梁选择[20a号槽钢U口水平,间距0.80m,其截面特性为面积A=28.83cm2,惯性距Ix=1780.40cm4,转动惯量Wx=178.00cm3,回转半径ix=7.86cm截面尺寸 b=73.0mm,h=200.0mm,t=11.0mm1.荷载计算(1)面板自重标准值:标准值为0.30kN/m2;Q1 = 0.30×0.80=0.24kN/m(2)最大容许均布荷载为2.00kN/m2;Q2 = 2.00×0.80=1.60kN/m(3)型钢自重荷载 Q3=0.22kN/m经计算得到:q = 1.2×(Q1+Q3)+1.4×Q2 = 1.2×(0.24+0.22)+1.4×1.60 = 2.79kN/m经计算得到,集中荷载计算值 P = 1.4×2.00=2.80kN2.内力计算内力按照集中荷载P与均布荷载q作用下的简支梁计算,内侧钢丝绳不计算,计算简图如下最大弯矩M的计算公式为经计算得到,最大弯矩计算值 M = 2.79×2.702/8+2.80×2.70/4=4.44kN.m3.抗弯强度计算其中γx——截面塑性发展系数,取1.05;[f] ——钢材抗压强度设计值,[f] = 205.00N/mm2;经过计算得到强度σ=4.44×106/(1.05×178000.00)=23.74N/mm2;次梁的抗弯强度计算σ < [f],满足要求!4.整体稳定性计算[主次梁焊接成整体时此部分可以不计算]其中φb——均匀弯曲的受弯构件整体稳定系数,按照下式计算:经过计算得到φb=570×11.0×73.0×235/(2700.0×200.0×235.0)=0.85由于φb大于0.6,按照《钢结构设计规范》(GB50017-2011)附录其值用φb'查表得到其值为0.726 经过计算得到强度σ=4.44×106/(0.726×178000.00)=34.32N/mm2;次梁的稳定性计算σ< [f],满足要求!二、主梁的计算卸料平台的内钢绳按照《建筑施工安全检查标准》作为安全储备不参与内力的计算。

卸料平台计算书

卸料平台计算书

悬挑卸料平台计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003(平台宽度)2.00m选择6×。

一、次梁的计算次梁选择16号工字钢,间距1.30m,其截面特性为面积A=26.10cm2,惯性距Ix=1130.00cm4,转动惯量Wx=141.00cm3,回转半径ix=6.58cm截面尺寸 b=88.0mm,h=160.0mm,t=9.9mm1.荷载计算(1)面板自重标准值:标准值为0.30kN/m2;Q1 = 0.30×1.30=0.39kN/m(2)最大容许均布荷载为2.00kN/m2;Q2 = 2.00×1.30=2.60kN/m(3)型钢自重荷载 Q3=0.20kN/m经计算得到:q = 1.2×(Q1+Q3)+1.4×Q2 = 1.2×(0.39+0.20)+1.4×2.60 = 4.35kN/m经计算得到,集中荷载计算值 P = 1.4×2.00=2.80kN2.内力计算3.其中γx[f]4.其中φb附录得到:φb=2.00由于φb0.918卸料平台的内钢绳按照《建筑施工安全检查标准》作为安全储备不参与内力的计算。

主梁选择16号工字钢,其截面特性为面积A=26.10cm2,惯性距Ix=1130.00cm4,转动惯量Wx=141.00cm3,回转半径ix=6.58cm截面尺寸 b=88.0mm,h=160.0mm,t=9.9mm1.荷载计算(1)栏杆自重标准值:标准值为0.16kN/mQ1 = 0.16kN/m(2)型钢自重荷载 Q2=0.20kN/m经计算得到,静荷载计算值:q = 1.2×(Q1+Q2) = 1.2×(0.16+0.20) = 0.43kN/m经计算得到,各次梁集中荷载取次梁支座力,分别为P1=((1.2×0.30+1.4×2.00)×0.65×2.00/2+1.2×0.20×2.00/2)=2.30kNP2=((1.2×0.30+1.4×2.00)×1.30×2.00/2+1.2×0.20×2.00/2)=4.35kNP3=((1.2×0.30+1.4×2.00)×1.30×2.00/2+1.2×0.20×2.00/2)+2.80/2=5.75kNP4=((1.2×0.30+1.4×2.00)×1.30×2.00/2+1.2×0.20×2.00/2)=4.35kNP52.3.其中γx[f]4.整体稳定性计算[主次梁焊接成整体时此部分可以不计算]其中φb——均匀弯曲的受弯构件整体稳定系数,查《钢结构设计规范》附录得到:φb=0.95由于φb大于0.6,按照《钢结构设计规范》(GB50017-2011)附录其值用φb'查表得到其值为0.759 经过计算得到强度σ=4.95×106/(0.759×141000.00)=46.27N/mm2;主梁的稳定性计算σ < [f],满足要求!三、钢丝拉绳的内力计算:水平钢梁的轴力R AH和拉钢绳的轴力R Ui按照下面计算其中R Ui cosθi为钢绳的拉力对水平杆产生的轴压力。

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书

型钢悬挑卸料平台计算书计算依据:1、《建筑施工高处作业安全技术规范》JGJ80-912、《钢结构设计规范》GB50017-2003一、构造参数卸料平台名称办公楼5层1卸料平台卸料平台类型类型一:主梁垂直建筑外墙平台长度A(m) 5.4 平台宽度B(m) 2.5卸料平台与主体结构连接方式U形钢筋主梁间距L1(m) 2.5次梁间距s(m) 1 次梁外伸长度m(m) 0 内侧次梁离墙水平距离a(m) 2.4 外侧钢丝绳离墙水平距离a1(m)5.1外侧钢丝绳拉绳点与平台垂直距离h1(m) 5.3 内侧钢丝绳离墙水平距离a2(m)4内侧钢丝绳上部拉绳点与平台垂直距离h2(m)5.3 钢丝绳夹个数 5二、荷载参数面板自重G k1(kN/m2) 0.39 次梁自重G k2(kN/m) 0.1689主梁自重G k3(kN/m) 0.1977 栏杆、挡脚板类型栏杆、冲压钢脚手板挡板栏杆、挡脚板自重G k4(kN/m) 0.3 安全网设置不设置安全网施工活荷载Q k1(kN/m2) 2 堆放荷载Pk(kN) 15堆放荷载作用面积S(m2) 6 施工活荷载动力系数 1.3三、设计简图型钢悬挑式_卸料平台平面布置图型钢悬挑式_卸料平台侧立面图节点一四、面板验算模板类型冲压钢脚手板模板厚度t(mm) 5截面抵抗矩W(cm3) 4.17 抗弯强度设计值[f](N/mm2) 205 面板受力简图如下:计算简图(kN)取单位宽度1m进行验算q=1.2×Gk1×1+1.4×(1.3×QK1+Pk/S)×1=1.2×0.39×1+1.4×(1.3×2+15/6)×1=7.608kN/m抗弯验算:Mmax=0.100×q×s2=0.100×7.608×12=0.761kN·mσ=Mmax/ W=0.761×106/(4.17×103)=182.446N/mm2<[f]=205N/mm2 面板强度满足要求!五、次梁验算次梁类型槽钢次梁型钢型号16a号槽钢截面惯性矩I x(cm4) 866.2 截面抵抗矩W x (cm3) 108.3 抗弯强度设计值[f](N/mm2) 205 弹性模量E(N/mm2) 206000次梁内力按以两侧主梁为支承点的简支梁计算:承载能力极限状态:q1=(1.2×Gk1+1.4×1.3 ×Qk1)×s+1.2×Gk2=(1.2×0.39+1.4×1.3×2)×1+1.2×0.1689=4.311kN/mp1=1.4×Pk=1.4×15=21kN正常使用极限状态:q2=(Gk1+Qk1)×s+Gk2=(0.39+2)×1+0.1689=2.559kN/mp2=Pk=15kN1、抗弯强度计算简图(kN)Mmax =q1(L12/8-m2/2)+p1×L1/4=4.311(2.52/8-02/2)+21×2.5/4=16.493kN.mσ=Mmax /(γxWX)=16.493×106/(1.05×108.3×103)=145.035N/mm2<[f]=205N/mm2次梁强度满足要求!2、挠度验算计算简图(kN)νmax =q2L14/(384EIx)(5-24(m/L1)2)+p2L13/(48EIx)=2.559×25004/(384×206000×866.2×104)×(5-24(0/2.5)2)+15×25003/(48×206000×866.2×104)=0.732mm<[ν]=L1/250=2500/250=10mm 次梁挠度满足要求!3、支座反力计算承载能力极限状态:R1=q1×B/2=4.311×2.5/2=5.388kN正常使用极限状态:R2=q2×B/2=2.559×2.5/2=3.199kN六、主梁验算主梁类型槽钢主梁型钢型号18a号槽钢截面面积A(cm2) 25.69 截面回转半径i x(cm) 7.04截面惯性矩I x(cm4) 1272.7 截面抵抗矩W x (cm3) 141.4抗弯强度设计值[f](N/mm2) 205 弹性模量E(N/mm2) 206000 根据《建筑施工高处高处作业安全技术规范》(JGJ80-91),主梁内力按照外侧钢丝绳吊点和建筑物上支承点为支座的悬臂简支梁计算(不考虑内侧钢丝绳支点作用):承载能力极限状态:q1=1.2×(Gk3+Gk4)=1.2×(0.198+0.300)=0.597kN/mp1=1.4×Pk/2=1.4×15/2=10.5kNR1=5.388kN正常使用极限状态:q1=Gk3+Gk4=0.198+0.300=0.498kN/mp2=Pk/2=7.5kNR2=3.199kN1、强度验算计算简图(kN)弯矩图(kN·m)剪力图(kN) R左=19.322KNMmax=24.604kN·mN=R左/tanα=R左/(h1/a1)= 19.322/(5.300/5.100)=18.593kNσ=Mmax /(γxWX)+N/A=24.604×106/(1.05×141.400×103)+18.593×103/25.69×102=172.955 N/mm2<[f]=205.000 N/mm2主梁强度满足要求!2、挠度验算计算简图(kN)变形图(kN·m)νmax =15.170mm<[ν]=a1/250=5100.00/250=20.400mm主梁挠度满足要求!3、支座反力计算剪力图(kN)R左=19.322KN七、钢丝绳验算钢丝绳型号6×19 钢丝绳直径21.5钢丝绳的钢丝破断拉力F g(kN) 298 抗拉强度为(N/mm2) 1700不均匀系数α0.85 安全系数K 9花篮螺栓T 外=R 左/sin α=19.322/0.721=26.814kN[Fg]=aF g /K=0.850×298.000/9.000=28.144kN>T 外=26.814kN 钢丝绳强度满足要求!八、拉环验算拉环直径d(mm)20抗拉强度(N/mm 2)65节点二σ=T外/(2A)=26.814×103/[2×3.14×(20/2)2]=42.698 N/mm2 < [f]= 65N/mm2 拉环强度满足要求!九、焊缝验算钢丝绳下节点拉环焊缝厚度he(mm) 8 钢丝绳下节点拉环焊缝长度lw(mm)180节点三σf =T外/(he×lw)=26.814×103/(2×8.000×180.000)=9.311N/mm2<ffw=160N/mm2拉环焊缝强度满足要求!。

型钢悬挑卸料平台计算书11093121

型钢悬挑卸料平台计算书11093121

型钢悬挑卸料平台界面参数表型钢悬挑卸料平台计算书计算依据:1、《建筑施工高处作业安全技术规范》JGJ80-912、《钢结构设计规范》GB50017-2003一、构造参数面板自重G k1(kN/m 2) 0.39 次梁自重G k2(kN/m) 0.1212主梁自重G k3(kN/m)0.1689栏杆、挡脚板类型栏杆、冲压钢脚手板挡板栏杆、挡脚板自重G k4(kN/m) 0.15 安全网设置设置密目安全网 安全网自重G k5(kN/m 2) 0.01 施工活荷载Q k1(kN/m 2) 2 堆放荷载Pk(kN) 5 堆放荷载作用面积S(m 2)2施工活荷载动力系数1.3三、设计简图型钢悬挑式_卸料平台平面布置图型钢悬挑式_卸料平台侧立面图节点一四、面板验算计算简图(kN)取单位宽度1m进行验算q=1.2×G k1×1+1.4×(1.3×Q K1+P k/S)×1=1.2×0.39×1+1.4×(1.3×2+5/2)×1=7.608kN/m 抗弯验算:M max=0.100×q×s2=0.100×7.608×0.62=0.274kN·mσ=M max/ W=0.274×106/(4.17×103)=65.681N/mm2<[f]=205N/mm2面板强度满足要求!五、次梁验算承载能力极限状态:q1=(1.2×G k1+1.4×1.3×Q k1)×s+1.2×G k2=(1.2×0.39+1.4×1.3×2)×0.6+1.2×0.1212=2.61kN/mp1=1.4×P k=1.4×5=7kN正常使用极限状态:q2=(G k1+Q k1)×s+G k2=(0.39+2)×0.6+0.1212=1.555kN/mp2=P k=5kN1、抗弯强度计算简图(kN)M max=q1(L12/8-m2/2)+p1×L1/4=2.61(2.52/8-0.382/2)+7×2.5/4=6.226kN.mσ=M max/(γx W X)=6.226×106/(1.05×62.14×103)=95.419N/mm2<[f]=205N/mm2次梁强度满足要求!2、挠度验算计算简图(kN)νmax=q2L14/(384EIx)(5-24(m/L1)2)+p2L13/(48EIx)=1.56×25004/(384×206000×391.47×104 )×(5-24(0.38/2.5)2)+5×25003/(48×206000×391.47×104)=0.874mm<[ν]=L1/250=2500/25 0=10mm次梁挠度满足要求!3、稳定性验算σ=M max/φb W X=6.226×106/0.771×62.14×103=129.933N/mm2<[f]=205N/mm2其中,φb -- 均匀弯曲的受弯构件整体稳定系数,按照下式计算:φb=(570tb/lh)×(235/f y)=(570×9.00×53.00/2500×126.00)×(235/215.00)=0.943;由于φb大于0.6,按照下面公式调整:φb'=1.07-0.282/φb=0.771次梁稳定性满足要求!4、支座反力计算承载能力极限状态:R1=q1×B/2=2.61×3.2/2=4.176kN正常使用极限状态:R2=q2×B/2=1.555×3.2/2=2.488kN六、主梁验算侧钢丝绳吊点和建筑物上支承点为支座的悬臂简支梁计算(不考虑内侧钢丝绳支点作用):承载能力极限状态:q1=1.2×(G k3+G k4+G k5)=1.2×(0.169+0.150+0.010)=0.395kN/mp1=1.4×P k/2=1.4×5/2=3.5kNR1=4.176kN正常使用极限状态:q2=G k3+G k4+G k5=0.169+0.150+0.010=0.329kN/mp2=P k/2=2.5kNR2=2.488kN1、强度验算计算简图(kN)弯矩图(kN·m)剪力图(kN)R左=22.943KNM max=12.032kN·mN=R左/tanα=R左/(h1/a1)= 22.943/(3.000/3.500)=26.767kNσ=M max/(γx W X)+N/A=12.032×106/(1.05×108.300×103)+26.767×103/21.95×102=118.002N/mm2<[f]=205.000 N/mm2主梁强度满足要求!2、挠度验算计算简图(kN)变形图(kN·m)νmax=5.016mm<[ν]=a1/250=3500.00/250=14.000mm主梁挠度满足要求!3、稳定性验算λx=a1/i x=350.000/6.280=55.732N,E x=π2EA/(1.1λx2)=3.14162×206000.000×21.950×102/(1.1×55.7322)=1306152.948N 由λx =55.732,查规范(GB50017-2003)中附录C-2得,φx=0.847N/(φx A)+βmx M max/(γx W x(1-0.8N/ N,E x))=26.767×103/(0.847×21.95×102)+1.0×12.032×106/[1.05×108.300×103×(1-0.8×26.76 7×103/1306152.948)]=121.968N/mm2<[f]=205.000 N/mm2主梁稳定性满足要求!4、支座反力计算剪力图(kN) R左=22.943KN七、钢丝绳验算花篮螺栓T外=R左/sinα=22.943/0.651=35.254kN[Fg]=aF g/K=0.820×390.000/9.000=35.533kN>T外=35.254kN 钢丝绳强度满足要求!八、拉环验算节点二σ=T外/(2A)=35.254×103/[2×3.14×(20/2)2]=56.136 N/mm2 < [f]= 65N/mm2 拉环强度满足要求!九、焊缝验算节点三σf=T外/(h e×l w)=35.254×103/(2×8.000×120.000)=18.361N/mm2<f f w=160N/mm2 拉环焊缝强度满足要求!型钢悬挑卸料平台审核表注:此表数据来源于计算书,详细计算过程请查阅计算书。

悬挑卸料平台计算书最终版

悬挑卸料平台计算书最终版

悬挑卸料平台计算书一、基本参数平台水平钢梁(主梁)的悬挑长度 L = 4.5 m悬挑水平钢梁间距(平台宽度) B = 3 m主梁采用 20a号热轧槽钢槽口侧向次梁间距 a = 0.85 m次梁采用 16a号热轧槽钢槽口侧向支撑形式吊绳支撑外侧支撑点距墙固支点距离 L1 = 3.6 m支杆(吊绳)墙上支点距挑梁的垂直距离 L2 = 5.3 m墙支点连接方式铰接钢丝绳破断拉力 Fg = 358 kN钢丝绳之间荷载不均匀系数α = 0.85吊环的中心圆半径 R0 =30 mm吊环截面圆的直径 d = 25 mm栏杆,挡板类别木脚手板挡板材料堆放荷载 Pmax = 4 kN二、次梁计算次梁按照受均布荷载的简支梁计算1、荷载计算脚手板的自重荷载 Q1 = 0.35×0.85 = 0.3 kN/m次梁自重荷载 Q2 = 0.169 kN/m活荷载 Q3 = 1.5×0.85 = 1.27 kN/m施工均布荷载 q = 1.2×(0.3+0.169)+1.4×1.27 = 2.34 kN/m 2、抗弯强度计算(1) 最大弯矩其中:q 施工均布荷载 q=2.34 kN/mP 材料堆放荷载 P = 4 kNl 悬挑水平钢梁间距(平台宽度) l = 3 m计算得到: M = 2.34×3^2÷8+4×3÷4 = 5.63 kN.m(2) 抗弯强度其中: W 截面抵抗矩 W = 108 cm3γ截面塑性发展系数γ = 1.05M 最大弯矩 M = 5.63 kN.m经过计算: σ = (5.63×1000000)÷(1.05×108×1000) = 49.65 N/mm2 抗弯强度设计值 [f] = 205 N/mm2抗弯强度不大于钢材抗压强度设计值,满足要求3、整体稳定性计算其中: W 截面抵抗矩 W = 108 cm3M 最大弯矩 M = 5.63 kN.mφb 整体稳定系数φb = 0.78经过计算: σ = 5.63×1000000÷(0.78×108×1000) = 66.83 N/mm2 抗压强度设计值 [f] = 205 N/mm2整体稳定性不大于于钢材抗压强度设计值,满足要求三、主梁计算1、荷载计算脚手板的自重荷载 Q1 = 0.35×3 = 0.52 kN/m次梁自重荷载 Q2 = 0.169×3×7÷(4.5×2) = 0.39 kN/m活荷载 Q3 = 3×1.5 = 2.25 kN/m栏杆自重荷载:Q4 = 0.14 kN/m主梁自重荷载:Q5 = 0.222 kN/m施工均布荷载 q = 1.2×(0.52+0.39+0.14+0.222)+1.4×2.25 = 4.68 kN/m 2、力计算卸料平台的主梁按照均布荷载和集中荷载作用下的连续梁计算(1) 挑梁支点最大支座力其中: l 支撑点距墙固支点距离 l = 3.6 mq 施工均布荷载 q = 4.68 kN/mP 材料堆放荷载 P = 4 kNa 悬挑梁支点外部悬挑长度 a = 0.9 m经过计算: R1 = 4.68×3.6×(1+0.9÷3.6)^2÷2+4×(1+0.9÷3.6) = 18.16 kN(2) 挑梁墙支点最大支座力其中: l 支撑点距墙固支点距离 l = 3.6 mq 施工均布荷载 q = 4.68 kN/mP 材料堆放荷载 P = 4 kNa 悬挑梁支点外部悬挑长度 a = 0.9 m经过计算: R2 = 4.68×3.6×(1+0.9^2÷3.6^2)÷2+4×0.9÷3.6 = 9.95 kN(3) 挑梁最大弯矩其中: l 支撑点距墙固支点距离 l = 3.6 mq 施工均布荷载 q = 4.68 kN/mP 材料堆放荷载 P = 4 kNb 集中荷载距墙固支点的距离 b = 3.6 ma 悬挑梁支点外部悬挑长度 a = 0.9 m取 M = 5.5 kN.m(4) 悬挑梁轴向力其中: α支杆(拉绳)与悬挑梁的角度α = 55.81度R1 挑梁支点最大支座力 R1 = 18.16 kN经过计算: N = 18.16÷tg(55.81) = 12.34 kN(5) 支杆轴向力(拉绳拉力)其中: α支杆(拉绳)与悬挑梁的角度α = 55.81度R1 挑梁支点最大支座力 R1 = 18.16 kN经过计算: N = 18.16÷sin(55.81) = 21.95 kN3、抗弯强度计算其中:γ截面塑性发展系数;γ = 1.05W 截面抵抗矩 W = 178 cm3A 挑梁截面面积 A = 28.837 cm2M 挑梁最大弯矩 M = 5.5 kN.mN 悬挑梁轴向力 N = 12.34 kNσ= (5.5×1000000)÷(1.05×178×1000)+(12.34×1000)÷(28.837×100) =33.71 N/mm2抗弯强度不大于钢材抗压强度设计值 205 N/mm2,满足要求4、整体稳定性计算其中: W 截面抵抗矩 W = 178 cm3M 最大弯矩 M = 5.5 kN.mφb 整体稳定系数φb = 0.78经过计算: σ = 5.5×1000000÷(0.78×178×1000) = 39.61 N/mm2整体稳定性不大于钢材抗压强度设计值 205 N/mm2,满足要求四、拉绳计算1、钢丝绳容许拉力计算其中: Fg 钢丝绳破断拉力 Fg = 358 kNα钢丝绳之间荷载不均匀系数α = 0.85K 钢丝绳使用安全系数 K = 10经过计算: [Fg] = 358×0.85÷10 = 30.43 kN钢丝绳容许拉力钢丝绳所受的最大拉力不大于钢丝绳的容许拉力,满足要求2、圆形吊环计算其中: R0 吊环的中心圆半径 R0 = 30 mmd 圆环截面圆的直径 d = 25 mmP 作用于圆环上的荷截 P =21.95 kN经过计算: σ0 = 3.24×21.95×1000×30÷25^3 = 136.55 N/mm2圆形吊环的应力圆形吊环所受应力不大于容许应力,满足要求。

悬挑卸料平台计算书

悬挑卸料平台计算书

悬挑卸料平台计算书依据规范:《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工模板安全技术规范》JGJ 162-2008《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2003《混凝土结构设计规范》GB50010-2010《建筑地基基础设计规范》GB50007-2011《建筑施工安全检查标准》JGJ59-2011《建筑施工木脚手架安全技术规范》JGJ 164-2008计算参数:悬挂式卸料平台的计算参照连续梁的计算进行。

由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。

平台水平钢梁的悬挑长度 2.50m,插入结构锚固长度0.10m,悬挑水平钢梁间距(平台宽度)3.00m。

水平钢梁插入结构端点部分按照铰接点计算。

次梁采用[10号槽钢U口水平,主梁采用[12.6号槽钢U口水平。

次梁间距1.00m,外伸悬臂长度0.00m。

容许承载力均布荷载2.00kN/m2,最大堆放材料荷载2.00kN。

脚手板采用竹笆片,脚手板自重荷载取0.06kN/m2。

栏杆采用竹笆片,栏杆自重荷载取0.15kN/m。

选择6×37+1钢丝绳,钢丝绳公称抗拉强度1400MPa,外侧钢丝绳距离主体结构1.50m,两道钢丝绳距离0.50m,外侧钢丝绳吊点距离平台5.00m。

一、次梁的计算次梁选择[10号槽钢U口水平,间距1.00m,其截面特性为面积A=12.74cm2,惯性距Ix=198.30cm4,转动惯量Wx=39.70cm3,回转半径ix=3.95cm截面尺寸 b=48.0mm,h=100.0mm,t=8.5mm1.荷载计算(1)面板自重标准值:标准值为0.06kN/m2;Q1= 0.06×1.00=0.06kN/m(2)最大容许均布荷载为2.00kN/m2;Q2= 2.00×1.00=2.00kN/m(3)型钢自重荷载 Q3=0.10kN/m经计算得到:q = 1.2×(Q1+Q3)+1.4×Q2= 1.2×(0.06+0.10)+1.4×2.00 = 2.99kN/m经计算得到,集中荷载计算值P = 1.4×2.00=2.80kN2.内力计算内力按照集中荷载P与均布荷载q作用下的简支梁计算,内侧钢丝绳不计算,计算简图如下最大弯矩M的计算公式为经计算得到,最大弯矩计算值M = 2.99×3.002/8+2.80×3.00/4=5.46kN.m3.抗弯强度计算其中γx——截面塑性发展系数,取1.05;[f] ——钢材抗压强度设计值,[f] = 205.00N/mm2;经过计算得到强度σ=5.46×106/(1.05×39700.00)=131.06N/mm2;次梁的抗弯强度计算σ < [f],满足要求!4.整体稳定性计算[主次梁焊接成整体时此部分可以不计算]其中φb——均匀弯曲的受弯构件整体稳定系数,按照下式计算:经过计算得到φb=570×8.5×48.0×235/(3000.0×100.0×235.0)=0.78由于φb大于0.6,按照《钢结构设计规范》(GB50017-2011)附录其值用φb'查表得到其值为0.699经过计算得到强度σ=5.46×106/(0.699×39700.00)=196.73N/mm2;次梁的稳定性计算σ< [f],满足要求!二、主梁的计算卸料平台的内钢绳按照《建筑施工安全检查标准》作为安全储备不参与内力的计算。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

型钢悬挑卸料平台计算书
计算依据:
1、《建筑施工高处作业安全技术规范》JGJ80-91
2、《钢结构设计规范》GB50017-2003
一、构造参数
卸料平台名称
27
楼5层1
卸料平台
卸料平台类型 类型一:主梁垂直建筑外墙
平台长度A(m)
4 平台宽度B(m) 3 卸料平台与主体结构连接方式 U 形钢筋 主梁间距L 1(m) 2.
5 次梁间距s(m)
0.6 次梁外伸长度m(m)
0.25 内侧次梁离墙水平距离a(m) 0.3 外侧钢丝绳离墙水平距离a 1(m) 3.5 外侧钢丝绳拉绳点与平台垂直距离h 1(m)
3.3
内侧钢丝绳离墙水平距离a 2(m)
1.7
内侧钢丝绳上部拉绳点与平台垂直距离h 2(m)
3.3 钢丝绳夹个数 3
二、荷载参数
三、设计简图
型钢悬挑式_卸料平台平面布置图
型钢悬挑式_卸料平台侧立面图
节点一
四、面板验算
模板类型
冲压钢脚手板 模板厚度t(mm)
5 截面抵抗矩W(cm 3
)
4.17
抗弯强度设计值[f](N/mm 2
)
205
面板受力简图如下:
计算简图(kN)
取单位宽度1m 进行验算
q=1.2×G k1×1+1.4×(1.3×Q K1+P k /S)×1=1.2×0.39×1+1.4×(1.3×2+5/2)×1=7.608kN/m 抗弯验算:
M max =0.100×q×s 2=0.100×7.608×0.62=0.274kN·m
σ=M max / W=0.274×106/(4.17×103)=65.681N/mm 2<[f]=205N/mm 2
面板强度满足要求!
五、次梁验算
次梁类型
槽钢 次梁型钢型号 12.6号槽钢 截面惯性矩I x (cm 4
) 391.47 截面抵抗矩W x (cm 3
) 62.14 抗弯强度设计值[f](N/mm 2
)
205
弹性模量E(N/mm 2)
206000
次梁内力按以两侧主梁为支承点的简支梁计算: 承载能力极限状态: q 1=(1.2×G k1+1.4×1.3
×Q k1)×s+1.2×G k2=(1.2×0.39+1.4×1.3×2)×0.6+1.2×0.1212=2.61kN/m p 1=1.4×P k =1.4×5=7kN 正常使用极限状态:
q 2=(G k1+Q k1)×s+G k2=(0.39+2)×0.6+0.1212=1.555kN/m p 2=P k =5kN 1、抗弯强度
计算简图(kN)
M max =q 1(L 12/8-m 2/2)+p 1×L 1/4=2.61(2.52/8-0.252/2)+7×2.5/4=6.333kN.m σ=M max /(γx W X )=6.333×106/(1.05×62.14×103)=97.057N/mm 2<[f]=205N/mm 2 次梁强度满足要求! 2、挠度验算
计算简图(kN)
νmax=q2L14/(384EIx)(5-24(m/L1)2)+p2L13/(48EIx)=1.555×25004/(384×206000×391.47×104)×( 5-24(0.25/2.5)2)+5×25003/(48×206000×391.47×104)=0.936mm<[ν]=L1/250=2500/250=10m m
次梁挠度满足要求!
3、稳定性验算
σ=M max/φb W X=6.333×106/0.771×62.14×103=132.163N/mm2<[f]=205N/mm2
其中,φb -- 均匀弯曲的受弯构件整体稳定系数,按照下式计算:
φb=(570tb/lh)×(235/f y)=(570×9.00×53.00/2500×126.00)×(235/215.00)=0.943;
由于φb大于0.6,按照下面公式调整:
φb'=1.07-0.282/φb=0.771
次梁稳定性满足要求!
4、支座反力计算
承载能力极限状态:
R1=q1×B/2=2.61×3/2=3.915kN
正常使用极限状态:
R2=q2×B/2=1.555×3/2=2.333kN
六、主梁验算
根据《建筑施工高处高处作业安全技术规范》(JGJ80-91),主梁内力按照外侧钢丝绳吊点和建筑物上支承点为支座的悬臂简支梁计算(不考虑内侧钢丝绳支点作用):承载能力极限状态:
q1=1.2×(G k3+G k4+G k5)=1.2×(0.198+0.150+0.010)=0.429kN/m
p1=1.4×P k/2=1.4×5/2=3.5kN
R1=3.915kN
正常使用极限状态:
q2=G k3+G k4+G k5=0.198+0.150+0.010=0.358kN/m
p2=P k/2=2.5kN
R2=2.333kN
1、强度验算
计算简图(kN)
弯矩图(kN·m)
剪力图(kN)
R左=17.496KN
M max=12.795kN·m
N=R左/tanα=R左/(h1/a1)= 17.496/(3.300/3.500)=18.557kN
σ=M max/(γx W X)+N/A=12.795×106/(1.05×141.400×103)+18.557×103/25.69×102=93.402 N/mm2<[f]=205.000 N/mm2
主梁强度满足要求!
2、挠度验算
计算简图(kN)
变形图(kN·m)
νmax=3.704mm<[ν]=a1/250=3500.00/250=14.000mm
主梁挠度满足要求!
3、稳定性验算
λx=a1/i x=350.000/7.040=49.716
N,E x=π2EA /(1.1λx2)=3.14162×206000.000×25.690×102/(1.1×49.7162)=1921098.556N 由λx =49.716,查规范(GB50017-2003)中附录C-2得,φx=0.874
N/(φx A)+βmx M max/(γx W x(1-0.8N/ N,
E x))=18.557×103/(0.874×25.69×102)+1.0×12.795×106/[1.05×141.400×103×(1-0.8×18.557×10 3/1921098.556)]=95.114N/mm2<[f]=205.000 N/mm2
主梁稳定性满足要求!
4、支座反力计算
剪力图(kN)
R左=17.496KN
七、钢丝绳验算
钢丝绳型号6×37 钢丝绳直径21.5
钢丝绳的钢丝破断拉力F g(kN) 322 抗拉强度为(N/mm2) 1850
不均匀系数α0.82 安全系数K 9
花篮螺栓
T外=R左/sinα=17.496/0.686=25.504kN
[Fg]=aF g/K=0.820×322.000/9.000=29.338kN>T外=25.504kN 钢丝绳强度满足要求!
八、拉环验算
节点二
σ=T外/(2A)=25.504×103/[2×3.14×(20/2)2]=40.612 N/mm2 < [f]= 65N/mm2 拉环强度满足要求!
九、焊缝验算
节点三
σf=T外/(h e×l w)=25.504×103/(2×8.000×120.000)=13.284N/mm2<f f w=160N/mm2 拉环焊缝强度满足要求!。
