电气设备检修工作票.doc
检修工作工作票

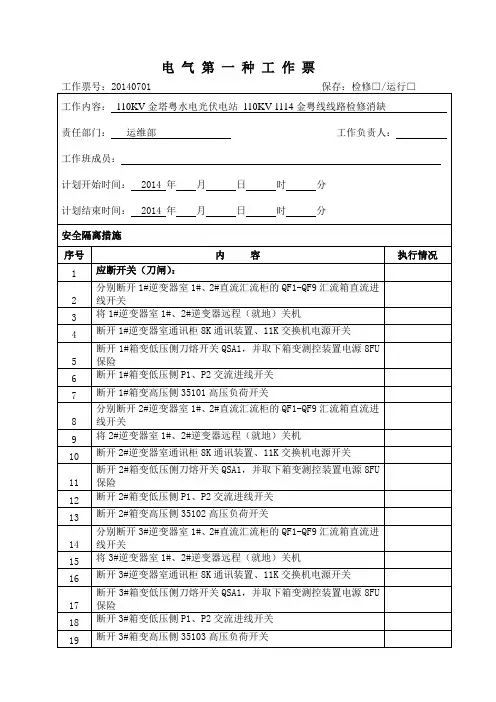

将23#逆变器室1#、2#逆变器远程(就地)关机
136
断开23#逆变器室通讯柜8K通讯装置、11K交换机电源开关
137
断开23#箱变低压侧刀熔开关QSA1,并取下箱变测控装置电源8FU保险
138
断开23#箱变低压侧P1、P2交流进线开关
139
断开23#箱变高压侧35223高压负荷开关
140
分别断开24#逆变器室1#、2#直流汇流柜的QF1-QF9汇流箱直流进线开关
51
将9#逆变器室1#、2#逆变器远程(就地)关机
52
断开9#逆变器室通讯柜8K通讯装置、11K交换机电源开关
53
断开9#箱变低压侧刀熔开关QSA1,并取下箱变测控装置电源8FU保险
54
断开9#箱变低压侧P1、P2交流进线开关
55
断开9#箱变高压侧35109高压负荷开关
56
分别断开10#逆变器室1#、2#直流汇流柜的QF1-QF9汇流箱直流进线开关
123
将21#逆变器室1#、2#逆变器远程(就地)关机
124
断开21#逆变器室通讯柜8K通讯装置、11K交换机电源开关
125
断开21#箱变低压侧刀熔开关QSA1,并取下箱变测控装置电源8FU保险
126
断开21#箱变低压侧P1、P2交流进线开关
127
断开21#箱变高压侧35221高压负荷开关
128
分别断开22#逆变器室1#、2#直流汇流柜的QF1-QF9汇流箱直流进线开关
111
将19#逆变器室1#、2#逆变器远程(就地)关机
112
断开19#逆变器室通讯柜8K通讯装置、11K交换机电源开关
113
断开19#箱变低压侧刀熔开关QSA1,并取下箱变测控装置电源8FU保险
电气工作票规定模版
电气工作票规定模版第一节:工作票的基本要求1. 工作票的目的和范围工作票是指对电气工作进行控制和管理的重要文件,旨在确保电气设备的安全运行和维护。
工作票适用于电气设备的维修、检修、清洁、调试和更换等工作。
2. 工作票的编制和使用(1)工作票应由专业人员负责编制,并经审核后方可使用。
(2)工作票要详细记录工作的内容、工具和材料的使用、施工时间和地点等信息。
(3)工作票应按照程序逐级审批,并与相关人员沟通确认后得到批准。
3. 工作票的保管和查阅(1)工作票应妥善保管,并按照规定时间进行归档。
(2)工作票应放置在工作现场易于查阅的位置,以供相关人员参考。
第二节:工作票的内容和要求1. 工作票的格式(1)工作票应采用统一格式,包含工作票号码、工作票名称、工作负责人、工作内容、工作地点、工作起止时间、所需工具和材料、安全措施等基本信息。
(2)工作票应具备良好的可读性和易于操作性,确保人员能够清晰地了解工作的要求和安全措施。
2. 工作票的详细内容(1)工作内容:工作票应明确规定具体的工作内容,包括设备的维修、检修、清洁、调试和更换等操作步骤。
(2)工作地点:工作票应明确指明工作的具体地点,以便工作人员能够准确地找到工作位置。
(3)工作起止时间:工作票应确定工作的起止时间,以便工作人员能够合理安排工作进度。
(4)所需工具和材料:工作票应列明所需的工具和材料,以确保工作人员有充足的准备。
(5)安全措施:工作票应详细描述工作过程中的安全措施,包括工作人员应遵守的操作规程、穿戴的个人防护用品等。
3. 工作票的安全要求(1)工作票应确保安全第一,要求工作人员在进行工作前必须具备相应的操作技能和安全意识。
(2)工作票应明确规定工作人员要遵守的操作规程,例如电气设备的通电和断电操作步骤。
(3)工作票应要求工作人员穿戴个人防护用品,并在工作现场设置相应的防护设备。
第三节:工作票的操作流程1. 工作票的编制流程(1)工作负责人根据工作需要编制工作票,包括填写工作票的基本信息和详细内容。
电气设备安装(检修)工作票
电气设备安装(检修)工作票
单位:变电所:
1.工作负责人(监护人):班组:
作业人员:
2.工作任务:
3.计划工作时间:自年月日时分
至年月日时分
4.工作条件(停电或不停电):
5.注意事项(安全措施):
工作票签发人(章):
6.许可开始工作时间:年月日时分
工作许可人(值班员)签名:工作负责人签名(章):
7.工作结束时间:年月日时分
工作负责人签名(章):工作负责人签名(章):
8.备注:
说明:
此表适用于具有电气设备检修(安装)工作的单位。
作业负责人负责向作业人员进行安全技术交底,所有作业人员必须本人签名;
此票一式三份,作业负责人随身携带一份、作业单位和HSE管理部门各一份,保留一年。
电气设备检修停送电工作票规定(4篇)
电气设备检修停送电工作票规定第一章总则第一条为确保电气设备的安全性和可靠性,提高电气设备的使用效率和利用率,保障电力系统的正常运行,特制定本规定。
第二条本规定适用于电力系统中电气设备的检修停送电工作。
第三条检修停送电工作必须严格按照本规定的要求进行,确保操作人员的人身安全以及设备的完好性。
第四条所有进行检修停送电工作的人员必须具备相应的专业知识和技能,必须进行相关培训并取得相应的培训证书。
第五条检修停送电工作必须进行全程监控,并备有详细的记录。
第六条进行检修停送电工作前,必须制定相应的工作计划和工作票,并报领导审批。
第七条检修停送电工作必须按照工作计划和工作票的要求进行,不得擅自更改工作范围和工作内容。
第八条检修停送电工作期间,必须做好安全防护工作,确保现场安全。
第九条对于检修停送电工作中出现的问题和隐患,必须及时报告并及时处理。
第二章工作票的制定和审批第十条进行检修停送电工作前,必须制定相应的工作计划和工作票。
第十一条工作票必须按照规定的格式制定,内容齐全,无遗漏。
第十二条工作票必须包括工作范围、工作内容、工作流程、安全措施、工作人员等信息。
第十三条工作票必须经过领导审批后方可执行。
第十四条工作票的审批必须参照相关的安全规范和操作规范进行。
第十五条工作票的审批人必须具备相应的资质和经验,并对工作内容和安全措施进行全面审核。
第十六条工作票必须在实施前进行交底,并告知所有参与人员。
第十七条工作票必须进行备案,并保存一定的时间。
第三章现场作业的安全措施第十八条检修停送电工作必须在相关的安全控制区域内进行,严禁非授权人员进入。
第十九条检修停送电工作必须进行严格的现场安全检查,确保没有其他的危险源存在。
第二十条检修停送电工作必须按照规范的操作流程进行,不得擅自更改。
第二十一条检修停送电工作必须配备相应的安全防护用具,确保操作人员的安全。
第二十二条对于电气设备的检修停送工作,必须进行完全断电,且采取有效的标识和锁定措施。

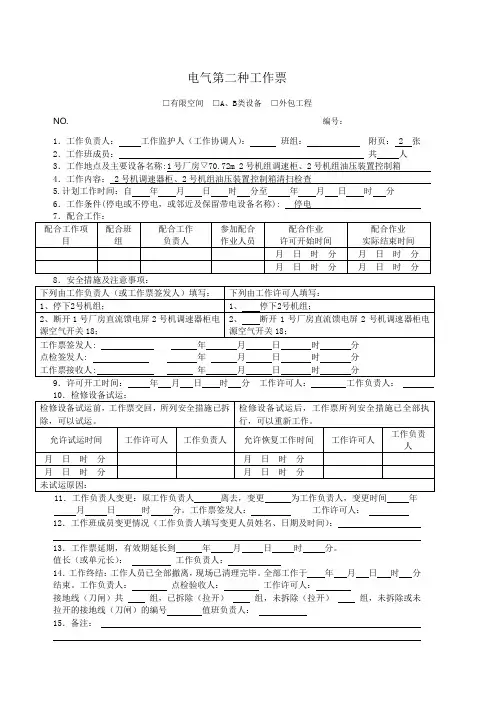

电气作业票范本模板 (9)
电气第二种工作票
□有限空间□A、B类设备□外包工程
NO. 编号:
1.工作负责人:工作监护人(工作协调人):班组:附页: 2 张2.工作班成员:共人3.工作地点及主要设备名称:1号厂房▽70.72m 2号机组调速柜、2号机组油压装置控制箱4.工作内容: 2号机调速器柜、2号机组油压装置控制箱清扫检查
5.计划工作时间:自年月日时分至年月日时分
6.工作条件(停电或不停电,或邻近及保留带电设备名称):停电
9.许可开工时间:年月日时分工作许可人:工作负责人:
11.工作负责人变更:原工作负责人离去,变更为工作负责人,变更时间年月日时分。
工作票签发人:工作许可人:
12.工作班成员变更情况(工作负责人填写变更人员姓名、日期及时间):
13.工作票延期,有效期延长到年月日时分。
值长(或单元长):工作负责人:
14.工作终结:工作人员已全部撤离,现场已清理完毕。
全部工作于年月日时分结束。
工作负责人:点检验收人:工作许可人:
接地线(刀闸)共组,已拆除(拉开)组,未拆除(拉开)组,未拆除或未拉开的接地线(刀闸)的编号值班负责人:
15.备注:
电气第二种工作票安全措施附页
工作负责人:工作票编号:
第 1 页共 2 页
电气第二种工作票安全措施附页
工作负责人:工作票编号:
第 2 页共 2 页
工作票危险点分析及控制措施票
工作票编号:。
检修作业工作票制度范文(3篇)
检修作业工作票制度范文电气设备检修作业,实行工作票制度.工作票按作业方式分为高压设备停电作业和高压设备带电作业,结合南京地铁实际情况暂不开展高压设备带电作业。
工作票是变电配电设备上进行检修作业的书面依据,必须书写清楚正确,不得任意涂改,各栏如写不下均应另附白纸写清,不得在边缘或反面书写。
工作票一式二份。
工作结束后由工作许可人或值班员和工作负责人共同签字,方可认为工作结束,交回变电所保留三个月备查。
停电作业工作票(第一种工作票)适应于下列作业:在高压设备进行全部或部分停电的作业;在二次回路和照明回路上进行作业,要求高压设备停电或做安全措施。
第二种工作票适应于下列作业:带电作业和在带电设备外壳上的工作;二次接线回路上的工作无需将高压设备停电;控制盘和低压配电盘配电箱、电源干线上的工作;非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流。
工作票中所列人员的工作责任工作票签发人采取的安全措施是正确和完备的;安排的作业项目是必须和可能的;配备的工作领导人和作业组成员的人数和条件符合规定。
工作负责人(监护人)正确安全地组织工作;结合实际进行安全思想教育;督促、监护工作人员遵守本规程;负责检查工作票所载安全措施是否正确完备和工作许可人(或值班员)所做的安全措施是否符合现场实际条件;工作前对工作人员交待安全事项;工作班人员变动是否合适。
工作许可人负责审查工作票所列安全措施是否正确完备、是否符合现场条件;工作现场布置的安全措施是否完善;负责检查停电设备有无来电的危险;对工作票中所列内容即使很小疑问,也必须向工作票签发人询问清楚,必要时应要求作详细补充。
工作班成员认真执行本规程和现场安全措施,互相关心施工安全,并监督本规程和现场安全措施的实施。
第一种工作票需要向电力调度员要令,有效日期不得超过六个工作日,中间间断不超过____小时,第二种工作票应向电力调度员报告,工作票有效期不得超过一个工作日,作业完毕应记入变电所日志中。
检修作业工作票制度模版(2篇)
检修作业工作票制度模版电气设备检修作业,实行工作票制度.工作票按作业方式分为高压设备停电作业和高压设备带电作业,结合南京地铁实际情况暂不开展高压设备带电作业。
工作票是变电配电设备上进行检修作业的书面依据,必须书写清楚正确,不得任意涂改,各栏如写不下均应另附白纸写清,不得在边缘或反面书写。
工作票一式二份。
工作结束后由工作许可人或值班员和工作负责人共同签字,方可认为工作结束,交回变电所保留三个月备查。
停电作业工作票(第一种工作票)适应于下列作业:在高压设备进行全部或部分停电的作业;在二次回路和照明回路上进行作业,要求高压设备停电或做安全措施。
第二种工作票适应于下列作业:带电作业和在带电设备外壳上的工作;二次接线回路上的工作无需将高压设备停电;控制盘和低压配电盘配电箱、电源干线上的工作;非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流。
工作票中所列人员的工作责任工作票签发人采取的安全措施是正确和完备的;安排的作业项目是必须和可能的;配备的工作领导人和作业组成员的人数和条件符合规定。
工作负责人(监护人)正确安全地组织工作;结合实际进行安全思想教育;督促、监护工作人员遵守本规程;负责检查工作票所载安全措施是否正确完备和工作许可人(或值班员)所做的安全措施是否符合现场实际条件;工作前对工作人员交待安全事项;工作班人员变动是否合适。
工作许可人负责审查工作票所列安全措施是否正确完备、是否符合现场条件;工作现场布置的安全措施是否完善;负责检查停电设备有无来电的危险;对工作票中所列内容即使很小疑问,也必须向工作票签发人询问清楚,必要时应要求作详细补充。
工作班成员认真执行本规程和现场安全措施,互相关心施工安全,并监督本规程和现场安全措施的实施。
第一种工作票需要向电力调度员要令,有效日期不得超过六个工作日,中间间断不超过____小时,第二种工作票应向电力调度员报告,工作票有效期不得超过一个工作日,作业完毕应记入变电所日志中。
电气设备检修工作票
电气设备检修工作票
1.工作负责人(监护人)*** 班组检修
2.工作班人员(不包括工作负责人)**** 等共* 人。
3.设备双重名称一厂10kv1#总配2#电源进线120开关及Ⅱ段母线
自年月日时分至年月时分
工作票签发人签名签发日期:年月日
7.收到工作票时间年月日时分
值班负责人签名工作负责人签名
8.确认工作票1-7项工作负责人签名工作许可人签名
值长签名许可工作时间:年月日时
分
9.确认工作负责人布置的任务和工作项目安全措施
分项负责人签名
10.工作负责人变动情况
原工作负责人离去,变更分工作负责人
工作票签发人年月日时
分
工作班人员变动情况(增添人员姓名,变动日期及时间)
工作负责人签名
11.工作票延期有效日期延长到年月日时分
工作负责人签名年月日时
分
工作许可人签名年月日时
分
12.工作终结
全部工作于年月日时分结束,设备及安全措施已恢复至开工前状态,
工作人员全部撤离,材料工具已清理完毕,工作已终结。
工作负责人签名工作许可人签名
13.工作票终结
临时遮拦、标示牌已拆除,常设遮拦已恢复。
未拆除或拉开的接地线(刀闸),共组,已汇报值长。
工作许可人签名年月日时分
14.备注
(1)指定专责监护人负责监护(地点及具体工作)
(2)其他事项
附页001:。
电气检修工作票制度
为了保证在电气设备上进行检修工作,确保检修人员、运行设备的安全,特制定本制度。
1.在电气设备上工作应填用工作票或按命令执行,其方式有:填用一种工作票;填用二种工作票;口头或电话命令。
2.填用第一种工作票的工作为:高压设备上的工作需要全部或部分停电者;高压室内的二次接线和照明等回路上的工作,需将高压设备停电或做安全措施;厂用设备已停电,一种票已开工,回路有地线时,如二次回路工作时间超出一次回路工作时间的工作,如一种工作需要结束,二次回路的工作应重新办理的一种工作票。
3.填用第二种工作票的工作为:带电作业和在带电设备外壳上的工作;控制盘和低压配电盘、配电箱、电源干线上的工作;二次接线回路上的工作,无需将高压设备停电者;转动中的发电机、周期调相机的励磁回路或高压电动机转子电阻回路上的工作;非当值值班人员用绝缘棒和电压互感器定相或用钳形电流表测量高压回路的电流;变压器注油和采样工作。
4.其它工作用口头或电话命令,必须清楚正确。
值班员应将发令人、负责人及工作任务详细记入运行日志中,并向发令人复诵核对一遍。
5.工作票要用钢笔或圆珠笔填写,一式两份,应正确清楚,不得任意涂改,如有个别错、漏字需要修改时,应字迹清楚。
两份工作票中的一份必须经常保存在工作地点,由工作负责人收执。
另一份由值班员收执,按值移交,值班员应将工作票号码、工作任务、许可工作时间及完工时间填写进工作票登记本中。
6.一个工作负责人只能发给一张工作票,工作票上所列的工作地点以一个电气连接部分为限。
如施工设备属同一电压,位于同一楼层,同时停、送电,且不会触及带电导体时,允许在几个电气连接部分共用一张工作票。
开工前,工作票内的安全措施应一次做完。
非电气人员进行工作时,工作票发给监护人。
7.在几个电气连接部分上依次进行不停电的同一类型的工作,可以发给一张第二种工作票。
8.若一个电气连接部分或一个配电装置全部停电,则所有不同地点的工作,可以发给一张工作票,但要详细填明主要工作内容。
电气设备检修停送电工作票规定
电气设备检修停送电工作票规定1、检修电气设备,必须有停送电工作票和平安技术措施。
2、井下低压供电系统的停送电工作票编制、签发与管理一般规定:⑴工作票应有工程名称、停电时段、影响范围、操作的开关及刀闸编号、相关供电系统图等内容,供电系统图应注明设备名称、电源名称、负荷名称、操作的开关及刀闸编号、接地线安设位置、警示牌悬挂位置及停电影响范围,停电影响范围应用点划线圈出。
⑵工作票应注明具体的工作负责人、监护人和施工人员;编制人须签字,并经签发人、生产技术部门、安监部门和矿机电负责人的签字同意前方生效。
⑶工作票签发人、矿机电负责人必须经过工作票签发资格培训合格。
⑷工作票一式四份,工作负责人、矿调度室、机电值班室和工作票签发人各执一份。
工作票提前交给工作负责人。
⑸一个工作负责人不能同时执多张工作票,工作票所列的工作地点以一个电气连接局部为限。
所谓一个电气连接局部是指:电气装置中可以用隔离开关同其他电气装置分开的局部。
⑹工作票需要延期应在施工时间未结束前向工作票签发人和矿值班领导提出申请,经同意后办理。
⑺工作票一旦签发原那么上不得更换工作负责人。
如确需更换工作负责人应由工作票签发人同意并通知全体工作参与人员,将工作负责人变更情况记录在工作票上。
工作负责人只允许变更一次。
原、现工作负责人应对工作任务和平安措施进行交接并核查。
⑻工作票破坏不能继续使用时,应填写新的工作票,并重新履行签发许可手续。
⑼严禁利用停送电工作票进行限定范围以外的电气设备检修、检查。
3、检修地面供电系统和井下高压供电系统和设备,工作票编制、签发和管理按照以下规定执行:⑴一般规定①工作票应由施工部门工程技术人员或委托工作负责人填写,由工作票签发人签发后生效。
一般情况下,不准系统外人员担当运行线路的检修、试验、维护工作的工作负责人。
②工作票签发人的根本条件应是:熟悉人员技术水平、熟悉设备情况、熟悉电力平安工作规程,并具有相关工作经验的生产领导人、技术人员或经本单位分管生产领导批准的人员,并经过集团公司教培部门培训合格、具备工作票签发资格,具备工作票签发资格人员应以书面文件下发到相关部门和变配电场所。
电气工作票新模板
电气第一种工作票NO:编号:1.工作负责人(监护人):班组附页:张2.工作班成员:共人3.工作地点:4.工作内容:5.计划工作时间:自年月日时分至年月日时分6.安全措施:批准工作结束时间:年月日时分值长(或单元长):8.许可工作开始时间:年月日时分。
工作许可人:工作负责人:9.工作负责人变更:原工作负责人离去,变更为工作负责人,变更时间年月日时分。
工作票签发人:工作许可人:10.工作票延期,有效期延长到年月日时分。
13.工作终结:工作人员已全部撤离,现场已清理完毕。
全部工作于年月日时分结束。
工作负责人:点检验收人:工作许可人:接地线共组,已拆除组,未拆除组,未拆除接地线的编号。
值班负责人:14.备注:电气第二种工作票NO:编号:1.工作负责人(监护人):班组: 附页:张2.工作班成员: 共人3.工作地点:4.工作内容:4、计划工作时间:自年月日时分至年月日时分5.工作条件(停电或不停电):6.安全措施点检签发人: 年月日时分7.接票人签名:接票时间: 年月日时分8.许可开工时间:年月日时分工作许可人:工作负责人:9.检修工作结束,经验收合格,同意结束此项检修工作,可以进行动态验收。
_______年____月_____日 _____时 _____分。
工作负责人:工作许可人:12.工作终结:工作人员已全部撤离,现场已清理完毕,全部工作于年月日时分结束。
工作负责人:点检验收人:工作许可人:备注:工作票危险点控制措施票工作票编号:工作内容:电气第一种工作票安全措施附页工作票签发人:工作负责人:值班负责人:工作许可人:第页共页电气第二种工作票安全措施附页班组:工作票编号:工作票签发人:工作负责人:工作许可人:第页共页。
电气检修工作票(新)
———————————————————————————————— 作者:
———————————————————————————————— 日期:
倒闸操作票
中粮生化能源(公主岭)有限公司电站编号:
操作开始时间:年月日时分,终了时间:日时分
操作任务:
V
顺序
操作项 目
1
2
2
4
5
6
7
8
9
工作负责人签名年月日时分
工作许可人签名年月日时分
工作票签发人签名:
值长(运行主任)签名:
14、备注:
15、安全措施提示:⑴严格按《安全操作规程》操作。⑵进入检修现场必须配戴安全帽,着长袖工作服。⑶对检修设备要到MCC登记并对确认的检修设备,悬挂“禁止合闸,有人工作”警示牌,然后有电气负责人签字后方可工作。⑷对检修现场检查确定无安全隐患后方可工作。⑸明火作业必须按《明火作业管理制度》执行,需开动火证的必须按规定逐条办理动火证后方可作业。⑹检修后现场要做操作到“工完、料净、场地清”。⑺登高作业(1m以上)开《登高作业票》并系好安全带。(8)罐内检修操作必须开《有限空间作业票》。
操作票登记簿2010年
序号
工作票号码
工作任务
位号
回路号
开始时间
终了时间
操作人
监护人
备注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
工作票登记簿2010年
序号
工作票号码
工作任务
名称位号
回路号
安全措施
送电情况
备注
落实情况
电气第一种工作票_格式
电气第一种工作票NO:附页: 4 张1.工作负责人:工作单位:某某单位班组:电气班2.工作班人员或班组负责人:共人3.工作地点(设备双重名称)、工作内容及工作范围:某某变电站110kV进线避雷器场、GIS室、输入输出变场、10kV配电室、400V室、主厂房电机层、电缆层、滤波器室、直流电抗器室、变频器室、110kV、10kV主电源交流电气一次设备预防性试验及维护清扫。
4.计划工作时间:自年月日时分至年月日时分5. 安全措施(必要时可附页绘图说明):应拉开断路器(开关)、隔离开关(刀闸),控制、分合闸等电源,应取下熔断器或熔丝。
包括工作前已经拉开或取下的开关和熔断器。
执行后,工作许可人在开关刀闸等设备名称栏后打“√”序号名称√序号名称√1 应拉开110kV方总三I回进线145开关8应拉开110kV AB段母联开关A段侧140A刀闸2 应拉开110kV方总三I回进线1451刀闸9应拉开110kV AB段母联开关B段侧140B刀闸3 应拉开110kV方总三I回进线1453刀闸10 应拉开2号主变110kV侧进线142开关4 应拉开110kV方总三II回进线146开关11 应拉开2号主变110kV侧进线1423刀闸5 应拉开110kV方总三II回进线1461刀闸12 应拉开3号主变110KV侧进线143开关6 应拉开110kV方总三II回进线1463刀闸13 应拉开3号主变110KV侧进线1433刀闸7 应拉开110kV AB段母联140开关14 后有附页应装接地线、合接地刀闸、装设绝缘隔板(注明确实地点、名称及接地线编号):地点及名称编号√地点及名称编号√1.应合上110kV方总三I回线进线线路侧地刀145线0 5.应合上146开关靠线路侧地刀146102.应合上110kV方总三II回线进线线路侧地刀146线0 6.应合上146开关靠母线侧地刀146303.应合上145开关线路侧地刀14510 7.应合上2号主变高压进线侧地刀142变04.应合上145开关母线侧地刀14530 后有附页应设遮栏、应挂标示牌及防止二次回路误碰等措施1.应在9421、9422、9W9开关柜周围装 3.应在741D1、742D3开关操作把手上挂“禁设围栏并悬挂“止步,高压危险”标示牌止合闸,有人工作”标示牌2.应在12B箱体周围装设围栏,并悬挂“止步,高压危险”标示牌安全注意事项(补充措施):工作票签发人签名:签发日期:年月日时分工作票签发人签名:签发日期:年月日时分工作票接受人签名:接受时间:年月日时分6.工作地点保留带电部分或补充安全措施:10KV配电室、400V室外引电源设备带电7.许可工作时间:年月日时分工作负责人:工作许可人:8. 工作负责人变动情况:原工作负责人离去,变更为工作负责人工作票签发人签名:工作许可人签名:年月日时分原、现工作负责人对工作任务、安全措施、危险点及安全注意事项、保留的带电部分已全部进行交接。
(完整word版)电气一、二种工作票管理
电气一、二种工作票管理标准一、总则1、为了使电气设备检修能有效地保证人身安全,根据电业安全规程,制定本标准。
2、本标准适用于我厂电气设备检修及部分带电热工设备检修工作票的管理工作。
二、工作票的适用范围1、电气一种工作票的适用范围⑴高压设备上工作需要全部停电或部分停电者;⑵发电机高压电动机检修应填写一种工作票;⑶高压室内的二次接线和照明回路上的工作,需要将高压设备停电或做安全措施者;⑷在高压室遮栏内或与导电部分小于安规所规定的安全距离进行继电器和仪表等的检修试验时需将高压设备停电的;⑸高压电气试验工作;⑹电力电缆的停电检修工作;⑺检查高压电动机起动装置的继电器和仪表需将高压设备停电的;⑻使用便携型型仪器在高压回路上工作,需将高压设备停电或做安全措施者;⑼继电保护检验,需做整组与一次设备联动试验时,若未与有关的一次设备检修或试验相配合者。
2、电气二种工作票的适用范围⑴带电作业和在带电设备外壳上工作;⑵控制盘和低压配电盘、配电箱、电源干线上的工作⑶二次接线回路上的工作,无需将高压设备停电者;⑷转动中的电机、励磁回路或高压电动机转子电阻回上的工作;⑸非当值值班员用绝缘棒和电压互感器定相或用钳型电流表测量高压回路的电流;⑹一次电流继电器有特殊装置可以在运行中改变定值的;⑺对于连于电流互感器或电压互感器二次绕组并装在通道上或配电盘上的继电器和保护装置,可以不断开所保护的高压设备的;⑻进入升压站进行土建油漆或清扫、通讯、装校表计等工作,且无需将高压设备停电或做安全措施者;⑼电力电缆不需停电工作;3、以下工作采用口头或电话命令必须清楚正确值班员应将发令人、负责人及工作任务详细记入操作记录中,并向发令人复诵核对一遍。
⑴、运行人员按现场运行规程规定所进行的工作;⑵、检修人员在低压电动机和一般照明回路上的工作;⑶、事故抢修工作可不用工作票但应记入操作记录本内在开始作业前按电业安全工作规程的有关规定作好安全措施并指定专人负责监护;4、对于一些重要设备,特别是复杂保护或有联跳回路保护的,如联切、联跳、远切、自投、主变保护等现场校验工作,除使用工作票外还应按继电保护和电网安全自动装置现场工作保安规定的要求,填用继电保护安全措施票。
电气设备检修停送电工作票规定(标准版)
电气设备检修停送电工作票规定(标准版)Safety management is an important part of production management. Safety and production are inthe implementation process( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改电气设备检修停送电工作票规定(标准版)1、检修电气设备,必须有停送电工作票和安全技术措施。
2、井下低压供电系统的停送电工作票编制、签发与管理一般规定:⑴工作票应有项目名称、停电时段、影响范围、操作的开关及刀闸编号、相关供电系统图等内容,供电系统图应注明设备名称、电源名称、负荷名称、操作的开关及刀闸编号、接地线安设位置、警示牌悬挂位置及停电影响范围,停电影响范围应用点划线圈出。
⑵工作票应注明具体的工作负责人、监护人和施工人员;编制人须签字,并经签发人、生产技术部门、安监部门和矿机电负责人的签字同意后方生效。
⑶工作票签发人、矿机电负责人必须经过工作票签发资格培训合格。
⑷工作票一式四份,工作负责人、矿调度室、机电值班室和工作票签发人各执一份。
工作票提前交给工作负责人。
⑸一个工作负责人不能同时执多张工作票,工作票所列的工作地点以一个电气连接部分为限。
所谓一个电气连接部分是指:电气装置中可以用隔离开关同其他电气装置分开的部分。
⑹工作票需要延期应在施工时间未结束前向工作票签发人和矿值班领导提出申请,经同意后办理。
⑺工作票一旦签发原则上不得更换工作负责人。
如确需更换工作负责人应由工作票签发人同意并通知全体工作参与人员,将工作负责人变更情况记录在工作票上。
工作负责人只允许变更一次。
原、现工作负责人应对工作任务和安全措施进行交接并核查。
电气设备检修停送电工作票规定范文(3篇)
电气设备检修停送电工作票规定范文工作票编号:XXXX工作日期:XXXX年XX月XX日1. 检修项目信息1.1 检修设备:______________1.2 设备位置:______________1.3 工作范围:______________2. 停电范围与时间安排2.1 停电范围:______________2.2 预计停电时间:_________至_________3. 停电原因(描述设备故障、需更换部件、计划性检修等原因)4. 检修人员4.1 负责人:______________4.2 检修人员名单:4.2.1 姓名:______________4.2.2 姓名:______________4.2.3 姓名:______________5. 安全措施5.1 停电前安全措施:5.1.1 确保设备停电前所有电源已切断。
5.1.2 由负责人向相关部门/人员通知停电,并取得确认。
5.1.3 检查周围无易燃物质、有害气体和危险物品。
5.1.4 配备相应的个人防护用品,如绝缘手套、防护眼镜等。
5.2 停电期间安全措施:5.2.1 工作人员严禁走近已停电的设备,除非获得负责人的指示。
5.2.2 工作人员必须按要求穿戴好个人防护用品,并确保使用合适的工具进行检修。
5.2.3 工作人员之间必须保持有效的沟通,并遵守指挥控制。
5.3 停电后安全措施:5.3.1 确保检修工作完成后将设备恢复正常运行,并测试设备是否正常。
5.3.2 清理工作现场,确保周围环境整洁。
5.3.3 将停电期间移除的设备部件重新安装到原位,并检查是否正确连接。
5.3.4 将设备重新接通电源前进行检查,并确保设备处于正常工作状态。
6. 风险评估(描述可能存在的安全隐患及风险,并列出相应的应对措施)7. 工具设备清单(列出所有需要使用的工具设备)8. 工作票评估与确认8.1 负责人评估与签字:______________8.2 安全监督员评估与签字:______________8.3 设备运维部门评估与签字:______________8.4 班组长评估与签字:______________9. 备注(添加其他需要说明的事项)10. 完工确认10.1 检修工作完成时间:_________10.2 验收人员签字:_________11. 附件(添加必要的附件,如图纸、技术文件等)此工作票依据公司相关规定和要求编制,所有参与人员请严格按照工作票要求执行,并根据实际情况酌情调整措施。
电气设备检修工作票
电气设备检修工作票1. 简介电气设备检修工作票是用于电气设备检修作业的文件,它包含了检修工作的具体内容、时间安排、工作顺序以及本卷须知等信息。
本文档旨在指导制作电气设备检修工作票的步骤和要点。
2. 编写步骤2.1 确定检修工程在编写电气设备检修工作票之前,首先需要明确需要检修的具体工程。
包括设备名称、设备型号、所在位置等信息。
同时,还需要明确检修的内容,比方更换电缆、维修电动机、检查输电线路等。
2.2 制定检修方案制定检修方案是为了合理安排检修工作的时间,防止影响正常生产。
检修方案应包含检修开始时间、结束时间以及每个检修工程的时间安排。
确保检修工作可以在规定时间内完成。
2.3 制作检修步骤根据检修工程的具体需求,编写详细的检修步骤。
确保每个检修工程的步骤清晰明确。
例如,检修电动机的步骤可以包括以下内容:•断开电源,并使用平安锁进行锁定;•撤除电动机的外壳;•检查电动机的绝缘状况;•清洗电动机的内部部件;•安装新的零件;•检查电动机的接线情况;•关闭并测试电动机。
2.4 添加本卷须知在制作检修工作票时,应添加一些本卷须知,以确保检修工作的平安和顺利进行。
例如:•检修操作人员应具备相关的资质和经验;•检修前需要断开电源并使用平安锁进行锁定;•使用绝缘手套、绝缘工具等个人防护装备;•注意检修现场的环境和气氛。
3. 例如下面是电气设备检修工作票的一个例如,仅供参考:# 电气设备检修工作票## 检修工程- 设备名称:电动机- 设备型号:XXX- 所在位置:车间A## 检修方案- 开始时间:2024年1月1日- 结束时间:2024年1月5日## 检修步骤1. 断开电源,并使用平安锁进行锁定;2. 撤除电动机的外壳;3. 检查电动机的绝缘状况;4. 清洗电动机的内部部件;5. 安装新的零件;6. 检查电动机的接线情况;7. 关闭并测试电动机。
## 本卷须知- 检修操作人员应具备相关的资质和经验;- 检修前需要断开电源并使用平安锁进行锁定;- 使用绝缘手套、绝缘工具等个人防护装备;- 注意检修现场的环境和气氛。
高低压检修工作票模板 (20)
电气第一种工作票
□有限空间□A、B类设备□外包工程
NO. 编号:
1.工作负责人:工作监护人(工作协调人):班组:附页: 1 张2.工作班成员:共人3.工作地点及主要设备名称:升压站1号主变高压侧351断路器处
4.工作内容: 1号主变高压侧351断路器检修
5.计划工作时间:自年月日时分至年月日时分
8.批准工作结束时间:年月日时分值长(或单元长):
9.许可工作开始时间:年月日时分工作许可人:工作负责人:
11.工作负责人变更:原工作负责人离去,变更为工作负责人,变更时间年月日时分。
工作票签发人:工作许可人:
12.工作班成员变更情况(工作负责人填写变更人员姓名、日期及时间):
13.工作票延期,有效期延长到年月日时分。
值长(或单元长):工作负责人:
14.工作终结:工作人员已全部撤离,现场已清理完毕。
全部工作于年月日时分结束。
工作负责人:点检验收人:工作许可人:
接地线(刀闸)共组,已拆除(拉开)组,未拆除(拉开)组,未拆除或未拉开的接地线(刀闸)的编号值班负责人:
15.备注:
工作票危险点分析及控制措施票。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电气设备检修工作票
1.工作负责人(监护人)*** 班组检修
2.工作班人员(不包括工作负责人)
3.设备双重名称一厂10kv1#总配
****等
2#电源进线 120 开关及Ⅱ段母线
共* 人。
4.工作任务
工作地点及设备双重名称工作内容一厂10kv1#总配2#电源进线及Ⅱ段母线处2#电源进线 ** 开关做保护装置试验、开关动特
性试验、回路电阻试验、紧固母线螺丝、清扫
开关柜内部卫生、封堵电缆进出线孔
5.计划工作时间
自年月日时分至年月时
分
6.安全措施(必要时可附页绘图说明)
应拉开断路器、隔离开关(刀闸)已执行
1.应拉开一厂 10kv1#总配母联 ** 开关并将其拖至检修位置
2.应拉开一厂 10kv1#总配母联隔离开关 **-1 开关并将其摇至试验位置
3.应拉开一厂 10kv1#总配原料 2#馈出线 ** 开关并将其摇至试验位置
4.应拉开一厂 10kv1#总配沉降 2#馈出线 ** 开关并将其摇至试验位置
5.应拉开一厂 10kv1#总配空压 2#馈出线 ** 开关并将其摇至试验位置
6.应拉开一厂 10kv1#总配蒸发 2#馈出线 ** 开关并将其摇至试验位置
7.应拉开一厂 10kv1#总配焙烧 2#馈出线 ** 开关并将其摇至试验位置(下接附页
001)
应装接地线、应合接地刀闸(注明确实地点、名称及接地线编号)已执行应停电,验电无压后
1.应合上一厂 10kv1#总配原料 2#馈出线 **D 接地刀闸
2.应合上一厂 10kv1#总配沉降 2#馈出线 **D 接地刀闸
3.应合上一厂 10kv1#总配空压 2#馈出线 **D 接地刀闸(下接附页
001)
应设遮拦、应挂标示牌及防止二次回路吴碰等措施已执行
1.应在一厂 10kv1#总配母联 ** 开关、母联隔离 **-1 开关、原料 2#馈出线 ** 开关、
沉降 2#馈出线 ** 开关、空压 2#馈出线 ** 开关、蒸发 2#馈出线 ** 开关、焙
烧 2#馈出线 ** 开关、煤气 2#馈出线 ** 开关、 PD72#馈出线 ** 开关、
主控楼 2#变 ** 开关、 2#滤波补偿 ** 开关、备用 ** 开关、 2#电源进线 ** 开关操作旋钮
上
分别悬挂“禁止合闸、有人工作”标示牌
2.应在一厂 10kv1#总配 2#电源进线 ** 开关及Ⅱ段母线上装设临时遮拦()并悬挂
“在此工作”标示牌
3.应在一厂 10kv1#总配 2#电源进线 ** 开关保护压板脱离
工作地点保留带电部分或注意事项(由工作票签发人填写):补充工作地点保留带电部分和安全措施(由工作许可人填写):
工作票签发人签名签发日期:年月
7.收到工作票时间年月日时分
值班负责人签名工作负责人签名
8.确认工作票 1-7 项工作负责人签名工作许可人签名
值长签名许可工作时间:年月日时
日
分
9.确认工作负责人布置的任务和工作项目安全措施
分项负责人签名
10.工作负责人变动情况
原工作负责人离去,变更分工作负责人
工作票签发人年月日时
分
工作班人员变动情况(增添人员姓名,变动日期及时间)
11.工作票延期有效日期延长
到工作负责人签名年月日
年
工作负责人签名
时分
月日时
分
工作许可人签名年月日时
分
12.工作终结
全部工作于年月日时分结束,设备及安全措施已恢复至开工前
状态,
工作人员全部撤离,材料工具已清理完毕,工作已终结。
工作负责人签名工作许可人签名
13.工作票终结
临时遮拦、标示牌已拆除,常设遮拦已恢复。
未拆除或拉开的接地线(刀闸)
共组,已汇报值长。
工作许可人签名年月日时分
,
14.备注
(1)指定专责监护人负责监护(地点及具体工作)
(2)其他事项
附页 001:
应拉开断路器、隔离开关(刀闸)
已执行
8.应拉开一厂 10kv1#总配煤气 2#馈出线 ** 开关并将其摇至试验位置
9.应拉开一厂 10kv1#总配 PD72#馈出线 ** 开关并将其摇至试验位置
10.应拉开一厂 10kv1#总配主控楼 2#变** 开关并将其摇至试验位置
11.应拉开一厂 10kv1#总配 2#滤波补偿 ** 开关并将其摇至试验位置
12.应拉开一厂 10kv1#总配备用 ** 开关并将其摇至试验位置
13.应拉开一厂 10kv1#总配 2#电源进线 ** 开关并将其拖至检修位置
应装接地线、应合接地刀闸(注明确实地点、名称及接地线编号)
已执行
4.应合上一厂 10kv1#总配蒸发 2#馈出线 **D 接地刀闸
5.应合上一厂 10kv1#总配焙烧 2#馈出线 **D 接地刀闸
6.应合上一厂 10kv1#总配煤气 2#馈出线 **D 接地刀闸
7.应合上一厂 10kv1#总配 PD7 2#馈出线 **D 接地刀闸
8.应合上一厂 10kv1#总配主控楼 2#变 **D 接地刀闸
9.应合上一厂 10kv1#总配 2#滤波补偿 **D 接地刀闸
10.应合上一厂 10kv1#总配备用开关 **D 接地刀闸
11.应合上一厂10kv1#总配Ⅱ段母线上装接地线一组()。
