现浇箱梁三级施工技术交底

合集下载

施工技术交底现浇箱梁

施工技术交底现浇箱梁

施工技术交底现浇箱梁一、引言现浇箱梁是建筑工程中常用的一种结构形式,其具有承载能力强、刚度好、施工周期短等优点,被广泛应用于桥梁、地下室、地铁站等工程中。

施工技术交底是确保工程质量和安全的关键环节,本文将对现浇箱梁的施工技术进行交底,以确保施工过程安全、高效、质量可控。

二、施工准备1. 施工人员安排与培训:根据工程规模和施工难度,合理安排施工人员。

对于新手或没有相关经验的施工人员,应进行培训,熟悉工艺流程和施工要求。

2. 设备与材料准备:现浇箱梁施工需要使用各种设备和材料,如模板、脚手架、钢筋、混凝土等。

在施工前,要确保这些设备和材料准备齐全,并进行必要的检查和测试。

3. 环境清理与布置:施工现场需要保持整洁,并进行必要的环境清理和布置。

特别是施工区域周边的临时交通管理和施工安全警示标志的设置,要符合相关规定。

三、施工工艺1. 模板安装:根据设计要求和图纸进行模板的安装,模板的固定要牢固可靠。

温度变化对模板变形的影响要加以考虑,并及时进行调整。

同时,在模板安装之前,要对模板进行清理和表面涂抹防粘剂,以防止模板与混凝土粘结。

2. 钢筋安装与绑扎:按照设计要求和图纸进行钢筋的布置和绑扎。

钢筋的直径、间距和排布要满足设计要求,并进行必要的质量检查。

钢筋的连接点应采用可靠的连接方式,如焊接或扎钢丝捆扎。

3. 现场混凝土搅拌与浇筑:现场混凝土的搅拌和浇筑应按照相关要求进行。

混凝土的配合比要合理,搅拌时间要充分,保证混凝土的均匀性和流动性。

在浇筑过程中,要控制混凝土的流动速度和高度,避免出现堆积、漏浆和冲刷等现象。

4. 混凝土的养护与加固:在混凝土浇筑完成后,要及时进行养护措施。

这包括使用湿纱布或喷水保湿,以保持混凝土的湿度和温度。

在混凝土初凝和硬化阶段,要及时进行加固和处理裂缝,以确保箱梁的整体强度和稳定性。

四、施工安全措施1. 安全防护设施的设置:在施工现场设置必要的安全防护设施,包括警示标志、护栏、防护网等,确保施工现场的安全性。

现浇箱梁施工技术交底及施工方案

现浇箱梁施工技术交底及施工方案

现浇箱梁施工技术交底及施工方案一、施工技术交底1. 工程概况现浇箱梁是桥梁工程中常见的构件,主要用于横跨道路、河流等地方。

本次施工的箱梁长度为30米,宽度为2米,采用现浇施工方式。

2. 施工准备•材料准备:混凝土、钢筋、模板等•设备准备:搅拌机、起重机、模板支撑架等•人员组织:现场施工人员、安全保障人员等3. 施工工艺•钢筋加工:按照设计要求,对钢筋进行加工和组装•模板安装:将预制好的模板安装到指定位置•混凝土搅拌:在搅拌站进行混凝土的搅拌•现浇施工:将混凝土预制体运至箱梁模板内进行现浇施工•养护处理:完成浇筑后对箱梁进行养护处理,保证强度和质量二、施工方案1. 施工步骤步骤一:预备工作1.确定施工方案和技术要求2.对施工现场进行清理和平整3.检查施工材料和设备是否齐全步骤二:钢筋加工和模板安装1.按照设计要求对钢筋进行加工和组装2.将模板安装到箱梁位置并进行调整步骤三:混凝土搅拌和运输1.在搅拌站进行混凝土的搅拌2.将混凝土运至施工现场步骤四:现浇施工和养护处理1.将混凝土预制体运至箱梁模板内进行现浇施工2.完成浇筑后对箱梁进行养护处理2. 施工注意事项•施工过程中要加强安全管理,严格按照施工方案进行操作•注意施工现场的通风和照明,保证施工人员的安全•对施工材料和设备进行定期检查,确保施工质量3. 施工质量控制•钢筋的加工和组装要符合设计要求•混凝土的搅拌比例和质量要符合标准•现浇施工过程要保证混凝土均匀性和密实性以上是现浇箱梁施工技术交底及施工方案的相关内容,希望施工过程顺利进行,质量符合要求。

现浇箱梁技术交底

现浇箱梁技术交底
技术交底:对施工人员进行技术交底,明确施工要求和注意事项
施工流程
施工准备:包括场地平整、材料准备、设备检查等
钢筋加工与安装:按照设计要求进行钢筋加工和安装
模板安装:采用高强度模板,确保梁体尺寸和外观质量
混凝土浇筑:采用机械振捣等方式确保混凝土密实,控制好混凝土坍落度
混凝土养护:采用保湿、保温等措施,确保混凝土强度和耐久性
耐久性检测:对现浇箱梁的耐久性进行检测,包括抗腐蚀、抗老化等
质量保证措施
严格控制原材料质量
加强施工过程中的质量监管
确保混凝土配合比符合要求
加强成品保护,防止损坏
安全规定
现场布置:设置安全警示标志,确保施工区域安全
人员要求:施工人员需经过培训合格后方可上岗,佩戴安全帽、防护手套等防护用品
设备要求:使用符合规定的机械设备,定期进行维护和保养
培训方式:集中培训、现场培训、在线培训等
演练内容:模拟现浇箱梁施工过程中可能出现的突发事件,进行应急演练,提高应对能力
演练频率:每年至少进行一次
演练效果评估:对演练过程进行评估,总结经验教训,不断完善安全措施
安全检查及整改
定期进行安全检查,确保现浇箱梁施工过程中的安全
对发现的安全隐患及时进行整改,确保施工安全
现浇箱梁施工方案
现浇箱梁质量标准
现浇箱梁安全措施
现浇箱梁环保措施
单击添加标题
现浇箱梁施工背景
施工项目介绍
添加标题
添加标题
添加标题
添加标题
项目地点:具体施工地点
项目名称:现浇箱梁施工项目
项目规模:包括现浇箱梁的数量、尺寸等
施工目标:明确施工的主要目Байду номын сангаас,如质量、安全、进度等

三级技术交底-混凝土浇筑

三级技术交底-混凝土浇筑

混凝土浇筑
1、箱梁砼浇注前必须对模板支架体系的安全性进行全面检查,经自检和监理检查确认后方可进行浇筑。

2、箱梁混凝土浇筑采用斜层法浇筑,浇筑时先由一端对称浇筑至顶板二分之一高度向另一端推进,拆除亚杠。

之后进行箱梁顶板剩余二分之一的浇筑,采用该方法浇注时,可以一气呵成,连续浇注,砼外观较为美观,既可避免施工缝,又可以避免砼在振捣过程中流动过大而造成离析。

3、箱梁砼振捣采用插入式振捣器与附着式震动器振捣。

箱梁砼浇注时,插入式振捣器的使用与振捣一般相同,一定要做到“快插慢拔”,按照顶板钢筋每各一各一个插点,每一插点要掌握好振捣时间,一般每点振捣时间为15-20秒,不能少于10秒,同时要使砼表面泛浆、不出气泡、不显著下沉为止,不得超过30秒防止过振。

4、浇筑梁体混凝土时,应防止混凝土离析,混凝土下落距离不超过 2m,并应保持预埋管道不发生挠曲或移位,禁止管道口直对腹板槽倾倒混凝土。

5、浇筑过程中派专人检查模板、拉杆、亚杠、底托是否松动、如发现及时上紧。

亚杠拆除前、拆除后必须检查拉杆和底托情况,以防止浇筑过程中模板。

技术交底-箱梁三级

技术交底-箱梁三级

技术交底项目名称:邢(台)衡(水)高速公路邢台段LJSG-10标段项目名称:邢(台)衡(水)高速公路邢台段LJSG-10标段编号:2011-005技术交底记录1、施工工艺流程预制箱梁施工工序:清理台座→底板、腹板钢筋绑扎→安放预埋件→安装内模→顶板钢筋绑扎→支设侧模→浇筑砼→养护→拆除模型→预应力张拉→孔道压浆→提梁、存放。

2、钢筋的制作及安装⑴按材料计划采购钢材,钢筋采用唐山钢铁股份有限公司生产,严格执行原材料、成品和半成品现场验收制度。

不合格产品不准进场,进场后必须分钢种、等级、牌号、规格及生产厂家分批次验收,按规定进行抽检,分类堆放,设立识别标志。

⑵钢筋绑扎、安装时应准确到位,伸缩缝及防撞护栏预埋筋、翼缘环形钢筋、端部横向连接筋必须使用钢筋定位辅助措施进行定位,横隔板钢筋必须使用定位架安装,确保高低,间距一致,符合设计要求,无漏筋现象,也可以提前制作,整体安装,与波纹管等干扰的钢筋严禁切断,应采取合理措施错开。

⑶钢筋连接接头按规范要求错头并避开梁体受力较大部位。

⑷钢筋焊接及弯起部位均得涂刷防锈漆。

⑸已经加工成型的钢筋应进行编号并堆放整齐,要做到下垫上盖,防止钢筋锈蚀和堆放混乱。

⑹绑扎梁体钢筋时,严格按照图纸的要求进行摆放,各种预埋件的种类、数量、材质、位置均按设计要求进行配置,特别应注意梁底调平垫板位置及标高。

预制梁钢筋分两次安装,即先底板、肋板,内模安装后再安装顶板钢筋。

⑺为确保钢筋的保护层厚度,可用与梁体同标号的砂浆垫块或塑料垫块按梅花形垫置于纲筋与模型之间,用匝丝绑扎固定,绑扎牢固可靠,可以有效防止在浇筑时受挤压而变形,纵横向间距不得大于0.8m,梁底位置不得大于0.5m,确保每平米垫块的数量不小于4块。

⑻钢筋焊接严格控制搭接长度,两结合钢筋的轴线要保持一致,Ⅱ级钢筋采用结502或结506焊条。

⑼对漏埋、补设的钢筋应按照规范进行植筋,严禁假植筋、植虚筋。

3、预应力体系⑴波纹管安装定位①肋板钢筋安装后,波纹管按钢束坐标安装就位,定位后的孔道应平顺。

箱梁预制施工技术交底三级

箱梁预制施工技术交底三级

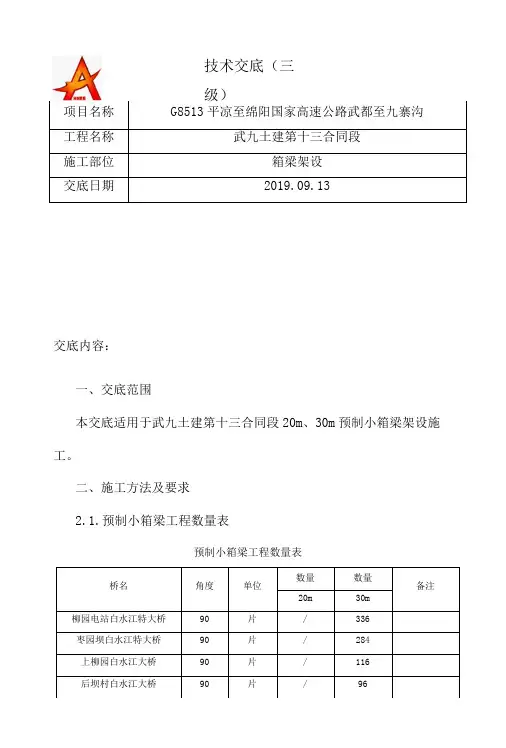

交底内容:一、交底范围本交底适用于武九土建第十三合同段20m 、30m 预制小箱梁架设施工。

二、施工方法及要求2.1.预制小箱梁工程数量表预制小箱梁工程数量表 桥名角度 单位 数量 数量 备注 20m 30m 柳园电站白水江特大桥90 片 / 336 枣园坝白水江特大桥90 片 / 284 上柳园白水江大桥90 片 / 116 后坝村白水江大桥 90 片 / 96技术交底(三级)项目名称G8513平凉至绵阳国家高速公路武都至九寨沟 工程名称武九土建第十三合同段 施工部位箱梁架设 交底日期 2019.09.132.2、施工准备架梁前全面了解架桥机和运梁车情况,并做好以下工作:①、检查运梁混凝土通道是否平整。

②、运梁车重载通过已架设的梁时,应通过检算确认。

③、将梁场所有已预制结束梁体按照场地存放情况进行编号,确保架梁时能够及时提梁;并将所有梁体临时支座中线标识于梁体两端, 保证落梁时位置准确。

④、对已施工完毕支座垫石中线、标高进行复核,如存在问题需及时进行处理;同时在支座垫石上弹出支座、临时支座十字线,保证临时支座就位时位置准确。

⑤、清除垫石表面及锚栓孔内的杂物。

⑥、准备120cm*150cm*2cm钢板,以准备架桥机通过桥面现浇段。

⑦、临时支座需及时进行清理,按照监理要求进行压载试验,根据实验结果和设计图纸,计算出临时支座高度,以梁架设到位后,梁底预埋钢板高于支座上钢板5-10mm为宜。

⑧、龙门吊、架桥机拼装完毕后,均须进行相关检验,获得相关许可证后方可通入使用。

2.3、垫石复测⑴平面轴线测量及弹线盖梁施工完毕后,测量队测设出盖梁顶纵横轴线,用钢钉或油漆作好标记,并用墨线弹出轴线。

然后根据轴线位置,弹出临时支座线、固定支座线、板梁位置边线,并标示出各个临时支座、固定支座位置。

箱梁安装前,首先进行支座位置、箱梁位置边线测量放样等工序交接验收。

⑵高程测量高程放样可直接采用控制网中的控制点引至盖梁顶上,为盖梁支撑垫石建立高程控制线,以控制各墩帽支座垫石顶面标高及支座顶标高。

现浇混凝土箱梁三级技术交底

现浇混凝土箱梁三级技术交底

分部工程
箱梁
分项工程名称 交底内容:
第一联箱梁混凝土浇筑
一、施工要求
1、混凝土浇筑前应对模板和预埋件进行认真检查,清除模板内的杂物,并用清水 对模板进行认真冲洗。浇注砼为 C50 泵送砼,为防止混凝土本身的收缩及施工时间较 长,应及时养护。浇筑过程中底板腹板用插入式振捣器振捣,顶板部分采用平板式振
捣器配合插入式振动器振捣,箱梁砼浇注前,必须进行全面检查,经自检和监理检查
求。对于桩基承台和桥台基坑附近开挖过的地面,采取分层回填分层压实予以加固, 在统一填筑一层 30cm 含石量大于 50%的砂砾,碾压密实,其上浇注砼进行硬化,以加 强地基承载力。在钢管支架底部用枕木支垫加固。在地面硬化以后,应该加强箱梁施 工范围内的排水工作,设置引水槽,严禁在施工场地内形成积水,造成地基不均匀沉降, 引起支架失稳,出现安全隐患和事故。
年月日
工程名称
日照市迎宾路快捷路改造工程
分部工程
箱梁
分项工程名称
第一联箱梁模板
交底内容: 条和玻璃胶进行堵塞,不留缝隙。 当砼强度达到设计强度的 70%后,方可脱离外侧模 板和翼缘模板。 在梁端与横梁位置预应力锚头位置的模板和支座处模板,应按设计要 求和支座形状做成规定的角度与形状,并保证锚头位置混凝土面与该处钢绞线的切线 垂直。所有排气孔、压浆孔、泄水孔的预埋管及桥面泄水管按设计图纸固定到位,预 埋件的预埋无遗漏且安装牢固,位置准确。
4、板必须使用脱模剂,不得用废机油,要涂抹均匀,不得有油渍 现象存在。浇注砼前必须对模板内的杂物进行切底清理。 5、板应经常进行打磨、校正,安装时两节模板错台不得超过 2mm, 在模板接缝处用双面胶带粘贴,以防漏浆。 6、当一联砼浇筑完成后,等强度达到 95%且达到相应的龄期后,方可进行张拉并 及时进行压浆。待预应力管道内净浆强度达到设计强度的 70%后,方可将底模板下的 可调顶托下降,将木枋和底模拆除。 二、质量标准

箱梁预制三级安全技术交底模板

箱梁预制三级安全技术交底模板

一、交底依据1. 《公路桥涵施工技术规范》(JTG/TF502011)2. 《施工现场临时用电安全技术规范》(JGJ46—2012)3. 《公路工程施工安全技术规程》(JTG F90-2015)4. 相关国家和行业标准及项目具体施工方案二、交底目的为确保箱梁预制施工过程中的安全,提高施工质量,特进行三级安全技术交底。

三、交底对象1. 施工现场所有参与箱梁预制施工的作业人员2. 项目管理人员及技术人员3. 施工监理人员四、安全技术交底内容1. 作业人员行为基本规定- 所有施工人员在进入施工现场前必须接受安全教育培训和交底。

- 进入施工现场前必须正确佩戴安全帽、防护眼镜、手套等劳动保护用品。

- 穿着整齐,禁止赤膊、赤脚、穿拖鞋等情况出现。

- 高处作业时,必须正确佩戴安全带,并将安全带拴挂在牢靠的结构部位。

- 严禁从高处向下方抛扔或从低处向高处投掷物料。

- 六级以上(含六级)强风和大雨、大雪、大雾天气必须停止露天高处作业。

- 严禁酒后上岗作业。

- 严禁在施工现场出现打架、斗殴的现象。

- 施工过程中发现不安全因素或者发生安全事故时必须及时向项目领导或现场管理人员汇报,并停止作业,撤离危险区域,严禁冒险作业。

2. 钢筋工- 钢筋运输:作业前应检查运输道路和设备,确保运输安全。

- 钢筋加工:严格按照设计图纸和技术规范进行加工,确保钢筋尺寸和形状符合要求。

- 钢筋绑扎:绑扎牢固,不得出现松动、变形等情况。

3. 模板工- 模板安装:严格按照设计图纸和技术规范进行安装,确保模板牢固、平整。

- 模板拆除:拆除顺序和方法应符合规范要求,防止模板倾倒、坠落。

4. 混凝土工- 混凝土浇筑:严格按照施工方案进行浇筑,确保混凝土密实、均匀。

- 混凝土养护:根据规范要求进行养护,确保混凝土强度和耐久性。

5. 机械设备操作- 操作人员必须经过培训,持证上岗。

- 机械设备必须定期检查、保养,确保设备安全运行。

五、交底要求1. 交底人应将安全技术交底内容详细讲解,确保所有参与施工的人员充分理解。

箱梁施工三级技术交底

箱梁施工三级技术交底
无论倒入储浆桶内的浆体是否立即使用,都要进行不间断搅拌,浆体从搅拌制备至压入管道的时间间隔应不大于40min,对因延迟使用导致流动度降低的浆体,不得通过额外加水的方式增加其流动度。
压浆时应注意以下几点:
1)、压浆时,对曲线孔道和竖向孔道应从最低点的压浆孔开始压入;对结构或构件中以上下分层设置的孔道,应按先下层后上层的顺序进行压浆。
2)明确包括项目经理、总工程师、现场负责人、技术人员、专(兼)职安全员等人员应承担的安全责任和应作的工作,奖罚分明。
3、安全施工的具体措施
1)进行高墩施工危险源的识别,主要有高空作业安全,起吊运输安全,临时用电安全。
2)成立以项目经理为首的安全生产领导小组。
3)建立健全安全生产组织机构,安全总监具体负责安全生产的日常工作,配备专/兼职安全员进行现场安全检查、督导、落实安全措施,制止、纠正施工中不安全行为。
如发现上碗扣扣不紧,或限位销不能进入上碗扣螺旋面,应检查立杆与横杆是否垂直,相邻的两个碗扣是否在同一水平面上(即横杆水平度是否符合要求);下碗扣与立杆的同轴度是否符合要求;下碗扣的水平面同立杆轴线的垂直度是否符合要求;横杆接头与横杆是否变形;横杆接头的弧面中心线同横杆轴线是否垂直;下碗扣内有无砂浆等杂物充填等;如是装配原因,则因调整后锁紧;如是杆件本身原因,则应拆除,并送去整修。
(3)立杆基础施工应满足要求,清除组架范围内的杂物,平整场地,做好排水处理。
(4)接头搭设:
接头是立杆同横杆、斜杆的连接装置,应确保接头锁紧。搭设时,先将上碗扣搁置在限位销上,将横杆、斜杆等接头插人下碗扣,使接头弧面与立杆密贴,待全部接头插入后,将上碗扣套下,并用榔头顺时针沿切线敲击上碗扣凸头,直至上碗扣被限位销卡紧不再转动为止。
2)、水泥浆应做到一次制备、一次使用,不得出现边加料、边制备、边使用的现象。

现浇箱梁三级施工技术交底

现浇箱梁三级施工技术交底

现浇箱梁三级施工技术交底项目三级技术交底记录表现浇箱梁三级技术交底一、施工准备1、施工技术准备施工前熟悉设计图纸,明白设计意图,图纸有疑问的及时与设计单位取得联系。

由第一驻地办结构、安全工程师会同一标段技术负责人对现场负责人、施工员、具体操作工人进行了现浇箱梁施工技术交底及安全交底,保证现场操作者能按设计规范要求施工。

做好职工上岗前各种质量、安全意识教育,保证工程开工的顺利进行。

2、材料准备开工前,对碎石、水泥等原材料进行取样检验,检验合格后方可进场,进场后按照规定的频率进行抽检,经监理工程师确认合格后方可用于本工程。

二、支架地基处理支架拼装前首先将原地面的软土清除干净,换填15cm厚石灰土,用压路机分层碾压密实并保持顶面水平,以满足承载力的要求。

对于桩基处系梁承台基坑要分层回填夯实,压实度达到90%。

泥浆池处,根据现场实际情况,将泥浆全部清理干净,泥浆底下50cm范围内的软土予以清除,换填石灰土并分层回填夯实,压实度需达到90%。

所有基础处理完以后,经检测合格并满足地基承载力要求后,在顶面再浇筑20cm厚C20混凝土。

基础四周设30×50cm排水沟,保持场内干燥。

三、支架搭设根据设计要求和工期安排,结合现场情况、交通状况,连续箱梁支架搭设采用满堂支架,通车道采用钢管型钢支架。

现浇梁支架搭设之前,首先清除地面杂物,做好支架地基处理和周围排水系统。

现浇梁施工之前进行支架超载预压,取得弹性变形、非弹性变形数值,根据变形数值设置预拱度。

跨越交通要道施工搭设过车门洞,门洞分上、下各两个行车道,钢管型钢梁式支架共设置4跨,单跨净宽5m,净高5.5m,立柱形式采用单排柱,两边双排柱加强稳定。

1、碗扣支架施工1.1铺设支架垫板地基处理完毕后,在处理好的地基上按照支架布置放样,铺设120mm×150mm方木,采用3cm厚的1:3水泥砂浆找平,并洒水养护,待砂浆达到一定强度后,进行支架搭设。

支架立杆底部设可调底座,底座底板尺寸12cm×12cm,丝杆最大露出长度不超过底托长度的1/3。

施工技术交底现浇箱梁

施工技术交底现浇箱梁

施工技术交底现浇箱梁一、引言现浇箱梁作为一种常见的搭建结构,在建筑施工中起到了重要的作用。

本文将对施工技术交底现浇箱梁进行讨论和分析,旨在加深对现浇箱梁施工技术的理解和应用。

二、现浇箱梁的定义现浇箱梁,又称为模板箱梁,是指在工地现场搭建模板,并进行混凝土浇筑,形成一种承载力强、结构稳定的横梁结构。

它通常用于桥梁、超高层建筑、隧道等工程中。

三、现浇箱梁施工技术交底1. 设计参数和荷载要求:在进行现浇箱梁施工之前,需要明确设计参数和荷载要求。

设计参数包括梁的几何形状、尺寸和截面形式等;荷载要求包括荷载类型、作用位置和作用方向等。

这些参数和要求将决定施工过程中的各项措施和技术。

2. 模板搭设:模板的搭设是现浇箱梁施工中的核心环节。

首先要对箱梁进行测量和标记,确定梁的几何尺寸和位置。

然后按照设计要求,搭建箱梁的模板结构,包括梁底模板、侧模板和顶模板。

模板要牢固、稳定,并能承受混凝土浇筑时的压力和振动。

3. 钢筋布置:钢筋的布置是保证现浇箱梁强度和承载力的重要环节。

按照设计要求,在模板内部设置纵向和横向的钢筋,并严格控制钢筋的间距和纵横交叉点的连接。

钢筋的长度和直径要根据设计要求进行计算和选择。

4. 混凝土浇筑:混凝土是现浇箱梁的主要材料,浇筑过程需严格控制。

首先要对混凝土进行配制,使其符合设计要求;然后在模板内逐层浇筑混凝土,使用振动器进行振捣,以排除空隙和保证混凝土的密实性。

浇筑完成后,要进行养护,确保混凝土的强度和耐久性。

5. 模板拆除:在混凝土达到设计强度后,可以进行模板拆除工作。

拆除时要小心谨慎,避免损坏梁体和周围结构。

需要注意的是,拆除后的现浇箱梁仍需进行养护,以确保其稳定性和耐久性。

四、现浇箱梁施工中的常见问题及解决方法在现浇箱梁的施工过程中,常常会遇到一些问题,例如模板的破损、混凝土的质量问题等。

针对这些问题,需要及时发现并采取相应的解决措施,以避免影响施工质量和工程安全。

1. 模板破损:模板在施工过程中可能出现破损的情况,可能是由于施工人员操作不当、混凝土压力过大等原因导致。

现浇梁三级安全技术交底模板

现浇梁三级安全技术交底模板

一、交底依据1. 《建筑工程施工安全规范》(GB 50345-2010)2. 《混凝土结构工程施工质量验收规范》(GB 50204-2015)3. 《建筑施工高处作业安全技术规范》(JGJ80-2016)4. 《施工现场临时用电安全技术规范》(JGJ46-2005)二、交底目的为确保现浇梁施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行三级安全技术交底。

三、交底对象1. 施工项目负责人2. 施工班组负责人3. 施工一线作业人员四、交底内容一、安全教育培训1. 所有施工人员必须接受安全教育培训,掌握安全操作规程和事故应急处理方法。

2. 未经培训或培训不合格的人员不得上岗作业。

二、安全防护措施1. 高处作业安全- 在2米(含2米)以上的高度作业时,必须正确佩戴安全带,并将安全带系挂于可靠部位。

- 作业点四周应设置安全防护栏杆,栏杆高度不得低于1.2米。

- 严禁从高处向下方抛扔或从低处向高处投掷物料。

2. 用电安全- 施工现场临时用电必须符合《施工现场临时用电安全技术规范》的要求。

- 电气设备应定期检查、维修,确保安全可靠。

- 严禁私拉乱接电线,禁止使用非标准电源插座。

3. 机械安全- 施工机械必须符合国家相关标准,并定期进行检查、维护。

- 作业人员必须熟悉机械操作规程,严禁违章操作。

- 严禁酒后驾驶机械。

4. 个人防护用品- 所有施工人员必须正确佩戴安全帽、安全带、防尘口罩等个人防护用品。

- 作业环境温度过高或过低时,应采取相应的防护措施。

三、施工过程中的安全注意事项1. 施工现场应设置明显的安全警示标志,提醒作业人员注意安全。

2. 严禁在施工现场吸烟、饮酒。

3. 施工过程中发现安全隐患,应立即停止作业,并向项目负责人报告。

4. 严禁在施工现场斗殴、打架。

5. 严格执行施工现场安全管理制度,确保施工安全。

五、交底要求1. 施工项目负责人、班组负责人和作业人员必须认真听取交底内容,并签字确认。

箱梁钢筋三级技术交底

箱梁钢筋三级技术交底

箱梁钢筋三级技术交底
前言
在我国的桥梁建设中,箱梁结构得到了广泛应用。

箱梁的特点在于结构较为复杂,对其内部结构的要求也较高。

其中,钢筋的使用是箱梁结构中不可或缺的一部分。

因此,钢筋的布置和焊接技术,以及其他相关的技术细节都需要进行严格的交底。

本文将介绍箱梁钢筋三级技术交底的相关内容。

箱梁钢筋的三级技术交底
第一级交底
第一级交底是在梁体制作前,质量监督部门进行的交底。

首先,需要查看钢筋
供货单位的资格证明,确认其合法性。

其次,需要检查钢筋的尺寸、型号、质量等是否符合设计要求。

最后,需要对钢筋进行质量验收,验收合格后方可出厂。

第二级交底
第二级交底是在梁体加工前,钢筋加工班组和质量监督部门进行的交底。

首先,需要检查粘接件的焊缝、大小、位置等是否符合设计要求。

其次,需要对钢筋的切割、加工、焊接等过程进行监督和检查,保证工艺先进、质量优良。

最后,需要对成品进行质量验收,确保符合相关质量标准。

第三级交底
第三级交底是在梁体拼装和安装前,现场施工班组和质量监督部门进行的交底。

首先,需要对焊缝进行质量检查,保证焊接牢固、均匀。

其次,需要对钢筋的布置和焊接位置进行检查和确认,确保符合设计要求。

最后,需要进行整体质量验收,保证箱梁整体质量符合标准,可以安全使用。

通过本文的介绍,可以了解箱梁钢筋三级技术交底的相关内容,包括验收要求、工艺要求、施工要求等。

高质量的钢筋是箱梁结构的关键要素,对其质量进行严格监管和交底,对确保桥梁的安全使用起到了重要作用。

现浇梁三级安全技术交底模板

现浇梁三级安全技术交底模板

一、交底目的为确保现浇梁施工过程中的安全,提高施工人员的安全意识和自我保护能力,预防安全事故的发生,特进行现浇梁三级安全技术交底。

二、交底内容1. 作业人员安全教育培训(1)所有施工人员必须接受安全教育培训,了解本工程的安全技术要求。

(2)施工人员应熟悉《公路桥梁施工安全技术规范》等相关安全规定。

2. 安全防护用品及个人防护(1)进入施工现场前,必须正确佩戴安全帽、安全带等劳动保护用品。

(2)高处作业时,必须正确佩戴安全带,并将安全带拴挂在可靠的结构部位。

3. 施工现场安全措施(1)施工现场设置安全警示标志,明确警示区域。

(2)施工现场设置安全通道,确保人员、设备通行安全。

(3)施工现场设置临时围挡,防止无关人员进入。

4. 施工过程安全注意事项(1)现浇梁施工过程中,严格遵守施工工艺流程,确保施工质量。

(2)钢筋加工、绑扎、焊接等作业,注意防触电、防火灾。

(3)模板安装、拆除过程中,注意防止模板滑落、坍塌。

(4)混凝土浇筑过程中,注意防止混凝土溅落、伤人。

(5)高空作业时,注意防止物体坠落、坠落事故。

5. 施工现场环境保护(1)施工现场应做好垃圾分类、堆放,防止环境污染。

(2)施工现场应做好防尘、降噪、防毒等措施。

6. 应急处置(1)发生安全事故时,立即停止作业,组织人员撤离危险区域。

(2)迅速报告项目领导或现场管理人员,启动应急预案。

(3)对受伤人员实施急救,拨打120急救电话。

三、交底要求1. 施工单位应将本次安全技术交底记录在案,确保施工人员充分了解。

2. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

3. 施工单位应加强施工现场安全管理,确保施工安全。

4. 施工人员应严格遵守安全规定,确保自身和他人的安全。

四、交底时间本次安全技术交底时间为____年____月____日,地点为____。

五、交底人交底人:____(施工单位安全员)记录人:____(施工单位安全员)备注:本安全技术交底模板仅供参考,具体内容应根据工程实际情况进行调整。

现浇箱梁施工技术交底

现浇箱梁施工技术交底

现浇箱梁施工技术交底现浇箱梁施工是桥梁工程中的一项重要技术,其施工质量和进度直接影响着整个桥梁的质量和使用性能。

为了确保现浇箱梁施工的顺利进行,提高施工质量,现将现浇箱梁施工技术交底如下:一、工程概况本次施工的现浇箱梁位于_____桥梁,箱梁跨径为_____,梁高_____,采用_____混凝土浇筑。

二、施工准备1、技术准备熟悉施工图纸,进行图纸会审,编制施工方案和技术交底。

对施工人员进行技术培训,使其掌握施工工艺和质量标准。

2、材料准备水泥:选用_____品牌的水泥,确保其质量符合国家标准。

砂:采用中砂,细度模数为_____,含泥量不大于_____。

石子:选用_____规格的石子,含泥量不大于_____。

钢筋:选用_____品牌的钢筋,其质量和规格应符合设计要求。

外加剂:根据混凝土性能要求,选用合适的外加剂。

3、机械设备准备混凝土搅拌站:配备_____型号的搅拌站,确保混凝土供应满足施工需求。

混凝土运输车辆:准备_____辆运输车辆,保证混凝土运输的连续性。

吊车:选用_____吨位的吊车,用于吊运钢筋和模板等材料。

振捣设备:准备插入式振捣器和附着式振捣器若干。

4、现场准备对施工现场进行平整和硬化,确保施工场地的平整度和承载力满足要求。

搭建施工临时设施,如钢筋加工棚、材料堆场等。

做好施工排水系统,确保施工现场无积水。

三、支架搭设1、地基处理对支架基础范围内的地基进行处理,清除表层软弱土层,采用灰土换填或浇筑混凝土垫层等方法进行加固。

对处理后的地基进行承载力检测,确保其承载力满足支架设计要求。

2、支架选型根据箱梁的跨径、荷载等因素,选择合适的支架类型,如碗扣式支架、门式支架等。

3、支架搭设按照支架设计方案进行搭设,确保支架的立杆间距、横杆步距等符合要求。

支架搭设过程中,要及时设置剪刀撑和扫地杆,增强支架的稳定性。

4、支架预压支架搭设完成后,进行预压,预压荷载为箱梁自重的_____倍。

通过预压,消除支架的非弹性变形,测量支架的弹性变形值,为箱梁模板的预拱度设置提供依据。

现浇箱梁技术交底

现浇箱梁技术交底
2. 砼浇筑时要分层,振捣采用插入式振捣器,每层砼厚度不超过振捣棒的2/33/4倍,振捣时应不断的上下移动振动棒,以便振捣均匀.振捣上层砼应插入下层砼中5cm-10cm,并在下层砼初凝之前完成其相应部位的上层砼浇筑.移动振捣棒时可采用直线行列插入式或梅花行列插入式,前者移动距离不超过振动作用半径的1.5倍,后者不超过振动作用半径的1.75倍.总之振动棒移动时应尽可能保持一定规律,防止漏振或过振.另外砼在浇筑时应做好同期养生试件.砼浇筑完成后要用塑料布覆盖,到一定时候洒水养生,维持砼表面湿润,对于模板遮挡的砼面,应经常洒水润湿模板,使砼保持湿润状态.当同期养生试件强度达到不致因拆模而损坏砼且不小于2.5MPa时方可拆模.
4、支架安装要求
4.1 支架立柱前必须保证地基有足够的承载力,立柱底端设钢垫板来分散和传递压力;
4.2 支架安装必须预留施工预拱度。支架预留施工预拱度计算公式:
F=f1+f2+f3,其中f1:地基弹性变形,f2:支架弹性变形,f3:梁体扰度。预留拱度最大值设置在跨中位置,并按抛物线线形向两侧立柱位置分配,算得各点处的预留拱度值后用支架顶托进行调整。
(四). 预应力施工工艺
1.后张法预应力箱梁施工时,先在梁内设置穿入预应力筋的孔道,孔道的尺寸与位置应正确,孔道应平顺,端部预埋锚垫板应垂直于孔道中心线.管道应采用定位钢筋固定安装,使其能牢固地置于模板内的设计位置.
2.施加预应力所用的机具和设备应由专人使用和管理,并定期维护和效验.千斤顶与压力表应配套效验,以确定张拉力与压力表之间的关系曲线.张拉机具设备应与锚具配套使用,并在进场时进行检查和效验.
振 捣 方 法浇筑层厚度(mm)
用插入式振动器300
用附着式振动器300
用表面振动器、无筋或配筋稀疏时250

现浇箱梁施工三级技术交底

现浇箱梁施工三级技术交底

长春至深圳公路新民至鲁北联络线通辽至鲁北段
现浇箱梁施工技术交底
三级
(K30+000-K75+000)
中冶交通通鲁项目第三分部
二零一六年六月
现浇箱梁施工技术交底
(5)模板的接缝处应用双面胶密封。

3.3.2支座及预埋件安装
支座安装时,支座底和支座垫石表面必须保持洁净、水平而不光滑。

施工过程中必须保证支座上、下面的水平,支座四角高差小于1mm。

3.3.3支架预压
支架预压工艺详见下图:
图2-3 支架预压施工工艺流程框图
支架搭设完成之后,组织质量安全检查小组对支架的焊缝等各部件进行专门检查,待检查小组确认支架安装合格后,方可铺设现浇箱梁底模,以及对支架进行预压,采用防水砂袋预压。

支架预压的目的:通过对支架采取110%的荷载预压,可以验证支架的承载力、消除支架安装时的非弹性变形和了解支架在重载下的弹性变形等情况,。

支架现浇梁三级技术交底

支架现浇梁三级技术交底

1、允许偏差梁段长允许偏差为±10mm,梁高允许偏差为+10mm,0mm,顶板厚允许偏差为+10mm,0mm。

底板厚允许偏差为+10mm,0mm。

腹板厚允许偏差为+10mm,0mm。

隔板厚允许偏差为+10mm,0mm。

腹板间距允许偏差为±10mm。

腹板中心偏离设计位置允许偏差为10mm。

梁体宽允许偏差为+10mm,0mm。

10、模板表面平整度允许偏差为3mm。

模板表面垂直度允许偏差为每米不大于3mm。

孔道位置允许偏差为1mm。

梁段纵向旁弯允许偏差为10mm。

梁段纵向中线最大偏差允许偏差为10mm。

梁段高度变化段位置允许偏差为±10mm。

底模拱度偏差允许偏差为3mm。

底模同一端两角高差允许偏差为2mm,桥面预留钢筋位置允许偏差为10mm。

2、支模要求⑴模板及支架的材料质量及结构必须符合施工工艺要求⑵模板安装必须稳定牢靠,接缝严密,不得漏浆。

模板与混凝土接触面必须清理干净并涂刷隔离剂。

⑶拆模时的梁体混凝土强度应达到设计强度的75%及以上,且保证棱角完整。

⑷拆模时的梁体混凝土芯部与表层、箱内与箱外、表层与环境温差均不宜大于15℃。

气温急剧变化时不宜拆模。

⑸挂蓝经过试验并经监理工程师同意后进行侧模、内模、端模、底模安装,经检查合格后进行下道工序的施工。

编制:审核:日期:1、允许偏差钢筋加工受力钢筋全长允许偏差为±10mm。

钢筋加工弯起钢筋的弯折位置允许偏差为20mm。

钢筋加工箍筋内净尺寸允许偏差为±10mm。

桥面主筋间距及位置偏差(拼装后检查)允许偏差为15mm。

底板钢筋间距及位置允许偏差为8mm。

箍筋间距及位置允许偏差为15mm。

腹板箍筋垂直度(偏离垂直位置)允许偏差为15mm。

钢筋保护层厚度与设计厚度允许偏差为+5mm,0mm。

其他钢筋偏离量允许偏差为20mm。

2、钢筋加工要求⑴钢筋加工:钢筋下料、钢筋加工厂集中生产,桥位现场绑扎。

⑵连续梁钢筋绑扎顺序:先绑扎底板、腹板钢筋成网片吊装,安装内模后吊装顶板钢筋网,预应力管道及梁体其它预埋件跟随底、腹、顶板钢筋绑扎时及时组织安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目三级技术交底记录表现浇箱梁三级技术交底一、施工准备1、施工技术准备施工前熟悉设计图纸,明白设计意图,图纸有疑问的及时与设计单位取得联系。

由第一驻地办结构、安全工程师会同一标段技术负责人对现场负责人、施工员、具体操作工人进行了现浇箱梁施工技术交底及安全交底,保证现场操作者能按设计规范要求施工。

做好职工上岗前各种质量、安全意识教育,保证工程开工的顺利进行。

2、材料准备开工前,对碎石、水泥等原材料进行取样检验,检验合格后方可进场,进场后按照规定的频率进行抽检,经监理工程师确认合格后方可用于本工程。

二、支架地基处理支架拼装前首先将原地面的软土清除干净,换填15c m厚石灰土,用压路机分层碾压密实并保持顶面水平,以满足承载力的要求。

对于桩基处系梁承台基坑要分层回填夯实,压实度达到90%。

泥浆池处,根据现场实际情况,将泥浆全部清理干净,泥浆底下50cm范围内的软土予以清除,换填石灰土并分层回填夯实,压实度需达到90%。

所有基础处理完以后,经检测合格并满足地基承载力要求后,在顶面再浇筑20cm厚C20混凝土。

基础四周设30x 50cm排水沟,保持场内干燥。

三、支架搭设根据设计要求和工期安排,结合现场情况、交通状况,连续箱梁支架搭设采用满堂支架,通车道采用钢管型钢支架。

现浇梁支架搭设之前,首先清除地面杂物,做好支架地基处理和周围排水系统。

现浇梁施工之前进行支架超载预压,取得弹性变形、非弹性变形数值,根据变形数值设置预拱度。

跨越交通要道施工搭设过车门洞,门洞分上、下各两个行车道,钢管型钢梁式支架共设置4 跨,单跨净宽5m,净高5.5m,立柱形式采用单排柱,两边双排柱加强稳定。

1 、碗扣支架施工1.1 铺设支架垫板地基处理完毕后,在处理好的地基上按照支架布置放样,铺设120mmx 150mm方木,采用3cm厚的1:3水泥砂浆找平,并洒水养护,待砂浆达到一定强度后,进行支架搭设。

支架立杆底部设可调底座,底座底板尺寸12cmK 12cm丝杆最大露出长度不超过底托长度的1/3 。

1.2支架布置立杆布置:本设计采用立杆间距尺寸为0.6 m,水平横杆步距120cm水平杆及剪刀撑:为保持满堂支架的整体稳定,支架顶、底20cm处采用①48 钢管及扣件设置纵横两个方向的扫地杆,步距5.5 米, 桥墩三分之一处用水平杆与砼面夹紧或顶紧(抱箍) , 以增加支架的附着力。

顺桥向与横桥向剪刀撑分别按每3排设置一道,钢管采用①48钢管及扣件,钢管与地面夹角呈45°〜60°。

1.3方木以及分配梁布置在支架可调U 型顶托上顺桥向放置I10 工字钢主龙骨,横桥向铺设10cmx 10cm方木次龙骨。

1.4操作要点(1)支架基础压实并填筑灰土处理,在其上浇筑混凝土20厘米并找平。

(2)水平杆伸出扣件的长度均应大于10cm以防杆件滑脱,水平杆在墩柱处用纵横水平杆与墩柱抱死,增强支架稳定性。

( 3)支架安装过程中,应随时校正垂直度,安装① 22 斜拦杆,垂直偏差控制在支架高度的1/200以内,水平偏差控制在5cm以内。

(4)可调底座顶托丝杆伸入立杆长度不小于30cm以确保在浇注砼过程中,丝杆与立杆之间连接可靠。

( 5)剪刀撑按设计要求安放,并与立杆可靠连接。

( 6)搭设支架时在箱梁两侧顺桥向安装工作梯,在挑臂外侧安装防护栏杆及安全网。

(7)顺桥向钢管、承受方木接头应错开布置,不能全部集中在同一断面上。

2、钢管型钢梁式支架施工2.1施工准备将原地面压实,对地基进行夯实,浇筑20c m厚混凝土进行硬化。

2.2 地基和基础设置钢管支架基础采用C25混凝土基础,在原有路面上按照设计位置进行基础放样。

支设木模,在靠近底面5cm处铺设一层钢筋网片,浇筑基础混凝土基础混凝土强度达到4MPa以上时拆除侧模,待强度达到80沖上时,方可进行钢管柱的安装。

2.3 钢管柱搭设钢管支架共设9排钢管柱,钢管为①426X 8mm钢管。

省道上3排为单排,每排9 根。

每排钢管柱之间,用[14a 槽钢作剪刀撑(横向联系)焊接。

钢管柱上面布设一块400X 400X 10mnil勺钢板,以分散应力。

钢管柱采用人工配合16t 吊车进行安装,钢管柱竖立后,调整垂直度,满足要求后,进行柱底固定。

柱底完成固定前,吊车不松钩,防止发生意外。

当同排钢管柱达到2 根以上时,及时焊接槽钢平联及斜撑,然后继续进行下根钢管柱勺安装。

钢管柱安装完毕,安装横梁,钢管柱与柱顶横梁工字钢焊接固定。

2.4钢管柱支墩上横梁在每排钢管柱顶设2根I40a 双拼工字钢横梁,点焊焊接。

每根横梁长度18m,共设9 组。

双拼工字钢在地面上排焊接成型后吊上钢管柱顶上再焊接。

2.5工字钢纵梁横梁顶设19根145a工字钢纵梁,每根纵梁长度9-12m,两端超出横梁轴线各50cm 纵梁与横梁间用点焊固定,便于拆卸。

2.6安全防护板在箱梁翼缘板下勺纵梁上先铺横向5cm 厚勺木板,作为施工时勺防坠落物板,四周设防护护栏,两侧用防抛网形成全封闭施工。

防护栏杆高出箱梁顶面1m。

2.7方木布置在支架工字钢纵梁上横桥向铺设10cmX10cm 方木龙骨,中心间距25cm-40cm。

2.8操作要点支架基础按技术交底进行处理,并找平;剪刀撑按设计要求安放,并与立柱可靠连接;搭设支架时在箱梁两侧顺桥向安装工作梯,在挑臂外侧安装防护栏杆及安全网。

四、支架预压根据设计要求及有关规定,现浇连续箱梁勺支撑体系、模板体系施工完后,应对支架及脚手架等承力系统进行预压,以消除架体的非弹性变形,确保箱梁混凝土的浇注质量。

1、预压方法1.1预压前支架顶标高设置为防止预压后,由于支架的变形等原因需对支架进行较大的调整,给施工带来较大的困难,因此在预压前,需对支架顶标高进行设置,预加理论沉降变形以及预拱度。

预压前支架顶标高二设计标高+理论沉降变形+设计预拱度。

1.2支架验收支架搭设好后,根据省项目部、总监办以及相关规范的要求进行支架验收,确保钢管与钢管之间、钢管与工字钢之间、工字钢与工字钢之间、工字钢与方木之间,方木与模板之间等各相邻面接触合乎要求,位置准确。

1.3布置测量标高点在底模上布置测量标高点,测点布置位置:顺桥向布置5处,为支点、1/4 、1/2 ,每一处横断面方向布置5 点,共布置测量标高点25 点。

2、满载预压荷载计算根据计算,支点部位的荷载为1.2 X 26= 31.2kN/m2(1.2m为砼折算高)即支点2.12m宽的范围内需堆载二1.2 X 31.2=37.44kN,即3.8吨/m1/4 、1/2 部位的荷载均为23.9kN/m2(0.22+0.25+0.45=0.92m)1/4、1/2 部位范围的堆载=1.2 X 23.9=28 .70kN,即2.9t/m3、预压荷载材料预压荷载采用大砂袋。

砂袋应逐袋称量,重量宜控制在1000kg左右,要设专人称量,专人记录,称量好的砂袋一旦到位就必须采用防水措施,要准备好防雨布。

加载时用汽车吊提升到箱梁上部。

4、分级加载通常加载宜分3 级进行,即40%、70%、100%的加载总量。

如果加载100% 后所测数据与持荷48 小时后所测数据变化很小时,待48 小时内累计沉降量不超过5mm 达到设计要求,表明地基及支架已基本沉降到位,可卸载,否则还须持荷进行预压,直到地基及支架沉降到位方可卸压。

每级加载后,分别测定各级荷载下支架和支架梁的变形值,全部加载完成后,(即卸载前)再观测一次。

将各阶段各测点高程记入表格中,并算出相应变形量。

5、分级卸载卸载顺序与加载顺序相反,每次卸载后都要观测一次,将各阶段各测点高程记入表格中,并算出相应变形值。

6、观测数据的处理通过观测各测量标高点在加(卸)载不同阶段时的标高值,算出支架在各阶段相应的变形数据,将各标高值及变形数据整理并记入变形量成果表中。

7、设置施工预拱度根据支架变形值及设计预拱度设置施工预拱度,按两次抛物线变化计算各点的预拱度,施工预拱度为支架变形值。

五、底模及腹板外侧模安装施工之前必须对模板进行放样,原则要求拆模后混凝土美观,严格按大样图拼。

1、模板设计与加工为保证箱梁外观,外模采用1220X 2440X 12mn优质竹胶板。

翼缘板及底模、箱梁侧模采用胶合板木模,厚度不小于10mm并采用10X 10cm方木作肋。

方木均两面刨光压平,方木搁置在支架调节支撑顶端,方木与方木间用帮板连接,板与方木用圆钉连接。

箱体内模采用组合钢模板。

2、模板安装模板安装采用吊车进行起吊,人工配合进行安装,内模用垫块进行竖向定位,内、外侧模间安装钢支撑进行水平定位。

在底板铺设前,先按底板宽度放出中心线,沿中心线向两侧对称拼装竹胶板,应注意各跨底模标高的控制工作,按直线段5 米一个断面进行控制。

在底板铺设时,为了防止底板漏浆,在纵横向竹胶板接缝处用海绵条或双面胶粘贴在竹胶板底层,局部位置接缝用玻璃胶进行胶合,保证拼缝顺直、平整、严密。

在底模铺设完成后,重新标定桥梁中心轴线,对箱梁的平面位置进行放样,在底模上标出腹板侧模、内腹板、翼板边线和钢筋布置的位置。

侧模的制作与施工,加工时按第一浇注节段和一个标准跨配置。

从结构安全角度考虑,内模加工成一次性内模。

为了方便模板拆除利用,将模板切割成宽度为0.6 米板,节段按一块标准板长度设置,加工时横向接头要保证平齐,且相邻两截面尺寸要一样,以便于安装。

内模在桥上场地逐段拼装,并按安装顺序编号。

内模用钢支撑进行定位加固。

为便于内模从箱梁内取出,在每一跨箱梁的每一小箱顶板上预留一个120 cm (纵向)X 100 cm (横向)的人洞;每一跨箱梁底板钢束张拉、压浆及封锚完成后,将人孔浇注混凝土封闭。

所有模板均采用螺杆及木支撑固定,固定后的模板必须位置准确,模板内几何尺寸符合设计要求,线条顺直,模板接缝处均采用5-10mm海绵衬垫,保证接缝无漏浆现象,严格控制相邻模板高差,使其符合规范要求,确保构件外观质量。

在安装模板时特别注意以下问题:在梁端预应力锚头位置的模板和锲形块模板,按设计要求做成规定的角度与形状,并保证锚头位置混凝土面与该处钢绞线的切线垂直。

在靠近张拉端,顶板模板设置适当面积的工作孔,以便进行预应力张拉工作。

所有排气孔、压浆孔、泄水孔的预埋管及桥面泄水管按设计图纸固定到位,预埋件的预埋无遗漏且安装牢固,位置准确。

当梁体的混凝土强度达到设计强度的50%以上后方可进行内模拆除。

如果拆模时间过早,容易造成箱梁顶板混凝土下挠、开裂而影响到梁体质量,甚至倒坍;如果拆模时间过晚,将增大了拆模难度,造成拆模时间长且容易损坏模板。

六、钢筋绑扎及预应力管道布设1 、钢筋安装底、侧模板安装调试完毕,并经检查合格后,即可开始进行钢筋的绑扎。

钢筋绑扎前复测模板的平面位置及高程,无误后进行钢筋绑扎。

钢筋半成品下料与制作在钢筋棚完成,骨架绑扎在现场进行。

相关文档
最新文档
