现场施工组织课程设计指导手册

合集下载

施工组织课程设计指导书

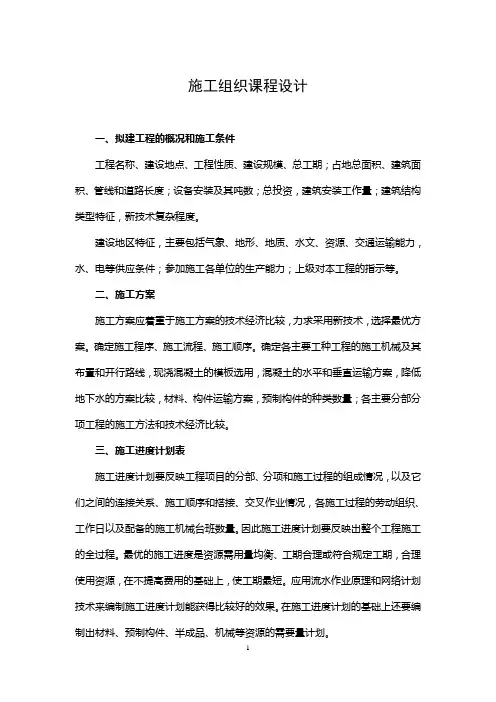

施工组织课程设计指导书

施工组织课程设计一、拟建工程的概况和施工条件工程名称、建设地点、工程性质、建设规模、总工期;占地总面积、建筑面积、管线和道路长度;设备安装及其吨数;总投资,建筑安装工作量;建筑结构类型特征,新技术复杂程度。

建设地区特征,主要包括气象、地形、地质、水文、资源、交通运输能力,水、电等供应条件;参加施工各单位的生产能力;上级对本工程的指示等。

二、施工方案施工方案应着重于施工方案的技术经济比较,力求采用新技术,选择最优方案。

确定施工程序、施工流程、施工顺序。

确定各主要工种工程的施工机械及其布臵和开行路线,现浇混凝土的模板选用,混凝土的水平和垂直运输方案,降低地下水的方案比较,材料、构件运输方案,预制构件的种类数量;各主要分部分项工程的施工方法和技术经济比较。

三、施工进度计划表施工进度计划要反映工程项目的分部、分项和施工过程的组成情况,以及它们之间的连接关系、施工顺序和搭接、交叉作业情况,各施工过程的劳动组织、工作日以及配备的施工机械台班数量。

因此施工进度计划要反映出整个工程施工的全过程。

最优的施工进度是资源需用量均衡、工期合理或符合规定工期,合理使用资源,在不提高费用的基础上,使工期最短。

应用流水作业原理和网络计划技术来编制施工进度计划能获得比较好的效果。

在施工进度计划的基础上还要编制出材料、预制构件、半成品、机械等资源的需要量计划。

四、施工平面图施工平面图上说明施工现场“三通一平”要求,现场临时建筑物、围墙、道路、水电管网、施工机械、搅拌站、工棚及仓库等布臵,力求使材料及预制构件的二次搬运最少。

文明施工主要是指施工现场井井有条,布臵合理,各种运输路线畅通,为施工创造良好的条件,施工垃圾能及时回收利用和清运处理,排水系统能迅速排除雨水和施工废水,材料、构件堆放方便施工而有利于减少损耗,现场符合安全管理规定。

五、质量、安全、防火措施保证工程质量、安全、节约、文明施工所采用的措施是单位工程施工组织设计的必须内容,制定这些方法是施工组织设计者带有创造性的工作,应予以重视。

施工组织课程设计任务书和指导书

施工组织课程设计任务书和指导书

一、课程设计目的通过本次课程设计,使学生掌握单位工程施工组织设计的编制方法和编制步骤,能正确运用所学的基本理论知识,独立完成单位工程施工组织设计。

二、课程设计题目 :单位工程施工组织设计 图纸由指导教师提供,工程量采用预算作业成果。

题目:某单位工程施工组织设计,地点如下图所示,施工场地平垣,在市区内,三通一平已完成,施工图纸另给(以预算科课程设计用的施工图纸相同)三、课程设计任务 1、施工组织设计的任务 (1)编写施工方法与施工方案。

(2)编写施工准备工作,计划与各项资源需要量计划表。

(3)绘制施工进度计划表。

(横道图一张) (4)绘制施工平面布置图。

(3#图一张)(5)编写各项技术组织措施与各项技术经济指标。

2、施工组织设计的主要内容(1)工程概况。

主要内容:建筑特点,结构特点简介,以及装修特点,施工条件,地形,地貌,特点简介,以及工程所在处的社会,经济环境。

(2)施工方法与施工方案。

主要内容:施工程序,施工流向;主要分部分项工程的施工方法;主要施工机械的选用;施工新技术,新方法,新材料的运用。

官山三路茂名路拟建工程(3)施工准备工作与施工进度计划表。

主要内容:施工准备工作计划表,分部分项工程的划分;进度控制的计划系统,进度控制实施计划,编制横道图。

(4)各项资源需要量计划表。

主要内容:水泥、砂、石砖、钢材以及各构配件需要计划表。

(5)施工平面图。

主要内容:水平及垂直运输机械的布置,主要材料及构配件的堆放,仓库,搅拌站的布置,临时设施的布置,施工现场道路,给排水,供电网络布置。

(6)各项技术组织措施与各项技术经济指标。

主要内容:文明施工各项措施、安全、质量措施,节约材料措施,各级技术管理人员职责等。

四、课程设计要求1、书写的清晰,条理清楚,内容符合实施施工要求,用4A纸书写。

2、进度计划表要用3#图纸绘制;横道图一张。

3、施工平面图用3#图纸绘制,应用标准图例绘制。

4、按设计内容顺序装订成册。

施工组织课程设计指导书

施工组织课程设计指导书

施工组织课程设计指导书(适合07级建筑工程技术专业)班级姓名指导教师施工组织课程设计指导书---多层框架结构厂房认真阅读课程设计任务书,明确设计条件和设计要求和设计任务,参考相关的专业书籍,如施工组织设计、施工技术、建筑机械等,按照要求,及时完成设计任务。

设计过程如下:一、设计内容与工作量(一)内容:按任务书的1~7项内容(二)设计工作量1、A4开纸的设计说明书,其中主要有:(1)工程概况:本工程设计内容简介,本工程施工组织的条件,本施工组织的特点(2)施工方案拟定说明,对主要分部分项工程的施工顺序、施工方法、施工机具的选择、流水施工组织的说明,应适当用插图、表格表达所选方案(3)主要材料、机械及劳动力需要量计划(4)、质量、安全、冬雨季施工技术措施(5)技术经济指标2、进度计划,用二张2号图表达,内容形式符合要求。

一张用双代号网络图表示主体工程施工进度计划,一张用横道图表示单位工程施工进度计划,形式必须符合教材要求。

3、绘出施工平面图:用一张2号图表达,内容及形式符合要求。

二、依据与要求(一)通过课程设计要求学生能运用基本理论知识,学会编制单位工程施工组织设计的内容、方法、步骤。

(二)依据:1、设计任务书所提供的施工条件;建筑设计简图、构造2、设计所须的教材、资料、手册、定额三、设计步骤与方法(一)步骤:熟悉实际任务书上的建筑平面、构造,熟悉本施工设计的内容、依据、条件→列出施工进度计划所需的分部分项工程名称,并计算工程量→拟定主要分部分项工程的施工方案→编制主体结构的网络施工进度计划→编制单位工程水平施工进度计划→设计施工平面图→编写说明书(二)分部分项工程项目划分:按照本设计任务书的要求,分项不能过粗,也不宜过细,以构件、构造层次划分为宜,编制单位工程水平施工进度计划时以下划分提供参考:1、土方及基础工程:人工开挖基坑土方,柱基垫层浇筑,浇筑R.C柱基和基础梁,坑槽、室内地坪回填。

2、主体结构工程:搭设塔吊(吊装预制板),浇筑R.C框架柱,浇筑R.C框架梁、卫生间板、连系梁、楼梯,安装YKB板,砌筑内外砖墙,搭设外角手架(逐层),屋面找平层、防水层、隔热层3、装饰工程:天棚面内墙面抹灰,楼面找平层、楼面水磨石面层,外墙抹灰、外墙贴面砖,安装门窗扇,钢门窗安玻璃,门窗、栏杆油漆,天棚内墙刮腻子,卫生间墙裙贴瓷砖,拆塔吊,砼散水,4、水电安装、5、其他工程(三)各分项工程量计算:按任务书所给(四)劳动量计算:按任务书所给(五)拟定分部分项工程施工方案:应拟的分部分项工程主要有:土方工程、柱基础、回填土、垂直运输机械、脚手架、模板、钢筋、砼、砌墙、屋面防水、吊装YKB,水磨石楼面,外墙装饰、天棚内墙抹灰。

《施工组织设计》指导书-课程设计

《施工组织设计》指导书-课程设计

《施工组织设计》指导书-课程设计《单位工程施工组织设计》指导书一.设计内容以指导教师给定的一个单位工程为对象,编制对单位工程的施工过程起指导和制约作用的单位工程施工组织设计。

其具体内容包括:1.工程概况编写工程概况,应对拟建工程的工程主要情况、各专业设计特点和工程施工条件等做一个简要的、突出重点的文字介绍。

2.施工部署施工部署是对单位工程的实施过程做出的统筹规划和全面安排,其内容包括单位工程施工的主要目标、施工顺序及空间组织、施工组织安排等。

3.主要施工方案施工方案是是以分部(分项)工程为主要对象编制的施工技术与组织方案,用以具体指导其施工过程。

4.单位工程施工进度计划编制单位工程施工进度计划应在既定施工部署的基础上,根据规定的工期和资源供应条件,用横道图或网络图,对该单位工程的各项施工过程的施工顺序、起止时间和相互衔接关系做出统筹规划和安排。

5.施工平面图施工平面图是在施工用地范围内,对各生产、生活设施及其他辅助设施等进行规划和布置。

施工平面图设计应根据工程规模、特点和施工条件,正确地确定在主体工程施工阶段所需各种生产、生活设施与拟建工程之间的合理位置关系。

6.主要施工管理计划施工管理计划应包括进度管理计划、质量管理计划、安全管理计划、环境管理计划、成本管理计划、及其他管理计划等。

各项管理计划的制定,应根据项目的特点有所侧重。

二.设计方法及要求第0章编制依据依据建筑施工组织设计规范(GB/T50502-2009)施工组织设计应以下列内容为编制依据:1.与工程建设有关的法律、法规和文件。

2.现行国家和地方标准、有关技术规定和技术经济指标。

3.工程所在地区行政主管部门的批准文件,建设单位或施工单位主管部门对施工的要求。

4.工程施工合同或招投标文件。

6.工程设计文件。

7.工程施工范围内的现场条件,工程地质及水文地质、气象等自然条件。

8.与工程有关的资源供应情况。

9.施工企业的生产能力、机具设备状况、技术水平等。

施工组织课程设计指导书

施工组织课程设计指导书

-土木工程专业建筑施工组织课程设计指导书黑龙江工程学院土木与建筑工程学院20011年5月一、单位工程施工组织设计的作用与任务单位工程施工组织设计是以单体工程为对象而编制的,用以指导现场施工活动经济文件。

它对落实施工准备,保证施工有组织、有计划、有秩序地进行,实现质量好、工期短、成本低的良好效果,均起着重要作用。

单位工程施工组织设计的任务主要有以下几个方面:(1)贯彻施工组织总设计对该工程的规划精神。

(2)选择施工方法、施工机械,确定施工顺序。

(3)编制施工进度计划,确定各分部、分项工程间的时间关系,保证工期目标的实现。

(4)确定各种物资、劳动力、机械的需要量计划、为施工准备、调度安排及布置现场提供依据。

(5)合理布置施工现场,充分利用空间,减少运输和暂设费用,保证施工顺利、安全地进行。

(6)制定实现质量、进度、成本和安全目标的具体措施,为施工管理提出技术和组织方面的指导性意见。

二、单位工程施工组织设计的内容由于不同工程对象的性质、结构及规模,施工的地点、时间与条件,施工管理的形式与水平方面的差异,单位工程施工组织设计的内容也略有差异,但一般应包括以下主要内容:(1)工程概况。

包括工程建设概况、设计概况、建设地点特征、施工条件及工程特点等。

(2)施工方案。

包括确定施工展开程序和施工起点流向,划分流水段,选择主要施工的施工方法和施工机械,确定施工顺序。

(3)施工进度计划。

包括划分施工项目,计算工程量,劳动量和机械台班量,确定各施工过程持续时间和流水节拍,绘制进度计划图表。

(4)施工准备工作计划。

包括技术准备,现场准备,机械、设备、工具、材料、构件、加工品、劳动力的准备等。

(5)各项资源需用量计划。

包括劳动力、材料、构件、机具等的需用量计划及供应计划。

(6)施工平面图。

反映一个或几个主要施工阶段现场平面规划布置,包括各种主要材料、构件、半成品堆放安排,施工机械、加工场地、临时房屋、水电管线、道路等的安排布置。

施工组织课程设计任务书和指导书

施工组织课程设计任务书和指导书

《施工组织》课程设计任务书适用专业:11级建筑工程技术一、课程设计目的通过本次课程设计,使学生掌握单位工程施工组织设计的编制方法和编制步骤,能正确运用所学的基本理论知识,独立完成单位工程施工组织设计。

二、课程设计题目:单位工程施工组织设计(框架结构)1、工程概况建筑概况:某四层学生公寓,底层为商业用房,上部为学生公寓,建筑面积3277.96m2,基础为钢筋混凝土独立基础,主体工程为全现浇框架结构,胶合板门,铝合金窗,外墙贴面砖,内墙为中级抹灰,普通涂料刷白,底层顶棚吊顶,楼地面贴地板砖,屋面用200mm厚的加起混凝土块做保温层,上做SBS改性沥青防水层,其劳动量见附表:2、施工条件:本工程位于该市东郊山坡地段,三面均有公路,交通便利,东面及南面为已建工程:厂内旧房、坟墓已由建设单位拆除,平整场地已在准备工作阶段完成,场地平整均按平均施工高度为-0.5米。

(1)开竣工时间:由当年9月1日开工至次年2月1日竣工,施工时间145天左右控制(2)气象条件:施工期间最低气温4°C,最高气温30°C,施工开始气温较高,以后逐月降低,春节以后有回升,施工期间很少有雨,主导风向为东偏南(3)土壤及地下水:土为二类土,地下水位-3.0米(4)抗震要求:7度抗震烈度设防(5)技术经济条件:全部预制构件。

各类钢窗、饰面材料等均有相关专业厂家生产,分批成套运至工地,三大建材由建设单位提供,运距10-15千米,地方性材料(砖砂石等)就地取材,可按计划运到现场。

施工承包公司专业工种齐全,各类施工机具型号数量较齐备,施工时可选用。

施工工地距公司生产生活基地较近,现场不舍临时住房及食堂。

施工前已做好三通。

(6)工程特点分析:本工程为一般框架结构,无特殊装饰要求,工期较短,为确保按期竣工,必须组织好各项施工项目相互交叉配合及流水施工,并采用生产率较高的塔式起重机,已减少二次运输和不必要的返工和窝工现象。

三、课程设计任务1、施工组织设计的任务(1)内容包括拟定施工方案、技术组织措施劳动量、工作持续时间的计算书、主要机具和材料计划等、编写各项技术组织措施与各项技术经济指标。

施工组织课程设计指导书

施工组织课程设计指导书

施工组织设计指导书土木工程系土木工程教研室2012年3月施工组织设计指导书施工组织设计是综合应用本专业课的有关知识,联系各种实习活动接触过的生产实际情况,检验所学的理论知识,解决施工过程中的实际问题,并用指导施工全过程的纲领性的技术性综合文件。

一、设计程序熟悉施工图样及有关资料→介绍工程概况→确定施工方案,选择施工方法和施工机具→用已计算好的工程量初排各分部工程施工进度计划(横道图)→连接各分部工程进度并进行优化调整→依据调整好的进度编制施工网络计划→根据进度计划编制主要资源需用量计划→根据总平面内容计算仓库面积、加工棚面积及临时建筑面积→绘制施工平面图→装订整理。

二、设计准备在熟悉图样的基础上认真阅读任务书、指导书及有关技术资料,收集借阅有关参考书。

三、设计内容及步骤(一)工程概况1、工程特点a、工程建设:拟建工程的建设单位、工程性质、名称、用途、资金来源及工程造价,开竣工日期、设计单位、施工单位,施工图纸情况(是否出齐、会审等)施工合同是否签订,上级有关文件或要求等。

b、建筑设计:建筑面积及平面组合情况、层数、层高、总宽、总高、总长等尺寸及平面形状,室内外装修的构造及做法等。

c、结构设计:基础类型、埋置深度;主体结构的类型,墙柱、梁、板的材料及截面尺寸,预制构件的类型、重量及安装位置,楼梯构造及形式等。

2、施工特点说明工程重点所在。

砖混结构住宅建筑的施工特点是:砌砖和抹灰工程量大、水平和垂直运输量大等。

单层排架结构厂房的施工特点是:基础挖土量及现浇砼量大,现场预制构件多及结构吊装量大、土建、设备、电器、管道等施工安装的协作配合要求高等现浇钢筋砼高层建筑的施工特点是:结构和施工机具设备的稳定性要求高,钢材加工量大,混凝土浇筑困难,脚手架塔设要进行设计计算,安全问题突出,要有高效率的机械设备等。

3、地点特征位置、地形、地质、水位、水质、气温、冬雨期时间、主导风向、风力、地震裂度等。

4、施工条件“三通一平”情况,施工现场大小及周围环境、施工单位机械、设备、劳动力落实情况;施工管理水平、现场临时设施、供水供电问题的解决等。

施工组织课程设计指导书

施工组织课程设计指导书

施工组织课程设计指导书班级:姓名:学号:指导教师:四川理工学院结构教研室单位工程施工组织设计是由承包单位编制的,用以指导其施工全过程施工活动的技术、组织、经济的综合性文件,它的主要任务是根据编制施工组织设计的基本原则、施工组织总设计和有关的原始资料,结合实际的施工条件,从整个建筑物的全局出发,进行最优施工方案设计,确定科学,合理的分部分项工程之间的搭接与配合关系,设计符合施工现场情况的施工平面布置图,从而达到工期短、质量好、成本低的目的。

一个施工组织设计的主要内容,可以概括为三个一:“一图、一表、一案”,一图即一张施工现场的平面布置图,一表即整个工程的施工进度计划表,一案即整个工程的施工方案。

单位工程程施工组织设计的内容,依工程规模、性质、施工复杂的程度不同而有所不同,但一个较完整的施工组织设汁应包括以下内容:1.工程概况及其施工特点分析2.施工方案设计3.单位工程施工进度计划表5.劳动力、材料、构件、施工机械等资源需要量计划6.单位工程施工平面图7.主要技术组织措施8.质量、安全保证措施9.新技术、新工艺、新材料10.主要技术经济指标下面就各项内容简述如下:一、工程特点及其施工特点分析工程特点及其施工特点分析是对拟建工程的工程特点、地点特征和施工条件等所作的一个简单的、突出重点的介绍。

其主要内容包括:(一)、工程建设概况工程建设既况主要介绍拟建工程的建设单位、工程名称、施工单位、施工图纸情况、施上合同、主要部门的有关或要求,组织施工的指导思想等。

(二)、施工概况工程概况是对工程全貌进行综台说明,主要介绍以下几方面内容:1、建筑设计特点一般需说明:拟建工程的建筑面积、层数、高度、平面形状和平面组合情况及室内外装修情况。

如果详细具体的还要附以平、立、剖面等简图:2、结构设计特点一般需说明:基础类型、埋置深度、主体结构的类型,预制构件的类型及安装位置等。

3、建设地点特征包括拟建工程的位置、地形、工程地质和水文地质条件,不同深度土壤的分析,;冻结时间与冻结厚度,地下水位、水质和气温,冬雨季施工起止时间,主导风向和风力等。

施工组织课程设计指导

施工组织课程设计指导

第一章编制依据及说明(参考任务书指导书)第二章工程概况(参考任务书指导书)第一节建筑设计特点第二节结构设计特点第三章现场平面布置(施工平面图)施工现场平面布置图第四章施工方案(重点)第一节施工准备第二节施工现场临时用电第三节施工现场临时用水第四节主要分项工程的施工方法1. 混凝土工程2. 钢筋工程3. 脚手架工程4. 砖砌体工程5. 模板工程6. 屋面工程7. 基础工程第五章施工组织及施工进度计划第一节主要工序(工艺流程图,可参考任务书指导书)第二节劳动力安排(劳动力需求计划)第三节施工管理机构和项目经理部的组成第四节施工进度计划及措施1. 进度计划监督管理2. 施工进度计划(写清工期、绘制横道图)第六章质量保证措施第七章工期保证措施第八章施工部署第一节质量目标(优、良、及格)第二节工期目标(天数注明)第三节安全管理目标第四节文明工地管理目标第九章施工技术措施第一节冬季施工管理措施第二节雨季施工管理措施第十章机械设备配备情况(机械需求计划表)第十一章安全施工措施第十二章文明施工措施第十四章附图表附图表主要技术、管理人员配置表施工工艺流程表表(二)工具机械设备配置计划名称规格数量用途塔吊QT1-6型H=30m R=20mQ=2t-6t, 轨距3.8m1台结构阶段垂直运输400L搅拌机滚筒式2台砂浆、混凝土搅拌机3t单筒卷扬机2台装修阶段垂直运输电焊机Bx3-3002台楼梯、阳台焊接插入式振捣器HZ-503台浇捣混凝土蛙式打夯机HW-202台基础回填土电锯MJ1041台木作工程电刨MB1031台桥式脚手架桥长150m外脚手架、装修架子平台架子10个砌砖内脚手机动翻斗车0.5平方米2台砂浆、混凝土水平运输材料及构件需用计划序号品种规格需用量单位数量1水泥325#、425#T400 2钢筋Ⅰ、Ⅱ级T50 3钢材 A3T4 4木材m3605石子1.5、2.5、5.0cm m37506砂子中、粗m38007红砖75#千块2808沥青30甲T 4.5 9卷材350g卷100 10油漆清油、铅油kg400 11玻璃3mm m21000 12石灰303013钢筋砼构件槽型板块35114门窗m 2/樘581/-15铁件T3劳动力需用计划及配档表工种按工程施工阶段基础阶段主体阶段内装修外装修竣工清理备注瓦工6060303030木工20015060钢筋8080工安装202540工架子15151515工抹灰/808025工油漆/5015工防水1015工普通2020252530工施 工 机 械 设 备 配 备 表序号机械名称数量单位功率合计功率1塔 吊240KW80KW 2砼输送泵车280KW160KW 3双笼电梯244KW88KW4切断机2 5.5 KW11KW 5成型机2 3 KW6KW6钢筋调直机110KW10KW 7电渣压力焊机153KVA53KVA 8电焊机335KVA105KVA 9对焊机1100KVA100KVA 10圆 锯2 5.5 KW1) 11KW11平刨机2 4 KW8KW 12压刨机2 3 KW6KW 13振动机15 1.5KW22.5KW 14碘灯4 3.5KW14KW 15办公照明48430KW30KW 16生活照明25830KW30KW 17高压水泵17.5KW7.5KW 合计:484KW+258KVA。

施工组织课程设计指导书

施工组织课程设计指导书

地质工程专业(岩土工程勘察方向)《施工组织课程设计》指导书董青红,孙如华,王档良,朴春德编写中国矿业大学资源与地球科学学院2011年10月目录前言 (1)一、课程设计的目的任务 (1)二、课程设计的主要内容 (1)三、课程设计的安排 (2)四、课程设计作业的格式与要求 (2)五、课程设计的考核 (2)六、指导书附件目录 (3)附件1施工组织课程设计任务书 (4)附件2关于设计资料不扩散的声明 (5)附件3施工组织课程设计备选设计资料目录 (6)附件4施工组织设计范例(共5例) (7)前言根据地质工程专业培养方案,地质工程(岩土工程勘察方向)本科生在第七学期开设施工组织课程设计,时间为一周。

按照施工组织课程设计教学大纲教学内容要求,编制本指导书。

供地质工程专业的钻探技术与工程方向和岩土工程勘察方向课程设计参考。

一、课程设计的目的任务施工组织课程设计是地质工程专业(岩土工程勘察方向)的集中性实践环节。

本课程设计是以岩土工程(地质工程)施工项目为对象,系统研究如何以最有效和最经济的方法组织开展工程施工与经营管理的一次教学训练。

开设本课程设计的目的,就是希望通过对实际工程的模拟设计,使学生对岩土工程的施工组织设计的内容、设计计算步骤和方法有全面完整的了解,并能够综合运用所学的理论知识,初步具备分析和解决施工组织中的一些工程实际问题,如施工方案评价比较、进度计划编制和施工现场平面布置等。

二、课程设计的主要内容本课程设计以具体的地质勘探工程、城市基坑工程、基础工程及地下工程项目为设计对象,编制出指导施工的施工组织设计。

主要的任务是依据工程的地质背景、工程目的和要求,编制出施工的技术方案和施工组织方案。

由于设计的范围比较广,因此要求在设计内容上做到:1)符合现行有关规范规程的要求;2)技术可行,组织有序,经济合理。

具体有关要求请结合设计的工作内容查阅有关规程规范。

根据课程设计内容的特点,在设计工作中不可避免的要涉及到地质勘探工程、城市基坑工程、基础工程及地下工程项目的技术方案和组织管理两部分,因此对给定工程,要求按照先设计技术方案再设计组织管理方案的顺序完成设计工作。

施工组织课程设计任务书及指导书

施工组织课程设计任务书及指导书

施工组织课程设计任务书一、设计目的施工组织课程设计是在完成施工组织专业课程学习之后所进行的实践性教学环节,是对所学知识的一个综合运用和对学生的全面考核,通过课程设计巩固、深化和扩展所学知识,培养和锻炼学生运用所学专业知识和技术解决工程实际问题的能力。

本设计通过一个工程的施工组织设计,使学生在科学组织与管理工程施工生产、对施工过程的质量、安全控制等方面,有一个全面的了解和掌握,并得到一个基本的锻炼,为从事本专业工作打下坚实的基础。

二、设计题目《××××施工组织设计》工程名称:建设地点:工程规模:m2,建筑高度m,地上层数,地下层数。

三、设计资料1.建筑场地、周围环境、建筑规模、结构形式、地质水文等情况由建筑施工图和结构施工图给出。

2.施工现场的地下水水位于自然地面以下m,土质为粘土。

3.预制构件均在预制厂制作,运距 5 km。

4.建设地点采用现场搅拌混凝土5.现场供电条件:10KV高压,供电容量满足施工用电要求6.现场供水条件:采用城市供水管网,可供水量满足施工要求7.材料、构配件、施工机械及劳动力均满足施工需要。

8.合同工期为:按国家工期定额规定。

9.开工日期为:××年4月1日10.一般情况下,每天采用一班制,不考虑加班。

特殊情况下需采用多班制,必须由指导教师同意。

11.进度表中,每月排26天。

12.夏季月平均气温32℃,最高气温38℃;冬季月平均气温10℃,最低气温-2℃。

13.劳动力和材料供应充足,能满足施工要求。

14.施工机械供应:塔吊一台(型号可自选)、井架若干、砼搅拌机2台、砂浆搅拌机1台,其它土方机械、运输车辆和小型机具不限,均可自选。

四、设计内容和要求1.编写工程概况要求说明工程名称、地点特征、建筑面积、结构特点,基础施工处理方法、工程做法,施工工期、施工条件等。

2.确定施工方案(1)选择土方工程施工方案选择降水方案,并进行有关计算,画出降水方案布置图。

施工组织学课程设计指导书

施工组织学课程设计指导书

施工组织学课程设计指导书施工组织设计任务书一、工程概况1( 名称、规模(面积、长宽、造价等);2( 工程的结构特征、建筑特征、设备安装特征等;3( 工程的场地特点,包括拆迁情况、障碍物清除情况、水文地质情况及环境情况等;4( 工程的施工条件:劳动力、材料、机械设备、预制品等供应条件,供电、供水、供气条件,交通及通讯条件,业主可提供的临时设施条件,有关技术协作条件等。

二、管理组织1( 施工项目经理部领导下的组织机构图,各职能人员的职责分工;2( 应重点执行的规章制度及责任制的落实规划。

三、施工部署1( 施工安排:先地下,后地上;先结构,后装饰;先土建,后设备;先主体,后围护。

2( 流水段划分:一般根据伸缩缝、沉降缝或平面变化较大处划分,尽量使各段工程量接近,分段的大小应保证有足够的工作面,段数与主导施工过程相协调,不宜过多。

四、施工准备(主要是“三通一平”)1( 场地平整(如不需此步工作,则作简要说明)2( 施工用水根据施工用水量设计,多数时候是根据消防用水量考虑(10,15L/s)。

需确定干管和支管的直径,以及消火栓的设置,并考虑是否要设置高压水泵。

管径计算公式:4Q ,d,,,v1000Q,耗水量(L/s)v,管网中水流速度(L/s),可取3.0(对d,100,300,消防时)2一般5000,10000m的建筑物施工用水主管径为50mm,支管直径为40mm或25mm。

消防管径不小于100mm,消火栓间距不大于120m,布置应靠近十字路口或道路边,距道边不大于2m,距房屋不少于5m。

管线应尽量使线路最短,消防管和生产、生活用水可合并设置。

第 1 页共 4 页3( 施工用电施工临时用电包括动力用电和照明用电,一般在估算总用电量是取照明用电为动力用电的10%。

总用电量计算公式:,,P,1PKKPKPKP1.05~1.10,,,, ,,,,,1223344,,,cos,,P,供电设备总需要容量(KVA);P、P、P、P,分别为电动机额定功率(kW)、电焊机额定功率(kVA)、1234室内及室外照明容量(kW)cos,,电动机的平均功率因数(在施工现场最高为0.75,0.78,一般为0.65,0.75);K、K、K、K,需要系数,按下表取用。

施工组织课程设计报告指导书

施工组织课程设计报告指导书
2、计算工程量 通常可直接采用施工图预算所计算的工程量计算数据,但应注意有些项目
的工程量应按实际情况作适当调整。如土方工程施工中挖土工程量,应根据土壤 的类别和使用的施工方法等进行调整。
计算时应注意以下问题: ①、单位应与现厅定额一致,以避免计算劳动力、材构和机械数量时进行 换算,产生错误。 ②、结合施上组织要求,分段和分层计算工程量。 ③、计算工程量时,尽量考虑编制其他计划时使用工程量数据的方便,做 到一次计算,多次使用。
(二)、确定施工起点流向
本项任就是要确定单位工程在平面上或竖向上施工开始的部位和进展的方 间。对于单层建筑物,如厂房,可按其车间工艺等分区分段来确定出在平面上的 施工流向。对于多层建筑物,除了确定每层平面上的流向外,还应确定沿竖向上 的施工流向。
确定施工起点流向时,一般应考虑以下因素: 1、车间的生产工艺流程。凡将影响试车投产的均应应先施工。 2、建设单位对生产和使用的要求、一般生产或使用较急的先施工。 3、工程间的繁简程度和施工过程间的关系。一般较复杂、耗时长的区段和 部位应先施工。 4、房屋高低层和高低跨。如柱子的吊装应从高低跨并列处开始,屋面防水 层的施工应按先低后高的方向施工,基础施工应按先深后浅的顺序进行等。 5、工程现场条件和施工方案。如土方工程边开挖边余土外运,施工的起点 一般应选定在离道路较远部位,按由远而近的流向进行。 6、分部分项工程的特点和相互天系。在流水施工中,施工起点流向决定了 施工段的施工顺序。因此在确定施工起点流向的同时,应划分施工段并进行编号。
施工时,挖土与垫层之间搭接应紧凑,以防积水浸泡或曝晒地基,影响其 承载力,而且垫层完后一定要有技术间歇时间,使其具有一定的强度后,在进行
word 教育资料
..
下一道工序的施工。 各种管沟的挖土和铺管工程,应尽可能与基础施工配合,平行搭接施工。

施工组织设计任务书

施工组织设计任务书

《施工组织》课程设计任务指导书课程设计是对学生所学课程进行综合训练的实践性教学环节,是紧密联系工程实践,培养学生独立工作能力的重要步骤。

课程设计必须按照指导书认真执行。

指导教师应加强指导,严格把关。

一、课程设计的目的:通过课程设计的教学过程,是实现本科培养目标的重要阶段,是学习深化、拓宽、综合教学的重要过程;是学生学习、研究与实践的综合性训练;是学生综合素质和工程实践能力培养效果的检验,也是衡量教学质量和学生所学知识运用能力的综合评价。

二、施工组织课程设计的要求:1、按照指导教师规定的设计内容的具体要求,认真、独立完成课程设计任务。

2、搜集、分析和整理有关资料,查阅有关文献。

3、遵守纪律,出勤与平时上课同样对待,无故3天不出勤者取消课程设计资格。

4、尽可能运用所学知识,在课程设计过程中得到全面训练。

5、课程设计中尽可能应用计算机,但对手算仍要有必要的训练。

三、设计内容与步骤:1.单位工程概况。

2.单位工程施工方案与施工方法选择。

(本部分包括主要分部分项工程的施工方法、施工机械的确定,施工起点流向的确定,施工段的划分,工程质量控制和安全施工的技术组织措施等。

写明施工方案选择的理由、分析计算过程)3.施工准备工作计划。

4.资源需要量计划。

5.编制单位工程施工进度表(横道图计划、网络图计划2#图)(1)熟悉图纸,划分施工过程;(2)划分各部分工程的流水段;(3)计算工程量;(4)计算劳动量;(5)确定施工项目的延续时间;(6)应用流水施工组织原理绘制单位工程。

6.施工平面图(2#图)注:工业项目增加预制构件平面布置、吊装阶段构件平面布置图。

(1)主要建筑机械布置(固定式建筑机械和移动式建筑机械的开行线路);(2)场内外临时道路及材料仓库的布置;(3)木制作、钢筋加工、预制场地、砂浆混凝土搅拌机及其暂设工程布置;(4)成品、半成品及构件的堆放场地;(5)施工用水、电位置、消防、地面排水及临时管网布置。

7.技术措施、文明施工措施、保证质量安全措施;8.主要技术经济指标;9.其他有关说明。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织课程设计指导书班级:姓名: 学号: 指导教师:四川理工学院结构教研室单位工程施工组―活动的技术、组织、经济的综合性文件,它的主要任务是根据编制施工组织设计的基本原则、施工组织总设计和有关的原始资料,结合实际的施工条件,从整个建筑物的全局出发,进行最优施工方案设计,确定科学,合理的分部分项工程之间的搭接与配合关系,设计符合施工现场情况的施工平面布置图,从而达到工期短、质量好、成本低的目的。

一个施工组织设计的主要内容,可以概括为三个一:“一图、一表、一案”,一图即一张施工现场的平面布置图,一表即整个工程的施工进度计划表,一案即整个工程的施工方案。

单位工程程施工组织设计的内容,依工程规模、性质、施工复杂的程度不同而有所不同,但一个较完整的施工组织设汁应包括以下内容:1.工程概况及其施工特点分析2.施工方案设计3•单位工程施工进度计划表5.劳动力、材料、构件、施工机械等资源需要量计划6.单位工程施工平面图7.主要技术组织措施8.质量、安全保证措施9.新技术、新工艺、新材料10.主要技术经济指标下面就各项内容简述如下:一、工程特点及其施工特点分析工程特点及其施工特点分析是对拟建工程的工程特点、地点特征和施工条件等所作的一个简单的、突出重点的介绍。

其主要内容包括:(一)、工程建设概况工程建设既况主要介绍拟建工程的建设单位、工程名称、施工单位、施工图纸情况、施上合同、主要部门的有关或要求,组织施工的指导思想等。

(二)、施工概况工程概况是对工程全貌进行综台说明,主要介绍以下几方面内容:1、建筑设计特点一般需说明:拟建工程的建筑面积、层数、高度、平面形状和平面组合情况及室内外装修情况。

如果详细具体的还要附以平、立、剖面等简图:2、结构设计特点一般需说明:基础类型、埋置深度、主体结构的类型,预制构件的类型及安装位置等。

3、建设地点特征包括拟建工程的位置、地形、工程地质和水文地质条件,不同深度土壤的分析,;冻结时间与冻结厚度,地下水位、水质和气温,冬雨季施工起止时间,主导风向和风力等。

4、施工条件包括三通一平情况,现场临时设施及施工地周围环境,当地交通运输条件,预制构件生产及供应情况,施工企业机械、设备和劳动力的落实情况,劳动组织形式和内部承包方式等。

(三)、工程施工特点概括指出单位工程的施工特点和施工中的关键问题,以便在选择施工方案、组织资源供应、技术力量配备以及施工准备上采取有效措施,保证施工依序进行。

二、施工总体布置此项中主要要讲明以下内容(具体写法见附例):(—)、整体目标1、质量2、安全3、工期4、文明施工(二)、施工组织与协调管理(三)、组织机构三、施工准备主要写清楚以下三方面的准备(具体写法见附例)(—)、技术准备(二)、物质准备:以表格形式表示出所需材料的数量及时间(三)、工现场准备四、施工方案设计在方案中主要应写明以下几个大的方面:(—)、施工程序施工方案设计是单位工程施工组织设计的核心问题,在全面施工阶段,主要应确定这个阶段的施工程序。

施工中通常应该遵循的程序主要有:1、先地下后地上施工时通常应首先完成管道、管线等地下设施、土方工程和基础工程,然后开始地上工程施工。

2、先主体,后围护3、先结构,后装饰施工时先进行主体结构施工,然后进行装饰工程施工。

4、先土建,后设备这是一般土建与水、暖、电、卫等工程的总体施工程序。

在实际施工过程中,某些工序可能要穿插在土建的某一工序中进行,但不影响总的施工程序。

(二)、确定施工起点流向本项任就是要确定单位工程在平面上或竖向上施工开始的部位和进展的方间。

对于单层建筑物,如厂房,可按其车间工艺等分区分段来确定出在平面上的施工流向。

对于多层建筑物,除了确定每层平面上的流向外,还应确定沿竖向上的施工流向。

确定施工起点流向时,一般应考虑以下因素:1、车间的生产工艺流程。

凡将影响试车投产的均应应先施工。

2、建设单位对生产和使用的要求、一般生产或使用较急的先施工。

3、工程间的繁简程度和施工过程间的关系。

一般较复杂、耗时长的区段和部位应先施工。

4、房屋高低层和高低跨。

如柱子的吊装应从高低跨并列处开始,屋面防水层的施工应按先低后高的方向施工,基础施工应按先深后浅的顺序进行等。

5、工程现场条件和施工方案。

如土方工程边开挖边余土外运,施工的起点一般应选定在离道路较远部位,按由远而近的流向进行。

6、分部分项工程的特点和相互天系。

在流水施工中,施工起点流向决定了施工段的施工顺序。

因此在确定施工起点流向的同时,应划分施工段并进行编号。

(三)、确定施工顺序施工顺序是指分部分项工程施工的先后次序。

确定施工顺序时应考虑以下的因素:1、遵循施工程序2、符合施工工艺3、与施工方法一致4、考虑工期和施工组织的要求5、考虑施工质量和安全要求。

如外墙装修安排在屋面卷材防水施工后进行,以保证安全。

再如楼梯抹面自上而下进行,以保证质量。

6、受当地气候影响.如冬季室内装饰工程施工,应先安门窗后做其他装饰。

施工顺序的确定,现以多层混合结构房屋的施工顺序为例予以说明。

多层混合结构居住房屋的施工,通常可划分为基础工程、主体结构工程、屋面及装修工程这三个主要阶段。

①、基础工程的施工顺序基础工程阶段是指室内地坪(±0.000)以下的所有工程的施工阶段。

其施工顺序一殷为:挖土f垫层f砌基础f铺设防潮层f回填土。

若有地下室,则在砌筑完基础一部分后,砌地下室墙,做完防潮层后,浇注地下室楼板,最后回填土。

施工时,挖土与垫层之间搭接应紧凑,以防积水浸泡或曝晒地基,影响其承载力,而且垫层完后一定要有技术间歇时间,使其具有一定的强度后,在进行下一道工序的施工。

各种管沟的挖土和铺管工程,应尽可能与基础施工配合,平行搭接施工。

②、主体结构工程的施工顺序主体结构工程阶段的工作通常包括:搭脚手架、砌筑墙体、安装门窗、安过粱、安预制楼板、现浇雨篷和圈粱,安楼梯、安屋面板等分项工程。

其中砌筑墙体和安装楼梯是主导工程。

现浇卫生间楼板、各层预制楼板的安装必须与墙体砌筑和楼板安装密切配合,一般应在砌墙和安楼板的同时或相继完成。

③、屋面和装饰工程的施工顺序屋面工程主要是指卷材防水屋面和刚性防水屋面。

卷材防水屋面一般按找平层f隔气层f保温层f找平层f防水层f保护层的顺序施工。

对刚性防水屋面,现浇钢筋混凝土防水层应在主体完成或部分完成后,尽快开始分段施工,从而为室内装饰工程创造条件。

一般情况下,屋面工程和装饰工程设计成平行施工。

室内装饰工程的主要内容有:天篷、地面和墙抹灰、门窗安装和油漆、门窗玻璃安装和漆墙裙、做踢脚线和楼梯抹灰等。

其中抹灰是主导工程。

同一层的室内抹灰的施工顺序有两种:一是地面f天篷f墙面:二是天篷f墙面f地面。

④、水、暖、电、卫等工程的施工顺序水、暖、电、卫等工程不象土建工程那样分成几个明显的施工阶段,它一般是与土建工程中有关分部分项工程紧密配台、穿插进行的,其顺序一般为:a、在基础工程施工时,回填土前,应完成上、下水管沟,暖气管沟垫层和墙壁的施工。

b、主体结构施工时,应在砌砖墙或现浇钢筋砼楼板时,顸留上下水和暖气管孔、电线孔槽、预埋木砖和其他预埋件。

c、在装饰工程施工前,安装相应的各种管道和电气照明用的附墙暗管、接线盒等。

水、暖、电、卫等其他设备安装均穿插在地面或墙面的抹灰前后进行。

但采用明线的时候,应在室内粉刷之后进行。

注:在具体写施工组织方案时,应先将单位工程划分为若干个流水施工段。

在按一定顺序写这些过程时,应具体写明施工方法和技术措施。

对于一些复杂的过程,有时还要附以图形表示,如现浇楼梯和圈梁模板的搭设情况。

(四)、垂直运输机械的选择施工机械的选择应主要考虑以下几个方面:1、首先根据工程特点选择适宜的主导工程施工机械。

譬如在选择单层装配工业厂房结构安装用的起重机械类型时,若工程量大而集中,可以采用生产率较高的塔式起重机,若工程量较小或较大但分散时,则采用自行式起重机,在选择起重机型号时,应使起重机性能满足起重量Q、安装高度H、起重半径R和臂长的要求。

2、各种辅助机械应与直接配套的主导机械的生产能力协调一致,为了充分发挥主导机械的效率,在选择与主导机械直接配套的各种辅助机械和运输工具时,应使其互相协调一致。

3、在同一建筑工地上的建筑机械的种类和型号应尽可能少。

对工程量大的工程应选用专用机械,对于工程量小而分散的情况,应尽量采用多用途的机械.4、尽量选用施工单位现有的机械,如确实不能满足时,则在考虑购置或租赁。

五、进度计划编制施工进度计划的主要内容和步骥如下:1、划分旆工过程2、计算工程量通常可直接采用施工图预算所计算的工程量计算数据,但应注意有些项目的工程量应按实际情况作适当调整。

如土方工程施工中挖土工程量,应根据土壤的类别和使用的施工方法等进行调整。

计算时应注意以下问题:①、单位应与现厅定额一致,以避免计算劳动力、材构和机械数量时进行换算,产生错误。

②、结合施上组织要求,分段和分层计算工程量。

③、计算工程量时,尽量考虑编制其他计划时使用工程量数据的方便,做到一次计算,多次使用。

3、计算劳动量根据各分部分项工程的工程量、施工方法和现行的劳动定额,结合施工单位的实际情况,计算各分部分项工程的劳动量。

人工作业时,计算所需的工日数量;机械作业时,计算所需的台班数量。

4、确定各施工过程的施工天数计算各分部分项工程施工持续天数的方法有两种:①、根据配备人数或机械台班计算天数②、根据工期要求倒排进度5、编制施工进度计划的初始方案初始方案编制出来后,进行检查与调整,然后绘制正式进度方案,用横道图表示出来劳动力安作出的动态曲线。

六、施工平面图要求明确布置出以下内容的位置情况:1.垂直起重机械2.各种材料堆场3.交通道路4.临时设施5.水电管线七、施工机械、工具、架具计划此项目中分别列出所需的施工机械、工具、架具的名称和数量。

八、质量和安全保证措施1、质量本项中应列出为了优质的完成本工程项目应采取的措施。

2、安全本项中就列出为了安全的完成本工程项目应采取的措施。

九、采用新技术,新工艺,新材料本工程项目中所需的新技术、新工艺和新材料。

十、主要技术经济指标一般应列出以下七个主要的技术经济指标1、总工期指标从破土动工到全部竣工日历天数2、优良品率即在组织设计中提出的一个目标3、单方用工非单方用工二总用工量(工日)建筑面积(m2)4、主要材料节约指标主要材料节约量=预算用量-施工组织设计计划用量5、大型机械耗用台班数量及费用6降低成本指标降低成本额=预算成本-施工组织设计计划成本7、劳动力均衡系数K十一、附表列出本施工组织设计所涉及到的所有图及其表格。

四川理工学院建工系结构教研室贺灵荣2013.9。
