绿色施工实施依据标准
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
绿色施工实施依据标准
一、绿色施工实施依据
1、必备条件
严格执行国家、行业和本市有关法律、法规和关于禁止和限制使用的落后淘汰技术、工艺、产品等规定。
无发生较大生产安全及重大质量事故,无因施工扰民、“四节一环保”问题造成严重社会影响被曝光和处罚等情况。
符合条件或基本符合条件的,为推荐绿色施工工程或通过达标工地评审的主要依据。如因违规或受行政处罚的,不予通过评审。
2、策划和目标
建筑施工企业是创建绿色施工(节约型工地)的责任主体,施工总承包单位对工程项目创建绿色施工(节约型工地)总负责,项目经理是第一责任人;各专业施工单位负责其相应施工部分的创建工作。以施工节能、绿色施工为主线,建立创建绿色施工(节约型工地)的各项管理制度和体系,明确责任。
确立节能降耗和资源节约、材料节约等目标;指标分解科学、合理,并组织实施。
3、绿色施工(节约型工地)专项施工方案
在施工组织设计中对绿色施工(节约型工地)独立成章,以此为依据编制绿色施工(节约型工地)的专项施工方案,并按有关规定进行审批。
专项施工方案符合绿色施工节能、节水、节材、节地和环境保护
等要求,能体现科技进步、技术创新,内容详实、措施得当。
4、预评估和过程管理
按绿色施工(节约型工地)要求对施工过程实行动态管理,按项目实际,合理划分阶段,加强各阶段监控。
有绿色施工(节约型工地)分阶段自评和预评,有考核评估意见,有整改,体现过程管理的成效。
5、绿色施工(节约型工地)公示牌
现场入口处设有公示牌,按“四节一环保”要求,有目标、分解指标、主要措施等,内容符合要求。
二、节能和能源利用
1、施工能耗控制指标
按公司下达工程项目的指令性计划,制定工程项目单位(吨标准煤/万元)施工产值能耗控制指标(电、油、汽分别计算,汇总按统一计量单位)。
按预分配系数,施工现场分别设定施工区、生活区、办公区三个区域的用能定额指标。
2、分路供电、分别计量和台帐
施工区、生活区、办公区分路供电、分区域设置、分别计量。建立台帐,有原始记录,数据真实;定期核算,有对比分析。
3、优选高效节能设备,禁限淘汰落后设备依据建设部第659号《关于发布建设事业“十一五”推广使用和限制禁止使用技术公告》,优先使用国家、行业推荐的节能、高效、环保的施工设备和机具,禁
止耗能超标机械进入施工现场。
建立施工机械设备技术档案和各项管理制度,加强对施工设备和机具的管理、维护和保养。
4、大型机械设置和工地照明
合理设置大型施工机械设备,使用能效比高的用能用电设备,工序安排得当,体现降耗;合理配置各类用能设备,办公、生活和施工现场采用节能照明灯具,配置率大于90%。施工照明有控制措施,宿舍生活照明应配置限流装置。
三、节水和水资源利用
1、水资源控制指标按公司下达工程项目的指令性计划,针对项目特点和地域情况,合理制定工程项目单位(立方米自来水/万元)施工产值水资源消耗控制指标。
按预分配系数,施工现场分别设定施工区、生活区、办公区三个区域的用水定额指标。
2、分路供水、分别计量和台帐
施工区、生活区、办公区分路供水、分区域设置、分别计量。建立台帐,有原始记录,数据真实;定期核算,有对比分析。
3、非传统水源利用
实行水资源分级利用,现场建立雨水、中水或再利用水的搜集利用系统和循环水的收集处理系统;制定有效的水质检测和保障措施,加大非传统水源的利用量。
非传统水源和循环水的再利用率(%)视施工现场情况制定,有
计量依据。
4、节水措施和设施配置
提高用水效率,现场供水管网布置合理,施工中采用节水施工工艺,现场喷洒路面,绿化浇灌不使用自来水;采用节水型产品,配置率大于90%。
四、节材和材料资源利用
1、材料节约要点
1.1材料管理按预算有清单,综合台帐齐全、数据真实、正确。
1.2是方案优化和技术措施,推广使用高强钢筋、高性能砼、清水砼、新型模板、爬升、悬挑脚手架等,效果明显。
1.3是加强过程管理,材料节约有实效。
2、钢材节约措施
钢材损耗率比定额损耗率下降30%。方案优化有措施,余料利用有效果。优选使用高等级钢筋,采用直螺纹、电渣压力焊等钢筋连接技术等,节约效果明显。 3、木材节约措施
木材损耗率比定额损耗率下降30%。以节约木材为原则,鼓励使用钢模板和定型钢模,使用以竹代木、以塑代木、钢框模、竹夹模等新型模板体系。提高木模周转使用次数有依据。短木方接长再利用有成效,有量化数据。
4、混凝土节约措施
混凝土损耗率比定额损耗率下降30%。方案优化有措施,鼓励使用高性能混凝土,合理利用粉煤灰、矿渣、外加剂等新材料;按规定
有使用计划、使用量及台帐。
余料利用有效果、有记录。
5、围挡材料重复利用
现场采用周转式活动房,现场围挡尽可能利用已有围墙或采用可重复利用围挡封闭。工地用房、临时围挡材料的可重复使用率达到70%以上。
6、材料分类管理根据工程项目具体情况,可按结构性材料、功能性材料、围护材料、装饰装修材料、周转材料等进行分类和管理。
材料堆放,规范有序,有产品标识,并制定相应节约措施。
五、节地和土地资源保护
1、执行粘土砖禁限规定
禁止和限制使用粘土制品,保护土地资源。
按规定砖混结构使用多孔粘土砖有专项资金办理手续;框架填充不用多孔粘土砖。
2、推广使用新型墙体材料
非粘土类新型墙体材料使用有成效。使用混凝土小型空心砌块、粉煤灰加气砌块、砂加气砌块等新型墙体材料,有节土计算数据。
3、施工用地保护
施工总平面布置科学、合理,充分利用原有建筑物、道路、场地等。施工现场道路按照永久道路和临时道路相结合布置为原则;临时用地保护有措施,做好施工用地保护。

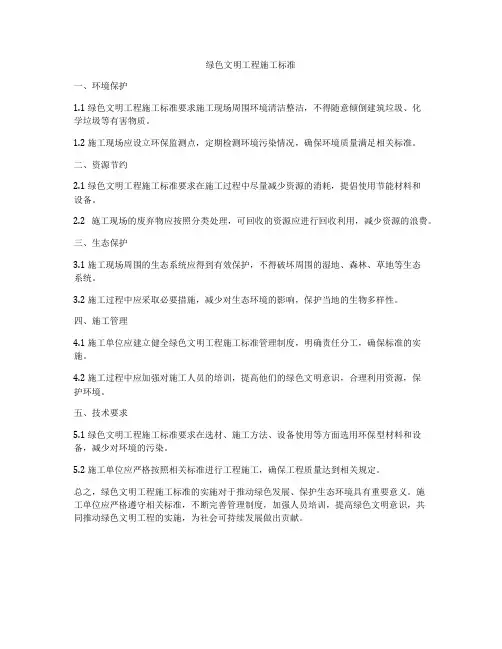

六、环境保护
