浅谈珠光砂混凝土施工技术
探讨制氧厂空分制冷设备珠光砂混凝土隔冷层施工技术
探讨制氧厂空分制冷设备珠光砂混凝土隔冷层施工技术摘要:介绍了贵州水钢制氧厂工程空分塔设备基础隔冷层珠光砂混凝土,阐述主要施工工艺及技术要求。
关键词:珠光砂;隔冷层;施工工艺;技术要求前言:贵州水钢制氧厂工程为一套15000Nm3/h的制氧机组,其空分塔设备基础长13.8米,宽12.7米,高4.5米,隔冷层采用3:1珠光砂混凝土,隔冷层抗冻标号不低于MP75,抗压强度不低于7.35MPa,导热系数不大于0.837KJ/m.h.℃。
空分制冷设备是制氧厂的心脏部分,而珠光砂隔冷层的施工则是空分基础的核心。
1技术准备制氧机空分塔是深制冷设备,本工程内填珠光砂作为保温材料。
塔内主塔、粗氩塔和液氮罐各容器内介质温度(随压力变化有小幅波动)均在一180℃左右。
早期我国制氧机空分塔基础均采用普通钢筋混凝土基础(上世纪60年代),在应用实践中,曾发生多起空分塔基础混凝土冻裂事故。
另外,当空分塔设施出现液体泄漏,一180℃低温液体经混凝土的毛细孔渗入基础,整个基础会呈粉碎性损坏,导致严重安全事故,因此必须采取有效隔冷措施保证空分塔基础的安全。
多年来,国内专、设计、施工单位经不断总结经验,对空分塔基础的结构及构造在设计上作了较大改进,如对基础主体混凝土增加抗冻、抗渗要求,在基础顶部增设隔冷层、抗渗面层,在地下水位较高地区的空分塔基础内设置隔水板等,实践表明:只要严格控制空分塔基础隔冷层施工质量,上述方法可以保证空分塔基础的安全,同时,也比较适合我国国情。
空分塔基础对隔冷(绝热)层的技术要求极为严格,须同时满足绝热和承载力要求。
本工程设计采用珠光砂混凝土(又称膨胀珍珠岩砂浆)作为隔冷层材料,其强度和导热系数是两个相互制约的指标,不易同时满足设计要求;此外,珠光砂混凝土具有水化热散发慢,吸水量大、亲水性小等特点,施工中必须采取有效预防措施。
本文空分塔基础隔冷层施工的关键技术,所述内容适用于氧气站空分塔基础施工,也适用于其他有抗冻、保温要求的混凝土工程。
冷塔基础及珠光砂混凝土的施工方法
冷塔基础及珠光砂混凝土的施工方法摘要:本文介绍了冷塔基础的定义和主要的施工要点,并详细阐述了使用珠光砂混凝土进行冷塔基础施工的步骤和注意事项。
通过本文的阅读,读者将对冷塔基础的施工有一个全面的了解,以及珠光砂混凝土的应用和施工方法。
引言:冷塔基础是工业设备中重要的组成部分,它对设备的性能和稳定运行起到关键的作用。
而珠光砂混凝土作为一种优质的建筑材料,具有优异的性能,被广泛应用于各种工程建设中。
本文将重点介绍冷塔基础的施工方法,以及使用珠光砂混凝土进行冷塔基础施工的步骤和注意事项。
一、冷塔基础的定义和主要施工要点1.1 冷塔基础的定义冷塔基础是一种为冷塔安装提供稳定支撑的基础结构。
它必须具备足够的强度和稳定性,以承受冷塔的重量和使用过程中可能产生的各种力和震动。
1.2 冷塔基础的主要施工要点(1) 地基处理:首先,需要对冷塔基础的地基进行处理,确保地基的承载能力和稳定性。
根据地质情况,可以采取加固地基、排水处理等措施。
(2) 基坑开挖:根据设计要求,开挖符合冷塔基础尺寸和形状的基坑,并注意基坑内外的土壤防护。
(3) 基底铺设:在基坑中铺设一层厚度适当的砂浆或混凝土,以确保基础底部的平整度和承载能力。
(4) 基础建立:根据设计要求,进行基础的建立工作,包括浇筑混凝土、布置钢筋等。
需要注意的是,施工过程中应保持基础的水平度和垂直度。
(5) 基础护理:完成基础建立后,应进行适当的护理措施,包括覆盖保护层、加湿护养等,以确保混凝土的养护效果。
二、珠光砂混凝土的施工方法2.1 珠光砂混凝土的特点珠光砂混凝土是一种使用珠光砂作为骨料的混凝土,它具有以下几个特点:(1) 优异的抗渗性能:珠光砂的颗粒结构特殊,形似珍珠,具有良好的密实性和抗渗性能,可以有效防止水分的渗透。
(2) 轻质高强:珠光砂的比重较低,但强度却很高,使得珠光砂混凝土具有轻质高强的特点,可以减轻基础的自重负荷。
(3) 耐久性好:珠光砂具有优秀的耐久性,能够长时间保持结构的稳定性和强度。
珠光砂混凝土
珠光砂是一种由酸性火山玻璃质熔岩经破碎、预热、焙烧膨胀而制成的具有多孔结构的、白色、粒状松散材料、具有容量小、导热系数低、化学稳定性好、不燃、无毒、无味、吸音等特性。
珠光砂(超低温超力工程用膨胀珍珠岩)是由粉选精选小粒经矿砂在垂直立窑以天然气作热源,加热膨胀所获得的产品,其中加强型产品是在膨胀珍珠岩表面喷涂有机硅,形成憎水结构。
产品色泽、容重、规格类似于普通膨胀珍珠岩。
本产品主要用于大型超低温热力工程保温层施工,如制氧空分机组、天然气、液氢、液氮、液氧冷冻运输车船等。
本产品具有良好的超低温保温性能。
化学成份:SiO2(%) TiO2(%) AlO3(%) Fe2O3(%) MnO(%) MgO(%) CaO(%) 72 0.09 12.31 0.54 0.06 0.14 1.00 K2O(%) Na2O(%) P2O5(%) 烧失量 4.67 3.29 0.044.94珠光砂混凝土本发明涉及一种混凝土及其制备和浇注方法。
一种珠光砂混凝土的制备方法,它包括下述步骤:首先将水泥和珠光砂按比例投入搅拌机并搅拌1-2分钟至均匀,然后加部分水拌合;再掺入外加剂和剩余的水并搅拌2-4分钟至均匀、颜色一致、外观松散、手握成团不散、挤不出水泥浆或只能挤少量水泥浆,并且用坍落度筒测试坍落度在3~5cm后即可使用。
一种所述珠光砂混凝土的浇筑方法,搅拌好的混凝土倒在料斗内应立即进行浇灌,混凝土分块分层浇灌,总浇灌厚度为设计厚度的130%,经轻度夯实至设计厚度,用湿草袋覆盖进行潮湿养护,在潮湿养护后尚需进行风干,然后再做护面层。
本发明能有效满足低温环境下的隔热、断冷、防冻等要求,而且施工成本低,施工周期短。
浅谈珠光砂混凝土施工技术
浅谈珠光砂混凝土施工技术摘要本文结合建设工程实例,从珠光砂混凝土原材料的选用、配合比的设计、混凝土的拌制、浇筑、养护、试验检验等方面,介绍珠光砂混凝土在大型空分设备中的应用方法。

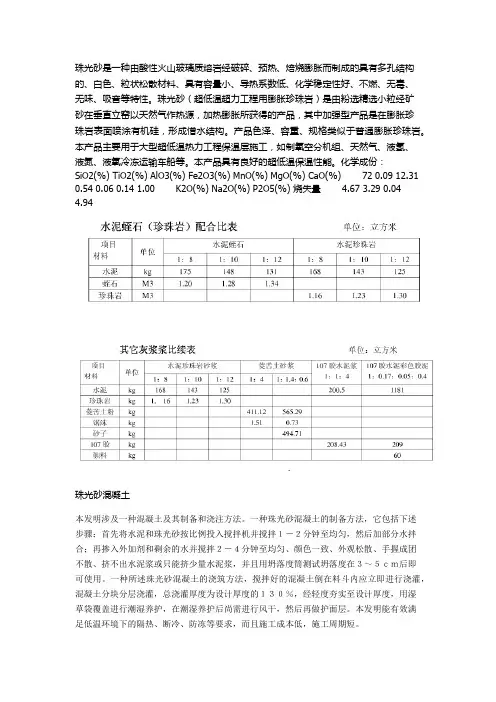

关键词珠光砂混凝土;试配;深冷;导热系数1 概述空分冷箱是空分车间的核心设备之一,空分冷箱内的上塔、下塔、粗氩塔、分馏塔等容器内的介质温度均达到-180℃以下,这对其底部的钢筋混凝土基础的抗冻、抗渗性能提出了特殊要求,如果冷箱内的容器或管道发生泄漏,超低温的液体会沿混凝土内部的毛细孔渗入基础,造成混凝土基础呈粉碎性冻胀破坏,为此,空分冷箱基础的设计和施工,需考虑珠光砂混凝土等特殊构造措施,确保设备基础在低温下的安全使用[1]。
2 空分冷箱基础的设计及构造要求该工程空分冷箱基础长17.5m,宽15m,基础顶标高0.75m,基础底标高为-2.5m,基础表层为防水抗冻C50细石混凝土,其下部的隔冷珠光砂混凝土厚度为300mm,抗压强度大于7.5MPa,导热系数要求小于0.83KJ/m.h.℃。
珠光砂混凝土亦称膨胀珍珠岩混凝土,是以珠光砂为主要骨料,普通水泥为胶结材料,加入掺合料以及外加剂拌合而成[2]。
空分冷箱基础结构剖面图如下:3 配合比设计在确定配合比的设计过程中,为缩短实验时间,在同一时间段内制作了六组不同配比的试块,根据其7天龄期的抗压强度结果及导热系数测试报告,最终选择确定的配合比见表1。
4 施工准备4.1 机具准备搅拌机:0.5m?立轴强制搅拌机一台(水由时间继电器控制)外加剂:敞口干净油桶两支(水瓢两支),可计量容器一个计量称:500Kg台秤一台,10Kg案秤一台试模:100mm×100mm×100mm抗压强度试模4组,300mm×300mm×30mm导热系数试模2组其他:铁锹、抹子、防雨布若干4.2 材料准备水泥:选用当地生产的普通硅酸盐42.5R水泥黄砂:细度模数M>2.3的表面干燥中砂,含泥量不得大于2%珠光砂:珠光砂堆积密度为57Kg/m?,振实密度为68Kg/m?,安息角(堆积高度为100mm时)33~37度,常压下平均导热系数为0.0022W/mk。
珠光砂混凝土标准规范
珠光砂混凝土标准规范
水泥和珠光砂按比例投入搅拌机并搅拌1-2分钟至均匀,然后加部分水搅合;再掺入外加剂和声誉的水搅拌2-4分钟至均匀、颜色一致、外观松散、手握成团不散、既不出水泥浆或只有少量水泥浆,并且用坍落度筒测试坍落度在3-5CM后即可使用。
1、清理墙面
先将墙体表面清除干净,杂物、铲除凸出物,凹处用1:2.5的水泥砂浆找平,并用木抹子拉毛。
2、调制珍珠岩粘结剂
将粉料G与涂料S按珍珠岩=2:1的重量比在现场配制粘结剂(视气温、被粘墙体表面状况、粘贴部位的不同,量比略有波动),搅拌均匀,调制成粘稠状待用。
已调制好的粘结剂应在90分钟内用完。
已开始固化的粘结剂不应再用。
珍珠岩粘结剂的用量,视墙面平整度不同略有差别。
3、粘贴坚硬珍珠岩混凝土
把搅拌均匀的珍珠岩粘结剂涂抹在珍珠岩保温板的被粘贴的四周。
即沿周边抹50mm宽、8mm厚的粘结剂框;正中央再抹一点,其直径为70mm,厚度为8mm的粘结剂点:珍珠岩保温板的四个侧面满涂一薄层粘结剂;由上至下挂线(上、下排)错缝粘贴。
粘贴珍珠岩保温板时,要轻压快揉,让其表面平整,将处在缝处的粘结剂挤出并过坚
壳珍珠岩表面2mm高左右。
珍珠岩保温板与墙体粘结的粘积剂层厚度以3-6mm为宜,粘结面积应大于80%。
珍珠岩保温板之间的粘胶层厚度以1-2mm为宜。
宝钢氧气站空分塔基础珠光砂砼施工(论文)
宝钢氧气站空分塔基础珠光砂砼施工我公司在宝钢氧气站所承担的空分塔基础,由日方设计,在制氧液中,温度在-200℃以下,为了防止地基发生冻胀和基础破裂,在基础内做200mm珠光砂砼,珠光砂砼强度R >2.4Mpa,常温导热系数 < 0.1628瓦特/米·时·度,使基础达到隔热、保温,确保砼基础使用寿命的目的。
一、珠光砂砼的性能珠光砂砼是耐低温砼,它是以珠光砂为轻骨料,普通水泥为胶结料,加入定量松香酸钠泡沫拌制而成,具有容重轻,憎水性好,导热系数低,使用温度范围广,耐火不燃,耐腐蚀,耐低温。
二、珠光砂砼配合比配合比:水泥:珠光砂=1:2.8(体积比)泡沫剂:0.5‰坍落度:6~10cm水灰比:(0.845~0.9)珠光砂容重为87kg/m3(泡沫剂的用量是浓稠液再加3倍水后用量)水(自来水) 152kg/(桶)三、松香酸钠泡沫剂制作1.松香加热精制:配料采用重量比:碱:松香:皮胶=1:5:7为去掉松香内松脂,增加纯度,需先直接加热熬成松香液,加温到160℃~200℃,恒温10分钟,然后倒在铁板上,待冷却后铲碎备用。
2.皮胶按1:1(重量)比先在温水中湿泡24小时(提前泡好)。
3.将精制后的松香加热成松香液,用水溶法间接加热。
4.将碱溶于5倍的冷水化开,全部溶解,加温到80℃(注3和4同时进行)。
5.将已加热好的松香液与达到温度的碱溶液混合。
即把已加热好的松香徐徐倒入碱溶液边倒边搅拌,按形成浓稠的溶液再按体积比加入4倍的开水,再加热至水溶液沸腾大约1.5小时,碱完全溶解为止(4倍的水包括本身)。
6.将皮胶与水按1:1配比(胶的含水率计在用水量中一般都在15%左右),将胶用水溶法加热1.5小时,为怕水份蒸发要将容器盖好(注5和6要同时进行)。
7.将碱松香混合液,倒入胶液内混合,测得胶桶内混合液高度,再按体积比加4倍的沸水,继续加温1.5小时,均匀搅拌。
此时松香酸钠加气剂制成,其比重为1.05,PH值10~12完全冷却后,呈奶油蛋黄色。
珠光砂混凝土施工技术及操作方法总结
珠光砂混凝土施工技术及操作方法总结作者:郭超来源:《科技创新导报》 2013年第7期郭超(天津二十冶建设有限公司天津东丽区无瑕街 30030)摘?要:某钢厂制氧车间工程分馏塔基础,施工难度较高,且较为繁复,是工程施工中的一个难点,基础成败主要取决于基础砼施工方法及施工质量控制。
该文对该基础的关键工序《珠光砂混凝土隔冷层的施工工艺及方法》提出一些见解,并对施工操作总结出一些方法与要求,以其对这种基础的施工提供方法参考。
关键词:珠光砂混凝土施工技术基础隔冷层配合比中图分类号:TB6 文献标识码:A 文章编号:1674-098X(2013)03(a)-0-011 工程概述本工程为某钢厂二期工程1200?m3/h制氧车间分馏塔基础施工工程,根据图纸要求,本工程有如下几个重要控制点。
(1)钢筋混凝土基础要连续浇筑完成,不准留设施工缝,砼为抗渗抗冻,标号为C30S8F150;(2)基础表面水平度要求较高,找平后要求基础全长不得超过15?mm;(3)为防止液体渗漏,需设置用于隔水作用的冷箱一个,采用6?mm厚钢板焊成,且要求焊缝作密封检查;(4)基础表面设备找平层以下设256?mm厚珠光砂混凝土一层;(5)预埋9根φ216钢管水平贯通基础作排气管,其垂直方向预埋四根测温管。
由以上所述可见,本工程对施工工艺有严格的质量要求,操作起来比较繁复,因此在查阅相关施工论文、施工文献以及施工规范的基础上,总结出一套施工方法,现总结如下。
根据所查资料,很多冷塔基础变形及破坏实例的直接原因中,最常发生事故的原因是珠光砂混凝土的施工质量不合格引发基础冻胀,因此控制好珠光砂混凝土的施工尤为重要,该文将围绕这个问题作一个浅析。
2 施工原理制氧空气分馏塔的基本原理就是采用低温将空气成分分别液化,然后将液氧提取出来,一般生产过程都在-180?℃极低温左右,由于设备工艺故障等,极易发生深冷液体渗漏入基础里,使基础发生局部冻胀及冻裂破坏,使冷塔基础产生变形及破坏。
浅谈珠光砂混凝土的施工工艺
浅谈珠光砂混凝土的施工工艺摘要:珠光砂混凝土是一种特殊混凝土,常用于低温和低温设备的绝热系统,如制氧空分冷箱等。
现把从XXX冷箱基础及其它项目珠光砂混凝土施工中获得的经验与大家分享。
关键词:珠光砂混凝土施工工艺1前言由于冷箱内分馏塔投入运行后,塔内设备、管道将从常温逐步冷却到深冷区(-150至-196℃),而加温过程中又会从深冷状态回到常温,所以对基础的绝热层有严格的要求。
设计对珠光砂混凝土的要求为:抗压强度≥7.35Mpa,导热系数≤0.837KJ/m.h.。
我们按下述施工工艺进行施工,留置的三种试件都满足了设计要求。
2工程概况XXX3052煤制尿素项目B标段冷箱基础需要浇注珠光砂砼的部位宽8.25米,长16米,面积132m²,共计39.6m³珠光砂砼,珠光砂厚度300mm。
3施工前的准备工作3.1因为珠光砂混凝土具有水化热披发慢、吸水量大、亲水性小等特点,在施工过程当中必需等下部混凝土彻底干燥后再浇筑珠光砂混凝土。
下部混凝土检测做法:基层含水率测定,在水泥地坪上粘贴一块450×450的塑料薄膜,周围到封,16小时后揭开窥察,如果薄膜上没有水滴且用手擦拭没有潮湿感,申明基层含水率吻合要求,可以举行珠光砂混凝土的施工。
3.2在砼四周抄平、弹线用以控制珠光砂混凝土上平标高。
3.3工具、用具准备:竹片、木抹子、平头铁锹、木板、2米水平刮尺、油布、黑棉毡等。
4珠光砂混凝土的配比及拌制办法珠光砂混凝土配合比不同于普通混凝土配合比,珠光砂混凝土以珠光砂、中砂为骨料,普通水泥为胶结材料,加入外加剂拌制而成,其强度和导热系数是两个相互制约的指标。
且这两个指标又和珠光砂砼的密度有直接关系。
在珠光砂和水泥配量相同的条件下,珠光砂密度小,则制成的混凝土的导热系数就小,抗压强度亦小,密度大的珠光砂制成的混凝土,其导热系数和强度亦随之增大。
混凝土的强度直接和水泥用量的大小有关(在同一标号下),水泥用量大,强度亦大,而水泥含量对导热系数的影响是十分敏感的。
浅谈珠光砂混凝土的施工工艺
浅谈珠光砂混凝土的施工工艺摘要:珠光砂混凝土是一种特殊混凝土,常用于低温容器和低温设备的绝热系统,如制氧空分冷箱等。
现把从国电赤峰化工厂冷箱基础及其它项目珠光砂混凝土施工中获得的经验与大家分享。
关键词:珠光砂混凝土施工工艺1 前言由于冷箱内分馏塔投入运行后,塔内设备、管道将从常温逐步冷却到深冷区(-150至-196℃),而加温过程中又会从深冷状态回到常温,所以对基础的绝热层有严格的要求。
设计对珠光砂混凝土的要求为:抗压强度≥7.35Mpa,导热系数≤0.837KJ/m.h.0。
我们按下述施工工艺进行施工,留置的三种试件都满足了设计要求。
2工程概况国电赤峰3052煤制尿素项目B标段冷箱基础需要浇注珠光砂砼的部位宽8.25米,长16米,面积132m²,共计39.6m³珠光砂砼,珠光砂厚度300mm。
3施工前的准备工作3.1 由于珠光砂混凝土具有水化热散发慢、吸水量大、亲水性小等特点,在施工过程中必须等下部混凝土彻底干燥后再浇筑珠光砂混凝土。
下部混凝土检测做法:基层含水率测定,在水泥地坪上粘贴一块450×450的塑料薄膜,四周密封,16小时后揭开观察,如果薄膜上没有水滴且用手擦拭没有潮湿感,说明基层含水率符合要求,可以进行珠光砂混凝土的施工。
3.2 在砼四周抄平、弹线用以控制珠光砂混凝土上平标高。
3.3 工具、用具准备:竹片、木抹子、平头铁锹、木板、2米水平刮尺、油布、黑棉毡等。
4珠光砂混凝土的配比及拌制方法珠光砂混凝土配合比不同于普通混凝土配合比,珠光砂混凝土以珠光砂、中砂为骨料,普通水泥为胶结材料,加入外加剂拌制而成,其强度和导热系数是两个相互制约的指标。
且这两个指标又和珠光砂砼的密度有直接关系。
在珠光砂和水泥配量相同的条件下,珠光砂密度小,则制成的混凝土的导热系数就小,抗压强度亦小,密度大的珠光砂制成的混凝土,其导热系数和强度亦随之增大。
混凝土的强度直接和水泥用量的大小有关(在同一标号下),水泥用量大,强度亦大,而水泥含量对导热系数的影响是十分敏感的。
珠光砂混凝土技术交底
接收人
安全技术交底
工程名称
神华包头煤制烯烃项目
施工单位
中冶天工国际工程分公司
分项工程名称
空分塔冷箱基础珠光砂砼
审批日期
2009年11月18日
交底内容
珠光砂混凝土施工
6施工过程中应当及时清理洒落的混凝土,一是避免混凝土的浪费,二是避免对施工现场的清理带来人力浪费和环境污染。
7所有施工人员须严格执行《建筑安装工人安全操作规程》。
4各种材料用量必须严格按配合比用量称量配料。每一罐的操作顺序是:先将所需的高效减水剂和水倒入搅拌机内,搅拌30秒,再倒入水泥、砂搅拌1分钟,使水泥砂浆拌和均匀后,再加入珠光砂搅拌46秒即可出罐。出罐后砼应尽快施工,存放时间不应超过30分钟。
4珠光砂混凝土施工应从一端起一次性连续浇灌完毕,捣固时不能用振动器,可用木抹或平板锹轻轻拍实,而后用木抹将表面抹平,不需抹光。
五质量要求
1主控项目
a工程用材料的品种和性能应符合设计要求。
检验方法:检查产品的合格证书、进场验收记录、复验报告和施工记录。
b珠光砂混凝土拌合物的配合比、强度、导热系数要符合设计要求。
检验方法:检查试验报告和施工记录。
2一般项目
a珠光砂混凝土保温层的铺设,混凝土应拌和均匀,分层铺设,压实适当,表面平整,坡度正确。检验方法:检查施工记录。
5混凝土浇灌一昼夜后潮湿状态养护7天。因是大面积施工,只能使其自然风干,达到和大气湿度平衡为止
交底人
接收人
安全技术交底
工程名称
神华包头煤制烯烃项目
施工单位
中冶天工国际工程分公司
分项工程名称
空分塔冷箱基础珠光砂砼
审批日期
2009年11月18日
珠光砂操作规程
珠光砂操作规程珠光砂是一种广泛应用于各种表面处理行业的研磨工具。
它具有高硬度、抗腐蚀性好、耐磨损等优点,不仅可以用于金属材料的研磨抛光,还可以用于玻璃、塑料、陶瓷等非金属材料的表面处理。
本操作规程主要介绍珠光砂在工业生产中的使用方法和注意事项。
珠光砂的种类和选择珠光砂有许多不同的材质和规格。
根据不同的表面处理材料和工作要求,需要选择合适的珠光砂进行研磨抛光。
以下是一些常见的珠光砂种类及其应用:•玻璃珠:适用于钢材、铝合金、铜、不锈钢等材料的光洁度和平整度要求较高的表面抛光。
•陶瓷珠:适用于塑料、铝、锌、铅等材料的表面抛光和除锈去垢。
•钢珠:适用于钢铁、铸铁、铜、铝、锌等金属材料的除锈和表面切削加工。
其中,玻璃珠和陶瓷珠的颗粒度以目数(Mesh)为单位来区分,例如60目、80目、100目等。
目数越大,粒径越小,适用于对表面光洁度和平整度要求更高的加工。
钢珠的规格一般以直径来表示,例如1.5mm、2.0mm、2.5mm等。
选择合适的珠光砂不仅可以提高加工质量,还可以防止对材料表面产生破坏和损伤。
珠光砂的使用方法珠光砂的使用主要包括以下几个方面:1. 设备准备在使用珠光砂前,需要准备适当的设备,例如研磨机、砂盘、研磨液等。
研磨机根据不同的工作要求可以选择针对金属材料表面的振动研磨机或者对于大面积非金属表面处理的浸入式喷砂机等,砂盘的大小和形状根据不同的工作要求来确定,研磨液用于降低砂之间的摩擦系数,防止过度研磨造成材料表面烧糊。
2. 砂盘填充将珠光砂倒入砂盘中,填充量一般为砂盘总容量的三分之一至一半,根据实际使用情况和工作要求进行调整。
3. 研磨加工启动研磨机,让砂盘和珠光砂开始旋转,同时加入研磨液,确保珠光砂能够在材料表面均匀摩擦。
研磨时间和速度需要根据具体的材料和工作要求进行确定,一般可参考生产厂家提供的技术参数。
4. 清洗研磨结束后,关掉研磨机,将研磨件取出并用水清洗干净,去除残留的珠光砂和研磨液。
珠光砂操作规程
珠光砂装填操作规程1.1珠光砂,又名膨胀珍珠岩,它是由玻璃质山岩经破碎及高温焙烧而成,呈白色圆珠松散颗粒。
无毒,无味,不燃烧,不腐蚀。
由于它具有极低的导热性和可靠的化学稳定性,良好的充填流动性和极低的容重性;1.2空分设备的保冷箱内充填的保冷材料绝大多数都是珠光砂。
珠光砂的粒度一般为0.05~1mm,松散度45~80kg/m3,易飞扬,会刺激喉头和眼,易被吸入肺内。
人落入其层内将被淹没窒息;1.3操作人员在装卸过程中应严格遵守作业程序,杜绝事故的发生。
2[b]安全准备工作[/b]2.1现场采取架设围栏或拦绳等封闭的措施,提示与施工无关的人员不得入内,并在易发生危险处设置警示标识;2.2指定安全监护员并佩戴自供式呼吸器,以提供营救和必要时对紧急事件作出反应;2.3操作人员进场施工前接受安全教育和安全提示,施工时服从监督与指挥;2.4操作人员进入施工现场时,必须按要求佩带PPE装备,不准在禁烟区域吸烟;2.5电气与机械操作和维修人员经过专业培训,熟知设备操作与维修程序,熟知施工工具的构造、性能、操作方法和安全要求,严禁使用不合格的工具;2.6严格执行用火规章制度,并严格执行有关审批权限,施工前办理动火许可手续。
配备灭火器具放在明显位置上;2.7施工用电线路应绝缘良好,用电设备应装设漏电保护器并有接地保护。
3[b]珠光砂的充填[/b]3.1制定充装施工方案;3.2检查,确保充填用的珠光砂是干燥的,严禁在阴雨天施工;3.3充装所用工具应洁净,严禁油污;3.4确定充装操作人员数量并分组,每组应不少于两人;3.5确认监护人员按规定装备并在现场就位。
其他人员未经许可严禁进入充装现场;3.6确认全部参与操作人员已经接受安全教育并知道工作中的危险性;3.7充装前先检测珠光砂的质量合格,压实密度40-80kg/m3,含水率小于0.5%,规格符合品质要求;3.8执行《工作票》进行工作申请;3.9执行《锁定挂牌程序》进行相关锁定操作,锁定有关工艺阀门,切断密封气;3.10根据需要搭好工作平台,操作人员须带防尘面具,穿长袖工作服;3.11按冷箱人孔自下而上地向冷箱内装填珠光砂。
珠光砂的装填
1、珠光砂性质1.1珠光砂优点珠光砂又名膨胀珍珠岩,是由玻璃质熔岩经破碎及高温燃烧膨胀而成的一种内部为蜂窝状结构,呈白色圆球松散颗粒状的材料。
其具有无色、无味、吸音、不燃、不腐的性质。
由于它具有极低的导热性、可靠的化学稳定性、良好的填充流动性和极低的堆积密度而被广泛应用。
尤其在深冷工程和空分设备中作为一种保温绝热材料,是其他物质所不可替代的。
1.2缺点1.2.1由于珠光砂是一种密度很小,流动性很好的颗粒,所以它极易飞扬,侵入五官,造成眼睛酸痛、喉部不适,甚至进入肺部引起疾病或窒息死亡。
1.2.2由于其内部多孔,所以其具有强吸附性。
当它一旦受潮,其保温效果很差,易在冷箱内局部或大部形成结冰现象。
当它吸附冷箱内泄露的液体时,遇到热气体,液体就会在珠光砂内气化,将珠光砂膨胀,引起砂爆事故。
当它吸附冷箱内泄露的气体(特别是氧气)时,需要更长时间的置换,才能把其置换干净。
下面是扒砂的注意事项,供参考。
4.4人员分工:4.4.1扒砂组:5人,男性,作业任务:包括拆下排砂孔盲板上的螺丝、打开排砂阀、扒砂、每2小时上塔巡视、扒砂现场巡视、指挥。
4.4.2装袋组:18人。
(外协15人分2班),作业任务:负责扒出的珠光砂装袋、系袋,并对珠光砂的好坏分类。
4.4.3运输及堆放组,13人。
(外协10人分2班),作业任务:负责装袋后的珠光砂运输到珠光砂库并堆放整齐。
配备铲车一台司机一人。
4.4.4现场监护组,5人,作业任务:对扒砂现场的安全情况、人员劳保佩戴情况、操作情况进行监护检查,对现场发生的问题进行协调,发现异常情况应及时通知大家或组织人员撤离至安全区域。
4.4.5后勤组:负责对外事务、所有人员的衣食住行等,办公室负责。
4.4.6机修组:负责取下人孔、扒砂口的螺丝,负责溜槽等的制作,机修工段负责。
要求:①各组配备组长,组长对本组人员进行合理安排,使工作效率最大化,组长对本组人员的安全、劳动进度负责。
②所有人员进入工作场所都必须穿戴好劳保:除穿好劳保衣、裤、鞋后,还应先戴好布口罩,再戴上风镜,用防尘纱巾把头部、面部罩好,戴上安全帽,系好安全帽带,系好安全绳(用塑料绳一头系在腰间,另一头放在10米以外的安全区域,并有人员控制)。
冷箱珠光砂混凝土施工方案
冷箱珠光砂混凝土施工方案1. 引言冷箱珠光砂混凝土是一种新型的建筑材料,具有良好的保温隔热性能和装饰效果,被广泛应用于建筑工程中。
本文将介绍冷箱珠光砂混凝土的施工方案,包括材料准备、施工工序和质量控制等内容。
2. 材料准备2.1 冷箱珠光砂冷箱珠光砂是冷箱珠光板的主要成分,它由洗净的珠光石通过特殊的加工工艺得到。
冷箱珠光砂应具有一定的颗粒级配和强度,以保证混凝土的力学性能和施工效果。
2.2 水泥水泥是冷箱珠光砂混凝土的胶凝材料,应选用符合国家标准的硅酸盐水泥。
2.3 骨料骨料是冷箱珠光砂混凝土的填充材料,常用的骨料有细砂、骨粉、粉煤灰等。
骨料的选择应符合设计要求和工程实际情况。
2.4 控制剂和外加剂控制剂和外加剂的添加可以改善冷箱珠光砂混凝土的工作性能和性能指标,例如减水剂、增塑剂、缓凝剂、防水剂等。
3. 施工工序3.1 基底处理在施工之前,应对基底进行处理,包括清除杂物、处理裂缝、填补凹坑等。
3.2 混凝土浇筑3.2.1 混凝土配合比设计根据设计要求和施工实际情况,进行混凝土配合比设计,确定水灰比、掺合料用量和骨料的级配。
3.2.2 砼拌制按照混凝土配合比进行材料的称量和混合,保证混凝土的质量。
3.2.3 浇筑将拌制好的混凝土均匀地倒入模板中,用振捣器振捣,使混凝土排除空气和减少孔隙。
3.3 养护混凝土浇筑完成后,应及时进行养护,以保证混凝土的强度和耐久性。
4. 质量控制为确保冷箱珠光砂混凝土的施工质量,应进行以下质量控制措施:- 材料检验:对冷箱珠光砂、水泥、骨料等进行检验,确保符合相关标准。
- 模板安装:严格按照设计要求和施工规范进行模板的安装。
- 混凝土浇筑:控制混凝土的配合比、拌制工艺、浇筑工艺等,保证混凝土的质量。
- 振捣控制:振捣混凝土时,要保证均匀、适度的振捣,避免出现空洞和孔隙。
- 养护措施:采取适当的养护措施,包括湿养和覆盖养护等,保证混凝土的强度和耐久性。
5. 安全注意事项在进行冷箱珠光砂混凝土施工时,应注意以下安全事项: - 施工人员应佩戴好安全帽、工作服和防护手套等,确保人身安全。
珠光砂混凝土泵送施工工法(2)
珠光砂混凝土泵送施工工法珠光砂混凝土泵送施工工法一、前言珠光砂混凝土是一种特殊的建筑材料,具有重量轻、隔热性能好、施工便捷等特点。
在建筑施工中,珠光砂混凝土泵送施工工法是一种常用的施工方法,本文将对该工法进行详细介绍。
二、工法特点珠光砂混凝土泵送施工工法具有以下几个特点:1. 泵送施工速度快,能够提高施工效率;2.施工过程中,可以有效避免人工操作带来的不均匀和空隙等问题;3.施工过程中不需要大量人工操作,减少了劳动力成本;4.适用范围广,可用于各类建筑工程的墙体和地面施工;5.施工过程中不会对环境造成污染。
三、适应范围珠光砂混凝土泵送施工工法适用于以下建筑工程:1.高层建筑的墙体和地面;2.商业建筑的墙体和地面;3.工业厂房的墙体和地面;4.公共建筑的墙体和地面。
四、工艺原理珠光砂混凝土泵送施工工法基于以下工艺原理实施:1.选用合适的泵送设备,将珠光砂混凝土输送到施工现场;2.通过控制泵的流量和压力,将珠光砂混凝土均匀地泵送到施工区域;3.在施工过程中,控制好混凝土的流动性,在不造成空隙的情况下,确保施工质量。
五、施工工艺1. 施工准备:确定施工区域和施工顺序,准备好泵送设备和混凝土材料;2. 混凝土准备:按照设计配比配制好珠光砂混凝土,调节好流动性;3. 泵送施工:将混凝土注入泵送设备,通过管道将混凝土输送至施工现场;4.施工加固:在混凝土到达施工现场后,使用振动器进行加固,确保混凝土的密实性;5. 施工完工:待混凝土硬化后,进行拆模和表面处理。
六、劳动组织在珠光砂混凝土泵送施工过程中,需要合理组织施工人员,包括泵送设备操作人员、混凝土调配人员、施工人员等,以保证施工的顺利进行。
七、机具设备珠光砂混凝土泵送施工所需的机具设备包括:1. 泵送设备:选择合适的泵送设备,根据施工需求选择泵的流量和压力;2. 混凝土搅拌设备:用于搅拌珠光砂混凝土材料;3. 振动器:用于混凝土加固和表面处理。
八、质量控制为确保施工过程中的质量达到设计要求,需进行以下质量控制措施:1. 确保混凝土配比准确;2. 控制混凝土的流动性;3. 施工加固过程中,使用振动器进行充分加固。
制氧空分塔珠光砂混凝土施工
制氧空分设备冷却塔基础施工:1、 25600Nm3/h空分装置工程制氧车间中, 由于空分设备冷却塔的水平度要求极高, 不容许出现超过±2.5mm的基面高差;同时工艺故障较多, 在设备运行中陈随时有可能发生深冷液体(其温度低于-200℃)泄漏, 导致混凝土基础局部膨胀或冻裂破坏。
因此, 须在冷塔基础顶面(与设备接触层)设置一层隔冷性能较好的珠光砂(即膨胀珍珠岩)混凝土层, 厚度一般在300mm 左右(见下图:冷塔基础剖面)。
基础水平度要求不出现超过±2.5mm的不均匀沉降。
这样基础一旦因设备漏液而遭深冷影响时, 基础本体钢筋混凝土不致出现局部冰冻膨胀或产均匀沉降。
2、珠光砂混凝土试配(1)珠光砂混凝土配合比的选择, 是根据工程要求、组成材料的质量、施工方法等因素, 通过实验室计算及试配后确定的, 应考虑以下几项基本要求进行配合比设计:(2)珠光砂混凝土的设计强度与搞渗、抗冻等级。
(3)满足施工要求的和易性。
(4)珠光砂混凝土的其他性能, 如温度变形、耐久性等。
节约水泥, 降低成本。
试验用材料水泥: 42.5级黄砂:细度模数M>2.3的表面干燥中砂, 含泥量不大于2%。
珠光砂、引气剂: 采用国内合格品牌厂家产品。
3、水: 自来水。
4、试验用配合比: 委托有资质的试验室确定。
5、珠光砂混凝土的配置及施工方法珠光砂的供货规定几个密度等级, 实际经测试后确定的密度, 可在施工前按所需总量调配成统一的密度等级后备用。
在拌合珠光砂混凝土时水量控制必须严格。
水中必须加班5%的加气剂(即泡沫剂)。
加气剂宜自行调制, 用浓度2%~3%的碱液加温后掺入松香粉, 松香粉的掺入量为水重的1/20~1/30,要缓慢陆续掺入并适当搅动, 待松香粉全部溶解后即制成。
珠光砂混凝土必须用砂浆搅拌机拌合, 不能用手工拌合, 搅拌机拌合时间要严格控制, 拌匀即停。
珠光砂混凝土浇注时, 切忌用振捣器振实, 只能在珠光砂混凝土表面轻轻拍平即可, 否则会严重破坏珠光砂与水泥的和合及混凝土内的气孔, 使导热系数迅速上升。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

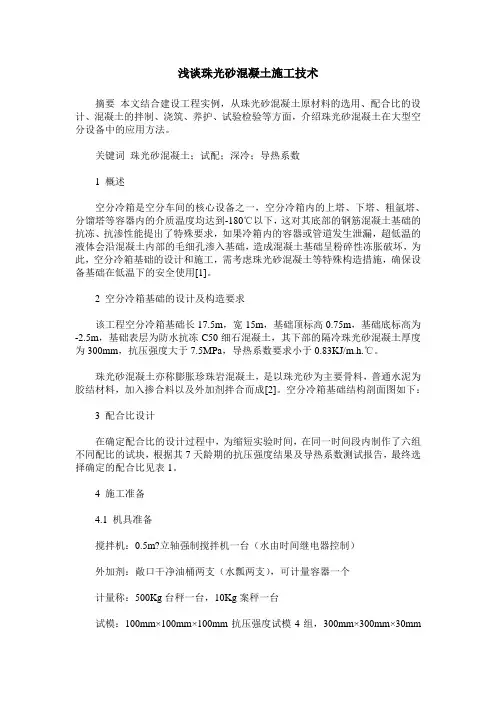

浅谈珠光砂混凝土施工技术
摘要本文结合建设工程实例,从珠光砂混凝土原材料的选用、配合比的设计、混凝土的拌制、浇筑、养护、试验检验等方面,介绍珠光砂混凝土在大型空分设备中的应用方法。
关键词珠光砂混凝土;试配;深冷;导热系数
1 概述
空分冷箱是空分车间的核心设备之一,空分冷箱内的上塔、下塔、粗氩塔、分馏塔等容器内的介质温度均达到-180℃以下,这对其底部的钢筋混凝土基础的抗冻、抗渗性能提出了特殊要求,如果冷箱内的容器或管道发生泄漏,超低温的液体会沿混凝土内部的毛细孔渗入基础,造成混凝土基础呈粉碎性冻胀破坏,为此,空分冷箱基础的设计和施工,需考虑珠光砂混凝土等特殊构造措施,确保设备基础在低温下的安全使用[1]。
2 空分冷箱基础的设计及构造要求
该工程空分冷箱基础长17.5m,宽15m,基础顶标高0.75m,基础底标高为-2.5m,基础表层为防水抗冻C50细石混凝土,其下部的隔冷珠光砂混凝土厚度为300mm,抗压强度大于7.5MPa,导热系数要求小于0.83KJ/m.h.℃。
珠光砂混凝土亦称膨胀珍珠岩混凝土,是以珠光砂为主要骨料,普通水泥为胶结材料,加入掺合料以及外加剂拌合而成[2]。
空分冷箱基础结构剖面图如下:
3 配合比设计
在确定配合比的设计过程中,为缩短实验时间,在同一时间段内制作了六组不同配比的试块,根据其7天龄期的抗压强度结果及导热系数测试报告,最终选择确定的配合比见表1。
4 施工准备
4.1 机具准备
搅拌机:0.5m?立轴强制搅拌机一台(水由时间继电器控制)
外加剂:敞口干净油桶两支(水瓢两支),可计量容器一个
计量称:500Kg台秤一台,10Kg案秤一台
试模:100mm×100mm×100mm抗压强度试模4组,300mm×300mm×30mm
导热系数试模2组
其他:铁锹、抹子、防雨布若干
4.2 材料准备
水泥:选用当地生产的普通硅酸盐42.5R水泥
黄砂:细度模数M>2.3的表面干燥中砂,含泥量不得大于2%
珠光砂:珠光砂堆积密度为57Kg/m?,振实密度为68Kg/m?,安息角(堆积高度为100mm时)33~37度,常压下平均导热系数为0.0022W/mk。
外加剂:FDN高效减水剂,JY-AER混凝土引气剂,其中高效减水剂和引气剂需符合GB8076-2008标准的技术要求,早强防冻剂需符合JC475-2004标准的技术要求。
4.3 现场准备
在浇筑前必须看好天气预报,避免在下雨、大风、下雪等气象条件下浇筑。
珠光砂混凝土浇筑前应施工完20厚1:2防水砂浆,并放线定浇筑高度,每2m做一个灰饼以方便珠光砂混凝土标高的控制[3]。
5 施工方法及质量控制
5.1 施工流程
刷20厚1:2防水砂浆一层→放线定标高→做灰饼→搅拌珠光砂混凝土→珠光砂混凝土运输摊铺→搓平压光→自然养护。
5.2 珠光砂混凝土的搅拌
各種原材料严格计量,每盘称量最大允许偏差珠光砂、水泥、砂、粉煤灰控制在±2%以内,外加剂控制在±1%以内。
珠光砂混凝土要使用非刀片式强制搅拌机拌和,不能使用人工拌和。
搅拌顺序为:先将所需的引气剂稀释液和水倒入搅拌机内搅拌30s,再倒入水泥和粉煤灰搅拌30s,最后加入珠光砂和水洗砂搅拌均匀即可出罐,出罐的混凝土应尽快浇筑,存放时间不超过30min。
坍落度应控制在30~50mm。
为防止珠光砂混凝土离析,运输距离应尽量短,若产生拌和物稠度损失或离析较严重,浇筑前宜采用人工二次拌和。
珠光砂混凝土从搅拌机卸料到浇筑入模至的延续时间不宜超过45分钟。
5.3 珠光砂混凝土浇筑
浇筑时,严禁像普通混凝土那样使用振动棒和平板振捣器振实,应采用铁锹、木抹子轻轻拍实搓平即可,以防止破坏珠光砂与水泥之间形成的孔隙结构,影响其导热性能。
珠光砂混凝土分层厚度不大于20cm,为防止珠光砂混凝土开裂,在珠光砂混凝土施工后应立即抹光,避免过振。
待珠光砂混凝土达到恒重彻底干后方可进行下道工序的施工。
5.4 质量要求
珠光砂混凝土施工完后,基础水平面要求极高,压光后不允许出现超过±2.5mm的基础面高差。
5.5 试块留置及检验
试块留置:同条件养护试块及28d龄期的强度试块(100mm×100mm×100mm)各两组,28d导热系数试块(300mm×300mm×30mm)两组
检验结果:经检验,本工程的珠光砂混凝土导热系数为0.216KJ/m.h.℃<0.83KJ/m.h.℃,满足设计要求。
6 结束语
珠光砂混凝土属于轻骨料混凝土,是一种新型环保节能材料,是住建部近年来重点推行的新技术之一,其具有轻质、耐火、高保温等特点,正受到众多建筑设计者的青睐,当前正在广泛推广应用于工业和民用建筑中,有着非常广阔的应用前景。
参考文献
[1] JGJ12-2006.轻骨料混凝土结构设计规程[S].北京:中国建筑工业出版社,2006.
[2] 《建筑材料手册》编写组编.建筑材料手册[M].北京:中国建筑工业出版社,1978:145.
[3] 龚洛书.混凝土实用手册[M].北京:中国建筑工业出版社,1995:96.
刘红建(1973年),男,湖北宜昌人,汉族,現职称:高工,学历:大学,现就职单位:中国核工业第二二建设有限公司,研究方向:从事施工管理工作。
