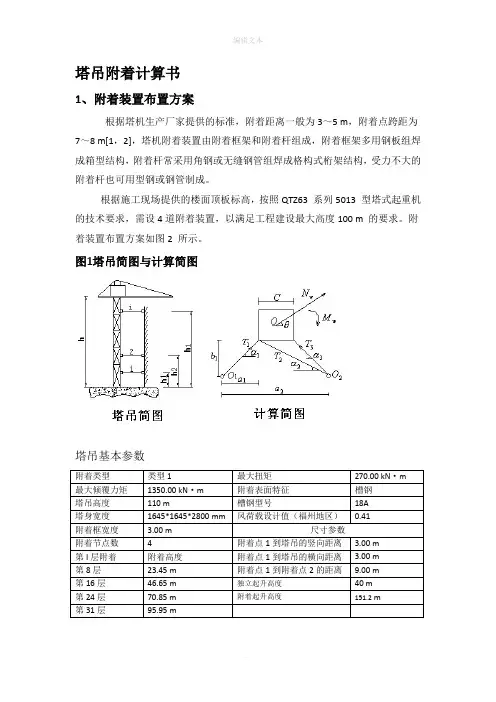

塔吊附着计算
塔基附着计算
中文词条名:附着式塔式起重机的附着计算英文词条名:塔式起重机附着(锚固)装置的构造、内力和安装要求在使用说明书中均有叙述,因此,在塔机安装和使用中,使用单位按要求执行即可,不需再进行计算,只有当塔机安装位置至建筑物距离超过使用说明书规定,需增长附着杆(支承杆),或附着杆与建筑物连接的两支座间距改变时,需进行附着计算。
塔式起重机的附着计算主要包括附着杆计算、附着支座连接计算和附着框架计算三个部分。
(1)附着杆计算附着杆按两端铰支的轴心受压杆件计算。
1)附着杆内力附着杆内力按说明书规定取用;如说明书无规定,或附着杆与建筑物连接的两支座间距改变时,则需进行计算。
其计算要点如下:①塔机按说明书规定与建筑物附着时,最上一道附着装置的负荷最大(图14-44),因此,应以此道附着杆的负荷作为设计或校核附着杆截面的依据。
图14-44 塔式起重机与建筑物附着情况简图1-最上一道附着装置;2-建筑物②附着式塔机的塔身可视为一个带悬臂的刚性支承连续梁,其内力及支座反力计算简图如图14-45所示,计算方法参见本手册第2章:施工常用结构计算及《建筑结构力学》有关内容。
图14-45 塔身内力及支座反力计算简图Q1、Q2-风荷载;M-力矩;N-轴向力;T(T‘)-由回转惯性力及风力产生的扭矩③附着杆的内力计算应考虑两种情况:计算情况I:塔机满载工作,起重臂顺塔身X-X轴或Y-Y轴,风向垂直于起重臂,如图14-46(A)所示;计算情况II:塔机非工作,起重臂处于塔身对角线方向,风由起重臂吹向平衡臂,如图14-46(B)所示。
图14-46 附着杆内力计算的两种情况(A)计算情况I;(B)计算情况II1-锚固环;2-起重臂;3-附着杆;W-风力④附着杆内力计算方法。
附着杆内力按力矩平衡原理计算。
对于计算情况I(图14-47A):图14-47 用力矩平衡原理计算附着杆内力(A)计算情况I;(B)计算情况II式中T、T‘——塔身在截面1-1处(最上一道附着装置处,见图14-44,以下同)所承受的由于回转惯性力(包括起吊构件重、塔机回转部件自重产生的惯性力)而产生的扭矩与由于风力而产生的扭矩之和。
塔吊附着验算计算书
塔吊附着验算计算书计算依据:1、《塔式起重机混凝土基础工程技术规程》JGJ/T187-20092、《钢结构设计规范》GB50017-2003一、塔机附着杆参数二、风荷载及附着参数附图如下:塔机附着立面图三、工作状态下附墙杆内力计算1、在平衡臂、起重臂高度处的风荷载标准值q kq k=0.8βzμzμsω0α0h=0.8×1.685×1.262×1.95×0.2×0.35×1.06=0.246kN/m2、扭矩组合标准值T k由风荷载产生的扭矩标准值T k2Tk2=1/2qkl12-1/2qkl22=1/2×0.246×602-1/2×0.246×15.22=414.382kN·m集中扭矩标准值(考虑两项可变荷载控制的组合系数取0.9)Tk =0.9(Tk1+ Tk2)=0.9×(454.63+414.382)=782.111kN·m3、附着支座反力计算计算简图剪力图得:R E=37.396kN在工作状态下,塔机起重臂位置的不确定性以及风向的随机性,在计算支座7处锚固环截面内力时需考虑塔身承受双向的风荷载和倾覆力矩及扭矩。
4、附墙杆内力计算支座7处锚固环的截面扭矩T k(考虑塔机产生的扭矩由支座7处的附墙杆承担),水平内力Nw =20.5RE=52.886kN。
计算简图:塔机附着示意图塔机附着平面图α1=arctan(b1/a1)=52.231°α2=arctan(b2/a2)=41.918°α3=arctan(b3/a3)=54.924°β1=arctan((b1+c/2)/(a1+c/2))=50.816°β2=arctan((b2+c/2)/(a2-c/2))=53.662°β3=arctan((b3+c/2)/(a3+c/2))=52.93°各杆件轴力计算:ΣM O=0T1×sin(α1-β1)×(b1+c/2)/sinβ1+T2×sin(α2-β2)×(b2+c/2)/sinβ2-T3×sin(α3-β3)×(b3+c/2)/sin β3+T k=0ΣM h=0T2×sinα2×c+T3×sinα3×c+N w×cosθ×c/2-N w×sinθ×c/2-T k=0ΣM g=0T1×sinα1×c-N w×sinθ×c/2-N w×cosθ×c/2+T k=0(1)θ由0~360°循环,当T k按图上方向设置时求解各杆最大轴拉力和轴压力:最大轴拉力T1=0kN,T2=539.578kN,T3=153.24kN最大轴压力T1=596.925kN,T2=0kN,T3=0kN(2)θ由0~360°循环,当T k按图上反方向设置时求解各杆最大轴拉力和轴压力:最大轴拉力T1=596.925kN,T2=0kN,T3=0kN最大轴压力T1=0kN,T2=539.578kN,T3=153.24kN四、非工作状态下附墙杆内力计算此工况下塔机回转机构的制动器完全松开,起重臂能随风转动,故不计风荷载产生的扭转力矩。

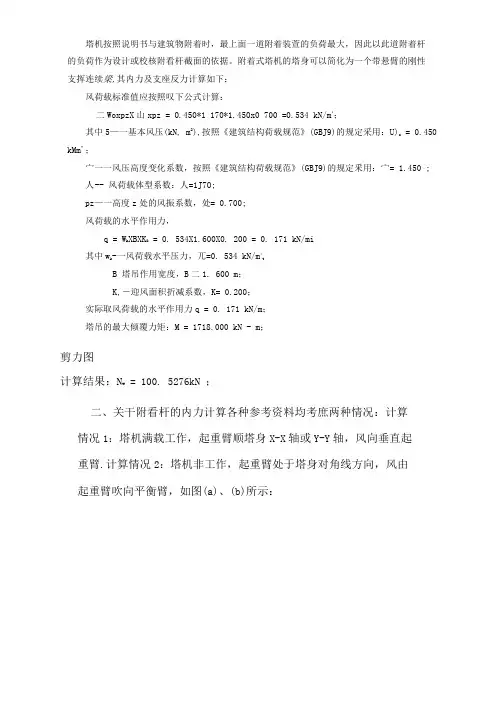

塔吊附着计算2
塔机按照说明书与建筑物附着时,最上面一道附着装萱的负荷最大,因此以此道附着杆的负荷作为设计或校核附看杆截面的依据。
附着式塔机的塔身可以简化为一个带悬臂的刚性支挥连续梁,其内力及支座反力计算如下:风荷载标准值应按照叹下公式计算:二WoxpzX山xpz = 0.450*1 170*1.450x0 700 =0.534 kN/m;;其中5—一基本风压(kN, m2),按照《建筑结构荷载规范》(GBJ9)的规定采用:U)o = 0.450 kMm';宀一一风压高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定釆用:宀= 1.450 ;人-- 风荷载体型系数:人=1J7O;pz—一高度z处的风振系数,处= 0.700;风荷载的水平作用力,q = W k XBXK& = 0. 534X1.600X0. 200 = 0. 171 kN/mi其中w k-一风荷载水平压力,兀=0. 534 kN/m:tB 塔吊作用宽度,B二1. 600 m;K,―迎风面积折减系数,K= 0.200;实际取风荷载的水平作用力q = 0. 171 kN/m;塔吊的最大倾覆力矩:M = 1718.000 kN - m;剪力图计算结果:N w = 100. 5276kN ;二、关干附看杆的内力计算各种参考资料均考庶两种情况:计算情况1:塔机满载工作,起重臂顺塔身X-X轴或Y-Y轴,风向垂直起重臂.计算情况2:塔机非工作,起重臂处于塔身对角线方向,风由起重臂吹向平衡臂,如图(a)、(b)所示:二.附若杆内力计算计算简图:计算单元的平衡方程:=OZFXT iCOStti+T2COSC12 ・丁3<:05013=・*^€0胡£Fy=0Tjsi nai^T2sina2*T3sina3=-N w sin9£M o=OT J L(bj+c/2)cosaj-(ai+c 2)sinai]-?-T2[(bi+c/2)cosa2-(oi+c/2)sina2]+T3[-(bi+c/2)cosa3+(a2-ai c 2)sina3]=M w其中:六、实例计算某QTZ800kN ・rn 塔机附着框架 上有合外力5 = 200kN; M n = 300kN-m,采用三杆式附肴支承, 求其三根附彗杆可能产生的内力 极值C由图4・13中知:a = 1205mm,b = 1475mm, /j = 8819mm, b = 6272mm,/ = 15091 mm,h = 12430mm o(一) 求FC 杆的内力极值乩“ 由式(4-31)可知: 0x = aataii : = antaii :票= 39.25。
塔吊附着计算书
塔吊附着计算书1、附着装置布置方案根据塔机生产厂家提供的标准,附着距离一般为3~5 m,附着点跨距为7~8 m[1,2],塔机附着装置由附着框架和附着杆组成,附着框架多用钢板组焊成箱型结构,附着杆常采用角钢或无缝钢管组焊成格构式桁架结构,受力不大的附着杆也可用型钢或钢管制成。
根据施工现场提供的楼面顶板标高,按照QTZ63 系列5013 型塔式起重机的技术要求,需设4道附着装置,以满足工程建设最大高度100 m 的要求。
附着装置布置方案如图2 所示。
图1塔吊简图与计算简图塔吊基本参数附着类型类型1最大扭矩270.00 kN·m最大倾覆力矩1350.00 kN·m附着表面特征槽钢塔吊高度110 m槽钢型号18A塔身宽度1645*1645*2800 mm风荷载设计值(福州地区)0.41附着框宽度 3.00 m尺寸参数附着节点数 4 附着点1到塔吊的竖向距离 3.00 m第I层附着附着高度附着点1到塔吊的横向距离 3.00 m第8层23.45 m附着点1到附着点2的距离9.00 m第16层46.65 m独立起升高度40 m第24层70.85 m附着起升高度151.2 m第31层95.95 m图2塔吊附着简图三、第一道附着计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
第一道附着的装置的负荷以第四道附着杆的负荷作为设计或校核附着杆截面计算,第一道附着高度计划在第8层楼层标高为23.45米。
(一)、支座力计算附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载取值:Q = 0.41kN;塔吊的最大倾覆力矩:M = 1668.00kN;弯矩图变形图剪力图计算结果: N w = 105.3733kN ;(二)、附着杆内力计算计算简图:计算单元的平衡方程:其中:2.1 第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩合风荷载扭矩。
塔吊附墙计算知识讲解
塔吊附墙计算塔机安装位置至建筑物距离超过使用说明规定,需要增长附着杆或附着杆与建筑物连接的两支座间距改变时,需要进行附着的计算。
主要包括附着杆计算、附着支座计算和锚固(一):支座力计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以视为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下: W K=W OхµZхµsхβz其中W O——基本风压(Kn/m2),安装《建筑结构荷载规范》(GBJ9)的规定采用:W O=0.75kN/m2;µZ——风荷载高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定采用:µZ=1.170;µs————风荷载体型系数:µs=0.065;βz——-高度Z处的风振系数,βz =0.70风荷载的水平作用力N W =W KχBχK S其中W K——风荷载水平压力,W K=0.04kN/m2B ——塔吊作用宽度,B=0.00mK s——迎风面积折减系数,K s=0.20经计算得到风荷载的水平作用力q=0.00kN/m风荷载实际取值q=0.03kN/m塔吊的最大倾覆力矩M=2358kN.m风荷载取值q=0.10kN/m塔吊的最大倾覆力矩M=1335kN.m计算结果: Nw=75.351kN(二):附着杆内力计算计算简图:计算单元的平衡方程为:其中:本项目塔吊计算参数为:C=1.60米,b1=8.50米,a2=9.10米(三):第一种工况的计算塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩和风荷载扭矩。
将上面的方程组求解,其中从0-360循环,分别取正负两种情况,分别求得各附着最大的轴压力和轴拉力:杆1的最大轴向压力为:259.23 kN杆2的最大轴向压力为:204.32 kN杆3的最大轴向压力为:132.65 kN杆1的最大轴向拉力为:259.23 kN杆2的最大轴向拉力为:204.32 kN杆3的最大轴向拉力为:132.65 kN(四):第二种工况的计算塔机非工作状态,风向顺着起重臂,不考虑扭矩的影响。
塔吊附着计算(参考)
塔吊附着计算塔机安装位置至建筑物距离超过使用说明规定,需要增长附着杆或附着杆与建筑物连接的两支座间距改变时,需要进行附着的计算。
主要包括附着杆计算、附着支座计算和锚固环计算。
一、支座力计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载标准值应按照以下公式计算:W k=W0×μz×μs×βz=0.600×1.170×1.350×0.700=0.663 kN/m2;其中W0──基本风压(kN/m2),按照《建筑结构荷载规范》(GBJ9)的规定采用:W0=0.600kN/m2;μz──风压高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定采用:µz= 1.350;μs──风荷载体型系数:µs= 1.170;βz──高度Z处的风振系数,βz=0.700;风荷载的水平作用力:q=W k×B×K s=0.663×1.600×0.200=0.212kN/m;其中W k──风荷载水平压力,W k=0.663kN/m2;B──塔吊作用宽度,B= 1.600m;K s──迎风面积折减系数,K s=0.200;实际取风荷载的水平作用力q=0.212kN/m;塔吊的最大倾覆力矩:M=882.000kN·m;弯矩图变形图剪力图计算结果:N w=77.7184kN;二、附着杆内力计算计算简图:图2-2附着杆内力计算图计算单元的平衡方程:其中:1.第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩合风荷载扭矩。
将上面的方程组求解,其中θ从0°–360°循环,分别取正负两种情况,求得各附着最大的。
塔吊附着计算书
塔机附着验算计算书计算依据:1、《塔式起重机混凝土基础工程技术规程》JGJ/T187-20092、《钢结构设计规范》GB50017-2003一、塔机附着杆参数塔机附着立面图三、工作状态下附墙杆内力计算1、在平衡臂、起重臂高度处的风荷载标准值q kq k=0.8βzμzμsω0α0h=0.8×1.662×1.215×1.95×0.14×0.35×1.06=0.164kN/m 2、扭矩组合标准值T k由风荷载产生的扭矩标准值T k2T k2=1/2q k l12-1/2q k l22=1/2×0.164×562-1/2×0.164×11.52=246.308kN·m 集中扭矩标准值(考虑两项可变荷载控制的组合系数取0.9)T k=0.9(T k1+T k2)=0.9×(35+246.308)=253.177kN·m3、附着支座反力计算计算简图剪力图得:R E=64.302kN在工作状态下,塔机起重臂位置的不确定性以及风向的随机性,在计算支座5处锚固环截面内力时需考虑塔身承受双向的风荷载和倾覆力矩及扭矩。
4、附墙杆内力计算支座5处锚固环的截面扭矩T k(考虑塔机产生的扭矩由支座5处的附墙杆承担),水平内力N w=20.5R E=90.937kN。
计算简图:塔机附着示意图塔机附着平面图α1=arctan(b1/a1)=55.162°α2=arctan(b2/a2)=42.064°α3=arctan(b3/a3)=59.457°β1=arctan((b1+c/2)/(a1+c/2))=52.947°β2=arctan((b2+c/2)/(a2-c/2))=55.049°β3=arctan((b3+c/2)/(a3+c/2))=56.193°各杆件轴力计算:ΣM O=0T1×sin(α1-β1)×(b1+c/2)/sinβ1+T2×sin(α2-β2)×(b2+c/2)/sinβ2-T3×sin(α3-β3)×(b3+c/2)/sinβ3+ T k=0ΣM h=0T2×sinα2×c+T3×sinα3×c+N w×cosθ×c/2-N w×sinθ×c/2-T k=0ΣM g=0T1×sinα1×c-N w×sinθ×c/2-N w×cosθ×c/2+T k=0(1)θ由0~360°循环,当T k按图上方向设置时求解各杆最大轴拉力和轴压力:最大轴拉力T1=0kN,T2=187.216kN,T3=133.728kN最大轴压力T1=249.608kN,T2=0kN,T3=53.45kN(2)θ由0~360°循环,当T k按图上反方向设置时求解各杆最大轴拉力和轴压力:最大轴拉力T1=249.608kN,T2=0kN,T3=53.45kN最大轴压力T1=0kN,T2=187.217kN,T3=133.727kN四、非工作状态下附墙杆内力计算此工况下塔机回转机构的制动器完全松开,起重臂能随风转动,故不计风荷载产生的扭转力矩。
塔吊附墙计算
8#(B3)塔吊附墙杆设计1、第三道附墙1.1支座反力计算附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载标准值应按照以下公式计算:ωk=ω0×μz×μs×βz= 0.400×1.170×1.790×0.700 =0.586 kN/m2;其中ω0──基本风压(kN/m2),按照《建筑结构荷载规范》(GBJ9)的规定采用:ω0 = 0.400 kN/m2;μz──风压高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定采用:μz = 1.790 ;μs──风荷载体型系数:μs = 1.170;βz──高度Z处的风振系数,βz = 0.700;风荷载的水平作用力:q = W k×B×K s = 0.586×1.700×0.200 = 0.199 kN/m;其中 W k──风荷载水平压力,W k= 0.586 kN/m2;B──塔吊作用宽度,B= 1.700 m;K s──迎风面积折减系数,K s= 0.200;实际取风荷载的水平作用力 q = 0.199 kN/m;塔吊的最大倾覆力矩:M = 1743.000 kN·m;弯矩图变形图剪力图计算结果: N w = 121.6407kN ;1.2 附着杆内力计算计算简图:计算单元的平衡方程:ΣF x=0T1cosα1+T2cosα2-T3cosα3=-N w cosθΣF y=0T1sinα1+T2sinα2+T3sinα3=-N w sinθΣM0=0T1[(b1+c/2)cosα1-(α1+c/2)sinα1]+T2[(b1+c/2)c osα2-(α1+c/2)sinα2]+T3[-(b1+c/2) cosα3+(α2-α1-c/2)sinα3]=M w其中:α1=arctan[b1/a1] α2=arctan[b1/(a1+c)] α3=arctan[b1/(a2- a1-c)]第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩和风荷载扭矩。
塔吊附着计算书
塔吊附着计算书1、附着装置布置方案根据塔机生产厂家提供的标准,附着距离一般为3~5 m,附着点跨距为7~8 m[1,2],塔机附着装置由附着框架和附着杆组成,附着框架多用钢板组焊成箱型结构,附着杆常采用角钢或无缝钢管组焊成格构式桁架结构,受力不大的附着杆也可用型钢或钢管制成。
根据施工现场提供的楼面顶板标高,按照QTZ63 系列5013 型塔式起重机的技术要求,需设4道附着装置,以满足工程建设最大高度100 m 的要求。
附着装置布置方案如图2 所示。
图1塔吊简图与计算简图塔吊基本参数附着类型类型1 最大扭矩270.00 kN·m最大倾覆力矩1350。
00 kN·m 附着表面特征槽钢塔吊高度110 m 槽钢型号18A塔身宽度1645*1645*2800 mm风荷载设计值(福州地区)0。
41附着框宽度3。
00 m 尺寸参数附着节点数 4 附着点1到塔吊的竖向距离3。
00 m第I层附着附着高度附着点1到塔吊的横向距离 3.00 m第8层23。
45 m 附着点1到附着点2的距离9。
00 m第16层46.65 m 独立起升高度40 m第24层70。
85 m 附着起升高度151。
2 m第31层95。
95 m图2塔吊附着简图三、第一道附着计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据.第一道附着的装置的负荷以第四道附着杆的负荷作为设计或校核附着杆截面计算,第一道附着高度计划在第8层楼层标高为23.45米。
(一)、支座力计算附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载取值:Q = 0。
41kN;塔吊的最大倾覆力矩:M = 1668.00kN;弯矩图变形图剪力图计算结果: N w = 105。
3733kN ;(二)、附着杆内力计算计算简图:计算单元的平衡方程:其中:2.1 第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩合风荷载扭矩。
塔吊附着计算书
风压等效高 工作状态风 非工作状态
附着点高度 附着点净高
工作状态风 非工作状态 压等效均布 风压等效均
第N次附着 h1(m)
h01(m)
度变化系数 荷载体型系 风荷载体型
μz
数μs
系数μs'
振系数βz
风振系数βz' 线荷载标准 布线荷载标
Байду номын сангаас
值qsk
准值qsk'
第1次附着 22.15
22.15
0.734
2、扭矩组合标准值Tk 由风荷载产生的扭矩标准值Tk2 Tk2=1/2qkl12-1/2qkl22=1/2×0.164×562-1/2×0.164×11.52=246.308kN·m 集中扭矩标准值(考虑两项可变荷载控制的组合系数取0.9) Tk=0.9(Tk1+ Tk2)=0.9×(35+246.308)=253.177kN·m
附墙杆3长细比: λ3=L0/i=(a32+b32)0.5/i=(22052+37372)0.5/44.9=96.638≤[λ]=150,查规范表得: φ3=0.577 满足要求!
附墙杆1轴心受压稳定系数:
σ1=N1/(φ1A)=249608/(0.546×3364.25)=135.887N/mm2≤[f]=205N/mm2 满足要求! 附墙杆2轴心受压稳定系数: σ2=N2/(φ2A)=187217/(0.415×3364.25)=134.094N/mm2≤[f]=205N/mm2 满足要求! 附墙杆3轴心受压稳定系数: σ3=N3/(φ3A)=133727/(0.577×3364.25)=68.89N/mm2≤[f]=205N/mm2 满足要求!
1.76
塔式起重机附着计算
塔机附着验算书塔机型号: QTZ80A工程名称:福建省公路一公司科技楼B区(1#机)设计验算:吕有生日期: 2011-6-20塔机附墙的受力计算一:塔机对附墙的要求1,附着框架在塔身节上的安装必须安全可靠,并应符合使用说明书中的有关规定。
附着框架与塔身的固定应牢固。
2,各连接件不应缺少或松动。
3,附着杆有调节装置的应按要求调整后锁紧。
4,与附着杆相连接的建筑物不应有裂纹或损坏。
5,在工作中附着杆与建筑物的锚固连接必须牢固,不能有松动。
二:附着位置本塔机是XXXXX公司生产的,第一道附着装置的加固高度为30米。
三:附墙受力计算按照XXXXXX公司使用说明书塔机与建筑物附着时,依次道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以视为一个带悬臂的刚性支撑计算书主要依据施工图纸及以下规范及参考文献编制:《塔式起重机设计规范》(GB/T13752-1992)、《建筑结构荷载规范》(GB50009-2001)、《建筑安全检查标准》(JGJ59-99)、《建筑施工手册》、《钢结构设计规范》(GB50017-2003)等编制。
塔机安装位置至附墙或建筑物距离超过使用说明规定时,需要增设附着杆,附着杆与附墙连接或者附着杆与建筑物连接的两支座间距改变时,必须进行附着计算。
主要包括附着支座计算、附着杆计算、锚固环计算。
1、支座力计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载标准值应按照以下公式计算:ωk =ω×μz×μs×βz= 0.390×0.130×1.860×0.700 =0.066kN/m2;其中ω──基本风压(kN/m2),按照《建筑结构荷载规范》(GBJ9)的规定采用:ω= 0.390 kN/m2;μz──风压高度变化系数,按照《建筑结构荷载规范》(GBJ9)的规定采用:μz= 1.860 ;μs ──风荷载体型系数:μs= 0.130;βz ──高度Z处的风振系数,βz= 0.700;风荷载的水平作用力:q = ωk ×B×Ks= 0.066×1.600×0.200 = 0.021 kN/m;其中ωk ──风荷载水平压力,ωk= 0.066 kN/m2;B──塔吊作用宽度,B= 1.600 m;Ks ──迎风面积折减系数,Ks= 0.200;实际取风荷载的水平作用力 q = 0.021 kN/m;塔吊的最大倾覆力矩:M = 1780.000 kN·m;弯矩图变形图剪力图= 90.0894kN ;计算结果: Nw2、附着杆内力计算塔吊四附着杆件的计算属于一次超静定问题,采用结构力学计算个杆件内力:计算简图:方法的基本方程:计算过程如下:δ11X1+Δ1p=0Δ1p =∑Ti0Ti/EAδ11=∑Ti0Ti0li/EA其中: Δ1p为静定结构的位移;Ti0为F=1时各杆件的轴向力;Ti为在外力M和P作用下时各杆件的轴向力;li为为各杆件的长度。
塔吊附着计算书
塔吊附着计算书1、附着装置布置方案根据塔机生产厂家提供的标准,附着距离一般为3~5 m,附着点跨距为7~8 m[1,2],塔机附着装置由附着框架和附着杆组成,附着框架多用钢板组焊成箱型结构,附着杆常采用角钢或无缝钢管组焊成格构式桁架结构,受力不大的附着杆也可用型钢或钢管制成。
根据施工现场提供的楼面顶板标高,按照QTZ63 系列5013 型塔式起重机的技术要求,需设4道附着装置,以满足工程建设最大高度100 m 的要求。
附着装置布置方案如图2 所示。
图1塔吊简图与计算简图塔吊基本参数附着类型类型1最大扭矩270.00 kN·m最大倾覆力矩1350.00 kN·m附着表面特征槽钢塔吊高度110 m槽钢型号18A塔身宽度1645*1645*2800mm风荷载设计值(福州地区)0.41附着框宽度 3.00 m尺寸参数附着节点数 4 附着点1到塔吊的竖向距离 3.00 m第I层附着附着高度附着点1到塔吊的横向距离 3.00 m第8层23.45 m 附着点1到附着点2的距离9.00 m第16层46.65 m 独立起升高度40 m第24层70.85 m 附着起升高度151.2 m 第31层95.95 m图2塔吊附着简图三、第一道附着计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
第一道附着的装置的负荷以第四道附着杆的负荷作为设计或校核附着杆截面计算,第一道附着高度计划在第8层楼层标高为23.45米。
(一)、支座力计算附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载取值:Q = 0.41kN;塔吊的最大倾覆力矩:M = 1668.00kN;弯矩图变形图剪力图计算结果: N w = 105.3733kN ;(二)、附着杆内力计算计算简图:计算单元的平衡方程:其中:2.1 第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩合风荷载扭矩。
塔吊附着计算书
塔吊附着计算书1、附着装置布置方案根据塔机生产厂家提供的标准,附着距离一般为3~5 m,附着点跨距为7~8 m[1,2],塔机附着装置由附着框架和附着杆组成,附着框架多用钢板组焊成箱型结构,附着杆常采用角钢或无缝钢管组焊成格构式桁架结构,受力不大的附着杆也可用型钢或钢管制成。
根据施工现场提供的楼面顶板标高,按照QTZ63 系列5013 型塔式起重机的技术要求,需设4道附着装置,以满足工程建设最大高度100 m 的要求。
附着装置布置方案如图2 所示。
图1塔吊简图与计算简图塔吊基本参数附着类型类型1 最大扭矩270.00kN·m最大倾覆1350.00 kN·m 附着表面特征槽钢力矩塔吊高度110 m 槽钢型号18A塔身宽度1645*1645*2800 风荷载设计值(福0.41mm 州地区)附着框宽度3.00 m 尺寸参数附着节点数4 附着点1到塔吊的竖向距离3.00 m第I层附着附着高度附着点1到塔吊的横向距离3.00 m第8层23.45 m 附着点1到附着点2的距离9.00 m 第16层46.65 m 独立起升高度40 m第24层70.85 m 附着起升高度151.2 m 第31层95.95 m图2塔吊附着简图三、第一道附着计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
第一道附着的装置的负荷以第四道附着杆的负荷作为设计或校核附着杆截面计算,第一道附着高度计划在第8层楼层标高为23.45米。
(一)、支座力计算附着式塔机的塔身可以简化为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:风荷载取值:Q = 0.41kN;塔吊的最大倾覆力矩:M = 1668.00kN;弯矩图变形图剪力图计算结果: N w = 105.3733kN ;(二)、附着杆内力计算计算简图:计算单元的平衡方程:其中:2.1 第一种工况的计算:塔机满载工作,风向垂直于起重臂,考虑塔身在最上层截面的回转惯性力产生的扭矩合风荷载扭矩。
塔吊附着计算(验算合格)
塔吊附着计算塔机安装位置至建筑物距离超过使用说明规定,需要增长附着杆或附着杆与建筑物连接的两支座间距改变时,需要进行附着的计算。
主要包括附着杆计算、附着支座计算和锚固环计算。
一. 参数信息二. 支座力计算塔机按照说明书与建筑物附着时,最上面一道附着装置的负荷最大,因此以此道附着杆的负荷作为设计或校核附着杆截面的依据。
附着式塔机的塔身可以视为一个带悬臂的刚性支撑连续梁,其内力及支座反力计算如下:1. 风荷载计算1) 工作状态下塔机塔身截面对角线方向所受风荷载标准值塔机所受风均布线荷载标准值 (Wo=0.2kN/m2)W k=0.8×0.7×1.95×1.54×0.2=0.34kN/m2q sk=1.2×0.34×0.35×1.8=0.25kN/m2) 非工作状态下塔机塔身截面对角线方向所受风荷载标准值塔机所受风均布线荷载标准值 (本地区 Wo=0.30kN/m2)W k=0.8×0.7×1.95×1.54×0.30=0.50kN/m2q sk=1.2×0.50×0.35×1.80=0.38kN/m2. 塔机的倾覆力矩工作状态下,标准组合的倾覆力矩标准值M k=-2450+800=-1650.00kN.m非工作状态下,标准组合的倾覆力矩标准值M k=-2450.00kN.m3. 力 Nw 计算工作状态下: N w=0.000kN非工作状态下: N w=0.000kN三. 附着杆内力计算塔吊四附着杆件的计算属于一次超静定问题,采用结构力学计算个杆件内力: 计算简图:方法的基本方程:计算过程如下:其中:∑1p为静定结构的位移;T i0为F=1时各杆件的轴向力;T i为在外力M和P作用下时各杆件的轴向力;l i为各杆件的长度。
考虑到各杆件的材料截面相同,在计算中将弹性模量与截面面积的积EA约去,可以得到:各杆件的轴向力为:考虑工作状态和非工作状态两个工况,以上的计算过程将θ从0-360度循环,解得每杆件的最大轴压力,最大轴拉力:杆1的最大轴向拉力为:102.2kN;杆2的最大轴向拉力为:62.57kN;杆3的最大轴向拉力为:62.57kN;杆4的最大轴向拉力为:102.2kN;杆1的最大轴向压力为:102.20kN;杆2的最大轴向压力为:62.57kN;杆3的最大轴向压力为:62.57kN;杆4的最大轴向压力为: 102.20kN。
