冲刷计算精编版

合集下载

冲刷计算

冲刷计算

4.4.1自然冲刷河床演变是一个非常复杂的自然过程,目前尚无可靠的定量分析计算方法,根据《公路工程水文勘测设计规范》(JTG C30—2002)中7.2条的要求,河床的自然冲刷是河床逐年自然下切的深度。

经深入调查,桥位处河段整体无明显自然下切现象,由于泥沙淤积,河床会逐年抬高,本次计算不考虑自然冲刷的情况。

4.4.2一般冲刷大桥建成后,由于受桥墩阻水影响,桥位断面过水断面减小,从而引起断面流速增大,水流挟沙能力也随之增大,会造成桥位断面河床冲刷。

根据地质勘察报告,桥位处河床为砂卵石层,河床泥沙平均粒径为40(mm )。

按《公路工程水文勘测设计规范》(JTG C30—2002)的技术要求,非粘性土河床的一般冲刷可采用64—2简化公式计算:()max 66.029.02104.1h B B Q Q A h cc p ⎭⎬⎫⎩⎨⎧-⎪⎪⎭⎫ ⎝⎛=μλ公式中: h p ——桥下河槽一般冲刷后最大水深(m ); Q 2——桥下河槽部分通过的设计流量(m 3/s ); Q c ——天然状态下河槽流量(m 3/s );A ——单宽流量集中系数 15.0⎪⎪⎭⎫⎝⎛=H B A ;B C ——计算断面天然河床宽度(m );λ——设计水位下,桥墩阻水面积与桥下过水面积比值;μ——桥台前缘和桥墩两侧的漩涡区宽度与桥孔长度之比; B 2——桥下断面河床宽度(m ); h max ——桥下河槽最大水深(m )。

经计算:桥址处各设计频率一般冲刷深度成果见表4.4—1。

表4.4—1 XX 大桥一般冲刷计算成果表4.4.3局部冲刷根据XX 大桥桥型布置图,按《公路工程水文勘测设计规范》(JTG C30—2002)的技术要求,局部冲刷计算采用65—1修正式中的公式进行计算:当V >V 0时,10,00,'006.011,b )(K n V V V V v B K h v ⎭⎬⎫⎩⎨⎧---=ηξ h b —桥墩局部冲刷深度(m )从一般冲刷后床面算起; K ξ—墩形系数,K ξ=1.05; K η1—河床颗粒影响系数; B 1—桥墩计算宽度;V—一般冲刷后墩前行近流速(m/s);V0—河床泥沙起动流速(m/s);V,0—墩前泥沙起冲流速(m/s);n1—指数。

冲刷深度计算(新计算)

冲刷深度计算(新计算)

r r H0 U c 1.08 gd50 s 河道平顺段冲刷深度计算表 r d50
冲刷处 平均 河流名 泥沙启动流 称及分 断面位置 的水深 流速U 速 UC( m/s) Hp(m) (m/s) 段 1#断面 8#断面 白龙江 14#断面 杜坝段 18#断面 河道 22#断面 36#断面 45#断面 6.39 6.87 5.79 6.15 6.32 5.34 5.25 6.25 4.73 2.79 3.11 3.03 1.75 2.03 1.31 1.30 1.13 1.14 1.14 1.11 1.11 系数 n (rs-r)/r d50河床的中值
d50—河床的中值粒径(m); H0—行进水流水深(m);
1/ 7
rs,r分别为泥沙与水的重度(KN/m3),g为重力加速度(m/s2). Ucp的计算应符合下列规定:
U cp U
式中:
2 1
1/7
U—行近流速(m/s); η —水流流速分配不均匀系数,根据水流流向与岸坡交角α 角查表采用。
(rs-r)/r
d50
H0
1.08 1.08 1.08 1.08 1.08 1.08
0.0200 0.0200 0.0200 0.0200 0.0200 0.0200
5.49 6.77 5.73 5.46 5.45 5.57
结论:防洪堤基础冲刷深度平顺段及凸岸段设计值取1.5m,凹岸斜冲段设计值取2m.
白龙江杜坝段河道冲刷深度计算书 参考资料 《城市防洪工程设计规范》(CJJ50-92) 《防洪标准》(GB50201-94) 《堤防工程设计规范》(GB50286-98) 1、 护岸冲刷深度计算 依据《堤防工程设计规范》(GB50286—98) ① 顺坝及平顺护岸冲刷深度计算:

冲刷深度

冲刷深度

4.4."4护岸冲刷深度计算蹦河河床多为砂砾石,建堤后,改变了原河槽流态,其流速超过了河床的允许流速,将对堤脚产生冲刷。

需设置护脚防止堤冲刷破坏。

护脚埋深的计算,选择不同的代表断面,计算10年一遇冲刷深度。

采用《水力计算手册》所列公式计算。

⑴水流平行于岸坡产生的冲刷可按下式计算:hB=hP×[(Vcp/V允)n-1]式中:hB——局部冲刷深度(m);hP——冲刷处的水深(m),以近似设计水位最大深度代替;Vcp——平均流速(m/s)V=Q/A=2."25 m/s;V允——河床面上允许不冲流速(m/s),按地质条件确定V允=1."05;n——与防护岸坡在平面上的形状有关,一般取n=1/4;计算结果hB=0."11m。

t——护脚在冲刷线以下超深t=0."5m。

(2)水流斜冲防护岸坡生产的冲刷按下式计算:△hp={(23tan(α/2)Vj2)/(1+m2)0."5*g}-30d式中:△hp——从河底算起的局部刷深度(m);α——水流流向与岸坡交角,α=60°;m——护岸迎水坡边坡系数;d——坡脚处土壤计算粒径,取d=3cm;Vj——水流偏斜时,水流局部冲刷流速,Vj=Q1/B1H1*[ (2β/(1+β) ]。

Q1——通过河滩部分的设计流量;B1——河滩宽度,从河槽边缘至坡脚距离;B1=70mH1——河滩水深;取H1=6mβ——水流流速分配不均匀系数,与α有关,通过查表查得。

通过计算右岸顺坝的冲刷深度△hp=0."8m,t=0."5m见表4-2。

"表4-2护脚冲刷深度计算表(单位:米)序号123桩号0+000~0+2000+200~0+5000+500~0+800堤线长度200300300地面以上堤高1.01.01.0顺堤冲深hB0.1△hp0.80.5弯道冲深超深t0.50.50.5计算堤高1.62.32为解决冻胀问题,根据已确定的水利坡度和计算的冲刷深度确定:浆砌石坝基础埋深1."5米,0+000断面~0+800断面总坝高为2."5m,地面以上1."0 m,地面以下1."5m。

桥梁冲刷计算

桥梁冲刷计算

与汛 期含 沙量 有关 的系 数, 可按 表
7.3.12选 用 因此 可 得:
(Ad×
Q2/(μ×
hp=
Bcj)× (hcm/hcq
)5/3/(E×
d1/6))3/5
= 4.550 m
2 、河 滩部 分
hp=(Q1/( μ×Btj) × (htm/htq) 5/3/VH1)5/
6
Q1=Qt1/(Q c+Qt1)× Qp
一、 桥下 (一 )、 非粘 性土 河床 的一 般冲 刷
1 、河 槽部 分
1) 64-2 简化 式
hp=1.04 ×(Ad×
Q2=Qc/(Qc +Qt1)×Qp
Ad=((Bz)0 .5/Hz)0.15
式 频率为 中: p%的设
桥下 河槽 部分 通过 的设 计流 量
XXX大桥
(K1+432)
Qp= 1305.99 m3/s Q2= 713.39 m3/s
造床 流量 下的 河槽 宽度 对复 式河 床可 取平 滩水 位时 河槽 宽度
设计 水位 下, 在Bcg 宽度 范围 内, 桥墩 阻水
桥墩 水流 侧向 压缩 系 数, 应按 表 7.3.11确 定
河槽 最大 水深
Bz= 140 m
λ= 0.068966 μ= 0.94
hcm=
4
m
单宽 流量 集中 系 数, 山前 变迁 、游 荡、 宽滩 河段
= 4.129 m
2) 64-1 修正 式
hp=(Ad× Q2/(μ× Bcj)× (hcm/hcq )5/3/(E × d1/6))3/5
河槽部分 桥孔过水 式 净宽,当 中: 桥下河槽 能扩宽至 全桥时 即为全桥 桥孔过水 净宽

冲刷计算

冲刷计算

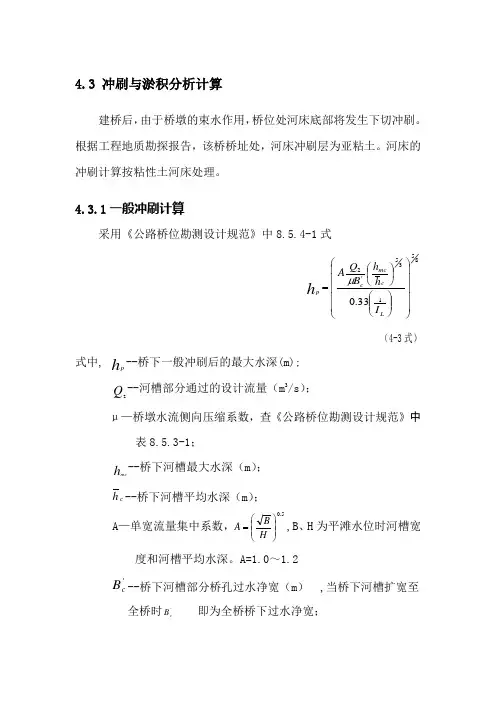

4.3 冲刷与淤积分析计算建桥后,由于桥墩的束水作用,桥位处河床底部将发生下切冲刷。

根据工程地质勘探报告,该桥桥址处,河床冲刷层为亚粘土。

河床的冲刷计算按粘性土河床处理。

4.3.1一般冲刷计算采用《公路桥位勘测设计规范》中8.5.4-1式85135'233.0⎪⎪⎪⎪⎪⎭⎫⎝⎛⎪⎪⎭⎫ ⎝⎛⎪⎭⎫⎝⎛=L c mc c p I h h B Q A h μ(4-3式)式中, h p --桥下一般冲刷后的最大水深(m);Q 2--河槽部分通过的设计流量(m 3/s ); μ—桥墩水流侧向压缩系数,查《公路桥位勘测设计规范》中表8.5.3-1;h m c--桥下河槽最大水深(m ); c h --桥下河槽平均水深(m );A —单宽流量集中系数,5.0⎪⎪⎭⎫⎝⎛=H B A ,B 、H 为平滩水位时河槽宽度和河槽平均水深。

A=1.0~1.2'c B --桥下河槽部分桥孔过水净宽(m ) ,当桥下河槽扩宽至全桥时'c B 即为全桥桥下过水净宽;I L --冲刷坑范围内粘性土液性指数,在本公式中I L 的范围为0.16~1.19。

根据工程地质勘探报告,牧野桥I L =0.67。

经计算得:现状河道条件下,该桥100年一遇设计洪水位为72.73m 时,一般冲刷完成后,主槽最大水深h p 为9.19m ,最大冲坑深3.58m 。

按规划整治后的河道条件下,该桥100年一遇设计洪水位为71.30m 时,一般冲刷完成后,主槽最大水深h p 为6.42m ,最大冲坑深1.26m 。

4.3.2 局部冲刷计算牧野路卫河桥设计墩宽b=2.40m ,桥墩的走向与水流方向一致,墩形计算宽度B 1=2.40m ,查《公路桥位勘测设计规范》附录16,K ξ =0.98。

一、现状河道条件下,该桥100年一遇设计洪水位为72.73m 时,一般冲刷完成后,主槽最大水深h p 为9.19m ,H p /B 1=3.83>2.5,根据《公路桥位勘测设计规范》采用该规范中的8.5.4-3式V I B K h L b 25.16.0183.0ξ= (4-4式)式中,h b --桥墩局部冲刷深度(m);K ξ --墩形系数; B 1--桥墩计算宽度(m );h p--一般冲刷后最大水深 (m);d -- 河床泥沙平均粒径, d =0.0145(mm );V-- 一般冲刷后墩前行进流速(m/s)3261p h d E V = =1.43E —与汛期含沙量有关的系数,查《公路桥位勘测设计规范》中表8.5.3-2,E=0.66。

一般冲刷计算公式

一般冲刷计算公式

一般冲刷计算公式:cm cg cc d p h B B Q Q A h 66.090.02)1(04.1⎪⎪⎭⎫ ⎝⎛-⎪⎪⎭⎫⎝⎛=μλ12t c cQ Q Q Q +=15.0⎪⎪⎭⎫⎝⎛=z z d H B A式中:h p ——桥下一般冲刷后的最大水深(m); Q p ——频率为P %的设计流量(m 3/s);Q 2——桥下河槽部分通过的设计流量(m 3/s),当河槽能扩宽至全桥时取用Q p ; Q c ——天然状态下河槽部分设计流量(m 3/s); Q t1——天然状态下桥下河滩部分设计流量(m 3/s);B cg ——桥长范围内的河槽宽度(m),当河槽能扩宽至全桥时取用桥孔总长度; B z ——造床流量下的河槽宽度(m),对复式河床可取平滩水位时河槽宽度; λ——设计水位下,在B cg 宽度范围内,桥墩阻水总面积与过水面积的比值; μ——桥墩水流侧向压缩系数; h cm ——河槽最大水深(m);A d ——单宽流量集中系数,山前变迁、游荡、宽滩河段当A d >1.8时,A d 值可采用1. 8;H z ——造床流量下的河槽平均水深(m),对复式河床可取平滩水位时河槽平均水深。

②非粘性土河床桥墩局部冲刷计算桥渡冲刷的产生是由于桥墩阻碍了水流,使水流形态发生变化,一般在墩前两侧发生集中现象,引起动能增加;另一方面水流受阻后部分动能转化为位能,由于水流形态变化,桥墩附近水流冲刷能力加大,在桥墩处产生冲刷坑。

局部冲刷计算公式当V ≤V 0时,⎪⎪⎭⎫ ⎝⎛-=0015.06.012'V V V h B K K h pb ηε当V >V 0时,20015.06.012'n pb V V V h B K K h ⎪⎪⎭⎫ ⎝⎛-=ηε24.02.22375.00023.0d dK +=η5.00)7.0(28.0+=d V 55.00)5.0(12.0'+=d Vd V Vn lg 19.023.002)(+=式中:h b ——桥墩局部冲刷深度(m): K ξ——墩形系数; B1——桥墩计算宽度(m); h p ——一般冲刷后的最大水深(m); d ——河床泥沙平均粒径(mm); K η2——河床颗粒影响系数;V ——一般冲刷后墩前行近流速(m/s), V o ——河床泥沙起动流速(m/s); V ,0——墩前泥沙起冲流速(m/s); n 2 ——指数。

(河槽)局部冲刷计算

(河槽)局部冲刷计算

范》JTG C30-2002)而编制的;


局部冲刷计算 说明: 1.本程序是为了便于计算桥梁冲刷根据(《公路工程水文勘测设计规范》JTG C30-2002)而编制的; 2.红字部分需使用者输入,蓝字部分为计算结果. 局部冲刷计算(非黏性土) 按 65-1修正式 E 0.66 与汛期含沙量有关的系数,可按表7.3.1-2选用; hp= 6.99 一般冲刷后的最大水深(m); B1= 桥墩计算宽度,按附录B的规定取值(m) 1.2 d= v= kξ = kη = VO'= n= Vo= hb= hb= 17.59 1.05 河床泥沙平均粒径(mm); 墩形系数,按附录B选用; 3.891106 一般冲刷后墩行前行近流速(m/s); 0.740506 河床颗粒影响系数; 0.896838 墩前泥沙起冲流速(m/s); 0.691288 指数; 1.652368 河床泥沙起动流速(m/s); 1.697837 当v>vo时 桥墩局部冲刷坑深度(m); 2.597272 当v≤v

一般冲刷计算公式

一般冲刷计算公式

一般冲刷计算公式:cm cg cc d p h B B Q Q A h 66.090.02)1(04.1⎪⎪⎭⎫ ⎝⎛-⎪⎪⎭⎫⎝⎛=μλ12t c cQ Q Q Q +=15.0⎪⎪⎭⎫⎝⎛=z z d H B A式中:h p ——桥下一般冲刷后的最大水深(m); Q p ——频率为P %的设计流量(m 3/s);Q 2——桥下河槽部分通过的设计流量(m 3/s),当河槽能扩宽至全桥时取用Q p ; Q c ——天然状态下河槽部分设计流量(m 3/s); Q t1——天然状态下桥下河滩部分设计流量(m 3/s);B cg ——桥长范围内的河槽宽度(m),当河槽能扩宽至全桥时取用桥孔总长度; B z ——造床流量下的河槽宽度(m),对复式河床可取平滩水位时河槽宽度; λ——设计水位下,在B cg 宽度范围内,桥墩阻水总面积与过水面积的比值; μ——桥墩水流侧向压缩系数; h cm ——河槽最大水深(m);A d ——单宽流量集中系数,山前变迁、游荡、宽滩河段当A d >1.8时,A d 值可采用1. 8;H z ——造床流量下的河槽平均水深(m),对复式河床可取平滩水位时河槽平均水深。

②非粘性土河床桥墩局部冲刷计算桥渡冲刷的产生是由于桥墩阻碍了水流,使水流形态发生变化,一般在墩前两侧发生集中现象,引起动能增加;另一方面水流受阻后部分动能转化为位能,由于水流形态变化,桥墩附近水流冲刷能力加大,在桥墩处产生冲刷坑。

局部冲刷计算公式当V ≤V 0时,⎪⎪⎭⎫ ⎝⎛-=0015.06.012'V V V h B K K h pb ηε当V >V 0时,20015.06.012'n pb V V V h B K K h ⎪⎪⎭⎫ ⎝⎛-=ηε24.02.22375.00023.0d dK +=η5.00)7.0(28.0+=d V 55.00)5.0(12.0'+=d Vd V Vn lg 19.023.002)(+=式中:h b ——桥墩局部冲刷深度(m): K ξ——墩形系数; B1——桥墩计算宽度(m); h p ——一般冲刷后的最大水深(m); d ——河床泥沙平均粒径(mm); K η2——河床颗粒影响系数;V ——一般冲刷后墩前行近流速(m/s), V o ——河床泥沙起动流速(m/s); V ,0——墩前泥沙起冲流速(m/s); n 2 ——指数。

冲刷深度计算(新计算)

冲刷深度计算(新计算)

参考资料
《城市防洪工程设计规范》(CJJ50-92)《防洪标准》(GB50201-94)
《堤防工程设计规范》(GB50286-98)1、护岸冲刷深度计算
依据《堤防工程设计规范》(GB50286—98)①顺坝及平顺护岸冲刷深度计算:
式中:h S
H p —冲刷处的水深(m);
U cp —近岸垂线平均流速(m/s);
U C —泥沙的启动流速(m/s);粘性与沙质河床采用张瑞瑾公式计算,卵石
n—与防护岸坡在平面上的形状有关,一般取n=1/4-1/6.河床采用长江科学院公式计算;
d
50—河床的中值粒径(m);H 0—行进水流水深(m);
r s ,r分别为泥沙与水的重度(KN/m 3),g为重力加速度(m/s 2).U cp 的计算应符合下列规定:
式中:
U—行近流速(m/s);
η—水流流速分配不均匀系数,根据水流流向与岸坡交角α角查表采用。

② 结论:防洪堤基础冲刷深度平顺段及凸岸段设计值取1.5m,凹岸斜冲段设计值取2m.
白龙江杜坝段河道冲刷深度计算书。

冲刷计算

冲刷计算

φ Kζ ' Bm Kh2 hp B1 ' B2 ' h2 hφ B1 Kη v v0 v0 ' n
1 1 3.5 0.16 3.19 6.19 10.18 2.00 0.30 8.95 0.97 0.67 1.0E+00 4.5E-01 1.2E+00 0.67 0.16 1.41 0.9981 模式10 0.22 3.41
轴夹角(°) 局部冲刷下非黏性土粒径(mm) 一般冲刷下河槽黏性土液性指数 墩形系数 墩形系数 桩的排数 b1 L1 b2 L2 h1 BH d IL Kζ Kζ m
1 2
符号 Qp Qc Qt ωc ωd Bd hmc ωt Bt hmt At dc E IL VH1 IL
数值 93.05 93.05 0.0 115.28 115.28 28.01 3.10 1.0E+08 1.0E+08 1.0E+08 0.00 6.0E+00 6.0E-01 0.26 1.0E+08 1.00E-50 0.00 0.00 28.01 1.0E+00 4.12 4.12 100000000.00 1.04 6.75E-01 #DIV/0! 3.19 0.00
河床的桥下一般冲刷计算 指标 设计流量(m³/s) 河槽流量(m³/s) 河滩流量(m³/s) 河槽过流面积(m²) 平滩水位时河槽过流面积(m²) 河槽宽(m) 河槽最大水深(m) 河滩过流面积(m²) 河滩宽 河滩最大水深(m) 河滩流量非均匀分配系数 一般冲刷下河槽非黏性土粒径(mm) 河槽非黏性土汛期含沙量系数 一般冲刷下河槽黏性土液性指数 河滩水深1米非黏性土不冲刷流速 一般冲刷下河滩黏性土液性指数 河槽桥墩阻水宽度 河滩桥墩阻水宽度 河槽净宽(m) 河滩净宽(m) 平滩水位时河槽平均水深(m) 河槽平均水深hc(m) 河滩平均水深ht(m) 河槽单宽流量集中系数 河槽非黏性土一般冲刷后墩前行进流速度(m/s) 河滩非黏性土一般冲刷后墩前行进流速度(m/s) 河槽一般冲刷后最大水深(m) 河滩一般冲刷后最大水深(m) 局部冲刷计算 桥墩位于河槽或河滩 墩身纵向宽(m) 墩身横向长(m) 承台纵向宽(m) 承台横向长(m) 承台顶距设计水位深度(m) 承台厚度(m) 水流与Y

一般冲刷计算公式

一般冲刷计算公式

一般冲刷计算公式:cm cg cc d p h B B Q Q A h 66.090.02)1(04.1⎪⎪⎭⎫ ⎝⎛-⎪⎪⎭⎫⎝⎛=μλ12t c cQ Q Q Q +=15.0⎪⎪⎭⎫⎝⎛=z z d H B A式中:h p ——桥下一般冲刷后的最大水深(m); Q p ——频率为P %的设计流量(m 3/s);Q 2——桥下河槽部分通过的设计流量(m 3/s),当河槽能扩宽至全桥时取用Q p ; Q c ——天然状态下河槽部分设计流量(m 3/s); Q t1——天然状态下桥下河滩部分设计流量(m 3/s);B cg ——桥长范围内的河槽宽度(m),当河槽能扩宽至全桥时取用桥孔总长度; B z ——造床流量下的河槽宽度(m),对复式河床可取平滩水位时河槽宽度; λ——设计水位下,在B cg 宽度范围内,桥墩阻水总面积与过水面积的比值; μ——桥墩水流侧向压缩系数; h cm ——河槽最大水深(m);A d ——单宽流量集中系数,山前变迁、游荡、宽滩河段当A d >时,A d 值可采用1. 8;H z ——造床流量下的河槽平均水深(m),对复式河床可取平滩水位时河槽平均水深。

②非粘性土河床桥墩局部冲刷计算桥渡冲刷的产生是由于桥墩阻碍了水流,使水流形态发生变化,一般在墩前两侧发生集中现象,引起动能增加;另一方面水流受阻后部分动能转化为位能,由于水流形态变化,桥墩附近水流冲刷能力加大,在桥墩处产生冲刷坑。

局部冲刷计算公式当V ≤V 0时,⎪⎪⎭⎫ ⎝⎛-=0015.06.012'V V V h B K K h pb ηε当V >V 0时,20015.06.012'n p b V V V h B K K h ⎪⎪⎭⎫ ⎝⎛-=ηε 24.02.22375.00023.0d dK +=η 5.00)7.0(28.0+=d V 55.00)5.0(12.0'+=d VdVV n lg 19.023.002)(+= 式中:h b ——桥墩局部冲刷深度(m): K ξ——墩形系数; B1——桥墩计算宽度(m); h p ——一般冲刷后的最大水深(m); d ——河床泥沙平均粒径(mm); K η2——河床颗粒影响系数;V ——一般冲刷后墩前行近流速(m/s), V o ——河床泥沙起动流速(m/s); V ,0——墩前泥沙起冲流速(m/s); n 2 ——指数。

取水工程冲刷计算

取水工程冲刷计算

取水工程冲刷计算
取水工程冲刷计算是为了确定水流对开挖工程的冲刷力,以便选择合适的挖掘方式和保护措施。

以下是一般的计算流程:
1.确定水流流速:根据水文资料或现场测量,确定水流速度。

2.计算冲刷力:利用万斯压力公式或其他适当的公式计算水流对于开挖工程的冲刷力。

公式如下:
F = ρ × A × V2 × Cf
其中,F为冲刷力,ρ为水的密度,A为挖掘截面积,V为水流速度,Cf为冲刷系数。

3.比较冲刷力和岩土稳定性:将计算得到的冲刷力与开挖工程所在的岩土稳定性参数进行比较,确定是否需要采取保护措施。

需要注意的是,实际的情况往往比理论计算复杂,计算结果仅供参考,具体的取水工程冲刷计算应根据实际情况进行综合分析。

一般冲刷计算

一般冲刷计算
说明: 1.本程序是为了便于计算桥梁冲刷根据《铁路工程水文勘测设计规范》 而编制的. 2.红字部分需使用者输入,蓝字部分为计算结果,请不要随意修改,除非你 发现错误.来自一 般 冲 刷 计 算
非黏性土河床的桥下一般冲刷
1.河槽部分 hmc= 5.72 hc= 3.42 ht= 2.3 Bc= 103.51 ω c= 2230 Cc= 50 ω t= 451.6 Ct= 25 Qp= 6150 A= 1 IL= 1 qimc= 129.2804 Qc= 5678.478 hp= 41.74811 2.河滩部分 hmt= 3 Bt= 140.6 Qt= 471.5219 qimt= 5.222025 hp= 桥下河槽部分最大水深(m) 桥下河槽部分平均水深(m) 桥下河滩部分平均水深(m) 桥下河槽部分桥孔过水净宽(m) 桥下河槽部分过水断面积(m2) 谢才流速系数 桥下河滩部分过水断面积(m2) 谢才流速系数 设计流量 单宽流量集中系数(1.0~1.2)
冲刷范围内黏性土的液性指数(0.16~1.19)
河槽冲刷停止时的最大单宽流量(m /s·m) 桥下河槽部分通过的设计流量(m3/s) 河槽部分桥下一般冲刷后的最大水深(m) 桥下河滩部分最大水深(m) 桥下河滩部分桥孔过水净宽(m) 桥下河滩部分通过的设计流量(m3/s)
3
河槽冲刷停止时的最大单宽流量(m3/s·m) 10.66579 河滩部分桥下一般冲刷后的最大水深(m)

水闸冲刷计算精品资料

水闸冲刷计算精品资料
(五)其它导致冲刷严重,消能不利的因素
1、操作规程不健全,闸门操作不当:多数工程闸门操作规程都只是套用通用的均匀、同步、对称开关,以及中间、两边的先后等内容,没有根据具体工程的上下游水位、流量和河道水流形态、地质条件定出具体的操作方案。
2、过量、无序采挖河砂:采砂未经规划或许可,未能实现有效的采砂管理,普遍存在偷采、超采河砂现象,特别是水闸下游河道过量挖砂,造成闸下水位降低,水闸泄水时发生流量与水位失衡,这已成为水闸下游冲刷破坏的主要原因。所以应特别加强对水闸下游一定范围内采砂活动的管理、监督。
淹没系数δ=(1.574+1.2)/2.432=1.141>1.05淹没。
根据以上计算,淹没系数略大于1.1,因此水跃已被淹没,十分安全。再检验当消力池出口水位为2.574m时,是否会影响闸下的出流,只需把这一水位换算成闸门出口处的水深即可。换算水深Hs=2.574―1.0=1.574m,则Hs/H=1.574/2.4=0.656<0.8O,故不会影响闸门下的出流。
四、结语
水闸消能防冲历来是十分重要的研究课题,特别是在粉砂地基上建闸,更需认真对待,使建成后的水闸都能安全运行,发挥出最大的效益。并且要根据不同的工程情况,多进行现场调查,以设计出最优最安全的工程。
(一)求过闸流量Q
按宽顶堰自由出流公式计算:参数选取e(侧收缩系数)=O.95,Ho≈H=2.4m,B=8m,m=O.385(当槛高P=0时)
三、实例介绍
为进一步分析消能防冲设施,以实例进行细致探讨,设定某闸为2×4m,上游水位3.40m,下游水位1.5m,该闸底板高程1.0m,初步拟定的消能防冲结构见图。
(一)求过闸流量Q
按宽顶堰自由出流公式计算:参数选取e(侧收缩系数)=O.95,Ho≈H=2.4m,B=8m,m=O.385(当槛高P=0时)

接触冲刷公式

接触冲刷公式

接触冲刷公式一般冲刷计算公式:h,=1.04.0Q+QA,= √B 0.15H,式中:hp--桥下一般冲刷后的最大水深(m); Q--频率为P%的设计流量(m/s);Q2-桥下河槽部分通过的设计流量(m/s),当河槽能扩宽至全桥时取用Qp: Q--天然状态下河槽部分设计流量(m/s);Q+--天然状态下桥下河滩部分设计流量(m/s);Bcg--桥长范围内的河槽宽度(m),当河槽能扩宽至全桥时取用桥孔总长度; B--造床流量下的河槽宽度(m),对复式河床可取平滩水位时河槽宽度;入-设计水位下,在Bc宽度范围内,桥墩阻水总面积与过水面积的比值:μ桥墩水流侧向压缩系数;A计水位,仕Bcg苋度围,桥墩阻水忌积与过水面积的比值;μ桥墩水流侧向压缩系数; hem--河槽最大水深(m):A单宽流量集中系数,山前变迁、游荡、宽滩河段当A>18时,A值可采用1.8:H--造床流量下的河槽平均水深(m),对复式河床可取平滩水位时河槽平均水深。

②非粘性土河床桥墩局部冲刷计算桥渡冲刷的产生是由于桥墩阻碍了水流,使水流形态发生变化,一般在墩前两侧发生集中现象,引起动能增加:另一方面水流受阻后部分动能转化为位能,由于水流形态变化,桥墩附近水流冲刷能力加大,在桥墩处产生冲刷坑。

局部冲刷计算公式当V≤V时,h;=KK…Bh, V-V当V>V时,h=KKB;*h V-V+ K=--22 0.0023 -+0.375 d 0.24一般冲刷计算公式:h,-10()()hQ.+Q.0.15VBA.= H式中:h,--桥下一般冲刷后的最大水深(m): Qp--频率为P%的设计流量(m/s);Q2--桥下河槽部分通过的设计流量(m/s),当河槽能扩宽至全桥时取用Qp: Q--天然状态下河槽部分设计流量(m/s);Qu--天然状态下桥下河滩部分设计流量(m/s);Bcg--桥长范围内的河槽宽度(m),当河槽能扩宽至全桥时取用桥孔总长度; B--造床流量下的河槽宽度(m),对复式河床可取平滩水位时河槽宽度;入-设计水位下,在Bc宽度范围内,桥墩阻水总面积与过水面积的比值;。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

4.2.1洛河冲刷分析计算 a.冲刷计算
冲刷深度参照《堤防工程设计规范》(GB50286-2013)(以下简称《规范2013》)附录D.2计算。

其冲刷深度按下列公式计算:
s 01n cp c U h h U ⎡⎤
⎛⎫⎢⎥=- ⎪⎢⎥⎝⎭⎣⎦
(D.2.2-1)
21cp U U
η
η
=+ (D.2.2-2) 公式中:
h s ——局部冲刷深度(m ); h 0——冲刷处的水深(m ),取3.85m; U cp ——近岸垂线平均流速,取4.42m/s ;
n ——与防护岸坡在平面上的形状有关,取n=1/5;
η——水流流速不均匀系数,根据水流流向与岸坡交角α查《规范2013》附录D2表D.2.2,取1.00;
U ——行近流速(m/s ),取4.42m/s ;
U c ——泥沙起动流速(m/s ),对于卵石的起动流速,可采用长江科学院的起动公式(D.2.1-6)计算;
1
7
050
501.08s c H U gd d γγ
γ
⎛⎫-= ⎪⎝⎭
(D.2.1-6) g ——重力加速度(m/s 2),9.8m/s 2; d 50——床沙的中值粒径,0.0215m ;
H 0——行近流速水深(m ),取4.09m ;
γs 、γ——泥沙与水的容重(kN/m ³),γs 取1.7kN/m ³;γ取1.0kN/m ³。

使用以上公式,经过计算机软件计算,结果列表4.18淄阳河冲刷水深计算成果表。

表4.18 洛河冲刷水深计算成果表
综上所述:该管道穿越河道处冲刷深度为1.5m,根据相关规范要求管道开挖深度应位于河道冲刷深度0.5米以下,即管道开挖深度应大于等于2m 。

河流名称
U (m/s ) η
g
(m/s 2
) d 50 (m ) H 0
(m ) r s
(kN/m ³ γ
(kN/
m ³ h 0
(m ) H s
(m ) 洛河 4.42
1.00
9.8
0.0215
4.09
1.7
1.0
3.85
1.50。
