园林工程预算编制说明
园林工程招标控制价编制说明
园林工程招标控制价编制说明工程名称:莆田市博物馆周边园林景观工程一、工程概况1、建设地点:莆田市博物馆2、工程专业:景观工程二、编制范围按照深圳市园林设计装饰工程有限公司设计的2015.10图纸~编制范围博物馆一层分区一、分区二所有项目,园林铺装、绿化种植等,、博物馆一二层水电安装、背景音乐及监控系统~具体范围及包括的专业内容:苗木种植、广场铺装、水电安装、背景音乐及监控系统等。
三、编制依据1、图纸:深圳市园林设计装饰工程有限公司设计的莆田市博物馆周边园林景观工程2015.10图纸及2015年12月8日的业主、设计回复函,2、招标文件:福建晏圣工程管理有限公司编制的2016年1月的招标文件,其中存在与现行计价规定不一致的内容:无,3、地质勘察报告:无,4、计价计量规范:《建设工程工程量清单计价规范》,GB50500-2008,、招标人拟定的计价规则,5、消耗量定额:《福建省市政工程消耗量定额》,FJYD-401~407-2005,、《福建省建筑工程消耗量定额》,FJYD-101-2005,、《福建省装饰工程消耗量定额》,FJYD-201-2005,、《福建省园林绿化消耗量定额》,2005版,、《福建省安装工程消耗量定额》(FJYD-301~312-2012),6、费用定额:《福建省建筑安装工程费用定额》,2003版,及现行补充第 1 页共 6 页调整文件,暂列金额:无,工程排污费:不计,7、人材机价格:,1,人工单价~按照闽建筑函[2013]92号文人工单价、闽建筑函〔2014〕156号和闽建筑函〔2015〕63号文。
,2,施工机械台班价格~按照《2015年第四季度福建省施工机械台班单价》、执行建机一体化单价。
,3,材料价格:莆田市2016年1月材料价格、莆田市2015年上、下半年苗木信息价及市场询价,附有盖章,。
8、其他:无。
四、取费标准1、工程类别:三类,2、风险费率:按2%计入,3、缩短工程措施费:无,4、优良工程增加费:无~按合格工程,5、总承包管理费率:不计,6、劳保费率:暂按甲类,7、价格调节基金费率:不计,8、税率:按3.477%,9、其他:无。
园林绿化工程预算工作规程
园林绿化工程预算工作规程1. 引言园林绿化工程预算工作是园林绿化项目管理中的重要环节,对于项目的顺利进行和预算执行的准确性至关重要。
本工作规程旨在规范园林绿化工程预算工作的程序和要求,提高预算编制的质量和准确性。
2. 预算编制流程2.1 工程量清单的编制在进行园林绿化工程预算编制之前,首先需要编制详细的工程量清单。
工程量清单应包括预算项目的具体工作内容、计量单位、工程量、单价等信息。
工程量清单的编制依据园林绿化工程的施工标准和设计方案进行,涵盖各个施工项,确保预算编制的全面性和准确性。
2.2 计价规则的确定计价规则是指在预算编制中确定各项工程工作的计价方式和定额。
根据工程量清单的具体内容,确定计价规则可以采用定额法、指导价法、市场调查法等方式进行。
计价规则的确定应综合考虑项目的特点、地区价格水平和市场竞争情况,确保预算编制的合理性和可行性。
2.3 单价的计算在确定计价规则后,需根据工程量清单中的工程量和计价规则计算出各个工程项目的单价。
单价的计算需要结合实际情况,考虑人工成本、材料成本、机械设备使用费等因素,并参考市场价格和行业标准进行合理调整。
2.4 预算总额的计算在完成单价的计算后,将各个工程项目的单价与对应工程量进行乘积运算,得出各个工程项目的金额。
然后将各个项目金额相加,得出预算总额。
预算总额的计算需要仔细核对计算结果,确保准确性和完整性。
3. 预算编制要求3.1 细化工程量清单在编制工程量清单时,应详细列出各个施工项的工作内容和计量单位,确保清单的明确性和详细性。
同时,需要根据具体项目情况考虑可能出现的变更和调整,保证预算编制的灵活性和可操作性。
3.2 准确确定定额在确定计价规则时,需要充分考虑工程的特点和实际情况,确保定额的准确性和可行性。
定额的确定应参考相关行业标准和市场价格,同时结合施工方的实际情况进行调整。
3.3 严格遵守预算标准在预算编制过程中,需要严格按照园林绿化工程的标准进行。
园林工程概预算及工程计量规则
园林工程概预算及工程计量规则—园林工程概预算是指在工程建设过程中,根据不同设计阶段的设计文件内容和有关定额、指标及取费标准,预先计算和确定园林工程项目的全部费用的技术经济文件。
一绿化工程造价的组成内容❶工程直接费=人工费+材料费+机械费❷工程间接费:由建设工程定额管理站统一明确规定的,是不能随意增减的。
二园林工程造价常用术语1)乔木:树身高大的树木,由根部发生独立的主干,树干和树冠有明显区分。
2)灌木:没有明显的主干、呈丛生状态比较矮小的树木。
3 ) 藤本:茎部细长,植物体细长,不能直立,只能依附别的植物或支持物(如树、墙等),缠绕或攀援向上生长的植物。
4)绿篱:凡是由灌木或小乔木以近距离的株行距密植,栽成单行或双行,紧密结合的规则的种植形式,称为绿篱。
5)土球:裸根苗木。
6)米径:指树(苗)木距地面1米处直径(一般实际操作都采用米径)。
7)乔木胸径:指离地1.3米处的树干直径。
8)灌木地径:指离地30厘米处的树干直径。
三园林工程概预算编制的程序1)搜集各种编制所需的依据资料;2)熟悉施工图纸和施工说明书,参加技术交底,解决疑难问题;3)熟悉施工组织设计和现场情况;4)学习并掌握好工程概预算定额及其有关规定;5)确定工程项目、计算工程量;四确定工程预算造价计算直接费、间接费、利润、税金,确定工程预算造价。
1)绿化种植工程造价计算依据施工图纸——园林工程设计图纸所包含的内容一般有:园林建筑及小品、山石水体(假山叠石、河溪湖池)、园林绿化(园地平整、花草树木种植)、道路桥梁、门架栏围等工程项目。
2)施工组织设计——施工组织设计是以园林工程为对象编写的用来指导施工的技术性文件。
其核心内容是如何科学安排好劳动力、材料、设备、资金和施工方法这五个施工的主要因素。
3)工程概预算定额——预算定额是确定造价的主要依据。
它是由国家或被授权的单位同意组织编制和颁发的一种法令性指标,具有极大的权威性。
五绿化工程造价计算的规定绿化种植工程预算造价的计算,一般程序如下:1)依据施工设计图上的工程苗木名称、品种、规格、数量和市场苗价信息中相对应的苗木单价,将数量和单价相乘计算出复价。

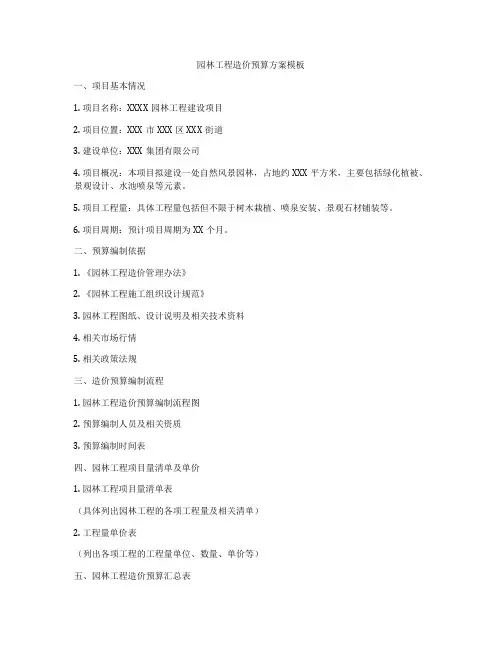

园林工程造价预算方案模板
园林工程造价预算方案模板一、项目基本情况1. 项目名称:XXXX园林工程建设项目2. 项目位置:XXX市XXX区XXX街道3. 建设单位:XXX集团有限公司4. 项目概况:本项目拟建设一处自然风景园林,占地约XXX平方米,主要包括绿化植被、景观设计、水池喷泉等元素。
5. 项目工程量:具体工程量包括但不限于树木栽植、喷泉安装、景观石材铺装等。
6. 项目周期:预计项目周期为XX个月。
二、预算编制依据1. 《园林工程造价管理办法》2. 《园林工程施工组织设计规范》3. 园林工程图纸、设计说明及相关技术资料4. 相关市场行情5. 相关政策法规三、造价预算编制流程1. 园林工程造价预算编制流程图2. 预算编制人员及相关资质3. 预算编制时间表四、园林工程项目量清单及单价1. 园林工程项目量清单表(具体列出园林工程的各项工程量及相关清单)2. 工程量单价表(列出各项工程的工程量单位、数量、单价等)五、园林工程造价预算汇总表1. 园林工程造价预算汇总表(以清单及工程量单价为基础,进行预算汇总,包括各项工程的人工费、材料费、机械费、管理费、利润等)六、园林工程造价预算编制依据1. 工程量清单与单价依据(说明工程量清单编制依据及单价确定依据)2. 人工费、材料费、机械费、管理费、利润等确定依据(说明各项费用确定依据)3. 综合价格指数及限价情况(说明综合价格指数及限价调整情况)七、园林工程造价预算审定程序1. 预算编制负责人答辩2. 项目经理审定3. 公司领导审定4. 签发以上为园林工程造价预算方案模板,具体编制时可根据项目特点和实际情况进行适当调整。
园林预算定额说明及计算规则
园林绿化工程总说明一、《宁夏回族自治区园林绿化工程计价定额》(以下称本定额)是根据《建设工程工程量清单计价规范》(GB50500-20B)、《建设工程劳动定额》(LD/T72。
1-2008),及现行国家产品标准、设计规范、施工及验收规范,在《2008宁夏园林绿化工程计价定额》的基础上结合我区现行的种植工程技术规程及我区的设计、施工、招投标的实际情况进行编制的。
本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他.二、本定额适用于我区行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程.三、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
四、本定额适用于清单计价和定额计价。
本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导劳务结算与支付管理的依据.五、本定额是编制和审核工程设计概算、施工图预算标底、竣工结算的依据;是鉴定与控制工程造价、调解处理工程造价纠纷的依据;是编制招标控制价的依据;是工程量清单计价、投标报价、衡量投标报价合理性和编制企业定额的基础。
六、本定额是按正常的施工条件、合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。
除定额允许调整或换算外,不得因具体工程的施工组织,操作方法、人工、材料、机械、消耗等与本定额不同而调整定额.七、本定额按照《建设工程工程量清单计价规范》(GB50500-20B)的原则;定额各章节划分、项目设置、清单编码按照《园林绿化工程工程量计算规范》(2013送审稿)编制。
定额分别列出了清单编码和定额编码,以达到清单与定额相互指引和衔接的目的,同时满足清单计价和定额计价两种需要。
八、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
园林工程预算图解课件
第一节 概述
一、基本建设 二、基本建设程序与工程造价的分类 三、工程造价的概念、含义、作用、
职能、特点、计价特性 四、造价工程师的基本工作内容
一、基本建设
(一)基本建设分类 1.按性质划分:新建项目 、扩建项目 、
改建项目 、恢复项目 、迁建项目 2.按在国民经济中的用途划分:生产性
建设项目 、非生产性建设项目 3.按照建设阶段划分:筹建项目、施工
(二)施工组织设计
施工组织设计是以园林工程为对象编写的 用来指导施工的技术性文件。其核心内容 是如何科学安排好劳动力、材料、设备、 资金和施工方法这五个施工的主要因素。
(三)工程概预算定额
预算定额是确定造价的主要依据。它是由 国家或被授权的单位同意组织编制和颁发 的一种法令性指标,具有极大的权威性。
是指除基本直接费之外施工过程中所发生的其他费用。
包括:冬雨季施工增加费,夜间施工增加费,材料二次 搬运费等10项。 公式:
其他直接费=直接费 其他直接费费率
3、现场经费
是指为施工准备、组织施工生产和管理所需的费用。 包括:临时设施费、现场管理费。 公式:
现场经费=直接费 现场经费费率
4、间接费
是指施工企业为组织施工和进行经营管理,以及间接为 建设工程生产服务的各项费用。
园林工程概预算
工程实践需要
前言
一、课程性质和目的
(一)课程性质:这是园林专业的一门业务素质课。这是 加强学生经济概念的一门重要课程。其目的是使学生懂得 园林建设工程投资的构成及园林建设工程各分项工程成本 计算及控制。掌握具体园林建设工程概预算的方法及文件 编制。 (二)主要任务:通过本课程的学习,学生应能掌握工程 造价的组成,工程量计算,工程造价管理的现状与发展趋 势。核心任务是帮助学生建立现代科学工程造价管理的思 维观念和方法,具有工程造价管理的初步能力。
园林工程施工编制说明
园林工程施工编制说明一、前言园林工程施工是为了对园林景观进行建设、改善和保护而进行的施工工作。
园林工程的施工质量对景观效果的营造和永久性使用起着至关重要的作用。
因此,对园林工程施工进行合理的编制和指导是十分必要的。
二、编制目的本编制说明的目的是为了指导园林工程施工,保障工程的顺利实施,确保园林景观效果的实现。
通过本编制说明,可以规范园林工程施工的各个环节,提高工程质量,保障项目安全。
三、编制范围本编制说明适用于各类园林工程施工,包括园林绿化、景观设计、庭院改造等各类园林工程项目。
四、编制依据本编制说明制定依据相关园林工程国家标准、行业规范及施工技术规范,同时根据本单位实际情况进行制定。
五、施工前的准备工作1. 确定施工方案:根据设计方案和实际情况,确定具体的施工方案,包括施工流程、工期、设备材料等。
2. 制定施工计划:根据具体项目要求,制定详细的施工计划,包括施工时间、作业内容、人员配备等。
3. 安排人员:确定施工队伍,包括项目经理、技术人员、施工人员等,保障人员的数量和质量。
4. 采购材料设备:根据项目需要,采购所需的材料和设备,在施工前进行充分准备。
5. 现场勘查:对施工地点进行全面的勘查,了解地形地貌等情况,为施工提供依据。
6. 制定安全措施:对施工过程中可能遇到的安全风险进行评估,并制定相应的安全措施,确保施工安全。
六、施工过程1. 现场布置:根据施工计划,对施工现场进行布置,确保施工的顺利进行。
2. 土方工程:进行场地平整、填坎、沟渠等土方工程,确保地面平整,为后续工程提供良好基础。
3. 绿化工程:进行植树、草坪铺设等绿化工程,使园林景观逐步成形。
4. 灯光景观工程:安装灯具、灯柱等设备,为园林景观夜间效果提供保障。
5. 水景工程:进行喷泉、池塘等水景工程,打造水景效果。
6. 围墙栅栏:安装围墙、栅栏等设施,为园林景观提供边界和保护。
7. 绿化养护:对已经完成的绿化工程进行养护和保养,确保园林景观的长期美化。
园林绿化工程预算定额说明与计算规则
园林绿化工程预算定额目录1.绿化种植工程 (2)说明 (2)工程量计算规则 (3)2绿化养护工程 (4)说明 (4)工程量计算规则 (5)3.园林铺地工程 (5)说明 (5)工程量计算规则 (6)质量计算。
(6)4园林工程 (7)说明 (7)工程量计算规则 (7)5假山石工程 (8)说明 (8)工程量计算规则 (8)6园林景观工程 (9)说明 (9)工程量计算规则 (9)7杂项工程 (10)说明 (10)工程量计算规则 (10)1.绿化种植工程说明一、本定额包括苗木种植前的准备、种植、种植后15天以内的养护以及种植后施工杂物的清理等工作内容。
种植养护时间从浇定根水之日起计。
二、苗木起挖和种植定额均按一、二类土考虑。
实际为三类土的,人工乘以系数1.34;实际为四类土的,人工乘以系数1.76。
三、本定额已包括施工现场50米范围内的苗木水平运输,除本定额另有说明外,不作调整。
四、客土回填根据回填体积和回填面积,分别回填土及整理绿化地定额,其中整理绿化地定额乘以系数0.8。
五、土方造景观微地形根据回填体积和回填面积,分别套用回填土定额和整理绿化地定额。
其中整理绿化地定额做相应调整,高差≤0.5m的,定额不做调整;0.5m<高差≤1m的,定额乘以系数1.2;高差>1m 的,定额乘以系数1.3。
六、土球直径在15cm以内的乔灌木,按裸根套用相应定额。
七、栽植乔木(裸根)冠丛高60cm以内的,套用相应规格的裸根灌木定额。
八、成片种植规格在60×50cm(高度×冠幅)以内的灌木,套用地被定额。
九、嵌草砖铺植草皮定额仅适用成品嵌草砖铺地的嵌草施工,不适用于方整石铺地的嵌草施工,发生时另行计算。
十、种植水生植物,每平方在5丛或5盆以内的,套用按相应定额;每平方在5丛或5盆以上的,套用水生植物塘植(m²)定额。
十一、盆栽植物摆放定额已考虑摆放后20天内的养护内容,但未考虑植物的自然损耗。
园林预算定额说明及计算规则
园林绿化工程总说明一、《宁夏回族自治区园林绿化工程计价定额》(以下称本定额)是根据《建设工程工程量清单计价规范》(GB50500-20B)、《建设工程劳动定额》(LD/T72.1-2008),及现行国家产品标准、设计规范、施工及验收规范,在《2008宁夏园林绿化工程计价定额》的基础上结合我区现行的种植工程技术规程及我区的设计、施工、招投标的实际情况进行编制的。
本定额共分八章,包括:土石方工程;绿化种植工程;绿化养护工程;假山工程;园路工程;园桥工程;园林小品工程;措施项目及其他。
二、本定额适用于我区行政区域内的园林绿化工程的新建、扩建和改建工程及绿化养护工程。
三、本定额是以量价合一的形式表现人工、材料、机械台班消耗量,并在执行过程中对价格实行动态管理的计价定额。
四、本定额适用于清单计价和定额计价。
本定额是编制园林绿化工程招标标底和投标报价的依据,也是编制企业定额的基础,是指导劳务结算与支付管理的依据。
五、本定额是编制和审核工程设计概算、施工图预算标底、竣工结算的依据;是鉴定与控制工程造价、调解处理工程造价纠纷的依据;是编制招标控制价的依据;是工程量清单计价、投标报价、衡量投标报价合理性和编制企业定额的基础。
六、本定额是按正常的施工条件、合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。
除定额允许调整或换算外,不得因具体工程的施工组织,操作方法、人工、材料、机械、消耗等与本定额不同而调整定额。
七、本定额按照《建设工程工程量清单计价规范》(GB50500-20B)的原则;定额各章节划分、项目设置、清单编码按照《园林绿化工程工程量计算规范》(2013送审稿)编制。
定额分别列出了清单编码和定额编码,以达到清单与定额相互指引和衔接的目的,同时满足清单计价和定额计价两种需要。
八、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
福建省园林绿化预算定个说明(2017)
福建省园林绿化预算定额说明(2017)福建省建设工程造价管理总站二0一八年十二月目录园林总说明 (3)第一章绿化种植工程 (6)第二章绿化养护工程 (8)第三章园林铺地工程 (10)第四章园桥工程 (13)第五章假山石工程 (15)第六章园林景观工程 (17)第七章杂项工程 (19)附件1: (21)附件2:勘误(一) (25)附件3:勘误(二) (27)园林总说明<2017预算园林定额解释>二、本定额不适用于园林绿化景观项目的整体管理养护。
三、园林绿化工程计价时分为绿化工程和景观工程。
绿化工程是指苗木、花草的种植、养护以及为了达到苗木、花草景观效果而进行的配套施工(土方、造地等)。
景观工程是指园林建筑及小品(包括园路、园桥、假山、小品等)。
四、本定额未编列的项目,可参照我省现行其他专业定额并执行其工程量计算规则,总价措施项目费、企业管理费、利润、规费、税金等各项费用仍按园林绿化工程有关规定执行。
五、本定额中水泥混凝土、水泥稳定粒料的拌制及运输已考虑在定额内,沥青混凝土(混合料)的拌制及运输未包括在定额内,其费用另行计算。
六、本定额中水泥混合料的相应定额均按现场搅拌混凝土编制,使用泵送商品混凝土的,每立方米混凝土工程量人工费乘以 0.43,并扣除定额中混凝土搅拌机台班含量,混凝土单价按泵送商品混凝土单价计算;使用非泵送商品混凝土的,每立方混凝土工程量人工费乘以 0.53,并扣除定额中混凝土搅拌机台班含量,混凝土单价按非泵送商品混凝土单价计算。
七、本定额中,以“元”的形式体现的材料费、机械费,其不含税价格均按基期价格乘以 0.92 计算。
八、园林绿化工程中,除半成品材料或另有规定外,其他材料一般不计算场内运输。
如因施工场地限制,应根据经批准的施工组织设计中确定材料集中堆放地点距施工现场距离,如超过定额取定的场内运距,可计算超运距场内运输费用。
除苗木外,本定额取定的场内运距为 150m。
2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明.
2011《山西省建设工程计价依据》园林绿化工程预算定额编制说明第一章园林绿化工程第一部分概况一、定额章节划分园林绿化工程预算定额共包括六章三十三节(详见表1)。
表1与2005山西省建设工程计价依据之园林绿化工程消耗量定额相比主要变化为:增加了一章(整理绿化用地工程),增加了22节,增加了180个子目。
第二部分各章编制说明园林绿化工程是指定额的第一章整理绿化用地工程、第二章绿化工程、第三章绿化养护工程。
一、概况定额第一章整理绿化用地工程设置6节61个定额子目,内容包括:人工整理绿化用地、挖土方,拆除各种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。
定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。
定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保存养护,水体护理、水池清理,树木防寒。
二、适用范围本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化工程。
三、施工方法及质量要求1.施工方法:使用一般工具,手工操作。
植穴、槽的开挖或回填应连续进行,尽快完成,植穴、槽必须垂直下挖、上口、下底尺寸相等。
花草树木及其他材料运输:水平运输使用单、双轮车或人力;垂直运输使用人力吊运。
施工用水以自来水为准。
2.质量要求:(1)种植穴、槽的挖掘、树木种植、草坪、花卉种植及其他要求应符合《城市绿化工程施工及验收规范》。
(2)绿地养护应符合以下要求:①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。
③行道树要有群体特色效果,选用的品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致.④病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株树在5%以下。
2019《山西省建设工程计价依据》园林绿化工程预算定额编制说明共18页文档
2019《山西省建设工程计价依据》园林绿化工程预算定额编制说明第一章园林绿化工程第一部分概况一、定额章节划分园林绿化工程预算定额共包括六章三十三节(详见表1)。
表1与2019山西省建设工程计价依据之园林绿化工程消耗量定额相比主要变化为:增加了一章(整理绿化用地工程),增加了22节,增加了180个子目。
第二部分各章编制说明园林绿化工程是指定额的第一章整理绿化用地工程、第二章绿化工程、第三章绿化养护工程。
一、概况定额第一章整理绿化用地工程设置6节61个定额子目,内容包括:人工整理绿化用地、挖土方,拆除各种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。
定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。
定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保存养护,水体护理、水池清理,树木防寒。
二、适用范围本定额适用于城市园林和市政绿化工程,也适用于厂矿、机关、学校、宾馆、居住小区的绿化工程。
三、施工方法及质量要求1.施工方法:使用一般工具,手工操作。
植穴、槽的开挖或回填应连续进行,尽快完成,植穴、槽必须垂直下挖、上口、下底尺寸相等。
花草树木及其他材料运输:水平运输使用单、双轮车或人力;垂直运输使用人力吊运。
施工用水以自来水为准。
2.质量要求:(1)种植穴、槽的挖掘、树木种植、草坪、花卉种植及其他要求应符合《城市绿化工程施工及验收规范》。
(2)绿地养护应符合以下要求:①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定的遮阴及观赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。
③行道树要有群体特色效果,选用的品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致.④病虫害控制要求有病虫害控制措施,食叶害虫危害的叶片每株不超过20%,刺吸性害虫危害的叶片每株不超过25%,蛀干性害虫危害的株树在5%以下。
河南《园林绿化工程预算定额》说明及计算规则
河南省《园林绿化工程预算定额》是根据各种园林绿化工程的特点和实际情况,在河南省园林绿化工程的预算计算过程中制定的一套标准。
本文将从以下几个方面对河南省《园林绿化工程预算定额》进行说明及计算规则的介绍。
一、《园林绿化工程预算定额》的概述1. 标准的制定目的:《园林绿化工程预算定额》的制定是为了规范园林绿化工程的预算计算,保证工程质量,合理控制成本,促进园林绿化事业的健康发展。
2. 适用范围:《园林绿化工程预算定额》适用于河南省内各类园林绿化工程的预算计算,包括公共园林绿化工程、居住小区绿化工程、道路、广场绿化工程等。
3. 定额的内容:《园林绿化工程预算定额》主要包括各项工程的工程量、单位工程造价、施工定额、材料消耗量等内容,是园林绿化工程预算编制的基本依据。
二、《园林绿化工程预算定额》的计算规则1. 工程量的计算:根据园林绿化工程的实际情况,对各项工程量进行详细测算,包括植物数量、土方量、绿化设施数量等,确保工程量的准确性。
2. 单位工程造价的计算:根据河南省各项园林绿化工程的市场价格和消耗量,结合当地的物价指数进行计算,得出各项工程的单位工程造价。
3. 施工定额的确定:根据园林绿化工程的工艺流程和施工要求,制定合理的施工定额,明确每个环节的施工工艺和标准,保证工程质量。
4. 材料消耗量的计算:根据园林绿化工程的设计要求和施工规范,对各种材料的消耗量进行计算,确保施工过程中材料的合理使用。
三、《园林绿化工程预算定额》的应用实例以某园林绿化工程为例,根据《园林绿化工程预算定额》的规定和计算规则,进行以下步骤的预算计算:1. 工程量测算:对植物数量、土方量、绿化设施数量等进行详细测算,确保工程量的准确性。
2. 单位工程造价计算:根据当地的市场价格和消耗量,结合物价指数进行计算,得出各项工程的单位工程造价。
3. 施工定额确定:根据工程的施工要求和工艺流程,制定合理的施工定额,明确施工标准。
4. 材料消耗量计算:根据工程的设计要求和施工规范,计算各种材料的消耗量,保证材料的合理使用。
(整理)内蒙古自治区园林工程预算定额定额说明
园林工程一、《内蒙古自治区园林绿化工程预算定额》(以下简称本定额)是依据国家和自治区有关园林绿化专业工程的标准、规范及有关规定,结合自治区园林绿化工程的实际情况,按照正常合理的施工组织设计、施工条件、施工工序和安全操作规程编制的。
一、本定额适用于内蒙古自治区行政区域内的新建、扩建和改建等园林绿化和园林建筑工程计价。
园林绿化包括公共绿地(公园、街道绿地、行道树、林地等)、城市绿地(供公众游览、观景休息、开展户外科普、文体及健身等活动并且有较完善设施及良好生态环境的住宅小区、公园、广场、游园、景点等)、道路绿地(分车绿化带、行道树绿化带、路侧绿化带)、交通岛绿地(中心岛绿带、导向岛绿带、立体交叉绿岛)、交通广场绿地和停车场绿地等。
三、本定额中栽植土以原土回填为准,栽植土如需过筛时,按照相应的子目计算。
如需换栽植土时,按附表三“人工换种植土增减表”基价另行计算。
换种植土已扣除带土球苗木球直径超过40am(不含40cm)所占换土量。
四、定额中的种植土单价综合考虑5km以内的运土距离,超出5km运距按实际里程套用《内蒙古自治区市政工程预算定额》相应子目。
五、苗木栽植所用肥料是按有机肥(羊粪发酵)考虑的,如使用其他肥料允许换算。
六、苗土栽植和后期养护管理是按自来水及人工胶管浇水考虑的,以四遍透水为准。
七、苗木栽植和养护管理如采用汽车浇水,可按附表四“汽车浇水与人工胶管浇水”基价调整,同时扣减人工胶管费用。
第一章新工栽植工程说明一、本章绿地整理是指地面高差在±30cm以内的就地挖填、找平、清理杂物,并堆积一处,凡超出者发生的土方工程,执行其它相关定额。
一、如需换土的绿化用地,不得采用整理绿化用地子目。
三、本章中的栽植是指一般土栽植,若为砂砾土、冻土栽植,则在套用一般土栽植的基础上,增加人工挖砂砾土、坚土、冻土的费用。
计算方法为挖方量(按照附表一中的土方量对照表计算)乘以价差(按照附表二中人工挖一般土、砂砾坚土及冻土的价格执行)。
山西省建设工程计价依据园林绿化工程预算定额编制说明
2023《山西省建设工程计价根据》园林绿化工程预算定额编制阐明第一章园林绿化工程第一部分概况一、定额章节划分园林绿化工程预算定额共包括六章三十三节(详见表1)。
表1与2023山西省建设工程计价根据之园林绿化工程消耗量定额相比重要变化为:增长了一章(整顿绿化用地工程),增长了22节,增长了180个子目。
第二部分各章编制阐明园林绿化工程是指定额旳第一章整顿绿化用地工程、第二章绿化工程、第三章绿化养护工程。
一、概况定额第一章整顿绿化用地工程设置6节61个定额子目,内容包括:人工整顿绿化用地、挖土方,拆除多种路面、垫层,伐树、挖树根,挖竹根,机械运渣土,屋顶花园基底处理。
定额第二章绿化工程设置10节251个定额子目,内容包括:起挖花木及竹类,迁移花木,栽植花木及竹类,铺种草皮,栽植地被植物,假植,摆设花盆,树木支撑及搭设遮荫棚,草绳绕树干,人工换土。
定额第三章绿化养护工程设置4节129个定额子目,内容包括:成活养护,保留养护,水体护理、水池清理,树木防寒。
二、合用范围本定额合用于都市园林和市政绿化工程,也合用于厂矿、机关、学校、宾馆、居住小区旳绿化工程。
三、施工措施及质量规定1.施工措施:使用一般工具,手工操作。
植穴、槽旳开挖或回填应持续进行,尽快完毕,植穴、槽必须垂直下挖、上口、下底尺寸相等。
花草树木及其他材料运送:水平运送使用单、双轮车或人力;垂直运送使用人力吊运。
施工用水以自来水为准。
2.质量规定:(1)种植穴、槽旳挖掘、树木种植、草坪、花卉种植及其他规定应符合《都市绿化工程施工及验收规范》。
(2)绿地养护应符合如下规定:①植株树冠丰满、完整、茂盛,骨架均匀,树干挺直,具有一定旳遮阴及欣赏效果,叶片正常,在正常条件下不黄叶、不焦叶、不卷叶、不落叶。
②植株无病虫枝、过密枝、并生枝、交叉枝、下垂枝、枯枝、伤损枝、碰线枝;及时抹芽,主干及一级枝不定芽不超过15㎝,对倾斜老树要控制倾斜度,并逐渐扶正。
③行道树要有群体特色效果,选用旳品种、规格相对统一,补植树品种、规格(树高一致、胸径误差≤20%)也应保持一致.④病虫害控制规定有病虫害控制措施,食叶害虫危害旳叶片每株不超过20%,刺吸性害虫危害旳叶片每株不超过25%,蛀干性害虫危害旳株树在5%如下。
园林工程预算编制方法
450
600
900
1350
钢筋弯曲调整值
0.35d
0.5d
0.85d
2d
2.5d
(4) 弯钩增加长度
钢筋弯钩有1800、900和1350弯钩三种。1800弯钩常用于Ⅰ级钢筋; 900弯钩常用于柱立筋的下部、附加钢筋和无抗震要求的箍筋中;1350弯 钩常用于Ⅱ、Ⅲ级钢筋和有抗震要求的箍筋中。
当弯弧内直径为2.5d(Ⅱ、Ⅲ级钢筋为4d)、平直部分为3d时,其弯钩 增加长度的计算值为:半园弯钩为6.25d,直弯钩为3.5d、斜弯钩为4.9d。
计算工程总造价
校核
编制说明装订成册
园林工程概预算编制的程序
➢ 编制说明一般包括以下内容: 工程概况:通常要写明工程编号、工程名称、建设规模 等。 编制依据:编制预算时所采用的图纸名称、标准图集、材 料做法以及设计变更文件;采用的预算定额、材料预算价格 及各种费用定额等资料。 其他有关说明:是指在预算表中无法表示且需要用文字做 补充说明的内容。 ➢ 工程预算封面通常需填写的内容有:工程编号、工程名 称、建设单位名称、施工单位名称、建设规模、工程预算造 价、编制单位及日期等。 ➢ 装订顺序:封面、说明、取费程序表、工程预算表。
园林工程概预算编制的程序
工料分析 人工用量 材料数量 统计汇总
第二节 园林工程概预算定额
➢ 工程定额的概念:指在正常的施工条件下,完成园林工程 中各分项工程单位合格产品或完成一定量的工作所必须的人 工、材料、机械设备的数量及其资金消耗(或额度)。 ➢ 工程定额的性质 法规性:在执行和使用过程中,任何单位都必须严格遵守 和执行,不得随意调整和改变定额的内容,不得任意降低定 额的水平。 相对稳定性与时效性 :制定的定额必须具有相对稳定 性,决不可朝定夕改,否则会伤害群众的积极性。但也不可 一定而不改,长期使用,以防定额脱离实际而失去意义。
园林工程工程量清单编制说明
8、应设计回复,ZS-07中陶粒疏水层底下设置找坡厚度按平均50厚计入;
9、应设计回复,ZS-07中陶粒疏水层外包无纺布统一按外包二层计入;
10、应设计回复,250厚4:6砂、碎石垫层按天然中砂计入;
11、应设计回复,200厚6%水泥稳定石粉渣层中石粉渣按砾石计入;
12、应设计回复,无纺布二层300g/㎡含量按每一层300g/㎡;
13、应设计回复,YS-18生态停车场200厚600×200荔枝面芝麻灰立道牙做法详YS-08.1-6;
14、应设计回复,残疾人停车场结构层做法同石材铺装停车位基础做法;
15、应设计回复,YS-09中人防人行出入口立面中500×300×100厚烧面芝麻灰花岗岩按益胶泥粘接,压顶无需湿挂;
5、其他:无。
四、措施项目
1、脚手架:树棍桩 四脚桩。
2、混凝土模板及支架:胶合板模板。
3、大型机械设备进出场及安拆:光轮压路机一台,履带式单斗挖掘机一台
,型号按定额。
五、其他说明:
1、园林绿化苗木的胸径是以苗木离地表面高度1m处的树干直径予以考虑。
2、应业主单位回复,本次预算范围为红线范围内一层分区一、分区二所有项目(园林铺装、绿化种植等)、博物馆一二层水电安装、背景音乐及监控系统;
3、应业主回复,人物铜像、石桌、水缸石磨、石舂、特色石凳、浮雕等需由专业公司进行二次设计制作的不列入本次预算;
4、应业主要求,本工程二层项目不列入本次预算,但二层露台安装部分要计入。
5、应业主要求,通往二层原钢梯栏杆需拆除;
6、应设计回复,顶板排水平面图中陶粒疏水层布置范围以平面标注范围为准,不需整块顶板布置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、名词
园林工程预算编制说明
一、本工程报价编制采用的定额和人工、机械、材料价格:
以招标人提供的招标文件,采用《福建省建设工程综合单价计价办法》中的《建设工程工程量清单计价规范》(GB50500-2008)及《福建省建设工程工程量清单计价指引》(2005版);
1.2005版《福建省园林绿化工程消耗量定额》
2.2005版《福建省市政工程消耗量定额》
3.2005版《福建省建筑工程消耗量定额》
4.2005版《福建省建筑装饰装修工程消耗量定额》
5.2003版《福建省建筑安装工程费用定额》
材料价格《福建省2011年第二季度机械台班单价》和《龙岩工程造价信息》新罗2011年8月份材料价格
二、执行文件:
1. 闽建筑[2007]11号文定额调整(4月1号执行)
2. 闽建筑[2007]11号文定额调整(10月1号执行)
3. 闽建筑[2007]15号文人工单价调整(2007年5月1日起施行)
4. 闽建筑[2009]38号文定额调整(2010年1月1日起施行)
5. 闽建筑[2010]27号费用定额调整(2010年10月1日起执行)(含
[2007]4号文)
6. 闽建筑[2010]43号文人工单价调整(2011年1月1日起施行)
7. 闽建筑[2011]6号文定额调整(2011年5月1日起施行)
三、说明:
1、工程量清单依据设计施工图;
2、工程类别:园林建筑工程为三类,绿化工程为三类,劳保暂按甲类计取,税金按市区计取。
3、该工程报价采用晨曦计价软件以固定综合单价计价。
页脚内容1。
