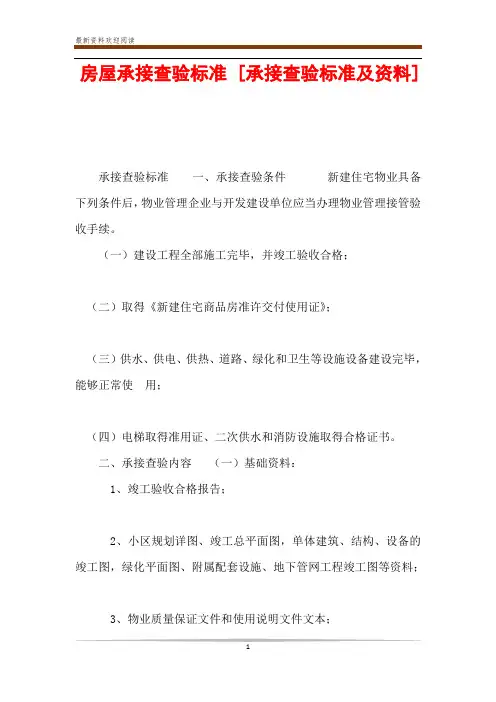

房屋承接查验标准 [承接查验标准及资料]
承接查验标准

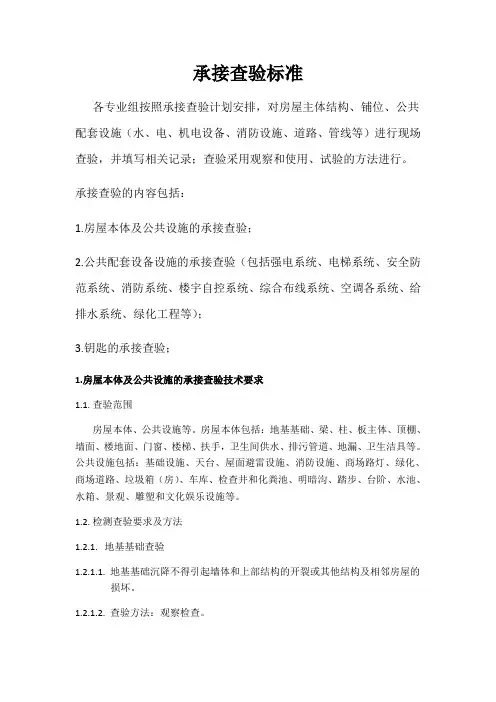

承接查验标准各专业组按照承接查验计划安排,对房屋主体结构、铺位、公共配套设施(水、电、机电设备、消防设施、道路、管线等)进行现场查验,并填写相关记录;查验采用观察和使用、试验的方法进行。
承接查验的内容包括:1.房屋本体及公共设施的承接查验;2.公共配套设备设施的承接查验(包括强电系统、电梯系统、安全防范系统、消防系统、楼宇自控系统、综合布线系统、空调各系统、给排水系统、绿化工程等);3.钥匙的承接查验;1.房屋本体及公共设施的承接查验技术要求1.1.查验范围房屋本体、公共设施等。
房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手,卫生间供水、排污管道、地漏、卫生洁具等。
公共设施包括:基础设施、天台、屋面避雷设施、消防设施、商场路灯、绿化、商场道路、垃圾箱(房)、车库、检查井和化粪池、明暗沟、踏步、台阶、水池、水箱、景观、雕塑和文化娱乐设施等。
1.2.检测查验要求及方法1.2.1.地基基础查验1.2.1.1.地基基础沉降不得引起墙体和上部结构的开裂或其他结构及相邻房屋的损坏。
1.2.1.2.查验方法:观察检查。
1.2.2.梁、柱、板等主体查验1.2.2.1.无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝。
1.2.2.2.无钢筋外露。
1.2.2.3.查验方法:观察检查。
1.2.3.外立面检查1.2.3.1.房屋墙体露出地面部分无倾斜、无移位、无裂缝和无扭曲等。
1.2.3.2.散水坡:无塌陷、无断裂和无分裂;面层平整,无脱皮;无倒泛水、积水现象。
1.2.3.3.查验方法:观察检查1.2.4.天台:1.2.4.1.屋面隔热层、防水层;板端缝、伸缩缝油膏紧贴;隔热板、防水层表面无裂缝。
1.2.4.2.平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检查孔。
1.2.4.3.阳台及三层以上房屋的屋面应有组织排水(排水坡度必须符合设计要求)不得有积水现象。
出水口、檐口、泛水、天沟、变形缝、压顶、落水管、烟管与屋面的连接等应安装牢固,接口平密,不渗漏。
物业住宅承接查验标准
进户门
1、门扇开启灵活,不碰擦,无噪音,无自开、自关、回弹现象,配件应有可靠的防锈措施;2、表面平整,光洁无雀丝、划痕、毛刺、锤印和缺、断角;、门锁、拉手、插销、小五金、门碰头安装齐全,位置准确,牢固,表面整洁无污染,油漆涂膜无缺损、划3伤,门锁开关灵活、钥匙插入拔出无卡阻现象;、门框与墙体间砂浆填嵌饱满均匀;41.5;框与扇,扇与扇搭接宽度为允许偏差小于.(3mm,框的对角线允许偏差小于3mm5、框的正、侧面垂直,高低差小于2mm.)。-2.5mm
实测
煤气管
管道安装每层应设套管,套管高出地坪8-10cm;1、;煤气管每层加管夹,安装位置准确牢固。、2煤气管明敷,离墙面3.5-4cm
物业住宅承接查验标准.
物业承接查验标准
一、单体房屋
项目
标准
方法
墙房间及内、顶棚面、阳台
、表面平整光滑,阴阳角方正顺直,无空鼓开裂,不应有爆灰1,裂纹;2、预留洞、槽、管道等各面层及门窗框与墙面空隙填嵌密实,色泽一致,尺寸正确、方正、整齐、光滑。3、裂纹经修补后应保持与原墙面色泽一致,无修补痕迹。空调孔位置统一,无漏开错开。、抹灰允许偏差小于44mm,表面平整度允许偏差小于3mm;阴阳角垂直、方正、允许偏差小于3mm。510 mm15mm,尺小差于20mm、开间进深寸允许偏差小于梯步高宽度小于;、允房间净高许偏6、阳台不倒泛水,无积水,无渗漏,抗渗带高度一致,出墙厚度均匀,无空鼓开裂;、阳台栏杆表面明显凹坑和损伤,划痕宽度不超过70.5mm;阳台立管清洁无污染。
目测、反复开启、冲淋试,管卡与管子接触紧密;1、双联冷、热水咀间距150±5mm,给水阀门的位置准确,开关严密、灵活;2、暗埋给水管路标示清楚、准确,左冷右热,热水管为红色,堵头处同时喷冷热水标识;3、所有的给水管(含热水管)都经试压且符合规范标准,水表号与门牌号对应,校验记录齐全,通水试验时无4、.

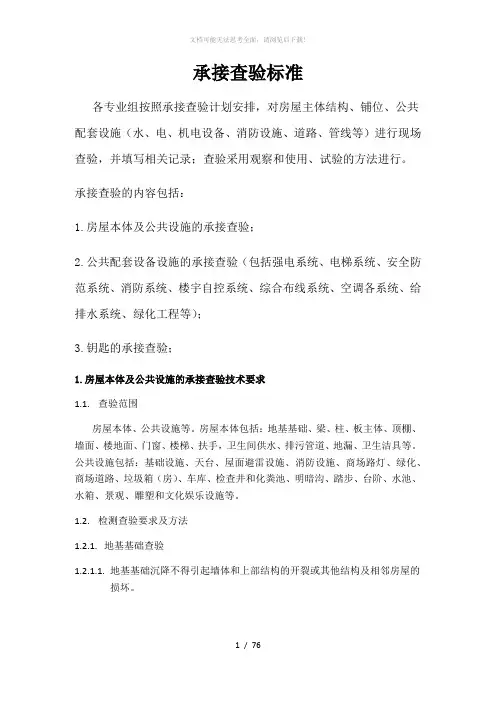

承接查验标准
承接查验标准各专业组按照承接查验计划安排,对房屋主体结构、铺位、公共配套设施(水、电、机电设备、消防设施、道路、管线等)进行现场查验,并填写相关记录;查验采用观察和使用、试验的方法进行。
承接查验的内容包括:1.房屋本体及公共设施的承接查验;2.公共配套设备设施的承接查验(包括强电系统、电梯系统、安全防范系统、消防系统、楼宇自控系统、综合布线系统、空调各系统、给排水系统、绿化工程等);3.钥匙的承接查验;1.房屋本体及公共设施的承接查验技术要求1.1.查验范围房屋本体、公共设施等。
房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手,卫生间供水、排污管道、地漏、卫生洁具等。
公共设施包括:基础设施、天台、屋面避雷设施、消防设施、商场路灯、绿化、商场道路、垃圾箱(房)、车库、检查井和化粪池、明暗沟、踏步、台阶、水池、水箱、景观、雕塑和文化娱乐设施等。
1.2.检测查验要求及方法1.2.1.地基基础查验1.2.1.1.地基基础沉降不得引起墙体和上部结构的开裂或其他结构及相邻房屋的损坏。
1.2.1.2.查验方法:观察检查。
1.2.2.梁、柱、板等主体查验1.2.2.1.无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝。
1.2.2.2.无钢筋外露。
1.2.2.3.查验方法:观察检查。
1.2.3.外立面检查1.2.3.1.房屋墙体露出地面部分无倾斜、无移位、无裂缝和无扭曲等。
1.2.3.2.散水坡:无塌陷、无断裂和无分裂;面层平整,无脱皮;无倒泛水、积水现象。
1.2.3.3.查验方法:观察检查1.2.4.天台:1.2.4.1.屋面隔热层、防水层;板端缝、伸缩缝油膏紧贴;隔热板、防水层表面无裂缝。
1.2.4.2.平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检查孔。
1.2.4.3.阳台及三层以上房屋的屋面应有组织排水(排水坡度必须符合设计要求)不得有积水现象。
出水口、檐口、泛水、天沟、变形缝、压顶、落水管、烟管与屋面的连接等应安装牢固,接口平密,不渗漏。
018:承接查验标准讲解
泵房照明满足工作需要,并配备应急照明灯
泵房地面平整,墙面、天花粉刷层完好,无渗漏
蓄水池做满水t佥,无渗/漏水现象;不锈钢水箱加盖上锁(或水箱房上锁);交付使用前清洗消毒
水池水箱
内外爬梯无锈蚀现象
浮球阀灵敏可靠;水位计标示明显;溢流水位、极低水位报警灵敏可靠
水箱外观清洁,无锈迹、污迹;进出水路、溢流管路畅通
主控电缆铜接头压接牢固平稳,无毛刺;固定牢固,无摇晃
灯杆、灯罩无破损、无生锈,能全部亮
室外照明
系统
灯柱安装牢固,柱面油漆均匀
灯具无晃动
时间控制正确,安装牢固
无破损
应急灯、安全疏散指示灯
清洁无尘
各按钮功能正常
地坪排水沟无积水
水泵房
各类阀门管道接口无渗水漏水,调节灵活
水泵上方顶板适宜部位设置检修吊钩
泵房门锁齐全
井道内的电缆桥架接地线连接可靠,导线的连接牢固、紧密
配电箱安装牢固,配件齐全,试操作空气开关观察是否正常;开关型号符合设计规定;导线与设计相符;
布线规范;开关标识清晰;箱盖油漆均匀无损伤
电器插座:盖板安装牢固,无晃动并紧贴墙面,盖板无损伤,符合“左零右火”安全规定
公共区域插座
电视插座安装稳固,盖板无损坏
C、水流指示器、信号蝶阀等安装数量的10%〜30%进行末端放水试验
Dk报警阀:打开试验阀排水,检查报警功能是否正常
E:稳压泵、气压罐:检查系统压力是否正常;检查稳压泵启停是否正常
F、喷淋头:安装位置、产品型号规格符合设计要求;装饰圈齐全、外观清洁
消防设备:
A、防火卷帘门:手动启停、联动控制试验;检查升降是否平稳、信号返回是否正常
电话和计算机插座盖板安装稳固,盖板无损坏
房屋承接查验标准 [承接查验标准及资料]
房屋承接查验标准 [承接查验标准及资料]承接查验标准一、承接查验条件新建住宅物业具备下列条件后,物业管理企业与开发建设单位应当办理物业管理接管验收手续。
(一)建设工程全部施工完毕,并竣工验收合格;(二)取得《新建住宅商品房准许交付使用证》;(三)供水、供电、供热、道路、绿化和卫生等设施设备建设完毕,能够正常使用;(四)电梯取得准用证、二次供水和消防设施取得合格证书。
二、承接查验内容(一)基础资料:1、竣工验收合格报告;2、小区规划详图、竣工总平面图,单体建筑、结构、设备的竣工图,绿化平面图、附属配套设施、地下管网工程竣工图等资料;3、物业质量保证文件和使用说明文件文本;4、供水合同;5、供电协议书;6、供气协议书;7、供热协议;8、消防设施合格证;9、电梯准用证;10、机电设备出厂合格证、设备使用说明书、安装、调试报告和设备保修卡、保修协议;11、业主购房合同文本;12、维修基金交纳明细;13、《前期物业管理服务合同》约定的文件、资料和法律、法规规定的资料。
(二)房屋本体:1、房屋部位:包括屋顶、外墙面、内墙面、地面、厨房、卫生间、楼地面和楼道等。
2、房屋设施设备:包括各种管线、表具、电器设备及有关设施设备。
(三)共用配套设施设备:1、共用配套设施:道路、绿化、雕塑小品、路灯、检查井、化粪井、机动车停车场、非机动车车棚、信报箱、物业管理服务用房、会馆和消防等设施。
2、共用配套设备:变配电设备、安防监控、楼宇自控、电梯、水箱和水泵等设备。
三、承接查验程序(一)书面通知验收。
新建住宅物业具备上述条件后,开发建设单位应当及时以书面形式通知物业管理企业进行物业管理承接查验工作。
其中:分期建设的项目可以根据工程竣工进度情况,分期进行承接查验。
(二)成立验收小组。
承接查验前成立由开发建设单位和物业管理企业组成的验收小组,根据工程竣工和项目的实际情况,做好承接查验的相关工作。
(三)移交基础资料。
验收小组应当对基础资料进行查验。
承接查验标准
承接查验标准各专业组按照承接查验计划安排,对房屋主体结构、铺位、公共配套设施(水、电、机电设备、消防设施、道路、管线等)进行现场查验,并填写相关记录;查验采用观察和使用、试验的方法进行。
承接查验的内容包括:1.房屋本体及公共设施的承接查验;2.公共配套设备设施的承接查验(包括强电系统、电梯系统、安全防范系统、消防系统、楼宇自控系统、综合布线系统、空调各系统、给排水系统、绿化工程等);3.钥匙的承接查验;1.房屋本体及公共设施的承接查验技术要求1.1.查验范围房屋本体、公共设施等。
房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手,卫生间供水、排污管道、地漏、卫生洁具等。
公共设施包括:基础设施、天台、屋面避雷设施、消防设施、商场路灯、绿化、商场道路、垃圾箱(房)、车库、检查井和化粪池、明暗沟、踏步、台阶、水池、水箱、景观、雕塑和文化娱乐设施等。
1.2.检测查验要求及方法1.2.1.地基基础查验1.2.1.1.地基基础沉降不得引起墙体和上部结构的开裂或其他结构及相邻房屋的损坏。
1.2.1.2.查验方法:观察检查。
1.2.2.梁、柱、板等主体查验1.2.2.1.无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝。
1.2.2.2.无钢筋外露。
1.2.2.3.查验方法:观察检查。
1.2.3.外立面检查1.2.3.1.房屋墙体露出地面部分无倾斜、无移位、无裂缝和无扭曲等。
1.2.3.2.散水坡:无塌陷、无断裂和无分裂;面层平整,无脱皮;无倒泛水、积水现象。
1.2.3.3.查验方法:观察检查1.2.4.天台:1.2.4.1.屋面隔热层、防水层;板端缝、伸缩缝油膏紧贴;隔热板、防水层表面无裂缝。
1.2.4.2.平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检查孔。
1.2.4.3.阳台及三层以上房屋的屋面应有组织排水(排水坡度必须符合设计要求)不得有积水现象。
出水口、檐口、泛水、天沟、变形缝、压顶、落水管、烟管与屋面的连接等应安装牢固,接口平密,不渗漏。
物业住宅承接查验标准
1、表面平整光滑,阴阳角方正顺直,无空鼓开裂,不应有爆灰,裂纹;尺寸测量使用激光测距仪,从2、预留洞、槽、管道等各面层及门窗框与墙面空隙填嵌密实,色泽一致,尺寸正确、方正、整齐、光滑。
四角距纵横墙 500 mm3、裂纹经修补后应保持与原墙面色泽一致,无修补痕迹。
空调孔位置统一,无漏开错开。
处测量,层高取四角、4、抹灰允许偏差小于 4mm,表面平整度允许偏差小于 3mm;阴阳角垂直、方正、允许偏差小于 3mm。
中间五点5、房间净高允许偏差小于20m开间进深尺寸允许偏差小于15mm梯,步高宽度小于10 mm;空鼓面积不大于 4006、阳台不倒泛水,无积水,无渗漏,抗渗带高度一致,出墙厚度均匀,无空鼓开裂; cm2,且每自然间不多于7、阳台栏杆表面明显凹坑和损伤,划痕宽度不超过;阳台立管清洁无污染。
2 处可不计。
1、地基基础的沉降不得引起上部结构的开裂或者相邻房屋的损坏;目测2、砖石结构必须有足够的强度和刚度。
不允许有明显裂缝;3、木结构应结点坚固、支撑系统可靠,无蚁害,其构件的选材必须符合有关规定;4、外墙不得渗水。
1、门扇开启灵便,不碰擦,无噪音,无自开、自关、回弹现象,配件应有可靠的防锈措施;目测、反复开启、钥匙通启。
2、表面平整,光洁无雀丝、划痕、毛刺、锤印和缺、断角;3、门锁、拉手、插销、小五金、门碰头安装齐全,位置准确,坚固,表面整洁无污染,油漆涂膜无缺损、划伤,门锁开关灵便、钥匙插入拔出无卡阻现象;4、门框与墙体间砂浆填嵌饱满均匀;5、框的正、侧面垂直. (允许偏差小于 3mm,框的对角线允许偏差小于 3mm;框与扇,扇与扇搭接宽度为-,高低差小于 2mm.)。
1、踢脚线平整顺直,高度一致,无空鼓开裂,上下接槎平整,分色清晰。
空鼓试验2、地坪表面平整,水泥颜色一致,清洁干净,无开裂空鼓,表面无麻面,不起砂。
(地坪 2m 靠尺和塞尺检查平整度允许偏差小于 4mm。
)1、电表标号与房间对应,且校验记录齐全,电器回路标志清晰;绝缘测试、通断测试2、电气路线安装应平整、坚固、顺直,过墙应有导管,导线连接必须密切;3、每回路导线间和对地绝缘电阻值不得小于1MΩ/KV;4、照明器具等低压电器安装支架必须坚固,部件齐全,接触良好,位置正确;5、各种避雷装置的所有连接点必须坚固可靠,接地电阻值必须符合要求。
承接查验标准及资料
本文档如对你有帮助,请帮忙下载支持!承接查验标准、承接查验条件新建住宅物业具备下列条件后,物业管理企业与开发建设单位应当办理物业管理接管验收手续。
(一)建设工程全部施工完毕,并竣工验收合格;(二)取得《新建住宅商品房准许交付使用证》;(三)供水、供电、供热、道路、绿化和卫生等设施设备建设完毕,能够正常使用;(四)电梯取得准用证、二次供水和消防设施取得合格证书。
二、承接查验内容(一)基础资料:小区规划详图、竣工总平面图,单体建筑、结构、设备的竣工图,绿化 平面图、附属配套设施、地下管网工程竣工图等资料;物业质量保证文件和使用说明文件文本;供水合同;供电协议书;供气协议书;供热协议;电梯准用证;10、机电设备出厂合格证、设备使用说明书、安装、调试报告和设备保修卡、保修协议;《前期物业管理服务合同》约定的文件、资料和法律、法规规定的资料。
(二)房屋本体:1、房屋部位:包括屋顶、外墙面、内墙面、地面、厨房、卫生间、楼地面和楼道等。
2、房屋设施设备:包括各种管线、表具、电器设备及有关设施设备。
1、竣工验收合格报告; 8、 消防设施合格证;11、 业主购房合同文本;12、 维修基金交纳明细;13、本文档如对你有帮助,请帮忙下载支持!三)共用配套设施设备:1、共用配套设施:道路、绿化、雕塑小品、路灯、检查井、化粪井、机动车停车场、非机动车车棚、信报箱、物业管理服务用房、会馆和消防等设施。
2、共用配套设备:变配电设备、安防监控、楼宇自控、电梯、水箱和水泵等设备。
三、承接查验程序一)书面通知验收。
新建住宅物业具备上述条件后,开发建设单位应当及时以书面形式通知物业管理企业进行物业管理承接查验工作。
其中:分期建设的项目可以根据工程竣工进度情况,分期进行承接查验。
二)成立验收小组。
承接查验前成立由开发建设单位和物业管理企业组成的验收小组,根据工程竣工和项目的实际情况,做好承接查验的相关工作。
三)移交基础资料。
验收小组应当对基础资料进行查验。
承接查验阶段前介标准及要求
承接查验标准及要求1.承接查验-过程实施1.1屋面:1.1.1屋面地坪找坡、细石混凝土保护层及女儿墙无明显空鼓裂缝;1.1.2天沟部位及排水口周边防水卷材铺贴密实;1.1.3瓦屋面瓦片排列应整齐、平直,搭接合理,接缝严密,无残缺瓦片;1.1.4屋面排水口有排水篦子;1.1.5屋面突出物安装牢固,有避雷防护1.2外立面:1.2.1表面无明显射影和波纹,面砖铺贴平整、横平竖直无空鼓,面砖间隙均匀、勾缝密实;1.2.2外墙涂料粉刷无漏刷、无色差,外墙无渗水痕迹1.3首层大堂、各楼层、电梯厅:1.3.1地砖、墙砖铺贴平整,拼花图案清晰,色泽一致,无缺棱掉角,砖缝均匀顺直;1.3.2为防止电梯厅有水流入电梯井道,每层电梯口做高差为2cm的放坡处理1.4人行楼梯、走道、栏杆:1.4.1人行楼梯、走道地砖铺贴平整,拼花图案清晰,色泽一致,无缺棱掉角,砖缝均匀顺直;1.4.2楼梯踏步尺寸一致,无大小头,斜面一条线,2m靠尺检查平整度允许偏差小于4mm;1.4.3楼梯挡水线、挂落线、宽厚度一致,表面平整。
1.5门窗1.5.1门窗安装牢固,安装位置符合设计要求;1.5.2门窗开启灵活,无倒翘,阻滞及反弹现象,五金配件齐全,限位紧固;1.5.3门窗框扇门窗表面外观洁净,无划痕,碰伤,拉毛现象;1.5.4门窗滑槽内无垃圾,排水孔通畅,玻璃无划伤、气泡;1.5.5硅胶槽顺直,槽口方向、宽度、深度符合设计要求,硅胶边缘整齐,光滑1.6导向标识:1.6.1出入口、车位、车行线、疏散通道、功能房间标识齐全;1.6.2出入口配置反光镜、监控镜头,刷卡处设置防雨装置1.7防护设施地下车库的柱子、栏杆应有防撞措施,出入口应有减速坡、限高杆、防滑坡槽和道闸。
出入口设置防止路面水进入车库的坡道、排水沟1.8防洪及排水系统:1.8.1地下车库需按设计规范或相关规定设置符合消防要求的消防水池、出入口应设置防洪闸;1.8.2地下车库设置排水沟、积水井,安装排水泵及备用泵,排水泵实现自动启动及高水位报警功能1.9防火门:1.9.1门扇开启灵活,无自开、自关、回弹现象;1.9.2门框与墙体间砂浆填嵌饱满均匀;1.9.3门锁、拉手、插销、小五金、门碰头安装齐全,无遗漏,安装位置准确,牢固,表面整洁无污染,油漆涂膜无缺损、划伤,门锁开关灵活、钥匙插入拔出无卡阻现象;1.9.4电表箱、水表井、管道井、水表箱、弱电箱及电梯机房门等同类门使用通锁1.10防雷系统:1.10.1避雷带规格符合设计要求,4*25mm镀锌扁铁,焊接不应少于3个面,两个长边必须焊接,搭接长度为25mm的2.5倍;1.10.2避雷带及引下线焊接符合规范要求,4*25mm,圆钢焊接搭接倍数为φ的6倍双面焊;1.10.3全面测试接地电阻符合设计要求阻值,无明确时应小于10欧姆;1.10.4 防雷接地带需刷漆进行防锈处理;1.10.5室外留有避雷测试点且入箱/盒敷设,且高于地面1.11配电室:1.11.1有自动通风系统,干式变压器有超温报警器(报警信号引至控制中心)、风机散热装置;1.11.2高低压配电室、变压器房、发电机房地坪应高于周边排水位,正上方及周围无浸水、渗水、滴漏可能,无给排水管道穿行;1.11.3有防止靠近危险设备的警戒线(宽度约10cm的黄色地砖铺设),黄色警戒线内铺绝缘垫;1.11.4维修专用工具配置齐全,配置配电系统模拟盘,配置灭火器和应急灯;1.11.5变压器顶端无照明灯具1.11.6配电室内商业用电与居民用照明电分路控制;1.11.7变压器与配电柜安装在一个房间的有安全隔离防护栏;1.11.8设备房门上有相对应设备房标识。
精装房承接查验标准
精装房承接查验标准
精装房是指在装修方面拥有高标准和高要求的房屋,通常包括墙面装饰、地面装饰、天花板、门窗、厨卫设施等。
精装房的承接查验标准可以从多个方面来考虑:
1. 结构和安全,承接时需要检查房屋的结构是否牢固,墙体、地面、天花板等是否存在裂缝或变形,门窗是否安装牢固,电路和管道是否正常运作。
2. 装修质量,检查墙面的平整度和装饰材料的质量,地面的平整度和耐磨性,天花板的平整度和吊顶装饰是否完好,门窗的安装质量和密封性能,厨卫设施的使用是否便利和卫生。
3. 设备设施,检查水电设施的使用是否方便和安全,燃气设施是否合格,暖气设施是否正常运作,空调、热水器等设备是否安装齐全并符合规范。
4. 规范要求,根据当地相关规范和标准,对精装房的承接进行检查,确保装修和设施符合国家和地方的相关规定。
5. 环保和健康,检查装修材料是否符合环保要求,是否存在甲醛等有害物质超标的情况,确保居住环境符合健康标准。
在承接精装房时,除了以上的方面,还需要考虑其他一些细节问题,例如装修风格是否符合合同要求,是否存在明显的瑕疵和质量问题等。
总之,承接精装房需要全面细致地进行查验,确保房屋的质量和居住环境达到预期标准。
物业承接查验:房屋建筑本体验收标准
物业承接查验:房屋建筑本体验收标准房屋建筑本体验收标准参考标准:GB50206-2002 《木结构工程施工质量验收规范》GB50207-2002 《屋面工程施工质量验收规范》GB50208-2002 《地下防水工程施工质量验收规范》GB50209-2010 《建筑地面工程施工质量验收规范》GB50210-2001 《建筑装饰装修工程施工质量验收规范》《建设工程质量管理条例》验收标准:公共区域一、外墙1.外墙不得渗水、无污染。
2.墙面平整,无空鼓、裂缝、气泡、起皮和返碱现象。
3.瓷砖面层粘贴牢固,无缺棱掉角; 面层无裂纹损伤,色泽一致;阳角处应横剁并留出宽窄一致的不剁边条,棱角应无损坏。
4.空调百叶挡板安装平整,无污染、生锈。
5.楼体标识安装位置易于观看,齐全、无缺损现象。
二、内墙1.抹灰面平整,面层涂料均匀,无漏刷; 无面层剥落,无明显裂缝,无污渍。
2.对缝砂浆饱满,线条顺直标识清楚普通抹灰表面光滑、洁净、接槎平整,分格缝应清晰。
3.护角、孔洞、槽、盒周围的抹灰表面整齐、光滑;管道后面的抹灰表面应平整。
三、地面1.水泥整体面层平整,无裂缝、无脱皮、无起沙。
2.铺地砖表面平整,接缝均匀顺直,无缺棱掉角,粘贴牢固,色泽均匀一致,无明显色差。
3.面层与下一层应结合牢固,无空鼓、裂纹。
4.水泥砂浆踢脚线与墙面应紧密结合,高度一致,出墙厚度均匀四、楼梯1.钢木楼梯安装牢固,无锈蚀、弯曲、油漆完好,色泽均匀,表面平滑。
2.楼梯无裂缝,无表皮剥落。
3.楼层指示牌及疏散指示灯安装规范,显示正常。
4.踏步砖铺设牢固,无损坏、掉角的现象。
5.感应照明灯安装牢固,感应灵敏。
6.楼梯踏步的宽度、高度应符合设计要求。
楼层梯段相邻踏步高度差不应大于10mm,每踏步两端宽度差不应大于10mm;旋转楼梯梯段的每踏步两端宽度的允许偏差为5mm.楼梯踏步的齿角应整齐,防滑条应顺直。
7.楼梯踏步宽度不应小于0.26m,踏步高度不应大于0.175m。
新编承接查验标准及资料_房屋承接查验标准
承接查验标准及资料_房屋承接查验标准承接查验标准一、承接查验条件新建住宅物业具备下列条件后,物业管理企业与开发建设单位应当办理物业管理接管验收手续。
(一)建设工程全部施工完毕,并竣工验收合格;(二)取得《新建住宅商品房准许交付使用证》;(三)供水、供电、供热、道路、绿化和卫生等设施设备建设完毕,能够正常使用;(四)电梯取得准用证、二次供水和消防设施取得合格证书。
二、承接查验内容(一)基础资料:1、竣工验收合格报告;2、小区规划详图、竣工总平面图,单体建筑、结构、设备的竣工图,绿化平面图、附属配套设施、地下管网工程竣工图等资料;3、物业质量保证文件和使用说明文件文本;4、供水合同;5、供电协议书;6、供气协议书;7、供热协议;8、消防设施合格证;9、电梯准用证;10、机电设备出厂合格证、设备使用说明书、安装、调试报告和设备保修卡、保修协议;11、业主购房合同文本;12、维修基金交纳明细;13、《前期物业管理服务合同》约定的文件、资料和法律、法规规定的资料。
(二)房屋本体:1、房屋部位:包括屋顶、外墙面、内墙面、地面、厨房、卫生间、楼地面和楼道等。
2、房屋设施设备:包括各种管线、表具、电器设备及有关设施设备。
(三)共用配套设施设备:1、共用配套设施:道路、绿化、雕塑小品、路灯、检查井、化粪井、机动车停车场、非机动车车棚、信报箱、物业管理服务用房、会馆和消防等设施。
2、共用配套设备:变配电设备、安防监控、楼宇自控、电梯、水箱和水泵等设备。
三、承接查验程序(一)书面通知验收。
新建住宅物业具备上述条件后,开发建设单位应当及时以书面形式通知物业管理企业进行物业管理承接查验工作。
其中:分期建设的项目可以根据工程竣工进度情况,分期进行承接查验。
(二)成立验收小组。
承接查验前成立由开发建设单位和物业管理企业组成的验收小组,根据工程竣工和项目的实际情况,做好承接查验的相关工作。
(三)移交基础资料。
验收小组应当对基础资料进行查验。
前期物业承接查验指导标准
前期物业承接查验标准指导标准一、房屋主体具体验收标准1、按图纸设计检查,无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝;主体结构,外墙不得渗水。
2、楼地面面层与基层粘结结实,不开裂空鼓。
3、内墙面,抹灰面平整,面层涂料均匀,无漏刷。
4、顶棚抹灰面平整,面层涂料均匀,无漏刷,无渗漏。
5、卫生间、阳台地面低于相邻地面2厘米左右,不应有积水。
6、木地板整体平整,无明显拼接缝,无翘曲变形,无色差,扣条、踢脚线安装结实,踢脚线接缝平整、严实。
7、门窗:门开启自如,门窗与墙面接触结实,无晃动和裂缝,目视零配件齐全,位置准确,无翘曲变形与斜角,门窗缝隙均匀;门锁、窗销结实,开启灵活;玻璃安装结实,胶封密实,无明显刮花痕迹,无损伤;油漆均匀,色泽光亮新鲜,完整;电子防盗门通话清晰,完好;不锈钢防盗门外表光亮,无锈迹,无刮花、变形。
8、楼梯、扶手:钢木楼梯安装结实,无锈蚀、弯曲,油漆完好,色泽均匀,外表平滑;砼楼梯无裂缝,无表皮剥落。
9、木装修工程外表光洁,线条顺直,对缝严密、结实。
10、墙面砖外表平整,无空鼓、裂缝、起泡和缺角,对缝平直。
11、油漆、刷浆色泽一致,无脱皮、漏刷现象。
12、电器插座安装结实,符合“左零右火〞规定,电源已接通正常。
13、有线电视已开通,收视良好。
14、开关安装结实,开关灵活,接触良好。
15、灯具安装结实,完好无损,反响灵敏,发光正常。
16、水表、电表、气表安装结实,计数正常,无损伤。
17、卫生洁具安装结实,配件齐全,无污渍和刮花,接口密实,无渗漏现象,无堵塞排水通畅。
18、给水设施安装结实,接口密实,无渗漏、锈迹,流水通畅,有足够压力。
19、地漏、排水管道安装结实,配件齐全,接口密实,无渗漏现象,无堵塞,排水通畅,完好无损。
20、门铃、对讲安装结实,操作灵活,效果良好。
21、防盗网、晾衣架安装结实,焊接密实,面漆完好均匀,无脱皮、锈迹,无裂纹、折损。
22、其他配备设施要求齐全、完好,型号与设计相符,工作正常。
承接查验标准
承接查验标准各专业组按照承接查验计划安排,对房屋主体结构、铺位、公共配套设施(水、电、机电设备、消防设施、道路、管线等)进行现场查验,并填写相关记录;查验采用观察和使用、试验的方法进行。
承接查验的内容包括:1.房屋本体及公共设施的承接查验;2.公共配套设备设施的承接查验(包括强电系统、电梯系统、安全防范系统、消防系统、楼宇自控系统、综合布线系统、空调各系统、给排水系统、绿化工程等);3.钥匙的承接查验;1.房屋本体及公共设施的承接查验技术要求1.1.查验范围房屋本体、公共设施等。
房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、楼梯、扶手,卫生间供水、排污管道、地漏、卫生洁具等。
公共设施包括:基础设施、天台、屋面避雷设施、消防设施、商场路灯、绿化、商场道路、垃圾箱(房)、车库、检查井和化粪池、明暗沟、踏步、台阶、水池、水箱、景观、雕塑和文化娱乐设施等。
1.2.检测查验要求及方法1.2.1.地基基础查验1.2.1.1.地基基础沉降不得引起墙体和上部结构的开裂或其他结构及相邻房屋的损坏。
1.2.1.2.查验方法:观察检查。
1.2.2.梁、柱、板等主体查验1.2.2.1.无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝。
1.2.2.2.无钢筋外露。
1.2.2.3.查验方法:观察检查。
1.2.3.外立面检查1.2.3.1.房屋墙体露出地面部分无倾斜、无移位、无裂缝和无扭曲等。
1.2.3.2.散水坡:无塌陷、无断裂和无分裂;面层平整,无脱皮;无倒泛水、积水现象。
1.2.3.3.查验方法:观察检查1.2.4.天台:1.2.4.1.屋面隔热层、防水层;板端缝、伸缩缝油膏紧贴;隔热板、防水层表面无裂缝。
1.2.4.2.平屋面应有隔热保温措施,三层以上房屋在公用部位应设置屋面检查孔。
1.2.4.3.阳台及三层以上房屋的屋面应有组织排水(排水坡度必须符合设计要求)不得有积水现象。
出水口、檐口、泛水、天沟、变形缝、压顶、落水管、烟管与屋面的连接等应安装牢固,接口平密,不渗漏。
承接查验标准及
承接查验标准一、承接查验条件新建住宅物业具备下列条件后,物业管理企业与开发建设单位应当办理物业管理接管验收手续。
(一)建设工程全部施工完毕,并竣工验收合格;(二)取得《新建住宅商品房准许交付使用证》;(三)供水、供电、供热、道路、绿化和卫生等设施设备建设完毕,能够正常使用;(四)电梯取得准用证、二次供水和消防设施取得合格证书。
二、承接查验内容(一)基础资料:1、竣工验收合格报告;2、小区规划详图、竣工总平面图,单体建筑、结构、设备的竣工图,绿化平面图、附属配套设施、地下管网工程竣工图等资料;3、物业质量保证文件和使用说明文件文本;4、供水合同;5、供电协议书;6、供气协议书;7、供热协议;8、消防设施合格证;9、电梯准用证;10、机电设备出厂合格证、设备使用说明书、安装、调试报告和设备保修卡、保修协议;11、业主购房合同文本;12、维修基金交纳明细;13、《前期物业管理服务合同》约定的文件、资料和法律、法规规定的资料。
(二)房屋本体:1、房屋部位:包括屋顶、外墙面、内墙面、地面、厨房、卫生间、楼地面和楼道等。
2、房屋设施设备:包括各种管线、表具、电器设备及有关设施设备。
(三)共用配套设施设备:1、共用配套设施:道路、绿化、雕塑小品、路灯、检查井、化粪井、机动车停车场、非机动车车棚、信报箱、物业管理服务用房、会馆和消防等设施。
2、共用配套设备:变配电设备、安防监控、楼宇自控、电梯、水箱和水泵等设备。
三、承接查验程序(一)书面通知验收。
新建住宅物业具备上述条件后,开发建设单位应当及时以书面形式通知物业管理企业进行物业管理承接查验工作。
其中:分期建设的项目可以根据工程竣工进度情况,分期进行承接查验。
(二)成立验收小组。
承接查验前成立由开发建设单位和物业管理企业组成的验收小组,根据工程竣工和项目的实际情况,做好承接查验的相关工作。
(三)移交基础资料。
验收小组应当对基础资料进行查验。
资料完整齐全的,开发建设单位应当与物业管理企业及时办理资料交接手续。
承接查验内容及查验措施
承接查验内容、要求及方法一、图纸资料交接要求: 咨询请点图纸资料数量, 交接双方在《图纸资料移交清单》签字确认, 根据地方标准的规定,建设单位应向物业公司移交下列图纸资料:二、房屋本体及公共设施的承接查验要求: 承接查验过程中发现问题由物业公司统一记录在 《设施设备接管查验 记录表》,查验工作完成后,参加查验人员签字确认,物业公司将《设施设备接 管查验记录表》 分别报送各有关单位, 由建设单位根据问题的严重程度及现场实 际情况, 组织施工单位确认整改完成, 整改工作结束后, 由物业公司对整改情况 进行检查确认,并报送有关单位。
(一)查验范围房屋本体包括:地基基础、梁、柱、板主体、顶棚、墙面、楼地面、门窗、 楼梯、 扶手、 洗手间供水、 排污管道、 地漏等。
公共设施包括: 基础设施、 天台、 屋面避雷设施、消防设施、园区路灯、绿化、园区道路、垃圾箱(房) 、车库、 检查井和化粪池、明暗沟、踏步、台阶、水箱、景观和文化娱乐设施等。
(二)检测查验方法1、地基基础查验(1)地基基础沉降不得引起墙体和上部结构的开裂或者其他结构及相邻房屋的损 坏;(2)查验方法:观察检查。
2、梁、柱、板等主体查验(1)无变形、弓凸、剥落、开裂、倾斜、移位和非收缩性裂缝;(2)无钢筋外露;(3)查验方法:观察检查。
图 纸 资 料 名 称 竣工总平面图、单体建造、结构、设备竣工图、配套设施、地下管线、工程竣工图等资料以及房屋管线布线图;住宅质量保证书、住宅使用说明书;基建文件:立项文件、建设用地、征地与拆迁文件、勘察测绘与设计文件、工程招 投标与承包合同文件、工程开工文件、商务文件、工程竣工验收及备案文件; 其他文件:监理管理资料、监理工作资料、竣工验收资料、其他资料;施工文件:施工管理资料、施工技术资料、施工测量记录、施工物资资料、施工记 录、施工试验资料、施工质量验收记录; 各种设备设施的随机资料:包括但不限于:设备操作、使用说明书;设备维护保养 说明书及维修工艺要求;随机图册;设备产品样本;出厂合格证明;出厂精度、性 能检验记录;装箱单;附件明细表;开箱查验单;安装调试记录;安装调试查验记 录;进口设备技术资料原件及翻译文本等;与政府主管部门或者供电、供水、燃气等能源供应企业签订的各种协议、合同、方案 图纸等(例如:供电批准书、供用电协议书等,供电部门送电前配电室及继电保护 试验记录等);政府主管部门出具的各种检验、检测报告及为出具检验检测报告所必须的各种检 验、检测记录或者工作记录;业主资料,已购房业主的姓名、位置、面积、联系电话等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房屋承接查验标准 [承接查验标准及资料]承接查验标准一、承接查验条件新建住宅物业具备下列条件后,物业管理企业与开发建设单位应当办理物业管理接管验收手续。
(一)建设工程全部施工完毕,并竣工验收合格;(二)取得《新建住宅商品房准许交付使用证》;(三)供水、供电、供热、道路、绿化和卫生等设施设备建设完毕,能够正常使用;(四)电梯取得准用证、二次供水和消防设施取得合格证书。
二、承接查验内容(一)基础资料:1、竣工验收合格报告;2、小区规划详图、竣工总平面图,单体建筑、结构、设备的竣工图,绿化平面图、附属配套设施、地下管网工程竣工图等资料;3、物业质量保证文件和使用说明文件文本;4、供水合同;5、供电协议书;6、供气协议书;7、供热协议;8、消防设施合格证;9、电梯准用证;10、机电设备出厂合格证、设备使用说明书、安装、调试报告和设备保修卡、保修协议;11、业主购房合同文本;12、维修基金交纳明细;13、《前期物业管理服务合同》约定的文件、资料和法律、法规规定的资料。
(二)房屋本体:1、房屋部位:包括屋顶、外墙面、内墙面、地面、厨房、卫生间、楼地面和楼道等。
2、房屋设施设备:包括各种管线、表具、电器设备及有关设施设备。
(三)共用配套设施设备:1、共用配套设施:道路、绿化、雕塑小品、路灯、检查井、化粪井、机动车停车场、非机动车车棚、信报箱、物业管理服务用房、会馆和消防等设施。
2、共用配套设备:变配电设备、安防监控、楼宇自控、电梯、水箱和水泵等设备。
三、承接查验程序(一)书面通知验收。
新建住宅物业具备上述条件后,开发建设单位应当及时以书面形式通知物业管理企业进行物业管理承接查验工作。
其中:分期建设的项目可以根据工程竣工进度情况,分期进行承接查验。
(二)成立验收小组。
承接查验前成立由开发建设单位和物业管理企业组成的验收小组,根据工程竣工和项目的实际情况,做好承接查验的相关工作。
(三)移交基础资料。
验收小组应当对基础资料进行查验。
资料完整齐全的,开发建设单位应当与物业管理企业及时办理资料交接手续。
不齐全的,开发建设单位应当书面说明情况并明确移交的时间和明细,待资料齐全后办理交接手续。
(四)查验房屋及设施设备。
验收小组要按照国家和本市建筑工程质量标准和承接查验标准逐项对验收内容进行查验,并作好查验记录。
对符合接管标准的房屋及设施设备,物业管理企业应当及时接管。
(五)限期组织修复。
对查验中发现的问题,开发建设单位应当书面承诺修复的时间、责任部门和修复达到的标准。
其中,对影响房屋和设备使用的问题,开发建设单位应当限期进行修复;对于不影响房屋和设备使用的问题,开发建设单位可行自行修复,也可以委托物业管理企业进行修复,委托修复费用由开发建设单位支付。
(六)签订承接查验文件。
验收小组对验收内容逐项验收后,物业管理企业与开发建设单位应当及时签订物业管理承接查验文件。
承接查验文件应当包括:项目名称、验收的内容、房屋和配套设施设备验收情况及存在问题、修复责任和参加验收的人员、时间以及其他有关事项的约定并附移交的基础资料明细。
(七)资料保管。
物业管理企业与开发建设单位办理承接查验手续后,应当将基础资料、承接查验文件由物业管理管理企业妥善保管。
四、承接后维修责任新建住宅自验收接管之日起,应当执行建筑工程保修的有关规定,在国家和我市规定的保修期限内,由开发建设单位负责维修。
保修期限届满后,自用部位、设施、设备,由业主负责维修、养护;共用部位、设施、设备的日常维修、养护由物业管理企业负责。
五、承接查验备案物业管理企业与开发建设单位办理承接查验手续后30日内,物业管理企业应当书面告知辖区物业管理行政主管部门,并将承接查验文件及基础资料明细复印件送物业管理行政主管部门留存。
物业管理行政主管部门应当将上述留存资料存入项目档案。
消防系统承接查验资料 1.生产厂家的安装要求及产品技术说明书;2.竣工图纸一套原件(包括消防总平面布置图、水、电、气、设备、附属工程各专业竣工图及地下管线综合布置竣工图);3.建筑工程竣工消防验收意见书(复印件应加盖建设单位公章);4.消防产品检验报告(复印件应加盖建设单位公章);5.隐蔽工程验收记录;6.消防系统的技术测试报告原件(含消火栓系统、喷淋系统、自动报警系统、气体灭火系统等);7.有自动消防系统的工程应提交施工单位资质证、施工合同、施工人员名单、项目经理资质证复印件,复印件均应加盖施工单位公章;8.属于钢结构项目的工程应提交天津市质检站防火涂料厚度检测报告;9.防火材料、构造和设备的国家防火建筑材料质量监督检验中心等法定检测机构的检测报告(复印件应加盖建设单位公章);10.消防产品的检验报告、认证证书及厂家或代理商的供货证明及授权书(复印件应盖建设单位公章);11.装修工程验收应提交装修材料燃烧性能的见证检验报告(复印件应盖使用单位公章);12.全套设计图纸;13.建筑设计防火审核意见书;14.图纸会审通知单;15.设计变更通知单;16.施工图纸;17.工程预决算报告书;18.重要的施工会议纪要;19.设备清单;20.产品使用说明书;21.设备保修卡、保修协议;22.承包单位资质报审;23.施工组织设计报审;24.设备/材料/构配件进场报审;25.设备/材料/构配件清单明细及全数检验记录汇总;26.室内线管、线槽敷设检验批验收记录;27.消防工程预埋报验申请;28.喷淋打压试验记录;29.消防打压试验记录;30.管道系统、强度和严密性实验记录;31.管道保温、防腐;32.管网冲洗记录文件;33.水泵安装记录文件;34.水、暖设备单机试运转记录;35.喷淋、消防泵的检验及试运行记录;36.水、电系统调试、试运行记录;37.主要设备开箱检验报告及调试、试运行记录;38.电气设备接地电阻、绝缘电阻、综合布线测试记录;39.穿线工程报审文件;40.工程变更记录文件;41.工程竣工总结文件;42.工程竣工决算文件;43.工程自检结果文件;44.系统稳压装置安装检查记录;45.末端试水装置安装检查记录;46.联动调试检查记录;47.阀门抽样检查、试验记录;48.管道支架制作安装检查记录;49.水泵接合器安装检查记录;50.水流指示器安装检查记录;51.消火栓箱安装检查记录;52.消防配电线路隐蔽验收记录;53.探测器安装检查记录;54.屋顶放水试验记录;55.施工日志;56.安全资料。
强电系统及电梯承接查验资料 1.高压变配电设备操作和维护保养手册;2.高压部分电气系统图、平面图、隐蔽工程验收资料及说明;3.高压变配电设备明细表、设备常见资料及产品合格证;4.供电主管部门验收报告;5.各种高压设备检测报告和预防性试验报告;6.与供电企业签订的供用电合同、电费缴纳协议、供电方案、投入批准书;7.高压配电室的全部设备及工具、备品备件,高压防护用品等;8.高压测法定计量表表底确认;9.模拟屏及其各种标牌;10.变配电系统竣工图纸、设计变更说明及设备试验数据等技术资料;11.设备清单及组成变配电系统所有设备的随机技术资料;12.低压变配电设备操作和维护保养手册;13.隐蔽工程验收资料及说明;14.设备厂家资料及产品合格证;15.系统调试或运行维修记录、设备检测报告;16.合同中的维保期限及范围;设备厂家联系电话及联系人;电梯:1.电梯出厂合格证;2.电梯使用说明书;3.设备调试、安装说明书;4.设备保修卡、保修协议;5.机房井道布置图;6.动力电路和安全电路线路示意图及符号说明;7.电气敷线图;8.部件安装图;9.电梯安装说明书;10.安装自检记录;11.安装过程中事故记录与处理报告;12.电梯年检合格证。
弱电系统接管验收资料 1.楼控、安防、停车管理、有线电视广播会议等系统系统竣工图;2.楼控、安防、停车管理、有线电视广播会议等系统相关技术文件;3.楼控、安防、停车管理、有线电视广播会议等系统设计说明、功能说明;4.楼控、安防、停车管理、有线电视广播会议等系统控制原理图;5.楼控、安防、停车管理、有线电视广播会议等系统设备布置及管线平面图;6.控制系统配电箱电气原理图;7.楼控、安防、停车管理、有线电视广播会议等系统设备电气接线图;8..中央控制室设备布置图;9.设备清单;10.监控点(I/O)表;11.楼控、安防、停车管理、有线电视广播会议等系统系统设备产品说明书,软件说明书,系统技术、操作和维护手册;12.楼控、安防、停车管理、有线电视广播会议等系统设备及系统测试记录,系统功能检查及测试记录,系统联动功能测试记录;13.楼控、安防、停车管理、有线电视广播会议等系统设备生产厂家和安装单位合同书中约定的保修期限及范围;14.楼控、安防、停车管理、有线电视广播会议等系统设备厂家提供的机配件和专用工具;15.施工记录(包括隐蔽工程验收记录)。
房屋本体的监管验收资料 1.总平面布置图(包括综合布线图);2.建筑施(竣)工图;3.结构施(竣)工图;4.主体隐蔽工程验收记录;5.设计变更;6.建、构筑物及重要设备安装测量定位及各种观测记录(长期);7.原材料产品及重要构件出场证明、试验报告、材料代换审批单、试件试验报告(长期);8.五方责任主体(建设单位、施工单位、设计单位、监理单位、地勘单位)验收报告及相关的国家管理部门的验收结论;9.建设用地规划许可证;10.建设工程规划许可证;11.规划图纸(即1:1000比例尺的现状图、规划总平面图、道路规划图、竖向规划图、市政设施管网规划图、绿地规划图、详细规划说明书、环境预评价书);12.建设工程施工许可证。
给排水系统接管验收资料 1.给排水系统竣工图;2.市政综合管网竣工图;3.隐蔽工程验收记录;4.水泵及水处理等设备设施产品合格证、保修卡、设备安装说明书和维护使用说明书、设备开箱验收记录;5.设备调试、运行、维修记录;6.管道及容器压力测试、试水、闭水报告;7.管道及蓄水池(罐)的满水实验记录;8.竣工验收报告;9.设施设备清单;10.符合国家《生活饮用水标准》的清洗、通水、消毒检测报告。
