17年造价工程师考试《建设工程造价案例分析》试题附答案案例(一)某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。

该工程共有10个分项工程,工期150天,施工期为3月3日至7月30日。

合同规定,工期每提前1天,承包商可获得提前工期奖1.2万元;工期每拖后1天,承包商需承担逾期违约金1.5万元。

开工前承包商提交并经审批的施工进度计划,如答题纸中图4.1所示。

该工程如期开工后,在施工过程中发生了经经理人核准的如下事件:事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B 作业时间拖延4天,工人窝工20个工作日,施工机械B闲置5天(台班费:800元/台班)。

事件2:4月25日~26日,当地供电中断,导致工作C停工2天,工人窝工40个工作日,施工机械C闲置2天(台班费:1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械使D工效降低,导致作业时间拖延1天,增加用工18个工日,原配动力机械闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。

事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日凌晨才到场;5月24日发生了脚手架倾倒事故,因处于停工待料状态,承包商未及时重新搭设;5月26日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。

由此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。

截止到5月末,其他工程内容的作业持续时间和费用均与原计划相符。

承包商分别于5月5日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。

机械台班均按每天一个台班计。

问题:1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。

2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天。

如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?3.该工程架子工日工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为日工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元。

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设期2年,建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%;政府出资10%,占项目公司股权10%。

政府不承担项目公司亏损,不参与项目公司利润分配。

3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元。

用于项目公司经营,项目维护和修理。

道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为800万元。

5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报,项目通车20年后,项目公司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

2.列式计算项目投入使用第1年项目公司应偿还银行的本金和利息。

3.列式计算项目投入使用第1年的总成本费用。

4.项目投入使用第1年,政府给予项目公司的款项至少达到多少万元时,项目公司才能除广告收益外不依赖其他资金来源,仍满足项目运营和还款要求?5.若社会资本出资人对社会资本的资本金净利润率的最低要求为:以贷款偿还完成后的正常年份的数据计算不低于12%;则社会资本出资人能接受的政府各年应支付给项目公司的资金额最少应为多少万元?(计算结果保留两位小数)问题1:1.项目建设期贷款总额:100000×70%=70000(万元)第1年建设期贷款利息=70000×50%×1/2×6%=1050(万元)第2年建设期贷款利息=(70000×50%+1050+70000×50%×1/2)×6%=3213(万元)建设期贷款利息=1050+3213=4263.00(万元)固定资产投资额=100000+4263=104263.00(万元)问题2:项目投入使用第1年项目公司应偿还银行的本利和=(70000+4263)(A/P,6%,10)=10089.96(万元)项目投入使用第1年项目公司应偿还银行的利息=(70000+4263)×万元)项目投入使用第1年项目公司应偿还银行的本金=10089.85-4455.78=5634.18(万元)问题3:万元) 问题4:设政府给予的补贴应至少为X万元。

2017年造价工程师《工程造价案例分析》考试真题及答案解析

2017年造价工程师《工程造价案例分析》考试真题及答案解析

2017年造价工程师《工程造价案例分析》考试真题及答案解析2017年造价工程师《工程造价案例分析》考试真题及答案解析试题一:(20分)某工程项目施工承包合同价为3200万元,工期18个月,承包合同规定:1.在开工前7天,发包人应向承包人支付合同价20%的工程预付款。

2.工程预付款自工程开工后的第8个月起分5个月等额抵扣。

3.工程进度款按月结算。

工程质量保证金为承包合同价的5%,发包人从承包人每月的工程款中按比例扣留。

4.当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9.5.规费费率为3.5%。

以工程量清单中分部分项工程合价为基数计算;税金率为3.41%,按规定计算。

在施工过程中,发生以下事件:1)工程开工后,发包人要求变更设计,增加一项花岗石墙面工程。

由发包人提供花岗石材料,双方商定该项综合单价中的管理费、利润均以入工费与机械费之和为计算基数,管理费率为40%,利润率为14%。

消耗量及价格信息资料见下表:2)在工程进度至第8个月时,施工单位按计划进度完成了200万元建安工作量,同时还完成了发包人要求增加的一项工作内容。

经工程师计量后的该工作工程量为260m2.经发包人批准的综合单价为352元/m2.3)施工至第14个月时,承包人向发包人提交了按原综合单价计算的该项月已完工程量结算报18万元。

经工程师计量,其中某分项工程因设计变更实际完成工程数量为580m3(原清单工程数量为360m3,综合单价1200元/m3)。

问题:1.计算该项目工程预付款。

2.编制花岗石墙面工程的工程量清单综合单价分析表,列式计算并把计算结果填入答题纸表1.1中。

3.列式计算第8个月的应付工程款。

4.列式计算第14个月的应付工程款。

计算结果均保留两位小数,问题3和问题4的计算结果以万元为单位。

)试题二:(20分)某大型工业项目的主厂房工程,发包人通过公开招标选定了承包人,并依据招标文件和投标文件,与承包人签订了施工合同。

2017年造价工程师考试《案例分析》真题和答案

2017年造价工程师考试《案例分析》真题和答案

2017 年造价工程师考试《案例分析》真题及答案陈江潮主编王英主审。

正评指由于时间紧张,水平有限,望大家批试题一(20 分)某城市拟建设一条免费通行的道路工程, 与项目相关的信息如下:1.根据项目的设计方案及投资估算, 该项目建设投资为100000 万元 , 建设期 2 年, 建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设, 政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中 , 社会资本出资人出资90%,占项目公司股权90%:政府出资10%,。

占项目公司股权10%。

政府不承担项目公司亏损 , 不参与项目公司利润分配3.除项目资本金外的项目建设投资由项目公司贷款, 贷款年利率为6%(按年计息), 贷款合同约定的还款方式为项目投入使用后10 年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后, 前10 年年均支出费用2500 万元 , 后10 年年均支出费用4000。

道路两侧的广告收益权归项目公司所有, 预计广万元 , 用于项目公司经营、项目维护和修理告业务收入每年为800 万元。

5.固定资产采用直线法折旧: 项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定, 项目投入使用( 通车)后连续20 年内 , 在达到项目运营绩效的前提下, 政报, 项目通车20 年后 , 项目公府每年给项目公司等额支付一定的金额作为项目公司的投资回司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

建设期贷款利息:第一年和第二年借款本金100000×70%×0.5=35000 万元第一年:35000×0.5 ×0.06=1050 万元第二年:(35000+1050+35000×0.5 )× 0.06=3213 万元建设期利息为:1050+3213=4263 万元;固定资产投资额:100000+4263=104263 (含政府投资)100000×( 1-30%×10%)+4263=101263 万元(不含政府投资)2.列式计算项目投入使用第 1 年项目公司应偿还银行的本金和利息。

2017造价工程师《案例分析》考试真题第一题答案详解!

2017造价工程师《案例分析》考试真题第一题答案详解!

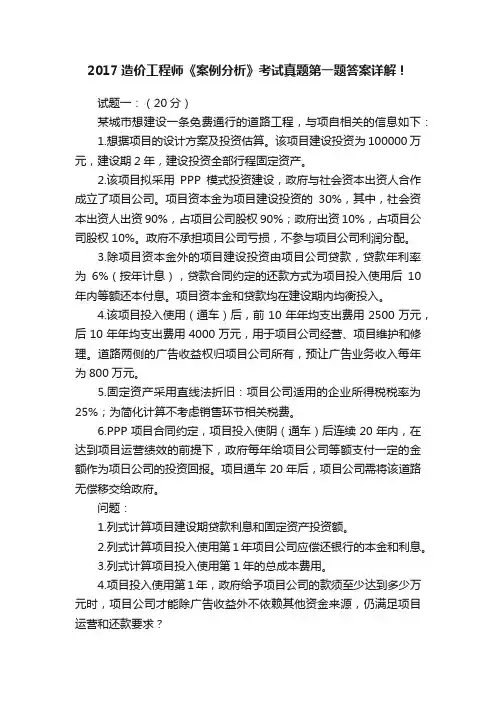

2017造价工程师《案例分析》考试真题第一题答案详解!试题一:(20分)某城市想建设一条免费通行的道路工程,与项自相关的信息如下:1.想据项目的设计方案及投资估算。

该项目建设投资为100000万元,建设期2年,建设投资全部行程固定资产。

2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%;政府出资10%,占项目公司股权10%。

政府不承担项目公司亏损,不参与项目公司利润分配。

3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元,用于项目公司经营、项目维护和修理。

道路两侧的广告收益权归项目公司所有,预让广告业务收入每年为800万元。

5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定,项目投入使阴(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项日公司的投资回报。

项目通车20年后,项目公司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

2.列式计算项目投入使用第1年项目公司应偿还银行的本金和利息。

3.列式计算项目投入使用第1年的总成本费用。

4.项目投入使用第1年,政府给予项目公司的款须至少达到多少万元时,项目公司才能除广告收益外不依赖其他资金来源,仍满足项目运营和还款要求?5.若社会资本出资人对社会资本的资本金净利润率的最低要求为:以贷款偿还完成后的正常年份的数据计算不低于12%,则社会资本出资人能接受的政府各年应支付给项目公司的资金额最少应为多少万元?(计算结果保留两位小数)【答案】1.建设期贷款额100000×70%=70000(万元)第1年建设期贷款利息=70000×50%×1/2×6%=1050(万元)第2年建设期贷款利息=(1050+70000×50%+70000×50%×1/2)x6%=3213(万元) 建设期贷款利息=1050+3213=4263(万元)固定资产投资额=100000+4263=104263(万元)2.采用等额还本付息项目投入使用第1年项目公司应偿还银行的本利和=(70000+4263)(A/P,6%,10)=10089.96(万元)项目投入使用第1年项目公司应偿还银行的利息=(7000+4263)x6%=4455.78(万元)项目投入使用第1年项目公司应偿还银行的本金=10089.96-4455.78=5634.18(万元)3.固定资产折旧费=(104263-3000)/20=5063.15(万元)总成本费用=经营成本+折旧+摊销+利息+维持运营投资=2500+5063.15+4455.78=12018.93(万元)4.设政府给予的补贴应至少为X万元。

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

份下社会资本的资本金净利润率不低于 12%(即在项目“投资各方”中只考虑社会资本方收益):
解法一:每年社会资本的总成本费用=年经营成本+社会资本的折旧+摊销+维投+利息
=4000+社会资本 5063.15+0+0+0=9063.15(万元)
税后净利润=(营收 800+补贴 Y-应纳增值税及附加 0-社会资本的总成本 9063.15)×(1-25%)
2017 年造价工程师《工程造价案例分析》真题与参考答案
2017 年造价工程师《工程造价案例分析》考试 真题与参考答案---(吴好汉编写)
【案例一】(20 分)背景资料
某城市建设一条免费通行的道路工程,与项目相关的信息如下:
1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设投资2年,建设投资全
定的还款方式为项目投入使用后10年内等额还本付息。项目资本金和贷款均在建设期内均衡投入。
4.该项目投入使(通车后),前10年年均支出费用2500万元,后10年年均支出费用4000万元,用
于项目公司经营、项目维护和侈理,道路两侧的广告收益权归项目公司所有,预计广告业务收入每
年为800万元o
5.固定资产采用直线折旧:项目公司适用的企业所得税税率为25%,为简化计算不考虑销售环节相
问题 4.项目投入使用第 1 年,假设政府补贴应至少为 X 万元,项目公司满足项目运营和还款要求
解法一:题意是政府不承担项目公司亏损,不参与项目公司利润分配,社会资本出资人在运营
和还贷,故仅从社会资本出资人角度分析问题:
税后净利润=(广告营收 800+补贴 X-应纳增值税及附加 0-社会出资总成本 12018.93)×(1-25%)
【主张:按解法二计算较合理。因为题意是项目公司要满足项目运营和还款要求,项目公司是按 整个项目在运营的,应该站在项目角度进行折旧计算;政府方投资的固定资产折旧费应包括在整个 项目运营中每年计提,可以先用于还款,今后再收回折旧费】

2017一级造价师案例真题

2017一级造价师案例真题

2017一级造价师案例真题2017年造价工程师考试《案例分析》真题及答案试题一(20分)某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:1.根据项目的设计方案及投资估算,该项目建设投资为万元,建设期2年,建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%;政府出资10%,占项目公司股权10%。

政府不承担项目公司亏损,不参与项目公司利润分配。

3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元,用于项目公司经营、项目维护和修理。

道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为800万元。

5.固定资产采用直线法折旧。

项目公司适用的企业所得税税率为25%。

为简化计算,不考虑销售环节相关税费。

6.PPP项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报。

项目通车20年后,项目公司需将该道路无偿移交给政府。

问题:1.计算项目建设期贷款利息和固定资产投资额。

建设期贷款利息:第一年和第二年借款本金×70%×0.5=万。

第一年:×0.5×0.06=1050万元。

第二年:(+1050+×0.5)×0.06=3213万元。

建设期利息为:1050+3213=4263万元。

固定资产投资额:+4263=(含政府投资)。

×(1-30%×10%)+4263=万元(不含政府投资)。

2.计算项目投入使用第1年项目公司应偿还银行的本金和利息。

完整word版2017工程造价案例分析作业题一及答案

完整word版2017工程造价案例分析作业题一及答案

》作业题(一))《工程造价案例分析(一)(课程代码:03942一、案例分析题项目为某甲级医院门诊楼,某施工单位拟投标此楼的土建工程。

造价师根据该A已知万元,假定管理费按施工企业的定额和招标文件,分析得知此楼需人、材、机合计为2500计,工期4.5%计,规费按6.85%计,综合税率按3.51%人、材、机之和的18%计,利润按为1年,不考虑风险。

问题:列式计算A项目的建筑工程费用。

(计算过程及计算结果保留两位小数,以万元为单位)万元解:土建工程人、材、机之和:2500 万元管理费:2500*18%=450 )*4.5%=132.75万元利润:(2500+450*6.85%=211.16万元规费:(2500+450+132.75)*3.51%=115.61万元税金:(2500+450+132.75+211.16)建筑工程费用:2500+450+132.75+11.16+115.61=3209.52万元二、案例分析题背景:某办公楼的招标人于2016年10月8日向具备承担该项目能力的A、B、C、D、E共5家投标单位发出投标邀请书,其中说明,10月12~18日9至16时在该招标人总工程师室领取招标文件,11月8日14时为投标截止时间。

该5家投标单位均接受邀请,并按规定时间提交了投标文件。

但投标单位A在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10分钟递交了一份书面声明,撤回已提交的投标文件。

开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。

由于投标单位A已撤回投标文件,故招标人宣布有B、C、D、E共4家投标单位投标,并宣读该4家投标单位的投标价格、工期和其他主要内容。

评价委员会委员由招标人直接确定,共由7人组成,其中招标人代表2人,本系统技术专家2人、经济专家1人,外系统技术专家1人、经济专家1人。

在评标过程中,评标委员会要求B、D两个投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。

2017年造价工程师《案例分析》考试真题及答案

2017年造价工程师《案例分析》考试真题及答案

2017年造价工程师《案例分析》考试真题及答案试题一(20分)某城市拟建設一条免费通行道路工程,与项目相关信息如下:1.根据项目設计方案及投资估算,该项目建設投资为100000万元,建設期2年,建設投资全部形成固定资产.2.该项目拟采用PPP模式投资建設 ,政府与社会资本出资人合作成立了项目公司.项目资本金为项目建設投资 30%,其中,社会资本出资人出资90%,占项目公司股权90%:政府出资10%,占项目公司股权10%.政府不承担项目公司亏损,不参与项目公司利润分配.3.除项目资本金外项目建設投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定还款方式为项目投入使用后10年内等额还本付息.项目资本金和贷款均在建設期内均衡投入.4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元,用于项目公司经营、项目维护和修理.道路两侧广告收益权归项目公司所有,预计广告业务收入每年为800万元.5.固定资产采用直线法折旧:项目公司适用企业所得税税率为25%;为简化计算不考虑销售环节相关税费.6.PPP项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效前提下,政府每年给项目公司等额支付一定金额作为项目公司投资回报,项目通车20年后,项目公司需将该道路无偿移交给政府.问题:1.列式计算项目建設期贷款利息和固定资产投资额.建設期贷款利息:第一年和第二年借款本金100000×70%×0.5=35000万元第一年:35000×0.5×0.06=1050万元第二年:(35000+1050+35000×0.5)×0.06=3213万元建設期利息为:1050+3213=4263万元;固定资产投资额: 100000+4263=104263(含政府投资)100000×(1-30%×10%)+4263=101263万元(不含政府投资)2.列式计算项目投入使用第1年项目公司应偿还银行本金和利息.运营期第一年期初借款为:70000+4263=74263万元运营期第一年还本付息额为:74263(A/P,6%,10)=10089.96万元运营期第一年应还银行利息为:74263×0.06=4455.78万元运营期第一年应还银行本金为:10089.96-4455.78=5634.18万元3.列式计算项目投入使用第1年总成本费用.年折旧为:101263÷20=5063.15万元(不考虑政府投资部分折旧)项目投入使用第1年总成本费用=2500+5063.15+4455.78=12018.93万元4.项目投入使用第1年,政府给予项目公司款项至少达到多少万元时,项目公司才能除广告收益外不依赖其它资金来源,仍满足项目运营和还款要求?設政府补贴为X万元.折摊息税前利润-企业所得税≥该年应偿还本息营业收入+补贴收入-经营成本-企业所得税≥该年应偿还本息(800+X)-2500-(800+ X-12018.93)×25%≥10089.96X≥11980.305.若社会资本出资人对社会资本资本金净利润率最低要求为:以贷款偿还完成后正常年份数据计算不低于12%,则社会资本出资人能接受政府各年应支付给项目公司资金额最少应为多少万元?(计算结果保留两位小数)設年平均净利润为Y,政府支付补贴为ZY/(100000×0.3×0.9)≥12%;Y ≥3240万元(Z+800-4000-5063.15)×(1-25%)≥3240;Z≥12583.15万元(Z+800-4000-5063.15)×(1-25%)≥3240;Z≥12583.15万元试题二:(20分)某企业拟建一座节能综合办公楼,建筑面积为25000㎡,其工程設计方案部分资料如下:A方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复合外墙,双玻断桥铝合金外墙窗,叠合板上現浇珍珠岩保温屋面.单方造价为2020元/㎡.B方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻铝合金外墙窗,現浇钢筋混凝土屋面板上水泥蛭石保温屋面.单方造价为1960元/㎡.C方案:采用現浇钢筋混凝土框架体系,現浇钢筋混凝土楼板,加气混凝土砌块铝板装饰外墙体,外墙窗和屋面做法同B方案.单方造价为1880元/㎡.各方案功能权重及得分,见表2.1.问题:1.简述价值工程中所述“价值(V)”含义,对于大型复杂产品,应用价值工程重点是在其寿命周期哪些阶段?价值工程中所述 "价值"是指作为某种产品(或作业〉所具有功能与获得该功能全部费用比值.它不是对象使用价值,也不是对象经济价值和交换价值,而是对象比较价值,是作为评价事物有效程度一种尺度提出来 .这种对比关系可用一个数学式表示为:V=F/C.对于大型复杂产品,应用价值工程重点是在产品研究、設计阶段,产品設计图纸一旦完成并投入生产后,产品价值就已基本确定,这时再进行价值工程分析就变得更加复杂.不仅原来许多工作成果要付之东流,而且改变生产工艺、設备工具等可能会造成很大浪费,使价值工程活动技术经济效果大大下降.因此,价值工程活动更侧重在产品研究、設计阶段,以寻求技术突破,取得最佳综合效果.2.运用价值工程原理进行计算,将计算结果分别填入答题卡表 2.1、2.2、2.3中,并选择最佳設计方案.3.三个方案設计使用寿命均按50年计,基准折現率为10%,A方案年运行和维修费用为78万元,每10年大修一次,费用为900万元,已知B.C方案年度寿命周期经济成本分别为664.222万元和695.400万元,其它有关数据资料见表 2.2”年金和現值系数表”.列式计算A方案年度寿命周期经济成本,并运用最小年费用法选择最佳設计方案.A方案年度寿命周期经济成本=78+{0.202×25000+900×[(P/F,10%,10)+(P/F,10%,20)+(P/F,10%,30)+(P/F,10%,40)] }×(A/P,10%,50)=643.81 由于A方案年度寿命周期经济成本最低,所以选A方案.试题三:(20分)国有资金投资依法必须公开招标某建設项目,采用工程量清单计价方式进行施工招标,招标控制价为3568万元,其中暂列金额280万元.招标文件中规定:(1)投标有效期90天,投标保证金有效期与其一致.(2)投标报价不得低于企业平均成本.(3)近三年施工完成或在建合同价超过2000万元类似工程项目不少于3个.(4)合同履行期间,综合单价在任何市場波动和政策变化下均不得调整.(5)缺陷责任期为3年,期满后退还预留质量保证金.投标过程中,投标人F在开标前1小时口头告知招标人,撤回了已提交投标文件,要求招标人3日内退还其投标保证金.除F外还有A、B、C、D、E五个投标人参加了投标,其总报价(万元)分别为: 3489、3470、3358、3209、3542.评标过程中,评标委员会发現投标人 B 暂列金额按260万元计取,且对招标清单中材料暂估单价均下调5%后计入报价;发現投标人E报价中混凝土梁综合单价为700元/m3,招标清单工程量为520m3,合价为36400元.其它投标人投标文件均符合要求.招标文件中规定评分标准如下:商务标中总报价评分60分,有效报价算术平均数为评标基准价,报价等于评标基准价者得满分(60分),在此基础上,报价比评标基准价每下降1%,扣1分;每上升1%,扣2分.问题:1.请逐一分析招标文件中规定 (1)~(5)项内容是否妥当,并对不受之处分别说明理由.(1)妥当;(2)不妥,投标报价不得低于企业个别成本.(3)妥当;(4)不妥;应当约定综合单价调整调整因素及幅度,还有调整办法.(5)不妥;缺陷责任期最长不超过24个月.2.请指出投标人F行为不妥之处,并说明理由.口头告知招标人,撤回了已提交投标文件不妥,要求招标人3日内退还其投标保证金不妥.撤回了已提交投标文件应但采用书面形式,招标人5日内退还其投标保证金.3.针对投标人B、投标人 E 报价,评标委员会应分别如何处理?并说明理由.将B投标人按照废标处理,暂列金额应按280万元计取,材料暂估价应当按照招标清单中材料暂估单价计入综合单价.将E投标人按照废标处理,E报价中混凝土梁综合单价为700元/m3合理,招标清单,合价为36400元计算错误,应当以单价为准修改总价.混凝土梁总价为700×520=364000元,364000-36400=327600=32.76万元,修正后E投标人报价为3542+32.76=3574.76万元,,让E投标人书面签字确认,不签字按照废标处理,签字后超过了招标控制价3568万元,按照废标处理.4.计算各有效报价投标人总报价得分.(计算结果保留两位小数)评标基准价=(3489+3358+3209)÷=3352万元A投标人:3489÷3352=104.09%,得分60-(104.09-100)×2=51.82C投标人:3358÷3352=100.18%,得分60-(100.18-100)×2=59.64D投标人:3209÷3352=95.73%,得分60-(100-95.73)×1=55.73试题四:(20分)某建筑工程项目,业主和施工单位按工程量清单计价方式和《建設工程施工合同(范文本)(GF-2013-0201)签订了合同,合同工期为15个月.合同约定:管费按人材機费用之和 10%计取,利润按人材機费用和管理费之和 6%计取,规费按人材機费用、管理费和利润之和 4%计取,增值税率为11%:施工機械台班单价为1500元/台班,施工機械闲置补偿按施工機械台班单价 60%计取,人员窝工补偿为50元/工日,人工窝工补偿、施工待用材料损失补偿、機械闲置补偿不计取管理费和利润:措施费按分部分项工程费 25%计取.(各费用项目价格均不包含增值税可抵扣进项税额)施工前,施工单位向项目监理機构提交并经确认施工网络进度计划,如图4所示(每月按30天计):图4-1施工网络进度计划(单位:月)该工程施工过程中发生如下事件:事件1:基坑开挖工作(A工作)施工过程中,遇到了持续10天季节性大雨,在第11天,大雨引发了附近山体滑坡和泥石流.受此影响,施工現場施工機械、施工材料、已开挖基坑及围护支撑结构、施工办公設施等受损,部分施工人员受伤. 经施工单位和项目监理機构共同核实,该事件中,季节性大雨造成施工单位人员窝工180工日,機械闲置60个台班.山体滑坡和泥石流事件使A工作停工30天,造成施工機械损失8万元,施工待用材料损失24万元,基坑及围护支撑结构损失30万元,施工办公設施损失3万元,施工人员受伤损失2万元.修复工作发生人材機费用共21万元.灾后,施工单位及时向项目监理機构提出费用索赔和工期延期40天要求.事件2:基坑开挖工作(A工作)完成后验槽时,发現基坑底部部分土质与地质勘察报告不符.地勘复查后,設计单位修改了基础工程設计,由此造成施工单位人员窝工150工日,機械闲置20个台班,修改后基础分部工程增加人材機费用25万元.监理工程师批准A工作增加工期30天.事件3:E工作施工前,业主变更設计增加了一项K工作,K工作持续时间为2月.根据施工工艺关系,K工作为E工作紧作,为Ⅰ、J工作紧前工作.因K工作与原工程工作内容和性质均不同,在已标价工程量清单中没有适用也没有类似项目,监理工程师编制了K工作结算综合单价,经业主确认后,提交给施工单位作为结算依据.事件4:考虑到上述1~3项事件对工期影响,业主与施工单位约定,工程项目仍按原合同工期15个月完成,实际工期比原合同工期每提前1个月,奖励施工单位30万元.施工单位对进度计划进行了调整,将D、G、I工作顺序施工组织方式改变为流水作业组织方式以缩短施工工期.组织流水作业流水节拍见表 4.1.表4.1流水节拍(单位:月)问题:1.针对事件1,确定施工单位和业主在山体滑坡和泥石流事件中各自应承担损失内容;列式计算施工单位可以获得费用补偿数额;确定项目监理機构应批准工期延期天数,并说明理由.施工单位在山体滑坡和泥石流事件中应承担损失内容:施工機械损失8万元,基坑及围护支撑结构损失30万元(有争议,如果是永久性工程,业主承担,如果是周转性支护材料施工单位承担,此处按照周转材料对待),施工办公設施损失3万元,施工人员受伤损失2万元.业主在山体滑坡和泥石流事件中应承担损失内容:施工待用材料损失24万元,修复工作发生人材機费用共21万元.施工单位可以获得费用补偿=[24+21×(1+10%)×(1+6%)]×(1+4%)×(1+11%)=55.97万元项目监理機构应批准工期延期天数为30天,山体滑坡和泥石流事件按照不可抗力处理且A是关键工作,工期损失应当顺延.2.事件2中,应给施工单位窝工补偿费用为多少万元?修改后基础分部工程增加工程造价为多少万元.窝工补偿费用=(150×50+20×1500×60%)(1+4%)×(1+11%)=29437.2=2.94万元基础分部工程增加工程造价=[25×(1+10%)×(1+6%)×(1+25%)] (1+4%)×(1+11%)=42.06万元3.针对事件3,绘制批准A工作工期索赔和增加K工作后施工网络进度计划;指出监理工程师做法不妥之处,说明理由并写出正确做法.监理工程师编制了K工作结算综合单价,经业主确认后,提交给施工单位作为结算依据不妥,应当由施工单位按照成本加利润原则提出综合单价,由承发包双方协商调整,调整不能达成一致意见,由监理人提出一个暂定价格结算,最后由双发协商调整,协商不成按照有关解决争议条款处理.事件4中,在施工网络进度计划中,D、G、I工作流水工期为多少个月?施工单位可获得工期提前奖励金额为多少万元?(计算结果保留两位小数)累计数列错位相减取大差法:D: 1 2 3 流水步距G: 1 3 4 1I: 1 2 3 2流水工期:6个月,工期奖励为[(10-6-1)×30-10] ×30÷30=80万元(不含税)80×(1+11%)=88.88(含税)或者考虑K与I工作技术间歇,流水施工工期7个月.工期奖励为[(10-7)×30-10] ×30÷30=80万元(不含税)80×(1+11%)=88.88(含税)试题五:(20分)某工程项目发承包双方签订了施工合同,工期为4个月.有关工程价款及其支付条款约定如下:1.工程价款:(1)分项工程项目费用合计59.2万元,包括分项工程A、B、C三项,清单工程量分别为600m3、800m3、900㎡,综合单价分别为300元/m3、380元/m3、120元/㎡.(2)单价措施项目费用6万元,不予调整.(3)总价措施项目费用8万元,其中,安全文明施工费按分项工程和单价措施项目费用之和 5%计取(随计取基数变化在第4个月调整),除安全文明施工费之外其它总价措施项目费用不予调整.(4)暂列金额5万元.(5)管理费和利润按人材機费用之和 18%计取,规费按人材機费和管理费、利润之和 5%计取,增值税率为11%.(6)上述费用均不包含增值税可抵扣进项税额.2.工程款支付:(1)开工前,发包人分项工程和单价措施项目工程款 20%支付给承包人作为预付款(在第2~4个月工程款中平均扣回),同时将安全文明施工费工程款全额支付给承包人.(2)分项工程价款按完成工程价款 85%逐月支付.(3)单价措施项目和除安全文明施工费之外总价措施项目工程款在工期第1~4个月均衡考虑,按85%比例逐月支付.(4)其它项目工程款 85%在发生当月支付.(5)第4个月调整安全文明施工费工程款,增(减)额当月全额支付(扣除).(6)竣工验收通过后30天内进行工程结算,扣留工程总造价 3%作为质量保证金,其余工程款作为竣工结算最终付款一次性结清.施工期间分项工程计划和实际进度见表 5.1.在施工期间第3个月,发生一项新增分项工程 D.经发承包双方核实确认,其工程量为300㎡,每㎡所需不含税人工和機械费用为110元,每㎡機械费可抵扣进项税额为10元;每㎡所需甲、乙、丙三种材料不含税费用分别为80元、50元、30元,可抵扣进项税率分别为3%、11%、17%.问题:1.该工程签约合同价为多少万元?开工前发包人应支付给承包人预付款和安全文明施工费工程款分别为多少万元?签约合同价=(59.2+6+8+5)×(1+5%)×(1+11%)=78.2×1.1655=91.142万元发包人应支付给承包人预付款=(59.2+6)×1.1655×20%=15.198万元发包人应支付给承包人安全文明施工费工程款=(59.2+6)×5%×1.1655=3.800万元2.第2个月,承包人完成合同价款为多少万元?发包人应支付合同价款为多少万元?截止到第2个月末,分项工程B 进度偏差为多少万元?承包人完成合同价款为:[(200×300+300×380+200×120)/10000+(6+8-65.2×5%)/4] ×1.1655=(19.8+2.685) ×1.1655=26.206万元发包人应支付合同价款为:26.206×85%-15.198/3=17.209万元分项工程B 进度偏差为:已完工程计划投资=300×380×1.1655=13.287万元拟完工程计划投资=(200+300)×380×1.1655=22.145万元进度偏差=已完工程计划投资-拟完工程计划投资=13.287-22.145=-8.858万元, 进度拖后8.858万元3.新增分项工程 D 综合单价为多少元/㎡?该分项工程费为多少万元?销项税额、可抵扣进项税额、应缴纳增值税额分别为多少万元?分项工程D 综合单价=(110+80+50+30)×(1+18%)=318.6元/㎡D分项工程费=300×318.6/10000=9.558万元销项税额=9.558×(1+5%)×11%=1.104万元可抵扣进项税额=300×(10+80×3%+50×11%+30×17%)/10000=0.69万元应缴纳增值税额=1.104-0.69=0.414万元4.该工程竣工结算合同价增减额为多少万元?如果发包人在施工期间均已按合同约定支付给承包商各项工程款,假定累计已支付合同价款87.099万元,则竣工结算最终付款为多少万元?(计算过程和结果保留三位小数)增加分项工程费=100×380/10000+9.558=13.358万元增加安全文明施工费=13.358×5%=0.668万元合同价增减额=[13.358×(1+5%)-5]×(1+5%)×(1+11%)=10.520万元(91.142+10.520)×(1-3%)-87.099-=11.513万元---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文---------------------------------------------------------------------以下无正文----------------------------------------。

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

2017年造价工程师《建筑工程造价案例分析》真题及答案解析

问题4:
设政府给予的补贴应至少为X万元。
净利润=(800+X-12018.93)×(1-25%)
净利润+折旧+摊销≥该年应偿还的本金
(800+X-12018.93)×(125%)+5063.15≥5634.18
计算得X≥11980.30(万元)
项目投入使用第1年,政府给予项目公司的 款项至少达到11980.30万元时,项目公司 才能除广告收益外不依赖其他资金来源, 仍满足项目运营和还款要求。
[(800+Y)-9063.15]×(125%)/27000×100%=12%
Y=12583.15(万元)
社会资本出资人能接受的政府各年应支付 给项目公司的资金额最少应为12583.15万 元。
试题二:(20分)
参考答案:
问题2:
78+{900×[(P/F,10%,10)+(P/F,10%,20)+ (P/F,10%,30)+(P/F,10%,40)]}×(A/P,10 %,50)+25000×2020/10000×(A/P,10%,50)
3.除项目资本金外的项目建设投资由项目 公司贷款,贷款年利率为6%(按年计息), 贷款合同约定的还款方式为项目投入使用 后10年内等额还本付息。项目资本金和贷 款均在建设期内均衡投入。
支出费用2500万元,后10年年均支出费用 4000万元。用于项目公司经营,项目维护 和修理。道路两侧的广告收益权归项目公 司所有,预计广告业务收入每年为800万 元。
问题2:
投标人F行为的不妥之处:
(1)“投标人F在开标前1小时口头告知招 标人”不妥。
理由:投标人撤已提交的投标文件,应 当在投标截止时间前书面通知招标人。

2017造价工程师《案例分析》试题答案含答案

2017造价工程师《案例分析》试题答案含答案

2017造价工程师《案例分析》试题答案含答案2017造价工程师《案例分析》试题答案【案例一】背景:某投标人通过资格预审后,对招标文件进行了仔细分析,发现招标人所提出的工期要求过于苛刻,且合同条款中规定每拖延1天逾期违约金为合同价的1‰。

若要保证实现该工期要求,必须采取特殊措施,从而大大增加成本;还发现原设计结构方案采用框架剪力墙体系过于保守。

因此,该投标人在投标文件中说明招标人的工期要求难以实现,因而按自己认为的合理工期(比招标人要求的工期增加6个月)编制施工进度计划并据此报价;还建议将框架剪力墙体系改为框架体系,并对这两种结构体系进行了技术经济分析和比较,证明框架体系不仅能保证工程结构的可靠性和安全性、增加使用面积、提高空间利用的灵活性,而且可降低造价约3%。

该投标人将技术标和商务标分别封装,在封口处加盖本单位公章和项目经理签字后,在投标截止日期前1天上午将投标文件报送招标人。

次日(即投标截止日当天)下午,在规定的开标时间前1小时,该投标人又递交了一份补充材料,其中声明将原报价降低4%。

但是,招标人的有关工作人员认为,根据国际上“一标一投”的惯例,一个投标人不得递交两份投标文件,因而拒收该投标人的补充材料。

开标会由市招投标办的工作人员主持,市公证处有关人员到会,各投标人代表均到场。

开标前,市公证处人员对各投标人的资质进行审查,并对所有投标文件进行审查,确认所有投标文件均有效后,正式开标。

主持人宣读投标人名称、投标价格、投标工期和有关投标文件的重要说明。

1.该投标人运用了哪几种报价技巧?其运用是否得当?请逐一加以说明。

2.招标人对投标人进行资格预审应包括哪些内容?3.从所介绍的背景资料来看,在该项目招标程序中存在哪些不妥之处?请分别作简单说明。

本案例主要考核投标人报价技巧的运用,涉及多方案报价法、增加建议方案法和突然降价法,还涉及招标程序中的一些问题。

多方案报价法和增加建议方案法都是针对招标人的,是投标人发挥自己技术优势、取得招标人信任和好感的有效方法。

2017年造价工程师《工程造价案例分析》考试真题及答案(吴好汉编写)

2017年造价工程师《工程造价案例分析》考试真题及答案(吴好汉编写)

少万元?
(计算结果保留两位小数〉
编写:吴好汉
第 1 页
2017 年造价工程师《工程造价案例分析》真题与参考答案
【案例一】参考答案 问题 1. 建设期贷款利息计算
建设期贷款额 100000×70%=70000(万元) 第 1 年建设期贷款利息=70000×50%×1/2×6%=1050(万元) 第 2 年建设期贷款利息=(1050+70000×50%+70000×50%×1/2)×6%=3213(万元) 建设期贷款利息=1050+3213=4263(万元) 固定资产投资额=100000+4263=104263(万元) 问题 2.采用等额还本付息,计算项目投入使用第 1 年项目公司应偿还银行的本金和利息 应偿还银行的本利和:(70000+4263)(A/P,6%,10)=10089.96(万元) 应偿还银行的利息:(7000+4263)×6%=4455.78(万元) 应偿还银行的本金:10089.96-4455.78=5634.18(万元) 问题 3.计算投入使用第 1 年的总成本费用(项目“投资各方”中有:政府方出资、社会资本方):
2017 年造价工程师《工程造价案例分析》真题与参考答案
2017 年造价工程师《工程造价案例分析》考试 真题与参考答案---(吴好汉编写)
【案例一】(20 分)背景资料

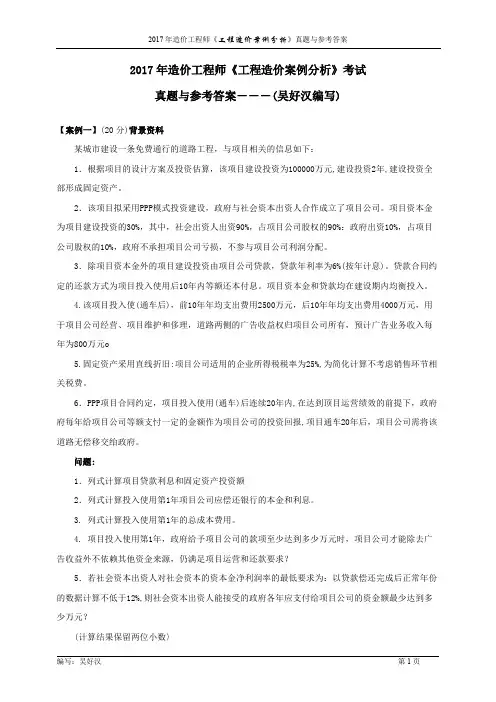

某城市建设一条免费通行的道路工程,与项目相关的信息如下:
1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设投资2年,建设投资全
【主张:按解法二计算较合理。因为题意是项目公司要满足项目运营和还款要求,项目公司是按 整个项目在运营的,应该站在项目角度进行折旧计算;政府方投资的固定资产折旧费应包括在整个 项目运营中每年计提,可以先用于还款,今后再收回折旧费】

2017造价工程师案例分析练习题一

2017造价工程师案例分析练习题一

2017造价工程师案例分析练习题一案例一某房地产开发公司对某一地块有两种开发方案。

A方案:一次性开发多层住宅45000平方米建筑面积,需投入总成本费用(包括前期开发成本、施工建造成本和销售成本,下同)9000万元,开发时间(包括建造、销售时间,下同)为18个月。

B方案:将该地块分为东、西两区分两期开发。

一期在东区先开发高层住宅36000平方米建筑面积,需投入总成本费用8100万元,开发时间为15个月。

二期开发时,如果一期销路好,且预计二期销售率可达100%(售价和销量同一期),则在西区继续投入总成本费用8100万元开发高层住宅36000平方米建筑面积;如果一期销路差,或暂停开发,或在西区改为开发多层住宅22000平方米建筑面积,需投入总成本费用4600万元,开发时间为15个月。

两方案销路好和销路差时的售价和销量情况汇总于表2.1.根据经验,多层住宅销路好的概率为0.7,高层住宅销路好的概率为0.6.暂停开发每季损失10万元。

季利率为2%。

问题:1.两方案销路好和销路差情况下分期计算季平均销售收入各为多少万元?(假定销售收入在开发时间内均摊)2.绘制两级决策的决策树。

3.试决定采用哪个方案。

注:计算结果保留两位小数。

案例二某一建设投资项目,设计生产能力35万吨,已知生产能力为10万吨的同类项目投入设备费用为5000万元,设备综合调整系数1.15,该项目生产能力指数估计为0.75,该类项目的建筑工程是设备费的10%,安装工程费用是设备费的20%,其他工程费用是设备费的10%,这三项的综合调整系数定为1.0,其他投资费用估算为1200万元,该项目的自有资金4000万元,其余通过银行贷款获得,年利率为8%,按季计息。

建设期为2年,投资进度分别为40%,60%,基本预备费率为7%,建设期内生产资料涨价预备费率为5%,自有资金筹资计划为:第一年4200万元,第二年5800万元,该项目固定资产投资方向调节税为0,估算该项目的固定资产总额。

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

2017年造价工程师《工程造价案例分析》考试真题与参考答案(吴好汉编写)

A 方案:采用装配式钢结构框架体系,预制钢筋混凝土叠合板楼板,装饰、保温、防水三合一复
合外墙,双玻断桥铝合金外墙窗,叠合板上现浇珍珠岩保温屋面。单方造价为 2020 元/㎡。
B 方案:采用装配式钢筋混凝土框架体系,预制钢筋混凝土叠合板楼板,轻质大板外墙体,双玻
铝合金外墙窗,现浇钢筋混凝土屋面板上水泥蛭石保温屋面。单方造价为 1960 元/㎡。
问题 4.项目投入使用第 1 年,假设政府补贴应至少为 X 万元,项目公司满足项目运营和还款要求
解法一:题意是政府不承担项目公司亏损,不参与项目公司利润分配,社会资本出资人在运营
和还贷,故仅从社会资本出资人角度分析问题:
税后净利润=(广告营收 800+补贴 X-应纳增值税及附加 0-社会出资总成本 12018.93)×(1-25%)
份下社会资本的资本金净利润率不低于 12%(即在项目“投资各方”中只考虑社会资本方收益):
解法一:每年社会资本的总成本费用=年经营成本+社会资本的折旧+摊销+维投+利息
=4000+社会资本 5063.15+0+0+0=9063.15(万元)
税后净利润=(营收 800+补贴 Y-应纳增值税及附加 0-社会资本的总成本 9063.15)×(1-25%)
社会资本出资人折旧费+摊销费+净利润≥该年应偿还的本金:
5063.15+0+(800+X-12018.93)×(1-25%)≥5634.18
编写:吴好汉
第 2 页
2017 年造价工程师《工程造价案例分析》真题与参考答案
方案 功能指数 成本指数 价值指数
A
B
功能指数 合计
C编写:吴好汉源自第 5 页2017 年造价工程师《工程造价案例分析》真题与参考答案
【案例二】参考答案

2017年造价项目工程师案例分析-考试-真命题及其答案解析

2017年造价项目工程师案例分析-考试-真命题及其答案解析

2017年造价工程师《案例分析》考试真题及答案试题一(20分)某城市拟建设一条免费通行的道路工程,与项目相关的信息如下:1.根据项目的设计方案及投资估算,该项目建设投资为100000万元,建设期2年,建设投资全部形成固定资产。

2.该项目拟采用PPP模式投资建设,政府与社会资本出资人合作成立了项目公司。

项目资本金为项目建设投资的30%,其中,社会资本出资人出资90%,占项目公司股权90%:政府出资10%,占项目公司股权10%。

政府不承担项目公司亏损,不参与项目公司利润分配。

3.除项目资本金外的项目建设投资由项目公司贷款,贷款年利率为6%(按年计息),贷款合同约定的还款方式为项目投入使用后10年内等额还本付息。

项目资本金和贷款均在建设期内均衡投入。

4.该项目投入使用(通车)后,前10年年均支出费用2500万元,后10年年均支出费用4000万元,用于项目公司经营、项目维护和修理。

道路两侧的广告收益权归项目公司所有,预计广告业务收入每年为800万元。

5.固定资产采用直线法折旧:项目公司适用的企业所得税税率为25%;为简化计算不考虑销售环节相关税费。

6.PPP项目合同约定,项目投入使用(通车)后连续20年内,在达到项目运营绩效的前提下,政府每年给项目公司等额支付一定的金额作为项目公司的投资回报,项目通车20年后,项目公司需将该道路无偿移交给政府。

问题:1.列式计算项目建设期贷款利息和固定资产投资额。

建设期贷款利息:第一年和第二年借款本金100000×70%×0.5=35000万元第一年:35000×0.5×0.06=1050万元第二年:(35000+1050+35000×0.5)×0.06=3213万元建设期利息为:1050+3213=4263万元;固定资产投资额: 100000+4263=104263(含政府投资)100000×(1-30%×10%)+4263=101263万元(不含政府投资)2.列式计算项目投入使用第1年项目公司应偿还银行的本金和利息。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

《工程造价案例分析( 一 ) 》作业题(一)(课程代码: 03942)一、案例分析题已知 A 项目为某甲级医院门诊楼,某施工单位拟投标此楼的土建工程。

造价师根据该施工企业的定额和招标文件,分析得知此楼需人、材、机合计为2500 万元,假定管理费按人、材、机之和的18%计,利润按 4.5% 计,规费按 6.85%计,综合税率按 3.51%计,工期为 1 年,不考虑风险。

问题:列式计算 A 项目的建筑工程费用。

(计算过程及计算结果保留两位小数,以万元为单位)解:土建工程人、材、机之和:2500 万元管理费: 2500*18%=450 万元利润:( 2500+450 ) *4.5%=132.75 万元规费:( 2500+450+132.75 ) *6.85%=211.16 万元税金:( 2500+450+132.75+211.16 )*3.51%=115.61 万元建筑工程费用:2500+450+132.75+11.16+115.61=3209.52万元二、案例分析题背景:某办公楼的招标人于2016 年 10 月 8 日向具备承担该项目能力的 A 、 B、 C、 D、E 共 5家投标单位发出投标邀请书,其中说明, 10 月 12~18 日 9 至 16 时在该招标人总工程师室领取招标文件, 11 月 8 日 14 时为投标截止时间。

该 5 家投标单位均接受邀请,并按规定时间提交了投标文件。

但投标单位 A 在送出投标文件后发现报价估算有较严重的失误,遂赶在投标截止时间前10 分钟递交了一份书面声明,撤回已提交的投标文件。

开标时,由招标人委托的市公证处人员检查投标文件的密封情况,确认无误后,由工作人员当众拆封。

由于投标单位 A 已撤回投标文件,故招标人宣布有B、 C、D 、 E 共 4 家投标单位投标,并宣读该 4 家投标单位的投标价格、工期和其他主要内容。

评价委员会委员由招标人直接确定,共由7 人组成,其中招标人代表 2 人,本系统技术专家 2 人、经济专家 1 人,外系统技术专家 1 人、经济专家 1 人。

在评标过程中,评标委员会要求B、D 两个投标人分别对其施工方案作详细说明,并对若干技术要点和难点提出问题,要求其提出具体、可靠的实施措施。

作为评标委员的招标人代表希望投标单位 B 再适当考虑一下降低报价的可能性。

按照招标文件中确定的综合评标标准, 4 个投标人综合得分从高到低的依次顺序为B、D、C、 E,故评标委员会确定投标单位 B 为中标人。

由于投标单位 B 为外地企业,招标人于 11 月 10 日将中标通知书以挂号方式寄出,投标单位B于11月14日收到中标通知书。

由于从报价情况来看, 4 个投标人的报价从低到高的依次顺序为 D 、C、 B、 E,因此,从 11 月16 日至12 月11 日招标人又与投标单位 B 就合同价格进行了多次谈判,结果投标单位 B 将价格降到略低于投标单位 C 的报价水平,最终双方于12 月12 日签订了书面合同。

问题如下:1.从招标投标的性质看,本案例中的要约邀请、要约和承诺的具体表现是什么?2.从所介绍的背景资料来看,在该项目的招标投标程序中在哪些方面不符合《招标投标法》的有关规定?请逐一说明原因。

答:一、从招标投标的性质看,本案例中的要约邀请是招标人的投标邀请书,邀约是投保人的投标文件,承诺是招标人发出的中标通知书。

二、在该项目的招标投标程序中的不妥之处如下:1、开标时间应为投标截止时间的同一时间,因此8 日截止 9 日开标不妥。

2、标书密封情况硬由投标人或其推举的代表检查不应由招标人宣布。

3、评标委员会应由招标人代表和技术经济等方面的专家组成,人数为五人以上单数,背景交代六人为双数不妥。

并且专家应从专家库随机抽取不应由招标人直接确定。

4、除招标人授权外,评标委员会不能直接确定中标人。

三、案例分析题背景:某工程项目采用了固定单价施工合同。

工程招标文件参考资料中提供的用砂地点距工地4 公里。

但是开工后,检查该砂质量不符合要求,承包商只得从另一距工地20 公里的供砂地点采购。

而在一个关键工作面上又发生了 4 项临时停工事件:事件1: 5 月20 日~ 5 月 26日承包商的施工设备出现了从未出现过的故障;事件2:应于 5 月24 日交给承包商的后续图纸直到 6 月10 日才交给承包商;事件3: 6 月7 日~ 6 月12 日施工现场下了罕见的特大暴雨;事件4: 6 月11 日~ 6 月 14日的该地区的供电全面中断。

问题如下:1.承包商的索赔要求成立的条件是什么?2.由于供砂距离的增大,必然引起费用的增加,承包商经过仔细认真计算后,在业主指令下达的第 3 天,向业主的造价工程师提交了将原用砂单价每吨提高 5 元人民币的索赔要求。

该索赔要求是否成立?为什么?3.若承包商对因业主原因造成窝工损失进行索赔时,要求设备窝工损失按台班计算,人工的窝工损失按日工资标准计算是否合理?如不合理应怎样计算?4.由于几种情况的暂时停工,承包商在 6 月 25 日向业主的造价工程师提出延长工期26 天,成本损失费人民币 2 万元 /天 (此费率已经造价工程师核准)和利润损失费人民币 2 千元/ 天的索赔要求,共计索赔款57.2 万元。

应批准延长工期多少天?索赔款额多少万元?5.在业主支付给承包商的工程进度款中是否应扣除因设备故障引起的竣工拖期违约损失赔偿金?为什么?答: 1、承包商的索赔要求成立必须同时具备如下四个条件:(1)与合同相比较,已造成了实际的额外费用或工期损失;(2)造成费用增加或工期损失的原因不是由于承包商的过失;(3)按合同规定造成的费用增加或工期损失不是应由承包商承担的风险;(4)承包商在事件发生后的规定时间内提出了索赔的书面意向通知。

2、因砂场地点的变化提出的索赔不能被批准,原因如下:(1) 承包商应对自己就招标文件的解释负责并考虑相关风险; (2) 承包商应对自己报价的正确性与完备性负责;(3) 材料供应的情况变化是一个有经验的承包商能够合理预见到的。

3、该算法不合理。

因窝工闲置的设备按折旧费或停滞台班费或租赁费计算,不包括运转费部分;人工费损失应考虑这部分工人调做其他工作时工效降低的损失费用,一般用工日单价乘以一个测算的降效系数计算这一部分损失,而且只按成本费用计算,不包括利润。

4、可以批准的费用索赔额为44 万元人民币。

原因如下:(1)5 月 20 日至 5 月 26 日出现的设备故障,属于承包商应承担的风险,不应考虑承包商的费用索赔要求。

(2)5月24日至6月10日是由于业主迟交图纸引起的,为业主应承担的风险,可以索赔,但不应考虑承包商的利润要求,索赔额为18 天× 2 万 / 天 =36 万元。

(3)6月7日至6月12日的特大暴雨属于双方共同的风险,不应考虑承包商的费用索赔要求。

(4)6月11日至6月14日的停电属于有经验的承包商无法预见的自然条件变化,为业主应承担的风险,可以索赔,但不应考虑承包商的利润要求,索赔额为 4 天× 2 万 /天=8 万元。

5、业主不应在支付给承包人的工程进度款中扣除竣工拖期违约损失赔偿金。

因为设备故障引起的工程进度拖延不等于竣工工期的延误。

如果承包人能够通过施工方案的调整将延误的工期补回,不会造成工期延误。

如果承包人不能通过施工方案的调整将延误的工期补回,将会造成工期延误,所以,工期提前奖励或拖期罚款应在竣工时处理。

四、案例分析题背景:某施工单位承包一建筑工程,甲乙双方签定的有关工程价款的合同内容如下:( 1)建筑安装工程造价660 万元,主要材料费占施工产值的比重为60%;(2)工程预付款为建筑安装工程造价的20%;(3)工程进度款逐月支付;(4)工程保修金为建筑安装工程造价的 5%,竣工结算月一次扣留;工程各月实际完成产值见下表:月份23456合计完成产值55110165220110660问题如下:1.通常工程竣工结算的前提条件是什么?2.工程价款结算的方式有哪几种?3.该工程的工程预付款、起扣点为多少?4.该工程 2 至 5 月,每月拨付工程款为多少?累计工程款为多少?5. 6 月份工程竣工结算,甲方应付工程结算款为多少?6.该工程在保修期内发生屋面漏水,甲方多次催促乙方修理,乙方一再拖延,最后甲方另请施工单位维修,修理费 1.5 万元,该项费用如何处理?在保修期满后,甲方应清算支付乙方多少费用?答: 1、通常工程竣工结算的前提条件是工程竣工结算的前提条件是承包商按照合同规定的内容全部完成所承包的工程,并符合合同要求,经验收质量合格。

2 、工程价款结算的方式有按月结算、竣工后一次结算、分段结算、目标结算和双方约定的其他结算方式。

3、预付款: 660 万元 *20%=132 (万元)起扣点: 660—132/ 60%=440 (万元)4、拨付工程款和累计工程款如下:月份实际完成值累计完成产值实际结算累计结算255555555 3110165110165 4165330165330 5220550220—( 550— 440) *60%=1544845、 6 月份工程竣工结算,甲方应付工程结算款为:工程结算总造价为:660 万元 +660 万元× 0.6 × 10%=699.6 万元甲方应付工程结算款:699.6 万元 -484 万元 -(699.6万元× 5%)-132万元=48.62万元6、( 1)建设工程在保修范围和保修期限内发生质量问题的,施工单位(承包商)应当履行保修义务,并承担相应费用。

若施工单位拖延履行保修义务,业主可另行委托其他单位修理,相应发生的费用从预留工程款的保险金中给付。

(2)在保修期满后,甲方应清算支付乙方:660 万元 *5%-1.5 万元 =31.5 万元。
