冬季施工方案含热工计算
暖棚法冬季施工方案(带计算)
暖棚法冬季施工方案(带计算)一、工程概况:在冬季施工期(2022年11月15日~2022年3月15日),项目主要进行地基、主体和装饰工程的施工。
甲方考虑明年将其用作销售办公室,因此将该楼作为近期项目的重点,并要求在农历新年前完成室内外屋檐装饰。
我公司的装修工程很少在冬季进行,因此很难保证装修工程的质量。
因此,为了在施工中更合理地安排工期和进度,确保冬季施工的工程质量。
冬季施工期间的材料准备工作应提前开始。
为确保冬季施工期间施工人员的安全,特制定本方案。
请纠正缺陷。
二、编制依据:《建筑工程冬季施工规范》JGJ104-97《砌体工程施工质量验收规范》gb50203-2002三、施工场地准备:1.做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。
并对测温、掺外加剂等人员进行专门的技术培训。
2.水源保护:冻结前,外露水管应埋于地下,埋深为≥ 70厘米,出水口用砖围起来,用木屑填充保温,并用草棉覆盖。
临时橡胶软管每天都是干燥的。
3.建筑工程冬季施工遵守《建筑工程冬期施工规程》(jgj104-97)的有关规定。
四、冬季施工技术措施1.混凝土工程:冬季混凝土施工采用综合蓄热法。
根据《建筑工程冬季施工规范》,负温下掺防冻剂混凝土的强度增长规律如下:混凝土平均硬化温度(℃)各龄期混凝土强度(fcu.k%)7d14d28d1-5℃-10℃、30%20%50%35%70%55%按上表施工,冬季施工条件下掺防冻剂混凝土的正常拆模时间为20-28天。
这样只能推迟砌墙和抹灰时间,无法保证整体工期。
经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5℃气温下14天左右时强度能达到低标号的90%以上。
这样在10天左右的时间混凝土强度基本能达到75%,可以拆模插入砌墙施工。
混凝土主体强度等级见下表:楼层屋顶二层首层2.砌筑工程:在铺设普通砖、混凝土小型空心砌块和加气混凝土砌块之前,应清除表面污垢、冰雪,不得使用浸泡和冻结的砖或砌块;砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有直径大于1cm的冻结块;拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆的稠度应比常温适当提高;拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;施工中,砂浆温度不宜低于5℃,应严格按照“三一”砌砖法进行施工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);二原墙柱、梁、板c25c25c30提级后墙柱、梁、板c35c35c40应监测冬季砌体工程的质量。
冬施混凝土的热工计算

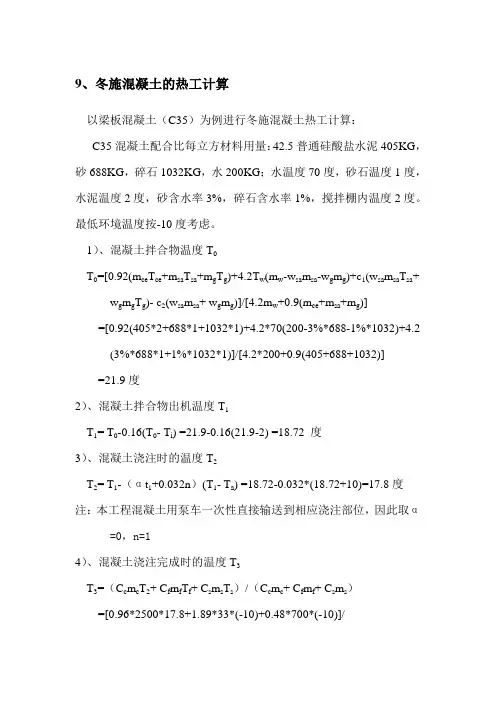

9、冬施混凝土的热工计算以梁板混凝土(C35)为例进行冬施混凝土热工计算:C35混凝土配合比每立方材料用量:42.5普通硅酸盐水泥405KG,砂688KG,碎石1032KG,水200KG;水温度70度,砂石温度1度,水泥温度2度,砂含水率3%,碎石含水率1%,搅拌棚内温度2度。
最低环境温度按-10度考虑。
1)、混凝土拌合物温度T0T0=[0.92(m ce T ce+m sa T sa+m g T g)+4.2T w(m w-w sa m sa-w g m g)+c1(w sa m sa T sa+ w g m g T g)- c2(w sa m sa+ w g m g)]/[4.2m w+0.9(m ce+m sa+m g)]=[0.92(405*2+688*1+1032*1)+4.2*70(200-3%*688-1%*1032)+4.2(3%*688*1+1%*1032*1)]/[4.2*200+0.9(405+688+1032)]=21.9度2)、混凝土拌合物出机温度T1T1= T0-0.16(T0- T i) =21.9-0.16(21.9-2) =18.72 度3)、混凝土浇注时的温度T2T2= T1-(αt1+0.032n)(T1- T a) =18.72-0.032*(18.72+10)=17.8度注:本工程混凝土用泵车一次性直接输送到相应浇注部位,因此取α=0,n=14)、混凝土浇注完成时的温度T3T3=(C c m c T2+ C f m f T f+ C s m s T s)/(C c m c+ C f m f+ C s m s)=[0.96*2500*17.8+1.89*33*(-10)+0.48*700*(-10)]/(0.96*2500+1.89*33+0.48*700)=13.9度5)、混凝土冷却至0度时的时间t0和混凝土平均温度T m(1) 计算三个综合参数:本工程取K=11.25,M=10;θ=ωkM/V ce C cρc=1.3*11.25*10/0.0092*0.96*2500=6.624ψ=V ce Q ce m ce/(V ce C cρc-WKM)=0.0092*375*405/0.0092*0.96*2500-1.3*11.25*10)=1397.25/-124.17=-11.25η=T0-T m,a+ψ=13.9-(-7)+(-11.25)=9.65(2) 计算混凝土冷却到0度时的时间t0T=ηe-θVce t-ψe- Vce t+ T m,a=9.65e-6.624*0.0092t+11.25e-0.0092t-7先预估t=55hT=9.65e-6.624*0.0092t+11.25e-0.0092t-7=9.65e-3.352t+11.25e-0.506-7=0.122再估t=60hT=9.65e-6.624*0.0092t+11.25e-0.0092t-7=9.65e-3.66+11.25e-0.552-7=-0.272再估t=56hT=9.65e-6.624*0.0092t+11.25e-0.0092t-7=9.65e-3.413+11.25e-0.515-7=0.045≈0度因此混凝土冷却到0度时的时间t0可以取为56h。
混凝土冬期施工热工计算 (终版)
冬施混凝土保温养护热工计算一、混凝土保温养护方案本标段工程在2021 ~2021年度冬期施工的工程主要都是地下构造局部,混凝土采用鲁冠搅拌站的冬季施工配比商品砼,用混凝土罐车运送到施工现场的过程中,对罐车覆盖保温,减少热量损失。
混凝土浇注完成后采用蓄热法养护,用塑料薄膜+棉被+彩条布进展覆盖。
二、热工计算1. 计算依据(1) ?建筑工程冬期施工规程?.JGJ104-97(2) ?混凝土构造工程施工质量验收标准?.GB50204-20022. 热工计算C40冬施配合比砼。
其配比:水泥305kg,水151kg,砂798kg,碎石976kg,粉煤灰用量85kg,矿粉60 kg,防冻剂9kg,膨胀剂9kg,水灰比0.42,砂率39%。
采用高效防冻剂,受冻温度-15℃。
(1) 混凝土拌和物经运输到浇筑时温度T2本工程所有混凝土均采用商品混凝土,根据生产厂商提供的数据混凝土拌和物出机温度都不低于15℃,计算时按最不利情况考虑取T1=15℃。
××1)(15-0)℃式中T2——混凝土拌合物运输到浇筑时温度〔℃〕;t1——混凝土拌合物自运输到浇筑时的时间〔h〕;取30分钟n——混凝土拌合物动转次数;〔动转1次〕。
T a——混凝土拌合物运输时环境温度〔取0℃〕;α——温度损失系数〔h-1当用混凝土搅拌车输送时,α=0.25;〔本工程采用运输方式〕当用开敞式大型自卸汽车时,α=0.20;当用开敞式小型自卸汽车时,α=0.30;当用封闭式自卸汽车时,α=0.1;当用手推车时,α=0.50。
℃,满足设计及施工标准要求。
(2) 混凝土浇筑成型完成时温度T3=℃式中T3——考虑模板和钢筋吸热影响,混凝土成型完成时的温度〔°C〕;C c——混凝土的比热容〔0.96kJ/kg.K〕;C f——模板的比热容〔2.1kJ/kg.K〕;C s——钢筋的比热容〔0.46kJ/kg.K〕;m c——每m3混凝土的重量〔2500kg〕;m f——每m3混凝土相接触的模板重量〔50kg〕;m s——每m3混凝土相接触的钢筋重量〔4.65kg〕;T f——模板的温度,未预热时可采用当时的环境温度〔取0℃〕;Ts——钢筋的温度,未预热时可采用当时的环境温度。
冬季施工方案及热工计算

第一章编制依据第一节依据施工图纸第二节主要执行标准一、规范规程二、建设法规第二章工程概况第一节工程简介第二节本工程受冬季影响的施工项目1.水针车间:2-4层主体混凝土浇筑。
2.水针车间:1-4层填充墙砌筑。
3.水针车间:房心土回填。
4.提取车间:1-4层主体混凝土浇筑。
5.提取车间:1-4层填充墙砌筑。
6.提取车间:房心土回填。
第三节冬期施工阶段划分为了更好的把握冬期施工特点,做好各期施工安排,将冬期施工进行阶段划分。
1.室外气温连续五天低于5度时即转入冬施。
2.初冬阶段:平均气温为0 ℃左右,最低气温一般在-5 ℃左右,时间从11月中旬—12月中旬,次年2月中旬—3月中旬,约50天,一般采用低蓄热法施工。
3.严冬阶段平均气温在-5 ℃最低气温在-10 ℃左右,时间从12月中旬至次年2月中旬,约70天,采用高蓄热法。
4.寒流阶段平均气温在-10 ℃左右,最低气温在-15 ℃以下,约4-5次,此阶段采用综合蓄热法施工,综合蓄热法是对混凝土原材料进行加热,以提高混凝土的入模温度,成型后对其表面进行覆盖保温,同时可利用水泥的水化热和掺外加剂的方法,使混凝土在受冻前达到抗冻临界强度,转入负温后,强度继续增长。
并增加保温层,延长保温时间等措施。
5.当次年初春连续七昼夜不出现负温度即转入常温施工。
第三章冬期施工准备第一节冬施人员安排当气温低于0℃时,应即采取冬期施工措施,以防止正在施工的建筑工程遭受冻害。
现场成立冬施领导小组和混凝土测温小组,负责安排、管理落实、检查冬施工作。
图表一-1——冬季施工项目组织机构图图表一-2——测温人员安排图表第二节组织措施1.进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。
冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。
方案确定后,要组织有关人员学习,并向队组进行交底。
2.进入冬季施工前,对施工人员、测温保温人员,应专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。
冬季施工方案热工计算
冬季施工方案热工计算(一)混凝土搅拌、运输、浇筑温度计算1、混凝土拌合物温度计算⑴计算公式To=0.92(m t√Γe+nisTs+∕nw/‰÷r0>7i)+4.2Γ.(mw-GM i a-ωfi tnκ)C“(6W‰Zα+WngTi)一α(6W‰+ω8m s)/4.2m w+0.92(w<<>+/ns÷τ‰+rrv)式中:To——混凝土拌合物温度(C)Ts——掺合料的温度(C)TLe——水泥温度(C)K——砂子温度(℃)Tn——水的温度(C)m»r --- 拌合水用量(kg)mce--- 水泥用量(kg)m ----- 掺合料用量(kg)m.w --- 砂子用量(kg)11V --- 石子用量(kg)Wsa --- 砂子的含水率(%)Wg --------- 石子的含水率(%)C H——水的比热容[kJ/(kg∙K)]Q——冰的溶解热(kj/kg);当骨料温度大于OC时:C卬=4.2,G=O;当骨料温度小于或等于0℃时:C H-=2.1,α=335;⑵计算参数⑶计算结果2、混凝土拌合物出机温度计算⑴计算公式Ti=To-OAe(To-T)p式中:Tl——混凝土拌合物出机温度(C)TP——搅拌机棚内温度(C)⑵计算参数⑶计算结果3、混凝土拌合物运输至浇筑地点时的温度计算⑴计算公式Tz=T∖-Δ7)-Xrb△7;=(M+0.032MX(TL北)AT) 3.6AT Z)W∆n>=4<υ×----- -XΔ/ι×t2× ----------- -0.04+S c,∙α∙θ∕-九式中:T2——混凝土拌合物运输与输送到浇筑地点时温度(℃)ΔT;——采用装卸式运输工具运输混凝土时的温度降低(C)∆7l——采用泵管输送混凝土时的温度降低(C)ΔTι——泵管内混凝土的温度与环境气温差(C)£——室外环境气温(C)ħ——混凝土拌合物运输的时间(h)t2——混凝土在泵管内输送时间(h)n——混凝土拌合物运转次数Cc——混凝土的比热容[kJ/(kg・K)]Pe--- 混凝土的质量密度(kg∕m3)2b——泵管外保温材料导热系数[W/(m∙K)]心——泵管外保温层厚度(In)Dl——混凝土泵管内径(m)IX一一混凝土泵管外围直径(包括外围保温材料)(III)①——透风系数a一一温度损失系数Or1):当用混凝土搅拌车输送时,a=0.25;当用开敞式大型自卸车时,a=0.20;当用开敞式小型自卸车时,α=0.30;当用封闭式自卸车时,a=0∙10;当用手推车时,α=0.50o⑵计算参数⑶计算结果4、考虑模板和钢筋吸热影响,混凝土浇筑完成时的温度计算⑴计算公式FCcnuT2+CfinfTf+CsnisTxTy= -------- -- -------ιrhCCm<+cm+cx式中:73——混凝土浇筑完成时温度(℃)Cf -- 模板的比热容[kJ/(kg∙K)]Cs——钢筋的比热容[kJ/(kg・K)]m4——每立方米混凝土的重量(kg)πy --- 每立方米混凝土相接触的模板重量(kg)in、-每立方米混凝土相接触的钢筋重量(kg)Tf一一模板的温度(°C),未预热时可采用当时的环境温度(C);T.——钢筋的温度(°C),未预热时可采用当时的环境温度。
冬期施工方案
冬期施工方案一、编制依据:1、《混凝土结构工程施工质量验收规范》 GB50204-20022、《建筑工程冬期施工规程》JGJ104-973、《建筑桩基础技术规范》 JGJ94-20085、《建筑施工计算手册》(第四版)6、《冬期施工手册》(第一版)7、本工程《岩土工程勘察报告》8、本工程施工图纸二、工程概况:三、冬期施工任务冬期施工时间:日平均气温连续5天低于5℃,为冬施开始日期;日平均气温连续5天高于5℃,为冬施结束日期。
现根据实际大气温度,已进入冬施阶段。
根据施工进度计划安排及施工现场实际情况,预计本工程进入冬期施工的分部分项工程有基础土方工程、基坑护壁桩工程、冠梁钢筋混凝土工程、挡墙砌筑工程、锚杆及注浆工程,桩施工工程。
为防止基槽及砼早期受冻,减少强度损失,确保冬期施工质量和进度,必须编制切实可行的冬期施工方案,并严格按此进行施工控制。
(工程桩部分施工方案因设计有变更,待确定后另行编制。
)四、施工准备及计划安排:(一)、施工准备:1、组织施工人员对施工图纸进行认真审阅,落实好技术交底工作。
2、现场成立冬期施工领导小组,负责安排、管理、落实、检查冬期施工工作。
做好地下管线会签工作,确保互不影响。
3、组织参加冬期施工工作的工长、施工班组学习冬期施工方案,并对现场测温员等所有操作人员进行冬期施工交底培训及考核。
4、检查修整临时设施。
对临时水箱、供水管、泵管等进行保温防冻。
5、做好冬期施工混凝土、砂浆及外加剂的试验配验工作,检查施工配合比。
密切保持同商品混凝土公司的联系、沟通、与协调,保证混凝土供应必须运输快捷、连续工作、措施到位。
6、安排专人进行气温观测,做好记录。
及时了解天气情况,采取积极措施,防止寒流突袭。
认真做好每日施工记录。
7、提前组织有关机具、保温覆盖材料及外加剂的进场,详见下表:(二)、冬施项目计划安排详见横道图。
五、施工技术措施(一)、土方及边坡工程:1、本工程拟边挖土,边做边坡护壁。
冬期施工方案(含混凝土热工计算及测温孔墙梁板布置CAD图)
目录一、编制依据 (2)二、工程概况 (2)三、冬期施工概况 (3)3.1冬期施工起止时间 (3)3.2施工进度安排 (3)四、施工准备 (3)4.1冬施原则 (3)4.2技术准备 (3)4.3组织措施 (3)4.4材料准备 (4)4.5临水保温 (5)4.6机械准备 (5)4.7生活区、办公区及工人宿舍取暖 (5)五、主要施工方法 (6)5.1钢筋工程 (6)5.2模板工程 (6)5.3混凝土工程 (7)5.4砌筑工程 (10)5.5机电工程 (11)六、冬期施工的管理工作 (12)6.1技术管理 (12)6.2安全管理 (12)6.3消防管理 (13)七、混凝土热工计算 (14)一、编制依据1、《建筑工程施工质量验收统一规程》 GB50300-20132、《混凝土结构工程施工质量验收规范》GB50204-20153、《混凝土结构工程施工规范》GB50666-20114、《砌体工程施工质量验收规范》GB50203-20113、《建筑工程冬期施工规程》JGJ/T104-20114、《混凝土防冻剂》JC475-20045、《混凝土外加剂应用技术规程》GB50119-20136、本工程施工图纸7、本工程《施工组织设计》二、工程概况郑州五龙口城中村改造安置区项目位于郑州市高新区五龙口南路以北、电厂路以东,为大型民用建筑类项目,主要包括住宅楼、附属地库、幼儿园及配套公建设施。
工程由3层地下车库、6栋高层住宅、5栋多层住宅组成。
项目占地面积约4.21万平方米,总建筑面积约25.07万平方米,其中地上建筑面积约18.76万平方米,地下建筑面积约6.31万平方米。
合同工期自2015年3月10日开工,计划于2016年8月30日竣工。
工程质量创优目标为争创“结构中州杯”,工程安全文明目标为创“郑州市安全文明工地”。
三、冬期施工概况3.1冬期施工起止时间《建筑工程冬期施工规程》规定:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
[西安]中建八局冬季施工方案含热工计算
目录一、编制依据: (2)二、冬期施工的定义与涵盖范围: (2)三、冬期施工部署: (2)四、冬期施工技术安全措施: (5)五、冬施主要物资计划: (13)六、热工计算: (13)一、编制依据:1、《建筑施工手册》2、《冬期施工手册》(第二版)3、《建筑安装工程质量检验评定统一标准》GB50300-20024、《中建八局项目管理手册》二、冬期施工的定义与涵盖范围:1、冬期施工期限划分原则:根据西安地区多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日均气温连续5d高于5℃时解除冬期施工;冬期施工期限以外,当日最低气温低于0℃时也应按本方案执行。
西安地区冬期施工一般自当年的11月21日至次年3月20日止,共约120天。
2、涵盖范围:十层以下结构工程部分,部分室外工程。
三、冬期施工部署:1、组织准备:1)项目要从组织上、思想上切实做好冬施前的各项准备工作,加大对冬施工作的领导力度,充分认识冬期施工的重要性,认真部署冬期施工工作做到“准备充分、措施得当、条件保证、效果明显”,确保工程质量,确保安全、文明施工,防止一切事故发生。
2)成立以项目经理为主的冬施领导小组,由主管生产的副经理和总工程师负责,组织和领导冬施各项准备和管理工作:主管生产的副经理负责组织实施方面的工作,总工程师负责技术支持和指导实施方面的工作.冬施领导小组见下图3)及时与气象台取得联系,接收天气预报,防止寒流袭击。
2、技术准备:1)加强冬期施工的专业技术培训和施工技术交底。
各单位要组织施工技术人员学习贯彻有关冬施的国家规范、规程、标准和有关技术文件,对冬施专业人员(包括技术人员、测温、试验、质检、安全、消防、司炉、外加剂使用人员等)进行专业知识及管理文件培训,尤其要重视对操作人员的培训。
2)冬期施工期间尽量避免外装修、屋面防水施工。
3)根据施工生产任务,及时提出所需材料,组织施工所需的保温、取暖、外加剂等材料(物资)进场,做好物资准备工作。
冬季施工方案含热工计算
冬季施工方案含热工计算一、引言冬季是施工中的一个特殊时期,气温低、湿度高,给施工带来了一些困难和挑战。
为了确保施工质量和进度,我们需要制定一套冬季施工方案,同时进行热工计算,保证施工现场的温度和湿度在合理范围内控制,并提供良好的施工条件。
二、冬季施工方案根据施工现场的实际情况,制定冬季施工方案如下:1.温控设备安装在施工现场安装暖气设备,如电暖器、空调加热器等,保证施工现场的温度在适宜范围内。
同时,要保证设备的正常运行和安全使用,定期检查和维护。
2.施工现场封闭将施工现场进行有效封闭,减少冷空气的进入。
可以在施工现场周围搭建临时围墙、安装防风布等,防止冷风对施工现场的侵扰。
3.施工材料保温在材料的选择上,优先选择保温性能好的材料,如保温砖、保温棉等。
对于已经使用的材料,可以在其外部进行保温处理,减少能量的损失。
4.施工时间安排合理安排施工时间,避免在气温较低的时段进行施工。
例如,可以在上午气温较高的时候进行主要施工工序,下午进行辅助工序,以减少低温对施工进度的影响。
5.施工工人保护给施工工人提供保暖服装和防寒用品,保障施工工人的身体健康和舒适度。
同时,要加强安全教育,提醒工人注意防寒、防滑等安全措施。
三、热工计算热工计算是保证施工现场温度和湿度控制的关键步骤。
下面以施工班组临时办公室为例,进行热工计算。
1.建筑面积假设临时办公室的建筑面积为100平方米。
2.导热系数根据办公室的墙体结构和材料,假设整个办公室的导热系数为0.5W/(m^2·℃)。
3.温度差假设施工现场外部温度为-10℃,办公室内部温度希望为20℃,则温度差为30℃。
4.热通量计算根据热传导方程,热通量Q=K·A·ΔT,其中K为导热系数,A为面积,ΔT为温度差。
Q=0.5W/(m^2·℃)·100m^2·30℃=1500W5.供暖设备选择根据热通量计算结果,可以选择1500W的供暖设备,确保办公室内温度的维持。
暖棚法冬季施工方案(带计算)
一、工程概况:本工程在冬季施工期间(2009年11月15日〜2010年3月15日)主要进行基础及主体、装修工程的施工。
甲方考虑明年用做售楼处使用,因此将此楼作为近期工程的重点,要求阴历年前完成内外檐装修。
而我公司出于冬季装修施工质量难以保证的原因,很少在冬季进行装修工程施工。
因此为了在施工中更加合理地安排工期进度,确保冬季施工的工程质量。
提前着手进行冬季施工期间材料的准备工作。
并保障施工人员在冬季施工期间的安全,特制定本方案。
不足之处请指正。
二、编制依据:《建筑工程冬期施工规程》JGJ104-97《砌体工程施工质量验收规范》GB50203-2002三、施工现场准备工作:1. 做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。
并对测温、掺外加剂等人员进行专门的技术培训。
2. 水源保护:上冻前,将暴露的水管埋入地下》70cm深度,出水口做水井砌砖围护,内填锯末保温,上用草棉被覆盖。
临时胶管每天空干。
3. 建筑工程冬季施工遵守《建筑工程冬期施工规程》( JGJ104-97 )的有关规定。
四、冬季施工技术措施1. 混凝土工程:冬季混凝土施工采用综合蓄热法。
根据《建筑工程冬期施工规程》在冬季施工掺防冻剂混凝土在负温下的强度增长规律如下表:如按上表施工,在冬季施工条件下掺防冻剂混凝土正常拆模时 间在20-28天。
这样一来砌墙、抹灰时间只能向后顺延,整体工期 不能保证。
经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5 C 气温下14天左右时强度能达到低标号的90%以上。
这样在10 天左右的时间混凝土强度基本能达到 75%,可以拆模插入砌墙施工。
混凝土主体强度等级见下表:2. 砌筑工程:普通砖、混凝土小型空心砌块、加气混凝土砌块在砌筑前均应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块;砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有 直径大于1cm 的冻结块;拌制砂浆时,水的温度不得超过 80 °C ,砂的温度不得超过40 °C ,砂 浆稠度宜较常温适当加大;拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;施工中,砂浆温度不宜低于5C,应严格按照“三一”砌砖法进行施 工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);对冬季砌筑工程进行质量监控,实验员每天记录室外空气温度、砌筑时砂浆温度以及其他相关资料,并且除按常温规定要求留置试块外,另增设两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d 的砂浆强度。
冬季施工专项方案
冬季施工专项方案冬季施工技术措施1、土方工程冻结对土方的影响。
温度低于0℃时,地表土冻结,土颗粒之间的摩阻力增加,开挖难度增加。
回填土料中储存于土颗粒之间的液态水凝固为固态水,使土颗粒之间的摩阻力急剧提高,宏观表现为土的强度大幅度提高,难于压实。
当气温回升高于0℃时,回填土颗粒之间的固态水又重新融化为液态水,使土颗粒之间的摩阻力急剧下降,宏观表现为土体的强度大幅度下降,从而降低承载力。
2、土方开挖(1)土方工程的冬期施工,施工前做好准备工作,并连续施工。
(2)冬期施工时,运输道路和施工现场采取防滑等措施。
(3)冬期挖方按规范放坡,并保持边坡平直,防止反复冻融,分层剥落。
(4)冬季挖基槽(坑)要合理安排工序,减少晾槽时间,坚持随挖随清,随清随覆盖的原则,防止槽底冻结。
开挖时预留20cm原状土层,由人工在基础施工前进行清底,合格后及时进行基础施工。
来不及进行基础施工时,进行覆盖保温。
保温材料使用防火草帘,再加盖一层塑料布。
一般气温0℃至-10℃覆盖两层防火草帘,-10℃以下覆盖三至四层防火草帘。
保温材料的铺设宽度为待挖基槽(坑)宽度的两倍加基槽(坑)底宽之和。
(5)做好槽底排水措施,保证管道基底部位无积水和渗水。
必要时在基坑两侧设置盲沟和集水井及时排除积水,同时施工降水机组要连续运转,不得停顿,确保排水管道畅通。
(6)槽底超挖时采用级配砂砾或砂砾回填夯实。
(7)根据开挖面积的大小、形状和开挖的深度具体条件,合理的布置挖掘机、装载机和碎机等的作业方向,保证运输道路畅通,要有合理的进出环形道路,充分发挥各种作业机械设备的效率。
每日均应对开挖的沟槽底采取覆盖防冻措施。
(8)土方挖到设计标高后,经验槽合格后立即施工混凝土垫层,如果来不及验槽的基坑或基槽,用二层草袋覆盖在地基上,第二天回收草袋,经验槽后浇灌混凝土垫层。
(9)开挖工程中,对暴露出的原有管线进行覆盖保温或包裹保温。
3、土方回填(1)土方回填前,清除基底上的冰雪和保温材料,排除积水,挖出冻块和淤泥;(2)填方边坡表层1m内的回填土料不得采用冻土块,采用未冻、不冻涨的或透水性好的土料填筑;(3)冬期土方回填时,每层铺土厚度比常温施工时减少20%~25%,预留沉陷比常温施工时增加;(4)对于一般室外基槽部位的回填,冻土块含量不得超过回填总体积的15%,且冻土块的粒径小于15cm,铺时应均匀分布,逐层夯实;(5)准备用于冬期回填的土方大堆堆放,表面覆盖两层草垫,以防冻结;(6)基坑回填时,自下向上,边清除槽梆冻土,边回填。
冬季混凝土施工措施及混凝土温度热工计算
28 ×1 J每小时拌合站搅拌混凝土 1 3每立方米混凝土用水 .8 0 k , 5I , n
量按 10k 计算 , 5 g 每小时用水量 220l , 5 【 水比热为 427k/ k K , g . J (s・ ) 8
我工 区 C 5新拌混凝土拌合物热工计算 见表 1 3 。
表 1 C 5每立方米混凝土热工计算 3
为钻孔桩基础 , 直径 10m共 3 2个墩 31 根 , . 8 0 4 单根桩长 3 板 温 度 不 低 于 5 ℃ 。 7m一 5 . 直径 12 6 5m, . 5m共 3个墩 3 O根 , 单根桩长 5 一 6 5m; 1m 5 . 承 1 4 施 工 后 控 制 . 台 35个 ; 线 双柱 墩 3 1个 , 高 4m ~1 . 圆端 实体 墩 8 双 8 墩 0 5 m, 1 浇筑 完后 承台 、 ) 墩身面 马上 封闭 , 火炉和 电钨灯加热 , 用 保 4个 , 墩高 5 5m 一1. 1联 ( 3+ 8+3 ) . I5 m; 3 4 3 m连续梁 。混 凝土 证承台 、 墩身不受冻 , 能够水化 。2 根据规 范要求检 测承 台、 ) 墩身 2 0万 m , 全部为混 凝土 工程 , 为保 证工期 , 季进 行施 工。要保 养护温度 , 冬 并作记 录。3 根 据 同条件混 凝土 强度 , 土 强度满 ) 混凝 证混凝土质量 , 就必须 保证 混凝 土在达 到抗 冻强度 之前 不受 冻 , 足规范要求和能够抵抗冻蚀破坏拆模 , 用塑料膜进行包裹 。 项 目部采取多种措施 。
2 混 凝土 热工计 算
物质的 比热 ( 比热容 C) 是单 位质 量物 质的 热容量 , : 即是单 位质量物体改变 单位 温度 时的吸 收或 释放 的 内能 。热 工计 算 温
暖棚法冬季施工设计方案(带计算)
一、工程概况:本工程在冬季施工期间(2009年11月15日~2010年3月15日)主要进行基础及主体、装修工程的施工。
甲考虑明年用做售楼处使用,因此将此楼作为近期工程的重点,要求阴历年前完成外檐装修。
而我公司出于冬季装修施工质量难以保证的原因,很少在冬季进行装修工程施工。
因此为了在施工中更加合理地安排工期进度,确保冬季施工的工程质量。
提前着手进行冬季施工期间材料的准备工作。
并保障施工人员在冬季施工期间的安全,特制定本案。
不足之处请指正。
二、编制依据:《建筑工程冬期施工规程》JGJ104-97《砌体工程施工质量验收规》GB50203-2002三、施工现场准备工作:1. 做好冬施宣传和培训工作,组织施工人员学习冬施技术、安全、防火等有关规定。
并对测温、掺外加剂等人员进行专门的技术培训。
2. 水源保护:上冻前,将暴露的水管埋入地下≥70cm深度,出水口做水井砌砖围护,填锯末保温,上用草棉被覆盖。
临时胶管每天空干。
3. 建筑工程冬季施工遵守《建筑工程冬期施工规程》(JGJ104-97)的有关规定。
四、冬季施工技术措施1.混凝土工程:冬季混凝土施工采用综合蓄热法。
根据《建筑工程冬期施工规程》在冬季施工掺防冻剂混凝土在负温下的强度增长规律如下表:如按上表施工,在冬季施工条件下掺防冻剂混凝土正常拆模时间在20-28天。
这样一来砌墙、抹灰时间只能向后顺延,整体工期不能保证。
经研究决定将混凝土等级提高2级,经测算高标号混凝土在-5℃气温下14天左右时强度能达到低标号的90%以上。
这样在10天左右的时间混凝土强度基本能达到75%,可以拆模插入砌墙施工。
2.砌筑工程:普通砖、混凝土小型空心砌块、加气混凝土砌块在砌筑前均应清除表面污物、冰雪等,不得使用遭水浸和受冻后的砖或砌块;砂浆采用普通硅酸盐水泥现场拌制,拌制砂浆所用的砂不得含有直径大于1cm的冻结块;拌制砂浆时,水的温度不得超过80℃,砂的温度不得超过40℃,砂浆稠度宜较常温适当加大;拌制砂浆时,掺入4%的防冻剂,改善低温条件下的砂浆性能;施工中,砂浆温度不宜低于5℃,应格按照“三一”砌砖法进行施工,每日砌筑后,应及时对砌筑表面进行清理,砌筑表面不得留有砂浆(遇恶劣天气时还应对砌筑表面进行保护性苫盖);对冬季砌筑工程进行质量监控,实验员每天记录室外空气温度、砌筑时砂浆温度以及其他相关资料,并且除按常温规定要求留置试块外,另增设两组与砌体同条件养护试块,分别用于检验各龄期强度和转入常温28d的砂浆强度。
冬季施工措施及热工计算
冬季施工措施及热工计算摘要:冬季施工中,由于低温及降雪等因素的影响,施工工艺与方案需要特别关注。
本文主要介绍了冬季施工的特点、常用的施工措施以及热工计算的重要性,为确保冬季施工的安全、高效、质量提供参考。
1. 引言冬季施工由于气温低、环境条件恶劣等因素,比夏季施工更加困难。
应对低温天气和降雪等情况,施工单位需制定相应的施工方案,采取适当的施工措施,同时进行热工计算以保证工程质量和施工进度。
2. 冬季施工的特点2.1 低温对材料影响大低温会影响混凝土的凝结和硬化过程,导致混凝土强度降低。
同时,材料的润湿性也会受到影响,影响施工质量。
2.2 寒冷气候对人员健康带来威胁低温环境下,人员易受寒冷气候的影响,容易发生感冒、冻伤等健康问题。
2.3 降雪对施工进度带来不利影响冬季容易有降雪,对施工进度和工程质量造成一定的影响。
3. 冬季施工措施3.1 温室和加热设备在施工现场搭建温室和设置加热设备,保持施工现场的温度,提供适宜的施工环境。
3.2 加热混凝土对墙体混凝土、地板混凝土等材料进行加热处理,提高混凝土的凝结和硬化速度,以避免低温对混凝土强度的影响。
3.3 保温措施采用保温材料对施工现场进行保温,减少热量流失,保证施工现场的温度。
3.4 安排合理的工作时间根据气温情况,合理安排工作时间,避免在气温较低的时段进行施工,减少对施工人员的影响。
4. 热工计算的重要性4.1 保证施工质量通过热工计算,可以确定施工材料的凝聚时间、凝聚速度等参数,从而保证施工质量。
4.2 提高施工效率通过热工计算,可以合理安排施工时间,提高施工效率,减少施工周期。
4.3 节约施工成本通过热工计算,可以选择合适的施工措施和物料,减少能源消耗,节约施工成本。
5. 结论冬季施工需要特别关注低温和降雪等因素对施工质量和进度的影响。
合理制定施工方案,采取适当的施工措施,并进行热工计算,可保证施工安全、质量和进度。
同时,注重施工人员的健康和安全,确保施工过程顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第1章编制依据 (1)第2章工程概况 (1)2.1 工程气象特征 (1)2.2 施工条件 (1)2.3 冬季施工内容 (1)铁路冬季施工工点 (2)第3章冬季施工总体组织及规划 (2)3.1 管理目标 (2)3.2 组织机构 (2)3.3 总体思路 (3)3.4 冬季施工一般规定 (3)第4章冬季施工技术要求 (3)4.1 一般要求 (3)4.2 施工要求 (3)4.3 混凝土拌制要求 (4)4.4 混凝土运输要求 (5)第5章冬季施工准备及保温措施 (5)5.1 施工前准备 (5)5.2 混凝土拌和站保温措施 (5)5.3 混凝土养护保温 (7)5.4 混凝土运输设备保温 (8)第6章冬季施工物资储备方案 (8)6.1 冬施物资储备要求 (8)6.2 冬施物资储备明细 (8)冬施物资储备明细表 (9)1第7章冬季施工管理制度 (9)7.1 施工现场管理 (9)7.2 施工用电管理 (9)第8章冬季施工质量保证措施 (9)第9章冬季施工安全保证措施 (10)9.1 安全管理措施 (10)9.2 安全应急预案 (11)第10章温度测试 (12)10.1 观测点位置 (12)10.2 观测次数及时间 (12)10.3 观测方法 (12)2第1章编制依据1、《铁路工程混凝土施工技术指南》铁建设(2010)241号2、《铁路混凝土工程施工质量验收标准》(TB 10424-2010)3、《铁路路基工程施工质量验收标准》(TB10414-2003)4、《铁路桥涵工程施工质量验收标准》(TB10415-2003)5、《铁路工程基本作业施工安全技术规范》TB10301-20095、新建铁路工程施工设计图纸6、山西省地区气象资料7、其它有关技术资料第2章工程概况2.1工程气象特征沿线属暖温带亚湿润气候区,受海拔高程的影响,夏无酷暑、冬季寒冷,昼夜温差较大,冬季以西风或西北风为主,夏秋季以东北风为主。
冻结期11月中旬至第二年3月中旬。
按对铁路工程影响的气候分区盂县、昔阳属寒冷地区,阳泉、平定、昔阳县属温暖地区。
历年极端最高气温41.7℃,历年极端最低气温-18.9℃,历年平均气温11.2℃;年平均降水量546.5mm;最大冻结深度0.68m。
2.2施工条件1)交通运输条件沿线公路主要为平阳路、国道207,其它道路为村村通道路。
2)水、电条件有施工引入线接入,可以满足施工用电要求。
沿线地下水不发育,施工、生活用水需采用接入自来水管网。
3)材料供应沿线建筑材料丰富,所需水泥、碎石可由当地砂石料场供应,沿线无合格河砂。
各种规格的碎石和片石由阳泉采石场、三郊石场、南外环等采石场供应,由汽车运至施工现场。
建筑用中粗砂产自河北省滹沱河流域,由汽车运至施工现场。
混凝土有拌合站集中拌合后采用混凝土运输车运至施工现场。
2.3冬季施工内容本标段冬季施工内容如下表:第3章冬季施工总体组织及规划3.1管理目标(1)安全目标:冬季施工期间无火灾、触电、职工伤亡等事故发生。
(2)质量目标:冬季施工的产品验收合格率100%。
3.2组织机构为加强冬季施工管理,确保工程建设工期、质量、安全,全面实现预期目标,针对冬季施工特点,以精干高效、以岗定人的原则,组建职能完善、体系健全、精干高效的管理机构。
3.2.1冬季施工领导小组组长:项目经理副组长:总工副经理安全总监组员:工程部、安质部、实验室3.2.2小组职责(1)认真贯彻有关冬季施工的各项法律法规及规章制度和标准。
(2)负责组织制定、审查冬季施工方案和各项施工技术、安全质量保证措施;并督促下属各管段施工作业现场严格按冬季施工方案和要求组织施工。
(3)对冬季施工过程进行监督检查,并对其进行指导。
(4)针对冬季施工的分部、分项工程有关人员进行施工技术、安全质量培训教育,并对其进行施工技术、安全质量交底。
(5)负责对冬季施工过程中出现的施工技术、安全质量等事故进行调查、分析和处理,以及上报监理和业主。
(6)负责落实有关冬季施工的工程材料、防寒物资、能源和机具设备。
3.2.3责任划分(1)组长:负责冬季施工方案的全面落实及督促工作。
(2)副组长:制定冬施管理办法,明确分工,责任到人;编制总体冬施方案,并监督、检查、指导方案的落实。
(3)工程管理部和试验室负责冬季施工施工方案、施工技术的制定,以及现施工技术指导、落实和检查。
(4)物资机械部负责施工现场各种机械设备的安全管理以及工程材料、防寒物资、能源和机具等物资保障。
(5)安全质量环保部负责施工现场的安全、质量、技术指导、落实和检查。
(6)各专业技术员负责本管段冬季施工的督促和落实。
3.3总体思路本次冬季施工混凝土浇筑工程在气温0℃以上时进行,0℃以下暂停冬季混凝土浇筑施工,其他施工项目根据温度及施工要求实施。
冬施关键工作主要为两方面:1、施工温度的监测2、混凝土的保温。
加强对施工温度的监测,可以合理的安排施工计划及布设保温措施。
做好混凝土从拌制到施工直至达到强度要求过程的保温,是保证混凝土施工质量的关键。
3.4冬季施工一般规定根据《铁路混凝土工程施工技术指南》规定,当环境昼夜平均气温(最高和最低气温的平均值)连续3d低于5℃或最低气温低于-3℃时,混凝土工程应按冬季施工规定进行施工。
混凝土施工参照本地区冬施资料文件和历年的施工经验,冬季施工大约自11月15日~次年3月15日,冬季施工历时4个月,在此期间的施工将受到气候的影响,需采取相应的措施。
根据目前的总体施工形势,本项目冬季施工时间计划为2018年11月15日至2018年11月30日。
当环境昼夜平均气温连续3d高于5℃时解除冬季施工。
第4章冬季施工技术要求4.1一般要求1)当工地昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于-3℃时,混凝土施工应按冬期施工办理。
当气温低于0℃时,本标段暂停混凝土施工。
2)冬期施工期间,混凝土强度达到设计强度的40%之前,不得受冻;3)进入冬期施工前,收集工地气象台(站)历年气象资料,设置工地气象观测点,建立观测制度,及时掌握气象变化情况;落实有关工程材料、防寒物资、能源和机具设备;根据冬期施工方案及技术措施,对有关人员进行技术交底或培训。
4)混凝土工程冬期施工期间,应采取有效的防火、防滑等安全保证措施。
4.2施工要求1)钢筋冷弯温度不宜低于-20℃,当温度低于-20℃时,不得对 HRB335、HRB400钢筋进行冷弯操作。
2)对钢筋的电弧焊接设置防雪、防风及保温措施,并选用韧性较好的焊条。
焊接后的接头严禁立即接触冰雪。
3)钢筋的电弧焊接采取分层控温施焊。
热轧钢筋焊接的层间温度控制在150℃~350℃。
根据钢筋牌号、直径、接头形式和焊接位置选择焊条和焊接电流。
焊接时采取防止产生过热、烧伤、咬肉和裂缝等措施。
4)混凝土浇筑前,应清除模板及钢筋上的冰雪和圬垢。
5)混凝土浇筑应采用分层连续的方法浇筑,分层厚度不得小于20cm。
6)冬季混凝土施工缝的处理除符合下列要求:1 当旧混凝土面和外露钢筋(预埋件)暴露在冷空气中时,应对距离新、旧混凝土施工缝 1.5m 范围内的旧混凝土和长度在 1.0m 范围内的外露钢(预埋件)进行防寒保温。
2 当混凝土表面温度不低于2℃时不需加热养护,对于非冻胀性地基或旧混凝土面,可直接浇筑混凝土。
3 当混凝土需加热养护时,新浇筑混凝土与邻接的已硬化混凝土或岩土介质间的温差不得大于15℃;与混凝土接触的地基面的温度不得低于2℃。
7)拆除模板和保温层应符合下列规定:1非承重模板应在混凝土强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,方可拆除。
承重模板应在混凝土强度达到设计强度75%后方可拆除。
2 混凝土与环境的温差不得大于15℃。
当温差在10℃以上但低于15℃时,拆除模板后的混凝土表面采取临时覆盖措施。
3 采用外部热源加热养护的混凝土,当养护完毕后的环境气温仍在 0℃以下时,应待混凝土冷却至5℃以下且混凝土与环境之间的温差不大于15℃后,方可拆除模板。
8)冬期施工的混凝土除应按正常施工制作标准混凝土试件外,应根据养护、拆模和承受荷载的需要,增加与结构同条件养护的施工试件不少于 2 组。
此种试件应在解冻后方可试压。
9)冬期施工期间,混凝土强度达到设计强度的 40%之前,不得受冻4.3混凝土拌制要求1)冬期混凝土施工前对配合比进行选定试验。
混凝土选用较小的水胶比和较小的坍落度。
2)冬期混凝土施工定期对水、外加剂及骨料加入搅拌机时的温度进行检测,以及混凝土拌和、浇筑、养护时的环境温度,每一工作班至少检测4次。
3)混凝土搅拌时间宜较常温施工延长 50%左右。
4.4混凝土运输要求1)混凝土搅制好后,采用混凝土罐车及时运到浇灌地点,在运输过程中,要注意防止混凝土热量散失、表层冻结、混凝土离析、水泥砂浆流失、坍落度变化等现象。
冬季混凝土罐车上需覆盖包裹特制的罐衣,以加强运输过程中的保温覆盖,保证混凝土入模温度大于5℃,同时合理组织,要求工序安排紧凑,车到卸料,不等车,减少混凝土等待入模的时间。
2)加强运输便道维护力量,及时清除积雪,防止路面结冰,确保道路畅通无阻,避免出现堵车现象。
3)采用泵车浇筑混凝土时,泵车应采取保温措施,砼输送管用5cm厚岩棉被包裹保温。
第5章冬季施工准备及保温措施5.1施工前准备1)施工前排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水造成场地结冰现象。
2)根据冬期施工项目的安排进行保温材料的准备。
3)施工前对机械设备全面进行一次检查,机械车辆更换低温燃料及添加防冻液,在冰雪天安装防滑链等措施。
对机械传动部位要及时检查,如有缺陷,及时维修、调整。
4)收集工地气象台(站)历年气象资料,收听每日气象预报并做好记录,及时掌握气象变化情况。
5)组织有关管理人员及各工种操作人员学习有关冬季施工的理论、规范、规定和施工技术。
6)备足备齐冬季施工用电热毯、保温篷布及保温棉毡等各种保温周转材料。
5.2混凝土拌和站保温措施5.2.1拌和水加热对拌和用水采用加热棒加温,水的加热温度不宜大于80摄氏度,根据混凝土拌和温度热工计算,保证混凝土出机温度不小于10℃,需保证拌合用水温度达到53摄氏度。
据此拌合站设置临时水池1处,体积15m³,由水温0℃加热至53℃,加热时间不小于10h,需配备加热棒功率为120KW。
热工计算及加热棒功率计算如下:1)热工计算依据C30混凝土配合比进行计算由计算可知,水温达到53℃,拌合物可达到10.6℃2)加热棒功率计算Q= 1.15*4.2*15*1000*(53-0)/10/3600=106.6KW注:1、1.15---初加热过程中的热损失,包括蒸发热及传导热2、4.2--- 水的比热容3、初始水温按0摄氏度算,加热至53℃4、加热时间不小于10h5、水池体积为15m³由计算可知,配备加热棒120KW满足加热要求。
