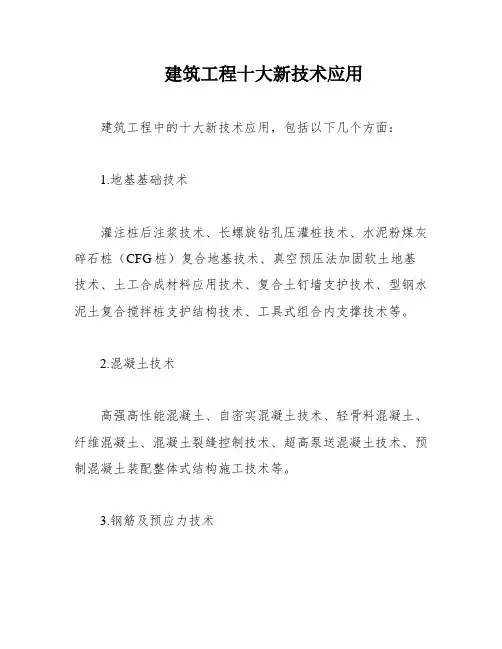

工程新技术应用

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

第一章、编制依据 (1)

第二章、工程概况 (1)

第三章、新技术应用计划 (2)

第四章、新技术应用项目实施方案 (2)

第一节、地基基础和地下空间工程技术 (2)

第二节、混凝土技术 (6)

第三节、钢筋与预应力应用技术 (6)

第四节、钢结构技术 (20)

第五节、机电安装工程应用技术 (20)

第六节、绿色施工技术 (32)

第七节、建筑防水新技术 (33)

第八节、抗震加固与监测技术 (39)

第九节、信息化应用技术 (41)

第五章、新技术应用项目质量保证措施 (41)

第六章、新技术应用项目环境安全保证措施 (43)

第一章、编制依据

1、新技术示范工程申报书及合同;

2、工程施工图纸;

3、国家现行有关工程施工和验收的标准、规范、规程;

4、类似工程施工经验等;

5、本工程施工组织设计。

第二章、工程概况

本工程建筑面积约56000m2,主要由三大功能部分组成,包括市民健身、青少年活动中心、科普教育中心以及地下停车库,均为框架结构。钢筋连接采用直螺纹机械连接与人工搭接相结合,筏板、外墙及车库顶板采用抗渗混凝土。外墙保温均采用粘帖保温板外保温系统施工技术。外墙为玻璃幕墙,内墙采用加气混凝土砌块砌筑。工程设计抗震等级为二级,抗震设防烈度7度,结构使用年限50年,耐火等级为一级,地下防水等级为一级。地下室防水采用刚柔结合复合防水做法,P6抗渗防水混凝土。卫生间采用聚氨酯防水涂料防水处理。

该工程设有给排水、通风与空调系统、强弱电变配系统、综合布线系统等,科学技术含量高,是集地下停车场、科普教育、健身、商业为一体的综合性建筑。

第三章、新技术应用计划

根据实际情况,经研究计划采用以下九项新技术:

1、地基基础和地下空间工程技术

2、混凝土技术

3、钢筋与预应力应用技术

4、钢结构技术

5、机电安装工程技术

6、绿色施工技术

7、建筑防水新技术

8、抗震加固与监测技术

9、信息化应用技术

第四章、新技术应用项目实施方案

第一节、地基基础和地下空间工程技术

本工程基础开挖深度约为10.3m,基坑周边采用土钉墙复合方式进行支护。

一、土钉墙施工控制要点:

(1)原材料控制要点

①土钉钢筋采用HRB335级或HRB400级热轧变形钢筋,直径在18-32mm的范围内。钢筋网宜采用HPB235级钢筋,钢筋直径宜为

6-1Omm,钢筋网间距宜为150-300mm。

②喷射混凝土应优先选用强度等级不低于32.5 的硅酸盐水泥或普通硅酸盐水泥。

③砂、石子:采用细度模数不小于2.3的中砂和粒径不大于12 mm 的细石。砂含泥量不大于3%,石子含泥量不大于2%。

(2)施工技术要点

①施工工艺:

工作面开挖—清理边坡—孔位布点—成孔—安设土钉钢筋—注

浆—铺设钢筋网—喷射混凝土面层—开挖下一步。

②工作面开挖

土钉支护应按设计规定的分层开挖深度按作业顺序施工,在完成上层作业面的土钉与喷混凝土以前,不得进行下一层深度的开挖。支护分层开挖深度和施工的作业顺序应保证修整后的裸露边坡能在规定的时间内保持自立并在限定的时间内完成支护,即及时设置土钉和喷射混凝土。基坑在水平方向的开挖也应分段进行,可按10-20m分段。

③清理边坡

基坑开挖后,基坑的边壁宜采用小型机具或铲锹进行切削清坡,以达到设计规定的坡度。

④孔位布点

土钉成孔前,应按设计要求定出孔位并作出标记和编号。

⑤成孔

根据设计要求的平面位置,孔深,下倾角,孔径,选择合理的钻孔设备。成孔过程中应做好成孔记录,按土钉编号逐一记载取出的土体特征、成孔质量、事故处理等。应将取出的土体与初步设计时所认定的加以对比,有偏差时应及时修改土钉的设计参数。

⑥清孔

钻孔后应进行清孔检查,对孔中出现的局部渗水塌孔或掉落松土应立即处理。成孔后应及时安设土钉钢筋并注浆。

⑦安设土钉钢筋

钢筋使用前应调直,除锈,涂油。为保证钢筋处于钻孔的中心部

位,土钉钢筋置入孔中前应先设置定位支架,支架沿钉长的间距为2-3m,可为金属或塑料件,其构造应不妨碍注浆时浆液的自由流动

⑧注浆

土钉钢筋置入孔中后,可采用重力、低压(0.4-0.6MPa)或高压(1-2MPa)方法注浆填孔。

水平孔应采用低压或高压方法注浆,压力注浆时应在钻孔口部设置止浆塞(如为分段注浆,止浆塞置于钻孔内规定的中间位置),注满后保持压力3-5min。

对于下倾的斜孔采用重力或低压注浆时宜采用底部注浆方式,注浆导管底端应先插入孔底,在注浆同时将导管以匀速缓慢撤出,导管的出浆口应始终处在孔中浆体的表面以下,保证孔中气体能全部逸出。

注浆时需加入早强剂和膨胀剂,以提高注浆体早期强度和增大土钉与孔壁土体的摩擦力。

⑨铺设钢筋网

在喷射混凝土前,面层内的钢筋网片应牢固固定在边壁上并符合规定的保护层厚度要求。钢筋网片可用插入土中的钢筋固定,在混凝土喷射下应不出现振动。

钢筋网片可用焊接或绑扎而成,网格允许偏差为±10mm。钢筋网铺设时每边的搭接长度应不小于一个网格边长或200mm,如为搭焊则焊长不小于网筋直径的10倍。

⑩喷射混凝土面层

喷射混凝土时喷射顺序应自下而上,喷头与受喷面距离宜控制在

0.8-1.5m范围内,射流方向垂直指向喷射面,在钢筋部位应先喷钢筋后方,然后再喷填钢筋前方,防止在钢筋背面出现空隙。也可在铺设钢筋网片之前初喷一次,铺设网片之后再进行复喷,一次喷射厚度不宜小于40mm。喷射混凝土前应先向边壁土层喷水润湿,喷射时应加入速凝剂以提高混凝土的凝结速度,防止混凝土塌落。

为保证喷射混凝土的厚度,可用插入土内用以固定钢筋网片的钢筋作为标志加以控制。当面层厚度超过100mm时应分二次喷射,每次喷射厚度宜为50-70mm。

(3)应注意的问题

土钉墙支护最下一步的混凝土面层宜插入基坑底部以下,深度不小于0.2m,在基坑顶部也宜设置宽度为1-2m的喷混凝土护顶。

土钉墙支护宜在排除地下水的条件下施工,应采取的排水措施包括地表排水、支护内部排水以及基坑排水,以避免土体处于饱和状态并减轻作用于面层上的静水压力。基坑顶部四周可做散水和排水沟,坑内应设置排水沟和集水坑,并与边壁保留0.5-1m的距离,集水坑内积水应及时抽出。

如基坑侧壁水压较大时可在支护面层背部插入长度400-600mm、直径不小于40mm的水平导水管,外端伸出支护面层,间距1.5-2m,以便将混凝土面层后的积水排出。

第二节、混凝土技术

本工程采用筏板基础,属于大体积混凝土,施工过程中要重点防治混凝土裂缝。

1、混凝土裂缝防治技术措施:

相关文档
最新文档
