施工现场总平面布置方案第一节施工现场平面布置原则及依据1。
1布置原则根据本工程所处的地理位置和工期要求,并结合工程实际特点,施工现场布置原则:规划合理、整洁美观、满足现场动态管理;合理布置施工道路和加工场区,保证运输方便通畅,减少二次搬运;施工区划分和场地的确定符合工艺流程,减少施工中的相互干扰;各种临时设施的布局和设置满足整个施工期间的管理和生产的需要.1.2布置依据1、现场红线、已有围墙、水源、电源位置,以及现场勘察成果;2、总平面图、建筑平面、立面图;3、总体部署和主要施工方案;4、安全文明施工及环境保护要求;第二节施工现场临时设施平面布置2。
1围墙及大门施工现场南向木莲冲路临街面业主己制作安装全封闭的4.0m高巨型宣传彩喷;西向则新砌2。
5m围墙双面水泥砂浆抹灰;北向则沿用原有老围墙;根据原场地实际情况,东面圭塘路紧邻营销中心处作施工现场主入口,因施工场地内土方施工单位、基坑支护施工单位等多家单位同时施工,在东面我部设置1处入口,土方施工单位则设置一进一出两扇大门,出口处设置冲车装置,所有车辆出门必须清洗,防止污染场外道路.各出入口设门卫。
围墙外表面图案定期清理保持整洁,并按照业主和行政管理部门意见及相关规定进行涂刷。
大门详图如下图:2.2施工道路施工现场东侧大门入口处设4.5米宽施工道路,大门入口至办公楼路段路面采用200厚C15混凝土硬化,办公楼至基坑底路段路面采用满铺路基箱成型。
2.3生活区生活区设在现场东侧新建营销中心正后方,与营销中心平行间距1。
施工现场平面布置及工地管理
施工现场平面布置及工地管理3.1 施工平面布置1、办公区和生活区布置由围墙分开,办公区和生活区布置在施工场地外侧,便于车辆进出。
2、施工区平面布置应尽量减少二次搬运,减少运输距离,水、电布置应合理的敷设到各施工点,临时建筑应尽量利用围墙,降低成本。
3、生活区布置应体现人性化原则,注重提高职工的生活质量。
本工程临时设施布置如附表五所示。
工程临时用地表如附表六所示。
3.2 工地使用权与出入权工程施工承包合同签订后,为合法获取工地使用权和出入权,将由项目经理负责组织,项目经理部综合部具体实施,以业主提供的承包商使用土地的范围(相关批复文件,设计资料)为依据,办理下述手续。
工地使用权和出入权表工程开工前,由项目部负责组织实施,在施工所在地、以县(市)级为单位,由县(市)级政府部门主持,土地、林业、公安等部门以及村级领导参加,召开施工现场会,明确工程建设目的和意义,以及各方应尽的义务等。
3.3 工地管理方案与制度3.3.1 工地管理方案加强施工平面管理,严格按照本《施工组织设计》总体施工平面布置图和各工序专项施工方案布置图要求组织施工,施工前应圈定作业范围,并设置施工范围警戒,现场醒目处设置公告栏:◆工程规模、业主单位、发包单位、监理单位、设计单位、施工单位◆现场施工组织及主要负责人名单◆安全生产、文明施工目标◆安全及文明施工提示牌◆项目管理制度加强质量、安全环保及文明施工的管理,达到绿色施工。
办理一切施工所需手续,接受地方监督站、文物管理部门的监控管理。
规范场容:施工现场实行定置管理,按照各工序施工方案要求,结合现场施工条件,合理布置和使用施工场地,施工材料、设备、工器具等要按现场施工布置图划定的区域放置。
要求摆设整齐,并按品种、规格分类挂牌标识;加强各级管理及施工人员的思想和素质教育,抓好文明施工建设,保证“工完料尽场地清”,搞好与群众的关系。
3.3.2 工地管理制度●严格执行地方安全、治安、消防及交通管理法规和要求,办理劳务人员的暂住手续,制定现场防火、防盗等管理制度;●争取取得地方政府和项目法人的最大支持,开工前召开地方工作会议,听取各方的建议和意见,制定出切实可行的管理办法;●施工过程中要严格执行地方文物管理规定,施工时发现具有价值的文物应保护好现场,及时通知项目法人、监理工程师及当地文物管理部门进行处理;●参加施工的全体施工人员必须遵守工地安全保卫及出入管理制度、工地环境卫生制度、工地消防管理制度、工地作息及工作规范制度、材料和机具设备管理制度、施工岗位责任制度等,规范作业行为。
建筑施工现场规划与平面布置方案范本
整体解决方案系列建筑施工现场规划与平面布置方案(标准、完整、实用、可修改)编号:FS-QG-46954建筑施工现场规划与平面布置方案Construction site planning and floor plan说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定一、施工现场概况xx花园10#、11#住宅楼位于深圳市农科园农轩路与丰田路交汇处,总建筑面积约16976.04平方米。
为两栋十二层短肢剪力墙框架结构。
现场供临时使用的道路有农林路、丰田路。
目前小区D 号路已经完工,消防车道待建。
消防车道和东海西路西面为现场主要临时用地。
从主体建筑物和施工场地的分布来看,能够利用的场地主要分布在南侧,南北距离约70米,为材料运输带来困难。
二、现场规划1、根据现场的实际情况,结合主体工程量的分布及工期要求,在施工阶段,施工场地集中在建筑物南侧和两栋建筑物之间的地下室板面上。
周围施工道路主要有农林路和丰田路,入口处在建筑物北侧。
2、现场工程标志牌设计严格按深圳市建设局文件规定的尺寸和规格制作。
现场设置工程标牌(五牌一图):施工总平面图工程概况牌文明施工管理牌组织网络牌安全纪录牌防火须知牌其中,工程概况牌设置在工地大门入口处,载明项目名称、规模,开竣工日期、施工许可证号、建设单位、设计单位;质量、安全监督单位、施工单位、监理单位和联系电话等。
3、临设布置:临时建筑物、构筑物包括办公用房、宿舍、食堂、卫生间及化粪池、水池皆用砖砌,要求稳固、安全、整洁,并满足消防要求,集体宿舍与作业区隔离,人均床铺面积不小于2平方米,适当分隔,防潮、通风、采光性能良好。
按规定架设用电线路,严禁任意拉线接电,严禁使用电炉和明火烧煮食物。
4、成品、半成品、原材堆放:严格按施工组织设计中的平面布置图划定的位置堆放成品、半成品和原材料,所有材料应堆放整齐。
5、现场场地和道路场内道路要平整、坚实、畅通。
施工部署及施工现场总平面布置
施工部署及施工现场总平面布置1.施工现场平面布置本工程施工现场较大,根据施工需要,结合现场地理条件及总进度条件,本着场地布置合理,有利于现场管理及文明施工的原则进行施工总平面布置。
现场只设保安室.卫生间.临时办公室.材料库房及机械设备安装.运行场地。
详见附录(五)《施工总平面布置图》。
1.平面布置规划:施工计划在现场设置机具库房(仓库)和苗木.物质堆放场地.施工标志物,临时办公用房(办公室).职工宿舍及生活用房均在附近租用,在临时设施搭设处设置施工用水.用电接驳点,施工用水.用电计划根据业主提供进行搭接。
若无法提供水电接驳点,我单位将自行组织发电机及洒水车保证施工的用水及用电。
2.搭设原则:施工场地大小按结构投影范围来布置,做到占空不占地,既要维持道路及交通,又要进行施工;在施工场地四周设置临时性围护,既要美观又要耐用坚固;在工地出入口设置洗车点,不污染工地周围的道路路面;铺设施工便道,质量按技术规范需求;施工场地布置须考虑下述施工设施的合理布置:临时生产设施.花草苗木的存放场地.施工场地的水平运输,临时生活设施,施工临时道路.施工用水电管路和施工场地排水等。
具体的布置原则为:适应各施工阶段的生产需要,利于施作业业。
施工现场采用彩条和围栏围蔽,严格执行《关于加强市政园林和管线建设工程文明施工管理的通知》和《关于规范市政工程文明施工围蔽设施的通知》的规定场地生活污水排入附近市政污水管道。
待除临时设施占地外的施工区域施工完毕后,拆卸临时设施,将临设处稍滞后施工,但施工总工期不发生变化。
临时设施的搭建遵照业主或监理工程师的指令进行搭设,施工用水.用电现场协调解决。
3.施工平面管理1)平面管理原则:(1)在工程实施前,制定详细的大型机具使用,进退场计划,材料加工.堆放.运输计划,以及各工种施工队伍退场调整计划。
同时,制定以上计划的具体实施方案,严格依照执行标准.奖罚条例,实施施工平面的科学.文明管理。
(2)平面管理计划的确定,施工平面科学管理的关键是科学的规划及周密详细的具体计划,在工程进度网络计划的基础上形成材料.施工机械.劳动力的进退场,布设网络计划,以确保工程进度,充分.均衡的利用平面为目标,制定出符合实际情况的平面管理实施计划。
施工现场总平面布置及管理
施工现场总平面布置及管理一、总平面布置原则施工现场场地布置合理是完成本工程施工任务的关键之一,其计划布置的好坏,直接影响本工程施工进度、施工成本、施工顺利进行以及施工期间的安全,根据我们以往的经验,本工地场地布置的原则如下:1、施工现场内临时设施布置使用业主提供的临时设施搭建场地;2、不妨碍施工测量放线,保障运输畅通;3、依实际地形布置场地,减少建场费用;4、各工种间的作业不产生干扰;5、符合文明施工、环境保护和安全生产要求。
二、总平面布置1、临时设施布置施工现场布置生产区、材料加工区、材料堆放场地等;办公(生活)区搭建在业主提供的专门区域,2、材料加工场地布置钢筋等材料加工场地设在进基坑坡道左侧紧临场地,原则为不占或少占桩位,场地尺寸为30×20m。
3、材料存放区、卸货区护壁砼搅拌场设3个,每场地尺寸为15×15m。
4、建筑垃圾、废弃物堆放区在大门洗车平台东北侧设置一15×15m建筑垃圾、废弃物堆放场,该场临近基坑施工区又紧邻道路,便于建筑垃圾存放及清运。
5、供水、供电线路布置在施工现场内四周设环形供水管线,供电线路沿塔楼中心位置采用五色架空处理。
6、临时道路布置场区内临时道路根据现场实际情况设置,铺设石粉(砖渣)垫层,碾压密实,以满足车辆通行要求。
7、生产生活设施布置具体位置见施工平面布置图。
三、临时工程做法1. 围墙及大门围墙按甲方要求设置;围墙、大门标识按要求统一实施。
2、场地道路及排水设施。
因本项目场地南侧已有临时道路。
3. 临时用水用电3.1施工用水现场内沿场地四周设环形供水管线。
3.2施工用电本工程临时施工用电接驳口由业主提供,现场设置总配电房,用电线路沿场地半环形供电线路。
4、生产及生活设施4.1生产设施施工区临设包括加工作业棚、材料库、机械房等,加工作业棚采用钢管塔设,高4m,上覆铁皮瓦。
并在施工区及临设区设置照明设施以满足夜间施工需要。
4.2生活设施办公区是建设单位、监理、现场管理人员的办公室、会议室、实验室用房;生活区主要是管理人员及各工种工人宿舍、食堂、洗手间。

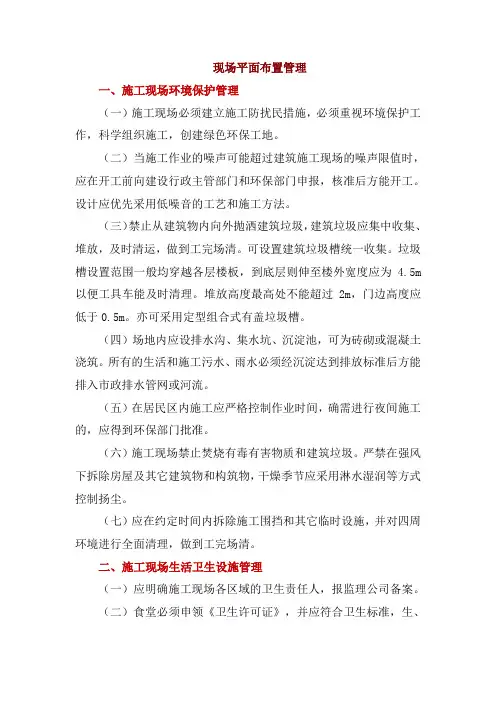

现场平面布置管理
现场平面布置管理一、施工现场环境保护管理(一)施工现场必须建立施工防扰民措施,必须重视环境保护工作,科学组织施工,创建绿色环保工地。
(二)当施工作业的噪声可能超过建筑施工现场的噪声限值时,应在开工前向建设行政主管部门和环保部门申报,核准后方能开工。
设计应优先采用低噪音的工艺和施工方法。
(三)禁止从建筑物内向外抛洒建筑垃圾,建筑垃圾应集中收集、堆放,及时清运,做到工完场清。
可设置建筑垃圾槽统一收集。
垃圾槽设置范围一般均穿越各层楼板,到底层则伸至楼外宽度应为 4.5m 以便工具车能及时清理。
堆放高度最高处不能超过2m,门边高度应低于0.5m。
亦可采用定型组合式有盖垃圾槽。
(四)场地内应设排水沟、集水坑、沉淀池,可为砖砌或混凝土浇筑。
所有的生活和施工污水、雨水必须经沉淀达到排放标准后方能排入市政排水管网或河流。
(五)在居民区内施工应严格控制作业时间,确需进行夜间施工的,应得到环保部门批准。
(六)施工现场禁止焚烧有毒有害物质和建筑垃圾。
严禁在强风下拆除房屋及其它建筑物和构筑物,干燥季节应采用淋水湿润等方式控制扬尘。
(七)应在约定时间内拆除施工围挡和其它临时设施,并对四周环境进行全面清理,做到工完场清。
二、施工现场生活卫生设施管理(一)应明确施工现场各区域的卫生责任人,报监理公司备案。
(二)食堂必须申领《卫生许可证》,并应符合卫生标准,生、熟食操作应分开,熟食操作时应有防蝇间或防蝇罩,禁止使用非食用塑料制品作熟食容器。
炊事员和茶水工需持有效的健康证明上岗,工作时要穿戴“三白”(白色工作帽、白色工作服、白色口罩),严禁穿拖鞋,保持个人卫生。
食堂垃圾应装在专门容器或专用塑料袋内,实行封闭管理。
(三)工地必须供应达到卫生标准的饮用水,并设有保温容器,定点设置,茶具要消毒,严禁作业人员喝生水。
夏季施工应有防暑降温措施。
(四)生活区应设置符合安全卫生标准的男女厕所并挂牌。
厕所内墙应贴瓷砖,地面要硬化,厕所外墙要抹灰刷白,留有通气孔,夜间有照明,并有水源供冲洗,同时设简易化粪池或集粪池,加盖并定期喷药,厕所每日有专人负责清洁。
施工现场总平面布局一般规定
施工现场防火巡查与检查
• 防火巡查的内容应当包括: • 1、用火、用电有无违章情况; • 2、安全出口、疏散通道是否畅通; • 3、安全疏散指示标志、应急照明是否完好; • 4、消防设施、器材和消防安全标志是否在位、完整; • 5、常闭式防火门是否处于关闭状态,防火卷帘下是否堆放物品影响使用; • 6、消防安全重点部位的人员在岗情况; • 7、其他消防安全情况。
情况; • 9、消防(控制室)值班情况和设施运行、记录情况; • 10、防火巡查情况; • 11、消防安全标志的设置情况和完好、有效情况;
第20页/共28页
施工现场消防措施
在保证防火间距的基础上,施工现场消防措施 还要满足下列要求: 1、防火间距中,不应堆放易燃和可然物品。 2、施工现场消防车道宽度不小于3.5m,当道 路的宽度仅能供一辆车通行时,应在适当地点 修建回转车场。严禁占用场内通道堆放材料。 3、施工现场应设有足够供应消防用水的给水 管道或蓄水池。 4、施工现场的道路,夜间应有照明设备。
材料。
•
3.施工现场动火,必须执行审批制度。
•
①一级动火作业,应由项目经理填写动业。
•
②二级动火作业由工地生产负责人填写动火申请表和编写防
火技术措施方案,报项目经理审批后,方可动火。
•
③三级动火作业,由所在班组填写动火审批申请表,经工地
2.施工现场车辆出入通行道路,宽度不小于3.5m。 3.施工现场必须敷设好消防管线、干管直径不小于100mm,支管不小
于65mm,还要根据现场暂设情况合理设置消火栓。消火栓处设明显 标志,夜间用红灯显示。 4.室外消火栓应沿消防车道或堆料场内交通道路的边缘设置,消火栓 之间的距离不应大于50m。 5.采用低压给水系统,管道内的压力在消防用水量达到最大时,不低 于0.1Mpa;采用高压给水系统,管道内的压力应保证2支水枪。同 时覆盖堆料场内最远最高处的要求,水枪充实水柱不小于13m。每支 水枪的流量,不应小于每秒5升。
桩基础施工现场平面布置与管理方案
桩基础施工现场平面布置与管理方案1平面布置本工程文明施工严格按照市建设工程现场文明施工管理的有关规定,加强建设工程现场文明施工的管理,维护市容整洁和城市安全,实行文明施工规范化、标准化、制度化。
1.1施工现场平面布置图:包括临时设施、现场交通、现场作业区、施工设备及机具的布置、成品、半成品、原材料的堆放位置等。
详见附图《施工总平面布置图》。
临时用水:根据以往施工经验,现场总水管采用DN100镀锌钢管,消防用水管采用DN100镀锌给水管,能满足施工及生活用水需要。
临时用电:详见3《临时用电方案》。
1.2现场围栏的设计:1)、本工程工地大门采用钢板门,门扇为密闭不透式,表面涂刷蓝色油漆。
入口处设方形门柱,截面尺寸700×700mm。
2)、工地现场在红线范围内按建设单位要求已完成连续、密闭的砖砌围墙。
在现场出入口处设置洗车台位。
1.3现场工程标志牌的设计(五牌一图):施工现场设置工程标牌,工程标牌为施工总平面布置图,工程概况牌、文明施工管理牌、组织网络牌、安全纪律牌、防火须知牌。
工程概况牌设置在工地围墙的醒目位置上,载明项目名称、规模、开竣工日期、施工许可证号、建设单位、设计单位、质量安全监督单位、施工单位、监理单位和联系电话等。
字体要用仿宋体书写,字迹书写要求清晰、美观。
1.4临时建筑物、构筑物、硬地化、道路等单体设计:1)、本工程临时宿舍、食堂、沐浴间、卫生间主要采用组合板房,宿舍应具备良好的防潮、通风、采光等性能,并与作业区隔离。
人均床铺面积不少于2平方,并进行适当分隔。
按设计架设用电线路,严禁任意拉线接电,严禁使用电炉和明火烧烤食物。
2)、门卫采用砖砌房,钢筋砼楼板,地面采用水泥砂浆压光;食堂、卫生间地面铺贴瓷片。
3)、成品、半成品及原材料的堆放。
严格按施工组织设计中平面布置图规定的位置堆放成品、半成品和原材料,所有原材料应堆放整齐,不得侵占市政道路及公用设施。
确需临时占用的,应由建设单位提出申请,由建设主管部门签署意见,经有关部门批准,并将批准号的标准悬挂在现场。
施工现场平面布置措施
施工现场平面布置(一)实施原则我公司项目管理部全面负责工程质量、进度、安全及文明施工等工作。
对于本工程,本公司将其作为一个重点工程来对待,在组织、资源方面予以重点保障。
一切工作围绕工程总体目标展开,确定各目标实施方法,制定实现目标的保证措施。
场地布置必须满足国家、地方相关规定以及招标文件的有关要求。
按照施工部署确定的施工区域、流水段划分和施工顺序,合理布置大型施工机械。
每个施工区的大型机械相对独立,保证满足施工需求。
按施工部署确定的施工区域和流水段划分,统筹协调各施工区料场的布置,使之满足工作流程。
并且各施工区料场要相对独立,减少施工中的相互干扰。
各施工区料场尽量布置在工作范围内或其他垂直运输机械设备的近距离处,以减少二次运输。
合理布置施工道路,保证运输方便通畅,减少运输距离和二次搬运。
临时设施的布置应能满足整个施工期间管理和生产的需要,同时满足安全、环境、消防等方面的管理要求。
尽可能利用前期建设的各种临时设施,缩短交接和建设周期,降低工程成本。
根据交叉施工原则的施工流程,按时间段进行分阶段布置,而不是简单按施工分部分项进行布置。
同时,现场机械将根据本工程地理位置、建筑、结构等特点进行布置,以满足整个现场、施工过程的要求。
施工现场临时设施的搭建不得损坏测量控制网的测量标志,不得影响测量标志的通视条件。
本工程施工时需建立有效的排水系统,并进行日常维修,防止对周边路面造成污染,做到工地临时排水措施畅通有效,达到“平时无积水,雨后退水快”的效果。
中标后搭设的所有临时设施,在竣工验收合格后15天内自行拆除清运完毕。
为便于现场管理,现场必须进行封闭式施工。
在施工现场的出入口按要求美化布置,大门明显处设置工程概况及管理人员名单标牌,在大门内设置施工现场总平面图,安全生产、消防保卫、环境保护和文明施工制度板,安全宣传标语、安全警告牌。
严格运行公司质量、职业健康安全、环境三合一管理体系,按管理体系的要求,进行全过程的质量、职业健康安全、环境控制。
施工现场平面布置方案
施工现场平面布置第一节、施工现场平面布置原则本工程主要施工项目包括道路、交通、排水、给水、景等工程,总体布设原则如下:1、合理安排施工程序,进行施工场地规划,将施工对周边交通及周围环境影响程度降至最小,将现有场地的作用发挥到最大。
2、施工总平面布置总体上坚持阶段性、适用性、灵活性特点。
3、现场布置既要满足施工要求,方便施工管理,又要确保施工质量、安全、进度和环保的要求。
4、施工现场布置整洁、有序,同时做好施工废水净化排放、防尘、防噪措施,创建文明施工工地。
5、场地布置遵循“三防”原则,防火、防水、防盗设施齐全,布置合理,消除不安定因素。
6、施工现场实行“三区”(作业区、材料区、生活区)隔离。
三区设置符合安全标准,标识清楚醒目。
根据施工工序及现场情况布置各工种作业加工棚,以便于施工操作。
现场办公室设置在明显位置,设施符合施工条件要求,做到各项管理制度齐全、上墙。
7、排水施工时采用围挡进行施工现场围蔽,围挡占地保证符合业主要求及规划占地要求,布设时,考虑尽可能地避免材料二次倒运,避免场内道路进行多次迁改,电、水管线埋设符合标准规范。
8、现场施工用电与用水情况执行国家及天津市标准规范,做到安全用电,安全施工,节约水电资源。
第二节、施工现场平面布置1、项目部及民工生活区建设(1)、项目部布置项目经理部采用单层彩板房结构,占地面积约3000m2,主要设置项目各领导办公室、各科室办公室、会议室、驻地监理办公室以及业主代表办公室等。
同时在办公区后面设置食堂、宿舍、卫生间、淋浴室、洗漱间等生活设施用房。
在项目部大门两侧设置五牌一图以及宣传栏。
项目部驻地办公室,占地面积800m2,主要设置项目值班办公室、小会议室、休息室、值班宿舍、警卫室、厕所及浴室。
工程项目部具体布置情况见“项目经理部平面布置示意图”。
项目经理部平面布置示意图在项目部及民工生活区按规定配足、配齐合格有效的消防器材,保证生活及办公区的安全防护。
3、现场施工区建设根据现场场地划分,为方便施工,分别设置钢木材料加工区、存放区以及周转材存放区,各类加工区、存放区布置以方便进出装卸、方便施工为原则,尽量减少二次倒运。
施工现场平面布置
施工现场平面布置1、施工现场平面布置原则(1)项目部的设置及布置项目部的选定,应选择在交通、水电、通信条件好的地点;房屋应能适应现代化管理要求和环境要求,与会议室和较为宽敞办公环境,场地能停放车辆,而且有较为整洁、卫生的食堂和宿舍。
项目部布置,会议室、办公室布置应简洁大方、使用经济,满足现代化管理需要,能体现企业精神和企业形象。
项目部主要配置,项目部配置指挥车、电脑、传真机及电视等办公与生活用品;并且为了更好的实施施工管理,我公司决定在施工现场运用“普捷工程项目管理系统”进行施工管理,同时配备相应的硬件及软件设施。
(2)施工队驻地的设置及布置施工队驻地的选定。
施工队驻地一般选择在施工控制段中央,交通较为便利的点。
应有较为宽敞伙房、职工活动室和卫生条件较好的职工宿舍,一般选择条件较好的民房。
施工队驻地的布置,在职工活动室按公司组建及管理要求进行布置,目标上墙、公式上墙,体现企业精神和班组的特点。
施工队驻地的主要配置,包括电视、VCD等生活用品及各种施工手持工具。
(3)材料站的设置与布置材料站的选定,材料站应选定在交通便利、能够进出大型车辆、有足够摆放材料的场地、环境适宜且较为安全的地点。
材料站的布置,应为材料管理人员设置办公室、宿舍,材料仓库应配备火防盗设施。
材料站的主要配置,包括小型加工工具及维修机械等。
一般材料站与施工队驻地在同一起。
(4)临时用地处理项目部、施工队、材料站临时用地采用租赁形式,应预先签订租赁合同,与当地群众搞好关系。
施工现场临时用地采用经济补偿的方式处理,在开工前取得当地政府的支持,对线路施工的临时占地和塔基永久占地,按预先协议标准执行,执行后双方签订线路通道补偿清报告,收入工程档案,以便以后查对。
(5)施工控制地段参加施工的各队伍按承担的工程量基本平衡、方便施工的原则,划分施工控制地段。
基础、杆组立施工控制段包干进行。
架线施工采用流水作业,各施工队负责专项作业,各施工队的驻地根据架线施工流程的进展,交换驻地、循环作业。
施工总平面布置-现场管理方案
施工总平面布置一、工地及办公室布置我公司将在场地布置上作如下具体的要求:1、在工地内设置加工制作工场等场内临设,采用脚手钢管,黄色油漆(1500mm 以下采用2500mm黄黑相间);彩钢板顶,地面做硬化处理。
2、工地设置建筑垃圾中转场地,占地规格6×6m,用彩条布全封闭防护,高度2m。
建筑垃圾不得从高处往下抛洒,必须袋装运至建筑垃圾中转场地。
垃圾外运由我公司自行解决。
必要时洒水湿润,防止飞扬。
施工现场各类垃圾做到当天清理。
3、施工工地建立“七牌一图”。
同时我公司将加强对“七牌一图”的管理。
施工区域或危险区域有醒目的警示标志,并采取安全保护措施。
4、施工现场设立男女厕所(冲洗式水厕),保持清洁无污染,讲究卫生,不随地大小便,不乱抛生活垃圾。
5、大堆材料集中堆放成方,底脚边用边清,归类成垛,堆放整齐,随用随清,无底脚散料,灰不外溢,渣不乱倒,纸筋灰等做到装车池口清,车运不洒落及干硬,施工现场上材料堆放整齐,管材上架、预埋件等砌池存放。
楼层上垃圾及时清理,打扫干净,楼梯通道不堆放材料,确保场貌整齐、整洁、有序、文明。
6、施工场区进行全封闭施工,在规定的施工范围内,做好不低于2.5m的遮挡围墙(或围板)、警告牌等防护措施做好防护。
二、施工现场临时用电方案1、临时用电平面布局临时用电由甲方提供电源(距离施工场地20m),施工场地内设总配电间,设分配电箱,采用集中管理,平面分路供线,其中一路作为办公及生活用电,一路作为机械设备用电。
2、电力系统选择从配电室出来的电源必须是380/220V,有效供电半径为400m~500m,在施工现场,地上部分的机具和照明分别为380V和220V。
配电线路设在围墙或道路一侧,不得妨碍交通和施工机械的装、拆及运输,并要避开堆料用地。
3、配电导线的选择室外输电线路都选用五芯电缆线,室内低压电动力线路及照明线路,皆用BV塑料绝缘铜芯导线。
按不同的用电机具分别按下面的要求分路进行选择导线截面。
施工现场的平面布置与划分范本(2篇)
施工现场的平面布置与划分范本施工现场是一个复杂而繁忙的工作场所,为了确保施工工作的高效进行,平面布置与划分范本必不可少。
本文将简要介绍施工现场的平面布置与划分范本,以提供一个可行的参考方案。
1. 施工现场总体规划施工现场总体规划是施工项目的基础,可以根据具体情况采取不同的布置方式。
一般来说,施工现场的总体规划应包括以下几个要点:- 建筑物位置:确定主要建筑物和附属设施的位置,确保施工过程中的顺畅进行。
- 材料存放区:规划合理的材料存放区,确保施工材料的安全存放和及时供应。
- 设备安装区:划定设备安装区,确保施工设备有序、高效地安装和使用。
- 办公区域:规划办公区域以提供一个舒适的工作环境,方便项目管理和交流。
2. 工地划分为了保证施工现场的工作秩序和安全,必须将其划分成各个功能区域。
根据实际情况,常见的施工现场划分范本包括以下几个区域:- 施工区:主要进行建筑结构、土方、水电等施工工作,是施工现场的核心区域。
这个区域通常是施工现场最为繁忙的部分,需要划定专门的区域用于进行施工作业,保持施工的安全和顺利进行。
- 搬运区:用于运送材料和设备的区域。
搬运区应规划合理的通道,以便搬运人员顺利进行装卸作业,同时确保其他区域不受干扰。
- 储存区:将施工现场的材料进行分类储存,以方便施工过程中的取用和管理。
这个区域通常位于施工现场的一侧,需要规划合理的存储设施,如货架和堆高机。
- 临时设施区:用于安排临时设施,如施工临时办公室、生活区和餐厅等,并根据实际需要规划合理的通道和区域,以确保施工人员的安全和便利。
3. 安全措施施工现场是一个危险性较高的工作场所,因此必须采取一系列的安全措施来保障工作人员的安全。
安全措施通常包括以下几个方面:- 安全防护区:设立安全防护区,划定清晰的警示标识,确保施工人员在作业过程中注意安全。
- 安全通道:设立安全通道,确保在紧急情况下施工人员迅速疏散。
- 安全设备:确定适当的安全设备,如安全帽、安全鞋等,供工人佩戴,以降低工伤风险。
施工总平面管理规定范文(3篇)
施工总平面管理规定范文1、施工承包商进入施工现场前,应根据合同所规定承建的工程范围,按照工程项目施工组织设计的要求,根据施工总平面布置所划定的用地范围,结合所承担的工程的实际情况及其施工组织设计(或施工技术方案)的要求,绘制其施工总平面图,该施工总平面图随同施工组织设计(或施工技术方案)报监理单位审核、批准后实施。
2、施工承包商在其所给定的施工场地内建造带有半永久性质的临时建筑(如住宿、办公用房等)时,包括临建位置、外形、层高、建筑标准及道路、管线等内容必须先送监理单位审查,提出监理意见后报建设单位核批后才可施工。
3、施工承包商不得在其给定的施工场地之外私建、乱搭临时建筑和设施或堆放设备、材料,更不允许占用道路作为施工场地。
4、施工场地随着施工阶段的变化和施工承包商的实际需要,管理单位协助建设单位调配使用,如土建施工高峰后,部分场地需交安装单位使用。
5、各施工承包商要对其所占用的施工场地范围内的安全、防火、道路和排水系统的畅通以及良好的文明的施工环境负责。
对建筑垃圾、生活垃圾及各种污水排放都要妥善处理,不得随意乱放、乱排。
6、施工承包商在施工时需要开挖已有道路、中断交通、水源、电源时,必须提前____天提出书面申请,经监理单位审核、批准后执行。
当事施工承包商必须在批准的时间内完成任务并予恢复;如不能按时完成并影响其他施工承包商施工时,其后果由当事施工承包商负责赔偿损失。
7、各类履带式机械、重型压路机械及超重件运输机械进厂路线,须经监理单位审核、建设单位批准。
施工承包商必须按批准的、指定的路线通行,否则对道路及地下设施造成破坏的由当事施工承包商负责修复或赔偿损失。
8、施工承包商需使用建设单位提供的水源、电源时,应事先提出申请,经管理单位审核,报建设单位批准,按指定地点和容量联接并应按承包合同的规定向建设单位交纳费用。
9、建设单位按计划需要停电、停水时,应事先提前一天通知监理单位,由监理单位负责通知有关的施工承包商,以利作好施工安排。
施工现场平面布置与管理
施工现场平面布置与管理一、施工现场平面布置1、现场平面布置原则本工程在现场平面布置上充分考虑各种环境因素及施工需要,布置时遵循原则如下:(1)现场平面随着工程施工进度,各阶段的平面布置与该时期的施工重点相适应。
(2)在平面布置中充分考虑好场地四周的出入安全,施工现场机械设备、办公、道路、施工人员出入、材料运输、临时堆放场地等的优化合理布置。
(3)施工材料堆放设在卷扬机覆盖的范围内,并临近施工区域尽量减少二次转运,节约用工。
由于本工程在结构施工阶段对各种材料作好供应准备,根据需用量随时准备进场。
(4)控制施工噪声较大的作业用房的布置,如钢筋加工房、木工加工房等尽量远离办公区。
(5)临时用电电源、电线敷设要避开人员流量大的楼梯及安全出入口,以及容易被坠落物体打击的范围,电线尽量采用暗敷方式。
(6)本工程着重加强现场安全管理力度,严格按照《项目安全管理手册》的要求进行现场管理。
(7)本工程要重点加强环境保护和文明施工管理的力度,使工程现场处于整洁、卫生、有序合理的状态,使该工程在环保、节能等方面成为一个名副其实的绿色建筑。
(8)控制粉尘设施排污、废弃物处理的布置。
(9)设置便于大型运输车辆通行回转的现场道路并保证其可靠性。
2、生产生活临建规划(1)、施工围墙施工围墙按业主指定的范围搭设,本项目设二个施工大门,临街面围墙完善为景观式围墙。
(2)、施工道路施工主干道利用既有的城市干道,施工区域内施工道路主要布置在施工周围,形成贯通的通道,保证施工道路的通畅。
所有临时道路采用连砂石路面;材料堆场设连砂石地面。
(3)、冲洗池、垃圾池为满足市政环卫部门对市容清洁要求的规定,现场出入口设置冲洗台及沉淀池,同时可将池内经沉淀后的清水可用来进行现场洒水使用,起到节约用水的目的;现场出入口处设置分类垃圾池,定期分类清理。
(4)、生产区布置本工程施工场地大,钢筋用量多,为减少钢筋的二次转运、提高工程进度,在施工期间现场设置钢筋、木工加工房及堆场,本工程混凝土采用商品碎。
施工现场平面布置
施工现场平面布置(一)施工现场总平面布置原则根据本工程的实际特点,施工现场总平面布置原则如下:场地布置必须满足国家、以及招标文件的有关要求。
按照施工部署确定的施工区域划分和施工顺序,合理布置施工机械,保证满足施工的需求。
各施工区料场和加工区尽量布置在运输设备工作范围内,以减少二次运输。
合理布置施工道路,保证运输方便通畅,减少运输距离和二次搬运。
临时设施的布置应能满足整个施工期间的管理和生产的需要,同时满足安全、环境、消防等方面的管理要求。
整个施工现场的布置考虑“文明施工、保护环境”的理念,合理增加绿化面积,降低成本、美化环境。
达到美观的要求。
(二)生产生活设施布置1、搭设原则施工场地布置须考虑下述施工设施的合理布置,临时生产设施、施工用材料堆放场地、施工场地的水平运输和垂直运输,临时设施,施工临时道路,临时用水、临时用电、施工场地的排水等。
具体的布置原则为:适应各施工阶段的生产需要,利于施工作业;临时设施位置不占用室外道路等施工面;避免或减少对周围环境和市政设施的影响;交通通畅,尽量减少材料的二次运输;符合安全生产的要求,利于创造一个整洁文明的施工环境;遵循节约原则,降低施工生产的成本。
根据关于文明施工的规定,施工现场和施工办公生活区都要用彩钢板围挡,其高度不小于2.0m。
2、生产设施布置临时用水由临时生活区的供水点引出,用国标DN150的镀锌钢管,并在生活区和办公区的各设消防支管,临时生活用水用ф20的镀锌钢管引入并在用水点安装水龙头,满足日常生活用水。
施工现场用镀锌钢管引入后,在每个加工区设消防栓,同时在施工区,每个区域各设两个消防支管,满足消防和施工用水的需要。
临时施工用电是由临建场区内的变压器引出,在临近位置设总配电箱,按照施工临时用电的规范规定,三级配电两极保护,前期进行施工用电量的负荷计算,计算出施工高峰期的临时用电负荷。
3、办公、生活区的布置临时办公区根据现场的实际大小,将临建布置在施工现场的东侧建四栋彩板房,周围用彩钢板围挡,围挡的高度不小于2m。
施工现场平面布置规定标准范本
编号:QC/RE-KA3999施工现场平面布置规定标准范本In the collective, in order to make all behaviors have rules and regulations, all people abide by the unified norms, so that each group can play the highest role and create the maximum value.(管理规范示范文本)编订:________________________审批:________________________工作单位:________________________施工现场平面布置规定标准范本使用指南:本管理规范文件适合在集体中为使所有行为都有章可偱,所有人都共同遵守统一的规范,最终创造高效公平公开的的环境,使每个小组发挥的作用最高值与创造的价值最大化。
文件可用word 任意修改,可根据自己的情况编辑。
一、项目技术负责人负责现场平面图的设计绘制工作。
应做到以下几点:1、施工平面图应布局紧凑、规划周密、使用管理方便。
2、在机械安放和材料堆码布置时,应考虑避免不必要的场内运输,减少二次搬运,提高劳动生产率。
3、符合劳动保护、安全生产、消防、卫生等有关规定。
4、施工平面图在拟订过程中,要充分听取项目各专业人员和施工队的意见,力求科学、周密、完善。
5、施工平面图一经确定,即作为现场管理的依据,现场布置要与平面图相符。
二、项目现场系统标志管理:1、"五板一图"包括施工平面图;公司简介;安全生产管理制度;文明施工标准化管理规定;场容卫生管理制度;消防保卫管理制度;安全生产、文明施工、环保环卫、消防保卫领导小组名单。
版面尺寸为1.2×2.4米,白底、艳蓝色的字。
2、消防、安全图板、机械管理制度牌的设置,执行《北京中铁建筑工程公司CI手册工程项目部分(试行)》。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工作行为规范系列
施工现场平面布置规定(标准、完整、实用、可修改)
编号:FS-QG-70792施工现场平面布置规定
Construction site layout requirements
说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
一、项目技术负责人负责现场平面图的设计绘制工作。
应做到以下几点:
1、施工平面图应布局紧凑、规划周密、使用管理方便。
2、在机械安放和材料堆码布置时,应考虑避免不必要的场内运输,减少二次搬运,提高劳动生产率。
3、符合劳动保护、安全生产、消防、卫生等有关规定。
4、施工平面图在拟订过程中,要充分听取项目各专业人员和施工队的意见,力求科学、周密、完善。
5、施工平面图一经确定,即作为现场管理的依据,现场布置要与平面图相符。
二、项目现场系统标志管理:
1、"五板一图"包括施工平面图;公司简介;安全生产管理制度;文明施工标准化管理规定;场容卫生管理制度;消防
保卫管理制度;安全生产、文明施工、环保环卫、消防保卫领导小组名单。
版面尺寸为1.2×2.4米,白底、艳蓝色的字。
2、消防、安全图板、机械管理制度牌的设置,执行《北京中铁建筑工程公司CI手册工程项目部分(试行)》。
3、现场堆放的砂石料、::构配件、钢筋、设备及其他材料,应挂牌,予以明确标识。
具体做法执行《程序文件》的有关规定。
4、现场标牌字迹应工整,应采用公司标准色-艳蓝色,以采用即时贴粘贴为易。
现场标牌要采取防水、防晒措施,要保持整洁,损坏的要及时更新。
5、项目施工管理人员和各类操作人员所戴的安全帽和袖章标志执行《北京中铁建筑工程公司CI手册工程项目部分(试行)》。
6、项目施工系统管理图表要求:
A、施工进度计划表要上墙。
B、各岗位的责任制、管理制度、标准、规定要上墙。
C、施工计划与实物量完成情况对比表要上墙。
三、项目施工现场临时设施的搭设:
1、项目施工现场临时生活设施和生产设施的搭建必须按现场平面图的规划进行搭设。
2、临时生产设施搭建的一般要求:
A、结构:一般采用简易钢管结构框架,沿口高度为3米。
木工间、搅拌机棚、钢筋棚为局部敞开式。
B、屋面:一般采用纤维瓦楞板。
C、装饰装修按《北京中铁建筑工程公司CI手册工程项目部分(试行)》执行。
D、配电间、危险品仓库屋面要采用防火材料,地面为水泥地面,门要牢固。
3、项目施工现场临时便道的一般要求:
A、临时施工道路应尽量直线布置,并形成环路,以提高车辆通过能力,达到消防要求。
B、临时道路有适当转弯半径,道路素土夯实,砼硬化。
4、现场临时围墙搭设执行《北京中铁建筑工程公司CI 手册工程项目部分(试行)》。
5、砂浆机台前台后的场地和搭设的一般要求:
A、搅拌机台前必须设有排水沟和沉淀池。
搅拌机台后用
黄砂、石子堆场、素土夯实垫平,沉积物要经常清除。
台后的黄砂堆场地坪制作与搅拌机场地相同。
6、现场临时水电敷设的一般要求:
A、施工现场的临时供水管的进水管径,根据工程施工需要通过计算确定,一般不宜小于50mm,水管埋入地面以下50~80cm,安装水表。
B、施工现场主要用水区域应以主管采用环形管网布置,砼、砂浆搅拌机可采用从主管上接出支管布置,以保证供水可靠。
C、施工用电线路以架空为主,对确有困难的允许敷设地下电缆,但必须做到:电缆应埋入地面以下50cm;铺黄砂用红砖覆盖,设有良好的绝缘护套;沿走向打好红、白色标志桩。
