施工逢、后浇带及预留洞口处理方案讲解学习

合集下载

施工缝与后浇带施工方案

施工缝与后浇带施工方案

目录1施工缝的设置 (2)2施工缝的处理 (3)3后浇带的设置 (3)4后浇带的处理 (4)1施工缝的设置浇筑混凝土应连续进行。

如于施工技术和施工组织上的原因必须间歇时,其间歇时间宜缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。

否则必须在预先选定适当的部位设置施工缝。

混凝土运输、浇筑及间歇的全部时间不得超过下表的规定。

混凝土运输、浇筑和间隙的时间(min)表1设置施工缝应该严格按照规定,认真对待。

如果位置不当或处理不好,会引起质量事故,轻则开裂渗漏,影响寿命;重则危及结构安全,影响使用。

因此,应给予高度重视。

施工缝的位置应设置在结构受剪力较小且便于施工的部位。

留缝应符合下列规定:1•柱子留置在基础的顶面。

2•单向板,留置在平行于板的短边的任何位置。

3•有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间三分之一范围内(图2)。

M按此方向浇筑混凝土1冯梁跨时,可甯施工缝范围图2 浇筑有主次梁楼板的施工缝位置图5.墙,留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

6.筏板大体积混凝土结构施工缝的位置应按设计要求的后浇带留置本工程按下列要求留置:(1)墙柱水平施工缝的留置,地下室外墙(柱):人防区距基础筏板顶》500 mm。

非人防区外墙(柱)距基础筏板顶》300伽。

内墙(柱)设置在基础筏板顶。

其余各楼层墙柱与梁板采用整体浇注,其间不留设施工缝。

(2)剪力墙垂直施工缝的留置,应设置在图纸设计的后浇带处。

(3)楼梯施工缝的留置,应设置转向平台跨中1/3处。

2施工缝的处理1 )在施工缝处继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于1.2N/mm2。

混凝土达到1.2N/mm2的时间,可通过试验决定,同时,必须对施工缝进行必要的处理。

(1).在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜、表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24h,残留在混凝土表面的积水应予清除。

地下室施工缝及后浇带施工专项方案

地下室施工缝及后浇带施工专项方案

地下室施工缝及后浇带施工专项方案一、施工缝的定义和作用1.1施工缝是指为了控制混凝土干缩变形而设置的隔离缝,防止干缩开裂的发生。

1.2施工缝的作用是可以缓解混凝土的干缩应力、降低混凝土的内应力、控制混凝土的变形、提高混凝土结构的整体性能。

二、施工缝的设置要求2.1施工缝的间距应不超过混凝土板高度的30倍。

2.2 施工缝的深度一般为板厚的1/3,但不应小于20mm。

2.3 施工缝的宽度不应小于10mm,可根据结构设计及施工要求适当调整。

三、施工缝的施工方法3.1常用的施工缝包括:(1)板面缝:设置在混凝土地下室板上的缝隙。

(2)柱缝:设置在混凝土柱上的垂直缝隙。

(3)壁面缝:设置在混凝土墙体上的缝隙。

3.2施工缝的施工方法通常有以下几种:(1)震动法:使用震动器在浇筑混凝土时震动,使混凝土流动性好,从而减少干缩裂缝的产生。

(2)分段浇筑法:将大块混凝土分成若干小块进行分段浇筑,有利于干缩应力的释放。

(3)预留缝板法:在浇筑混凝土之前,在需要设置缝隙的位置插入一块预留缝板,使缝隙得以保留。

(4)挠性接头法:将混凝土板和柱子之间设置挠性接头,以吸收板和柱间的变形差异。

四、后浇带的作用和施工要求4.1后浇带是为了提高地下室结构的整体性能而进行的加固措施。

4.2后浇带的设置要求:(1)后浇带的宽度一般不应小于150mm,应根据具体的结构设计确定。

(2)后浇带应设置在地下室板和墙体的连接部位以及板与板之间的交接处。

(3)后浇带的厚度应根据结构设计和施工要求确定,通常不小于板厚的1/3(4)后浇带的混凝土强度应与原混凝土一致,使用相同的材料和施工工艺进行浇注。

五、施工缝和后浇带的施工流程5.1施工缝的施工流程:(1)确定施工缝的位置,按照结构设计要求进行标记。

(2)在混凝土浇筑之前,进行震动或其他方法使混凝土流动性好。

(3)在混凝土还未完全凝固之前,将预留缝板插入到需要设置缝隙的位置。

(4)在混凝土凝固后,拆除预留缝板,修整缝隙边缘,以保证缝隙的整体性和平整度。

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案
(一)混凝土施工缝的处理
1、在已硬化的混凝土表面上继续浇筑混凝土之前,应清除施工缝内的杂物,水泥薄膜、表面上松动的砂石和软弱的混凝土层,同时还加凿毛,用水冲洗干净并充分湿润,一般不少于24小时,残留在混凝土表面的积水应予清除。

2、注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。

钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。

3、从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。

机械振捣前,宜向施工缝处逐渐推进,并至100cm 处停止振捣,但应加强对施工缝处的混凝土振实工作,使其紧密结合。

(二)后浇带的处理
后浇带部位的构件钢筋不截断,后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,后浇带的保留时间不少于两个月,其具体施工方法如下:
1、基础后浇带的侧边封堵采用9目铅丝网2层加一层钢板网,用钢筋骨架与上层底板筋及管架支撑连接,为便于后浇带支撑的搭设及后浇带侧面封堵,须将后浇带位置上层钢筋在一定距离适当切断,留出进入孔,待二次浇灌前焊接牢固,如下示:
2、施工前应对施工缝及接触面进行严格的处理,后浇带的砼强度等级比原设计提高一级,施工时模板应支撑牢固,与两侧混凝土的连接处应用海绵密封条填实,防止漏浆,保证其与两侧的混凝土接缝严密,防止漏水。

3、后浇带位置砼强度必须达到设计强度的100%后方可拆模板。

拆除模板时只能允许先部份拆除,待先拆除部份用钢管支撑加固完毕后,再拆除余下模板,模板拆完后立即用钢管进行支撑加固。

施工缝后浇带施工方案

施工缝后浇带施工方案

施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。

后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。

一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。

在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。

2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。

板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。

根据不同部位和结构的要求选择合适的施工缝类型。

3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。

施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。

4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。

二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。

在确定后浇带位置时需考虑结构的受力特点和设计要求。

2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。

后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。

在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。

4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。

验收内容包括后浇带的尺寸、强度和平整度等。

综上所述,施工缝和后浇带是建筑施工中重要的工程部分。

通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。

后浇带处理办法

后浇带处理办法
⑵、为方便施工,本工程中无防水要求的竖向结构的水平施工缝一般留置在梁板顶面,板下侧部分的尽量一次浇筑完成,浇筑时注意不同标号混凝土浇筑时的先后顺序。
⑴、在地下室外墙后浇带部位,外侧砌筑长1500mm、宽2800mm的砖井。地下室底板标高为-13.40m,待整个地下室施工完毕之后,此砖井的高度达到将近14m,故在拐角处增设两道构造柱,其内配4φ16的构造钢筋,同时在每一结构层位置处砖井设一道圈梁。
⑵、待土方回填之后,施工人员进入砖井支设后浇带处模板。每层预留混凝土浇筑孔,使混凝土的浇筑高度不超过3000mm。
4、楼板处后浇带施工措施
⑴、本工程地下室墙板留置与地下室底板相同的后浇带,后浇带的施工按照设计要求,在后浇带部位上下各加设一层φ8@150的加强钢筋网片。
⑵、后浇带的钢筋贯通,利用快易收口网作为新旧混凝土接茬的分隔。
⑶、具体施工做法入下图所示:
5、每层后浇带处,模板拆除后,为保证结构安全,后浇带处梁板不可成悬臂构件,必须用可调支撑杆件做局部加固。如图:
⑹、有防水要求的施工缝处的做法入下图:
⑺、对于地下室二、三层外墙的水平施工缝的处理如上图所示,底板位置为楼板;对于水池其迎水面为水池内部,做法同上。
5、无防水要求的水平施工缝处理方法:
⑴、先清洗干净新旧混凝土接槎处的凿毛面,采用塔吊运输浇筑与新浇筑混凝土同配比的水泥砂浆30~50mm厚,然后浇筑新混凝土。
2、地下室后浇带遇地梁处理措施:
底板后浇带在地梁处采用用快易收口网封挡,既可以保证质量,施工方便,且便于后浇带清理,后浇带处梁宽梁深局部加大200mm。具体如下图:
3、地下室外墙后浇带施工措施
本工程中设计要求后浇带混凝土的浇筑在结构完成之后60天进行,为了避免回填土施工期间对地下室外墙防水的影响,要采取一定的施工措施。

施工逢、后浇带及预留洞口处理方案

施工逢、后浇带及预留洞口处理方案

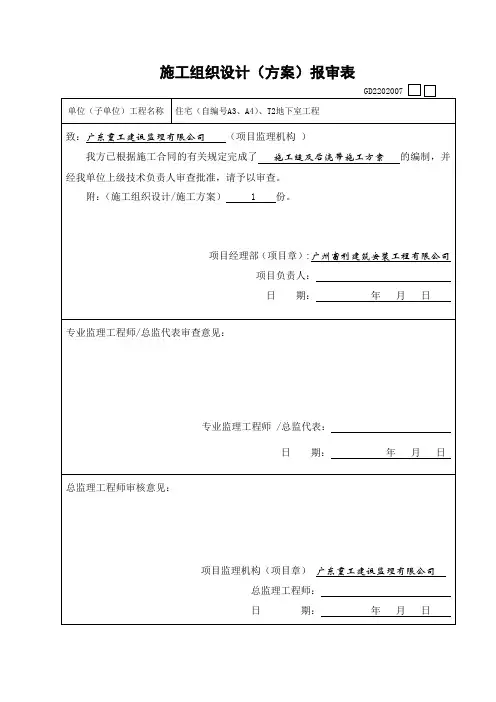

施工组织设计(方案)报审表施工缝及后浇带施工方案工程名称:住宅(自编号A3、A4)、地下室T2工程工程地址:广州市增城新塘镇坭紫村、甘涌村、东华村新甘围(土名)施工单位:广州富利建筑安装工程有限公司编制单位:广州富利建筑安装工程有限公司编制人:编制日期:年月日审批负责人:审批日期:年月日目录一、工程概况 (1)二、工程特点及难点 (1)三、混凝土浇筑中施工缝的设置要求 (2)3.1、施工缝的留设位置 (2)3.2、施工缝的处理 (2)3.3、严格控制施工缝的留设位置 (2)3.4、施工缝的形式 (3)3.5、施工缝的处理 (4)四、后浇带施工工艺及设置 (4)4.1、后浇带施工工艺 (4)4.2、后浇带设置 (5)五、后浇带施工重点和难点分析 (5)六、对后浇带和施工缝的留设要求 (5)6.1、对后浇带的要求: (5)七、后浇带的保护措施 (10)八、浇筑前的施工准备 (10)九、施工工艺流程及施工方法 (11)十、后浇带施工应注意的问题 (12)十一、质量保证措施 (13)十二、安全生产与文明施工注意事项 (13)一、工程概况工程名称:住宅(自编号A3、A4)、地下室T2工程工程地址:广州市增城新塘镇坭紫村、甘涌村、东华村新甘围(土名)建设单位:保利增城房地产开发有限公司勘察单位:佛山市顺德区勘测有限公司设计单位:广州市设计院监理单位:广东重工建设监理有限公司施工单位:广州富利建筑安装工程有限公司质安监单位:增城市建设工程质量安全监督站由保利增城房地产开发有限公司投资建设的保利东江首府住宅(自编号A3、A4)、地下室T2工程,地下二层,地上39层(局部32层),总建筑面积为102232平方米,其中地下室建筑面积为37456平方米,住宅(自编号A3、A4)建筑面积分别是34426平方米及34424平方米,工程总造价为14324.8206万元,结构类型为框架剪力墙结构,建筑总高度为120.75m,首层层高为5.3米,标准层(二层至三十九层)层高为3.0米。

施工缝、后浇带成品保护方案

施工缝、后浇带成品保护方案

施工缝、后浇带成品保护方案一.施工舞、后浇带1基础底板后浇带厚度为400mm,车库楼板后浇带厚度较厚为250mm 及180mm o存在高低差的后浇带位置,在标高高处的后浇带内用水泥砂浆砌筑240mm厚水泥砖挡水堰,防止高差而导致积水大量流入低处。

2、基础底板、车库顶板后浇带上部防护具体做法如下:为避免杂物落入后浇带内,造成清理困难及对钢筋的成品保护,在后浇带两侧分别用水泥砂浆砌筑二皮120mm厚水泥砖砖垄墙,砖内皮距后浇带边100mm。

在砖上部铺设通长废旧竹胶板或多层板,在板面朝后浇带侧钉通长50×100mm 的方木,与砖垄墙形成咬口,防止遮盖板移动跑位。

在竹胶板或多层板上满铺彩条布一层,以便阻挡养护水及雨水的大量下落。

彩条布两端及砖垄墙上部用一层水泥砖压住彩条布,防止布移位。

详见下图:3、施工缝处继续浇筑混凝土前,施工缝处的混凝土强度不能低于1.2MPa。

且剔除2mm厚的混凝土薄弱层,表面的浮浆和松动的石子,用气泵将杂物吹净,撒水充分湿润,但不得有集水,并铺刷水泥浆。

4、车库顶板留置的后浇带除采用竹胶板覆盖保外护,必须在车库楼板后浇带两侧处采用钢管架支撑,直至后浇带施工结束,以免结构变形。

二.其它工程1所有室内外,楼上楼下、房间,每一装饰面成活后,均按规定清理干净,进行成品质量保护工作。

由工程部、质量部监督检查。

2、严禁在装饰成品上涂写、敲击、亥!J划。

由工程部、质量部监督检查。

3、作业架子拆除时注意防止碰撞钢管,脚手扳轻放。

由工程部、质量部、安全部监督检查。

4、要对室外、装饰品设置围护栏杆保护。

由工程部、质量部监督检查。

5、因工作需要进房检查、测试、调试时,换穿工作鞋,防止泥浆污染。

由工程部、质量部监督检查。

6、在内外墙面施工时要对已安装好的窗框进行保护,有残留物及时清理,拆除架子时要小心防止对墙面、铝框造成破坏,交叉作业时防止相互污染,特别是边角部位加强防护。

本道工序施工完毕交由下道工序施工时必须对前面成品的保护。

关于变形缝、施工缝、后浇带的有关知识.

关于变形缝、施工缝、后浇带的有关知识.

关于变形缝、施工缝、后浇带的有关知识施工缝、后浇带只是临时性的存在于结构中,待到一定时间随着后续砼的浇筑,我们肉眼根本看不到缝隙的存在,但是如果这些部位处理不好,会对我们结构的性能产生很大的影响,而变形缝则在结构中永久的保留了下去,我们需要采取一定的措施对其进行处理从而满足我们的使用功能。

下面就结合工程实践以及理论知识,简单介绍一下有关各种变形缝、施工缝以及后浇带的相关知识。

1. 变形缝由于温度变化、地基不均匀沉降和地震因素的影响,易使建筑发生变形或破坏,故在设计时通过预留构造缝的方法将结构划分为若干个独立部分,使各部分能够自由独立变化,这种将建筑物垂直分开的构造缝成为变形缝。

变形缝可分为伸缩缝、沉降缝、防震缝三种。

1.1伸缩缝1.1.1 定义伸缩缝是为防止建筑构件因温度和湿度等因素的变化会产生胀缩变形,出现裂缝或破坏,沿建筑物长度方向相隔一定距离预留的垂直缝隙。

1.1.2 设置原则建筑中必须设置伸缩缝的情况主要有三类:一是建筑物长度超过一定限度;二是建筑平面复杂,变化较多;三是建筑中结构类型变化较大。

设置伸缩缝时通常沿建筑物长度方向每隔一定距离或结构变化较大处在垂直方向预留缝隙,将基础以上的建筑构件全部断开,分为各自独立的能在水平方向自由伸缩的部分。

基础部分因受温度变化影响较小,一般不须断开。

1.1.3 构造做法伸缩缝宽度一般为20-40mm,通常采用30mm。

(1)墙体伸缩缝构造:墙体伸缩缝一般做成平缝形式,当墙体厚度在240mm以上时,也可以做成错口缝、企口缝等形式。

外墙变形缝常用麻丝沥青、泡沫塑料条、油膏等有弹性的防水材料填缝,缝口用镀锌铁皮、彩色薄钢板等材料进行盖缝处理;内墙变形缝一般结合室内装修用木板、各类金属板等盖缝处理。

(2)楼地板伸缩缝构造:楼地板伸缩缝的缝内常用麻丝沥青、泡沫塑料条、油膏等填缝进行密封处理,上铺金属、混凝土或橡塑等活动盖板。

其构造处理需满足地面平整、光洁、防水、卫生等使用要求。

施工缝及后浇带的处理

施工缝及后浇带的处理

施工缝及后浇带的处理
在施工缝处按设计要求设置钢板止水带,继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于L2N∕mm20同时,必须对施工缝进行必要的处理。

1、在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜,表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,残留在混凝土表面的积水应予清除。

2、注意施工缝位置附近钢筋调直时,要做到钢筋周围的混凝土不受松动和损坏,钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。

3、在浇筑前,水平施工缝宜先铺IOT5mm厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同。

后浇带施工要点:后浇带碎中使用的外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。

后浇带混凝土浇筑完毕后应采取带模保温保湿条件下的养护,应按规范规定,浇水养护时间一般碎不得少于7天,掺外加剂或有抗渗要求的碎不得少于14天。

浇筑后浇带的混凝土如有抗渗要求,
还应按规范规定制作抗渗试块。

由于该工程地下室设有纵横后浇带,为确保后浇带位置的准确性,防止混凝土流淌杂物“填”满后浇带,在浇筑前根据位置作好流水槽和集水井(如下图),然后绑扎钢筋。

后浇带浇捣时间应依据建筑物沉降速率和硅收缩完成情况决定,一般在浇筑后45天进行,并应重新支模。

浇灌时先清洗凿毛后浇带内硅,采用微膨胀水泥配置硅,强度比相应位置硅强度提高5MPa°。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

后浇带施工缝专项施工方案

后浇带施工缝专项施工方案

后浇带施工缝专项施工方案第一章工程概况1、项目概况第二章后浇带、施工缝施工工艺及设置2.1后浇带施工工艺及设置2.1.1后浇带施工工艺(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。

(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。

这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。

(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。

2.1.2后浇带设置本工程地下室底板厚度300mm/500mm, C35、P6抗渗混凝土;地下车库顶板厚度180mm/220mm, C35、P6抗渗混凝土;剪力墙厚度为300mm、C50、P6抗渗的混凝土。

C组团车库地下室底板、顶板与主楼交界部分均设有后浇带。

2.1.3本项目后浇带概况本工程后浇带宽度为800mm,分温度后浇带和沉降后浇带。

其中温度后浇带在两侧混凝土浇筑的两个月后,选择在低气温天气条件下进行浇筑;沉降后浇带在主体结构沉降基本稳定后再进行浇筑。

后浇带混凝土采用微膨胀混凝土浇筑,其强度等级应比两侧混凝土高一级,有抗渗要求的同两侧抗渗等级。

2.2施工缝施工工艺及设置2.2.1施工缝施工工序(1)施工缝封闭时,已浇筑的混凝土其抗压强度不应小于1.2N/mm2(2)在己硬化的混凝土表面上,应清除水泥簿膜和松动石子以及软弱层,并加以充分湿润和冲洗干净,且不得积水。

(3)在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。

高层住宅施工缝后浇带设置施工方法完整版

高层住宅施工缝后浇带设置施工方法完整版

高层住宅施工缝后浇带设置施工方法完整版在高层住宅的施工过程中,施工缝和后浇带的设置是至关重要的环节。

它们对于保证建筑物的结构整体性、减少裂缝的产生以及提高施工质量都有着重要的意义。

接下来,将为您详细介绍高层住宅施工缝后浇带设置的施工方法。

一、施工缝的设置施工缝是指在混凝土浇筑过程中,由于施工技术或施工组织等原因,不能连续浇筑而在先后浇筑的混凝土之间形成的接缝。

1、施工缝位置的选择柱:宜留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

与板连成整体的大截面梁:留置在板底面以下 20 30mm 处。

当板下有梁托时,留置在梁托下部。

单向板:留置在平行于板的短边的任何位置。

有主次梁的楼板:宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间 1/3 的范围内。

墙:留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

2、施工缝的处理在已硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层,并加以充分湿润和冲洗干净,且不得积水。

在浇筑混凝土前,宜先在施工缝处铺一层水泥浆或与混凝土内成分相同的水泥砂浆。

混凝土应细致捣实,使新旧混凝土紧密结合。

二、后浇带的设置后浇带是在建筑施工中为防止现浇钢筋混凝土结构由于自身收缩不均或沉降不均可能产生的有害裂缝,按照设计或施工规范要求,在基础底板、墙、梁相应位置留设的临时施工缝。

1、后浇带的类型沉降后浇带:用于解决高层主体与低层裙房的差异沉降问题。

收缩后浇带:用于解决混凝土收缩变形问题。

温度后浇带:用于解决混凝土因温度变化产生的裂缝问题。

2、后浇带的位置后浇带通常设置在结构受力较小的部位,如梁、板的反弯点附近。

应避开剪力墙、框架柱等重要的受力构件。

3、后浇带的宽度后浇带的宽度一般为 700 1000mm。

4、后浇带的钢筋处理后浇带内的钢筋应贯通,不得断开。

若设计要求在后浇带处钢筋断开,则应按照设计要求进行处理,并在浇筑后浇带混凝土前将断开的钢筋进行焊接或搭接连接。

后浇带及施工缝处理措施

后浇带及施工缝处理措施

后浇带及施工缝处理措施后浇带和施工缝是混凝土结构建筑中常见的结构缝隙,对于这两个部位的施工处理,需要采取一定的措施以保证其作用和装饰效果。

本文将从后浇带和施工缝的定义、施工工艺、处理措施等方面进行介绍。

后浇带的定义后浇带是指在混凝土结构建筑体块竖向和横向构造节点出现后,进行二次浇筑的混凝土带。

其作用有以下几个方面:•强度:增加构造节点强度•抗震:提高构造节点抗震能力•安装:为壁板安装提供增强效果•美观:统一混凝土颜色、纹理和尺寸后浇带的施工工艺后浇带施工的前期要求包括:•墙板支撑:墙板应当固定在外墙下部的承台上并与承台连接严密。

•内模板:设置相对稳定的内模板,能够保证后浇带浇筑时,混合料不会流失。

•长度和厚度:后浇带必须具有足够的长度和厚度,以实现预期效果。

•钢筋网:钢筋应按照设计要求嵌入其中,并够得到充分的铺设,并连接到主构造安全。

•与保温系统的协调:在建筑保温系统的顶部和侧缘处,预留出必要的后浇带空间。

后浇带浇筑的主要过程如下:1.清理:彻底清理砼表面,保证表面光滑洁净,防止杂物或油污污染混凝土表面;2.模板安装:安装好后浇带的模板,并针对不同节点要求,进行加厚加固;3.模板检测:对安装的模板进行检查,以保证模板的线条和要求一致;4.给水:施工前,将需要使用到的混凝土进行测量,得出正确的混凝土骨料配比,并定量放入混凝土搅拌机;5.混合物浇筑:将混凝土倒入砼泵进行送浆连续浇筑混凝土;6.喷浆:在浇筑后的砼表面喷涂的布袋剂,以提高端面的硬度和降低表面裂缝;7.养护:根据混凝土的工作性能及合理时间,对混凝土进行养护。

常见的后浇带处理措施由于后浇带的材料构成和色彩差异与原差异,可能会对建筑覆盖层的颜色造成影响,因此需要采取一些处理措施来保证装饰效果。

1.色彩调整:通过颜色匹配的方式,将后浇带的颜色与建筑外观一致。

2.砂光处理:采用砂光处理,将后浇带表面光滑,与墙面的造型相配合。

3.加强处理:在特定的区域,增加钢板的数量与规格,提升墙的强度和韧度。

后浇带独立支撑体系施工方案及施工要点讲解

后浇带独立支撑体系施工方案及施工要点讲解

后浇带独立支撑体系施工方案及施工要点讲解后浇带模板支撑必须为分离式独立体系工艺标准:后浇带模板加固采用独立支撑体系,一次支设,二次拆除,后浇带部位模板木方也需断开。

模板拆除时后浇带两侧两排立杆包括上部模板木方要保留,在主体沉降完全后采用高一标号微膨胀抗渗混凝土进行封闭,然后独立支撑方可拆除。

后浇带应及时进行防护,防止垃圾落入。

1后浇带独立支撑搭设2后浇带样板3后浇带实例4后浇带资料1、后浇带的专项施工方案该方案和其他专项方案一样,必须走报审程序,签认后方可进行后浇带的施工工作。

(也可以分别做在钢筋、模板、混凝土方案中)2、技术交底后浇带部分的技术交底纳入其他的相关技术交底中,因为后浇带处混凝土强度等级和原材料(外加剂)与两侧不同外,都是一样的。

3、模板分项工程(现浇结构模板安装)检验批分两种情况1)后浇带的模板、支架在其他模板、支架支设之前完成,然后再完成常规的模板、支架,常规混凝土浇注完成后,后浇带模板、支架不拆除。

这种情况可以将后浇带模板纳入常规模板支设来做。

只在后浇带模板浇注之前做技术复核。

2)是后浇带模板和常规模板一起拆除(别说不应当这样做,我也知道这样做不合理,但是偏偏有人这么干),然后在后浇带浇注混凝土之前再重新支设。

那么这就是两个检验批了,需重新做一个后浇带的检验批。

(不建议这么做,至少不能在技术资料中体现)4、钢筋工程分项(原材料、钢筋加工)检验批由于后浇带的钢筋只是设计比常规部分的多一些,其他都是一样的,所以可以不另外做,在部位中注明“含后浇带”字样即可。

即和其他钢筋一起验收、一起报验。

5、钢筋工程分项(钢筋连接、钢筋安装)检验批该检验批同上。

只是在后浇带浇注前,钢筋由于清理会存在移位现象。

所以要做钢筋安装的技术复核。

6、钢筋的隐蔽验收这个是需要单独做的,因为常规部分钢筋隐蔽验收后,只浇注了常规部分的混凝土。

但对后浇带部位钢筋的位置、污染锈蚀、保护层等都存在变数。

所以要单独隐检。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(方案)报审表施工缝及后浇带施工方案工程名称:住宅(自编号A3、A4)、地下室T2工程工程地址:广州市增城新塘镇坭紫村、甘涌村、东华村新甘围(土名)施工单位:广州富利建筑安装工程有限公司编制单位:广州富利建筑安装工程有限公司编制人:编制日期:年月日审批负责人:审批日期:年月日目录一、工程概况 (1)二、工程特点及难点 (1)三、混凝土浇筑中施工缝的设置要求 (2)3.1、施工缝的留设位置 (2)3.2、施工缝的处理 (2)3.3、严格控制施工缝的留设位置 (2)3.4、施工缝的形式 (3)3.5、施工缝的处理 (4)四、后浇带施工工艺及设置 (4)4.1、后浇带施工工艺 (4)4.2、后浇带设置 (5)五、后浇带施工重点和难点分析 (5)六、对后浇带和施工缝的留设要求 (5)6.1、对后浇带的要求: (5)七、后浇带的保护措施 (10)八、浇筑前的施工准备 (10)九、施工工艺流程及施工方法 (11)十、后浇带施工应注意的问题 (12)十一、质量保证措施 (13)十二、安全生产与文明施工注意事项 (13)一、工程概况工程名称:住宅(自编号A3、A4)、地下室T2工程工程地址:广州市增城新塘镇坭紫村、甘涌村、东华村新甘围(土名)建设单位:保利增城房地产开发有限公司勘察单位:佛山市顺德区勘测有限公司设计单位:广州市设计院监理单位:广东重工建设监理有限公司施工单位:广州富利建筑安装工程有限公司质安监单位:增城市建设工程质量安全监督站由保利增城房地产开发有限公司投资建设的保利东江首府住宅(自编号A3、A4)、地下室T2工程,地下二层,地上39层(局部32层),总建筑面积为102232平方米,其中地下室建筑面积为37456平方米,住宅(自编号A3、A4)建筑面积分别是34426平方米及34424平方米,工程总造价为14324.8206万元,结构类型为框架剪力墙结构,建筑总高度为120.75m,首层层高为5.3米,标准层(二层至三十九层)层高为3.0米。

地下室底板、外墙及顶板混凝土均为抗渗混凝土,抗渗等级为S8。

混凝土采用商品混凝土,经考察决定使用广州市信和预拌混凝土有限公司的商品混凝土,由混凝土搅拌站直接运输到施工现场。

二、工程特点及难点(1)本工程由4幢23~39层单体高层建筑及地下室二层组成,应重点注意各单体施工流程的安排,同时加强技术、质量、安全、工期、文明施工等各项管理。

(2)本工程为住宅楼,而工程施工质量的好坏直接体现在质量通病的预防上,所以,本工程在施工期间应重点注意质量通病的防治,如六渗一漏、楼板混凝土裂缝等。

(3)本工程A1栋为23层,A2~A4栋均为39层,首层层高为5.3米,标准层(二层至三十九层)层高为3.0米。

施工时应充分重视各单体外立面平整度、垂直度的控制。

(4)本工程地下室基础底板开始设置了沉降后浇带与伸缩后浇带和加强带,把地下室分为十三块,沉降后浇带设计要求楼房主体结构封顶后施工,伸缩后浇带待其两侧混凝土龄期达到15天后方可施工,增加了施工难度。

施工时应重点注重各分项工程的流水施工,注意安装各单体的施工流程,以缩短工期。

(5)本工程地下室占地面积大,又型成了大面积开花多个工作面同时开始施工。

(6)地下室顶板上将履土栽种树木、花草等绿化或道路,所以施工时除了重点注意地下室底板和外墙防水混凝土的施工外,还应重点注意顶板防水混凝土的施工质量。

(7)针对以上一些工程地点,本公司在编制施工方案时特突出重点、精心组织、科学规划,以确保整个方案的科学性、合理性、有效性与可行性。

三、混凝土浇筑中施工缝的设置要求整体混凝土宜一次性连续浇筑完成,但由于施工技术或施工组织方面的原因而无法一次性浇筑完成时,就应当预先选定适当的位置留设施工缝。

施工缝是结构的薄弱部位,若位置不当或处理不好,将会导致渗漏、开裂甚至影响结构安全,必须予以重视。

3.1、施工缝的留设位置施工缝的留设原则是应当留设于结构受剪力较小且便于施工的部位。

具体位置应符合下列规定:①柱子,留设于基础的顶面、梁的下面、无梁楼板柱帽的下面;②和板连成一体的大截面梁,留在板底面以下20~30mm。

当板下有梁托时,留在梁托下部;③单向板,留在平行于短边的任何位置;④有主次梁的楼板,应顺着次梁方向浇筑,施工缝留在次梁跨度的中间三分之一范围内;⑤墙,留设于门洞过梁跨中三分之一范围内,或纵横墙的交接处;⑥双向受力楼板、大体积混凝土、拱、壳、仓、池、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3.2、施工缝的处理在施工缝处继续浇筑混凝土时,要注意以下事项:①已浇筑的混凝土其压缩强度不应小于1.2N/mm2;②在混凝土表面应清除垃圾、水泥浆、松动石子及软弱混凝土层,凿毛、冲洗并充分湿润至少24h;③浇筑混凝土前,宜在施工缝处铺设一层10~15mm厚的水泥浆,以利结合;④施工缝处应细致捣实,保证新旧混凝土紧密结合。

3.3、严格控制施工缝的留设位置施工缝的位置应设置在结构受剪力较小和便于施工的部位, 且应符合下列规定: 柱应留水平缝, 梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁, 施工缝应留置在板底面以下20mm~30 mm 处。

当板下有梁托时, 留置在梁托下部。

( 3) 对于单向板, 施工缝应留置在平行于板的短边的任何位置。

( 4) 有主次梁的楼板, 宜顺着次梁方向浇筑, 施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内, 也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

( 7) 水池池壁的施工缝宜留在高出底板表面200 mm~500 mm 的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构, 施工缝位置应按设计要求留设。

( 9) 后浇带的位置按规范要求结合具体工程进行留设, 这里不再赘述。

3.4、施工缝的形式施工缝的接缝形式有凸凹缝、高低缝、平缝、设止水带缝等多种。

另外,对于有防水要求的施工缝, 根据以往的经验, 发现目前常用的几种接缝方式均存在着渗漏水的隐患。

如采用“凹凸”型施工缝的最大弊端在于施工难度大, 而且很难保证质量, 施工缝处混凝土凿毛时, 极易将“凸”楞碰掉一部分, 由此减少和缩短了水的爬行坡度和距离, 从而产生渗漏水现象; 另外凹槽中的水泥砂浆粉末难以清理干净, 使在浇筑新混凝土后, 在凹槽处形成一条夹渣层而影响了新老混凝土的黏结质量, 留下渗漏水的隐患。

而采用橡胶止水带防水, 因止水带是呈柔性的, 安装时难于固定, 且容易在浇筑混凝土时受挤压变形移位, 从而容易造成局部渗漏水, 而且橡胶止水带易老化失效, 也不利于结构的长久使用。

根据很多的施工实例, 发现采用400mm宽、2mm厚的钢板作为施工缝处的止水带其防水效果很好。

一是施工方便, 将钢板止水带按要求加工成一定的长度, 在施工现场安装就位后进行搭接焊即可; 二是不易变形且便于固定, 止水板下部可支承在对拉螺栓上, 上部用钢筋点焊夹住固定在池壁两侧模板支撑系统上; 三是施工缝上下止水板均有200 mm 高, 爬水坡度陡, 高度也较大, 具有较好的防渗漏效果。

所以建议有条件的情况下还是采用钢板止水带为宜。

具体做法: 金属止水带一般用2 mm~2.5 mm 厚的薄钢板制成, 接头应满焊, 不得有缝隙。

固定于墙体暗柱处, 常在止水带上割洞扎箍筋, 封模前应补焊。

BW止水条为5 000 mm ×30 mm×20 mm 的长条柔软固体, 7d 的膨胀率应不大于最终膨胀率的60%, 浸入水中,最大膨胀倍率为150%~300%。

试验证明可堵塞1.5 MPa 压力水的渗漏。

应用BW止水条时, 须将混凝土粘贴面凿平, 清扫干净后, 抹一层水泥浆找平压光带, 利用材料本身的黏性, 直接粘贴于混凝土表面, 接头部位钉钢钉固定。

3.5、施工缝的处理在施工缝处继续浇筑混凝土时, 应符合下列规定:( 1) 已浇筑的混凝土, 其抗压强度不应小于1.2 MPa。

( 2) 在已硬化的混凝土表面上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水。

即要做到: 去掉乳皮, 微露粗砂, 表面粗糙。

( 3) 浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层, 其配合比与混凝土内的砂浆成分相同。

( 4) 混凝土应细致振捣密实, 以保证新旧混凝土的紧密结合。

( 5) 防水混凝土结构设计, 其钢筋的布置和墙体厚度均应考虑方便施工, 易于保证施工质量。

( 6) 防水混凝土应连续浇筑, 宜少留置施工缝。

当需留置施工缝时,应遵守下列规定: 第一, 底板、顶板不宜留施工缝, 底拱、顶拱不宜留纵向施工缝。

第二, 墙体不应留垂直施工缝。

水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处, 应留在高出底板表面不小于300 mm 的墙体上。

当墙体有孔洞时, 施工缝距孔洞边缘不应小于300 mm。

拱墙结合的水平施工缝, 宜留在拱( 板) 墙接缝线以下150 mm~300 mm 处, 先拱后墙的施工缝可留在起拱线处, 但必须注意加强防水措施。

缝的迎水面采取外贴防水止水带, 外涂抹防水涂料和砂浆等做法。

第三, 承受动力作用的设备基础不应留置施工缝。

( 7) 高度大于2 m 的墙体, 宜用串筒或振动溜管下料。

四、后浇带施工工艺及设置4.1、后浇带施工工艺(1)后浇带的设计原理是“抗放兼备,以放为主”,这种设计已列入规范而被广泛使用,后浇带分为后浇沉降带、后浇收缩带、后浇温度带,分别用于解决各构筑物间差异沉降,钢筋混凝土收缩变形和减小温度应力等问题,后浇带一般具有多种变形缝的功能。

(2)施工后浇带是在整个建筑物中设置的临时施工缝,该缝根据设计要求保留一段时间后再浇筑。

这种“缝”在整个结构施工中既解决了构筑物间的差异沉降,混凝土的收缩变形,温度应力,又达到了不设永久变形缝的目的。

(3)设计采用在施工中留后浇带的做法,以便将原来“超长”的平面“化整为零”,使其能在较短的时间内完成的约束应力(混凝土的收缩、竖向荷重差异过大时产生的变形应力)释放,而持后浇带施工完成后,结构又“化零为整“大量减少了上述应力对结构的影响,减少了过多的设置永久性变形缝。

4.2、后浇带设置本工程地下室为二层,地下室底板厚度为900mm,混凝土强度等为C35/S8抗渗混凝土;地下室顶板厚度为180mm,混凝土强度等为C35/S8抗渗混凝土;地下室侧壁厚度为500mm,混凝土强度等为C35/S8抗渗混凝土;后浇带宽度1000mm。
