混凝土浇筑技术交底[1]

合集下载

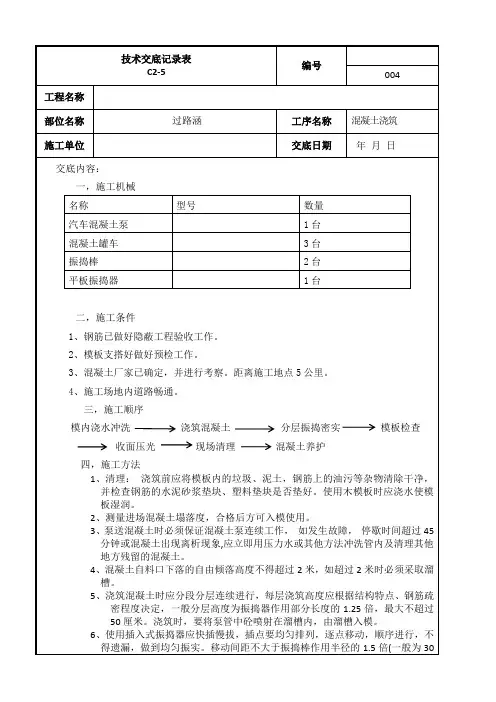

过路涵混凝土浇筑(1)技术交底

过路涵混凝土浇筑(1)技术交底
水冲洗 浇筑混凝土 分层振捣密实 模板检查
收面压光 现场清理 混凝土养护
四,施工方法
1、清理:浇筑前应将模板内的垃圾、泥土,钢筋上的油污等杂物清除干净,并检查钢筋的水泥砂浆垫块、塑料垫块是否垫好。使用木模板时应浇水使模板湿润。
2、测量进场混凝土塌落度,合格后方可入模使用。
技术交底记录表
C2-5
编号
004
工程名称
部位名称
过路涵
工序名称
混凝土浇筑
施工单位
交底日期
年月日
交底内容:
一,施工机械
名称
型号
数量
汽车混凝土泵
1台
混凝土罐车
3台
振捣棒
2台
平板振捣器
1台
二,施工条件
1、钢筋已做好隐蔽工程验收工作。
2、模板支搭好做好预检工作。
3、混凝土厂家已确定,并进行考察。距离施工地点5公里。
4、浇水次数应能保持砼湿润状态,混泥土养护用水应与搅拌用水相同。
5、采用塑料薄膜覆盖养护的砼,其敞露的全部表面应覆盖严密,并应保持塑料薄膜内有凝结水。
6、应注意对墙体的养护,防止风干,引起墙面龟裂。
7、模板拆除时,防止模碰坏墙体。
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
3、泵送混凝土时必须保证混凝土泵连续工作,如发生故障,停歇时间超过45分钟或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内及清理其他地方残留的混凝土。
4、混凝土自料口下落的自由倾落高度不得超过2米,如超过2米时必须采取溜槽。
5、浇筑混凝土时应分段分层连续进行,每层浇筑高度应根据结构特点、钢筋疏密程度决定,一般分层高度为振捣器作用部分长度的1.25倍,最大不超过50厘米。浇筑时,要将泵管中砼喷射在溜槽内,由溜槽入模。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底一、工程概述混凝土浇筑工程是指在建造施工过程中,将混凝土材料倒入模板或者结构体内,经过振捣、养护等工艺,使其凝结硬化,形成预定形状和强度的工程。

本文将对混凝土浇筑工程的技术要求进行详细交底。

二、施工准备1. 施工前,需对施工现场进行清理,确保无杂物、泥土等影响施工质量的物品。

2. 检查模板的安装情况,确保模板坚固、平整,无倾斜、变形等情况。

3. 检查混凝土搅拌设备的运行情况,确保搅拌机、输送泵等设备正常工作。

4. 检查混凝土原材料的质量,确保水泥、砂、石等材料符合规定标准。

三、混凝土配合比1. 根据设计要求和施工现场条件,确定混凝土的配合比。

配合比应包括水泥、砂、石、水等成份的比例。

2. 配合比的确定应符合相关标准,确保混凝土的强度、耐久性等性能满足设计要求。

四、混凝土浇筑1. 混凝土浇筑前,应对模板进行湿润处理,以防止混凝土过早脱模,影响施工质量。

2. 混凝土浇筑应从低到高、从远到近进行,避免混凝土流动过程中的堆积和阻塞。

3. 混凝土浇筑过程中,应均匀振捣,确保混凝土充实、密实,排除气泡,提高混凝土的强度和耐久性。

4. 在混凝土浇筑过程中,应注意防止混凝土与模板之间的裂缝和漏浆现象,及时修补和处理。

五、养护措施1. 混凝土浇筑完成后,应及时进行养护。

养护时间根据混凝土强度等因素确定,普通不少于7天。

2. 养护期间,应避免混凝土表面受到外力冲击、挤压等损坏,防止混凝土开裂。

3. 养护期间,应定期进行湿润养护,保持混凝土表面湿润,防止水分流失过快。

4. 养护期满后,应进行验收,检查混凝土的强度、平整度等指标是否符合要求。

六、安全注意事项1. 混凝土浇筑工程中,施工人员应佩戴安全帽、安全鞋等个人防护装备,确保人身安全。

2. 混凝土搅拌设备的操作人员应熟悉设备的使用方法,遵守操作规程,确保设备运行安全。

3. 混凝土浇筑现场应设置警示标志,确保施工区域的安全。

4. 在高空作业时,应设置安全网、安全防护设施,确保工人的安全。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底引言概述:混凝土浇筑是建筑工程中非常重要的一项工作,涉及到施工质量和工期的控制。

为了确保混凝土浇筑工程的顺利进行,必须进行技术交底,明确工程的要求、施工流程和注意事项。

本文将从材料准备、模板安装、混凝土浇筑、养护和验收等五个方面进行详细阐述。

一、材料准备1.1 混凝土材料的选择:根据工程要求和设计要求,选择适当的水泥、骨料和掺合料。

1.2 材料的质量检验:对所选材料进行质量检验,包括水泥的标准稠度、骨料的含泥量和掺合料的掺量等。

1.3 材料的储存和保护:将材料储存在干燥、通风的场所,避免受潮和污染。

二、模板安装2.1 模板的选择:根据混凝土结构的要求选择适当的模板,确保模板的强度和刚度满足施工要求。

2.2 模板的安装:按照设计要求和施工图纸进行模板的安装,确保模板的水平、垂直和平整度。

2.3 模板的检查:在混凝土浇筑前,对模板进行检查,确保模板的牢固性和密封性。

三、混凝土浇筑3.1 浇筑工艺:根据设计要求和施工图纸,确定混凝土的浇筑工艺,包括浇筑顺序、浇筑层次和浇筑方式等。

3.2 浇筑过程控制:控制混凝土的浇筑速度、浇筑厚度和浇筑均匀度,避免出现空鼓、裂缝和渗漏等质量问题。

3.3 浇筑后处理:在混凝土浇筑后,及时进行养护措施,如覆盖防水布、喷水养护等,保证混凝土的强度和稳定性。

四、养护4.1 养护时间:根据混凝土的类型和设计要求,确定养护时间,通常为7天至28天。

4.2 养护方式:采取适当的养护方式,如喷水养护、覆盖湿布等,保持混凝土的湿润状态,促进混凝土的强度发展。

4.3 养护质量控制:定期检查养护效果,防止养护不到位导致混凝土强度不达标。

五、验收5.1 验收标准:根据国家和行业标准,对混凝土的强度、密实度和外观质量等进行验收。

5.2 验收方法:采用取样试验和现场观察等方法进行验收,确保混凝土达到设计要求。

5.3 验收记录:对验收结果进行记录,包括验收日期、验收人员和验收结论等,作为工程质量的重要依据。

混凝土浇筑施工技术交底

混凝土浇筑施工技术交底
、主控项目
(1)采用预拌混凝土时,其原材料质量、混凝土制备与质量检验等均应符合现行国家标准《预拌混凝土》的相关规定。
(2)混凝土拌合物不应有离析。
(3)混凝土中最大氯离子含量和最大碱含量应符合现行国家标准《混凝土结构设计规范》的规定以及设计要求。
(4)首次使用的混凝土配合比应进行开盘鉴定,其原材料、强度、凝结时间、稠度应满足设计配合比的要求。
混凝土搅拌→混凝土运输→混凝土进场验收→混凝土浇筑、振捣→铁锹初平→刮尺二次初平→面层收面、压实→二次收面、拉毛→养护。
2、对首次使用的配合比应进行开盘鉴定,开盘鉴定应包括下列内容:
(1)混凝土的原材料与配合比设计所使用原材料的一致性。
(2)出机混凝土工作性与配合比设计要求的一致性。
(3)混凝土强度。
(2)振动棒应垂直于混凝土表面并快插慢拔均匀振捣。当混凝土表面无明显塌陷、有水泥浆出现、不再冒气泡时,可结束该部位振捣。
(3)振动棒与模板的距离不应大于振动棒作用半径的0.5倍。振捣插点间距不应大于振动棒的作用半径的1.4倍。
8、特殊部位的混凝土应采取下列加强振捣措施:
(1)宽度大于0.3m的预留洞底部区域应在洞口两侧进行振捣,并应适当延长振捣时间。宽度大于0.8m的洞口底部,应采取特殊的技术措施。
日期:年月日
3、现场机械设备以及照明用电的电源必须由专业电工引接,非专业人员严禁私拉乱接,现场施工电源线必须按照规定架空。
4、机械操作人员必须是具有机械操作证的专业人员,严禁无证人员操作机械。
5、施工现场的防护设施、安全标志和警示牌,不得擅自拆动。需要拆动的,要经工地施工负责人同意。
交底人:
日期:年月日
被交底人:
(6)施工前对所有参与施工的人员进行技术安全交底,对混凝土浇筑中的所有安全注意事项进行安全教育。

混凝土浇筑技术交底(3篇)

混凝土浇筑技术交底(3篇)

第1篇一、工程概况本工程为XX小区住宅楼,建筑面积XX平方米,共XX层,地下室1层,地上XX层。

本工程混凝土浇筑总量约为XX立方米。

为确保混凝土浇筑质量,特制定本技术交底。

二、混凝土浇筑前的准备工作1. 施工现场准备(1)确保施工现场道路畅通,场地平整,排水系统完善。

(2)对浇筑区域进行清理,确保无杂物、垃圾等。

(3)设置浇筑区域的围挡,防止无关人员进入。

2. 材料准备(1)混凝土:根据设计要求,选用合适强度等级的混凝土,并确保混凝土质量符合国家标准。

(2)水泥、砂、石子等原材料:严格按照设计要求进行采购,确保原材料质量。

(3)外加剂:选用合适的外加剂,如减水剂、防冻剂等,确保混凝土性能。

3. 设备准备(1)混凝土搅拌机:确保搅拌机性能良好,搅拌时间符合要求。

(2)运输车辆:选用符合要求的运输车辆,确保混凝土运输过程中的质量。

(3)泵送设备:根据工程规模和高度,选用合适的混凝土泵送设备。

(4)振捣设备:选用合适的振捣棒,确保混凝土密实。

4. 人员准备(1)组织施工人员进行技术交底,明确混凝土浇筑过程中的注意事项。

(2)确保施工人员具备相应的操作技能,持证上岗。

三、混凝土浇筑工艺1. 混凝土运输(1)混凝土运输过程中,确保运输车辆密封良好,防止混凝土流失。

(2)运输过程中,避免混凝土产生离析现象。

2. 混凝土泵送(1)根据混凝土浇筑高度和工程规模,选择合适的混凝土泵送设备。

(2)泵送过程中,保持泵送速度均匀,防止混凝土离析。

(3)泵送过程中,密切关注泵送压力,防止管道堵塞。

3. 混凝土浇筑(1)浇筑前,检查模板、钢筋等构造物,确保符合设计要求。

(2)浇筑过程中,按设计要求分层浇筑,每层厚度控制在25-30cm。

(3)浇筑过程中,确保混凝土均匀填充模板,防止出现空洞、蜂窝等现象。

(4)浇筑过程中,采用插入式振捣棒进行振捣,振捣时间不宜过长,以免混凝土出现离析。

(5)浇筑过程中,密切关注混凝土表面,确保混凝土表面平整。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底引言概述:混凝土浇筑工程技术交底是指在施工过程中,施工单位向相关工作人员进行技术交底,明确工程施工的具体要求、流程和注意事项。

本文将从混凝土浇筑工程技术交底的五个方面进行详细阐述。

一、施工前准备1.1 施工材料准备:确认所使用的水泥、砂、石等材料的质量和数量,确保材料符合相关标准。

1.2 设备检查:检查混凝土搅拌机、输送泵等设备的工作状态,确保设备能够正常运行。

1.3 施工现场准备:清理施工现场,确保施工区域没有障碍物,并设置好施工标志和安全警示。

二、混凝土配制2.1 比例设计:根据工程要求和设计要求,确定混凝土的配比,包括水灰比、砂石比等。

2.2 材料搅拌:按照配比将水、水泥、砂、石等材料放入搅拌机进行搅拌,搅拌时间和速度要符合要求。

2.3 混凝土质量检验:取样进行混凝土强度、坍落度等质量指标的检验,确保混凝土符合要求。

三、混凝土浇筑3.1 浇筑方式:根据具体情况选择合适的浇筑方式,包括自流平、机械浇筑、人工浇筑等。

3.2 浇筑顺序:按照施工图纸和工程要求,确定混凝土的浇筑顺序,避免浮现漏浇、重浇等问题。

3.3 浇筑过程控制:控制混凝土的浇筑速度和厚度,避免浮现过快或者过慢的情况,确保混凝土的质量和均匀性。

四、养护措施4.1 混凝土覆盖:在浇筑完成后,及时覆盖混凝土表面,防止水分蒸发过快,影响混凝土的强度发展。

4.2 养护时间:根据混凝土强度发展情况温和温等因素,确定合适的养护时间,确保混凝土的强度和稳定性。

4.3 养护方式:采取适当的养护方式,包括喷水养护、覆盖湿布等,保持混凝土湿润状态,促进混凝土的早期强度发展。

五、施工质量检验5.1 表面平整度检测:使用平板仪、直尺等工具进行混凝土表面平整度的检测,确保符合设计要求。

5.2 强度检测:采取取样检测或者无损检测等方式,对混凝土的强度进行检测,确保达到设计要求。

5.3 缺陷检测:对混凝土表面和内部进行检测,发现并修复混凝土中的缺陷,确保施工质量。

混凝土浇筑技术交底

混凝土浇筑技术交底

混凝土浇筑技术交底交底内容:一、施工准备:1、材料准备:混凝土到场后检查混凝土出库单信息楼号、混凝土标号、塌落度等符合要求。

2、机械准备:砼吊斗、贮料斗、大小平锹、抹子、手推车等。

3、作业条件:①模板内的垃圾、木屑、泥土和钢筋上的油污等已清除干净;木模在浇灌砼前应浇水湿润,但不许留有积水。

②、浇筑砼层段的模板支设、钢筋绑扎、预埋铁件及管道埋设等工序全部施工完成,经检查符合设计和验收规范的要求,并办完隐蔽和预检手续。

③各种机械设备经安装、就位、维修保养和试运转,处于完好状态;电源可满足需要。

④浇筑混凝土用架子及走道已搭设完毕,并经检查符合施工和安全要求。

二、施工操作工艺:1、砼采用商品砼。

混凝土自搅拌机中卸出后,应及时观察混凝土有无离析、水泥浆流失、坍落度降低以及出现初凝等现。

如有以上现象,应在浇灌前进行二次拌合。

泵送混凝土时必须保证混凝土泵连续浇筑。

2、先将集水坑、人防坑、电梯井等底部浇筑然后对筏板由东端向西端推进分层浇筑,振捣密实,表面及时平整。

3、砼浇筑和振捣的一般要求是:(1)浇筑混凝土应分层进行,每层浇筑高度,应根据结构特点、钢筋疏密而定一般为振动器作用部分长度的1.25倍,最大不超过50cm。

(2)采用插入式振动器振捣应快插慢拔,插点应呈梅花形布置,逐点移动,顺序进行,均匀振实,不得遗漏。

移动间距不大于振捣棒作用半径的1.5倍,一般为30~40cm。

振捣上一皮时应插入下层50mm,以消除两层间的接槎;平板振动器的移动距离,应能保证振动器的平板覆盖已振实部分的边缘;(3)浇筑应连续进行,如有间歇应在混凝土初凝前接缝,一般不超过2h。

45、梁砼的浇筑应同时进行,梁底与梁帮部位要充分振实,并避免碰动钢筋。

6、浇筑楼板时,虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣;板厚度较大时,亦可用插入式振动器顺浇筑方向拖拉振捣,并用铁插钎检查砼厚度,振捣完毕用长木抹子压实抹平。

7、浇筑砼时应经常观察模板、钢筋、预留孔洞、预埋铁件和插筋等有无移动、变形或堵塞情况,发现问题应立即停止浇筑,并应在已浇筑的砼凝结前修理良好。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底引言概述:混凝土浇筑是建筑工程中非常重要的环节,其质量直接影响到建筑物的稳定性和耐久性。

为了确保混凝土浇筑工程顺利进行并达到预期效果,工程技术交底是必不可少的环节。

本文将就混凝土浇筑工程技术交底进行详细讨论。

一、施工前准备1.1 确定浇筑方案:根据设计图纸和工程要求,确定混凝土浇筑的方案,包括浇筑顺序、浇筑方法、浇筑量等。

1.2 准备施工材料:准备好混凝土原材料、配料比例、模板支撑等必要的施工材料。

1.3 安排人员和设备:确定施工人员的数量和分工,配备好必要的施工设备,确保施工顺利进行。

二、施工过程控制2.1 混凝土搅拌:根据配料比例将水泥、砂、骨料等原材料进行充分搅拌,确保混凝土的均匀性和稠度。

2.2 浇筑操作:按照事先确定的浇筑方案,进行混凝土的浇筑操作,注意控制浇筑速度和厚度,避免出现空鼓和裂缝。

2.3 现场管理:加强现场管理,保持施工现场的整洁和安全,确保施工质量和施工进度。

三、浇筑后处理3.1 养护措施:在混凝土浇筑完成后,及时进行养护措施,保持混凝土表面湿润,防止开裂和强度不足。

3.2 模板拆除:等待混凝土达到设计强度后,及时拆除模板,避免对混凝土结构造成影响。

3.3 检查验收:对浇筑完成的混凝土进行检查验收,确保质量合格,符合设计要求。

四、质量安全控制4.1 强度检测:对混凝土进行强度检测,确保混凝土达到设计要求的强度标准。

4.2 质量监控:加强对施工过程的质量监控,及时发现和解决问题,确保施工质量。

4.3 安全防护:加强安全防护工作,保障施工人员和施工设备的安全,避免发生意外事故。

五、文明施工5.1 环境保护:加强环境保护意识,合理利用资源,减少污染排放。

5.2 施工秩序:保持施工现场的秩序和整洁,避免施工噪音和扬尘对周围环境的影响。

5.3 社会责任:承担起企业的社会责任,积极参与社会公益事业,树立企业良好形象。

结论:混凝土浇筑工程技术交底是确保混凝土浇筑工程顺利进行、质量可控的重要环节。

混凝土浇筑技术交底

混凝土浇筑技术交底

混凝土浇筑技术交底一、工程概况本次混凝土浇筑工程为_____项目的_____部位,混凝土强度等级为_____,浇筑总量约为_____立方米。

浇筑部位的结构形式为_____,施工环境和条件较为复杂,需要严格按照技术要求进行施工。

二、施工准备1、材料准备水泥:选用_____品牌的_____型号水泥,必须具有出厂合格证和质量检验报告。

砂:采用中砂,细度模数为_____,含泥量不大于_____%。

石子:选用_____规格的石子,含泥量不大于_____%,针片状颗粒含量不大于_____%。

水:使用符合国家标准的饮用水。

外加剂:根据混凝土性能要求,选用_____外加剂,其质量应符合相关标准。

2、机具准备混凝土搅拌设备:_____型号的搅拌机_____台,确保搅拌均匀,性能良好。

运输设备:_____辆混凝土搅拌运输车,保证混凝土运输过程中不发生离析。

浇筑设备:_____型号的混凝土输送泵_____台,插入式振捣器_____台,平板振捣器_____台。

3、作业条件准备模板工程:模板及其支撑系统应具有足够的强度、刚度和稳定性,模板的缝隙应严密,不得漏浆。

钢筋工程:钢筋的规格、数量、位置和接头等应符合设计要求,钢筋表面应清洁,无锈蚀和油污。

预留预埋:各种预留孔洞、预埋件等应位置准确,固定牢固。

混凝土浇筑申请:混凝土浇筑前,应填写混凝土浇筑申请单,并经有关人员签字批准。

三、混凝土搅拌1、配合比确定根据设计要求和原材料的性能,由试验室确定混凝土的配合比。

施工时应严格按照配合比进行配料,不得随意更改。

2、计量原材料的计量应准确,水泥、砂、石、水和外加剂的计量误差应分别控制在±2%、±3%、±3%、±2%和±1%以内。

3、搅拌时间混凝土搅拌的时间应符合规定,一般不少于90 秒。

搅拌时间过短,混凝土搅拌不均匀;搅拌时间过长,会降低混凝土的和易性。

四、混凝土运输1、运输时间混凝土从搅拌站运至施工现场的时间应尽量缩短,一般不应超过 90 分钟。

混凝土浇筑施工技术交底

混凝土浇筑施工技术交底
混凝土浇筑
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、材料要求:
采用商品混凝土,混凝土垫层厚度为50mm,其强度等级为C20。
2、施工机具:
2台56m汽泵、3台平板式振捣器、尖锹、平锹、木抹子、长抹子、薄膜等.
3、作业条件
(1)防水层已经铺设完毕,经过验收合格。
(2)防水层上每隔2m打灰饼作标高控制点,进行标高控制。
二、操作工艺
1、工艺流程:基层清理→防水保护层混凝土浇筑→混凝土振捣及找平→混凝土养护。
2、基底表面清理:`保护层施工之前,必须对已经施工完毕的防水卷材上部清理干净,不允许有石子或杂土,以免破坏防水。
3、浇筑混凝土:
(1)铺设混凝土前,应再次清扫基层。
(2)浇筑混凝土时应从一端开始向另一端分条铺设。
(3)混凝土浇筑应连续浇筑,不留施工缝。
4、混凝土振捣及找平:
(1)混凝土应随铺设随用平板振捣器分块分遍振捣。
(2)混凝土铺设后,先用平锹将混凝土略高于垫层顶面整平,然后用平板振捣器往返振捣。混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平。初凝后,应二次压光。
5、混凝土养护
3、泵车在走的时候要先清理轮胎上的泥块,然后到洗车台清洗后方可离开现场。
交底人:
日期:年月日
被交底人:
日期:年月日
混凝土浇筑12h后,覆盖洒水养护,养护时间一般不少于7d。
三、质量标准
1、主控项目
(1)防水混凝土的原材料、配合比以及塌落度必须符合设计要求和国家现行有关标准的规定。
(2)防水混凝土的抗压强度必须符合设计要求。
2、一般项目
混凝土浇筑完毕后,应按施工方案及时采取有效的养护措施。

混泥土浇筑技术交底

混泥土浇筑技术交底

混泥土浇筑技术交底一、工程概述本次混泥土浇筑工程位于具体工程地点,涉及具体建筑结构或构件。

浇筑的混泥土强度等级为具体等级,预计浇筑量为具体方量。

在进行混泥土浇筑前,需确保施工场地平整、模板安装牢固、钢筋绑扎正确且验收合格。

二、施工准备1、材料准备(1)水泥:选用符合国家标准的具体水泥品种,并具备质量合格证明。

(2)砂:采用中砂,细度模数为具体数值,含泥量不超过具体百分比。

(3)石子:选用具体石子规格,含泥量不大于具体百分比。

(4)水:使用清洁的自来水。

(5)外加剂:根据混泥土性能要求,选用合适的外加剂,如减水剂、缓凝剂等,并严格按照产品说明书控制用量。

2、机具准备(1)混凝土搅拌机:确保其性能良好,能满足施工要求。

(2)混凝土输送泵:检查其管道连接牢固,无泄漏现象。

(3)振捣器:准备插入式振捣器和平板振捣器,数量应满足施工进度需求。

(4)运输车辆:保证运输车辆车况良好,数量充足,能及时将混泥土运至施工现场。

3、作业条件准备(1)模板工程:模板及其支架应具有足够的强度、刚度和稳定性,模板的缝隙应严密,不得漏浆。

(2)钢筋工程:钢筋的品种、规格、数量、位置和间距等应符合设计要求,钢筋的接头应符合规范规定。

(3)预埋件和预留孔洞:检查预埋件和预留孔洞的位置、数量和尺寸是否准确无误。

(4)清理工作:浇筑前应将模板内的杂物、积水和钢筋上的油污等清理干净。

三、混泥土搅拌1、配合比确定根据设计要求和原材料的性能,由实验室确定混泥土的配合比。

施工时应严格按照配合比进行配料,不得随意更改。

2、搅拌时间搅拌时间应根据搅拌机的类型、实际搅拌效果和混泥土的和易性确定。

一般情况下,强制式搅拌机的搅拌时间不少于 90 秒,自落式搅拌机的搅拌时间不少于 120 秒。

3、计量控制各种原材料的计量应准确,计量误差应控制在允许范围内。

水泥、外加剂、水的计量误差不得超过±1%,砂、石子的计量误差不得超过±2%。

四、混泥土运输1、运输方式选择根据施工条件和混泥土浇筑量,选择合适的运输方式,如混凝土搅拌运输车、泵送等。

混凝土浇筑施工技术交底

混凝土浇筑施工技术交底

混凝土浇筑施工技术交底一、工程概况工程名称:工程部位:结构形式:混凝土标号:设计强度等级:混凝土配合比:浇筑方量:二、施工准备模板及支撑系统:模板安装符合设计要求,模板支撑牢固,并经验收合格。

模板清理干净,无杂物及油污,模板接缝严密,并做好防漏处理。

钢筋工程:钢筋绑扎符合设计要求,钢筋位置准确,绑扎牢固,并经验收合格。

钢筋清理干净,无杂物及油污,并做好防锈处理。

混凝土材料:采购合格的混凝土材料,并做好材料进场检验。

搅拌站应具备生产合格混凝土的条件,并已取得相应的资质。

机械设备:准备足够的运输车辆,确保混凝土及时运抵现场。

准备合适的混凝土泵送设备,并进行调试,确保性能良好。

准备振捣器、刮尺、抹灰工具等辅助施工工具。

人员安排:组织经验丰富、技术熟练的施工人员进行施工。

对施工人员进行安全技术交底,确保安全生产。

三、施工工艺1. 混凝土浇筑:按顺序分层浇筑,每层厚度控制在规定范围内,一般不超过60cm。

浇筑过程中,应保持连续性,避免出现冷缝。

混凝土浇筑应均匀密实,避免出现蜂窝、麻面等缺陷。

采用振捣器进行振捣,振捣时间和次数应根据混凝土类型和浇筑厚度确定。

振捣时应避免撞击模板或钢筋,防止造成模板变形或钢筋松动。

混凝土浇筑过程中,应及时清理模板内杂物及残留混凝土。

2. 混凝土养护:混凝土浇筑完毕后,应及时进行养护,确保混凝土正常硬化。

养护方法根据季节和混凝土类型选择,一般采用洒水养护、覆盖养护或保湿养护。

养护时间应满足设计要求,一般不少于7天。

养护期间应避免阳光直射、雨水冲刷或机械振动,防止混凝土表面龟裂或强度降低。

四、质量控制混凝土强度控制:定期取样进行强度检测,确保混凝土强度达到设计要求。

采取措施控制混凝土的坍落度、含气量等指标,确保混凝土质量。

混凝土外观质量控制:严格控制模板的安装精度,确保混凝土表面平整光滑。

采用抹灰工具对混凝土表面进行处理,消除表面缺陷。

混凝土养护质量控制:定期检查养护措施,确保养护效果。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底
引言概述:
混凝土浇筑工程技术交底是指在施工前,施工方与监理单位及相关人员进行技
术交底,明确工程要求、施工流程和注意事项,确保施工质量和安全。

本文将从混凝土浇筑工程技术交底的重要性、内容要点、注意事项、验收标准和常见问题等方面进行详细介绍。

一、内容要点
1.1 混凝土材料要求:包括水泥、砂、石、水等材料的质量要求和配比要求。

1.2 浇筑工艺要求:包括混凝土浇筑顺序、浇筑方式、振捣方式等工艺要求。

1.3 施工环境要求:包括天气条件、施工场地准备、施工人员配备等环境要求。

二、注意事项
2.1 混凝土搅拌:搅拌时间、搅拌速度、搅拌比例要符合要求,确保混凝土质量。

2.2 浇筑顺序:按设计要求进行浇筑,避免出现漏浇、错浇等问题。

2.3 振捣处理:振捣时间、振捣方式要正确,确保混凝土密实性。

三、验收标准
3.1 外观质量:混凝土表面应平整、无裂缝、无孔洞等缺陷。

3.2 抗压强度:混凝土强度应符合设计要求,达到验收标准。

3.3 尺寸精度:混凝土构件尺寸应准确,符合设计要求。

四、常见问题
4.1 混凝土配合比错误:导致混凝土质量不达标,影响工程质量。

4.2 浇筑工艺不当:造成混凝土表面不平整、裂缝等问题。

4.3 施工环境不符合要求:导致混凝土质量受到影响,影响工程进度。

五、总结
混凝土浇筑工程技术交底是确保工程质量和安全的重要环节,施工方应严格按
照要求进行施工,监理单位应加强监督,及时发现和解决问题,共同保障工程质量。

通过技术交底,可以有效避免施工过程中出现的问题,确保工程顺利进行。

混凝土浇筑工程施工安全技术交底

混凝土浇筑工程施工安全技术交底

混凝土浇筑工程施工安全技术交底一、施工顺序施工技术准备→施工人员组织→机械、材料准备→混凝土配合比试配调整→模板、钢筋验收合格→混凝土运输→浇筑→振捣→收头→找平→养护。

二、主要施工方法混凝土施工必须在钢筋绑扎完毕办理隐蔽工程验收,模板安装完毕冲洗湿润后方可施工。

1、浇筑前准备(1)对钢筋、模板、预留洞预埋管线进行检查并经过监理或业主进行隐蔽验收。

(2)对施工作业人员做好技术交底,提高施工作业人员素质,固定打棒人员。

(3)检测进场砼坍落度和易性,未满足要求者严禁使用。

2、砼浇筑A、按施工段为界,同一楼层的梁、板、柱砼同时浇筑。

B、砼由远向近浇筑。

C、浇筑砼应连接施工,当机械出现故障时,及时留好施工缝。

D、砼楼板用平板振岛器振捣,梁、柱砼用插入式振捣器振捣,砼振捣要求密实无漏振和过振。

E、楼板砼浇筑过程中,负弯矩钢筋上方应铺设跳板,严禁践踏负弯矩钢筋,振捣时,预留洞部位应对称振捣,防止位移。

F、楼板混凝土表面先用木刮尺刮平,再用木抹子压三遍,最后一道必须在初凝之前完成。

G、楼板混凝土面标高控制:根据柱筋上事先测定的标高控制线拉水平麻线,随抹随测量板面标高,标高和平整度偏差应符合国家验收规范。

三、混凝土浇筑技术措施1. 用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取.取样与试件留置应符合下列规定:(1)每拌制100盘且不超过100m3的同配合比的混凝土,取样不得少于一次;(2)每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;(3)当一次连续浇筑超过100m3时,同一配合比的混凝土每200m3取样不得少于一次;(4)每一楼层,同一配合比的混凝土,取样不得少于一次;(5)每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定.2.同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕,当底层混凝土初凝后浇筑上一层混凝土时,应按施工技术方案中施工缝的要求进行处理。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底引言概述:混凝土浇筑工程技术交底是指在混凝土浇筑前,工程施工方与工程监理方之间进行的一项重要交流环节。

通过技术交底,确保施工方了解工程要求、施工方法和质量标准,从而保证混凝土浇筑工程的顺利进行。

本文将从五个大点来详细阐述混凝土浇筑工程技术交底的内容。

正文内容:一、工程要求1.1 混凝土强度等级:交底时应明确混凝土的强度等级,以满足工程设计要求。

1.2 浇筑方式:交底时需说明混凝土的浇筑方式,如自流平、抹光、振捣等,以确保浇筑效果。

1.3 施工时间:交底时应明确施工的时间安排,确保在适宜的天气条件下进行施工。

二、施工方法2.1 混凝土配合比:交底时需详细说明混凝土的配合比,包括水灰比、砂石比例等,以保证混凝土的质量。

2.2 模板安装:交底时应指导施工方正确安装模板,确保混凝土浇筑的准确度和整体结构的稳定性。

2.3 浇筑工艺:交底时需详细说明混凝土的浇筑工艺,包括浇筑顺序、浇筑层次、浇筑速度等,以确保混凝土的均匀性和密实度。

三、质量控制3.1 混凝土试块制作:交底时应指导施工方正确制作混凝土试块,以进行强度检测和质量控制。

3.2 混凝土养护:交底时需详细说明混凝土的养护方法,包括湿养护、保温养护等,以确保混凝土的强度和耐久性。

3.3 混凝土缺陷处理:交底时应指导施工方正确处理混凝土的缺陷,如裂缝、空鼓等,以保证工程质量。

四、安全措施4.1 施工现场安全:交底时需强调施工现场的安全要求,包括防护措施、危(wei)险区域的设置等,以确保工人的人身安全。

4.2 设备操作安全:交底时应指导施工方正确操作混凝土浇筑设备,如搅拌机、泵车等,以防止设备事故的发生。

4.3 紧急情况处理:交底时需告知施工方处理紧急情况的方法,如泵送阻塞、混凝土失稳等,以保证施工过程中的安全。

五、验收标准5.1 强度验收:交底时需说明混凝土的强度验收标准,包括试块抗压强度等,以确保混凝土达到设计要求。

5.2 表面平整度验收:交底时需详细说明混凝土表面平整度的验收标准,以保证工程质量。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底一、工程概述混凝土浇筑工程是指在建造施工中,将混凝土按照设计要求进行浇筑,形成结构体系的过程。

本次混凝土浇筑工程涉及的是某建造物的地面铺设工作,需要注意的是施工过程中的技术要求和安全事项。

二、施工准备1. 施工前的准备工作在进行混凝土浇筑工程之前,需要做好以下准备工作:- 确认施工图纸和设计要求,了解浇筑部位、混凝土配合比、施工工艺等信息;- 检查施工现场的准备情况,确保场地平整、无杂物、无积水等;- 准备好所需的施工设备和工具,包括搅拌机、输送泵、振动器、测量工具等;- 确保施工人员具备相关的证书和技术培训。

2. 施工材料本次混凝土浇筑工程所需的主要材料包括:- 水泥:按照设计要求选择合适的水泥品种,并确保质量合格;- 砂、石:选择合适的砂石材料,保证其质量符合要求;- 混凝土外加剂:根据设计要求添加适量的外加剂,如减水剂、增塑剂等。

三、施工步骤1. 模板安装根据设计要求,将预制的模板安装在施工现场,确保模板的位置准确、坚固。

在安装过程中,要注意模板的防水处理,以防止混凝土漏浆。

2. 钢筋布置根据设计要求,在模板内布置钢筋,确保钢筋的位置准确、与模板之间的间距符合要求。

在布置钢筋时,要注意钢筋的连接和固定,以确保其在浇筑过程中不发生位移。

3. 混凝土搅拌根据设计要求,将水泥、砂、石和外加剂按照一定比例放入搅拌机中进行搅拌,直至混凝土均匀一致。

在搅拌过程中,要注意搅拌时间和搅拌速度,以确保混凝土的质量。

4. 混凝土浇筑将搅拌好的混凝土通过输送泵或者人工方式倒入模板内,确保混凝土的均匀性和充实度。

在浇筑过程中,要注意控制浇筑速度和高度,以防止混凝土的分层和空洞。

5. 混凝土养护在混凝土浇筑完成后,需要进行养护工作,以保证混凝土的强度和耐久性。

养护工作包括覆盖湿布、喷水养护等,具体方法根据设计要求温和候条件而定。

四、安全注意事项1. 施工现场应设置明显的安全警示标志,确保施工区域的安全;2. 施工人员应穿戴好安全防护装备,如安全帽、安全鞋、手套等;3. 混凝土浇筑过程中,要注意防止混凝土溅到人体,避免对皮肤和眼睛造成伤害;4. 施工现场应保持通风良好,避免因混凝土中的气体对施工人员造成危害;5. 施工设备和工具应保持良好的状态,定期检查和维护,确保安全可靠;6. 施工人员应遵守相关的操作规程和安全操作要求,严禁违章作业。

水泥混凝土浇筑技术交底

水泥混凝土浇筑技术交底

水泥混凝土浇筑技术交底1. 浇筑前准备在进行水泥混凝土浇筑之前,确保以下准备工作已完成:- 底板整平:确保底板平整,没有凹凸不平的地方。

- 模板安装:安装好需要盛装水泥混凝土的模板,并确保其牢固可靠。

- 防水处理:根据需要,在底板和模板之间进行防水处理,以防止水泥浆液渗漏。

- 钢筋布置:根据设计要求,将钢筋按照规定的间距等进行布置并固定好。

2. 混凝土配合比根据工程设计要求和使用的混凝土材料,确定适当的混凝土配合比。

确保配合比准确无误,并严格按照配合比的要求进行混凝土施工。

3. 浇筑技术要点进行混凝土浇筑时需注意以下技术要点:- 浇注方式:根据具体情况选择合适的浇注方式,可以采用自流浇筑、机械浇筑或人工浇筑等方式。

- 浇注速度:控制浇注速度,避免过快或过慢造成混凝土密实度不均匀。

- 插棒振捣:使用振捣棒对混凝土进行振捣,以确保混凝土内部无气孔和均匀密实。

- 表面处理:使用刮板或抹光机对混凝土表面进行整平和抹光,以得到平整的表面。

- 引伸缝设置:根据设计要求,在混凝土的合适位置设置引伸缝,以减少混凝土因温度变化引起的开裂。

4. 养护措施混凝土浇筑完成后,需进行养护以保证其质量和强度:- 湿养护:在浇筑完成后立即进行湿养护,可采用喷水、覆盖湿布等方式保持混凝土湿润。

- 温度控制:控制养护期间的温度,避免过高或过低的温度对混凝土的影响。

- 养护时间:根据混凝土的配合比和工程要求,确定合适的养护时间,确保混凝土养护充分。

以上是关于水泥混凝土浇筑技术的交底内容,请按照上述要点进行实际操作,并遵守相关安全规范。

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底

混凝土浇筑工程技术交底一、工程概况混凝土浇筑工程是指在建造施工中,将混凝土材料倒入模板中,经过振捣、养护等工艺,使其凝固成型的过程。

本次混凝土浇筑工程位于某城市的住宅小区,主要包括地面铺装、楼板、墙体等部份。

二、施工准备1. 材料准备a. 混凝土:本次工程采用标号为C30的混凝土,强度等级符合设计要求。

b. 骨料:骨料应符合国家标准,确保质量稳定。

c. 砂浆:砂浆采用水泥、砂子按一定比例配制。

d. 模板:模板应具备足够的强度和刚度,确保浇筑过程中不变形。

e. 钢筋:钢筋按照设计要求进行预埋和布置。

2. 设备准备a. 混凝土搅拌机:确保混凝土搅拌均匀。

b. 混凝土泵车:用于将混凝土输送至施工现场。

c. 振捣器:用于振捣混凝土,排除气泡,提高混凝土密实性。

d. 填充料压实机:用于对填充料进行压实。

e. 铺设工具:包括平板、铁锹、水平仪等。

三、施工流程1. 模板安装a. 根据设计要求,安装模板,并进行调整,确保尺寸和位置准确。

b. 模板表面应清洁平整,确保混凝土浇筑后的表面质量。

2. 钢筋布置a. 按照设计要求,进行钢筋的预埋和布置。

b. 钢筋的间距、直径等应符合设计要求,钢筋之间应保持一定的间隔。

3. 混凝土浇筑a. 在混凝土搅拌站进行混凝土的搅拌,确保混凝土的均匀性和流动性。

b. 使用混凝土泵车将混凝土输送至施工现场。

c. 从一侧开始均匀倒入模板中,避免冲击模板造成空洞和松散。

d. 混凝土浇筑过程中需注意控制浇筑速度,保持连续性,避免浮现冷接缝。

4. 振捣和养护a. 在混凝土浇筑完成后,及时进行振捣,排除混凝土中的气泡,提高密实性。

b. 振捣应均匀进行,避免过度振捣导致分层和剥离。

c. 浇筑完成后,及时进行养护,避免混凝土过早干燥和开裂。

d. 养护时间普通为7-14天,期间需进行水养护,保持混凝土湿润。

四、质量控制1. 施工过程中,需严格按照设计要求和施工规范进行操作,确保施工质量。

2. 混凝土强度检测:每批混凝土应进行抽样检测,确保强度符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

1、本表由施工单位填写,交底单位与接受交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

本表由施工单位填写。

相关文档
最新文档
