二次结构工程实用标准做法

合集下载

二次结构施工做法

二次结构施工做法

二次结构施工做法一 1、二次结构与二次结构连接均采用预混合注射胶植筋,按砌体高度每500mm一道,规定为100-120mm墙厚1根、150-240mm墙厚2根、250-490mm墙厚3根。

二次结构砌体部分每500mm高设2根φ6.5通长钢筋压砌。

二次结构和一次结构交接处竖向部位留60mm宽,水平上方留40mm宽。

待砌筑沉降半月后用200#细石膨胀砼浇筑密实,控制裂缝。

二 1、地下室一层采用M10砂浆、砌100#标准砖、基础埋深部分采用先砌筑基础后回填土方。

基础宽度为同墙宽每边宽60mm。

不满120墙部分基础均为240宽。

2、地下车库采用M10砂浆、砌100#标准砖先砌筑基础。

基础砌压车库地面下50mm,基础宽度为同墙宽每边宽60mm,不满120墙部分基础均为240宽。

基础砌压地面下50mm时砌成同墙宽,地面向上三皮砖200mm高,上砌筑加气砼块。

地下车库卫生间部分均用标准砖砌筑。

3、地下室二层采用M10砂浆、100#标准砖砌三皮砖200mm高,上砌筑加气砼块。

4、主楼水电井一律不设构造柱,所有门窗角边也全部设包框宽同墙。

厚度100mm设两根 12主筋,φ6.5@200分布筋。

厨房厕所及厨厕相邻墙下浇筑250mm高挡水砼墙,其他部位砌筑三皮标准砖防潮,所有除说明外均砌加气砼轻质块。

5、门窗过梁按照图纸配筋预制,遇过梁没有支撑的统为一植筋,现凭过梁配筋按图设计。

6、预制构件按照构件统一做法。

二次机构、预制构件,除说明外所用砼标号与一次结构相同。

三 1、各栋楼双阳台、中间隔墙砌筑轻度加气砼块,中间设一根150*150mm砼柱。

两侧各设一根150*150mm砼柱,预制边柱时连同立板一起预制以便整体安装,具体见双阳台做法。

2、边阳台两侧各设1根150*150mm边柱,预制时和侧板一起预制,共分为三块两块,具体见两侧阳台做法。

3、后阳台设计拐角处设200*200mm构造柱,现改为面200mm侧面120mm。

二次结构工程实用标准做法

二次结构工程实用标准做法
36:线管部位及不同界面挂镀锌铁丝网处理:每边宽度不小于100,铁丝网直径不小0.9mm,界面有高差时先将界面抹平、再挂网,挂网锚钉间距小于300。
37:基层喷浆:喷浆均匀,喷浆高度不小于5MM,及时养护、养护时间为三天。
38:灰饼设置:灰饼离阴、阳角小于300,离地面、板底面小于500,大面间距小于1200,洞口梁上面必须有灰饼。

结ቤተ መጻሕፍቲ ባይዱ

注意:此标准施工包括安装工程、屋面工程
1目的:
明确砌筑工程施工工艺控制流程,提升砌筑工程实体及观感质量。
2适用范围:
所有在建及新建楼栋。
3编制说明
本标准做法要求所有在建及新建楼栋均按此做法执行。
4、砌筑工程标准做法
4.1原材料
1:对砌筑原材料要求:不得出现断裂砌块,砌块缺棱掉角:长边长度小于70mm,短边长度小于30mm,深度小于20mm;原材料防护棚。
12:反坎成形质量:截面无大小头、无蜜窝、麻面。
13:墙根部200防潮层的设置。
14:灰缝饱满度控制:一砖、一满灰、一砌筑。
15:连接片设置:每隔500设置一道,每边三个固定点。
16:墙体顶部塞缝:采用C20砼塞缝,塞缝分三次:先中间、后两边。
17:灰缝控制:砂浆砌筑水平灰缝大小为15、竖向灰缝大小为18;粘结剂砌筑灰缝大小为3-5;排版合理:灰缝错开不小于1/3砖、错缝成一线、顶部塞缝高度为30-50。
32:线槽尺寸:砌体墙槽深度≤dn+20mm,墙槽宽度≤dn+60mm,管线保护层≥15mm。
33:线管采用线夹固定在槽内、紧贴墙面、线底盒定位采用砂浆塞实、底盒面平装饰面。
34:线槽塞缝:采用水泥砂浆先将线管两边塞实、再塞实槽身与砖面平;箱体封堵采用细石砼先将箱体四周塞实再用水泥砂浆抹平。

二次结构施工标准

二次结构施工标准

二次结构施工标准一、施工前准备1.1图纸准备在施工前,必须对图纸进行充分理解和熟悉,确保对二次结构的施工要求、尺寸、材料等有清晰的认识。

同时,应对图纸进行会审,以避免在施工过程中出现因图纸问题导致的停工或返工。

1.2施工计划根据图纸和项目实际情况,制定详细的施工计划,包括施工进度、人员配备、材料需求等,确保施工过程有序进行。

1.3材料准备根据图纸和施工计划,准备所需的材料,包括钢筋、模板、混凝土等,确保材料的质量和数量满足施工需求。

1.4施工现场布置在施工前,应对施工现场进行合理的布置,包括材料堆放、人员通行、安全设施等,确保施工过程的安全和顺利进行。

二、钢筋工程2.1钢筋加工钢筋加工前应对钢筋进行质量检验,确保符合设计要求。

加工过程中,应按照图纸和规范要求进行,确保钢筋的形状、尺寸、数量等符合要求。

2.2钢筋连接钢筋连接应采用合适的连接方式,如焊接、绑扎等,确保连接牢固、稳定。

同时,应注意连接质量,防止出现虚焊、漏焊等情况。

2.3钢筋安装钢筋安装应按照图纸要求进行,确保钢筋的位置、间距、数量等符合要求。

同时,应保证钢筋的稳定性,防止在施工过程中出现移位等情况。

三、模板工程3.1模板设计根据图纸要求和施工计划,对模板进行设计,包括模板的形状、尺寸、材料等。

同时,应考虑模板的承载能力、稳定性和拆卸方便等因素。

3.2模板加工与制作按照模板设计要求,对模板进行加工和制作,确保模板的形状、尺寸、平整度等符合要求。

同时,应注意模板的材料质量和使用寿命。

3.3模板安装与拆卸根据施工计划和模板设计要求,对模板进行安装和拆卸。

安装过程中,应保证模板的稳定性、垂直度和水平度等;拆卸过程中,应注意避免模板损坏和安全事故的发生。

四、混凝土工程4.1混凝土配合比设计根据设计要求和试验数据,对混凝土的配合比进行设计,确保混凝土的强度、耐久性和工作性能等符合要求。

4.2混凝土搅拌与运输在混凝土搅拌和运输过程中,应保证混凝土的质量和均匀性。

二次结构、施工做法(干货)

二次结构、施工做法(干货)

⼆次结构、施⼯做法(⼲货)建筑⼯程内参⼀样的建筑⾏业,不⼀样的施⼯、技术。

我们将为您提供有价值、有情怀的阅读。

来源:建筑⼯程鲁班联盟基于⼯程实例看⼀下⼆次结构砌体⼯程的⼯艺流程及做法,全⾯解读以下要点:施⼯⽅案编制阶段的技术交底和质量要求;⽅案实施阶段的质量控制流程和⼯艺施⼯流程。

技术交底· 技术准备1)认真熟悉图纸和规范要求,做好⼆次结构墙体砌筑前的技术交底⼯作。

2)掌握墙体砌筑⼯程的长、宽、⾼度等⼏何尺⼨,墙体的轴线、标⾼、构造形式等情况。

3)根据砌块的尺⼨和灰缝厚度计算出⽪数和排数,制作批数杆。

4)施⼯前放线,经复核,办理验线⼿续。

5)植筋及钢筋绑扎,并办理隐检⼿续。

6)页岩砖应在砌筑前⼀天浇⽔湿润,⼀般以浸⼊四边15mm为宜,含⽔率为10%-15%,轻集料空⼼砌块宜洒⽔湿润。

7)留置试块:每⼀楼层且不超过250m³砌体中各种类型及强度等级的砌筑砂浆,⾄少做⼀组试块(每组6块)。

· 样板实施对于新材料、新⼯艺或不同区域的抗震系数要求进⾏施⼯样板引路制度,让施⼯⼈员更直观了解构造节点及完成的实体质量标准,避免出现系统性质量风险,为提升产品品质和客户满意度创造便利条件。

· 排版⼩样质量要求质量控制流程基层结构板清扫↓基层结构板润湿↓⽆防⽔返坎设置↓厨卫间砼导墙设置↓线管预埋在墙内,⽤砂浆塞实↓砌筑⾄⼀步架停歇↓墙体砌筑完双⾯勾缝↓预留斜顶砌位置↓沉降⼀周砌筑斜顶⼯艺施⼯流程· 放线· 植筋构造柱及拉结钢筋与主体结构混凝⼟采⽤植筋锚固。

采⽤A、B组分植筋胶泥。

A组(主剂)和B组(固化剂)按10:1搅拌均匀。

施⼯温度为-50C ⾄ 400C。

固化时间:24⼩时。

1. 钢筋植筋施⼯流程:钻孔、清孔、配制胶泥、注胶泥、植钢筋。

2. 植筋孔径和孔深要求:Φ6钢筋:孔径8mm,孔深8cm。

Φ12钢筋:孔径16mm,孔深15cm。

· 钢筋绑扎构造柱主筋连接采⽤搭接,搭接长度为不同线径的搭接倍数。

二次结构施工做法

二次结构施工做法

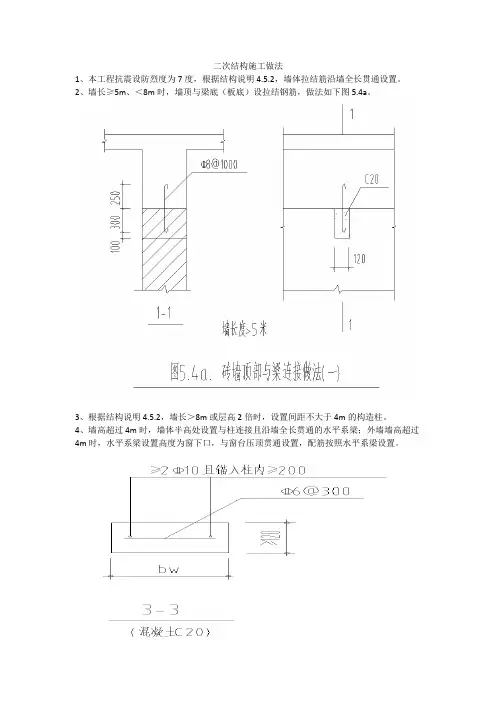

二次结构施工做法1、本工程抗震设防烈度为7度,根据结构说明4.5.2,墙体拉结筋沿墙全长贯通设置。

2、墙长≥5m、<8m时,墙顶与梁底(板底)设拉结钢筋,做法如下图5.4a。

3、根据结构说明4.5.2,墙长>8m或层高2倍时,设置间距不大于4m的构造柱。

4、墙高超过4m时,墙体半高处设置与柱连接且沿墙全长贯通的水平系梁;外墙墙高超过4m时,水平系梁设置高度为窗下口,与窗台压顶贯通设置,配筋按照水平系梁设置。

5、根据结构说明4.5.4,填充墙转角、墙体无柱端部均设构造柱,其余构造柱位置详各层建筑平面图。

墙体无柱端部增设构造柱,例如下图:6、小于2100mm的门窗洞口两侧采用预埋混凝土砌块的方法保障门窗框安装牢固,具体做法:1、预制混凝土砌块采用C20细石混凝土提前预制,其厚度同墙厚,高度与砌块同高,长度200mm。

2、窗洞口两侧在窗台上放置第一块,然后向上按照“隔一放一”的原则间隔放置预制混凝土砌块,直至过梁底部,窗口两侧对称设置。

依据《GB50203砌体结构施工质量验收规范》7、大于2100mm的门窗洞口两侧需增设构造柱,外墙在内外墙交接处已设构造柱时,允许适当放宽。

依据《12G614-1砌体填充墙结构构造》、《GB50011抗震设计规范》8、构造柱增设示例1:将图中3个GZ2取消,墙体与钢柱拉结钢筋保留,分别于1#、2#、3#、4#增设GZ2。

9、构造柱增设示例2:C3725左侧构造柱取消,钢柱与墙体拉结筋保留,在1#位置增设GZ2;C3725右侧GZ2为内外墙交接处构造柱,不得取消,在2#位置增设构造柱。

10、本工程结构说明过梁做法中,过梁最大长度为≤5400mm,但实际图纸中部分MLC及大窗的尺寸远大于5400mm,长度>5400mm的过梁现场该如何设置?。

二次结构工程标准做法

二次结构工程标准做法

完整版本二次结构质量标准化注意:此标准施工包括安装工程、屋面工程1目的:明确砌筑工程施工工艺控制流程,提升砌筑工程实体及观感质量。

2适用范围:所有在建及新建楼栋。

3编制说明本标准做法要求所有在建及新建楼栋均按此做法执行。

4、砌筑工程标准做法4.1原材料1:对砌筑原材料要求:不得出现断裂砌块,砌块缺棱掉角:长边长度小于70mm,短边长度小于30mm,深度小于20mm;原材料防护棚。

2:砌体同一加工、保证切面规则、美观平整。

3 :主控线标识。

4 :建筑控制线(墙体线、双控线、放大角)。

5:皮数杆的设置、拉墙筋定位设置。

6:十字控制线、确保房间的方正度。

7:吊占线控制墙面垂直度。

8:拉水平控制线、保证灰缝平直、墙面平整。

9:墙体根部水平凿毛处理。

10:墙体接头处竖向凿毛处理。

11:反坎支模支设:模板定位筋、采用定型木制夹子。

12:反坎成形质量:截面无大小头、无蜜窝、麻面。

13:墙根部200防潮层的设置。

14:灰缝饱满度控制:一砖、一满灰、一砌筑。

15:连接片设置:每隔500设置一道,每边三个固定点。

16:墙体顶部塞缝:采用C20砼塞缝,塞缝分三次:先中间、后两边。

17:灰缝控制:砂浆砌筑水平灰缝大小为15、竖向灰缝大小为18;粘结剂砌筑灰缝大小为3-5;排版合理:灰缝错开不小于1/3砖、错缝成一线、顶部塞缝高度为30-50。

18:洞口预制块设置:两头离端部200开始。

设置、中间预制块间距一块砖高度。

工19:二次砼粘双面胶防漏浆。

20:构造柱模板支投:模板抱墙支设;对拉螺杆不得随意对砌块开洞穿墙设支、设在构造柱内设有下料口;顶部设下料口模板高出梁底50、保证顶缝砼密实。

21:螺杆眼封堵。

22:窗台压顶及安装洞口过梁高度不小于100mm、长度每边伸入墙内不少于120mm的砼窗台板,窗台板为C20;门窗过梁伸入墙体长度为25CM。

23:外窗压顶泛水坡度为不小于10%。

24:外窗过梁必须设置滴水槽(深度和宽度各为10)。

二次结构工程标准做法

二次结构工程标准做法

次结构质量标准化注意:此标准施工包括安装工程、屋面工程1目的:明确砌筑工程施工工艺控制流程,提升砌筑工程实体及观感质量2适用范围: 所有在建及新建楼栋3编制说明本标准做法要求所有在建及新建楼栋均按此做法执行4、砌筑工程标准做法4.1原材料1:对砌筑原材料要求:不得出现断裂砌2:砌体同一加工、保证切面规则、美观块,砌块缺棱掉角:长边长度小于70mm 平整。

短边长度小于30mm深度小于20mm原材料防护棚。

3 :主控线标识。

4 :建筑控制线(墙体线、双控线、放大角)。

5 :皮数杆的设置、拉墙筋定位设置。

6 :十字控制线、确保房间的方正度。

7 :吊占线控制墙面垂直度。

8:拉水平控制线、保证灰缝平直、墙面平整。

11:反坎支模支设:模板定位筋、采用定12 :反坎成形质量:截面无大小头、无蜜窝、麻面。

17 :灰缝控制:砂浆砌筑水平灰缝大小为15、竖向灰缝大小为18;粘结剂砌筑灰缝大小为3-5 ;排版合理:灰缝错开不小于1/3砖、错缝成一线、顶部塞缝高度为30-50。

18:洞口预制块设置:两头离端部200开始设置、中间预制块间距一块砖高度。

13 :墙根部200防潮层的设置。

14:灰缝饱满度控制:一砖、一满灰、一砌筑。

23 :外窗压顶泛水坡度为不小于10% 24:外窗过梁必须设置滴水槽(深度和宽度各为10)。

25:厨、卫间及地下室外墙安装穿墙、穿楼套管应设止水环。

26:安装竖向套管或预埋件焊接定位或绑扎接定27:紧定式JDG管道连接:直管对接头连接两端各一个锁两个紧定螺钉,紧定螺钉必须拧断;线盒与管道必须设置紧定螺钉,紧定螺钉必须拧断。

28:避雷或静电必须焊接形成闭合:通过竖向主钢筋接地形成闭合,焊接圆钢钢筋直径不小于8,焊接长度为直径的6倍。

29 :严禁三层管交叉重叠,平行管道间距大于50,PVC管路固定点间距不大于1M 离端部、弯曲中心不大于0.5M。

30:屋面上的避雷针一般宜采用直径25mm 镀锌钢管。

34:线槽塞缝:采用水泥砂浆先将线管两边塞实、再塞实槽身与砖面平;箱体封堵采用 细石砼先将箱体四周塞实再用水泥砂浆抹 平。

二次结构的一般做法与施工要求

二次结构的一般做法与施工要求

二次结构砌体的一般做法和施工要求一、定义1、二次结构的定义:框架、剪力墙、框剪工程中一些非承重砌体、结构柱、门楣等在装修前需要完成的部分称为二次结构。

2、适用范围:主体结构承重构件施工完毕后施工。

与承重结构相比,它是非承重结构和围护结构,如结构柱、过梁、止水逆梁、女儿墙、压顶、填充墙、隔墙等。

3、二次结构砌体与砖混结构砌体的区别砌体结构主要由砌体和混凝土梁板承重,砌体是材料结构中的主要承重构件;二次结构中的砌体是为了满足建筑物的使用功能,主要起到分隔作用。

2、二次结构砌筑施工一、施工准备排线——-植筋---清底——-找平---排砖---砌筑-——搓缝(1)植筋砌筑植筋一般为6级钢,植筋深度为15d,即9cm,长度不小于墙长的五分之一,且不小于700cm【抗震要求】8度以下]端头做成135的钩子。

植筋间距为500 根。

楼梯间必须设置直通筋。

(2)延时8度的墙体长度已设置抗震要求,植筋要求相同。

(3) 植筋72小时后可进行拉拔试验。

一般取植筋总数的1,不少于3根,所以一般拉拔试验以3000头为一个检验批。

2. 清洁找平为便于灰缝的控制和调整,保证砌筑灰缝的水平,当板面标高差大于2cm时,必须用细石混凝土找平。

基层必须用清水清洗漂洗,砌筑前底层必须无杂质、垃圾等。

3、砌体施工要求(1)砌筑前2天浇砖,使水充分浸入砖内,保证砖的含水率在10%—15%,砖周围浸水以1.5为宜cm——2cm。

(2)砌筑前将底层清理干净。

高差大于2cm的,用细石混凝土找平。

在砌筑过程中,竖条用于控制砌筑的高度。

地点。

(3)200壁厚砌筑过程中,一般要求在一侧挂线。

线挂面要求砌体平整,灰缝整齐。

清水壁控制要求为垂直3和5。

(4)砌筑过程中灰缝应保持在8——12mm,避免跑缝,严禁假缝盲缝,避免通缝。

砖。

(5)砌体高度大于50cm后,立即弹出50控制线,用于校正蒙皮数条,控制门窗洞口高度,预留洞口高度,窗台高度应按图纸预留。

(6)注意门窗洞口处木砖(水泥砖)的留存。

二次结构工程标准做法

二次结构工程标准做法
18:洞口预制块设置:两头离端部200开始。设置、中间预制块间距一块砖高度。

19:二次砼粘双面胶防漏浆。
20:构造柱模板支投:模板抱墙支设;对拉螺杆不得随意对砌块开洞穿墙设支、设在构造柱内设有下料口;顶部设下料口模板 高出梁底50、保证顶缝砼密实。
21:螺杆眼封堵。
22:窗台压顶及安装洞口过梁高度不小于100mm、长度每边伸入墙内不少于120mm的砼窗台板,窗台板为C20;门窗过梁伸入墙体长度为25CM。
12:反坎成形质量:截面无大小头、无蜜窝、麻面。
13:墙根部200防潮层的设置。
14:灰缝饱满度控制:一砖、一满灰、一砌筑。
15:连接片设置:每隔500设置一道,每边三个固定点。
16:墙体顶部塞缝:采用C20砼塞缝,塞缝分三次:先中间、后两边。
17:灰缝控制:砂浆砌筑水平灰缝大小为15、竖向灰缝大小为18;粘结剂砌筑灰缝大小为3-5;排版合理:灰缝错开不小于1/3砖、错缝成一线、顶部塞缝高度为30-50。
28:避雷或静电必须焊接形成闭合:通过竖向主钢筋接地形成闭合,焊接圆钢钢筋直径不小于8,焊接长度为直径的6倍。
29:严禁三层管交叉重叠,平行管道间距大于50,PVC管路固定点间距不大于1M,离端部、弯曲中心不大于0.5M。
30:屋面上的避雷针一般宜采用直径25mm镀锌钢管。
31:安装线槽先弹线后开槽、必须先切断槽线再凿槽。
39:阳角、洞口收边设置护角。
40:抹灰砂浆材料必须用容器具存放。

注意:此标准施工包括安装工程、屋面工程
1目的:
明确砌筑工程施工工艺控制流程,提升砌筑工程实体及观感质量。

施工老师傅总结建筑二次结构标准正确做法,看完涨知识了

施工老师傅总结建筑二次结构标准正确做法,看完涨知识了

施工老师傅总结建筑二次结构标准正确做法,看完涨知识了一、窗台梁工序普遍倒置(先砌墙后浇筑,留有缝隙)、且无排水坡度,渗漏隐患优秀做法:窗台梁、腰梁浇筑完毕达到强度要求后方可进行后续砌筑优秀做法:构造柱立模时在柱顶与梁板交接处设喇叭口,一次性浇筑,保证柱顶混凝土浇筑密实,后期混凝土强度满足要求后剔除二、局部外墙未满刀灰,有渗漏隐患优秀做法:外墙必须满刀灰三、断砖上墙现象仍有不少优秀做法:砌块上墙前应进行挑选,断砖需锯切后方可上墙四、窗台梁处用水泥砖找模数,且未满刀灰,有渗漏隐患,砌筑前提前算好皮数划线,砌筑时挂皮数杆五、构造柱植筋不匹配,未与主筋有效绑扎且植筋外露长度必须满足搭接要求(马牙槎内砌筑砂浆随手清理干净)六、空调孔外高内低,后续渗漏隐患七、部分墙体平整度、垂直度不达标优秀做法:技术交底明确标注砌体垂直度,正手墙5,反手墙8;平整度正手墙10,反手墙15八、部分分户墙未用页岩砖砌筑且混砌优秀做法:分户墙必须严格按照交底用页岩砖砌筑,且不容许混砌九、止水坎浇筑前垃圾清理不到位,有渗漏隐患优秀做法:厨卫以及外墙止水坎支模前基层必须清理、凿毛、湿润,且及时报验质检验收合格后方可浇筑十、植筋深度控制不严,已造成顶板渗漏优秀做法:强化植筋现场交底,植筋深度、位置、严格按照交底执行十一、二次结构模板脱模剂随意洒落楼面,为后期做地坪留有地面空鼓隐患优秀做法:脱模剂用量控制好,不可污染楼面、钢筋等,保证工完场清,落地灰清理回收利用十二、塞砖不密实,责任心差优秀做法:塞砖严格按照本工程交底间隔15天,必须密实,遇安装管线留置后期封堵十三、灰缝控制不严,观感差优秀做法:砖砌体灰缝控制8-12mm,加气块15mm十四、窗台梁模板长度不够且混凝土收面不平(窗台梁一定要找出结构坡度)优秀做法:加强现场督察,责任到人十五、墙体开槽前未弹线,导致边角不顺直,观感差优秀做法:开槽前必须先弹线,且开槽深度严格按交底执行十六、马牙槎浇筑观感差,漏浆严重污染墙面:构造柱封模前海绵条必须张贴到位,否则漏浆严重影响观感。

二次结构标准做法(圈梁、过梁四、构造柱)

二次结构标准做法(圈梁、过梁四、构造柱)
浆增塑剂 》JG/T 164 的有关规定; 4 干混砂浆及加气混凝土砌块专用砂浆宜按掺用外加剂的砂浆确定搅拌时
间或按产品说明书采用。
24
4.0.10 现场拌制的砂浆应随拌随用,拌制的砂浆应在 3h 内使用完毕; 当施工期间最高气温超过 30℃时,应在 2h 内使用完毕。预拌砂浆 及蒸压加气混凝土砌块专用砂浆的使用时间应按照厂方提供的说明书 确定。
规和工程建设强制性标准。提供主体结构施工质量自评报告,该报告应由项目经 理和施工单位负责人审核、签字、盖章。 3、监理单位在主体结构工程完工后对工程全过程监理情况进行质量评价,提供主体 工程质量评估报告,该报告应当由总监和监理单位有关负责人审核、签字、盖章。 4、勘察、设计单位对勘察、设计文件及设计变更进行检查。对工程主体实体是否与 设计图纸及变更一致,进行认可 5、有完整的主体结构工程档案资料,见证试验档案,监理资料;施工质量保证资料; 管理资料和评定资料。 二、建筑工程主体结构质量验收需提供以下资料: 1、主体工程验收通知书 2、工程规划许可证复印件(需加盖建设单位公章) 3、中标通知书复印件(需加盖建设单位公章) 4、工程施工许可证复印件(需加盖建设单位公章) 5、混凝土结构子分部工程结构实体砼强度验收记录 6、混凝土结构子分部工程结构实体钢筋保护层厚度验收记录
4
7、主体分部工程验收前,可完成样板间或样板单元的室内粉刷。 8、主体分部工程施工中,质监站发出整改(停工)通知书要求整改的质量问
题都已整改完成,完成报告书已送质监站归档。 三、主体分部工程监督抽查、检查的主要内容 1、对实体质量抽查的一般规定 (1)抽查施工作业面的施工质量,突出对强制性标准的执行情况的检查; (2)重点检查结构质量和使用功能,其中重点监督结构安全的关键部位; (3)抽查涉及结构安全和使用功能的主要材料、构配件和设备的出厂合格证、

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准

二次结构施工工艺及验收标准1、填充墙砌体工程施工工艺2、一般抹灰工程3、装饰抹灰工程4、门窗工程5、金属门窗安装工程6、塑钢门窗7、特种门窗8、门窗玻璃安装工程9、板材隔墙工程10、护栏和扶手制作与安装工程1 填充墙砌体工程一、施工要求:1、二次结构砌砖必须在结构墙、柱上弹好+500mm标高水平线、加气混凝土墙立边线、门口位置线。

2、在砌块墙底部,砌好高度不宜小于200mm的粘土砖或多孔砖墙或浇混凝土基础带。

3、砌筑前2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。

蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水。

4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线。

5、遇有穿墙管线,应预先核实其位置、尺寸。

以预留为主,减少事后剔凿,损害墙体。

6、砌筑砖墙上不得有小于砌块长度的1/3的砖。

最下一层如灰缝厚大于20mm时,应用细石混凝土找平铺砌,应用不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。

砌块墙的丁字交接处,应使横墙砌块隔皮露头。

7、灰缝应横平竖直,砂浆饱满。

蒸压加气混凝土砌块砌体水平灰缝厚度不得大于15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm。

8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实。

9、墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm。

10、砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm高设一道2ø6钢筋,伸入砌块墙水平灰缝内不小于700mm。

当墙高大于3m时,应加设一水平混凝土带;11、砌块与门口的联结,每砌筑两皮加气砼砖后砌筑一皮预制好埋有木砖或铁件的混凝土块、粘土砖,一般要求按洞口高度2m以内每边砌筑三块,洞口高度大于2m时,每边砌筑四块。

二次结构标准做法(圈梁、过梁四、构造柱)

二次结构标准做法(圈梁、过梁四、构造柱)
规和工程建设强制性标准。提供主体结构施工质量自评报告,该报告应由项目经 理和施工单位负责人审核、签字、盖章。 3、监理单位在主体结构工程完工后对工程全过程监理情况进行质量评价,提供主体 工程质量评估报告,报告应当由总监和监理单位有关负责人审核、签字、盖章。 4、勘察、设计单位对勘察、设计文件及设计变更进行检查。对工程主体实体是否与 设计图纸及变更一致,进行认可 5、有完整的主体结构工程档案资料,见证试验档案,监理资料;施工质量保证资料; 管理资料和评定资料。 二、建筑工程主体结构质量验收需提供以下资料: 1、主体工程验收通知书 2、工程规划许可证复印件(需加盖建设单位公章) 3、中标通知书复印件(需加盖建设单位公章) 4、工程施工许可证复印件(需加盖建设单位公章) 5、混凝土结构子分部工程结构实体砼强度验收记录 6、混凝土结构子分部工程结构实体钢筋保护层厚度验收记录
集团二次结构工程施工 工艺培训教程
工程预算管理中心编制
1
前言
为规范集团各项目二次结构工程标准化施 工,加强施工现场管理,提高文明施工和综 合管理水平,树立良好的企业形象,促进工 程质量的提高和经济效益的增长,以完成集 团成本节约的要求,现对集团各项目进行二 次结构工程标准化施工培训。
2
二次结构
一、植筋(JGJ145-2013) 二、填充墙(GB50203-2011,DBJ01-81-2004) 三、圈梁、过梁 四、构造柱 五、厨卫止水带 六、窗台压顶 七、门槛
3
二次结构施工前应进行主体结构验收GB50300-2011 主体结构验收应包含以下内容: 建筑主体结构验收施工单位提供资料及相关事项 1、主体分部验收前,墙面上的施工孔洞须按规定镶堵密实,并作隐蔽工程验收记录:未经 验收不得进行装饰装修工程的施工,对确需分阶段进行主体分部工程质量验收时,建设单位 项目负责人在质监交底上向质监人员提出书面申请,并经质监站同意。 2、混凝土结构工程模板应拆除并对其表面清理干净,混凝土结构存在缺陷处应整改完成。 3、楼层标高控制线应清楚弹出墨线,并做醒目标志。 4、工程技术资料存在的问题均已悉数整改完成。 5、施工合同和设计文件规定的主体分部工程施工的内容已完成,检验、检测报告应符合现 行验收规范和标准的要求。 6、安装工程中各类管道预埋结束,位置尺寸准确,相应测试工作已完成,其结果符合规定 要求。

土建标准化工艺做法:二次结构(一)

土建标准化工艺做法:二次结构(一)

土建标准化工艺做法:二次结构(一)门窗洞口构造做法1、普通轻集料砌块门窗洞口构造做法①洞口宽小于2100时,洞口两侧加抱框柱,顶部与过梁连接。

②洞口宽度大于等于2100时,洞口两侧加构造柱,通高设置。

③墙净高小于4m时,不加设水平系梁。

④墙净高大于等于4m时,在门洞口上部、窗洞口上下部加设水平系梁。

⑤如设计图纸对构造柱或过梁混凝土强度有要求,应按依图纸要求。

拉结筋设置2、墙体拉结筋设置要求①当墙体宽≦240mm时,水平方向设置2根圆6拉结筋,>240mm时设置3根圆6钢筋。

②抗震烈度6度时,拉结筋入墙长度不应小于墙长的1/5且不小于0.7m。

③抗震烈度7度时,拉结筋入墙墙长不应小于墙长的1/4且不小于1m。

④抗震烈度8、9度时,拉结筋应通长设置。

⑤拉结筋搭接长度不小于400mm且不小于55d。

⑥拉结筋竖向间距500mm(根据砌块实际模数确定)。

气泵清孔3、拉结筋植筋及清孔孔要求①植筋胶必须有说明书、合格证及检测报告。

②植筋孔深度应符合植筋胶说明要求且不得小于10d和100mm。

③气泵清孔。

BM轻集料砌块填充墙4、BM轻集料砌块填充墙门窗构造①本做法选自11BJZ58《BM轻集料隔墙砌块》。

②100mm厚隔墙芯柱改为构造柱。

③如设计图纸对构造柱或过梁混凝土强度有要求,应按依图纸要求。

构造柱钢筋5、构造柱钢筋绑扎要求①构造柱钢筋在结构施工时进行预埋。

②钢筋绑扎搭接长度不小于50d。

③绑扎搭接位置箍筋加密处理,加密区箍筋间距200mm,非加密区箍筋间距250mm。

马牙茬6、构造柱马牙茬的设置方法①构造柱马牙槎从下到上应先退后进依次到顶。

②马牙槎上下口应挂垂直线,保证留茬宽度一致。

构造柱模板支设7、构造柱、抱框柱模板的支设方法①构造柱模板加固采用对拉螺栓和钢管加固。

②构造柱上口设斜溜槽,溜槽上口高出梁底50mm,以保证混凝土浇筑饱满。

③待拆模后将突出砼剔除。

顶砖斜砌8、顶砖斜砌方法①斜砌砖须待下部墙体沉降7天后进行。

二次结构及屋面做法图

二次结构及屋面做法图
门窗洞口预埋混凝土块
1、选材要求:采用C20混凝土预制混凝土块
2、具体做法:砌筑时按照排砖放样时确定的位预制混凝土块位置及个数预埋。
3、实体要求:混凝土块宽度同墙厚,高度应与砌块同高或砌块高度的1/2且不小于100mm,长度不小于200mm。
4、特殊说明:门洞口最底下的预埋混凝土砖考虑地面做法,预埋高度从建筑完成面开始计算。在2100mm以下的门上砌块距洞口200,下砌块距地完成面200,中间一块均分,在
冲筋
要求:当灰饼砂浆达到七八成干时,用与抹灰层相同砂浆做标筋,标筋根数应根据房间的宽度和高度确定,一般标筋宽度为5cm。两筋间距不大于1.5m。当墙面高度小于3.5m时宜做立筋。大于3.5m时宜做横筋,做横向冲筋时做灰饼的间距不宜大于2m。
阳角处做护角
要求:墙、柱间的阳角应在墙、柱面抹灰前用1:2水泥砂浆做护角,其高度自地面以上2m。然后将墙、柱的阳角处浇水湿润。第一步在阳角正面立靠尺,靠尺突出阳角侧面,突出厚度与成活抹灰面平。然后在阳角侧面,依靠尺边抹水泥砂浆,并用铁抹子将其抹平,按护角宽度(不小于5cm)将多余的水泥砂浆铲除。第二步待水泥砂浆稍干后,将靠尺移至到抹好的护角面。
斜砌砖与三角块设置
1、选材要求:采用标砖切割和预制三角形混凝土块砌筑
2、具体做法:根据预留高度确定斜砌角度(45°~60°),预制三角混凝土砌块,砌两顶头水平斜砖,由两边向中间砌大面斜砖,砌中间水平斜砖。
3、实体要求:预制三角混凝土块要标准,斜砖角度一致,灰缝饱满、顺直,砌块表面平整。
4、特殊要求:斜砌砖应在下部砌体砌筑完成14天后施工。
线管线盒做法
1、选材要求:配电箱等箱体及穿墙管位置处采用混凝土预制块,混凝土标号不低于C20。
2、具体做法:砌筑前按照设计要求先安装线盒和线管,对墙体部位的配电箱等箱体及穿墙管应根据砌块模数进行预制,砌筑墙体。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

注意:此标准施工包括安装工程、屋面工程
1目的:
明确砌筑工程施工工艺控制流程,提升砌筑工程实体及观感质量。

2适用围:
所有在建及新建楼栋。

3编制说明
本标准做法要求所有在建及新建楼栋均按此做法执行。

4、砌筑工程标准做法
4.1
原材料
1:对砌筑原材料要求:不得出现断裂砌
块,砌块缺棱掉角:长边长度小于70mm,
短边长度小于30mm,深度小于20mm;原材
料防护棚。

2:砌体同一加工、保证切面规则、美观
平整。

3 :主控线标识。

4 :建筑控制线(墙体线、双控线、放大
角)。

5:皮数杆的设置、拉墙筋定位设置。

6:十字控制线、确保房间的方正度。

7:吊占线控制墙面垂直度。

8:拉水平控制线、保证灰缝平直、墙面平
整。

9:墙体根部水平凿毛处理。

10:墙体接头处竖向凿毛处理。

11:反坎支模支设:模板定位筋、采用定
型木制夹子。

12:反坎成形质量:截面无大小头、无蜜
窝、麻面。

13:墙根部200防潮层的设置。

14:灰缝饱满度控制:一砖、一满灰、一砌
筑。

15
:连接片设置:每隔
500
设置一道,
每边三个固定点。

16:墙体顶部塞缝:采用C20砼塞缝,塞
缝分三次:先中间、后两边。

17:灰缝控制:砂浆砌筑水平灰缝大小为
15、竖向灰缝大小为18;粘结剂砌筑灰缝
大小为3-5;排版合理:灰缝错开不小于
1/3砖、错缝成一线、顶部塞缝高度为
30-50。

18:洞口预制块设置:两头离端部200开始。

设置、中间预制块间距一块砖高度。

19:二次砼粘双面胶防漏浆。

20:构造柱模板支投:模板抱墙支设;对
拉螺杆不得随意对砌块开洞穿墙设支、设在
构造柱设有下料口;顶部设下料口模板高
出梁底50、保证顶缝砼密实。

21:螺杆眼封堵。

22:窗台压顶及安装洞口过梁高度不小于
100mm、长度每边伸入墙不少于120mm的砼
窗台板,窗台板为C20;门窗过梁伸入墙体
长度为25CM。

23:外窗压顶泛水坡度为不小于10%。

24:外窗过梁必须设置滴水槽(深度和宽度
各为10)。

25:厨、卫间及地下室外墙安装穿墙、穿
楼套管应设止水环。

26:安装竖向套管或预埋件焊接定位或绑
扎接定。

27:紧定式JDG管道连接:直管对接头连
接两端各一个锁两个紧定螺钉,紧定螺钉
必须拧断;线盒与管道必须设置紧定螺钉,
紧定螺钉必须拧断。

28:避雷或静电必须焊接形成闭合:通过竖
向主钢筋接地形成闭合,焊接圆钢钢筋直径
不小于8,焊接长度为直径的6倍。

29:严禁三层管交叉重叠,平行管道间距
大于50,PVC管路固定点间距不大于1M,
离端部、弯曲中心不大于0.5M。

30:屋面上的避雷针一般宜采用直径25mm
镀锌钢管。

31:安装线槽先弹线后开槽、必须先切断
槽线再凿槽。

32:线槽尺寸:砌体墙槽深度≤dn+20mm,
墙槽宽度≤dn+60mm,管线保护层≥
15mm。

33:线管采用线夹固定在槽、紧贴墙面、
线底盒定位采用砂浆塞实、底盒面平装饰
面。

34:线槽塞缝:采用水泥砂浆先将线管两边
塞实、再塞实槽身与砖面平;箱体封堵采用
细石砼先将箱体四周塞实再用水泥砂浆抹
平。

35:楼洞口吊口封堵分二次浇筑,严禁采
用铁丝吊模。

36:线管部位及不同界面挂镀锌铁丝网处
理:每边宽度不小于100,铁丝网直径不小
0.9mm,界面有高差时先将界面抹平、再挂
网,挂网锚钉间距小于300。

37:基层喷浆:喷浆均匀,喷浆高度不小
于5MM,及时养护、养护时间为三天。

38:灰饼设置:灰饼离阴、阳角小于300,
离地面、板底面小于500,大面间距小于
1200,洞口梁上面必须有灰饼。

39:阳角、洞口收边设置护角。

40:抹灰砂浆材料必须用容器具存放。

41:加强网处理:将加强网大面抹平、贴
紧墙面
42:抹底层灰:底层灰厚度控制7-9MM,并
水平拉毛。

43:抹灰工程表面层:待底层抹灰7-8成
干再抹面层;面层要求无起砂、无麻面、
表面平整、色泽一致。

44:屋面门槛高出屋面完成面350;踏步设
置防滑槽。

45:女儿墙压顶下口应留设滴水线
10*10MM;压顶泛水坡度不小于10%,坡度
向设置。

46:女儿墙留防水压槽:高度为60、深度
为30、高度超出屋面完成面250;出屋面所
有转角处设置圆角R大于50,注明阳角处
也必须做圆角处理。

47:非固化橡胶防水涂膜:小于250高度套
管及出屋面所有构造防水全泛形式闭合;大于
250高度套管及出屋面所有构造防水上泛高度大
于250
48:防水卷材施工:小于250高度套管及出屋
面所有构造防水全泛形式闭合;大于250高度套
管及出屋面所有构造防水上泛高度大于250;转角
处附加层宽度不小于500(每边250),长边搭
接宽度80-100mm,短边为130-150mm,接缝
应错开,转角处接缝位置:应距转角300mm
以上,墙面与地面夹角处的卷材接缝宜在水
平地面上,接缝位置应距转角应大于300mm
以上。

相邻短边接缝应错开1000mm以上,
墙面与墙面夹角处的接缝距转角应大于
300mm,附加层接缝必须与防水层接缝错开
300mm以上。

49:女儿墙防水压槽做法:防水卷材上泛
压槽收口用带垫水泥钉固定、每防水卷材
不少于两个固定点、压槽收口封堵采用密
封材料。

50:高度小于500女儿墙防水卷材上泛至压
顶平面收口,收口用带垫水泥钉固定、每防
水卷材不少于两个固定点。

51:出屋面套管:转角处设置附加层,套管高
度不能少于50,小于250高度套管防水卷材全
泛,大于250高度套管防水卷材上泛大于250、
卷材收口采用金属箍环挠平紧。

52:1、透气孔设置:位置为所有分隔缝的
交界点处,透气孔处应利用三通接出立管
(立管高度以超出完成面不小于300mm为
准),间距6*6M。

2、屋面防水保护层伸缩
缝设置:间距6*6M,伸缩缝隙做法使用聚
氨板宽度20留缝。

53:防水保护层与女儿墙接头处预留伸缩缝,伸
缩缝隙做法使用聚氨板宽度30留缝。

54:伸缩缝处理采用防水密封材料填缝、填
封深度为缝宽度0.7倍。

55:出屋面套管外侧央做混凝土墩子阻水圈做保
护。

56:屋面成形质量:防水保护层排水坡度不
小于3%,排水沟向雨水口排水坡度不小于
5%。

57:屋面地漏做法:防水涂膜和防水卷材全泛进地漏侧50、地漏四周(50CM以)泛水坡度不小于5%,坡向地漏。

58:雨水管设置:雨水管底部设置防冲池、雨水管离地不大于150。

相关文档
最新文档
