工程造价定额系数大全
定额系数大全

定额系数大全Modified by JACK on the afternoon of December 26, 20202015定额系数大全一、房屋建筑与装饰工程A土石方工程1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数计算;超过8m时,按深6m定额乘以系数计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数3.机械挖运淤泥时,按机械挖运土方定额乘以系数B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数计算C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数计算。
2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数。
砖用量乘以系数。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数3.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
高度超过者,人工乘以系数。
2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数E混凝土及钢筋混凝土工程1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数2.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数。
定额系数大全(建筑+装饰+市政+园林+

定额系数大全园林++措施税金))措施++税金市政++园林(建筑建筑++装饰装饰++市政目录建筑分部土方工程: (2)建筑分部桩基与地基 (2)建筑分部砌筑工程: (3)建筑分部钢筋及砼工程: (3)建筑分部厂房门、特种门、木结构: (4)建筑分部金属结构工程: (5)建筑分部屋面及防水工程: (5)建筑分部防腐、保温、隔热工程: (5)装饰分部册说明 (6)装饰分部楼地面工程: (6)装饰分部墙柱面工程: (6)装饰分部天棚工程: (6)装饰分部门窗工程: (7)装饰分部油漆涂料工程: (7)装饰分部其他工程: (10)市政分部项目册说明: (10)市政分部土石方工程: (10)市政分部道路工程项目: (12)市政分部桥涵护岸工程: (12)市政分部市政管网工程 (13)市政分部钢筋工程 (15)市政分部拆除工程 (15)市政分部路灯工程 (15)园林分部项目: (17)措施分部通用项目: (18)措施分部建筑工程项目: (18)措施分部装饰装修工程项目: (19)措施分部市政工程项目: (20)措施分部其他项目费用: (20)税金分部: (21)建筑分部土方工程:1.土石方体积折算系数表2.桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
3.挖基础土方包括带形基础、独立基础及设备基础、人工挖孔桩等的挖方,满堂基础按挖土方项目计算。
沟槽、基坑深度超过6m 时,按深6m 定额乘以系数1.2计算;超过8m 以外者,按深6m 定额乘以系数1.6计算。
4.机械挖运淤泥时,按机械挖运土方定额乘以系数1.55.挖土方(包括大开挖)深度超过6m 时,按“挖土方”项目乘以系数1.3。
6.基础施工时需增加的工作面,可按下表规定计算。
建筑分部桩基与地基1.卵石层是指粒径大于20mm 的卵石、碎石含量>50%的地层。
如粒径大于20mm 的卵石、碎石含量在15%~50%,人工、机械按卵石层项目乘以系数0.80。
快来看工程造价定额中需乘系数的项汇总!x27

【tips】本文由李雪梅老师精心收编整理,同学们定要好好复习!快来看工程造价定额中需乘系数的项汇总!’工程造价定额中需乘系数的项汇总!’土建工程11.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数 1.15,含水率大于40%时另行计算。
5.推土机推土或铲运机铲土土层均匀厚度小于300mm时,推土机台班用量乘以系数 1.25;铲运机台班用量乘以系数1.17。
6.发掘机在垫板长进行作业时,人工机械乘以系数 1.25,定额内不包含垫板铺设所需的工料、机械耗费。
7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
土建工程21. 打试验桩按相应定额项目的人工、机械乘以系数2计算。
打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数 1.13计算。
3. 定额以打直桩为准,如打斜桩,斜度在1:6之内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
定额以平川(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于 1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数 1.11。
因设计改正在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数 1.15。
6. 圆形烟囱基础按砖基础定额履行,人工乘以系数 1.2。
砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1毛石护坡高度超出4m时,定额人工乘以系数1.15。
工程造价预算定额系数大全

工程造价预算定系数大全土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8、打试验桩按相应定额项目的人工、机械乘以系数2计算。
9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
15、毛石护坡高度超过4m时,定额人工乘以系数1.15。
16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
工程造价预算定额中的系数大汇总

工程造价预算定额中的系数大汇总土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8、打试验桩按相应定额项目的人工、机械乘以系数2计算。
9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
15、毛石护坡高度超过4m时,定额人工乘以系数1.15。
16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
15定额系数大全概要

系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
高度超过3.6m者,人工乘以系数1.15。
2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2E混凝土及钢筋混凝土工程1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。
4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2F金属结构工程1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65G木结构工程1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082. 2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。
2018年造价工程师备考:工程造价定额系数大全

2018年造价工程师备考:工程造价定额系数大全工程造价的计价依据工程的计价依造价据主要包括:工程量计算规则、建筑工程定额、工程价格信息以及工程造价相关法律法规等。
在社会主义市场经济条件下,建筑工程造价计价依据不仅是建筑工程计价的客观要求,也是规范建筑市场管理的客观需要。
建筑工程造价计价依据的主要作用表现在以下几个方面:(1)是计算确定建筑工程造价的重要依据。
从投资估算、设计概算、施工图预算,到承包合同价、结算价、竣工决算都离不开工程造价计价依据。
(2)是投资决策的重要依据。
投资者依据工程造价计价依据预测投资额,进而对项目作出财务评价,提高投资决策的科学性。
(3)是工程投标和促进施工企业生产技术进步的工具。
投标时根据政府主管部门和咨询机构公布的计价依据,得以了解社会平均的工程造价水平,再结合自身条件,作出合理的投标决策。
由于工程造价计价依据较准确地反映了工料机消耗的社会平均水平,这对于企业贯彻按劳分配、提高设备利用率、降低建筑工程成本都有重要作用。
(4)是政府对工程建设进行宏观调控的依据。
在社会主义市场经济条件下,政府可以运用工程造价依据等手段,计算人力、物力、财力的需要量,恰当地调控投资规模。
工程造价的计价依据的编制,遵循真实和科学的原则,以现阶段的劳动生产率为前提,广泛收集资料,进行科学分析并对各种动态因素研究、论证。
工程造价计价依据是多种内容结合成的有机整体,它的结构严谨,层次鲜明,经规定程序和授权一单位审批颁发的工程造价计价依据,具有较强的权威性。
例如,工程量计算规则、工料机定额消耗量,就具有一定的强制性;而相对活跃的造价依据,例如基础单价、各项费用的取费率,则赋予一定的指导性。
在注重工程造价计价依据权威性的过程中,必须正确处理计价依据的稳定性与时效性的关系。
计价依据的稳定性是指造价依据在一段时间内表现出稳定的状态,一般说来,工程量计算规则比较稳定,能保持十几年、几十年;工料机定额消耗量相对稳定,能保持五年左右;基础单价、各项费用取费率、造价指数的稳定时间很短。
工程造价定额系数总结(造价人必备)

工程造价定额系数总结(造价人必备)实际工程造价定额有许多种,比如土建、给排水、电气等.近年有更多专业协会细分出更多定额,套定额乘系数在各专业定额本中都有说明.总有不少造价人在为记不住、找不着各类工程造价定额系数而烦恼,那就看看以下为大家总结的干货,是不是你需要的吧:【土石方工程】1.土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2.土方大开挖深度超过6m时,按相应定额项目乘以系数1.33.机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算.项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算.3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算.4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算.5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算.挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算.【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1.砖用量乘以系数1.025.2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目.高度超过3.6m者,人工乘以系数1.15.2砖以内执行砖墙定额.4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2.地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95.6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2【混凝土及钢筋混凝土工程】1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45.4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2【金属结构工程】1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65【木结构工程】1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22.【门窗工程】1.金属门窗:双层窗按定额单价乘以系数2计算2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.263.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.674.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35【保温、隔热、防腐工程】1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.22.防腐工程①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行.②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38【楼地面】1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.22.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15【墙柱面工程】1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数1.152.镶贴块料①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数1.15.②仿石砖按面砖定额执行,人工乘以系数1.20.③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数1.20④墙柱(梁)饰面:墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数1.30,材料乘以系数1.10⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数1.1.【天棚工程】1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚.跌级造型天棚,其面层安装人工费乘以系数1.202.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算:3.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内.阳台如带悬臂梁者,其工程量乘以系数1.304.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内.雨篷如带悬臂梁者,其工程量乘以系数1.20【油漆、涂料、裱糊工程】1.定额中的单层木门刷油是按双面刷油考虑的.如采用单面刷油,其定额含量乘以系数0.49计算2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数2.3,执行木地板油漆相应子目【其他工程】1.招牌的面层套用天棚相应面层项目,其人工费乘以系数0.8.2.压条、装饰条:①如在天棚面上钉直形装饰条者,其人工乘以系数1.34;钉弧形装饰条者,其人工乘以系数1.6,材料乘以系数1.1②墙面安装弧形装饰线条者,人工乘以系数1.2,材料乘以系数1.1③装饰线条做图案者,人工乘以系数1.8,材料乘以系数1.1.【拆除工程】1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数1.42.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数1.25【措施项目】1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用.满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取.外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算.2.坡屋面模板按相应定额项目执行,人工乘以系数1.1.3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.24.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用.5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.4m的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度>0.4m且≤1m的,其模板按墙的定额项目执行,定额乘以系数1.2;现浇混凝土一字形短墙中心线长度≤0.4m的,其模板按矩形柱定额项目执行.6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用.弧形梁模板为独立弧形梁模板.圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数1.2计算(异形柱)7.大型机械设备进出场及安拆:拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.18.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15.9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积.楼梯的踏步、踏步板平台梁等侧面模板,不另计算.阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的相应项目执行,综合单价乘以系数1.6510.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数.耐心看到这的盆友,别忘记将文章收藏起来,以后再也不担心找不着了!。

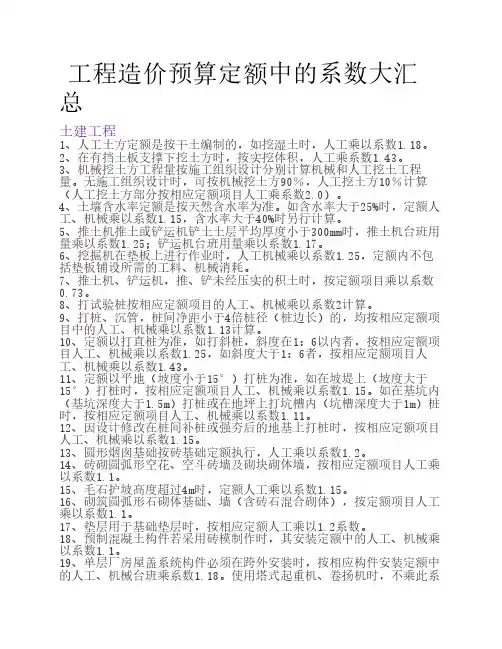

工程造价预算定额中的系数大汇总

工程造价预算定额中的系数大汇总土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8、打试验桩按相应定额项目的人工、机械乘以系数2计算。
9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
15、毛石护坡高度超过4m时,定额人工乘以系数1.15。
16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
15定额系数大全

米增长1.5工日的普工盘算.D砌筑工程1.砖(石)墙身.基本如为弧形时,按响应项目人工费乘以系数 1.1.砖用量乘以系数1.025.2.砌砖.砌块:框架构造间和预制柱间砌砖墙.砌块墙按响应项目人工乘以系数3.砌砖.砌块:砖砌挡土墙2砖以上履行砖基本项目.高度超出3.6m者,人工乘以系数1.15.2砖以内履行砖墙定额.4.砌石解释:石板铺地沟底板履行石盖板项目,人工费乘以系数 1.2.地沟石板盖板按150mm斟酌,现实与项目不合时,可以换算5.垫层:基本回填砂夹石.灰土时,履行垫层响应项目,其人工乘以系数0.95.6.垫层:散水.防滑坡道的垫层,按垫层项目盘算,人工乘以系数E混凝土及钢筋混凝土工程1.现浇混凝土杯形基本按现浇混凝土自力基本项目履行,人工费乘以系数2.坡屋面混凝土按响应定额项目履行,混凝土用量乘以系数3.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目履行,人工乘以系数1.45.4.垫层:散水.防滑坡道混凝土垫层,按垫层项目盘算,人工乘以系数5.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目履行,人工乘以系数6.预制构件制造.装配及灌浆:除用塔式起重机,卷扬机吊装外,若单层衡宇盖体系构件必须在跨外装配时,按响应的构件装配定额的机械费乘以系数7.高层建筑吊装费按响应定额项目乘以系数8.钢筋工程:砌体钢筋加执拗行现浇构件钢筋项目,钢筋用量乘以系数9.弧型钢筋制安按响应项目履行,人工费乘以系数F金属构造工程1.钢网架装配定额按平面网格构造编制,如设计为筒壳.球壳及其他曲面构造,其响应项目装配定额人工.机械费乘以系数2.钢桁架装配按直线型桁架编制,如设计为曲线.折线型桁架,其响应项目装配定额人工.机械费乘以系数3.钢架桥装配按直线型构件编制,如设计为曲线.折线型钢桥,其响应项目装配定额人工.机械费乘以系数4.钢柱装配在混凝土柱上,其机械乘以系数5.高层建筑吊装费按响应定额项目乘以系数G木构造工程1.板屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数2. 2.檩条:圆木檩条项目内已包含刨光工料,如设计划定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22.H门窗工程1..金属门窗:双层窗按定额单价乘以系数2盘算2.厂.库房大门木材种类均以一.二类木种为准,如采取三.四类木种时,制造.装配人工费.机械费乘以系数3.门窗扇包镀锌铁皮,以双面为准,如设计划定为单面包铁皮时,其工料乘系数4.内.雨篷如带悬臂梁者,其工程量乘以系数P油漆.涂料.裱糊工程5.定额中的单层木门刷油是按双面刷油斟酌的.如采取单面刷油,其定额含量乘以系数6.木楼梯(不包含底面)油漆,按程度投影面积乘以系数 2.3,履行木地板油漆响应子目Q其他工程1.招牌的面层套用天棚响应面层项目,其人工费乘以系数0.8.2.压条.装潢条:①如在天棚面上钉直形装潢条者,其人工乘以系数1.34;钉弧形装潢条者,其人工乘以系数1.6,材料乘以系数②墙面装配弧形装潢线条者,人工乘以系数1.2,材料乘以系数③装潢线条做图案者,人工乘以系数1.8,材料乘以系数1.1.R裁撤工程1.楼梯概况块料裁撤按楼地面块料裁撤项目履行,人工乘以系数2.混凝土梁.板.柱单个构件的局部裁撤按响应定额项目乘以系数S措施项目1.分解脚手架已分解斟酌了砌筑.浇筑.吊装.抹灰.油漆.涂料等脚手架费用.举座基本(自力柱基或装备基本投影面积超出20m2)按举座脚手架根本层费用乘以50%计取,当应用泵送混凝土时则按举座脚手架根本层乘以40%计取.外墙装潢(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%盘算.2.坡屋面模板按响应定额项目履行,人工乘以系数1.1.3.别墅(自力别墅.连排别墅)各模板按响应定额项目履行,材料用量乘以系数4.后浇带模板按响应构件模板项目分解单价乘以系数 2.5,包含后浇带模板.支架的保存,从新搭设.恢复.清算等费用.5.现浇混凝土L.Y.T.Z.十字形等短墙单肢中间线长度≤0.4m的,其模板按异形柱项目履行;现浇混凝土L.Y.T.Z.十字形等短墙单肢中间线长度≤0.8m 的,其模板按墙定额履行,定额乘以系数≤1m的,其模板按墙的定额项目履行,定额乘以系数1.2;现浇混凝土一字形短墙中间线长度≤0.4m的,其模板按矩形柱定额项目履行.6.有梁板模板定额项目已分解斟酌了有梁板中弧形梁的情形,梁和板应作为整体套用.弧形梁模板为自力弧形梁模板.圈梁.基本梁的弧形部分模板按响应圈梁.基本梁模板套用定额乘以系数7.大型机械装备进出场及安拆:拖式铲运机的出场费按响应规格的履带式推土机乘以系数8.塔式起重机轨道式基本包含铺设和裁撤的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工.机械乘以系数1.15.9.现浇钢筋混凝土楼梯,以图示露明尺寸的程度投影面积盘算,不扣除小于500mm楼梯井所占面积.楼梯的踏步.踏步板平台梁等正面模板,不另盘算.阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的响应项目履行,分解单价乘以系数②桷子项目是按未刨光编制的,如设计划定为刨光时,其木材材积乘以系数1.04,人工乘以系数1.10.③系数,采取摔网情势者,摔网部分的桷子项目人工乘以系数1.40.④系数.⑤系数.1)连檐.勒檐条.走水条:爪角部分的连檐.勒檐条,按连檐.勒檐条项目乘以系数1.30.若屋面统一坡面的正屋面面积小于爪角部分的面积,则正屋面与爪角部分的连檐.勒檐条归并盘算,并且乘以系数1.20.2)吊檐板和博风板项目已包含起边和端头锼花边工料.若吊檐板.博风板底边锼花边时,项目人工乘以系数1.30.3)爪角部分的滚檐板按滚檐板项目乘以系数 1.30.若屋面统一坡面的正屋面面积小于爪角部分的面积,则正屋面与爪角部分的滚檐板归并盘算,并且乘以系数1.20.4)蜂窝百斗拱项目是按锯材编制的,若应用胶合板做拱时,按项目括号内胶合板数目,其消费锯材乘以系数0.30,其余不变.5)斗拱单件按设计外接矩形体积盘算,套用响应体积的定额.单件消费锯材体积按斗拱单件设计尺寸的外接矩形体积乘以下列系数盘算:斗(升).拱(翘).蚂蚱头.撑头木.麻叶云拱.三幅云拱乘以系数 1.35,昂乘以系数1.15.填拱板.盖斗板按设计图示尺寸以实面积盘算.斗拱呵护网按实搭面积盘算.F 屋面工程1.屋面天沟.斜沟(窝角沟)有檐头附件者,按檐头附件项目盘算;屋面天沟.斜沟不合瓦屋面做法的其他材料或施工工艺者,履行2015年《四川省扶植工程工程量清单计价定额——系数2.云墙瓦顶按围墙瓦顶项目盘算,人工乘以系数1.1.3.垂脊.角(戗).岔.脊按脊项目履行,人工乘以系数4.抱筒脊按砖胎灰塑脊项目履行,其工料乘以系数G地面工程1.糙墁其他砖.石板路.乱铺块石.糙墁散水.糙砖牙子.墁石子地按2015年《四川省扶植工程工程量清单计价定额——系数.H抹灰工程1.磉磴.斗拱.雀替.花牙子.吊窗.豁口窗.挂落.撑弓.桷子.吊瓜.爪角及其它小构件等的抹灰,按零碎抹灰定额项目履行,其人工乘以系数2.用砂浆抹冰盘檐.鸡素檐.鹰不落顶.假硬顶.馒头顶按零碎抹灰项目盘算,个中人工乘以系数1.2.J油漆彩画工程1.彩画①系数,撤消清漆的材料费用②椽头彩画以椽头带飞椽为准,若无飞椽者,定额项目乘以系数③累赘.枋心白活定额以每块面积≤22<面积≤2m2以内者,定额基价乘以系数 1.5;在面积>2m2以上者,定额基价乘以系数2.其面积盘算按外接矩形面积为准,聚锦不管面积大小.绘画内容定额均不调剂.池子.盒子的白活履行聚锦定额.④定额中垫拱板,其油漆或彩画以单面斟酌,如做双面,定额基价乘以系数2⑤山花板.吊檐板均以单面做为准,如双面做时,工程量乘以系数2.2. 油漆①斗拱.云头.霸王拳.三岔头.爪角部分大刀木和龙背.桷子等零碎木构件,按梁柱构件定额人工(合计)乘以系数1.5盘算,其余不变②太师壁.提裙需双面涂刷,按单面乘以系数2盘算工程量③木材面油漆,不合油漆种类,均按刷油部位分离采取系数乘以工程量,以“m2”或延伸米盘算K措施项目1.现浇混凝土雷公柱(灯芯木)按吊瓜项目履行.现浇混凝土童柱(矮柱.瓜柱)按2015年《四川省扶植工程工程量清单计价定额——系数.通用装配工程A机械装备装配工程1.超高费用:装备底座的装配标高,如超出地平面正或负10M时,其超出的部分按定额的人工和机械乘以下表调剂系数;装备底座正或负标高调剂系数≤15M≤20M≤25M≤30M≤40M>40M2.小型杂物电梯按载重量小于或等于0.2T,无司机操纵斟酌的,如其底盘面积大于1M2时,人工乘以系数1.2;载重量大于0.2T的杂物电梯,则按客.货梯响应的电梯子目履行3.电梯是按运行速度选用响应定额项目,每秒运行速度大于4M小于或等于6M,按每秒运行速度大于2M的响应定额基价乘系数1.03;每秒运行速度大于6M,按每秒运行速度大于2M的响应定额基价乘以系数4.螺旋起落式主动扶梯装配,按响应的主动扶梯装配定额,人工费乘以系数1..重量≤所得系数乘以CA0984子目基价盘算.1.活塞式V.W.S型紧缩机组的装配是按单级紧缩机斟酌的,装配同类型双级紧缩机时,则按响应子目标人工乘以系数1.40.2.离心式紧缩机是按单轴斟酌的,如装配双轴(H)离心式紧缩机时,则响应子目标人工乘以系数1.40.3.本定额的原念头是按电念头驱动斟酌的,如为汽轮机驱动则按响应定额的人工乘以系数1.14.4.无芯工频感应电炉装配是按每一炉组为两台炉子斟酌,如每一炉组为一台炉子时,则响应子目乘以系数0.6.5.加热炉及热处理炉,如为整体构造(炉体已组装并有内衬砌体),则基价人③(3)体外再生罐装配中,带有空气擦洗装配的装备时,定额乘以系数1.1.1)除二氧化碳器装配项目中,包含风机的装配,但不包含风道的制造与装配,也不包含平台.梯子雕栏的制造与装配.填料装填高度每增长1M,定额乘以系数1.2;缺少1M时不予调剂.B.21给水.炉水校订处理体系装备装配1.搅拌器装配中,带有电动搅拌装配时,定额乘以系数1.2.1.组装汽锅本体装配不包含的工程内容:①汽锅本体下部组件包含链条炉排.底座等.如为散件供货需在现场组合装配时,应按响应定额乘以系数1.20;②炉后体外省煤器如为散件供货,需在现场接口研磨.上弯头.组合.水压实验.装配时,应按项目定额乘以系数1.06;C静置装备与工艺金属构造制造装配工程脚手架搭拆费按下列系数盘算,个中人工工资占25%:1.静置装备制造按定额人工费的5%盘算,措施项目清单编码为0313********;2.除静置装备制造工程以外,本分册其他项目均按定额人工费的10%盘算,措施项目清单编码为0313********.1.金属材质是分离以碳钢.低合金钢.不锈钢的制造工艺进行编制的.除超低碳不锈钢按不锈钢定额项目乘以系数1.354调剂外,其余材质不得调剂本定额.如设计采取复合钢板时,按复合层的材质履行响应子目,并乘以系数1.05. 2.金属容器制造:套式容器按表里容器的容积分离履行本定额响应子目并乘以系数1.1;3.塔器制造:碳钢塔的内件为不锈钢时,则内件价钱另计,其余部分履行填料塔响应项目,其定额乘以系数0.9;4.热交换器制造:热交换器的管径均按?25MM斟酌,若管径不合时可按系数调剂.当管径小于?25MM时,定额乘以系数1.1;当管径大于?25MM时,定额乘以系数1.冷箱内管道充氩呵护焊,如需充氩呵护时,氩气用量乘以系数1.7,若管道全体充氩,另行盘算;2.分段装备组装的有关调剂系数如下:①分段容器按两段一道口取定,每增长一道口,其定额增长35%;②分段塔器按三段两道口取定,若分两段到货一道口时,定额乘以系数0.75,三段以上每增长一段,定额增长35%;③塔类装备采取分多段现场高空组对吊装施工办法时,最底段按塔类整体装备装配.其余各段履行分段装备现场组对装配定额子目;④大型空分分馏塔组对装配是按一道焊口斟酌的,假如焊口由分馏塔供货商或其他方焊接,则要响应扣除焊接用材料(焊条.焊丝.铈钨棒.高纯氩气)的材料费,并且人工费和机械费调剂系数0.85,假如焊口超出一道,则每增长一道焊口增长基价的30%.➢本定额按立式和卧式装备的重量分解取定其形体尺寸,以设计正负零为基准,至装备底座装配标高点为吊装高度规模,分离履行响应子目,不得再计取2.于4000KV·A是按吊钟罩斟酌,假如容量大于4000KV·A的变压器需吊芯检讨时,机械费乘以系数2.0.3.数进行盘算.3.线路一次施工工程量按大于5根电杆斟酌,如小于或等于5根者,其全体人工.机械乘以系数1.3.4.10KV以下双杆横担装配,基价乘以系数2.0.5.“混凝土搅拌及浇制”定额系指按有筋基本盘算,若为无筋基本时,定额基价乘以系数0.95.定额中所称“有筋基本”和“无筋基本”系指:有筋基本:指以钢筋为骨架的现浇基本;无筋基本:指以地脚螺栓为钢筋骨架的现浇基本.6.混凝土搅拌及浇制”若遇高下腿基本时,其人工和机械乘以系数1.15;若遇基本立柱为锥形时,其人工和机械乘以系数 1.25;若遇基本立柱凌驾地面大于1.0M时,需搭设平台浇制,其人工和机械乘以系数1.10.7.冻土厚度大于300MM时,冻土层的挖方量按挖坚土定额乘以系数 2.5.其他土层仍按土质性质履行本定额响应项目.D.11配管.配线1.钢制桥架主构造设计厚度大于3MM时,人工费.机械费乘以系数1.2;2.不锈钢桥架按本章钢制桥架项目乘以系数1.1;3.墙内接线盒款接边框定额乘以系数1.8.4..照明线路中的导线截面大于或等于6MM2时,应履行为力线路穿线响应项目.管内穿引线履行管内穿照明线,铝芯导线截面≤2,人工费.分解费乘以系数0.5,材料费不变.5.路灯.投光灯.碘钨灯.氙气灯.烟囱或水塔指导灯,均已斟酌了一般工程的高空功课身分,其他器具装配高度如超出5M,则应按分册解释中划定的超高系数另行盘算.6.若灯具进线为3根,定额计价材料费乘以系数1.1.1.本章不包含装备的烘干处理和装备本身缺点造成的元件改换补缀和修正,亦未斟酌因装备元件质量低劣对换试工作造成的影响.本定额系按新的及格装备斟酌的,如遇以上情形时,应另行盘算.经修配改或拆迁的旧装备调试,基价乘以系数1.1.2.电力变压器若有“带负荷调压装配”,调试子目乘以系数 1.12.三卷变压器.整流变压器.电炉变压器调试按同容量的电力变压器调试子目乘以系数1.2.3~10KV母线体系调试含一组电压互感器,1KV以下母线体系调试项目不含电压互感器,实用于低压配电装配的各类母线(包含软母线)的调试. 3.送配电装配体系调试中不包含特别呵护装配的调试,当断路器为六氟化硫断路器时,基价乘以系数1.3.4.全数字式掌握可控硅调速电机体系调试中不包含盘算机体系的调试,盘算机体系调试履行《主动化掌握内心装配工程》响应子目,如为可逆电机调速体系子目乘以系数1.3.5.低压交换异步电念头调试:可调试掌握的电机(带一般调速的电机.可逆式掌握.带能耗制动的电机.多速机.降压起动电机)按响应子目乘以系数 1.3.电念头调试子目标每一体系是按一台电念头斟酌的.如一个掌握回路有两台以上电机时,再增长一台电机调试子目乘以系数1.2.6.交换变频调速电念头调试:微机掌握的交换变频调速装配调试按响应子目乘以系数1.25,微机本身调试履行《主动化掌握内心装配工程》响应项目.7.干式变压器调试,履行响应容量变压器调试项目乘以系数0.8.二十九.双电源箱切换装配调试,履行变乱照明切换箱装配调试项目乘以系数0.5.三十.高尺度的高层建筑.高等宾馆.大礼堂.体育馆等具有较高掌握技巧的电气工程(包含照明工程),应按掌握方法履行响应的电气调试项目.1.场区程度运输的运距(包含从工地仓库至装配现场)已分解斟酌,不作调剂.厂外运距超出1KM时,超出部分的材料或半成品履行本定额相干子目,人工和机械乘以系数1.1;2.车间内整体关闭式地沟管道(管道装配后用盖板关闭地沟除外),其人工和机械乘以系数1.2;3.超低碳不锈钢管履行不锈钢管项目,其人工和机械乘以系数1.15;4.高合金钢管履行合金钢管项目,其人工和机械乘以系数1.15,焊条消费量不变,焊条单价可以换算.5.内心的温度计扩展管束作装配,履行管件衔接定额乘以系数 1.5,工程量按大口径盘算;6.管架制造:管架制造装配:按图示质量盘算,以“100KG”为计量单位;采取不锈钢管焊接的异形管架按一般管架定额乘以系数1.3.1.下列管道按以下系数盘算:①凡需预装配管道(衬里钢管除外),其人工费按直管装配和现实管件衔接的人工之和乘以系数2.0,其他不变;②输送密封油的管道装配,履行中压碳钢管及管件装配项目,其基价乘以系数2.2.内容包含预组装.酸洗.油冲洗等.1.下列管道按以下系数盘算:①凡需预装配管道,其人工费按直管装配和现实管件衔接的人工之和乘以系数2.0,其他不变;②中压碳钢管氧乙炔焊,按低压碳钢管响应项目基价乘以系数1.20;③输送密封油的管道装配,履行中压碳钢管及管件装配项目,其基价乘以系数2.0.内容包含预组装.酸洗.油冲洗等;④中压钢板卷管(直缝焊接)装配,按低压管道响应项目乘以系数1.21.凡需预装配管道,其人工费按直管装配和现实管件衔接的人工之和乘以系数2.0,其他不变.1.在管道上装配的内心一次部件,履行本章管件衔接响应项目,基价乘以系数0.7.2.内心的温度计扩展管束作装配,履行本章管件衔接响应项目,基价乘以系数1.5.3.现场在主管上挖眼接收三通及摔制异径管,均按现实数目套用本章项目,但不得再套用管件制造项目.塑料管挖眼接收三通按管件衔接项目乘以系数0.6.挖眼接收三通支管管径小于主管管径1/2时(属于直管衔接,其焊口包含在直管装配内),不盘算管件工程量.4.成品四通可按管件衔接响应项目乘以系数1.4.5.在管道上装配的内心一次部件由管道装配单位负责装配,履行管件衔接响应项目乘以系数0.7.1.在管道上装配的内心一次部件,履行本章管件衔接响应项目,基价乘以系数0.7.2.内心的温度计扩展管束作装配,履行本章管件衔接响应项目,基价乘以系数1.5.3.成品四通可按管件衔接响应项目乘以系数1.4.4.在管道上装配的内心一次部件由管道装配单位负责装配,履行管件衔接响应项目乘以系数0.7.1.在管道上装配的内心一次部件,履行本章管件衔接响应项目,基价乘以系数0.7.2.内心的温度计扩展管束作装配,履行本章管件衔接响应项目,基价乘以系数1.5.3.成品四通可按管件衔接响应项目乘以系数1.4.1.内心的流量计装配,履行阀门装配响应子目乘以系数0.7.1.全加热套管法兰装配,按内套管法兰管径套用响应子目,乘以系数2.法兰装配如以“个”(即:单片或与装备相接)盘算时,定额基价乘以系数0.61,螺栓数目不变.3.撙节装配装配履行法兰装配响应子目,乘以系数0.8.4.焊接盲板(封头)履行管件衔接响应项目,并乘以系数0.6.1.取2.全向天线长度在小于或等于4m时,按本定额履行;长度在大于4m时,按其人工费乘系数1.20计取1.械乘以系数1.1,Sa2级或Sa1乘以系数0.9盘算2.本章定额不包含除微锈(尺度:氧化皮完整紧附,仅有少量锈点),产生时按轻锈定额的人工?材料?机械乘以系数1.本章定额按装配地点当场刷(喷)油漆斟酌,如装配前管道分散刷油,人工乘以系数0.7(暖气片除外)2.标记色环等零碎刷油,采取本章定额响应子目,其人工乘以系数2.01.本章定额过氯乙烯涂料是按喷涂施工办法斟酌的,其他涂料均按刷涂斟酌的,若产生喷涂施工时,其人工乘以系数0.3,材料乘以系数1.16,增长喷涂机械内容1.带有超出总面积15%衬里零件的贮槽?塔类装备,其人工乘以2.本章热硫化橡胶板衬里的硫化办法,按间接硫化处理斟酌,须要直接硫化处理时,其人工乘以系数1.25,其他按施工计划另行盘算3.本章中塑料板衬里工程,搭接缝均按胶接斟酌,若采取焊接时,其人工乘以系数1.8,胶浆用量乘以21.装备衬铅不分直径大小,均按卧放在滚动器上施工,对已经装配好的装备进行挂衬铅板施工时,其人工乘以系数1.39,材料?机械消费量不得调剂2.本章定额衬铅铅板厚度按3mm斟酌,若铅板厚度大于3mm时,人工乘以系数1.29,材料?机械另计1.管道绝热均按现场装配后绝热施工斟酌,若先绝热后装配时,其人工乘以系数2.绝热保温材料不需粘结者,套用有粘结材料的子目时需减去个中的粘结材料,人工乘以系数3.镀锌铁皮的规格按1000mm×2000mm和900mm×1800mm,其厚度小于或等于0.8mm分解斟酌,若采取其他规格铁皮时,可按现实调剂?厚度大于0.8mm时,其人工乘以系数1.2;卧式装备呵护层装配,其人工乘以系数4.采取不锈钢薄钢板作呵护层装配,履行本章金属呵护层相干项目,其人工乘以系数1.25,材料乘以系数2.0,机械乘以系数5.金属抱杆定额项目标解释:抱杆装配?裁撤,按单金属抱杆斟酌,如采取双金属抱杆时,每座抱杆均乘以系数0.95;6.抱杆增设灵机时,灵机的台次应用费以响应主抱杆的台次应用费为基数,乘以系数0.08;衡宇建筑维修与加固工程土石方工程:1.≤4m时定额乘以系数1.2,>4m且≤.2.人工凿沟槽.基坑石方分解斟酌,是按深度≤2m编制的,如深度>2m且≤.3.在支持下挖土方,定额人工乘以系数1.4.砖石匠程:1.压浆干砸砂浆锚杆定额中均未包含锚杆钢筋的制造.装配,其制造.装配按混凝土及钢筋混凝土工程分部钢筋工程响应定额项目盘算;压浆干砸砂浆钢筋锚杆定额是以尺度砖墙斟酌的,如遇空心砖墙时人工乘以系数 1.2;钻孔深度≤180mm(双孔)压浆干砸砂浆锚杆是按双孔“冂”形筋斟酌的,如为单孔单筋时分解单(基)价乘以0.5.混凝土及钢筋混凝土工程:1.现浇弧形圈梁,履行响应圈梁定额项目,人工乘以1.2系数.2.构造植钢筋.植螺杆定额不包含钢筋.螺杆的费用.钢筋按钢筋工程响应定额项目履行,螺杆材料另计.构造植钢筋.植螺杆如为朝上成孔时,定额人工及。
造价人必知的定额系数大全

造价人必知的定额系数大全1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
2.坡屋面模板按相应定额项目执行,人工乘以系数1.1。
3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.24.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用。
5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.4m 的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度0.4m且≤1m的,其模板按墙的定额项目执行,定额乘以系数 1.2;现浇混凝土一字形短墙中心线长度≤0.4m的,其模板按矩形柱定额项目执行。
6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用。
弧形梁模板为独立弧形梁模板。
圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数1.2计算(异形柱)7.大型机械设备进出场及安拆:拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.18.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15。
9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另计算。
阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm 时,模板工程按板的相应项目执行,综合单价乘以系数1.6510.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数。
土建工程造价系数汇总

土建工程造价系数汇总土建工程造价系数汇总土建工程11.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
土建工程21. 打试验桩按相应定额项目的人工、机械乘以系数2计算。
2. 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
3. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
4. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
5. 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
6. 圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
7. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.18. 毛石护坡高度超过4m时,定额人工乘以系数1.15。
预算计量系数大全

定额系数大全A土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m 时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5B地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m2 2.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算C桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
D砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
定额系数大全

定额系数大全Document number:WTWYT-WYWY-BTGTT-YTTYU-2018GT土建工程:1.人工土方定额是按干土编制的,如挖湿土时,人工乘以系数。
2.2.在有挡土板支撑下挖土方时,按实挖体积,人工乘系数3.3.机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数)。
4.4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数,含水率大于40%时另行计算。
5.5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数;铲运机台班用量乘以系数。
6.6.挖掘机在垫板上进行作业时,人工机械乘以系数,定额内不包括垫板铺设所需的工料、机械消耗。
7.7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数。
8.9.10.8. 打试验桩按相应定额项目的人工、机械乘以系数2计算。
11.9. 打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数计算。
12.10. 定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数,如斜度大于1:6者,按相应定额项目人工、机械乘以系数。
13.11. 定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数。
如在基坑内(基坑深度大于)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数。
14.12 因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数。
15.13. 圆形烟囱基础按砖基础定额执行,人工乘以系数。
16.14. 砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数17.15. 毛石护坡高度超过4m时,定额人工乘以系数。
工程造价定额系数大全

工程造价定额系数大全工程造价定额系数大全【土石方工程】1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m 喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
工程造价公式大全

、预备费=基本预备费+涨价预备费2、基本预备费=(工程费+工程建设其他费)×基本预备费率3、工程费=设备及工器具购置费+建筑安装工程费用4、涨价预备费P=ΣIt[(1+f)t-1]It---建设期第t年的静态投资f---建设期物价平均上涨率5、静态投资=工程费+工程建设其他费+基本预备费6、投资方向调节税=(静态投资+涨价预备费)×投资方向调节税率7、建设期贷款利息=Σ(年初累计借款+本年新增借款÷2)×贷款利率8、固定资产总投资=静态投资+涨价预备费+投资方向调节税+建设期贷款利息9、生产性建设项目拟建项目总投资=固定资产总投资+流动资金10、非生产性建设项目总投资=固定资产投资11、建设项目总造价=固定资产投资总额12、项目的流动资金=拟建项目固定资产总投资×固定资产投资流动资金率13、实际利率=(1+名义利率÷年计息次数)年计息次数-1=(1+r÷m)m-114、流动资金=流动资产-流动负债15、流动资产=应收(或预付)账款+现金+存货16、流动负债=应付(或预付)账款17、应收帐款=年销售收入÷年周转次数18、现金=(年工资福利费+年其他费)÷年周转次数19、存货=外购原材料、燃料+在产品+产成品20、外购原材料、燃料=年外购原材料、燃料动力费÷年周转次数21、在产品=(年工资福利费+年其他制造费+年外购原料燃料费+年修理费)÷年周转次数22、产成品=年经营成本÷年周转次数23、销售税金及附加=销售收入×销售税金及附加税率24、利息I=总金额F-本金P25、利率i=单位时间内所得的利息额÷本金P×100%26、F=P(1+i)n27、F=A[(1+i)n-1]÷i28、P(1+i)n= A[(1+i)n-1]÷i29、投资收益率R=年净收益(或年平均收益)÷投资总额×100%30、总投资利润率Ra=(F+Y)÷K×100%F---正常年销售利润;Y---正常年贷款利息;K---总投资(建设投资+流动资金)F=销售收入-经营成本-折旧费-摊销费-税金-利息31、自有资金利润率Re=F÷Q×100%Q---自有资金32、静态投资回收期Pt=K÷AK---总投资A---每年的净收益=(CI-CO)t33、Pt=(累计净现金流量出现正数的年份数-1)+上一年累计净现金流量的绝对值÷出现正值年份的净现金流量34、动态投资回收期Pt,=(累计净现金流量现值出现正数的年数-1)+上一年累计净现金流量现值的绝对值÷出现正值年份的净现金流量的现值35、利息备付率(已获利息倍数)=税息前利润÷当期应付利息费用36、税息前利润=利润总额+计入总成本费用的利息费用37、当期应付利息=计入总成本费用的全部利息38、偿债备付费=可用于还本付息的资金÷当期应还本付息金额39、净现值率NPVR=NPV÷Kp Kp—投资现值40、增量投资收益率R(2-1)=(C1-C2)÷(K2-K1)×100%41、增量投资回收期Pt(2-1)=(K2-K1)÷(C1-C2)42、增量投资回收期Pt(2-1)=(K2/Q2-K1/Q1)÷(C1/Q1-C2/Q2):业务量不同情况下。
土建定额系数表

土建定额解释第一章:土(石)方工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4.土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6.挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7.推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8.挖沟槽、基坑、土方放坡系数按下表规定计算放坡。
放坡系数表土壤类别放坡起点(m)人工挖土机械挖土在坑内作业在坑上作业一、二类土 1.20 1:0.50 1:0.33 1:0.75三类土 1.50 1:0.33 1:0.25 1:0.67四类土 2.00 1:0.25 1:0.10 1:0.33注:1.沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数依不同土壤厚度加权平均计算。
2.计算放坡时,在交接处的重复工程量不予扣除,槽、坑作基础垫层时,放坡自垫层上表面开始计算。
9.沟槽、基坑需支挡土板时,其宽度按图示底宽单面加100mm,双面加200mm计算。
挡土板面积按槽、坑垂直支撑面积计算。
支挡土板后,不得再计放坡。
10.基础施工增加工作面,按下表规定计算。
基础施工所需工作面宽度计算表基础材料每边各增加工作面宽度(mm)砖基础200浆砌毛石、条石基础150混凝土基础垫层支模板300混凝土基础支模板300基础垂直面做防水层800第二章:桩与地基基础工程1、打试验桩按相应定额项目的人工、机械乘以系数2计算。
15定额系数大全

15定额系数大全(一)房屋建筑与装饰工程6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2E混凝土及钢筋混凝土工程1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。
4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2F金属结构工程1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65G木结构工程1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082.2.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。
H门窗工程1..金属门窗:双层窗按定额单价乘以系数2计算2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.263.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.674.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35K保温、隔热、防腐工程1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.22.防腐工程①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程造价定额系数大全工程造价定额系数大全【土石方工程】1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5【地基处理与边坡支护工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算【桩基工程】1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
【砌筑工程】1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
高度超过3.6m者,人工乘以系数1.15。
2砖以内执行砖墙定额。
4.砌石说明:石板铺地沟底板执行石盖板项目,人工费乘以系数1.2。
地沟石板盖板按150mm考虑,实际与项目不同时,可以换算5.垫层:基础回填砂夹石、灰土时,执行垫层相应项目,其人工乘以系数0.95。
6.垫层:散水、防滑坡道的垫层,按垫层项目计算,人工乘以系数1.2【混凝土及钢筋混凝土工程】1.现浇混凝土杯形基础按现浇混凝土独立基础项目执行,人工费乘以系数1.12.坡屋面混凝土按相应定额项目执行,混凝土用量乘以系数1.053.现浇混凝土阶梯形(锯齿形)楼板每一梯步宽度大于300mm时,按板的项目执行,人工乘以系数1.45。
4.垫层:散水、防滑坡道混凝土垫层,按垫层项目计算,人工乘以系数1.25.垫层:楼地面商品混凝土垫层,按商品混凝土垫层项目执行,人工乘以系数0.96.预制构件制作、安装及灌浆:除用塔式起重机,卷扬机吊装外,若单层房屋盖系统构件必须在跨外安装时,按相应的构件安装定额的机械费乘以系数1.187.高层建筑吊装费按相应定额项目乘以系数1.658.钢筋工程:砌体钢筋加固执行现浇构件钢筋项目,钢筋用量乘以系数0.979.弧型钢筋制安按相应项目执行,人工费乘以系数1.2【金属结构工程】1.钢网架安装定额按平面网格结构编制,如设计为筒壳、球壳及其他曲面结构,其相应项目安装定额人工、机械费乘以系数1.202.钢桁架安装按直线型桁架编制,如设计为曲线、折线型桁架,其相应项目安装定额人工、机械费乘以系数1.203.钢架桥安装按直线型构件编制,如设计为曲线、折线型钢桥,其相应项目安装定额人工、机械费乘以系数1.304.钢柱安装在混凝土柱上,其机械乘以系数1.435.高层建筑吊装费按相应定额项目乘以系数1.65【木结构工程】1.木屋架:屋架需刨光者,人工乘以系数1.15,木材材积乘以系数1.082.檩条:圆木檩条项目内已包括刨光工料,如设计规定檩条需滚圆取直时,其木材材积乘以系数1.05,人工乘以系数1.22。
【门窗工程】1.金属门窗:双层窗按定额单价乘以系数2计算2.厂、库房大门木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.263.门窗扇包镀锌铁皮,以双面为准,如设计规定为单面包铁皮时,其工料乘系数0.674.木门窗套、木筒子板、木窗台板(除特殊注明外)木材种类均以一、二类木种为准,如采用三、四类木种时,制作、安装人工费、机械费乘以系数1.35【保温、隔热、防腐工程】1.池槽保温隔热、池底保温隔热按地面保温隔热项目执行,人工费乘以系数1.2;池壁保温隔热按墙面保温隔热项目执行,人工费乘以系数1.22.防腐工程①各种面层均不包括踢脚线,除聚氯乙烯塑料地面外,其他整体面层踢脚线,按整体面层相应项目计算,其人工乘以系数1.6;块料面层踢脚线,按块料面层相应项目计算,其人工乘以系数1.56,若遇做法与本分部定额不同时,按2015年《四川省建设工程工程量清单计价定额——房屋建筑与装饰工程》册相应项目执行。
②块料面层以平面砌块料面层为准,立面砌块料面层,执行平面砌块料面层相应项目,其人工乘以系数1.38【楼地面】1.彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.22.螺旋形楼梯装饰面执行相应楼梯项目,乘以系数1.15【墙柱面工程】1.抹灰:圆弧形、锯齿形、不规则形墙柱面抹灰,按相应项目人工乘以系数1.152.镶贴块料①圆弧形、锯齿形和其他不规则的墙柱面镶贴块料面层时,人工乘以系数1.15。
②仿石砖按面砖定额执行,人工乘以系数1.20。
③带美术图案的陶瓷艺术砖按面砖定额执行,人工乘以系数1.20④墙柱(梁)饰面:墙、柱面装饰面层,如果用两种及以上材料构成,执行拼色拼图案项目,人工乘以系数1.30,材料乘以系数1.10⑤柱、梁面及零星项目干挂石材的钢骨架按墙面干挂石材钢骨架项目执行,人工乘以系数1.1。
【天棚工程】1.天棚面层在同一标高者为平面天棚,天棚面层不在同一标高者为跌级天棚。
跌级造型天棚,其面层安装人工费乘以系数1.202.槽形板底、混凝土折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算:3.阳台底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
阳台如带悬臂梁者,其工程量乘以系数1.304.雨篷底面抹灰按设计图示尺寸以水平投影面积计算,并入相应天棚抹灰面积内。
雨篷如带悬臂梁者,其工程量乘以系数1.20【油漆、涂料、裱糊工程】1.定额中的单层木门刷油是按双面刷油考虑的。
如采用单面刷油,其定额含量乘以系数0.49计算2.木楼梯(不包括底面)油漆,按水平投影面积乘以系数2.3,执行木地板油漆相应子目【其他工程】1.招牌的面层套用天棚相应面层项目,其人工费乘以系数0.8。
2.压条、装饰条:①如在天棚面上钉直形装饰条者,其人工乘以系数1.34;钉弧形装饰条者,其人工乘以系数1.6,材料乘以系数1.1②墙面安装弧形装饰线条者,人工乘以系数1.2,材料乘以系数1.1③装饰线条做图案者,人工乘以系数1.8,材料乘以系数1.1。
【拆除工程】1.楼梯表面块料拆除按楼地面块料拆除项目执行,人工乘以系数1.42.混凝土梁、板、柱单个构件的局部拆除按相应定额项目乘以系数1.25【措施项目】1.综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用。
满堂基础(独立柱基或设备基础投影面积超过20m2)按满堂脚手架基本层费用乘以50%计取,当使用泵送混凝土时则按满堂脚手架基本层乘以40%计取。
外墙装饰(以单项脚手架计取脚手架摊销费除外)按外脚手架项目乘以系数40%计算。
2.坡屋面模板按相应定额项目执行,人工乘以系数1.1。
3.别墅(独立别墅、连排别墅)各模板按相应定额项目执行,材料用量乘以系数1.24.后浇带模板按相应构件模板项目综合单价乘以系数2.5,包含后浇带模板、支架的保留,重新搭设、恢复、清理等费用。
5.现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.4m的,其模板按异形柱项目执行;现浇混凝土L、Y、T、Z、十字形等短墙单肢中心线长度≤0.8m的,其模板按墙定额执行,定额乘以系数1.4;现浇混凝土一字形短墙中心线长度>0.4m且≤1m的,其模板按墙的定额项目执行,定额乘以系数1.2;现浇混凝土一字形短墙中心线长度≤0.4m的,其模板按矩形柱定额项目执行。
6.有梁板模板定额项目已综合考虑了有梁板中弧形梁的情况,梁和板应作为整体套用。
弧形梁模板为独立弧形梁模板。
圈梁、基础梁的弧形部分模板按相应圈梁、基础梁模板套用定额乘以系数1.2计算(异形柱)7.大型机械设备进出场及安拆:拖式铲运机的进场费按相应规格的履带式推土机乘以系数1.18.塔式起重机轨道式基础包括铺设和拆除的费用,轨道铺设以直线为准,如铺设为弧线时,弧线部分定额人工、机械乘以系数1.15。
9.现浇钢筋混凝土楼梯,以图示露明尺寸的水平投影面积计算,不扣除小于500mm楼梯井所占面积。
楼梯的踏步、踏步板平台梁等侧面模板,不另计算。
阶梯形(锯齿形)现浇楼板每一梯步宽度大于300mm时,模板工程按板的相应项目执行,综合单价乘以系数1.6510.二次装饰装修工程按超过部分的定额综合单价(基价)乘以系数。
