如何规范填写监理通知单

合集下载

监理工程师通知单

监理工程师通知单

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。

2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。

3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。

4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。

5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。

直到整改到符合要求为止。

6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。

7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。

B1监理工程师通知单(水泥)工程名称:××编号002号附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。

第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。

附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。

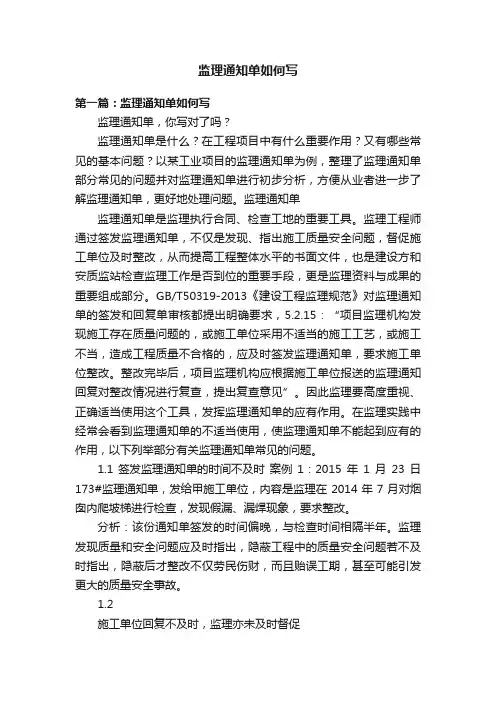

监理通知单如何写

监理通知单如何写

监理通知单如何写第一篇:监理通知单如何写监理通知单,你写对了吗?监理通知单是什么?在工程项目中有什么重要作用?又有哪些常见的基本问题?以某工业项目的监理通知单为例,整理了监理通知单部分常见的问题并对监理通知单进行初步分析,方便从业者进一步了解监理通知单,更好地处理问题。

监理通知单监理通知单是监理执行合同、检查工地的重要工具。

监理工程师通过签发监理通知单,不仅是发现、指出施工质量安全问题,督促施工单位及时整改,从而提高工程整体水平的书面文件,也是建设方和安质监站检查监理工作是否到位的重要手段,更是监理资料与成果的重要组成部分。

GB/T50319-2013《建设工程监理规范》对监理通知单的签发和回复单审核都提出明确要求,5.2.15:“项目监理机构发现施工存在质量问题的,或施工单位采用不适当的施工工艺,或施工不当,造成工程质量不合格的,应及时签发监理通知单,要求施工单位整改。

整改完毕后,项目监理机构应根据施工单位报送的监理通知回复对整改情况进行复查,提出复查意见”。

因此监理要高度重视、正确适当使用这个工具,发挥监理通知单的应有作用。

在监理实践中经常会看到监理通知单的不适当使用,使监理通知单不能起到应有的作用,以下列举部分有关监理通知单常见的问题。

1.1 签发监理通知单的时间不及时案例1:2015年1月23日173#监理通知单,发给甲施工单位,内容是监理在2014年7月对烟囱内爬坡梯进行检查,发现假漏、漏焊现象,要求整改。

分析:该份通知单签发的时间偏晚,与检查时间相隔半年。

监理发现质量和安全问题应及时指出,隐蔽工程中的质量安全问题若不及时指出,隐蔽后才整改不仅劳民伤财,而且贻误工期,甚至可能引发更大的质量安全事故。

1.2施工单位回复不及时,监理亦未及时督促案例2:2014年8月13日147#监理通知单,内容是甲施工单位锅炉房焊接质量问题,施工单位回复是同年11月12日。

分析:监理通知单发给施工单位后,后者应及时整改并回复。

如何规范填写监理通知单

如何规范填写监理通知单

如何规范填写监理通知单
3.仅仅要求承包单位采取整改纠正措施,未要求其采 取预防措施.签发监理通知单不仅仅是针对本次 发生的问题,更重要的是要求承包单位分析问题产 生的原因,并采取相应的预防措施防止类似问题的 再次发生,但此点在实际操作中往往被忽视.试想 一下,如果不分析本次发生问题的原因,不采取相 应的预防措施,不对人、机、料、法、环等导致问 题产生的关键因素予以消除,承包单位的整改只能 是治标不治本,类似问题还会在以后一而再、再而 三地反复发生.
◆填写监理通知单不规范的表现
1.提出的存在问题不详细,缺乏具体表述,或实际内 容有偏差,证据不足.有的监理通知单中所述的问 题空洞、抽象,如现场钢筋保护层厚度不符合要 求’,就缺少存在问题的具体钢筋部位、保护层厚 度的实测数据、违反的规范名称和具体条款的描 述,让人摸不着头脑,给人感觉是监理未到现场实 测实量,而是凭拍脑袋想出来的问题.另外,将缺乏 证据或有偏差的内容写进监理通知单,从而影响到 承包单位和建设单位对监理的评价,进而削弱或降 低对监理的可信度和权威.
1.项目监理机构发现施工存在质量问题的,或施工单 位采用不适当的施工工艺,或施工不当,造成工程 质量不合格的,应及时签发监理通知单,要求施工 单位整改.
2.项目监理机构应检查施工进度计划的实施情况,发 现实际进度严重滞后于计划进度且影响合同工期 时,应签发监理通知单,要求施工单位采取调整措施 加快施工进度.总监理工程师应向建设单位报告工 期延误风险.
如何规范填写监理通知单
7.签发时监理人员冒名顶替或未做到亲笔签名.主要
表现在监理员以专业监理工程师的名义、专业监 理工程师以总监理工程师的名义签发监理通知单, 在总/专业监理工程师签名栏上出现冒名签字或 者直接打字上去的做法削弱了监理通知单的严肃 性,也不利于培养和树立监理人员的责任心.

监理通知单

监理通知单

监理通知单一、通知事项根据工程进度和现场情况,特向各相关方发布以下监理通知:1.施工进度:请各承包商确保按照合同约定的施工进度推进工程,避免延误工期。

2.质量控制:严格执行施工图纸和规范标准,确保施工质量符合要求,杜绝返工现象。

3.安全管理:加强现场安全管理,做好安全防护工作,确保施工作业人员安全。

4.材料管理:各方需审慎管理材料采购和使用,杜绝偷工减料行为,保证工程质量。

二、问题整改根据最近巡查发现的问题,各相关方需立即整改以下方面:1.施工现场秩序:清理施工现场,确保通道畅通,材料堆放有序,消防通道不得被堵塞。

2.施工质量:发现质量问题需立即整改,保证符合设计要求,加强对相关工序的质量管控。

3.安全隐患:消除现场安全隐患,做好安全检查记录,确保工作人员生命安全。

三、配合工作为了保证工程按时完工,各方需紧密配合:1.协调配合:各承包商之间需密切配合,及时沟通工作进展和存在的问题,共同解决施工中的疑难问题。

2.会议计划:安排每周例行会议,评估工程进度和质量,及时协商解决工程中存在的困难。

3.监理报告:定期向监理方提交工作报告,展示工程进展和质量控制情况,做好相关资料和记录整理。

四、落实要求以上通知事项和整改要求请各相关方务必严格执行,如有问题或需要协助,请及时与监理方联系。

希望各方能够共同努力,保障工程顺利进行,达到预期目标。

此次通知生效,谢谢合作!签发单位:工程监理部门日期: [填写具体日期]以上为监理通知单,详细内容请各相关方注意查看和执行,共同维护工程质量与进度。

监理通知单你得这样写完整版

监理通知单你得这样写完整版

监理通知单你得这样写集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]监理通知单你得这样写1监理通知单常见使用误区1.1流于正面说教的“万能”通知单笔者发现一些监理通知单不是针对性地指出问题,而是空洞无物地原则说教。

例如“要按设计图纸、规范标准施工”、“要加强质量自检、及时报验资料”、“增强安全意识、提高管理水平”等。

对方看了并不知道问题出在哪里,该怎样整改。

这样的通知单可以“永远有效”地用于任何一个工程项目、任何一个施工单位,实际作用几近于零。

笔者曾问过持这种写法的监理同行,回答说:如果写了具体问题,没有发现的问题怎么办?这是一种形而上学、逃避问题的“懒汉”做法。

还有少数监理人员不愿指出问题是碍于“情面”,怕施工方说自己“挑剔”等,便不疼不痒地“挠”一下。

1.2?含糊其辞的“迷宫式”通知单笔者见过一份监理通知单写道:“铝合金窗框安装连接片间距1m;连接片钉在砖上。

”看了使人丈二和尚摸不着头脑,仔细品读可能是连接片间距过大,而且不应钉在砖上。

这类通知单使人家读了弄不清监理反对什么、要求什么。

正确的写法应是“塑钢窗框固定片间距1m过大,规范为不超过0.6m;也不应钉在空心砖墙上。

”这种内容含糊、令人费解的通知单被施工方搁置,耽误问题的及时整改。

1.3细致入微的“图解式”通知单有的通知单在指出问题时写道:“2#楼5层南面东数第六个塑钢窗下面第一个窗扇拉手损坏”;再如“10号楼3轴~4轴与M轴~N轴基础梁JL3西支座缺少一根加筋”。

这样写法不无“迂腐”。

有人主张“监理通知单一定要把质量缺陷所在的具体位置写清楚,便于施工方整改。

”但笔者以为只能相对而言,以指出问题所处的大致方位、便于领会为准,实无必要作“瞎子摸象”式的引导。

因为后者不仅啰嗦,也容易使施工单位产生依赖习惯,放松自己的责任。

1.4?“穿靴”“戴帽”的“八股式”通知单有人编写监理通知单,每次都在开头重复几句话:“你部承担施工的什么工程项目目前正在进行什么阶段或部位施工,最近监理人员在巡视检查中发现了以下几个问题和质量缺陷”;结尾处写道:“以上问题多么重要,希望引起高度重视,认真检查、负起责任,迅速研究采取措施予以整改”等等。

监理通知单范本

监理通知单范本

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。

2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。

3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。

4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。

5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。

直到整改到符合要求为止。

6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。

7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。

B1监理工程师通知单(水泥)附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。

第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。

附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。

监理工程师通知单该怎么写

监理工程师通知单该怎么写

监理工程师通知单该怎么写1、前言监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。

《建设工程监理规范》中5.4.11条规定:“对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理通知单,要求承包单位整改,并检查整改结果”。

在条文说明中规定:“在监理工作中,项目监理机构按委托监理合同授予的权限,对承包单位所发出的指令、提出的要求,除另有规定外,均应采用B1表(即《监理工程师通知单》)。

监理工程师现场发出的口头指令及要求,也应采用B1表予以确认”。

由于监理人员的业务工作水平、思想认识和经验上的不同,目前在签发监理通知单方面往往出现不统一和很多不规范的地方。

笔者结合自身的工作实践,就如何规范使用监理通知单谈以下几点体会。

2、监理通知单的意义与作用监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。

目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。

监理通知单具有强制性、针对性、严肃性的特点。

监理通知单一旦签发,承包单位必须认真对待,在规定期限内按要求进行落实整改,并按时回复。

善于运用和签发监理通知单是监理有所作为的体现。

它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。

同时,签发监理通知单也是考核监理如何行使手中权利的一个指标,是对监理业务能力和管理水平的一种检验。

3、目前监理通知单签发中存在的不规范表现(1)提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。

有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求’,就缺少存在问题的具体钢筋部位、保护层厚度的实测数据、违反的规范名称和具体条款的描述,让人摸不着头脑,给人感觉是监理未到现场实测实量,而是凭拍脑袋想出来的问题。

监理工程师通知单范文

监理工程师通知单范文

监理工程师通知单范文
【范文】。

监理工程师通知单。

编号,2022001。

日期,2022年1月15日。

致,施工单位。

项目名称,XXX工程项目。

尊敬的施工单位:
根据我方对项目进行的监理工作发现,发现了以下问题需要及时整改:
1. 施工现场安全管理不到位,存在安全隐患。

请立即对施工现场进行安全排查,并制定整改方案,确保施工现场安全。

2. 某些工程材料未按照规定标准进行使用,对工程质量造成了一定影响。

请对
工程材料进行检查,确保符合规定标准,并及时更换不合格材料。

3. 施工进度偏慢,未能按照工期要求进行施工。

请加强施工管理,合理安排施
工进度,确保工程按时完工。

4. 施工人员存在违规操作现象,对施工质量和安全造成了一定影响。

请加强对
施工人员的管理和培训,确保施工操作符合规范要求。

以上问题需要贵单位立即进行整改,整改后请及时向我方提交整改报告,并邀
请我方进行复核。

若发现问题未能及时整改或整改效果不理想,我方将依法采取相应措施。

希望贵单位能够重视并严格执行整改要求,共同确保工程质量和安全,达到预期效果。

如有任何疑问,请随时与我方联系,我们将竭诚为您解决问题。

特此通知。

监理工程师,XXX。

日期,2022年1月15日。

以上内容已阅悉,并将严格按照要求进行整改。

施工单位,XXX。

日期,2022年1月15日。

(盖章)。

填写监理工程师通知单的要求

填写监理工程师通知单的要求

三、建议
在事前控制阶段,为预防施工中可能遇到的问题, 监理为事先提醒施工单位,此时建议使用《监理 工作联系单》,这样既可以提醒对方在施工中引 起足够的注意和重视,并采取相应的预防措施, 避免问题的发生,也可减少监理通知单数量,且 监理工作联系单不一定需回复,而监理通知单必 须一一回复。但是,如果施工过程中施工单位违 反了监理工作联系单中的内容,则应立即签发监 理通知单予以指出,施工单位没有违反设计、验 标,但需要做的工作,则签发《监理工作联系单》 完谢谢大家!
一、目前监理通知单签发中存在的不规范表现 在
(1)提出的存在问题不详细,缺乏具体表述;或 实际内容有偏差,证据不足。有的监理通知单中 所述的问题空洞、抽象,如“现场钢筋保护层厚 度不符合要求’或“钢架垂直度存在问题”,就 缺少存在问题的具体钢筋部位、保护层厚度的实 测数据、违反的规范名称和具体条款的描述,术 语准确,严禁采用“有问题”等字眼,这将影响 到施工单位和建设单位对监理的评价,进而削弱 或降低对监理的可信度和权威。
(4)用口头通知代替签发监理通知单。有的监 理人员习惯于发现问题后均用口头通知施工 单位进行整改,不留下书面痕迹。这样,一 方面不能完整地体现监理自身的工作情况, 是一种监理有所不为的表现;另一方面如发 生质量安全问题,就为责任界定留下后患。
பைடு நூலகம்
(5) 未及时抄送建设单位,监理通知单回复后更 是不转发建设单位。监理往往将监理通知单在第 一时间内下发给施工单位,却迟迟不抄送建设单 位,影响了建设单位在第一时间对施工中出现问 题的全面掌控,导致监理自身也失去了一次争取 建设单位对监理处理相关问题支持的机会。另外, 监理通知单回复如不及时转发建设单位,建设单 位对监理提出问题的整改落实情况也就不得而知。

监理通知单范本 (1)

监理通知单范本 (1)

监理工程师通知单的编写要求1、《监理工程师通知单》一般可由专业监理工程师签发,但发出前必须经过总监理工程师同意,重大问题应由总监理工程师签发。

2、《监理工程师通知单》填写时,“事由”应填写通知内容的主题词,相当于标题;“内容”应写明发生问题的具体部位、具体内容,及相关监理工程师的要求和依据。

3、《监理工程师通知回复单》时承包单位接到《监理工程师通知单》,并已完成了《监理工程师通知单》上的工作后,报请专业监理工程师进行核查的表示。

4、《监理工程师通知回复单》中应对《监理工程师通知单》中所提问题产生的原因、整改经过和今后预防同类问题准备采取的措施进行详尽的说明。

5、专业监理工程师应对《监理工程是通知回复单》所述完成的工作进行核查,签署意见,批复给承包单位。

直到整改到符合要求为止。

6、承包单位对每一份《监理工程师通知单》都要用《监理工程师通知回复单》予以答复。

7、监理通知单后最好附有问题的照片,要求施工单位整改回复时也有照片。

B1监理工程师通知单(水泥)附件1 《工业产品生产许可证管理办法》摘要:《工业产品生产许可证管理办法》(2002年4月19日中华人民共和国国家质量监督检验检疫总局第19号发布)第四章证书和标记的管理第二十二条凡取得生产许可证的产品,企业必须在产品、包装或者证明书上标注生产许可证标志和编号。

第五章罚则第二十七条伪造或者冒用生产许可证的,取得生产许可证的企业转让或者涂改生产许可证标志和编号的,由质量技术监督部门责令其改正,并按照《中环人民共和国产品质量法》第五十三条规定处罚,情节严重的,吊销生产许可证。

附件2 《上海市建设工程材料管理条件》摘要:上海市建设工程材料管理条例(1999年11月26日上海市第十一届人民代表大会常务委员会第十四次会议通过)第三章建设工程材料质量管理第十三条建设单位、建设工程总承包单位或者施工单位应当采购具有生产许可证或者本市建设工程材料准用证的建设工程材料。

监理通知单的规范填写(示例)

监理通知单的规范填写(示例)
日期:
注:本表一式3份,施工单位2份,监理单XX安全技术规程》第几条/图纸/施工合同/施工组织设计等………规定/要求。
2.………,不符合《XX验标》第几条/《XX安全技术规程》第几条/图纸/施工合同/施工组织设计等………规定/要求。
针对上述情况,要求做如下整改(整改要求必须明确):
1.
2.
……
上述要求限于X年X月X日X时前整改结束,并将整改结果书面上报,届时将组织复查验收。
TB1监理工程师通知单
工程项目名称:新建兰渝铁路广重段施工合同段:LYS-14标编号:AA-BB-001
致中铁十局集团有限公司兰渝铁路LYS-14标段项目经理部:
事由:
如:XX工程XX部位,存在XX问题(简明扼要的说明)
通知内容:
X年X月X日,监理工程师在检查XX施工现场时发现存在以下问题:(该部分指出的问题必须具体,不能笼统)
内容:
承包单位(章)
项目经理
日期
复查意见:
经现场复查,施工单位已按通知要求进行了整改,结果合格。/经现场复查,施工单位对通知第条进行了整改,第条还未整改彻底/经现场复查,未整改,请严格按照通知要求进行彻底整改后,复查验收。(后续整改的完成的要在监理日记和监理回复单上注明)
专业监理工程师__________
专业监理工程师年月日时
收 件 人年月日时
注:本表一式4份,施工单位2份,监理单位、建设单位各1份。
TA12监理工程师通知回复单
工程项目名称:新建兰渝铁路广重段施工合同段:LYS-14标编号:
致北京铁城建设监理有限责任公司兰渝铁路LYJL-13标段监理站:
我方接到编号为的监理工程师通知后,已按要求完成了工作,请予以复查。

书写监理通知单应注意事项

书写监理通知单应注意事项

书写监理通知单应注意事项就我个人在书写监理通知单,及对其他监理通知单的阅览中所吸取的一些经验谈谈个人对书写通知单注意事项的一些浅见。

为便于理解和应用,我将就通知单的格式中相对应的环节来逐一分析书写通知单时应注意的事项。

1、编号问题:监理编号格式中途发生变更,施工单位的编号回复各分部不统一,五花八门。

解决方式:编号前期应在内部培训文件中约定,统一编号格式,对回复单的编号应以联系函的方式约定。

该编号格式应考虑该线各标段的统一性,所以编号中应以监理标段名的拼音首字母加数字-施工标段名的拼音首字母加数字-年-通知单编号。

1、致单位问题:致单位混乱,各分部不统一,有写局指,有写局指具体分部解决方式:致单位由于是监理项目部统一盖章,所以致单位应相对应,应是施工单位的局指。

由施工单位局指下达到问题发生者所对应的责任主体,即某局某工程项目某分部。

这也体现了一种上情下达,即上知情而下2、事由问题:事由不清,常会把问题前因后果作为事由,表达罗唆不清。

解决方式:在事由的通知单培训文件中规定,事由应简明,让人一目了然而知为什么事发通知单,格式如关于某工点某问题的通知。

3、通知内容问题:通知内容中粗略,在内容中通常发生的问题有以下几方面:①、时间:无具体时间,或是有时间只是具体到日期,而未具体到小时。

②、只列举了问题,而单从该问题上看存在疑意。

③、未明述该问题的性质或产生的恶劣影响。

解决方式:①、时间:检查时间应具体到具体的小时,这体现了通知单的及时性,也体现了通知单的严肃性。

如对安全问题的通知单,时间没体现到具体,安全问题如已造成恶劣的事实,具体的时间就存在追溯性。

②、列举的问题存在疑意,如隧道钢架间距超标的问题,各级围岩本在设计上间距本身就不一,比如间距80cm,在Ⅴ级围岩中设计间距为60cm,Ⅳ级围岩中设计间距为80cm,所以没言明围岩级别,那么这问题就不明确,存在疑意。

有标准,有数据才能体现问题,所以就应说明围岩级别,设计参数,规范要求及施工情况的简要交待,在此基础上再谈施工中存在的问题。

2监理通知单填写说明

2监理通知单填写说明
三、通知单附件:现场实拍实物照片,并在上面标注部位、工序名称、 质量问题、日期、拍摄人姓名。
四、在落实过程中出现的状况及处理:时,技术负责人或质检员也可,推给实习技术员应付充数时,我方将提出抗
议,并向监理部负责人和甲方报告解决处理。通知单一定要在下道工序进行 前及时及时发放,否则因为不及时而失去意义,监理同样要承担责任。当给 甲方或施工方时,资料收发台账也要接收人签字。
5.2通知单编号:可按发出单位编号(如HJW A00:昊业监理五一农场、 安全类第几号)或发出时间编号(如2013— 7— 30)
5.3致:先填施工单位公司全称,再填工地所在的项目部名称。
5.4事由:填写为什么向施工单位发出通知单,原因是什么。一般是现场 出现何问题,监理口头通知无结果的情况下。有的通知单,监理在事出无奈 的情况下,在要求后写上“在限期终止时仍未整改时,按预控告知书或施工 现场管理制度处罚几千元等”,要督促施工方当事人进行整改。
6.4回执单内的意见栏内容只能手写,不能机打。实例内签名和意见作成 机打的是为了做样子,不能照抄照搬。
七、填写依据:监理及施工验收规范、强制性标准、设计图纸、合同约
定、施工方案、监理规化细则等。
八、如果嫌通知单具体内容栏下的横画线比较麻烦,可以选择去掉。其 它填空栏下横线不能去掉。
能写清楚尽量写清楚,以免今后有问题时追查责任时好查到根源和责任
监理通知单填写说明
一、填写条件;问题严重而数量较少,监理口头要求,或施工方口头答 应,但未见实际整改行动,或在下道工序进行前未整改完的情况下,即可发 放监理通知单;或现场监理明知施工方不改,可直接发送通知单、同时给甲 方一份、并跟踪落实。监理通知单发放要及时,过期(下道工序将上本道工 序覆盖)无效、或将引起返工监理也有责任。发现问题后要及时与施工方管 理人员沟通,落实整改的现场监理要以理服人,采用合法的各种方法和手段 促使施工方整改落实。轻微问题、或是事而非的问题、或口头交待已整改的 可以不下单。

监理通知填写要求

监理通知填写要求

监理工程师通知单填写要求监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件,是一项重要且行之有效的监理手段。

目的是监督承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(主要表现为:不符合设计要求、不符合施工技术标准、不符合合同约定、不符合安全生产规定)能得到及时纠正。

监理通知单具有强制性、时效性、严肃性的特点。

监理通知单一旦签发,承包单位应该认真对待,在规定期限内按要求进行落实整改,并按时回复。

现就监理工程师通知单的填写提出具体要求:撰写监理通知单时,一要坚持原则,分清责任,既要提出问题所在,还要提出解决问题的要求和应当达到的目标;另外,内容应准确、完整、丰富、条理性强、表达清晰且要符合一定的格式要求。

监理通知单的撰写和签发一般要注意下列要点和事项:(1)在监理通知单的用词方面,要区别对待,对要求严格程度不同的用词,很严格用词“必须”、“严禁”;严格用词“应”、“不应”、“不得”;宽松用词“宜”、“可”、“不宜”。

(2)描述存在的问题部位应具体,如:“主楼四层楼板⑥轴、○A~○B列L7梁”。

(3)描述质量问题存在的违规内容要用数据说话,力求详细,一般应包括监理实测值、设计值、允许偏差值、违反规范种类及条款等,如:“梁钢筋保护层厚度局部实测值为18mm,设计值为25mm,已超出允许偏差±5mm,违反《混凝土结构工程施工质量验收规范》(GB50204-2002)5.5.2条款规定”。

对吃不准的问题,监理应在内部切磋商量,查找相关标准规范,一定要拿出具有说服力的真凭实据。

(4)承包单位整改时限要求应具体,如:“48小时内”到 X 月X 日 X 时止。

(5)要求承包单位在监理通知单回复时,针对提出的问题,深刻分析问题产生的原因,并详细阐述问题整改采取的纠正措施、整改经过和整改效果等内容。

(6)发现安全事故隐患应及时签发监理通知单,要求承包单位采取预防措施,防止类似问题的再次发生。

11步教你规范填写监理通知单

11步教你规范填写监理通知单

11步教你规范填写监理通知单前言监理工程师通知单(简称“监理通知单”)是指监理工程师在检查承包单位在施工过程中发现的问题后,用通知单这一书面形式通知承包单位并要求其进行整改,整改后再报监理工程师复查。

1监理通知单的意义与作用监理通知单是监理工程师在工程建设过程中向承包单位签发的指令性文件。

目的是督促承包单位按照国家有关法律法规、合同约定、施工规范和设计文件进行工程施工,保证工程建设中出现的问题(不符合设计要求、施工技术标准、合同约定等)能得到及时纠正。

监理通知单具有强制性、针对性、严肃性的特点。

监理通知单一旦签发,承包单位必须认真对待,在规定期限内要求进行落实整改,并按时回复。

善于运用和签发监理通知单是监理有所作为的体现。

它能督促承包单位及时进行整改,促进工程建设的有效进行,有效地维护建设单位的利益。

同时,签发监理通知单也是考核监理如何行使手中权力的一个指标,是对监理业务能力和管理水平的一种检验。

2签发过程中不规范表现1、提出的存在问题不详细,缺乏具体表述;或实际内容有偏差,证据不足。

有的监理通知单中所述的问题空洞、抽象,如“现场钢筋保护层厚度不符合要求”,就缺少存在问题的具体钢筋部位、保护层厚度的实测实量、违反的规范名称和具体条款的描述,给人感觉是监理未到现场实测实量。

另外,由于监理人员业务能力和技术水平等综合素质的差别,将缺乏证据或有偏差的内容也写进监理通知单,从而影响到承包单位和建设单位对监理的评价,进而削弱货降低对监理的可信度和权威。

2、缺乏时间观念,对监理通知单的时效性缺乏认识和重视。

具体表现在监理签发监理通知单的时间和承包单位签收通知单的时间均不具体,多数只署年月日,没有详细到时点分,时效观念弱。

监理通知单的生效是以承包单位在回执上签署姓名和收到的时间为准,如签发和签收时间不具体,直接造成通知单的生效时间含糊。

如承包单位在上道工序施工中发生质量问题时监理签发了通知单,但当天承包单位在问题未整改的前提下擅自进入下道工序施工,此时对方即可辩称收到监理通知单时已完成了上道工序,开始转入下道工序施工,如要求他现在整改,则需要返工,既影响进度,又造成成本增加。

监理通知单范本(精选5篇)

监理通知单范本(精选5篇)

监理通知单范本(精选5篇)2022-04-21在当下社会,我们越来越需要通知,通知大多属于知照性的下行公文。

那要怎么写好通知呢?以下是小编为大家收集的监理通知单,欢迎大家借鉴与参考,希望对大家有所帮助。

监理通知单篇1春节即将到来,为防止春节期间安全生产事故的发生,进一步落实安全生产管理和春节期间的值班制度,本着“安全第一、预防为主”的方针,现对你施工单位作如下要求:1、加强“春节期间”的安全教育,健全安全管理体系,做好“六防一保”工作。

2、现场要落实春节期间管理人员值班、带班制度。

节日期间,现场要安排专人值班,做好上情下达,下情上报工作,值班电话及值班安排于1月28日前报监理组,以便核实,同时严禁值班人员夜间在工地用煤火、柴火、易燃有害物品点燃取暖,严防火灾和煤气中毒事故发生。

3、在春节放假前要进行一次安全自查,对在建工程施工现场的安全以及冬季施工措施的落实情况进行全面、细致排查。

4、放假期间工地大门封闭,保管好现场材料,加强值班和安全保卫工作,禁止闲杂人员特别是儿童进入施工现场。

5、做好节后复工安全生产工作。

必须对施工现场进行全面的安全检查,符合安全生产要求的,并对新进场施工人员做好安全教育活动和技术交底工作后,方可开工。

望你部高度重视春节期间的安排协调工作,制定切实有效的工作安排。

请于_________年_____月_____日前回复监理工程师:________年__月__日监理通知单篇2致xx:事由:关于做好双节期间建设工程安全生产工作的事宜内容:为切实加强今年中秋节、国庆节期间梁河二期生态治理项目工程安全生产工作,结合该项目建筑施工安全生产实际,现就有关事项通知如下:一、切实加强企业管理施工企业要在法定节假日期间安排好值班,主要领导履行带班制度,督促所属企业加强对工地安全生产检查,确保所属企业做好节日期间的安全生产工作。

二、要认真做好安全生产自查工作工企业必须对所属建筑施工工地进行一次全面安全检查,检查重点是:重大危险源工程施工,特别是对建筑起重设备、高大支模和深基坑的排查和隐患治理、文明施工及生活区卫生,通过全面检查,消除各类隐患。

监理工程师通知单范文

监理工程师通知单范文

监理工程师通知单范文
【监理工程师通知单】。

尊敬的施工单位:
根据《建设工程质量管理条例》和《建筑工程监理规范》,我司对贵单位所承建的××项目进行了现场监理检查。

经过检查发现存在以下问题,特发此通知单,希望贵单位能够及时整改。

一、施工安全问题。

1.1 施工现场存在高处坠落风险,未设置足够的防护措施;
1.2 电气设备未按规定进行接地处理,存在触电风险;
1.3 施工现场堆放材料不规范,存在滑倒、碰撞等安全隐患。

二、质量问题。

2.1 部分构件尺寸不符合设计要求,需进行整改;
2.2 部分混凝土浇筑存在空鼓、裂缝等质量问题,需重新浇筑;
2.3 部分管道安装存在漏水情况,需进行检修。

三、环境保护问题。

3.1 施工现场未按要求进行垃圾分类处理,影响了周边环境;
3.2 施工废水未经处理直接排放,对周边水体造成了污染。

四、其他问题。

4.1 施工单位未按时提交施工进度计划和施工方案;
4.2 施工单位未按规定进行施工日志记录,记录不完整。

以上问题需要贵单位立即整改,并在整改后向我司提交整改报
告及相关证明材料。

如有问题需要协调解决,请及时与我司联系,
共同维护工程质量和安全。

特此通知。

监理工程师,×××。

日期,×××。

联系电话,×××。

监理通知单范文

监理通知单范文

监理通知单范文1. 引言监理通知单作为建筑工程监理的一项重要工作,用于记录和通知施工单位、业主代表等相关方监理过程中发现的问题和意见。

本文将以一个监理通知单的范例来介绍其结构和内容,以供参考。

2. 监理通知单示例监理通知单项目名称:xxx工程通知单编号:xxx/2021日期:2021年1月1日尊敬的施工单位:根据本次工程的监理任务,我方监理人员在对贵单位所负责的施工工序进行现场巡视时,发现了以下问题。

请贵单位立即采取相应措施加以整改,并在3日内向我方反馈整改情况。

3. 问题描述问题1:施工质量问题经初步检查发现,部分砖瓦墙面存在砖缝不齐、脱落等质量问题。

请贵单位对此进行检查,彻底整改,确保墙面质量符合相关规范要求。

问题2:安全隐患在施工过程中发现,贵单位的操作人员未按要求佩戴安全帽,并存在高处作业未固定防护措施的情况。

请贵单位提醒所有作业人员严格遵守安全操作规程,确保施工过程中的安全。

问题3:施工进度问题根据合同约定,贵单位应在2021年1月1日前完成地基基础施工工作,但目前施工进度已经延迟2天。

请贵单位加强施工组织,加快施工进度,确保按时完成。

4. 整改要求整改要求1:施工质量问题1.修复砖瓦墙面的砖缝不齐、脱落等问题。

2.严格按照建筑质量验收规范进行验收。

整改要求2:安全隐患1.所有作业人员必须佩戴安全帽。

2.高处作业必须设置固定防护措施。

整改要求3:施工进度问题1.制定详细的施工进度计划并及时汇报给监理方。

2.加派人力、增加施工班次等方式,确保按时完成地基基础施工。

5. 整改反馈请贵单位在2021年1月4日前向我方监理人员提交整改情况的书面反馈,包括整改措施、整改人员、整改期限等详细信息。

6. 后续工作安排我方监理人员将在2021年1月5日进行现场复查,并与贵单位代表一同检查整改情况。

请贵单位做好相关准备工作。

7. 结论贵单位应严格按照本通知单的要求进行整改,并按时提交整改反馈。

经整改后,我方监理人员将重新复查并进行评估,确保工程质量和进度的顺利推进。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

如何规范填写监理通知单
7.签发时监理人员冒名顶替或未做到亲笔签名。主
要表现在监理员以专业监理工程师的名义、专业 监理工程师以总监理工程师的名义签发监理通知 单,在总/专业监理工程师签名栏上出现冒名签 字或者直接打字上去的做法削弱了监理通知单的 严肃性,也不利于培养和树立监理人员的责任心。
如何规范填写监理通知单
◆填写监理通知单不规范的表现
1.提出的存在问题不详细,缺乏具体表述,或实际 内容有偏差,证据不足。有的监理通知单中所述 的问题空洞、抽象,如“现场钢筋保护层厚度不 符合要求’,就缺少存在问题的具体钢筋部位、 保护层厚度的实测数据、违反的规范名称和具体 条款的描述,让人摸不着头脑,给人感觉是监理 未到现场实测实量,而是凭拍脑袋想出来的问题。 另外,将缺乏证据或有偏差的内容写进监理通知 单,从而影响到承包单位和建设单位对监理的评 价,进而削弱或降低对监理的可信度和权威。
如何规范填写监理通知单
4.要求承包单位整改时限应叙述具体,如:“在48 小时内”。 5.要求承包单位在监理通知单回复时,针对提出问 题深刻分析问题产生的原因,并阐述整改采取的 措施、整改经过和整改结果等。 6.要求承包单位采取预防措施,防止类似问题的再 次发生。 7.注明承包单位申诉的形式和时限,如“如对本监 理通知单内容有异议,请在24小时内向监理提出 书面报告”。
如何规范填写监理通知单
3.项目监理机构应巡视检查危险性较大的分部分项
工程专项施工方案实施情况。发现未按专项施工 方案实施时,应签发监理通知单,要求施工单位 按专项施工方案实施。 4.项目监理机构在实施监理过程中,发现工程存在 安全事故隐患时,应签发监理通知单,要求施工 单位整改。
如何规范填写监理通知单
如何规范填写监理通知单
3.仅仅要求承包单位采取整改纠正措施,未要求其 采取预防措施.签发监理通知单不仅仅是针对本 次发生的问题,更重要的是要求承包单位分析问 题产生的原因,并采取相应的预防措施防止类似 问题的再次发生,但此点在实际操作中往往被忽 视。试想一下,如果不分析本次发生问题的原因, 不采取相应的预防措施,不对人、机、料、法、 环等导致问题产生的关键因素予以消除,承包单 位的整改只能是治标不治本,类似问题还会在以 后一而再、再而三地反复发生。
如何规范填写监理通知单
5.不允许承包单位申诉,强令执行。监理通知单虽 有一定的强制性,但根据FIDIC合同条款规定,应 允许承包单位申诉。承包单位如认为监理通知单 内容不合理,应在收到监理通知单后24小时内以 书面形式向监理提出报告,监理在收到承包单位 书面报告后24小时内作出修改、撤销或继续执行 原监理通知单的决定,并书面通知对方。紧急情 况下,监理可要求承包水位立即执行监理通知单, 或承包单位虽有异议,但监理决定仍继续执行监 理通知单,此时承包单位应予以执行。如因监理 通知单指令错误发生追加合同价款和给承包单位 造成的损失由建设单位承担,延误的工期相应顺 延。
如何规范填写监理通知单
◆例外建议
1.在事前控制阶段,为预防施工中可能遇到的问题, 监理为事先提醒承包单位,此时建议使用《监理 工作联系单》。这样既可以提醒对方在施工中引 起足够的注意和重视,并采取相应的预防措施, 避免问题的发生,也可减少监理通知单数量,且 监理工作联系单一般不需回复,而监理通知单必 须一一回复。但是,如果施工过程中承包单位违 反了监理工作联系单中的内容,则应立即签发监 理通知单予以指出。
如何规范填写监理通知单
6.未及时抄送建设单位,监理通知单回复后更是不
转发建设单位。监理往往将监理通知单在第一时 间内下发给承包单位,却迟迟不抄送建设单位, 影响了建设单位在第一时间对施工中出现问题的 全面掌控,导致监理自身也失去了一次争取建设 单位对监理处理相关问题支持的机会 对监理提出问题的整改落实情况也就不得而知。
如何规范填写监理通知单
2.对监理在日常巡视检查过程中发现的一些未违反 规范强制性条文的偶然性问题,并且承包单位可 以配合立即进行整改的,此时监理也可不发监理 通知单,而采取使用《施工整改记录单》的形式。 此记录单与施工通知单形式类似,不同之点是记 录单一般由现场监理人员使用,使用时监理将提 出的问题列成表格,要求承包单位对列出的问题 一一予以认可,监理对整改情况进行记录,最后 的复查情况需承包单位在记录单上确认。即一张 记录单,完整记录了问题的提出、整改、复查的 全过程,即解决了问题,又省去了承包单位书面 回复等众多环节,提高了解决问题的效率。如果 记录单上的问题反复发生,为引起承包单位足够 重视,监理应立即签发监理通知单。
如何规范填写监理通知单
2.存在问题部位的表述应具体。如问题出现在主楼 三层楼板某梁的具体部位时应注明:“主楼三层 楼板6轴/A-B轴KL5”。 3.用数据说话,详细叙述问题存在的违规内容。一 般应包括监理实测值、设计值、允许偏差值、违 1 反规范种类及条款等,如:“ 24 轴L3(3A)钢筋保 护层厚度局部实测值为45mm,设计值为20mm,已 超出允许偏差±5mm,违反《混凝土结构工程施工 质量验收规范》(GB50204-2002)5.5.2条款规 定”。对拿不准的问题,监理应在内部切磋商量, 查找相关标准规范后予以判断。
如何规范填写监理通知单
2.善于运用和签发监理通知单是监理有所作为的体
现。它能督促承包单位及时进行整改,促进工程 建设的有效进行,有效地维护建设单位的利益。 同时,签发监理通知单也是考核监理如何行使手 中权利的一个指标,是对监理业务能力和管理水 平的一种检验。
如何规范填写监理通知单
◆什么情况下应填写监理通知单
如何规范填写监理通知单
◆监理通知单的意义与作用 ◆什么情况下应填写监理通知单 ◆填写监理通知单不规范的表现 ◆监理通知单填写要点及应注意事项 ◆例外建议
如何规范填写监理通知单
◆监理通知单的意义与作用
1.监理通知单是监理工程师在工程建设过程中向承 包单位签发的指令性文件。目的是督促承包单位 按照国家有关法律法规及工程建设标准、合同约 定、施工规范和勘察设计文件进行工程施工,保 证工程建设中出现的问题(不符合设计要求、施工 技术标准、合同约定等)能得到及时纠正。监理通 知单具有强制性、针对性、严肃性的特点。监理 通知单一旦签发,承包单位必须认真对待,在规 定期限内按要求进行落实整改,并按时回复。
如何规范填写监理通知单
2.缺乏时间观念,对监理通知单的时效性缺乏认识 和重视。具体表现在监理签发监理通知单的时间 和承包单位签收通知单的时间均不具体,多数只 署年月日,没有详细到时点分,时效观念弱。监 理通知单的生效是以承包单位在回执上签署姓名 和收到的时间为准,如签发和签收时间不具体, 直接造成通知单的生效时间含糊。如承包单位在 上道工序施工中发生质量问题时监理签发了通知 单,但当天承包单位在问题未整改的前提下擅自 进入下道工序施工,此时对方即可辩称收到监理 通知单时已完成了上道工序,开始转入下道工序 施工,如要求他现在整改,则需要返工,既影响 进度,又造成成本增加。
8.缺乏能真实反映问题的工程照片。有的项目监理
机构未配备数码相机,监理人员在日常巡视检查 过程中发现问题就不能做到就地拍照取证,并反 映到监理通知单中,直接降低了反映问题的直观 性和客观真实性。
如何规范填写监理通知单
◆监理通知单填写要点及应注意事项
在填写监理通知单时,—方面要坚持原则,分清 责任,既要提出问题所在,还要提出解决问题的 要求和应当达到的目标;另一方面,内容应准确、 完整、条理性强、表达清晰且要符合一定的格式 要求。监理通知单的撰写和签发要注意下列要点 和事项: 1.监理通知单在用词上,要区别对待。对要求严格 程度不同的用词,应分别采用“必须”、“严 禁”、“应”、“不应”、“不得”或“宜”、 “可”、“不宜”等。
1.项目监理机构发现施工存在质量问题的,或施工 单位采用不适当的施工工艺,或施工不当,造成 工程质量不合格的,应及时签发监理通知单,要 求施工单位整改。 2.项目监理机构应检查施工进度计划的实施情况, 发现实际进度严重滞后于计划进度且影响合同工 期时,应签发监理通知单,要求施工单位采取调 整措施加快施工进度。总监理工程师应向建设单 位报告工期延误风险。
如何规范填写监理通知单
此刻监理可谓骑虎难下,左右为难。原因就在于 监理通知单签发时间不具体。尤为严重的是,如 因对方未及时整改,造成重大质量或安全事故, 追究责任时可能因为监理签发通知单的时间不具 体而影响到责任界定的划分。另外,缺乏时效性 还表现在通知单中要求承包单位整改的时限不具 体,这样承包单位对质量或安全问题不能及时进 行整改进行整改,而是无限期拖延,给监理工作 带来被动。
如何规范填写监理通知单
8.总/专业监理工程师签名栏应亲笔手签,坚持 “谁签发、谁签字、谁负责”的原则。 9.签发和签收时间应具体,宜详细到分钟,如: “2015年6月9日10:40监理签发,10:50承包单 位负责人签收”。 10.反映的问题如果能用照片予以记录,应附上照片。 11.监理通知单应及时抄送建设单位。
如何规范填写监理通知单
4.用口头通知代替签发监理通知单。有的监理人员 习惯于发现问题后均用口头通知承包商进行整改, 不留下书面痕迹。这样,一方面不能完整地体现 监理自身的工作情况,是一种监理有所不为的表 现:另一方面如发生质量安全问题,就为责任界 定留下后患。有的承包单位不恰当地把监理通知 单与上级管理部门对其的质量安全处罚或考核指 标挂钩,使之对监理通知中特别敏感,这无形中 也为监理正常签发监理通知造成压力。而监理为 顾全与承包单位的关系,采取少发甚至尽量不发 监理通知单,进而凡是发现问题均采用口头通知 的办法。
