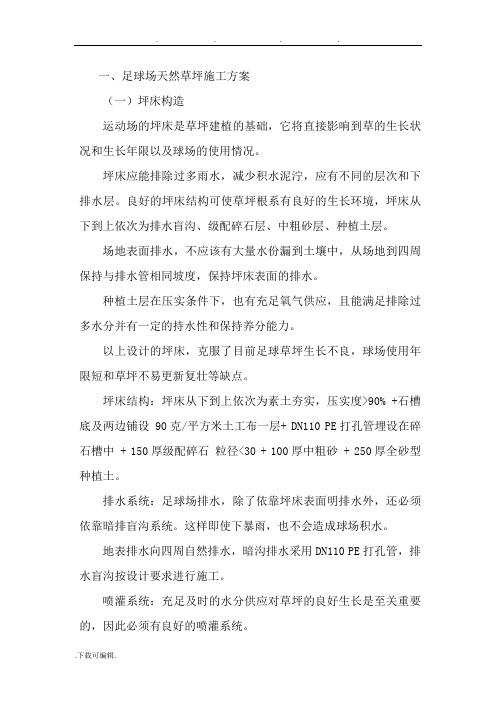

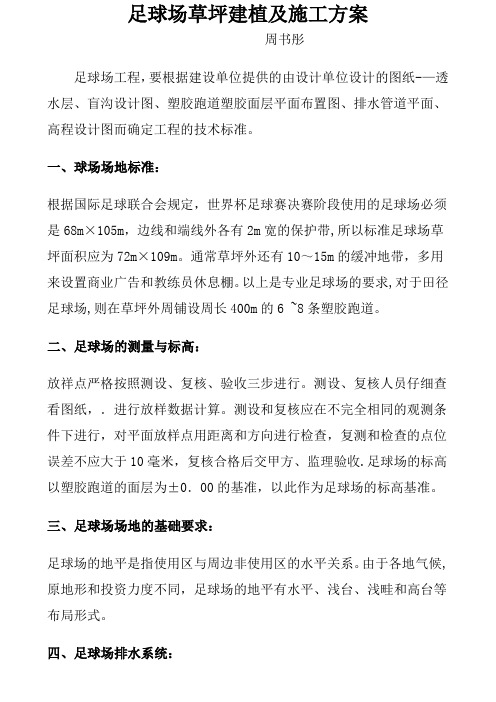

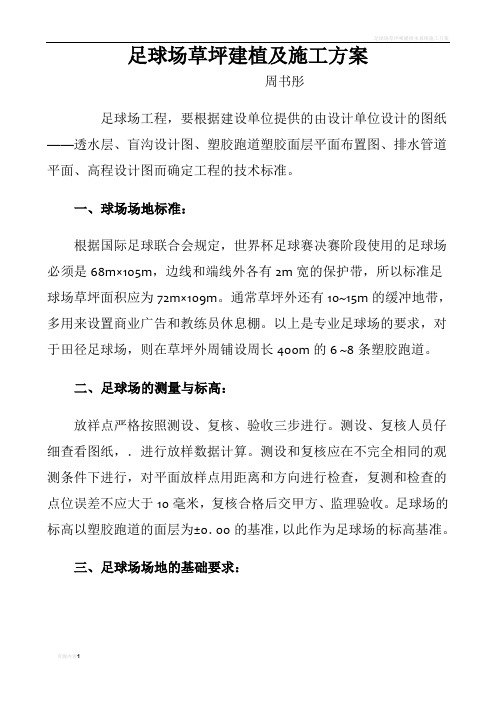

足球场草坪建植及施工方案

足球场工程,要根据建设单位提供的由设计单位设计的图纸——透水层、盲沟设计图、塑胶跑道塑胶面层平面布置图、排水管道平面、高程设计图而确定工程的技术标准。

一、球场场地标准:

根据国际足球联合会规定,世界杯足球赛决赛阶段使用的足球场必须是

68m×105m,边线和端线外各有2m宽的保护带,所以标准足球场草坪面积应为72m×109m。通常草坪外还有10~15m的缓冲地带,多用来设置商业广告和教练员休息棚。以上是专业足球场的要求,对于田径足球场,则在草坪外周铺设周长400m的6 ~8条塑胶跑道。

二、足球场的测量与标高:

放祥点严格按照测设、复核、验收三步进行。测设、复核人员仔细查看图纸,.进行放样数据计算。测设和复核应在不完全相同的观测条件下进行,对平面放样点用距离和方向进行检查,复测和检查的点位误差不应大于10毫米,复核合格后交甲方、监理验收。足球场的标高以塑胶跑道的面层为±0.00的基准,以此作为足球场的标高基准。

三、足球场场地的基础要求:

足球场的地平是指使用区与周边非使用区的水平关系。由于各地气候,原地形和投资力度不同,足球场的地平有水平、浅台、浅畦和高台等布局形式。

四、足球场排水系统:

足球场排水系统包括排水砾石或碎石层、排水支管、排水总管。

1.足球场地下排水工程采用人字型排水网络,垂直向下渗水,进入排水支管,排水支管接入四周排水总管,再由排水总管接入空气换气系统,该管道既用作排水,又可通过空气换气系统进行空气调节和用于强排水。

2.按设计和平面示意图,盲沟内埋设φ100mm透水支管(国产),周边铺设φ150mm 干管。

3.场内地下排水管纵向排水坡度为3‰(设计要求)。

五、足球场土壤换气系统:(该系统系美国SoilAir技术公司提供的资料)

此系统只在较高级球场应用,在此不做详细介绍。

六、足球场结构层:

为了达到足球场工程的要求,场地结构层如下所示:

1、卵石层

2、砾石层

3、粗砂层

4、砂性土壤层

该结构层的特点是:

(1)用中砂加上各种有机介质和肥料,形成足球场床坪的种植基层,再加上喷洒系统、排水系统和加温换气系统,就形成了一个足球场合理的基层结构,它使足球场保持了良好的三相要求,即:固、气、水三相,整个场地透气性能好,排水效果好,为草坪草的根系发育提供了良好的条件,这样,使草坪更容易成坪,保持良好的草坪层,满足场地的观赏功能和使用功能。

(2)场地比较平整。而传统的种植层坪床经多次践踏,易产生高低不平、不同程度的板结。砂壤种植层可通过打孔、滚压、覆砂等修复手段,使场地保持平整。

(3)对草坪场地的修复比较容易,由于是砂壤土,故对损坏严重的草坪,可进行切割、铲除、修补,修复简便、容易。

(4)这样结构的场地排水性能好,北方地区夏热多雨,本场地可确保150mm/h 的排水量,做到及时排水,场内无积水。

七、足球场场地坡度要求:

1.根据足球场使用功能的要求,足球场面层要非常平整。

2.根据足球场地下排水网络的设置,场地垂直向下渗水,进入排水支管,再进入中央排水总管,直接排出场外。

八、草坪草种的选择、播种:

1.足球场的草种,要求耐磨、耐践踏、再生能力强、恢复快、抗性强、能适应当地的气候,色泽均一。

2.目前世界上还没有象高尔夫球场果岭专用的足球场草坪草品种,因此只能选用相对耐践踏和抗逆性强的草种和品种。足球场草坪草在适宜气候条件下都能良好生长,强度践踏后均有十分优良的恢复能力。

在热带和亚热带多雨地区,足球场草坪可选用狗牙根,细叶结缕草,杂交结缕草和地毯草;在南过度带应选择较耐寒的狗牙根,结缕草,翦股颖中的Prominent

和Washington(C-50),高羊茅中的耐热品种如Houndog, Adventure和Crossfire 等。为使冬季有绿色的足球场,可用黑麦草补播。一般可根据气候特点在8月或10月份进行交播。而在温带半干旱地区多用高羊茅的细叶品种和草地早熟禾中的抗病品种均适于足球场草坪。

九、喷灌系统:

`1.喷灌系统采用耐腐蚀的UPVC管,埋地敷设。喷灌水源两路环合。甲方提供流量28L/S满足要求,水泵扬程80m即可。管道施工完成后要求进行打压试验,试验压力为工作压力的1.5倍。

2.足球场喷头选用TORO690(或美国万美PK90、雨鸟9000)系列。喷洒半径可达20--29米远,喷头压力6.12KG/cm2。不喷灌时收缩于地面以下,喷头顶端有橡胶标准盖子,能够保证运动员安全。

3.喷灌系统选用美国品牌TORO系列产品,经我公司广泛的市场调研与长期施工所积累的经验,TORO产品大量用于竞技场所,在体育场建设中市场占有率大,其技术精度高,质量好,使用寿命长,一般可达25年以上。

(1)喷头为不锈钢质地,标准橡胶顶盖,TORO690系列,洒水时自动升起,关闭时自动缩合,地理式,可保证运动员比赛时的安全。

(2) 根据设计图纸要求,足球场设置喷头35个,每个喷头的喷洒半径可达到20米,可以调节。设置网式过滤器,喷洒角度30—360度可以从顶部调节,能够充分浇灌草坪场地,确保场地中无漏喷。

(3) 喷灌系统包括TORO控制器、电磁阀,配备湿度感探头,自动控制喷洒,做到既经济又实用。喷洒时间与水量可以按需要选择。

(4)管道选用耐腐蚀的PVC管。

综上所述,喷灌系统由喷头、自控器、电磁阀及PVC管组成,交叉式组织喷灌,是当前标准体育场最先进、最常用的喷洒系统。

足球场场地施工流程图

施工准备→ 设计交底、测量、放线→ 排水系统铺设、安装→ 场地平整(细平)→ 铺设草坪地加温输热管道→ 平整→ 播种→ 安装地加温系统设备(外场施工)→ 成坪竣工→ 养护一年

十、跑道内侧排水沟施工方案:

施工顺序:定位放线→ 塑胶跑道切割→ 基槽挖土→ 碎石垫层→ 夯垫层→ 水沟墙板→ 沟内粉刷→ 盖板安装→ 塑胶跑道铺贴。

根据设计平面图,用经纬仪进行定位放线,确定排水沟的位置,先放出沟的中心线,然后放出沟的边线,因排水沟较长,所以沿排水方向每间隔20米设置控制桩,在排水沟外1米处放出引出控制桩,间隔20米为一根,用来控制、校核排水沟的直线。

塑胶跑道切割,采用YCQ—90砼切割机进行切割,先用经纬仪放出直线,弹出灰线,沿灰线切割,切割深度至排水沟基底,施工中加强质量监督,确保塑胶跑道切割顺直。
