深基坑支撑拆除施工方案三层地下室两层支撑
深基坑混凝土支撑拆除方案
深基坑混凝土支撑拆除方案(总23页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--瑞安市东山街道中埠村返回地B地块深基坑混凝土支撑拆除专项施工方案编制:审核:审批:瑞安市第二建筑工程有限公司2015年7月目录第一章编制依据 ..........................................................................................................错误!未定义书签。
第二章工程概况 ...........................................................................................................错误!未定义书签。
建筑概况....................................................................................................................... 错误!未定义书签。
周围环境条件............................................................................................................... 错误!未定义书签。
基坑围护体系设计概况 .............................................................................................. 错误!未定义书签。
各方责任主体............................................................................................................... 错误!未定义书签。
三层地下室深基坑专项施工方案
三层地下室深基坑专项施工方案一、背景近年来,城市建设不断加快,地下空间利用需求日益增长。
在一些大型建筑项目中,为提高土地的利用率,设计建造三层地下室已成为一种常见的选择。
然而,三层地下室的深基坑施工涉及到复杂的工程技术和安全管理问题,需要制定专项施工方案以确保施工顺利进行。
二、地下室深基坑施工流程1. 前期准备阶段在施工前,需要进行详细的勘察与设计工作,确定地下室的结构、尺寸及相邻建筑物的情况。
同时,还需要考虑周边环境、地质情况等因素,制定合理的施工方案。
2. 地下室基坑开挖地下室基坑开挖是地下室深基坑施工的关键环节。
在此阶段,需要根据设计要求逐层开挖基坑,并采取支护措施以确保施工安全。
3. 地下室结构施工在地下室基坑开挖完成后,需要进行地下室结构的施工。
这一阶段包括地下室墙体、地板、屋面等结构的施工,要保证结构的稳定性和承载能力。
三、三层地下室建筑技术要点1. 基坑支护设计基坑支护设计是三层地下室深基坑施工中的重要环节。
在设计支护方案时,需要考虑地下水位、土质情况、地下室的结构特点等因素,确保支护系统的稳定性。
2. 地下室结构设计地下室结构设计需考虑地下水压力、土壤荷载等因素,确保地下室结构的稳定性和安全性。
同时,还需要根据地下室的使用要求,设计合理的空间布局和功能分区。
四、施工现场安全管理1. 安全标准施工现场要严格遵守相关安全规定,制定并执行严格的安全标准,确保施工人员的人身安全。
2. 安全设施在施工现场设置警示标志、安全带、消防器材等安全设施,做好防护工作。
五、总结三层地下室深基坑的专项施工方案涉及到多个环节,包括前期准备、基坑开挖、地下室结构施工等。
在施工过程中,需要严格遵守相关安全规定,确保施工的顺利进行。
希望通过本文的介绍,可以对三层地下室深基坑专项施工方案有一个初步的了解。
基坑支撑拆除工程施工方案
基坑支撑拆除工程施工方案1.1 工程名称:基坑支撑拆除工程1.2 工程地点:某某市某某区1.3 工程内容:本工程为某某工程项目的基坑支撑拆除工程,包括基坑支撑结构的清理和拆除施工。
该工程位于某某市某某区,为地下二层地下室结构,基坑深约15m,地下室总建筑面积约1000平方米,工程施工面积约为800平方米。
1.4 工程背景:某某工程项目已完成地下室结构的施工,现需进行基坑支撑拆除工程,以满足后期的土方开挖和地下室结构的施工需求。
二、工程前期准备2.1 施工前期准备(1)设计资料的审查:审查基坑支撑结构的设计方案和相关施工图纸,确认施工方案和技术措施的可行性;(2)施工人员的培训:组织施工人员进行安全生产培训,包括基坑支撑拆除工程的安全操作规程、紧急救援措施等;(3)材料设备的调试:检查施工所需的拆除设备、材料等,并进行调试和试验。
2.2 安全防护措施(1)制定安全技术交底方案:对施工人员进行安全技术交底,包括施工现场的安全警示、危险作业的预警等;(2)安全防护设施的设置:设置施工现场的安全防护设施,包括安全围挡、安全通道等;(3)安全生产管理制度:制定相关的安全生产管理制度和应急预案,确保施工过程中的安全生产。
2.3 环保措施(1)废弃物处理:对拆除产生的废弃物进行分类、包装和暂存,并委托专业单位进行处理;(2)施工污染控制:采取措施减少拆除施工对施工周边环境的影响,包括扬尘控制、噪音控制等;(3)绿化保护:依法对施工现场周边的绿化环境进行保护和修复,确保环境的改善和保护。
三、工程施工技术方案3.1 施工组织设计(1)人员配置:在施工前期组织好施工人员,包括专业技术人员、作业人员等;(2)施工现场布置:对施工现场进行合理布置,设置好拆除区域、材料堆放区、设备安装区等;(3)安全管理措施:严格执行安全管理制度,加强对施工现场的安全监管,确保施工过程中的安全生产。
3.2 施工工艺(1)拆除顺序:按照设计方案和施工图纸要求,制定好基坑支撑拆除的顺序和方式,确保施工的顺利进行;(2)设备调试:对拆除所需的设备进行充分的调试和试验,确保设备的正常运行和安全操作;(3)质量控制:严格按照要求进行拆除作业,严密监控拆除质量,确保拆除施工的质量。

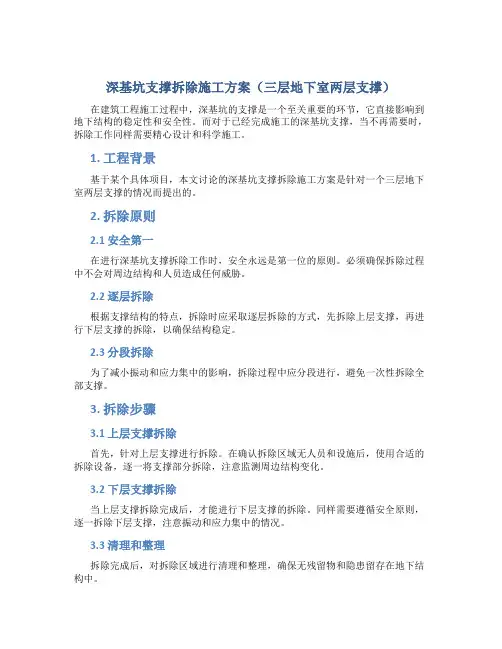

深基坑支撑拆除施工方案(三层地下室两层支撑)
深基坑支撑拆除施工方案(三层地下室两层支撑)在建筑工程施工过程中,深基坑的支撑是一个至关重要的环节,它直接影响到地下结构的稳定性和安全性。
而对于已经完成施工的深基坑支撑,当不再需要时,拆除工作同样需要精心设计和科学施工。
1. 工程背景基于某个具体项目,本文讨论的深基坑支撑拆除施工方案是针对一个三层地下室两层支撑的情况而提出的。
2. 拆除原则2.1 安全第一在进行深基坑支撑拆除工作时,安全永远是第一位的原则。
必须确保拆除过程中不会对周边结构和人员造成任何威胁。
2.2 逐层拆除根据支撑结构的特点,拆除时应采取逐层拆除的方式,先拆除上层支撑,再进行下层支撑的拆除,以确保结构稳定。
2.3 分段拆除为了减小振动和应力集中的影响,拆除过程中应分段进行,避免一次性拆除全部支撑。
3. 拆除步骤3.1 上层支撑拆除首先,针对上层支撑进行拆除。
在确认拆除区域无人员和设施后,使用合适的拆除设备,逐一将支撑部分拆除,注意监测周边结构变化。
3.2 下层支撑拆除当上层支撑拆除完成后,才能进行下层支撑的拆除。
同样需要遵循安全原则,逐一拆除下层支撑,注意振动和应力集中的情况。
3.3 清理和整理拆除完成后,对拆除区域进行清理和整理,确保无残留物和隐患留存在地下结构中。
4. 安全措施在进行深基坑支撑拆除过程中,必须配备合格的施工人员,遵守相关安全标准和规程。
同时,应采取必要的安全措施,如设立安全警示标识、监测周边结构变化等。
5. 结束语深基坑支撑拆除是一个复杂而又关键的工程环节,只有科学合理的施工方案和严格的安全措施,才能确保施工过程的顺利进行,并保障地下结构的安全和稳定。
愿通过本文所述方案,能为类似项目提供一定的参考和借鉴。
深基坑专项施工方案(支撑法)
深基坑专项施工方案(支撑法)深基坑专项施工方案(支撑法)1. 引言本文档旨在提供深基坑专项施工方案的支撑法解决方案。
下面将详细介绍支撑法的原理、施工流程和注意事项。
2. 支撑法原理支撑法是一种常用的深基坑支护方法,通过设置支撑结构来抵抗地下水、土壤压力等力量,保证基坑的稳定和安全。
其原理是由支撑结构对周围土层进行限制,防止土体位移和沉降。
3. 施工流程支撑法的施工流程一般包括以下几个步骤:3.1 基坑开挖前期准备在开挖基坑前,需要进行现场勘察和设计,确定基坑的尺寸和深度,然后制定详细的施工方案。
同时,还需要考虑周围环境和地质条件,选择合适的支撑材料和技术。
3.2 支撑结构安装根据设计要求,安装支撑结构,包括钢支撑、钢板桩、钢梁等。
在安装过程中,需要确保支撑结构的稳固和牢固性,以及与地下水平面的密封性。
3.3 土体处理在安装支撑结构后,需要对周围土体进行处理,包括土体固化、加固和排水等。
这一步骤旨在进一步提高基坑的稳定性和安全性。
3.4 基坑开挖按照设计要求,进行基坑开挖工作。
在开挖过程中,需要注意土体的坍塌和侧方位移,及时采取措施进行修复和加固。
3.5 支撑结构拆除在基坑施工完成后,需将支撑结构进行拆除。
拆除时,需注意安全性和周围环境的保护,以免对周边建筑物和地下管线造成损害。
4. 注意事项在进行深基坑的支撑法施工时,需要注意以下几点:- 施工前需充分了解地质情况和相关法律法规,确保施工的合法性和安全性。
- 选择合适的支撑材料和技术,确保支撑结构的稳固性和可靠性。
- 定期检查和维护支撑结构,及时处理任何损坏或松动的部件。
- 在施工过程中,严格控制土体的挖掘速度和深度,避免引起土体坍塌和基坑变形。
- 配备足够的排水设备,确保基坑内的地下水及时排出,以减少水压对支撑结构的影响。
- 合理安排工期和施工顺序,以提高施工效率和质量。
以上是深基坑专项施工方案支撑法部分的介绍,希望对您有所帮助。
如果您有其他问题或需要进一步的信息,请随时与我们联系。
基坑混凝土支撑拆除控制
基坑混凝土支撑拆除控制摘要:地下工程施工中深基坑的围护采用钢筋混凝土内支撑的支护结构比较普遍,混凝土支撑拆除施工安全风险高,本文结合笔者参与过的工程实例就混凝土支撑拆除的施工提出相关的控制管理措施。
关键词:深基坑混凝土支撑拆除 1、工程概况上海某工程西侧为未建地块空地,东靠市政道路,北邻城市轨道交通高架线,南邻拟建市政道路。
项目总建筑面积约为130666平方米,地下2层,地下建筑面积45592平方米。
本工程基坑面积达24850平方,基坑深度达12.75米,监测等级:安全等级一级,环境保护等级北侧、东侧及东南角为二级,其余两侧为三级,综合监测等级按一级基坑进行监测。
基坑外侧三轴搅拌桩止水,混凝土灌注桩围护,坑内设置三道钢筋混凝土支撑。
具体支撑信息如下:支撑支撑标高(m)支撑距楼板净尺寸(m)围檩截面(mm)主撑截面(mm)次撑截面(mm)支撑砼强度混凝土量(m3)钢筋量(t)注第一道砼支撑-1.5004.151200×850900×800700×700C3055431365除围檩、顶第二道砼支撑-4.800.851300×9501200×800800×800C305024889第三道砼支撑-9.4502.101300×9001100×800800×800C304777865支撑信息一览表支撑拆除前准备2.1支撑拆除技术准备地下室基础底板及换撑板带符合设计要求,达到设计强度的80%以上;支撑拆除专项施工方案,应按规定审批完成后方可实施;其中方案编制内容不得违背经专家评审的基坑围护专项施工方案;拆除施工前应对施工单位全部管理人员及施工人员做好方案交底和安全技术交底,明确拆除工程涉及的危险源及控制措施;2.2支撑拆除原则在拆除支撑结构期间,支撑体系发生重大变化。
为保证支撑拆除过程中基坑不会产生过多的变化。
通常要遵循以下原则:先换撑,再拆撑。
深基坑围护支撑拆除施工方案
深基坑围护支撑拆除施工方案深基坑围护支撑拆除是指在深基坑开挖完成之后,对围护支撑结构进行拆除的施工过程。
深基坑围护支撑是为了保持基坑的稳定性而设置的一系列结构,包括支撑梁、支撑桩、拉杆等。
拆除这些支撑结构是施工的最后一步,需要严格按照施工方案进行操作,以确保拆除过程的安全可靠。
1.施工准备施工前,需对拆除区域进行检查,核实是否存在潜在危险因素,如待拆除的支撑结构是否存在损坏、腐蚀、变形等问题。
同时,要对拆除区域进行封锁、警示,确保施工区域安全。
2.分段拆除拆除过程中,应按照规定的程序和顺序进行。
一般情况下,从上部开始拆除,逐渐向下进行,同时按照总体拆除计划分段进行,确保整个拆除过程的平稳进行。
在拆除的同时,要对待拆除的结构进行检查,如在拆除过程中发现有损坏的部位,应及时采取补救措施。
3.施工工艺(1)切割:对需要拆除的支撑结构进行切割,可以使用手工切割、焊接切割、气割等方式。
在切割过程中,要注意切割方向和角度,避免引起不必要的振动和冲击。
(2)拆除:在切割完成后,使用专业设备进行支撑结构的拆除。
一般可以使用顶千斤顶等工具来完成。
在拆除的过程中,要注意控制下坠速度,避免对下部结构造成冲击。
(3)清理:拆除完成后,要对施工现场进行清理,清除施工垃圾和余料。
确保施工现场的整洁,避免垃圾对周围环境的影响。
4.安全措施在整个拆除过程中,要加强安全意识,严格执行各项安全措施。
在拆除过程中,要戴好安全帽、安全鞋,使用专业工具和设备,避免发生意外事故。
同时,要指定专门的人员进行操作,确保拆除过程的安全可靠。
5.质量控制在拆除过程中,要对拆除质量进行严格控制。
在拆除工程中,要避免对周边环境和既有结构造成不必要的影响,确保拆除的结构安全、稳定。
同时,要及时记录施工过程,进行施工记录和质量检查,确保施工的合规性和质量。
以上是深基坑围护支撑拆除施工方案的主要内容。
在实际施工过程中,还需根据具体情况制定更为详细的施工方案,确保施工的安全、高效和质量。
深基坑支撑施工方案
深基坑支撑施工方案引言深基坑支撑施工方案是在城市建设中常用的一种技术手段,用于处理在建造高层建筑、地下结构、地下停车场等过程中所遇到的深基坑支撑问题。
本文档将介绍深基坑支撑的概念、施工原理、施工方案和管理措施等内容,以帮助各种建筑项目中遇到深基坑支撑问题的工程师和项目经理。
深基坑支撑的概念深基坑即指在建造地下结构时所需要挖掘的较深的开挖工程,深基坑支撑是指为了保证基坑的稳定性和安全性而采取的支撑措施。
深基坑支撑通常包括护坡、土钉墙、钢支撑、混凝土梁、预制板等方式,具体选用何种支撑方式需综合考虑基坑深度、土质条件、周围环境等因素。
施工原理深基坑支撑施工的原理是通过设置不同类型的支撑措施,使得基坑能够承受来自地下水、土方压力和周围建筑物等力的作用,保证基坑的稳定性和安全性。
根据不同的施工情况,可以采用单一的支撑方式,也可以采用多种支撑方式组合使用。
施工方案根据基坑的不同特点和技术要求,本文档将介绍几种常用的深基坑支撑施工方案,并逐一进行详细介绍。
1. 护坡支撑施工方案护坡支撑施工方案通常适用于深度较浅的基坑,地下水位较低的情况下使用。
方案主要包括挖掘坑坡、设置护坡桩、安装混凝土保护墙等。
1.1 挖掘坑坡首先需要按照设计要求,在基坑的内外侧挖掘出45度的坡度,从而提供更大的支撑面积。
1.2 设置护坡桩在坑壁沿线或坑底附近设置护坡桩,用于加固和支撑坑壁,防止其逐渐滑塌。
护坡桩一般采用混凝土或钢材制成。
1.3 安装混凝土保护墙在护坡桩之间,沿坑壁设置混凝土保护墙,用于进一步加固和保护坑壁。
混凝土保护墙可以采用现浇混凝土或预制混凝土板。
2. 土钉墙支撑施工方案土钉墙支撑施工方案适用于较深的基坑,土质较松散的情况下使用。
方案主要包括土钉的钢筋选材、土钉的布设和固结等。
2.1 土钉的钢筋选材土钉的钢筋通常采用高强度钢材,如HRB400或HRB500。
钢筋的直径和长度根据设计要求确定。
2.2 土钉的布设根据设计要求,在基坑的周围开展土钉的布设工作。
混凝土基坑支撑拆除方案
混凝土基坑支撑拆除方案1. 引言混凝土基坑支撑是在建筑施工中常见的一项工程,它用于为深基坑提供支撑和保护,确保施工安全。
然而,在建筑工程中,一旦混凝土基坑完工后,支撑结构的拆除是必要的。
本文将提出混凝土基坑支撑拆除的方案以及相应的施工步骤,以确保拆除工作的顺利进行。
2. 方案设计2.1 拆除原则混凝土基坑支撑的拆除应遵循以下原则:•安全原则:拆除过程中应确保工人和现场人员的安全。
•严密性原则:拆除过程中应防止混凝土坑的坍塌和溢土现象。
•速度原则:拆除应尽可能快速进行,以减少对周围环境的影响。
2.2 拆除方法混凝土基坑支撑的拆除可采用以下方法:•手工拆除:即使用人工劳动力进行拆除,适用于规模较小的基坑。
•机械拆除:利用挖掘机、拆除锤等机械设备进行拆除,适用于规模较大的基坑。
3. 拆除步骤3.1 周边环境准备在进行混凝土基坑支撑拆除前,需要进行周边环境的准备工作。
具体步骤包括:•清理周边杂物:将基坑周边的杂物、垃圾等清理干净,以确保施工区域的整洁。
•检查安全隐患:对施工区域进行全面检查,排除安全隐患,确保拆除工作的安全进行。
3.2 拆除支撑结构根据拆除方法的选择(手工拆除或机械拆除),采取相应的步骤进行支撑结构的拆除。
3.2.1 手工拆除手工拆除支撑结构的步骤如下:•使用手持工具(例如:镐、斧头等)对支撑结构进行敲击,破坏其结构。
•逐渐拆除混凝土块,将其从基坑中取出。
3.2.2 机械拆除机械拆除支撑结构的步骤如下:•使用挖掘机对支撑结构进行切割,使其失去支撑功能。
•使用拆除锤等机械设备对支撑结构进行破碎,逐渐拆除混凝土块。
3.3 清理拆除废料在支撑结构拆除完成后,需要对拆除废料进行清理。
具体步骤包括:•将拆除的混凝土块和废料从基坑中取出。
•进行分类整理,将可回收的材料进行分类存放或处理。
3.4 结束工作在所有拆除废料清理完成后,进行最后的收尾工作,包括:•对基坑进行最后的检查,确保拆除工作的质量和安全标准。
三层地下室深基坑专项施工方案
目录第一章编制依据 (4)第二章工程概况 (5)第一节工程基本情况 (5)第二节周边环境 (5)第三节场地条件 (6)第四节工程地质和水文地质条件 (6)第三章围护设计方案 (8)第一节设计方案介绍 (8)第二节设计方案的施工要求 (9)第四章基坑施工的重点难点及重大危险源识别 (13)第五章施工部署 (15)第一节管理体系 (15)第二节施工进度计划 (18)第三节施工准备 (20)第四节施工总平面布置 (22)第五节施工用电 (23)第六节塔吊方案 (25)第七节上下基坑安全通道 (36)第六章施工方法和技术措施 (37)第一节围护结构施工 (37)1.三轴水泥搅拌桩施工 (37)2。
钻孔灌注桩排桩施工 (42)3。
高压旋喷桩施工 (46)4.压顶梁、围檩及支撑梁施工 (52)5。
钢格构竖向立柱 (55)6.局部土钉墙施工 (56)第二节基坑降排水 (59)第三节土方开挖 (60)第四节换撑及拆撑 (66)1。
基坑概况 (66)2。
换撑(传力带施工) (66)3。
拆除支撑 (67)第四节基坑回填 (74)第七章基坑工程监测 (75)1.设计要求的施工监测 (75)2.监测目的及孔(点)布置 (75)3.警戒值和监测要求 (76)4.周围管线监测 (76)5.监测措施 (76)6.测点的保护措施 (78)7.基坑监测安全意识 (78)第八章基坑支护应急预案 (78)1。
应急领导小组 (78)2.应急材料准备 (79)3。
应急措施 (79)第九章环境保护 (81)1.对周边环境、道路及管线的保护措施 (81)2.围护桩施工阶段的环境保护措施 (82)3。
土方开挖阶段的环境保护措施 (82)4。
地下结构施工阶段(换撑和拆撑)的环境保护措施 (83)第十章工程质量、安全生产、文明施工 (84)1.质量保证体系 (84)2。
质量保证体系网络图 (85)3。
组织措施 (85)4。
材料和设备保证措施 (86)5。
基坑支护拆除专项施工方案
基坑支护拆除专项施工方案一、背景介绍基坑支护工程在城市建设中扮演着重要角色,但随着工程结束及需要重新开发利用土地等因素,基坑支护的拆除工作也成为了一个必然的过程。
为确保拆除工作的安全、高效进行,制定专项施工方案显得尤为重要。
二、前期准备1.制定详细的拆除方案,包括拆除顺序、拆除方法等;2.对拆除区域进行全面勘察,确保底部无人员和设施;3.安排专业人员进行现场安全培训;4.准备必要的拆除设备和工具;5.确保所有相关手续合法齐全。
三、施工方案1.拆除顺序:按照从上往下、从外往内的原则逐层拆除,确保安全。
2.拆除方法:采用机械拆除和人工拆除相结合的方式,先进行机械拆除,再进行人工清理,确保拆除过程控制在安全范围内。
3.安全措施:设立安全警示标志,配备专人负责安全监测,确保工地安全。
4.环境保护:在拆除过程中,做好扬尘防护及污水处理,保护周边环境。
5.应急预案:制定拆除过程中可能遇到的突发情况应对预案,确保施工安全。
四、施工流程1.准备阶段:–勘察基坑支护情况;–指定拆除计划;–准备必要设备和材料。
2.拆除阶段:–采用机械设备拆除;–逐层拆除,分段进行;–人工清理细节,确保干净。
3.清理整理:–清理工地,处理废弃材料;–落实环境保护措施;–检查工地,确保安全。
五、总结基坑支护拆除是一个细致复杂的工程,需要严格按照施工方案执行,确保工程顺利完成。
在施工过程中,安全第一,环境保护同样重要。
只有做到细致周密的准备和严格执行方案,才能保证拆除工作的高效、安全进行。
008-7第七节基坑支护拆换撑方案
精选文档第七节基坑支护拆换撑施工方案1.工程概述本工程基坑工程采用桩撑支护体系,设计采用三道支撑,第一道支撑离坑顶1m,第一道与第二道支撑净距 5.0m,第二道与第三道支撑净距 4.7m, 第三道与基坑底净距7.0m。
换撑是让支护桩因内支撑拆除所产生的部分应力通过传力构件传递给具有足够承载能力的第三者,从而达到新的受力平衡。
换撑采用各层楼板外伸顶住支护桩,并在桩与楼板之间交接处施作小腰梁。
新增加支撑梁顶面标高同地下一层、地下二层、地下三层底板板面标高。
基坑土层压力通过环梁和支撑块将力传递分配至地下室结构外墙、梁、板上,从而满足深基坑工程安全支护作业。
2.拆换撑施工方案2.1 工艺流程2.2 换撑结构施工换撑结构的施工与相邻结构同时进行,与常规混凝土结构施工方法相同。
2.3 拆撑施工1)施工准备(1)换撑梁、及地下室结构强度达到 70%后方可拆除相应的支撑。
(2)第三方监测报告显示各项监测指标正常。
2)拆撑施工方法(1)拆撑顺序拆除支撑系统时,分东、西两区进行。
两分区对称拆除,先拆连杆、八字撑;再拆角撑及对撑。
(2)工艺流程12小时后,化学药剂膨胀、挤碎砼3)拆撑方法采用静力爆破将砼结构挤碎,再利用风镐破除。
首先利用电动钻孔机械按200mm*200mm间距打孔钻眼,装填化学膨胀剂后等12h 药效发挥后将砼结构挤裂,最后采用风镐将砼破成碎块后,装入包装袋,分开堆放,避免集中荷载对楼板不利,支撑梁破除完毕后将残渣从楼板预留洞口中用塔吊吊出。
格构柱待支撑梁拆除清理完毕后,分层割断从预留洞口中吊出。
剥离保护层风镐钻孔灌入化学试剂12 小时后,化学试剂膨胀挤碎砼风镐破除支撑梁3.拆换撑施工质量控制措施拆换撑施工质量好坏,直接影响基坑的稳定,周围地区及结构本身安全,支撑梁的施工至关重要,实施过程中要严格施工质量和安全操作规程,确保安全。
采取如下措施进行施工质量及安全控制:1)对换撑结构使用的各种原材料进行严格检查、检测,所有原材料均使用结构施工用材料。
地下室拆撑方案范文
地下室拆撑方案范文1.施工前准备在进行地下室拆撑前,需要进行详细的施工准备工作。
首先是要对地下室进行详细的测量和勘察,确定地下室的结构和材料,了解地下室是否存在潜在的安全隐患。
其次是要制定详细的施工方案和施工计划,包括施工步骤、施工时间安排、人员配备和材料准备等。
2.确定拆撑方式在地下室拆撑中常用的方式有两种:一种是临时支撑结构法,另一种是临时支撑装置法。
在具体选择拆撑方式时,需要考虑地下室的结构特点、周边环境条件以及施工人员的技术水平等因素。
3.进行临时支撑结构法拆撑在采用临时支撑结构法进行地下室拆撑时,首先需要在地下室的拆除区域周边搭建一套支撑结构。
这个支撑结构通常由钢管、钢架和木方组成,可以提供临时的支撑力,确保地下室的稳定性。
在搭建支撑结构时,需要特别注意支撑结构的稳定性和可靠性,确保支撑不会变形或松动。
4.进行临时支撑装置法拆撑在采用临时支撑装置法进行地下室拆撑时,需要使用专门的支撑设备。
这些设备通常包括支撑杆、支撑墩和拆撑板。
通过调整支撑杆的长度和位置,可以实现对地下室的临时支撑。
在进行临时支撑装置法拆撑时,需要严格按照操作规程进行,确保支撑设备的牢固和稳定。
5.进行拆撑操作拆撑操作是地下室拆除施工中的重要环节。
在进行拆撑操作时,需要先进行验收和试验,确保临时支撑的可靠性和稳定性。
然后,根据施工方案的要求,逐步拆除临时支撑的材料和设备。
在进行拆除操作时,需要做好防护措施,确保施工人员的安全。
6.施工后处理在地下室拆除完成后,需要进行相应的处理。
首先是对拆除区域进行清理,清除残留的材料和设备。
然后是对地下室进行检查和修复,确保地下室的结构和功能正常。
最后是进行施工验收,对拆除工程进行检查和评估,确保拆除施工符合相关标准和要求。
总结起来,地下室拆撑方案的关键是安全和稳定。
在进行拆撑操作时,需要严格按照施工方案和操作规程进行,确保施工质量和施工安全。
同时,需要对拆除区域和地下室进行细致的检查和处理,确保施工后的地下室能够正常使用。
深基坑专家论证补充方案支撑梁拆除
一、支撑拆除顺序1、拆除顺序本工程支撑梁拆除按从下往上、由北向南依次拆除,同时根据基坑的维护稳定性及设计要求分层、分块进行拆除。
根据“先撑后拆”的设计院要求,要拆除第一、第二道内支撑梁前,必须满足下述技术要求,放可开始拆除工作。
2、支撑梁拆除(1)、采用机械(稿头机)配合人工破碎(风镐)。
破碎方法:四周同时开花,镐头机在支撑梁上行走时垫路基板,边打边退.破碎时先将钢筋外面的保护层混凝土剥除,将钢筋剥出来,用氧气乙炔将支撑梁上面及两侧梁钢筋和箍筋(2)、支撑梁底部钢筋暂时保留,待支撑梁全部破碎完后再割除,这样使支梁不会一下子掉下去).(3)、将梁打断时,先把斜梁打掉,然后才能将主梁打断,目的是让地连墙慢慢受力,不会导致地连墙突然受力太大折断引起塌方。
(4)、施工时,破碎和清理可以交叉同时进行,待破碎完工后用小铲车将混凝土碎块铲至料斗中,用塔吊吊运到车上外运至堆场,清理干净后分块进行结构层的施工.二、第一、第二道支撑拆除时的注意点1)拆撑期间,项目部应提请基坑监测单位加强对围护体和周围建筑物的监测.2)支撑拆除采用机械结合人工破障,钢筋、混凝土等碎块由塔吊吊至地面装车外运.3)沿纵向主撑梁、联系梁每段对称拆除,对梁长中部及立柱两端1米处必要时可设型钢临时支顶,防止支撑梁下落造成基础柱插筋变形。
4)对第二道支撑的格构立柱节点,不得全部凿完,外围保留30cm。
支撑梁内钢筋采用氧气焰进行切割,严禁用炮头机强行打断,防止节点破坏。
5)为保护已浇基础面和—1层板面混凝土质量,在拆除支撑梁时,可由专人采用旧模板在梁的投影下衬垫,防止砸坏面层。
6)对于已拆墙体及后浇带暴露钢筋部位,亦应以较坚韧的遮盖物进行保护.三、安全和文明措施1、操作工人均需佩戴防尘、防噪音用品。
2、加强动火管理,防止发生安全事故。
3、控制扬尘,拆除地面洒水,控制噪音,风镐机上加消声器。
四、结构修复1、在支撑破除后,分段割除支撑立柱。
2、按照设计的要求,修复支撑立柱对结构造成影响的部分。
深基坑支撑拆除施工方案
深基坑支撑拆除施工方案一、工程背景近年来,随着城市建设的不断发展,深基坑的施工变得越来越常见。
而在基坑完成主体工程施工后,为了进一步利用地下空间,需要对基坑支撑进行拆除工作。
本文所述为深基坑支撑拆除的施工方案。
二、工程范围本工程的拆除范围为深基坑支撑的拆除,包括钢支撑、混凝土支撑以及其他相关的临时支撑结构。
三、安全措施1.勘察阶段:对拆除区域进行详细的勘察,了解基坑支撑的现状及特点,并制定相应的拆除计划。
2.过程控制:在拆除过程中,需要进行临时加固措施,以保证拆除过程的安全性。
同时,严格遵守相关的施工规范,确保作业人员的安全。
3.交通保护:对拆除区域周围的交通进行合理的保护,设置相应的安全标识和警示标志,确保行人和车辆的安全。
四、施工方案1.前期准备:确定拆除范围,借助专业设备对基坑支撑进行勘察,并制定详细的拆除方案。
同时,组织专业人员进行培训,确保他们掌握相关的安全技术。
2.拆除准备:根据拆除方案,进行相应的准备工作。
比如,先进行钢支撑的拆除,再进行混凝土支撑的拆除。
对于不同类型的支撑结构,采取不同的拆除方法。
在拆除过程中,要确保基坑结构的稳定,并进行相应的临时加固措施。
3.钢支撑的拆除:对于钢支撑的拆除,可以使用大型起重机进行拆除。
先利用起重机将钢支撑逐个吊离,然后运输到指定的堆放区域。
在拆除过程中,要注意对周围环境的保护,避免对周围建筑物和道路造成影响。
4.混凝土支撑的拆除:对于混凝土支撑的拆除,可以利用液压破碎锤进行拆除。
先对混凝土支撑进行切割,然后使用液压破碎锤进行破碎。
在破碎过程中,要注意对周围环境的保护,避免对周围建筑物和道路造成影响。
5.清理工作:在拆除完成后,对拆除区域进行清理工作。
将产生的废弃物进行分类处理,按照相关规定进行运输和处置。
同时,对拆除区域进行清理,恢复原有的环境。
六、施工进度和质量控制1.施工进度:制定详细的施工计划,按照计划进行施工。
同时,要随时关注拆除工作的进展情况,及时调整施工计划,保证工期的合理安排。
深基坑支撑施工方案
深基坑支撑施工方案1. 简介深基坑支撑施工是指在建筑物或工程施工中,对土层进行临时支撑的一种施工方法。
它的主要目的是保护基坑周围的土体、建筑物或附近的交通设施,防止由于地下水涌入、土体下沉或坍塌等原因造成的基坑失稳。
在深基坑支撑施工中,支撑体是关键的部分,它承担着承载土体力和地下水力的作用,同时还需考虑施工时对周围环境的影响。
本文将介绍一种常用的深基坑支撑施工方案,包括对支撑体的选择、施工步骤和安全措施等方面。
2. 支撑体的选择在深基坑支撑施工中,一般常用的支撑体包括钢支撑、混凝土墙支撑和挡土墙支撑等。
选择支撑体的时候需要考虑以下几个因素:•土层的性质:根据土层的承载力、水平变形和垂直变形性质等,选择合适的支撑体。
例如,对于承载力较高的土层,可以选择钢支撑;而对于土层较松散的地段,可以选择挡土墙支撑。
•基坑周围环境:考虑基坑周围的建筑物、管线和道路等情况,选择对周围环境影响较小的支撑体。
•施工时间和费用:根据施工时间和费用的限制,选择经济合理的支撑体。
3. 施工步骤3.1 前期准备在开始施工前,需要进行详细的前期准备工作,包括: - 完成地下管线的迁移或暂时拆除,以便后续施工过程中不受影响。
- 对施工现场进行平整、清理,并确保施工材料的准备充足。
- 制定详细的施工计划和安全措施,并与相关单位进行协调。
3.2 土层开挖开始进行土层开挖时,按照施工计划进行逐步开挖,同时进行土体的支护和加固等措施: - 对于稳定性较好的土层,可以先进行简单的支护措施,例如加固土坑周围的边坡。
- 当土层较松散或水位较高时,需要进行高强度的支护措施,可以选择钢支撑或混凝土墙支撑等方式。
3.3 支撑体的安装根据所选定的支撑体类型,进行支撑体的安装和固定工作: - 对于钢支撑,根据设计要求进行定点钻孔和安装支柱,确保支撑体的稳固和可靠。
- 对于混凝土墙支撑和挡土墙支撑,按照设计要求进行材料的配合、浇筑和固化等工作。
3.4 支撑体的监测和调整在支撑体安装后,需要进行监测和调整工作,以确保支撑体的稳定和安全: - 对于钢支撑,可以通过测量支柱的变形和应力等指标,进行实时监测和调整。
深基坑围护支撑拆除施工方案
深基坑围护支撑拆除施工方案一、引言深基坑工程是城市建设中常见的一种工程形式,其围护支撑在工程过程中起着至关重要的作用。
然而,一旦深基坑工程完工后,围护支撑就需要进行拆除。
本文将介绍深基坑围护支撑拆除施工方案,以确保拆除工作的顺利进行。
二、前期准备工作在拆除深基坑围护支撑之前,需要进行详细的前期准备工作:- 制定拆除计划,确定拆除顺序、方法和安全措施; - 对围护支撑进行全面检查,确保拆除过程中不会产生安全隐患; - 准备必要的拆除设备和工具; - 协调相关部门和人员,保证拆除工作的顺利进行。
三、拆除方法根据围护支撑的类型和具体情况,可以采用以下几种拆除方法: 1. 手工拆除:适用于较小规模的围护支撑,需要人工操作进行拆除; 2. 机械拆除:采用挖掘机等机械设备进行拆除,效率高,但需要谨慎操作以避免损坏周围结构; 3. 工程爆破:对于特殊情况下难以拆除的围护支撑,可以考虑采用工程爆破的方法进行拆除。
四、安全措施拆除深基坑围护支撑是一项危险作业,为了确保施工过程中的安全,需要采取以下措施: - 在施工现场设置必要的警示标识,划定安全区域; - 给予施工人员必要的安全培训,提高他们的安全意识; - 定期检查拆除设备和工具的状态,确保其正常运行; - 配备应急救援队伍,以应对意外事件。
五、拆除后处理拆除深基坑围护支撑后,还需要进行相关的后处理工作: - 清理施工现场,保持周围环境整洁; - 对拆除后的结构进行检查,确保没有遗留问题; - 对拆除过程进行总结,为今后类似工程提供经验借鉴。
六、总结深基坑围护支撑的拆除工作是一项复杂而重要的工程环节,只有合理制定施工方案、严格执行安全措施,才能确保施工顺利进行并最大限度地减少安全风险。
希望本文介绍的深基坑围护支撑拆除施工方案能够对相关工程实践提供有益参考。
以上即是深基坑围护支撑拆除施工方案的详细内容。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
深基坑支撑拆除施工方案三层地下室两层支撑Document number:PBGCG-0857-BTDO-0089-PTT1998海林·阳光城基坑支撑拆除工程专项施工方案编制:审核:审批:武汉华中岩土工程有限责任公司2013年7月10日目录一、编制说明及依据┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄02二、工程概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄021、总体概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄022、支撑拆除专项概况┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄023、支撑拆除方法选择┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄03三、施工部署┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄041、项目部管理体系┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄042、支撑拆除顺序和时间计划┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄043、拟投入人工及机械┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄06四、支撑梁凿除的前提条件和质量安全管理┄┄┄┄┄┄┄┄┄┄06五、施工准备┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄071、技术准备┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄072、施工现场准备┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄073、劳动力机械材料准备┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄08六、工程进度保证措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄09七、支撑梁破除施工工艺、方法及注意事项┄┄┄┄┄┄┄┄┄┄09八、施工组织和质量控制┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄10九、安全文明施工措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄141、危险源辨识┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄142、安全文明施工措施和规定┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄143、安全教育┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄174、安全检查┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄175、紧急事故处理┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄17十、环保措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄17 十一、基坑监测┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄18 十二、应急预案和措施┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄18 附总平面图┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄┄20海林·阳光城基坑支撑梁破除施工方案一、编制说明及依据编制说明:本专项施工方案严格按照业主要求和现场实际情况进行编制。
并在人员、机械、质量要求、进度安排等方面统一部署的原则下进行编制。
我公司对此专项施工方案的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在经过实地勘察,明确工程特点、充分了解施工环境、准确把握业主要求的前提下,成立编制专题小组,集思广议、博采众长,力求本方案切合本工程实际,可操作性强。
编制依据:1、海林·阳光城基坑围护结构施工图纸。
2、海林·阳光城施工组织设计。
3、《建筑拆除工程安全技术规范》JGJ147-2004。
4、《施工现场临时用电安全技术规范》(JGJ46-2005)5、《建筑施工高处作业安全技术规范》(JGJ80-91)6、《建筑机械使用安全技术规程》(JGJ33-2001)7、工程现场勘查及现场施工条件、工期、安全等施工条件。
二、工程概况第一节、总体概况海林·阳光城项目位于武汉市东西湖区吴家山,北侧为东吴大道,东侧为三秀路,南侧为气象路,西侧为市场东路。
交通十分便利。
拟建建筑物包括1栋31层、5栋30层、1栋18层酒店、4栋3层和1栋4层商铺及满布整个场区的2~3层地下室。
第二节、支撑拆除专项概况本工程±=,自然地面绝对标高+,基坑开挖深度米,第一道钢筋砼支撑及冠梁中心标高为,主要支撑截面为1100×800,钢筋砼冠梁截面为1300/3400/3800×1100。
第二道钢筋砼支撑及腰梁中心标高为,主要支撑截面为1100×800,钢筋砼腰梁截面为1800×1100。
拆除范围为对第一、二道支撑梁及部分腰梁(钻孔桩段凿除后保证地下室墙体外侧净空不小于米,工法桩段全部凿除)。
1、支撑拆除方法选择.现场支撑情况:根据最新一期(第35期基坑监测报告--历经武汉和特大暴雨后)基坑内部监测情况显示现基坑变形较小,基坑处于稳定和安全状态。
、基坑周边道路沉降累计变化值为~,沉降位移正常;、基坑围护土体和冠梁深层水平位移累计变化值为~12mm,水平位移正常;基坑立柱沉降累计变化值为~,立柱沉降位移正常;基坑内支撑轴力正常;深层位移累计值范围为~,深层位移正常;以上数据可知,目前基坑围护体变形值均在正常范围内,基坑安全稳定。
采用何种拆除方法既要考虑安全,又能满足甲方的施工进度需要和经济指标,同时对周围影响最小,这是该工程考虑的重点。
常规的内支撑拆除方法有:炸药爆破、化学药剂静爆、无损静力切割、水钻、手动风镐、机动风镐、啄木鸟等,爆破对基坑的扰动过大,扰民严重,对基坑的结构安全造成重大隐患首先排除;无损静力切割对结构扰动小,低噪音,无污染,少粉尘,本应为首选,但切割后因周边场地过于狭窄和紧张无法停靠大吨位吊车吊运只得舍弃;余下工艺中还要考虑现场工期异常紧张,因此,综合上述因素,项目部对基坑内支撑选用人工及机械风镐结合的方法进行破碎拆除。
三、施工部署1、项目部管理体系项目经理:牟庆坤技术总工:陈春雷项目负责人:蒋红波技术负责人:严虎2、支撑梁拆除区域段时间计划本工程时间计划分A、B方案,A方案为24小时(三班制)施工,B 方案为6:00~22:00(16小时两班制),将来施工将视具体情况而定;根据以往经验,PC80型啄木鸟破除支撑梁效率为25方/8小时,整个工作时段内除去移动钢櫈、工字钢、钢板等,实际效率为60%。
→每个角撑的六道撑梁将分2步破除,第一天先用一台啄木鸟对第二、三、四道(从内向外)支撑破除逐步释放部分应力,若基坑观察和监测无异常再在第二天同时开动2台啄木鸟分别全面对六道支撑破除。
对撑应从正中断开后向两侧破除。
注:按甲方总体计划,5#、6#楼范围内支撑梁及腰梁破凿工作需抢先完成,项目部计划将5#、6#楼范围内支撑梁及腰梁由南向北用啄木鸟机械破除10~15米距离后,在保证安全的前提下安排30名运渣工人清运砼渣。
经计算,5#、6#楼范围内支撑梁及腰梁占南侧两个对撑总方量的65%,则推理破除所需时间按A方案(24小时)天,按B方案(16小时)天,考虑节点破除滞后和后续清渣,力争按A方案4天、B方案5天交出5#、6#楼土建工作面。
以上为支撑梁的计划工期,破除所有支撑梁后即可大面积交出上步施工面;因立柱节点属于人工风镐破碎,且必须与啄木鸟错开工作面施工,加上立柱节点加上柱帽体积较大,不可避免的会较支撑梁晚2天左右完成。
节点稍后破除基本不影响总包单位进行下步施工。
3、拟投入人工及机械:根据现场情况和工期要求,拟投入凿石工人60人(按30台空压机两班倒)、运渣工人30名、啄木鸟驾驶员12名、PC80啄木鸟6台(使用4台备用两台)、空压机30台、小型铲车(方吨重正铲)2台、手推车10台、50吨吊车1台。
四、支撑梁凿除的前提条件和质量安全管理:第一节、前提条件:1、所拆除支撑梁区域的传力带(一)混凝土浇筑完成(必须超过拆撑区域10米以上)。
2、该区域支撑梁拆除前,其相邻区域的下一层结构顶板混凝土完成(必须超过拆撑区域10米以上)。
3、所拆除支撑梁区域的下一层梁板、传力带(二)及换撑梁的混凝土强度达到80%时及后浇带钢支撑(详见下文)完成后方可进行支撑梁破凿施工。
特别需要上部施工单位注意的是:底板之间的后浇带,换撑传力带施工完成后应考虑对后浇带进行处理加强,可用带孔槽钢(不影响钢筋穿出)加钢管的対撑形式以防止由后浇带的隔断而使支护桩上传递来的推力不能有效的传递到底板上。
4、支撑梁下部脚手架、支撑已搭设完毕,并经过验收且合格;5、支撑梁作业范围内负三层/负二层顶板已满铺旧模板或麻袋进行成品保护;6、拆除施工梁面照明用电设施,施工降尘用水已准备就绪;7、拆除施工队已进行进场技术交底及安全技术交底。
第二节、质量安全管理由项目部安全员组织施工人员等有关安全人员负责巡查拆除安全,对以下几项内容进行重点检查:(1)施工方法、施工顺序是否按照方案进行;(2)换撑结构件有无变形,梁柱接点处格构柱柱有无变形;(3)结构楼板梁板有无裂缝;(4)有无按安全操作规程施工;(5)周边建筑及围墙有无新生裂纹和其他异常情况;以上检查如有异常情况立即汇报甲方和公司技术总工,如有必要立即组织召开甲方、设计、勘察、监理、总包、施工六方紧急会议商讨处理意见。
五、施工准备1、技术准备认真熟悉基坑围护结构的图纸,领会设计意图,编制切实可行的基坑围护支撑梁破碎专项施工方案,做好安全技术交底、专项施工方案交底。
2、施工现场准备提前做好50吨吊车行走路线和停车作业面的清理(甲方协调总包)和硬化(我方铺填砖渣),保证吊装安全(见下组图一);提前请总包把将要进行拆撑部位的排水、照明、钢筋等设施和材料进行清理和转移(见下组图二);提前请总包将伸出梁面的钢筋装上直螺纹套管保护钢筋丝扣(见下组图三);组图一:组图二:组图三:夜间施工,需要甲方协助施工单位向有关政府部门申请办理夜间施工许可证,并在夜间协调政府职能部门如环保局等。
同时,项目部保证施工现场要安设足够的灯具照明。
3、劳动力机械材料准备由于支撑梁的凿除工作直接影响到后续施工,故对投入劳动力机械工种人数工作内容现场负责人1人施工现场总负责安全保障2人施工现场安全管理和负责现场协调2人施工现场协调后勤保障2人工具、材料等保障工作凿石工人60人支撑梁凿除工作运渣工人30人转运砼渣辅助工10人负责凿除后砼块的运输吊运工作气焊工2人支撑梁钢筋的割除工作啄木鸟PC80型4台/6台乙炔/氧气40L工业用乙炔/氧气瓶各4瓶六、工程进度保证措施1、根据工期安排及工程特点,拆除施工力争24小时进行,啄木鸟准备好备换,选用有破撑经验的熟练驾驶员进行拆撑作业。
塔吊和正铲装载机运输渣土,各相关专业工种跟班作业,相互沟通、配合,确保工程顺利、连续实施。
2、根据工期要求,经计算全部用塔吊转运无法与拆撑工期同步,项目部拟定主要利用塔吊将大块砼全部清离现场,集中堆放,组织场内后八轮及挖机转运(需甲方协调总包同意塔吊全力配合转运砼渣)。
另外部分碎渣将通过在负三层顶板上预留洞口倾倒暂时留置在负三层地下室底板上,待二期基坑开挖后用小型正铲装载机与农用车转至二期基坑里与土方一起外运。
3、考虑到支撑拆除工期异常紧张,本方案所部署机械设备及人员已呈饱和状态,在保证各施工段面互保安全的前提下无法再通过增加设备和人员解决问题,如遇天气、政府行为、外围协调阻碍、周边居民抗阻等不可抗拒因素导致停工、窝工,其工期将不得不顺延。
