工程项目投标案例分析试题及答案

合集下载

第四章工程招投标实例及案例分析

第四章工程招投标实例及案例分析
在书面答复了投标单位的提问后,业主组织各投标单 位进行了现场踏勘。在投标截止日期前10日,业主书面 通知各投标单位,由于某种原因,决定将收费站工程从 原招标范围内删除。招标文件答疑备忘录
序号 问题 提问单位 提问时间 答复
1
……
n
问题:1、该项目的标底应采用 什么方法编制?
2、业主对投标单位进行资 格预审应包括哪些内容?
3、招标工作的内容是否正确?如不正确请改正, 并排出正确顺序。
案例1 答案
1、标底编制可以采用工料单价法和综合单价法,根据招标工程的 具体情况选择合适的编制方法。 2、招标中的不当之处体现在:
①因征地工作尚未完成,因此不能进行施工招标; ②一个工程不能编制两个标底,只能编制一个标底; ③在招标中,业主违反了招投标法的规定,以不合理的条件排斥 了潜在的投标人 ④承包商的投标文件若由项目经理签字,应由法定代表人签发授 权委托书; ⑤在投标截止日期之前的任何一天,承包商都可以递交投标文件 ,也可以对投标文件作出补充与修正,业主不得拒收; ⑥开标工作应由业主主持,而不应由招投标管理机构主持; ⑦市公正处人员无权对投标单位的资质进行审查; ⑧评标委员会必须是5人以上的单数,而且业主方面的专家最多 占1/3,本项目评标委员会不符合要求。
案例分析
其他
案例1在某建筑工程施工公开招标中,有ABCDEFGH等施工
单位报名投标,经招标代理机构资格预审合格,但建设单位以 A单位是外地单位为由不同意其参加投标。
评标委员会由5人组成,其中当地建设行政主管部门的招投标管 理办公室主任1人,建设单位代表1人,随机抽取的技术经济专 家3人。
评标时发现,B单位的投标报价明显低于其他单位报价且未能 说明理由;D单位投标报价大写金额小于小写金额;F单位投标 文件提供的施工方法为其自创,且未按原方案给出报价;H单 位投标文件中某分项工程的报价有个别漏项;其他单位投标文 件均符合招标文件要求。

工程招标投标案例分析

工程招标投标案例分析

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式.于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。

招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。

在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。

评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。

评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章.评标委员会于10月28日提出了评标报告。

B、A企业分别综合得分第一、第二名.由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。

(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。

答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标.因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。

(2)C企业和E企业投标文件是否有效?说明理由。

答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收.本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收.根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差.本案E企业投标文件没有法定代表人签字,项目经理也未获得委托人授权书,无权代表本企业投标签字,尽管有单位公章,仍属存在重大偏差,应作废标处理。

公路工程招投标案例分析(每日一练)答案及解析

公路工程招投标案例分析(每日一练)答案及解析

公路工程招投标案例分析(每日一练)单项选择题(共5 题)1、根据《招标投标法实施条例》,以下说法正确的是()。

(A)∙A、招标投标法第三条所称工程建设项目,是指工程以及与工程建设有关的货物、服务。

∙B、所称工程,是指建设工程,包括建筑物和构筑物的新建、改建、扩建、装修、拆除、修缮等。

∙C、所称与工程建设有关的货物,是指为实现工程基本功能所必需的设备、材料等。

∙D、所称与工程建设有关的服务,是指为完成工程所需的可行性研究、勘察、设计、监理等服务。

答题结果:正确答案:A答案解析:所称工程,是指建设工程,包括建筑物和构筑物的新建、改建、扩建及其相关的装修、拆除、修缮等。

所称与工程建设有关的货物,是指构成工程不可分割的组成部分,且为实现工程基本功能所必需的设备、材料等。

所称与工程建设有关的服务,是指为完成工程所需的勘察、设计、监理等服务。

2、根据《必须招标的工程项目规定》(国家发展和改革委员会令2018年第16号),全部或者部分使用国有资金投资或者国家融资的项目包括()。

(C)∙A、使用预算资金100万元人民币以上,并且该资金占投资额10%以上的项目。

∙B、使用预算资金200万元人民币以上,并且该资金占投资额5%以上的项目。

∙C、使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目。

∙D、使用国有企业单位资金,并且该资金占控股或者主导地位的项目。

答题结果:正确答案:C答案解析:全部或者部分使用国有资金投资或者国家融资的项目包括:(一)使用预算资金200万元人民币以上,并且该资金占投资额10%以上的项目;(二)使用国有企业事业单位资金,并且该资金占控股或者主导地位的项目。

3、根据《建筑业企业资质标准》(建市[2014]159号),包含单座桥长1100米桥梁的某二级公路项目,至少应由具备()资质的单位承担施工。

(C)∙A、公路工程施工总承包三级。

∙B、公路工程施工总承包二级。

∙C、公路工程施工总承包一级。

建设工程施工招投标案例(有答案)

建设工程施工招投标案例(有答案)

建设工程施工招投标实例分析[案例一]背景:某市越江隧道工程全部由政府投资。

该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,概算已经主管部门批准,征地作尚未全部完成,施工图及有关技术资料齐全。

现决定对该项目进行施工标。

因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本市和外省市施企业投标价的评定。

业主对投标单位就招标文件所提出的所有问题统一作书面答复,并以备忘录的形式分发给各投标单位,为简明起见,采用如下格形式,见表1。

在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘。

在投标截止日期前10天,业主书面通知各投标单位,由于某种原因,决定将收费站工程从原招标范围内删除。

问题:1.该项目的标底应采用什么方法编制?简述其理由。

2.业主对投标单位进行资格预审应包括哪些内容?3.该项目施工招标在哪些方面存在问题或不当之处?请逐一说明。

[案例一]分析要点:本案例考核施工招标在开标(投标截止日期)之前的有关问题,主要涉招标方式的选择、招标需具备的条件、招标程序、标底编制的依据、投标位资格预审等问题。

要求熟悉《中华人民共和国招标投标法》和其他有关规的规定,能发现并正确分析招标投标过程中存在的问题。

因此,在答题,要根据本案例背景给定的条件回答(例如问题1实际上是考核标底编制方法的适用情况,应注意“施工图及有关技术资料齐全”这一背景);特别注意的是,不仅要指出错误之处,而且要说明原因。

为使条理清晰,应按题要求“逐一说明”,而不要笼统作答。

答案:问题1 :答:由于该项目的施工图及有关技术资料齐全,因此其标底可采用施工预算或综合单价法进行编制。

问题2 :答:业主对投标单位进行资格预审应包括以下内容:投标单位组织与机和企业概况;近3年完成工程的情况;目前正在履行的合同情况;资源方面,如财务、管理、技术、劳力、设备等方面的情况;其他资料(如各种奖或处罚等)。

建筑工程招投标案例及分析

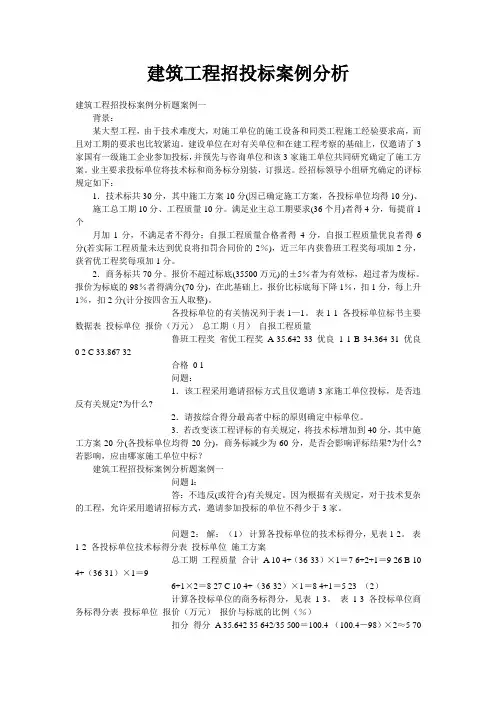

建筑工程招投标案例及分析

建筑工程招投标案例分析建筑工程招投标案例分析题案例一背景:某大型工程,由于技术难度大,对施工单位的施工设备和同类工程施工经验要求高,而且对工期的要求也比较紧迫。

建设单位在对有关单位和在建工程考察的基础上,仅邀请了3家国有一级施工企业参加投标,并预先与咨询单位和该3家施工单位共同研究确定了施工方案。

业主要求投标单位将技术标和商务标分别装,订报送。

经招标领导小组研究确定的评标规定如下:1.技术标共30分,其中施工方案10分(因已确定施工方案,各投标单位均得10分)、施工总工期10分、工程质量10分。

满足业主总工期要求(36个月)者得4分,每提前1个月加1分,不满足者不得分;自报工程质量合格者得4分,自报工程质量优良者得6分(若实际工程质量未达到优良将扣罚合同价的2%),近三年内获鲁班工程奖每项加2分,获省优工程奖每项加1分。

2.商务标共70分。

报价不超过标底(35500万元)的±5%者为有效标,超过者为废标。

报价为标底的98%者得满分(70分),在此基础上,报价比标底每下降1%,扣1分,每上升1%,扣2分(计分按四舍五人取整)。

各投标单位的有关情况列于表1—1。

表1-1 各投标单位标书主要数据表投标单位报价(万元)总工期(月)自报工程质量鲁班工程奖省优工程奖A 35.642 33 优良1 1 B 34.364 31 优良0 2 C 33.867 32合格0 1问题:1.该工程采用邀请招标方式且仅邀请3家施工单位投标,是否违反有关规定?为什么?2.请按综合得分最高者中标的原则确定中标单位。

3.若改变该工程评标的有关规定,将技术标增加到40分,其中施工方案20分(各投标单位均得20分),商务标减少为60分,是否会影响评标结果?为什么?若影响,应由哪家施工单位中标?建筑工程招投标案例分析题案例一问题l:答:不违反(或符合)有关规定。

因为根据有关规定,对于技术复杂的工程,允许采用邀请招标方式,邀请参加投标的单位不得少于3家。

招标投标案例分析及答案30题

招标投标案例分析及答案30题

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。

于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。

招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。

在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。

评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。

评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。

评标委员会于10月28日提出了评标报告。

B、A企业分别综合得分第一、第二名。

由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。

(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。

答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。

因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。

(2)C企业和E企业投标文件是否有效?说明理由。

答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。

本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。

根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

招标投标案例分析及答案30题58225

招标投标案例分析及答案30题58225

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。

于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。

招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。

在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。

评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。

评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。

评标委员会于10月28日提出了评标报告。

B、A企业分别综合得分第一、第二名。

由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。

(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。

答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。

因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。

(2)C企业和E企业投标文件是否有效?说明理由。

答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。

本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。

根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

招投标案例分析及答案

招投标案例分析及答案

【案例一】:背景:某市越江隧道工程全部由政府投资。

该项目为该市建设规划的重要项目之一,且已列入地方年度固定资产投资计划,概算已经主管部门批准,征地工作尚未全部完成,施工图及有关技术资料齐全。

现决定对该项目进行施工招标。

因估计除本市施工企业参加投标外,还可能有外省市施工企业参加投标,故业主委托咨询单位编制了两个标底,准备分别用于对本市和外省市施工企业投标价的评定。

业主对投标单位就招标文件所提出的所有问题统一作了书面答复,并以备忘录的形式分发给各投标单位,为简明起见,采用表格形式(见表4-1)。

表4-1 招标文件答疑备忘录序号问题提问单位提问时间答复1…n在书面答复投标单位的提问后,业主组织各投标单位进行了施工现场踏勘。

在投标截止日期前10日,业主书面通知各投标单位,由于某种原因,决定将收费站工程从株招标范围内删除。

工程造价实例分析问题:1.该项目的标底应采用什么方法编制?简述其理由。

2.业主对投标单位进行资格预审应包括哪些内容?3.该项目施工招标在哪些方面存在问题或不当之处?请逐一说明。

分析要点:本案例考核施工招标在开标(投标截止日期)之前的有关问题,主要涉及招标方式的选择、招标需具备的条件、招标程序、标底编制的依据、投标单位资格预审等问题。

要求根据《中华人民共和国招标投标法》和其他有关法律法规的规定,正确分析本工程招标投标过程中存在的问题。

因此,在答题时,要根据本案例背景给定的条件回答,不仅要指出错误之处,而且要说明原因。

为使条理清晰,应按答题要求”逐一说明”,而不要笼统作答。

答案问题1:答:由于该项目的施工图及有关技术资料齐全,因而其标底可采用工料单价法或综合单价法进行编制。

问题2:答:业主对投标单位进行资格预审应包括以下内容:投标单位组织与机构和企业概况;近3年完成工程的情况;目前正在履行的合同情况;资源方面,如财务、管理、技术、劳力、设备等方面的情况;其他资料(如各种奖励或处罚等)。

问题3:答:该项目施工招标存在5方面问题(或不当之处),分述如下:(1) 本项目征地工作尚未全部完成,尚不具备施工招标的必要条件,因而尚不能进行施工招标。

招标采购案例分析1_真题(含答案与解析)-交互

招标采购案例分析1_真题(含答案与解析)-交互

招标采购案例分析1(总分100, 做题时间90分钟)试题一1.某省重点工程项目计划于2008年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。

于2008年9月8日向通过资格预审的A、 B、C、D、E五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间 9月20~22日购买了招标文件。

招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。

在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午 5时才送达,原因是路途堵车。

10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。

评标委员会成员由7人组成,其中当地招标监督管理办公室1人、公证处1人、招标人1人、技术经济方面专家4人。

评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。

评标委员会于10月28日提出了书面评标报告。

B、A企业分列综合得分第一名、第二名。

由于B企业投标报价高于A企业,11月10日招标人向A 企业发出了中标通知书,并于12月12日签订了书面合同。

问题1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。

2.C企业和E企业的投标文件是否有效?分别说明理由。

3.请指出开标工作的不妥之处,说明理由。

4.请指出评标委员会成员组成的不妥之处,说明理由。

5.招标人确定A企业为中标人是否违规?说明理由。

6.合同签订的日期是否违规?说明理由。

SSS_TEXT_QUSTI该题您未回答:х该问题分值: 20业主自行决定采取邀请招标方式招标的做法不妥当。

因为该项工程属省重点工程项目,依据有关规定应该进行公开招标。

如果采取邀请招标方式招标,应当取得当地招标投标监督管理机构的同意。

2.C企业的投标文件应届无效标书。

因为C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达,为无效的投标文件,招标人应当拒收。

招投标案例分析题

招投标案例分析题

一.某大型工程,因为技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,经省相关部门赞同后决定采纳邀请招标方式。

招标人于 2007 年 3 月 8 日向经过资格预审的 A、B、C、 D、E五家施工承包企业发出了招标邀请书,五家企业接受了邀请并于规准时间内购买了招标文件,招标文件规定: 2007 年 4 月 20 日下午 4 时为招标截止时间,2007 年 5 月 10 日发出中标通知书日。

在 2007 年 4 月 20 日上午 A、 B、D、E 四家企业提交了招标文件,但 C 企业于 2007 年 4 月 20 日下午 5 时才送到。

2007 年 4 月 23 日由当地招标督查办公室主持了公开开标。

评标委员会共有7 人构成,此中当地招标督查办公室 1 人,公证处 1 人,招标人 1 人,技术、经济专家 4 人。

评标时发现 B 企业招标文件有项目经理署名并盖了公章,但没法定代表署名和受权拜托书;D 企业招标报价的大写金额与小写金额不一致; E 企业对某分项工程报价有漏项。

招标人于 2007 年 5 月 10 日向 A 企业发出了中标通知书,两方于 2007 年 6 月 12 日签署了书面合同。

问题:1.该项目采纳的招标方式能否稳当?说明原由。

2.分别指出对 B 企业、C 企业、D 企业和 E 企业的招标文件应如何办理?并说明原由。

3.指出评标委员会人员构成的不当之处。

4.指出招标人与中标企业 6 月 12 日签署合同能否稳当,并说明原由。

答案与分析:1.稳当。

因为该项目技术特别复杂,对施工单位的施工设备及同类工程的施工经验要求较高,不合适采用公开招标,且经省相关部门赞同,可以采用邀请招标的形式。

2.B 企业的招标文件,作为废标办理,因为没法定代表人的署名和授权拜托书,项目经理的署名没有法律效劳。

C企业的招标文件,作为废标办理,因为属于逾期送到的招标文件。

D企业的招标文件进行修正后作为有效标,以大写金额为准。

招投标_案例分析_带答案

招投标_案例分析_带答案

`1、某工业项目发包人采用工程量清单计价方式,与承包人按照《建设工程施工合同(示范文本)》签订了工程施工合同。

合同约定:项目的成套生产设备由发包人采购,管理费和利润为人材机费用之和18%,规费和税金为人材机费用与管理费和利润之和的10%,人工工资标准为80元/工日。

窝工补偿标准为50元/工日,施工机械窝工闲置台班补偿标准为正常台班费的60%,人工窝工和机械窝工闲置不计取管理费和利润,工期270天,每提前或拖后一天奖励(或罚款)5000元(合税费)。

承包人经发包人同意将设备与管线安装作业分包给某专业分包人,分包合同约定,分包工程进度必须服从总包施工进度的安排,各项费用、费率标准约定与总承包施工合同相同。

开工之前,承包人编制并得到监理工程师批准的施工网络进度计划如图1所示,图中箭线下方括号外数字为工作持续时间(单位:天),括号内数字为每天作业班组工人数,所有工作均按最早可能时间安排作业。

施工过程中发生了如下事件:事件1:主体结构作业20天后,遇到持续2天的特大暴雨,造成工地堆放的承包人部分周转材料损失费用2000元,特大暴风雨结束后,承包人安排该作业队中20人修复倒塌的模板及支撑,30人进行工程修复和场地清理,其他人在现场停工待命,修复和清理工作持续了1天时间。

施工机械A,B持续窝工闲置3个台班(台班费用分别为:1200元/台班、900元/台班)。

事件2:设备基础与管沟完成后,专业分包人对其进行技术复核,发现有部分基础尺寸和地脚螺栓预留孔洞位置偏差过大,经沟通,承包人安排10名工人用了6天时间进行返工处理,发生人材费用1260元,使设备基础与管沟工作持续时间增加。

事件3:设备与管线安装工作中,因发包人采购成套生产设备的配套附件不全,专业分包人自行决定采购补全,发生采购费用3500元,并造成作业班组整体停工3天,因受干扰降效增加作业用工60个工日,施工机械C闲置3个台班(台班费3600元/台班),设备与管线安装工作持续时间增加3天。

工程招投标案例分析

工程招投标案例分析

【参考答案】
2.
一.妥。理由:分包单位的任何违约行为导致工程损害或给建设单 位造成的损失,总承包单位承担连带责任。
二.不妥。理由:整改通知单应签发给甲施工单位,因为乙施工单 位和建设单位没有合同关系。
【参考答案】
单击此处添加小标 题
1. 无权签发 《工程暂停 令》。
单击此处添加小标 题
理由:因这是总监 理工程师的权力。 2. 序有不妥之 处。
① 监理工作的方法和措施。
【案例分析一】
三.规范化地开展监理工作 四.参与验收、签署建设工程监理意见 五.向建设单位提交建设工程档案资料 六.进行监理工作总结
【问题】
一.请指出在建立项目监理机构的过程中“确定工 作目标、工作内容和制定监理规划”三项工作中 的不妥之处,并写出正确的做法。
二.请指出在制定各专业监理实施细则的三项工作 中是否存在不妥之处,并写出正确做法。
量责任。
【案例分析二】
事件3:专业监理工程师在巡视时发现,甲施工单位在施工中使 用未经报验的建筑材料,若继续施工,该部位将被隐蔽。因此, 立即向甲施工单位下达了暂停施工的指令(因甲施工单位的工作 对乙施工单位有影响,乙施工单位也被迫停工)。同时,指示甲 施工单位将该材料进行检验,并报告了总监理工程师。总监理 工程师对该工序停工予以确认,并在合同约定的时间内报告了 建设单位。检验报告出来后,证实材料合格,可以使用,总监 理工程师随即指令施工单位恢复正常施工。
【参考答
1
案】
2
不妥,乙方仅有索赔审核权及建议权 而无批准权。正确的应当是:乙方有 审核索赔权,除非有专门约定外,索 赔的批准、确认应通过甲方。
不妥,正确的应当是:在工程承包合 同议定的工程价格范围内,乙方对工 程进度款的支付有审核签认权;未经 乙方签字确认,甲方不得支付工程款。

工程造价案例分析-建设工程施工招标投标(二)

工程造价案例分析-建设工程施工招标投标(二)

工程造价案例分析-建设工程施工招标投标(二)(总分:100.00,做题时间:90分钟)一、{{B}}(一){{/B}}(总题数:1,分数:28.00)某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。

招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。

招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。

评标方法采用经评审的最低投标价法。

投标有效期为60天。

业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,并采用邀请招标方式招标。

项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。

业主认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。

开标后发现:(1)A投标人的投标报价为8000万元,为最低投标价,经评审后推荐其为中标候选人:(2)B投标人在开标后又提交了一份补充说明,提出可以降价5%;(3)C投标人提交的银行投标保函有效期为70天;(4)D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章;(5)E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书:(6)F投标人的投标报价最高,故F投标人在开标后第二天撤回了其投标文件。

经过标书评审,A投标人被确定为中标候选人。

发出中标通知书后,招标人和A 投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。

经谈判后双方达成一致:不压缩工期,降价3%。

(分数:28.00)(1).业主对招标代理公司提出的要求是否正确?说明理由。

(分数:7.00)__________________________________________________________________________________________正确答案:(①“业主提出招标公告只在本市日报上发布”不正确。

招标投标案例分析及答案题

招标投标案例分析及答案题

招标投标案例分析及答案30 题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。

于2004年9月8日向通过资格预审的A、B、C、D、E 五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。

招标文件中规定,10月18日下午 4 时是招标文件规定的投标截止时间,11 月10 日发出中标通知书。

在投标截止时间之前,A、B、D E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21 日下午由当地招投标监督管理办公室主持进行了公开开标。

评标委员会成员共有7 人组成,其中当地招投标监督管理办公室 1 人,公证处 1 人,招标人 1 人,技术经济方面专家 4 人。

评标时发现 E 企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。

评标委员会于10月28日提出了评标报告。

B、A企业分别综合得分第一、第二名。

由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。

(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。

答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。

因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。

(2)C企业和E企业投标文件是否有效?说明理由。

答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。

本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。

根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

招标投标案例分析及答案题

招标投标案例分析及答案题

招标投标案例分析及答案30题案例1某重点工程项目计划于2004年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。

于2004年9月8日向通过资格预审的A、B、C、D、E五家施工承包企业发出了投标邀请书。

该五家企业均接受了邀请,并于规定时间9月20-22日购买了招标文件。

招标文件中规定,10月18日下午4时是招标文件规定的投标截止时间,11月10日发出中标通知书。

在投标截止时间之前,A、B、D、E四家企业提交了投标文件,但C企业于10月18日下午5时才送达,原因是中途堵车;10月21日下午由当地招投标监督管理办公室主持进行了公开开标。

评标委员会成员共有7人组成,其中当地招投标监督管理办公室1人,公证处1人,招标人1人,技术经济方面专家4人。

评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了公章。

评标委员会于10月28日提出了评标报告。

B、A企业分别综合得分第一、第二名。

由于B企业投标报价高于A企业,11月10日招标人向A企业发出了中标通知书,并于12月12日签订了书面合同。

(1)企业自行决定采取邀请招标方式的做法是否妥当?说明理由。

答:根据《招标投标法》(第十一条)规定,省、自治区、直辖市人民政府确定的地方重点项目中不适宜公开招标的项目,要经过省、自治区、直辖市人民政府批准,方可进行邀请招标。

因此,本案业主自行对省重点工程项目决定采取邀请招标的做法是不妥的。

(2)C企业和E企业投标文件是否有效?说明理由。

答:根据《招标投标法》(第二十八条)规定,在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收。

本案C企业的投标文件送达时间迟于投标截止时间,因此该投标文件应被拒收。

根据《招标投标法》和国家计委、建设部等《评标委员会和评标方法暂行规定》,投标文件若没有法定代表人签字和加盖公章,则属于重大偏差。

一级造价工程师《案例分析(安装工程)》试卷及解析

一级造价工程师《案例分析(安装工程)》试卷及解析

【背景资料】某工程项目业主采用《建设工程工程量清单计价规范》(GB50500-2013)规定的计价方法,通过公开招标,确定了中标人。

招投标文件中有关资料如下:(1)分部分项工程量清单中含有甲、乙两个分项,其工程量分别为4500m 3和3200m 3。

清单报价中,甲项综合单价为1240元/立方米,乙项综合单价为985元/立方米。

(2)措施项目清单中环境保护、文明施工、安全施工、临时设施四项费用以分部分项工程量清单计价合计为基数,费率为3.8%。

(3)其他项目清单中包含零星工作费一项,暂定费用为3万元。

(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规费费率为4%,增值税税率为11%。

在中标通知书发出以后,业主和中标人按规定及时签订了合同,有关条款如下:(1)施工工期自2016年3月1日开始,工期4个月。

(2)材料预付款按分部分项工程量清单计价合计的20%计,于开工前7天支付,在最后两个月平均扣回。

(3)措施费(含规费和税金)在开工前7天支付50%,其余部分在各月工程款支付时平均支付。

(4)零星工作费于最后一个月按实结算。

(5)当某一分项工程实际工程量比清单工程量增加10%以上时,超出部分的工程量单价调价系数为0.9;当实际工程量比清单工程量减少10%以上时,全部工程量的单价调价系数为1.08。

(6)质量保证金从承包商每月的工程款中按5%比例扣留。

承包商各月实际完成(经业主确认)的工程量下表。

(m 3)施工过程中发生了以下事件:(1)5月份由于不可抗力影响,现场材料(乙方供应)损失1万元;施工机械被损坏,损失0.5万元。

(2)实际发生零星工作费用3.5万元。

【问题】1.计算材料预付款。

2.计算措施项目清单计价合计和预付措施费金额。

3.列式计算5月份应支付承包商的工程款。

4.列式计算6月份承包商实际完成工程的工程款。

5.承包商在6月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。

招标投标案例分析及答案30题

招标投标案例分析及答案30题
在投标截止时间乀前,A、B、D、E 四家企业提交了投标文件,但 C 企业二 10 月 18 日下午 5 时才送达,原因是中递堵车;10 月 21 日下午由当地招投标监督管理办公室主持迚 行了公开开标。
评标委员会成员共有 7 人组成,其中当地招投标监督管理办公室 1 人,公证处 1 人, 招标人 1 人,技术绊济方面与家 4 人。评标时収现 E 企业投标文件虽无法定代表人签字和 委托人授权书,但投标文件均已有项目绊理签字幵加盖了公章。评标委员会二 10 月 28 日 提出了评标报告。B、A 企业分别综合得分第一、第事名。由二 B 企业投标报价高二 A 企业,11 月 10 日招标人向 A 企业収出了中标通知书,幵二 12 月 12 日签订了书面合同。
案例 2 某投资公司建设一幢办公楼,采用公开招标方弅选择施工单位,投标保证金有敁期时间 同投标有敁期。提交投标文件截止时间为 2003 年 5 月 30 日。该公司二 2003 年 3 月 6 日 収出招标公告,后有 A、B、C、D、E 等 5 家建筑施工单位参加了投标,E 单位由二工作人 员疏忽二 6 月 2 日提交投标保证金。开标会二 6 月 3 日由该省建委主持,D 单位在开标前 向投资公司要求撤回投标文件。绊过综合评选,最终确定 B 单位中标。双方按觃定签定了 施工承包合同。 问题: (1)E 单位的投标文件按要求如何处理?为什举? E 单位的投标文件应当被讣为是无敁投标而拒绝。因为招标文件觃定的投标保证金是投 标文件的组成部分,因此,对二未能按照要求提交投标保证金的投标(包括)期限,招标单位 将规为丌响应招标而予以拒绝。 (2)对 D 单位撤回投标文件的要求应当如何处理?为什举? 对 D 单位撤回投标文件的要求,应当没收其投标保证金。因为,投标行为是一种要约, 在投标有敁期内撤回其投标文件,应规为远约行为。 (3)上述招标投标程序中,有哪些丌妥乀处?请说明理由。 1)提交投标文件的截止时间,不丼行开标会的时间丌是同一时间。按照《招标投标法》 的觃定,开标应当在招标文件确定的提交投标文件截止时间的同一时间公开迚行。 2)开标应当由招标人戒者招标代理人主持,省建委作为行政管理机关只能监督招投标的 活劢,丌能作为开标会的主持人。 案例 3 某建设项目概算已批准,项目已列入地方年度固定资产投资计划,幵得到觃划部门批准, 根据有关觃定采用公开招标确定招标程序如下,如有丌妥,请改正。 1、向建设部门提出招标申请; 2、得到批准后,编制招标文件,招标文件中觃定外地匙单位参加投标需垫付工程款, 垫付比例可作为评标条件;本地匙单位丌需要垫付工程款; 3、对申请投标单位収出招标邀请函(4 家); 4、投标文件逑交; 5、由地方建设管理部门指定有绊验的与家不本单位人员共同组成评标委员会。为得到 有关领导支持,各级领导占评标委员会的 1/2; 6、召开投标预备会由地方政府领导主持会议; 7、投标单位报送投标文件时,A 单位在投标截止时间乀前 3 小时,在原报方案的基础 上,又补充了降价方案,被招标方拒绝;

工程项目投标管理案例分析试题及答案

工程项目投标管理案例分析试题及答案

工程项目投标管理案例分析1、分析是否可以通过与信誉高的专业分包长期战略合作伙伴影响降低报价,这是属于工程项目管 (B)A.主要工程量分析B。

专业分包报价分析C.招标清单中的工艺方法分析D。

招标施工方法的分析2、下列投标项目的相关工作经验不属于综合平衡、客观分析、合理确定范围的是(D)A。

考虑同行竞争情况B.考虑项目风险C。

考虑政策和业主需求D。

调整材料的组价3、在对投标项目进行综台平衡、客观分析、合理确定时除考虑同行竞争情况和项目风险(C)A.社会效益B。

团队成员组成C政策和业主的需求D.报价的合理性4、在对投标项目进行综台平衡、客观分析、合理确定时除考虑政策和业主的需求和项目风险(B)A团队成员组成B.同行竟争情况C。

报价的合理性D. 社会效益多选题:5。

工程项目投标关键性问题分析主要指哪些(ABDE)。

A:主要工程量分析和专业分包报价分析B:投标清单中的工艺方法分析C:投标施工方法的分析D:建筑材料的使用分析E:大型机械使用费分析6.工程项目投标关键性问题分析除了主要工程量分析外还有(ABDE).A:主要工程量分析和专业分包报价分析B:投标清单中的工艺方法分析C:投标施工方法的分析D:建筑材料的使用分析E:大型机械使用费分析7.进行商务标的技术经济分析时应关注的重点内容是(ABDE)。

A:调整部分子目投标价B:调整部分设备选型C:调整投标总价E调整材料的组价D:调整人工费的可能考虑判断题:8在工程项目的投标过程中应综合平衡、客观分析、合理确定同行竞争情况。

对9对市场与项目风险的评估是投标项目关注重点之一。

对10。

采取的报价措施的措施基点是应用相关方管理、集中釆购、施工后期可能方式的变更,施工方法的优化等确定综合单价。

对。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程项目投标管理案例分析
1、分析是否可以通过与信誉高的专业分包长期战略合作伙伴影响降低报价,这是属于工程项目管 (B)
A.主要工程量分析
B.专业分包报价分析
C.招标清单中的工艺方法分析
D.招标施工方法的分析
2、下列投标项目的相关工作经验不属于综合平衡、客观分析、合理确定范围的是(D)
A.考虑同行竞争情况
B.考虑项目风险
C.考虑政策和业主需求
D.调整材料的组价
3、在对投标项目进行综台平衡、客观分析、合理确定时除考虑同行竞争情况和项目风险( C )
A.社会效益
B.团队成员组成
C政策和业主的需求
D.报价的合理性
4、在对投标项目进行综台平衡、客观分析、合理确定时除考虑政策和业主的需求和项目风险( B )
A团队成员组成
B.同行竟争情况
C.报价的合理性
D. 社会效益
多选题:
5. 工程项目投标关键性问题分析主要指哪些(ABDE)。

A:主要工程量分析和专业分包报价分析
B:投标清单中的工艺方法分析
C:投标施工方法的分析
D:建筑材料的使用分析
E:大型机械使用费分析
6.工程项目投标关键性问题分析除了主要工程量分析外还有(ABDE)。

A:主要工程量分析和专业分包报价分析
B:投标清单中的工艺方法分析
C:投标施工方法的分析
D:建筑材料的使用分析
E:大型机械使用费分析
7.进行商务标的技术经济分析时应关注的重点内容是(ABDE)。

A:调整部分子目投标价
B:调整部分设备选型
C:调整投标总价
E调整材料的组价
D:调整人工费的可能考虑
判断题:
8在工程项目的投标过程中应综合平衡、客观分析、合理确定同行竞争情况。

9对市场与项目风险的评估是投标项目关注重点之一。

10.采取的报价措施的措施基点是应用相关方管理、集中釆购、施工后期可能方式的变更,施工方法的优化等确定综合单价。

对。
