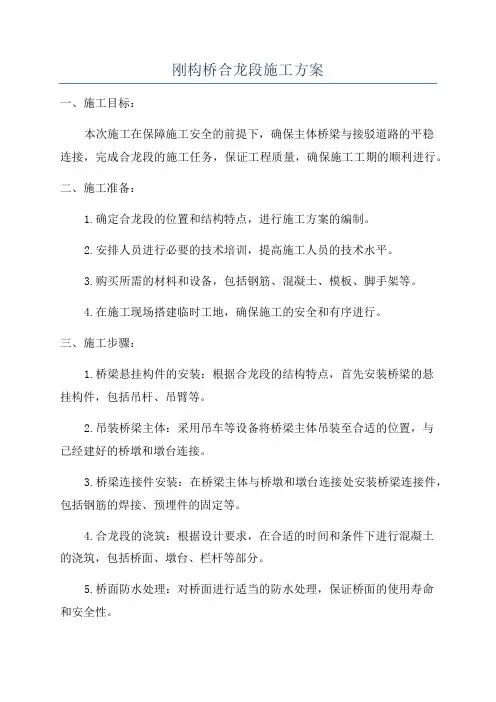

【桥梁方案】连续刚构特大桥主桥合拢段施工方案(采用挂篮作为模板体系施工)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XX高速公路投资建设有限公司建设项目

XX至XX高速公路

XX特大桥合拢段施工方案

XX工程有限公司

XX高速公路XX合同段项目经理部

目录

一、编制依据级原则 (1)

二、工程概况 (2)

三、合拢顺序的确定 (2)

四、施工组织 (2)

五、合拢段施工主要环节及要点 (4)

六、合拢段施工方案详述 (6)

七、合拢段施工中的注意事项及控制措施 (15)

八、合拢段施工的质量保证措施 (16)

九、施工安全保证措施 (16)

十、安全应急预案 (17)

十一、施工环保及水保 (17)

一、编制依据级原则

1.1、编制依据

1、《公路工程技术标准》(JTGB01-2014)

2、《公路桥涵施工技术规范》(JTJ041-2011)

3、《高速公路施工标准化技术指南》(第四分册桥梁工程)

4、《沿河至榕江高速公路沿河至德江段两阶段施工设计》

1.2、编制原则

1、符合国家有关工程建设法律、法规和技术标准,符合行业有关5规范、规程、规定,符合招标文件和工程合同文件中的相关要求与规定。

2、坚持在实事求是的基础上,施工进度安排高效、合理,施工区段划分科学,符合施工现场实际情况,力求技术先进、管理科学、经济适用的原则。

3、坚持施工全过程严密监控,以科学的方法实行动态管理,灵活实施动静结合的管理原则。

4、实施项目法管理,通过对施工人员、设备、材料、资金、技术、方案、营地、时间与空间条件的优化设置,实现项目成本、工期、质量及创立良好社会信誉的预期目标。

5、在本工程实施的全过程中,始终坚持“安全第一,预防为主,综合治理”的原则,做到“管生产必须管安全”,精心编制项目安全技术措施计划,并保证其落实和实施,建立健全安全生产责任制,加强安全教育与培训,做好安全技术交底工作,加强安全检查,确保本工程无安全事故。

6、组织精干、高效的项目管理机构,选派具有多年高速公路桥梁专业施工经验的管理人员和技术人员组成强有力的项目领导班子,就近调集具有类似工程施工经验专业施工队伍参加本合同段施工。

7、统筹安排施工,做到均衡生产,采用先进的组织管理技术,提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度。

8、采用先进的机械设备,组成配套合理、高效的机械化作业线,充分发挥设备的生产能力。

二、工程概况

主桥上部结构为98m+180m+98m连续刚构,共计21个对称悬浇节段,其边跨节段布置为:15m/2+5×3.5m+7×4m+8×4.5m+2.0m+6.68m。顶宽10.625m,底宽6m,0#块箱梁高度为11.5m,长15m,中跨跨中及现浇段梁高为4.0m,顶板厚28cm,腹板厚由跨中处的55cm变到支点处的80cm,底板厚度由跨中处的30cm变到支点处的120cm,箱梁设计为纵、横、竖三向预应力体系,全桥共计4个边跨合拢段,2个中跨合拢段,合拢段长度均为2m,高度4.0m,每边跨现浇段长6.68m。箱梁梁高H和底板厚度D均按1.6次抛物线变化,变化范围为01-21号节点,箱梁顶面设2.0%的横坡,箱梁底面平置,梁端每个底板及两侧腹板设2个直径为10cm的通气孔,箱梁悬臂边缘10cm处设有半径为1.5cm的滴水槽。

本连续梁采用挂篮悬臂浇筑施工,桥面顶宽10.625m,0#块高度11.5m,跨中及边跨合拢段梁高为4.0m,主跨梁体结构为0#—21#合拢段,其中0#块长15m,1#—5#节段长3.5m,6#—12#节段长4m,13#-20#节段长4.5m,边跨21#节段长3m,合拢段长2m,墩顶现浇段长4米。

三、合拢顺序的确定

合拢段施工是连续刚构桥施工中的一个至关重要的环节,是“T构”体系转换成连续刚构体系,由静定结构向超静定结构转换的过程,在体系转换过程中其受力情况复杂,抗拉抗压又抗剪,故合拢方式的选择、合拢段施工质量对结构整体质量有着很大的影响。乌江特大桥主桥部分由2个主墩构成,分别为7#、8#墩。单幅桥共有边跨合拢段2个,中跨合拢段1个。本桥合拢段施工按照先中跨合拢再边跨合拢的顺序逐步完成全桥合拢段施工。

四、施工组织

4.1、工期安排

1、左幅合拢

左幅中跨合拢段在9月28号前施工完毕;左幅边跨合拢段在10月23号前施工完毕。

2、右幅合拢

右幅中跨合拢段在10月20号前施工完毕;右幅边跨合拢段在11月15号前施工完毕。

4.2、人员组成

技术管理人员一览表:

劳动力安排一览表:

4.3、设备计划

机械设备一览表:

五、合拢段施工主要环节及要点

5.1、中跨合拢段施工

本桥共有2个中跨合拢段,采用挂篮作为模板体系进行施工(详细挂篮使用方案见前述),中跨合拢段具体施工方案如下:

在各悬臂端头对称加载配重→将各挂篮前移至相应合拢口上方并做临时锚固,注意各合拢段挂篮锚固不能限制悬臂端相对位移→拆除挂篮内模并采用钢管搭设满堂支架拼装内模→全面紧固准备施工的合拢段模板系统→绑扎底板、腹板、顶板钢筋及布设预应力管道→合拢段顶推→焊接劲性骨架→浇筑混凝土、同步卸载配重→养护→底板穿束、张拉。其中应特别注意劲性骨架的焊接、合拢段张拉及混凝土浇筑的先后顺序及紧凑性。

箱梁在中跨合拢施工阶段,必须待合拢段混凝土强度达到设计强度的100%以上时,方可张拉箱梁预应力钢束,合拢施工按以下步骤进行:

在中跨合拢前对T构施加反向顶推力,顶推力在腹板与顶板和底板的梗腋处施加,施加力总值为850KN。主跨的合拢段顶推力应对称、同步施加。

安装劲性骨架,在顶推力施加之后尽快焊接完成。

安装劲性骨架,劲性骨架由24#的槽钢焊接而成。

浇筑合拢段混凝土,浇筑混凝土时温度控制在15℃~20℃。

混凝土强度达到100%后,张拉钢束。张拉顺序为:横向应以先中后边并对称的原则进行;纵向应以相对于中跨跨中先远后近的原则进行。

5.2、边跨合拢段施工

本桥共有4个边跨合拢段,各边跨合拢段的施工采用其对应悬臂端梁段施工用挂篮作为外模体系进行,边跨合拢段具体施工方案如下:

清除梁段上不必要的施工荷载→将各挂篮前移至相应合拢口上方并做临时锚固,注意各合拢段挂篮锚固不能限制悬臂端相对位移→拆除挂篮内模并采用钢管搭设满堂支架拼装内模→全面紧固准备施工的边跨合拢段模板系统→绑扎底板、腹板、顶板钢筋及布设预应力管道→焊接劲性骨架→浇筑混凝土、同步卸载配重→养护→底板穿束、张拉。其中应特别注意劲性骨架的焊接、合拢段张拉及混凝土浇筑的先后顺序及紧凑性。

箱梁在边跨合拢施工阶段,必须待合拢段混凝土强度达到设计强度的l00%以
