轨道工程静态验收表格

合集下载

轨道工程施工质量验收表格

轨道工程施工质量验收表格

附录轨道工程检验批目录检验批质量验收记录编号规则 (1)基标测设检验批质量验收记录表 (2)轨排铺设检验批质量验收记录表 (3)道床模板检验批质量验收记录表 (4)道床钢筋检验批质量验收记录表 (5)道床混凝土检验批质量验收记录表(Ⅰ) (6)道床混凝土检验批质量验收记录表(Ⅱ) (7)基底模板检验批质量验收记录表 (8)基底钢筋检验批质量验收记录表 (9)基底混凝土检验批质量验收记录表(Ⅰ) (10)基底混凝土检验批质量验收记录表(Ⅱ) (11)隔离层铺设检验批质量验收记录表 (12)轨排铺设检验批质量验收记录表 (13)道床模板检验批质量验收记录表 (14)道床钢筋检验批质量验收记录表 (15)道床混凝土检验批质量验收记录表(Ⅰ) (16)道床混凝土检验批质量验收记录表(Ⅱ) (17)浮置板道床顶升检验批质量验收记录 (18)基底模板检验批质量验收记录表 (19)基底钢筋检验批质量验收记录表 (20)基底混凝土检验批质量验收记录表(Ⅰ) (21)基底混凝土检验批质量验收记录表(Ⅱ) (22)减振垫铺设检验批质量验收记录表 (23)轨排铺设检验批质量验收记录表 (24)道床模板检验批质量验收记录表 (25)道床钢筋检验批质量验收记录表 (26)道床混凝土检验批质量验收记录表(Ⅰ) (27)道床混凝土检验批质量验收记录表(Ⅱ) (28)轨排铺设检验批质量验收记录表 (29)道床模板检验批质量验收记录表 (30)道床钢筋检验批质量验收记录表 (31)道床混凝土检验批质量验收记录表(Ⅰ) (32)道床混凝土检验批质量验收记录表(Ⅱ) (33)铺轨前铺砟检验批质量验收记录表 (34)铺枕、铺轨检验批质量验收记录表 (35)上砟整道检验批质量验收记录表(Ⅰ) (36)上砟整道检验批质量验收记录表(Ⅱ) (37)道岔组装铺设检验批质量验收记录表(Ⅰ) (38)道岔组装铺设检验批质量验收记录表(Ⅱ) (39)道床模板检验批质量验收记录表 (40)道床钢筋检验批质量验收记录表 (41)道床混凝土检验批质量验收记录表(Ⅰ) (42)道床混凝土检验批质量验收记录表(Ⅱ) (43)铺砟检验批质量验收记录表 (44)道岔组装铺设检验批质量验收记录表(Ⅰ) (45)道岔组装铺设检验批质量验收记录表(Ⅱ) (46)上砟整道检验批质量验收记录表 (47)钢轨伸缩调节器组装铺设检验批质量验收记录表 (48)道床模板检验批质量验收记录表 (49)道床钢筋检验批质量验收记录表 (50)道床混凝土检验批质量验收记录表(Ⅰ) (51)道床混凝土检验批质量验收记录表(Ⅱ) (52)工地钢轨焊接检验批质量验收记录表 (53)线路锁定检验批质量验收记录表 (54)轨道整理检验批质量验收记录表 (55)轨道整理检验批质量验收记录表(Ⅰ) (56)轨道整理检验批质量验收记录表(Ⅱ) (57)防脱护轨安装检验批质量验收记录表 (58)车挡检验批质量验收记录表 (59)线路及信号标志检验批质量验收记录表 (60)道口检验批质量验收记录表 (61)防护栅栏检验批质量验收记录表 (62)检验批质量验收记录编号规则检验批表的编号按单位工程、子单位工程、分部工程、子分部工程、分项工程、分项表序号五部分的先后顺序统一为13位数的数码编号,写在表的右上角,前10位数字均印在表上,后留三个“口”,检查验收时填写检验批的顺序号。

地铁工程轨排组装架设工程检验批质量验收记录表

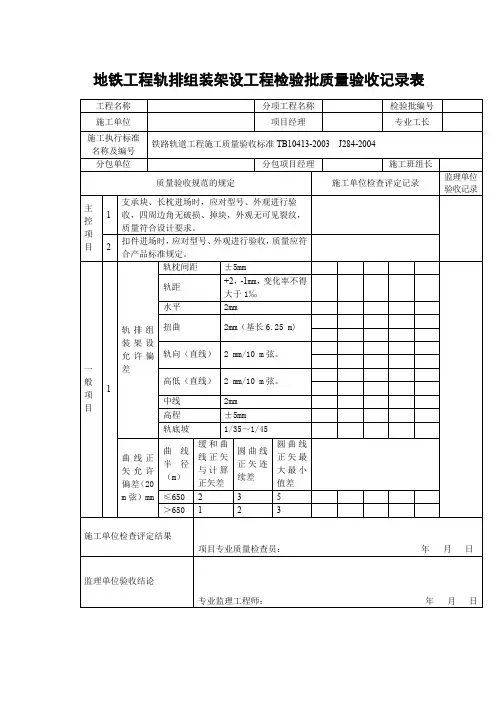

地铁工程轨排组装架设工程检验批质量验收记录表
曲线正矢允许偏差(20 m弦)mm
曲线半径(m)
缓和曲线正矢与计算正矢差
圆曲线正矢连续差
圆曲线正矢最大最小值差
≤650
2
3
5
>650
1
2
3
施工单位检查评定结果
项目专业质量检查员:年月日
监理单位验收结论
专业监理工程师:年月日
地铁工程轨排组装架设工程检验批质量验收记录表
工程名称
分项工程名称
检验批编号
施工单位
项目经理
专业工长
施工执行标准名称及编号
铁路轨道工程施工质量验收标准TB10413-2003 J284-2004
分包工单位检查评定记录
监理单位验收记录
主控项目
1
支承块、长枕进场时,应对型号、外观进行验收,四周边角无破损、掉块,外观无可见裂纹,质量符合设计要求。
2
扣件进场时,应对型号、外观进行验收,质量应符合产品标准规定。
一般项目
1
轨排组装架设允许偏差
轨枕间距
±5mm
轨距
+2,-1mm,变化率不得大于1‰
水平
2mm
扭曲
2mm(基长6.25 m)
轨向(直线)
2 mm/10 m弦。
高低(直线)
2 mm/10 m弦。
中线
2mm
高程
±5mm
轨底坡
1/35~1/45

轨道交通工程建设项目施工质量验收表格模板

轨道交通工程建设项目施工质量验收表格模板

市轨道交通工程建设项目施工质量验收表格(试行)(土建、轨道工程部分)第八册:施工质量控制表格市轨道交通工程建设指挥部二〇一一年四月市轨道交通工程建设项目施工质量验收表格(试行)(土建、轨道工程部分)第八册:施工质量控制表格市轨道交通工程建设指挥部二〇一一年四月总目录第一册明挖、盖挖区间和车站工程施工验收表格第二册地上车站、房建工程施工验收表格第三册盾构工程施工验收表格第四册矿山法工程施工验收表格第五册高架工程施工验收表格第六册路基、站场工程施工验收表格第七册轨道工程施工验收表格第八册施工质量控制表格(本册)填表说明一、单位、子单位、分部、子分部、分项工程的划分必须符合住建设部有关施工质量验收规的规定。

二、单位、子单位、分部、子分部、分项工程、检验批的验收按《建筑工程施工质量验收统一标准》(GB50300—2001)等有关规、标准进行。

三、检验批质量验收记录表的填写1.施工执行标准名称及编号:填写企业标准名称及编号;2.主控项目和一般项目的填写:(1)定量项目:直接填写检查数据;(2)定性项目:当符合规规定时,采用打“√”的方法标注;当不符合规规定时,采用打“×”的方法标注;无此项容的采用打“/”的方法标注;(3)既有定性又有定量的项目,当各个子项目质量均符合规规定时,采用打“√”的方法标注;否则采用打“×”的方法标注;无此项容的采用打“/”的方法标注;(4)有质保书和试验报告的,应填写质保书和试验报告的编号;(5)有混凝土和砂浆强度等级要求的检验批,在按规定制作试件后,可填写试件编号,待试件试验报告出来后,对检验批进行判定,并在分项工程验收时进一步进行强度评定及验收;(6)对一般项目合格点有要求的项目,定性项目必须基本达到;定量项目中每个项目都必须有80%以上(混凝土保护层90%)检测点的数据达到规规定,其余20%按各专业施工质量验收规规定,但不能大于150%(钢结构为120%)。

客运专线铁路工程静态验收指导意见(各专业检查记录表)

客运专线铁路工程静态验收指导意见(各专业检查记录表)

表5.0.2-1 轨道工程静态验收资料检查记录表5.0.2-2 轨道工程静态验收内业资料重点项目检查记录表 5.0.3 轨道工程静态验收观感质量检查记录表5.0.4 轨道工程静态验收实体质量和主要功能抽查记录表6.0.2-1 路基工程静态验收资料检查记录表6.0.2-2 路基工程静态验收内业资料重点项目检查记录表6.0.3 路基工程静态验收观感质量检查记录表6.0.4 路基工程静态验收实体质量和主要功能抽查记录表7.0.2-1桥涵工程静态验收资料检查记录表7.0.2-2桥涵工程静态验收内业资料重点项目检查记录表7.0.3-1桥梁工程静态验收观感质量检查记录表7.0.3-2 涵洞工程静态验收观感质量检查记录表7.0.4 工程静态验收实体质量和主要功能核查记录表8.0.2-1隧道工程静态验收质量控制资料检查记录表8.0.2-2隧道工程静态验收内业资料重点项目检查记录表8.0.3隧道工程静态验收观感质量检查记录表8.0.4 隧道工程静态验收实体质量和主要功能抽查记录表9.0.2-1精密工程控制测量静态验收资料检查记录表9.0.2-2 精密工程控制测量网静态验收内业资料重点项目检查记录表9.0.3 精密工程控制测量网静态验收观感质量检查记录表9.0.4 精密工程控制测量网静态验收主要功能和实体质量抽查记录表10.0.1 通信工程静态验收质量控制资料核查记录表10.0.2-2通信工程静态验收质量控制资料重点项目核查记录表10.0.3 通信工程观感质量检查记录表表10.0.4 通信工程实体质量和主要功能核查记录表11.0.2-1 信号工程静态验收质量控制资料核查记录表11.0.2-2信号工程静态验收质量控制资料重点项目核查记录表11.0.3 信号工程静态验收观感质量检查记录表11.0.4 信号工程静态验收实体质量和主要功能抽查记录表12.0.2-1 电力工程静态验收质量控制资料核查记录表12.0.2-2 电力工程静态验收内业资料重点项目检查记录表12.0.3 电力工程静态验收观感质量检查记录表12.0.4 电力工程静态验收实体质量和主要功能抽查记录表13.0.2-1 电力牵引供电工程静态验收内业核查记录表13.0.2-2 电力牵引供电工程静态验收内业资料重点项目检查记录表13.0.3 电力牵引供电工程静态验收观感质量检查记录表13.0.4 电力牵引供电工程静态验收实体质量和主要功能抽查记录。

最新《高速铁路工程静态验收技术规范》(TB10760-)相关表格

最新《高速铁路工程静态验收技术规范》(TB10760-)相关表格

路基工程静态验收内业资料检查记录
路基工程静态验收内业资料重点项目检查记录
路基工程静态验收观感质量检查记录
路基工程静态验收主要功能和实体质量抽查记录
桥涵工程静态验收内业资料检查记录
桥涵工程静态验收内业资料重点项目检查记录
桥涵工程静态验收主要功能和实体质量抽查记录
隧道工程静态验收内业资料检查记录
隧道工程静态验收内业资料重点项目检查记录
隧道工程静态验收观感质量检查记录
隧道工程静态验收主要功能和实体质量抽查记录
精密工程竣工测量静态验收观感质量记录
精密工程竣工测量静态验收主要功能和实体质量抽查记录
综合接地工程静态验收内业资料检査记录
综合接地工程静态验收内业资料重点项目检查记录
综合接地工程静态验收观感质量检查记录
综合接地工程静态验收主要功能和实体质量抽查记录
环境保护与水土保持工程静态验收内业资料检查记录
环境保护与水土保持工程静态验收内业资料重点项目检査记录
环境保护与水土保持工程静态验收观感质量检查记录
声屏障及屏蔽门/安全门工程静态验收内业资料检查记录
声屏障及屏蔽门/安全门工程静态验收内业资料重点项目检查记录
声屏障及屏蔽门/安全门工程静态验收观感质量检查记录
声屏障及屏蔽门/安全门工程静态验收主要功能和实体质量抽查记

静态验收问题记录库
建设单位:设计单位:施工单位:监理单位:咨询单位:更多精品文档
静态验收问题及整改情况汇总表
更多精品文档
学习-----好资料。

苏州轨道交通工程验收表格(E)

苏州轨道交通工程验收表格(E)

苏州轨道交通工程施工质量验收用表(土建篇)苏州轨道交通有限公司二O O七年八月苏州轨道交通工程施工质量验收用表编制说明第一条适用范围和主要内容该施工质量验收用表(土建篇)主要用于苏州轨道交通工程的土建施工项目质量验收,根据各施工工法分为明挖、盖挖区间和车站、地面车站、高架车站、房建工程、盾构隧道、矿山法隧道、高架区间、路基区间等几部分内容,轨道工程暂未列入其中。

《苏州轨道交通工程施工质量验收用表(土建篇)》主要明确单位(子单位)、分部(子分部)、分项、单项工程质量验收统表,确定各工法分部、分项划分模式和单位(子单位)工程质量验收(包括质量控制资料核查记录、安全和功能检验资料核查记录及主要功能抽查记录、观感质量检查记录)用表,以及各工法土建检验批质量验收记录格式。

第二条分项、分部、单位工程的质量验收内容(一)检验批质量的验收检验批质量验收合格应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格;2、具有完整的施工操作依据、质量检查合格。

主控项目必须全部达到要求。

对有龄期的检测项目,在其龄期不到时,可先行评价其他项目,并根据施工现场的质量保证和控制情况,暂时验收该项目,待检测数据出来后,再填入数据。

如果数据达不到规定数值或有疑问时,应进行复试、鉴定及实地检验。

一般项目也应该达到规定要求。

允许有一定偏差的项目,可以有个别偏差的项目,最多不超过20%的检查点可以超过允许偏差值,但不能超过允许偏差的150%。

对不能确定偏差值而又允许出现一定缺陷的项目,则以缺陷的数量来区分。

(二)分项工程质量的验收分项工程质量验收合格应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定;2、分项工程所含的检验批的质量验收记录应完整。

分项工程验收时应注意:核对检验批的部位、区段是否覆盖分项工程的范围,有没有缺漏的部位没有验收;一些在检验批中无法检验的项目,在分项工程中直接验收。

(三)分部(子分部)工程质量的验收分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)工程所含分项工程的质量均应验收合格。

苏州轨道交通工程验收表格(E)

苏州轨道交通工程验收表格(E)

苏州轨道交通工程施工质量验收用表(土建篇)苏州轨道交通有限公司二O O七年八月苏州轨道交通工程施工质量验收用表编制说明第一条适用范围和主要内容该施工质量验收用表(土建篇)主要用于苏州轨道交通工程的土建施工项目质量验收,根据各施工工法分为明挖、盖挖区间和车站、地面车站、高架车站、房建工程、盾构隧道、矿山法隧道、高架区间、路基区间等几部分内容,轨道工程暂未列入其中。

《苏州轨道交通工程施工质量验收用表(土建篇)》主要明确单位(子单位)、分部(子分部)、分项、单项工程质量验收统表,确定各工法分部、分项划分模式和单位(子单位)工程质量验收(包括质量控制资料核查记录、安全和功能检验资料核查记录及主要功能抽查记录、观感质量检查记录)用表,以及各工法土建检验批质量验收记录格式。

第二条分项、分部、单位工程的质量验收内容(一)检验批质量的验收检验批质量验收合格应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格;2、具有完整的施工操作依据、质量检查合格。

主控项目必须全部达到要求。

对有龄期的检测项目,在其龄期不到时,可先行评价其他项目,并根据施工现场的质量保证和控制情况,暂时验收该项目,待检测数据出来后,再填入数据。

如果数据达不到规定数值或有疑问时,应进行复试、鉴定及实地检验。

一般项目也应该达到规定要求。

允许有一定偏差的项目,可以有个别偏差的项目,最多不超过20%的检查点可以超过允许偏差值,但不能超过允许偏差的150%。

对不能确定偏差值而又允许出现一定缺陷的项目,则以缺陷的数量来区分。

(二)分项工程质量的验收分项工程质量验收合格应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定;2、分项工程所含的检验批的质量验收记录应完整。

分项工程验收时应注意:核对检验批的部位、区段是否覆盖分项工程的范围,有没有缺漏的部位没有验收;一些在检验批中无法检验的项目,在分项工程中直接验收。

(三)分部(子分部)工程质量的验收分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)工程所含分项工程的质量均应验收合格。

轨道初步验收表

轨道初步验收表

新建盘锦港疏港铁路专业工程验收申请表合同段:铁验表-1 专业工程名称轨道工程申请验收范围无缝线路长轨铺设、焊接、应力放散锁定,有缝线路的轨排组装、铺轨、有缝道岔铺设,线路附属道口、防护栅栏、护轨铺设线路标志等工程。

工程承包单位中铁十一局集团有限公司项目负责人张维明项目技术负责人涂旭阳工程完成情况已按设计文件和合同约定完成全部工程工程质量情况符合国家和铁道部颁布的工程施工质量验收标准竣工文件情况已按照规定的内容及标准编制完成监理单位意见工程承包单位:(章)负责人:年月日新建盘锦港疏港铁路专业工程验收记录表合同段:铁验表-2 专业工程名称轨道工程资料验收情况资料齐全、完整,达到验收要求质量情况符合国家和铁道部颁布的工程施工质量验收标准调试情况良好存在问题见附表整改情况已按要求整改完毕验收工作组意见验收工作组负责人:年月日建设单位:设计单位:监理单位:工程承包单位:年月日铁验表-3 项目名称新建盘锦港疏港铁路申请验收范围无缝线路长轨铺设、焊接、应力放散锁定,有缝线路的轨排组装、铺轨、有缝道岔铺设,线路附属道口、防护栅栏、护轨铺设线路标志等工程。

工程承包单位中铁十一局集团有限公司工程完成情况已按设计文件和合同约定完成全部工程工程质量情况符合国家和铁道部颁布的工程施工质量验收标准综合系统自检情况合格竣工文件情况已按规定的内容和标准编制完成监理单位意见工程承包单位:(章)负责人:年月日铁验表-4 项目名称新建盘锦港疏港铁路综合系统调试情况工程已全部完工,设备安装调试合格,综合系统调试合格存在问题无整改情况无验收工作组意见验收工作组负责人:年月日建设单位:设计单位:监理单位:工程承包单位:年月日铁验表-5 项目名称新建盘锦港疏港铁路动态检测情况动态检测合格模拟试运行情况良好存在问题验收报告第40页整改情况已整改完毕验收工作组意见验收工作组负责人:年月日建设单位:设计单位:监理单位:工程承包单位:年月日铁验表-6 项目名称新建盘锦港疏港铁路主体工程及配套工程完成情况已按设计全部完成环保、水土保持设施完成情况无劳动安全卫生设施完成情况无消防设施完成情况无地质灾害整治措施落实情况无建设用地情况无竣工文件及资料完成情况已按照规定的内容及标准编制完成静态验收情况合格,详见附件一《关于上报沪汉蓉通道增建第二线工程胡家营至安康段铁路静态、动态、初步验收报告的函》(西铁建函〔2009〕1235 号)动态验收情况合格,详见附件一《关于上报沪汉蓉通道增建第二线工程胡家营至安康段铁路静态、动态、初步验收报告的函》(西铁建函〔2009〕1235 号)需要说明的问题无监理单位(章)负责人:年月日建设单位(章)负责人:年月日铁道部建设管理司意见(章)负责人:年月日。

轨道单位工程质量竣工验收记录 统表一

轨道单位工程质量竣工验收记录    统表一
共核查项,符合要求项,
共抽查项,符合要求项,
经返工处理符合要求项。
4
观感质量验收
共抽查项,符合要求项,
不符合要求项
5
综合验收结论
验收单位
建设单位
监理单位
施工单位
勘察设计单位
(公章)
单位(项目)负责人:
年月日
(公章)
总监理工程师:
年月日
(公章)
单位负责人:
年月日
(公章)
单位(项目)负责人:
年月日
**市城市轨道交通工程
承包单位:合同号:
监理单位:编号:
轨道单位工程质量竣验收记录统表一
工程名称
施工单位
技术负责人
开工日期
项目经理
项目技术负责人
竣工日期
序号
项目
验收记录
验收结论
1
分部工程
共分部,
经查,符合标准规定及设计要求分部
2
质量控制资料
共项,
经查,符合要求项,
经核定符合规范要求项。
3
安全和主要使用功能核查及抽查结果

4.16.1-1 轨道安装检查验收表

4.16.1-1 轨道安装检查验收表
夹板与轨道贴紧螺母,垫圈齐全,紧固牢固
轨道接头焊接
符合设计规定
终端限位装置
位置正确,且牢固
压板、垫铁与轨道、行车梁接触
良好,密实,无松动
二次灌浆
符合表4.3.20规定
验收结论:
验收单位签字
施工单位
年 月 日
监理单位
年 月 日
制造单位
年 月 日
设计单位
年 月 日
建设单位
年 月 日
≤3
与基准线偏差
mm
≤3
轨道
纵向水平度
mm/m
<1/1500柱距
横向水平度
mm/m
<1/100轨宽
全程轨顶标高最大偏差
主控
mm
±10
道轨同断面两轨顶标高偏差
mm
±10
轨道间隙
一般接头
mm
1~2
温度接头
mm
4~6
温度接头间隙与设计值偏差
mm
≤1
轨道接头横向错口
mm
≤1
轨道接头高低差
mm
≤1
轨道螺栓紧固浙江嘉兴发Fra bibliotek厂三期工程轨道安装检验批施工质量验收表
机组工程编号:性质:表4.16.1-1
分项工程名称
检验项目
性质
单位
质量标准
质量检验结果
结论
基础梁外观
无裂纹、蜂窝、麻面
行车梁标高与设计标高偏差
mm
±10
轨距与设
计尺寸偏差
跨距<19.5m
主控
mm
≤3
跨距≥19.5m
主控
mm
≤5
单轨中
心线
平直度偏差
mm

轨道工程静态验收报告

轨道工程静态验收报告

新建东莞至惠州城际铁路常平东至惠环试验段动车上道试验轨道工程(K85+373-K124+037静态验收报告广州铁路(集团)公司广东珠三角城际轨道有限责任公司二0一五年五月一、项目建设概况 ..................................... -1 -二、本次验收主要工程数量.................................. -1 -三、技术标准 (2)四、验收依据及标准..................................... -4 -(一) .................................................................. 批复及设计文件-4-(二) ........................................................................... 主要专业设计规范及标准...................................................................... -5 -(三) .................................................................. 主要专业验收标准-5 -五、静态验收机构组成及成员 .................................. -6 -六、静态验收情况............................................. -7 --10 -(一) .......................................................... 验收范围-7 -(二) .......................................................... 验收数量-7 -(三) ...................................................................... 验收过程及验收情况-7 --10 -七、轨道专业验收结论........................................八、下一步工作安排.........................................-10 -、项目建设概况新建莞惠城际铁路由道滘站开始,沿西部干道南侧向东,经东莞市道滘、南城、东城、寮步、松山湖、大朗、常平、谢岗等镇(区),进入惠州市沥林、陈江、惠环、惠城,终点至惠州市惠州大道客运北站,在惠州市金鸡村设惠州北动车运用所(含综合维修车间)。

轨道分项工程验收记录表

轨道分项工程验收记录表
/
/
/
/
/
/
/
一般项目
检验项目
(设计值)
合格标准
(mm)
检查点检查(抽查)记录



测点
部位
1
2
3
4
5
6
1、中心位置(0mm)
±30
0
5
10
5
5
5
合格
2、双轨中心线的间距(/)
直线:0~+20
曲线:±20
/
/
/
/
/
/
/
3、坡度(-6°~-3‰)
±1‰
-20
-20
-20
-20
-20
-20
合格
4、轨面标高
铺设位置偏差0~300
位置
/
/
/
/
/
/
/
直线与曲线衔接圆滑;高低道高差的偏差±50。
通高差
/
/
/
/
/
/
12、吊桥式甩车场的掉桥梁、尖轨铺设质量
吊车梁的结构及强度符合设计要求;吊桥尖轨的尖端与斜巷的轨面密贴,其间距0~1。
/
/
/
/
/
/
/
13、无缝轨道的焊接质量
两轨始终端相错量均0~40;其焊接边与轨枕边的距离>70;焊接无裂纹、外形平直,其矢量0~1。
(腰线下1500mm)
主要线路±30
一般线路±50
1510
1520
1500
1510
1520
1510
合格
5、轨面前后高低
主要线路:目视平顺,10米弦的正矢值≤10;一般线路:目视平顺,10米弦的正矢值≤15。

南京地铁验收表格汇总

南京地铁验收表格汇总

第一章概况南京地铁质量控制工程划分地铁工程作为一个使用功能完整的项目,在工程质量控制和验收中按《建筑工程施工质量验收统一标准》()、《南京地铁建设工程验收实施办法(暂行)》的要求,将地铁工程按独立施工条件、独立使用功能划分为若干单位(子单位)、分部(子分部)、分项工程和检验批。

地铁工程单位(子单位)工程划分的总体原则如下:、每个车站为一个独立单位工程,地下车站下设土建、装饰装修、机电设备安装(含相邻两段区间安装工程)三个子单位工程,高架、地面车站除上述三个子单位工程外,还包括雨篷、幕墙一个子单位工程;、每段区间为一个独立单位工程,下设土建子单位工程(高架区间声屏障另设为一个子单位工程);、全线轨道为一个单位工程,可分为正线轨道(按里程和标段划分,可分为个子单位)、停车场轨道、车辆段轨道等若干个子单位工程。

、各系统设备为一个独立单位工程,可根据专业情况需要,设若干子单位工程(各系统工程单位工程划分见“南京地铁设备系统单位(子单位)工程划分汇总表”);、车辆段和停车场房建工程每个单体为一个独立单位工程(若干相近、结构形式相似、建筑规模较小的单体可视具体情况合并为一个单位工程),下设地基与基础、主体结构等分部工程;另设室外建筑环境单位工程(包括附属建筑、室外环境两个子单位)和室外安装单位工程(包括给排水与采暖、电气两个子单位工程);对于办公、食堂等单独进行装修招标的单位,可设土建、装修两个子单位,根据施工实际情况设置分部分项工程。

、每个主变电站为一个独立单位工程,下设地基与基础、主体结构等分部工程。

在工程验收过程中,考虑到地铁工程建设特点、施工组织实际情况,强化子单位工程验收,简化单位工程验收的组织和程序。

当单位工程施工结束,并具备验收条件的情况下,及时组织验收,减少不同工程之间的交叉和影响。

对于受外部条件限制施工延迟的工程(如个别出入口或风亭),为不影响整体验收,可以作为一个单项工程,待其施工完成后单独验收,其他项目可先行验收。

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
表3.0.3轨道工程静态验收主要功能和实体质量抽查记录
工程名称/里程
施工单位
序号
项目名称
存在问题
检查意见
1
轨道静态铺设精度
2
道岔静态铺设精度
3
钢轨焊接接头平直度偏差
4
钢轨扣件缺损、锈蚀
5
钢轨全线母材、焊缝探伤检查
6
扣件扣压力、扣件离缝
7
钢轨顶面预打磨平直度、粗糙度、打磨面宽度
8
道床断面尺寸
9
水泥乳化沥青砂浆灌注层密贴程度
10
凸形挡台周边树脂均匀度
11
底座板(支承层)外观质量
12
轨道板外观质量
13
道床板外观质量
14
道砟质量
15
轨枕外观质量
16
轨道高程、中心线、线间距
17
钢轨伸缩调节器铺设位置及尺寸
综合意见:
专业验收组组员:
专业验收组组长:
年月日
7
施工记录
8
工程质量事故及事故调查处理报告
9
检验批、分项工程、分部工程、单位工程质量验收记录
10
施工现场质量管理检查表
11
内业资料清单、资料目录、资料签字、整理归档、存放验交等记录
12
新材料、新工艺施工记录
13
监理相关记录
14
首段(首件)工程评估资料
综合意见:
专业验收组组员:
专业验收组组长:
年月日
表3.0.1-2轨道工程静态验收观内业资料检查记录
工程名称/里程
施工单位序号Fra bibliotek项目名称存在问题
检查意见
1
钢轨及单元轨节布置
2
扣件
3
轨枕、无砟轨道板编号
4
无砟道床(含水泥乳化沥青砂浆厚度、离缝等)
5
有砟道床(含道砟质量等)
6
道岔铺设状态
7
钢轨伸缩器铺设状态
8
位移观测桩及零位移标记
9
线路及信号标志
10
控制基桩
综合意见:
专业验收组组员:
专业验收组组长:
年月日
表3.0.1-1轨道工程静态验收观内业资料检查记录
工程名称/里程
施工单位
序号
资料名称
存在问题
检查意见
1
施工图现场核对情况,设计变更、图纸会审、洽商记录
2
线下工程沉降变形评估报告
3
工程测量记录
4
原材料(水泥、集料、钢筋、乳化沥青等)出厂合格证及进场检(试)验等记录
5
施工试验报告及见证检测等报告
6
轨道部件、材料(钢轨、轨枕、轨道板、道岔、钢轨伸缩调节器扣件、道砟等)生产厂(场)资质证明、产品合格证及进场验收、抽检记录;钢轨工厂焊、工地焊型式及工艺文件等检验报告
6
轨道高程、中线、线间距偏差检测记录
7
道岔(直向)静态铺设精度检测资料
8
钢轨伸缩调节器铺设、检测资料(调节器及其设计长度范围扣件螺栓扭矩、扣压力及铺设位置检测记录)
9
线路及信号标志检查检测记录
10
轨道精调作业单
综合意见:
专业验收组组员:
专业验收组组长:
年月日
表3.0.2轨道工程静态验收观感质量检查记录
工程名称/里程
施工单位
序号
资料名称
存在问题
检查意见
1
道床状态参数(道床密度、道床横向阻力、道床纵向阻力、道床支承刚度等)检测记录资料
2
钢轨工厂焊接、工地焊接接头平直度检测记录资料,焊接接头探伤等记录资料
3
单元轨节锁定轨温及钢轨纵向位移观测桩资料
4
轨道静态铺设精度检测记录
5
钢轨预打磨轨顶面平直度,轨顶面粗糙度、打磨面宽度检查记录等
