边坡挂网喷浆技术交底(通用版)

合集下载

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。碎石最大粒径不超过15mm,砂为中粗黄砂。插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。喷射混凝土作业应采用分段,分层依次进行。喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。喷射速度要适当,以便于混凝土的压实。喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。
2、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。
(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(7)养护:喷射混凝土终凝2h后,应及时喷水养护。
3、质量控制要求
1、钢筋控制
(1)钢筋间距允许偏差±10mm;
(2)钢筋与坡面间距不小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。
2、混凝土控制
(1)混凝土配合比为水泥:砂:石粉:水=1:2:2:0、45;

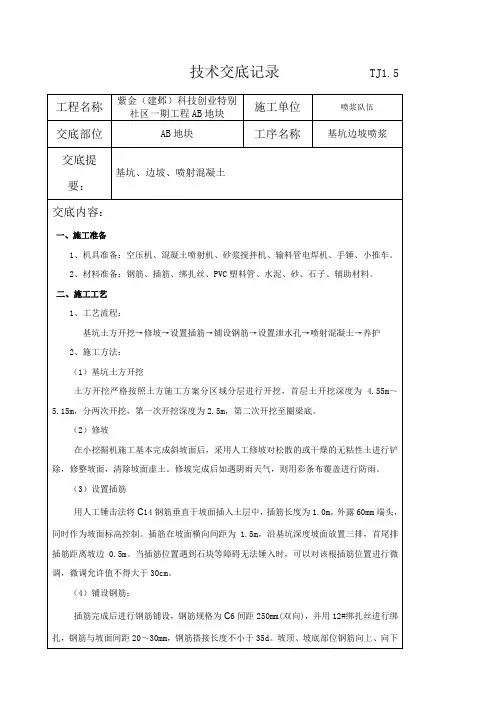

技术交底记录TJ1、5
工程名称
紫金(建邺)科技创业特别社区一期工程AB地块
施工单位
喷浆队伍
交底部位
AB地块
工序名称
基坑边坡喷浆
交底提要:
基坑、边坡、喷射混凝土
交底内容:
1、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。
2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。
被交底人员签名
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2、0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0、45(重量比),水灰比不宜大于0、45。碎石最大粒径不超过15mm,砂为中粗黄砂。插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。喷射混凝土作业应采用分段,分层依次进行。喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。喷射速度要适当,以便于混凝土的压实。喷射时使喷头与受喷面间保持适当距离,间距宜为0、6~1、0m,喷头与受喷面应保持垂直,以便获得最大压实与最小回弹,确保喷射混凝土的质量。

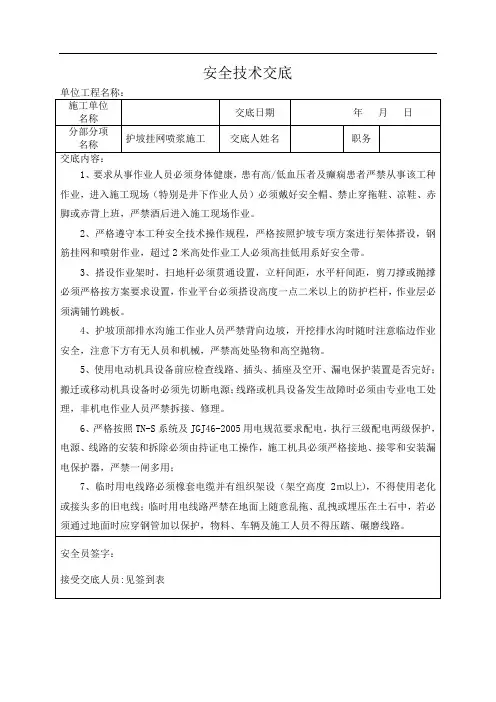

挂网喷浆护坡施工安全交底

挂网喷浆护坡施工安全交底
安全员签字:
接受交底人员:见签到表
3、搭设作业架时,扫地杆必须贯通设置,立杆间距,水平杆间距,剪刀撑或抛撑必须严格按方案要求设置,作业平台必须搭设高度一点二米以上的防护栏杆,作业层必须满铺竹跳板。
4、护坡顶部排水沟施工作业人员严禁背向边坡,开挖排水沟时随时注意临边作业安全,注意下方有无人员和机械,严禁高处坠物和高空抛物。
5、使用电动机具设备前应检查线路、插头、插座及空开、漏电保护装置是否完好;搬迁或移动机具设备时必须先切断电源;线路或机具设备发生故障时必须由专业电工处理,非机电作业人员严禁拆接、修理。
6、严格按照TN-S系统及JGJ46-2005用电规范要求配电,执行三级配电两级保护,电源、线路的安装和拆除必须由持证电工操作,施工机具必须严格接地、接零和安装漏电保护器,严禁一闸多用;
7、临时用电线路必须橡套电缆并有组织架设(架空高度2m以上),不得使用老化或接头多的旧电线;临时用电线路严禁在地面上随意乱拖、乱拽或埋压在土石中,若必须通过地面时应穿钢管加以保护,物料、车辆及施工人员不得压踏、碾磨线路。
安全技术交底
单位工程名称:
施工单位
名称
交底日期
年月日分部分项Fra bibliotek名称护坡挂网喷浆施工
交底人姓名
职务
交底内容:
1、要求从事作业人员必须身体健康,患有高/低血压者及癫痫患者严禁从事该工种作业,进入施工现场(特别是井下作业人员)必须戴好安全帽、禁止穿拖鞋、凉鞋、赤脚或赤背上班,严禁酒后进入施工现场作业。
2、严格遵守本工种安全技术操作规程,严格按照护坡专项方案进行架体搭设,钢筋挂网和喷射作业,超过2米高处作业工人必须高挂低用系好安全带。

基坑护坡挂网喷浆安全技术交底模板

基坑护坡挂网喷浆安全技术交底模板

一、单位工程名称:____________________二、施工单位:____________________三、交底日期:____________________四、分部分项工程名称:基坑护坡挂网喷浆施工五、交底人:____________________六、交底内容:一、施工人员要求1. 所有参与基坑护坡挂网喷浆施工的作业人员必须经过专业培训,掌握本工程的安全技术要求,熟悉操作规程,并取得相应资格证书。

2. 作业人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。

3. 作业人员应熟悉施工现场的施工环境,了解周围建筑物、地下管线、交通状况等情况。

二、施工前准备1. 施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案。

2. 对施工人员进行安全技术交底,确保作业人员掌握施工过程中的安全注意事项。

3. 准备好施工所需材料、设备、工具等,确保施工过程中满足需求。

三、施工过程中的安全技术措施1. 施工人员必须按照施工方案进行施工,不得擅自改变施工顺序和方法。

2. 在施工过程中,必须严格按照设计要求进行挂网喷浆,确保施工质量。

3. 在施工过程中,如发现异常情况,应立即停止施工,报告相关负责人,并采取措施进行处理。

4. 施工现场应设置警示标志,提醒过往人员注意安全。

5. 严格进行边坡监测,发现边坡有变形、开裂等情况,应立即采取加固措施。

6. 施工过程中,应确保施工机械、设备、工具等安全可靠,防止发生事故。

四、施工结束后1. 施工结束后,应对施工现场进行清理,确保无安全隐患。

2. 对施工过程中产生的废弃物、垃圾等进行分类处理,不得随意丢弃。

3. 对施工过程中损坏的设施、设备等进行修复或更换。

五、应急措施1. 如发生安全事故,应立即启动应急预案,组织人员进行救援。

2. 及时向相关部门报告事故情况,配合相关部门进行调查处理。

六、注意事项1. 作业人员应严格遵守操作规程,不得酒后作业。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底

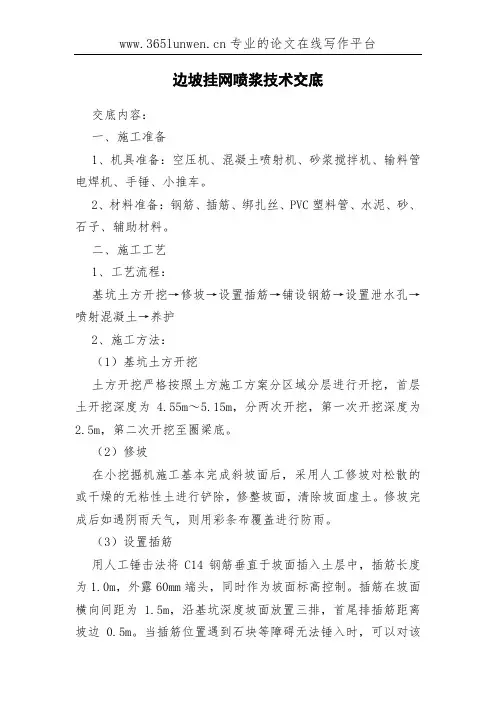

专业的论文在线写作平台
边坡挂网喷浆技术交底
交底内容:
一、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。

2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。

二、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为 4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。

(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。

修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。

(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。

插筋在坡面横向间距为 1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。

当插筋位置遇到石块等障碍无法锤入时,可以对该。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
被交底人员签名
5、安全文明施工
1、操作人员必须佩戴好安全帽,安全带及安全绳,并配有防滑鞋。严格执行安全技术操作规程和有关安全生产规范规定。
2、对所有进场的施工人员进行入场安全教育及针对本工种安全操作规程的教育,并建立个人安全教育卡片。
3、配置专人负责安全生产工作,发现违章现象及时阻止。
4、机2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
技术交底记录TJ1.5
工程名称
紫金(建邺)科技创业特别社区一期工程AB地块
施工单位
喷浆队伍
交底部位
AB地块
工序名称
基坑边坡喷浆
交底提要:
基坑、边坡、喷射混凝土
交底内容:
1、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。

放坡挂网喷浆安全技术交底模板

放坡挂网喷浆安全技术交底模板

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、交底日期:[填写交底日期]四、分部分项名称:放坡挂网喷浆施工五、交底人姓名及职务:[填写交底人姓名] [填写职务]六、交底内容:1. 施工前准备- 施工人员必须接受安全技术培训,了解并掌握相关操作规程。

- 施工现场应设置明显的安全警示标志,确保施工区域安全。

- 检查施工设备和材料,确保其符合安全要求。

2. 施工工艺及要求- 根据设计图纸和规范要求,进行放坡挂网喷浆施工。

- 挂网应采用符合规定的金属网,锚杆规格应符合设计要求。

- 喷浆材料应选择合格产品,确保喷浆层厚度均匀。

3. 安全注意事项- 施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。

- 施工过程中,注意高空作业安全,防止坠落。

- 上下作业时,必须设置安全防护设施,防止物体打击。

- 施工现场严禁酒后作业,禁止违章操作。

4. 施工过程中可能出现的安全隐患及应对措施- 坍塌风险:加强边坡监测,发现异常情况立即停止施工,并采取应急措施。

- 高空坠落风险:设置安全网、安全带等防护设施,确保作业人员安全。

- 物体打击风险:限制施工区域,确保非施工人员远离危险区域。

- 电气安全风险:施工现场禁止使用非绝缘工具,防止触电事故。

5. 应急处理- 发生安全事故时,立即启动应急预案,采取有效措施进行处置。

- 及时上报相关部门,并配合事故调查。

七、验收标准- 施工完成后,应按照设计要求进行验收,确保工程质量符合规范。

- 验收合格后方可投入使用。

八、其他事项- 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

- 施工现场应保持整洁,及时清理施工垃圾。

九、签字确认[施工单位代表签字][监理单位代表签字][施工人员签字]十、附件- 放坡挂网喷浆施工安全技术交底记录表- 安全生产责任书请注意,以上模板仅供参考,具体交底内容应根据实际工程情况进行调整。

护坡喷浆技术交底(通用版)

护坡喷浆技术交底(通用版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改护坡喷浆技术交底(通用版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.护坡喷浆技术交底(通用版)一、工程概况金居.东城新天地项目一期1#-5#楼,主建筑最高18层,地下1层。

坑底标高-5.3m。

二、施工准备1.施工班组根据本技术交底的内容及要求,合理配备人力资源,确保满足施工要求。

2.根据施工现场的具体情况,挖好基坑边、修好排水沟,作到大雨后无阻塞、漫流、基坑四周完好,道路畅通。

3.喷浆施工所需材料应提前准备,并保证进场材料满足质量要求,以免因材料问题影响工程质量及进度。

4.施工所需机具应提前准备及保养,确保施工需要。

三、施工方法1.工艺流程:土方开挖→修整坡面→挂网→泄水孔设置→喷射混凝土坡面→重复施工至完成。

2.施工方法和技术要求2.1、挖土采用分层分段开挖,施工人员现场派专人指挥。

确定好最后出土口后,再将土回填,表面砼硬化或铺好路基板,以利于出土。

施工中严禁超挖,挖土机开挖长度、深度应服从护坡支护的要求。

基本要求为:基坑分段分层开挖,分段长度不得大于100m,分层深度不超过土钉设置位置标高面以下2m。

2.2、修边坡修整坡面:本工程采用机械挖土,辅以人工修坡,允许误差控制在±50?L。

2.3、注浆注P.O32.5级普通硅酸盐水泥纯水泥浆,水灰比为0.5,必要时掺早强剂,掺量根据早强剂性能定。

注浆量根据实际情况调整,均匀两次注浆,设计要求每延米平均消耗水泥不得少于30Kg,注浆时注意控制注浆压力。

边坡喷浆挂网安全技术交底模板

边坡喷浆挂网安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体位置]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、施工内容1. 边坡喷浆:采用喷射混凝土对边坡进行加固。

2. 挂网:在边坡表面铺设钢丝网,以增强边坡的稳定性。

三、施工安全注意事项1. 人员安全(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品。

(2)高空作业人员必须系好安全带,确保安全。

(3)严禁酒后作业、疲劳作业。

2. 施工机械安全(1)施工机械必须定期检查、保养,确保设备安全可靠。

(2)操作人员必须熟悉设备性能,严格按照操作规程进行操作。

(3)机械操作过程中,注意防止机械伤害。

3. 施工材料安全(1)材料存放要整齐有序,避免杂乱无章。

(2)材料堆放高度不得超过规定高度,防止倾倒。

(3)易燃易爆材料要远离火源,严禁烟火。

4. 施工环境安全(1)施工现场要保持通风良好,确保空气质量。

(2)施工现场地面要平整,防止人员滑倒。

(3)施工现场应设置警示标志,提醒人员注意安全。

四、施工技术要求1. 喷浆作业(1)喷射混凝土前,对边坡进行清理,确保表面平整。

(2)喷射混凝土厚度应符合设计要求,不得过厚或过薄。

(3)喷射混凝土应分层进行,每层厚度不宜超过40mm。

(4)喷射混凝土应均匀,无遗漏。

2. 挂网作业(1)挂网前,对边坡进行清理,确保表面平整。

(2)挂网应与边坡表面贴合紧密,不得有松动。

(3)挂网搭接长度应符合设计要求,搭接处应牢固。

(4)挂网应与锚杆连接牢固,防止脱落。

五、施工质量控制1. 边坡喷浆厚度、强度应符合设计要求。

2. 挂网应平整、牢固,无破损。

3. 施工过程中,加强巡查,发现问题及时整改。

六、应急处理1. 人员伤亡事故:立即停止施工,报告相关部门,采取救治措施。

2. 设备故障:立即停止使用,排除故障,确保设备安全。

3. 环境污染:立即停止施工,采取有效措施,防止污染扩散。

边坡挂网喷锚施工安全技术交底

边坡挂网喷锚施工安全技术交底

安全技术交底书
单位/单体工程名称:XXXXXXXXXXXX项目共5页
挂网喷浆位置大样图
钢筋平面布置图
钢筋侧面布置图
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。

泄水孔设置完成后用专业胶带对孔口进行包裹保护。

(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。

碎石最大粒径不超过15mm,砂为中粗黄砂。

插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。

喷射混凝土作业应采用分段,分层依次进行。

喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。

喷射速度要适当,以便于混凝土的压实。

喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。

喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。

(7)养护:喷射混凝土终凝2h后,应及时喷水养护。

4、质量控制要点
接受人:。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
(7)混凝土灌注完毕后,应按有关规定进行养护。墙背回填应在挡土墙砼的强度达到设计强度的70%才能够进行填土;墙后填土应分层夯实,并满足挡土墙设计参数要求。反滤层应在填筑过程中及时施工。
(8)扶壁式挡土墙混凝土浇筑应均质密实、平整,无蜂窝麻面,不漏筋、无缺损、不露筋骨,强度符合设计要求。
(9)扶壁式挡土墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。
(3)扶壁式挡土墙采用两次浇筑,承台和墙身分开浇筑,并预埋好连接钢筋,且连接处混凝土应凿毛,并清洗干净。
(4)扶壁式挡土墙的墙身几何尺寸要符合设计要求,
(5)挡墙的钢筋保护层厚度要满足设计要求,
(6)扶壁式挡土墙地面以上0.30m处每隔1.5m上下左右交错设置泄水孔,按梅花形交错布置,泄水孔采用Φ50mm圆形PVC管;墙背设5cm厚塑料排水片材反滤层,防止泄水孔淤塞,泄水孔设置不得使其旁边的钢筋外露。在最低排泄水孔下部设置C40混凝土隔水层并与墙身同时浇筑。
5.支架搭设
1)支架宜采用标准化、系列化、通用化的构件拼装,支架的接头尽量减少,相邻立柱应尽量设在同一水平面上。
2)模板支架的拆除应遵循先支后拆、后支先拆的原则,严禁抛扔。
3)模板支架拆除后,应维修整理、分类存采用Φ50mmPVC管,在安装时,可通过钢筋对PVC管进行固定,对于墙面板方向的泄水孔,要使PVC管与正面模板接触紧密,PVC管的端面要形成相应的斜面,保证在浇筑砼的过程中PVC管周围不会漏浆,使面板光滑、平整。PVC管管口利用胶布进行密封。
(10)扶壁式土墙扶壁模板对拉螺栓内侧焊接在主筋上,外用外用钢管架加固,间距不得大于20cm。
(11)挡土墙的墙体达到设计强度的70%以上时,方可进行墙后填料施工。墙后必须回填均匀、摊铺平整,填料1、钢筋控制

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
被交底人员签名
技术交底记录TJ1.5
工程名称
紫金(建邺)科技创业特别社区一期工程AB地块
施工单位
喷浆队伍
交底部位
AB地块
工序名称
基坑边坡喷浆
交底提要:
基坑、边坡、喷射混凝土
交底内容:
1、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。
2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。
2、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
2、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。
(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
被交底人员签名
技术交底记录TJ1.5
工程名称
紫金(建邺)科技创业特别社区一期工程AB地块
施工单位
喷浆队伍
交底部位
AB地块

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。插筋在坡面横向间距为1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。当插筋位置遇到石块等障碍无法锤入时,可以对该根插筋位置进行微调,微调允许值不得大于30cm。
(4)铺设钢筋:
5、安全文明施工
1、操作人员必须佩戴好安全帽,安全带及安全绳,并配有防滑鞋。严格执行安全技术操作规程和有关安全生产规范规定。
2、对所有进场的施工人员进行入场安全教育及针对本工种安全操作规程的教育,并建立个人安全教育卡片。
3、配置专人负责安全生产工作,发现违章现象及时阻止。
4、机械、电气设备由专人操作,维修和定期检查保养。
5、做好施工现场的文明施工,保持场容整洁。
6、喷射过程中,应设专人随时观察土壁变化状况,发现异常必须立即停止喷射,采取安全技术措施,确认安全后,方可继续。
技术负责人
交底人
项目(班组)负责人
注:本记录一式两份,一份交接受交底人,一份存档。交底日期:
技术交底人员签到表
交底名称
交底人
交底地点
交底日期
被交底班组
2、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。
(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(7)养护:喷射混凝土终凝2h后,应及时喷水养护。
3、质量控制要求
1、钢筋控制
(1)钢筋间距允许偏差±10mm;
(2)钢筋与坡面间距不小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。
2、混凝土控制
(1)混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45;
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。碎石最大粒径不超过15mm,砂为中粗黄砂。插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。喷射混凝土作业应采用分段,分层依次进行。喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。喷射速度要适当,以便于混凝土的压实。喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
被交底人员签名
(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。泄水孔设置完成后用专业胶带对孔口进行包裹保护。
(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。碎石最大粒径不超过15mm,砂为中粗黄砂。插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。喷射混凝土作业应采用分段,分层依次进行。喷射时先将低洼处大致喷平,在往复喷射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。喷射速度要适当,以便于混凝土的压实。喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。
(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。插筋在坡面横向间距为1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。当插筋位置遇到石块等障碍无法锤入时,可以对该根插筋位置进行微调,微调允许值不得大于30cm。
(4)铺设钢筋:
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
5、做好施工现场的文明施工,保持场容整洁。
6、喷射过程中,应设专人随时观察土壁变化状况,发现异常必须立即停止喷射,采取安全技术措施,确认安全后,方可继续。
技术负责人
交底人
项目(班组)负责人
注:本记录一式两份,一份交接受交底人,一份存档。交底日期:
技术交底人员签到表
交底名称
交底人
交底地点
交底日期
被交底班组
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
2、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。

边坡挂网喷浆技术交底

边坡挂网喷浆技术交底
5、做好施工现场的文明施工,保持场容整洁。
6、喷射过程中,应设专人随时观察土壁变化状况,发现异常必须立即停止喷射,采取安全技术措施,确认安全后,方可继续。
技术负责人
交底人
项目(班组)负责人
注:本记录一式两份,一份交接受交底人,一份存档。交底日期:
技术交底人员签到表
交底名称
交底人
交底地点
交底日期
被交底班组
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。
4、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长度不小于35d。坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。
本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。
被交底人员签名
喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(7)养护:喷射混凝土终凝2h后,应及时喷水养护。
3、质量控制要求
1、钢筋控制
(1)钢筋间距允许小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

边坡挂网喷浆技术交底(通用
版)
Establish a safety production responsibility system. Implement specific work safety divisions, clearly distinguish rewards and punishments, and assign responsibilities to individuals.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0130
边坡挂网喷浆技术交底(通用版)
交底内容:
一、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。

2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。

二、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。

(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。

修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。

(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。

插筋在坡面横向间距为1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。

当插筋位置遇到石块等障碍无法锤入时,可以对该根插筋位置进行微调,微调允许值不得大于30cm。

(4)铺设钢筋:
插筋完成后进行钢筋铺设,钢筋规格为C6间距250mm(双向),并用12#绑扎丝进行绑扎,钢筋与坡面间距20~30mm,钢筋搭接长
度不小于35d。

坡顶、坡底部位钢筋向上、向下外翻约500mm宽,并用插筋固定,钢筋铺设完成后与插筋绑扎固定。

本工程设计插筋间距过大,考虑钢筋的固定效果及安全性,应在插筋与钢筋节点处增设7字型锁定筋,锁定筋用C6钢筋制作即可,长度0.3m,垂直坡面锤入坡面土体。

锁定筋、插筋与钢筋节点处需用12#绑扎丝绑扎牢固。

(5)设置泄水孔:
钢筋铺设完成后,在坡面坡中的位置,每隔2.0m设置一个泄水孔,泄水孔用Ф75PVC塑料管制成。

泄水孔设置完成后用专业胶带对孔口进行包裹保护。

(6)喷射混凝土:
喷射砼强度为C20,设计厚度为60㎜,混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45(重量比),水灰比不宜大于0.45。

碎石最大粒径不超过15mm,砂为中粗黄砂。

插筋外露60mm同为设计边坡喷射混凝土的厚度,可以用来控制喷浆厚度。

喷射混凝土作业应采用分段,分层依次进行。

喷射时先将低洼处大致喷平,在往复喷
射;混凝土分段施工时,上次喷混凝土应预留斜面,斜面宽度为200mm~300mm,斜面上需用压力水冲洗润湿后再行喷射混凝土。

喷射速度要适当,以便于混凝土的压实。

喷射时使喷头与受喷面间保持适当距离,间距宜为0.6~1.0m,喷头与受喷面应保持垂直,以便获得最大压实和最小回弹,确保喷射混凝土的质量。

喷射混凝土完成后如遇阴雨天气,则用彩条布覆盖进行防雨。

(7)养护:喷射混凝土终凝2h后,应及时喷水养护。

三、质量控制要求
1、钢筋控制
(1)钢筋间距允许偏差±10mm;
(2)钢筋与坡面间距不小于20mm;
(3)钢筋、插筋及锁定筋之间连接牢固。

2、混凝土控制
(1)混凝土配合比为水泥:砂:石粉:水=1:2:2:0.45;
(2)喷射砼平均厚度及检查点数的60%以上大于60mm;
(3)喷射混凝土最小厚度不小于60mm;
(4)喷射混凝土终凝2h后,应对及时喷水养护;
(5)喷射混凝土表面应密实、平整,无裂纹、脱落、漏喷、露筋、空鼓和渗漏水,插筋头无外露。

四、成品保护
对上一道工序已完成的钢筋加以保护,严禁破坏;对现场已有的建筑点位和监测点位加以保护,严禁破坏;严禁野蛮施工,对现有土质的破坏;施工过程中,注意保护监测点。

五、安全文明施工
1、操作人员必须佩戴好安全帽,安全带及安全绳,并配有防滑鞋。

严格执行安全技术操作规程和有关安全生产规范规定。

2、对所有进场的施工人员进行入场安全教育及针对本工种安全操作规程的教育,并建立个人安全教育卡片。

3、配置专人负责安全生产工作,发现违章现象及时阻止。

4、机械、电气设备由专人操作,维修和定期检查保养。

5、做好施工现场的文明施工,保持场容整洁。

6、喷射过程中,应设专人随时观察土壁变化状况,发现异常必
须立即停止喷射,采取安全技术措施,确认安全后,方可继续。
