变电站工程施工现场关键点作业安全管控措施.doc
变电站施工安全管理及风险控制方案(DOC 33页)
批准: 年 月 日 技术审核: 年 月 日 安全审核: 年 月 日 编写: 年 月 日虎峪110kV 变电站北京市朝阳田华建筑集团公司 2014年07月06日目录1.概述......................................... 错误!未定义书签。
1.1编制目的................................ 错误!未定义书签。
1.2编制依据................................ 错误!未定义书签。
1.3工程概况................................ 错误!未定义书签。
2.安全目标..................................... 错误!未定义书签。
2.1安全管理目标............................ 错误!未定义书签。
2.2环境保护及水土保持目标 .................. 错误!未定义书签。
2.3文明施工目标............................ 错误!未定义书签。
3安全管理机构及职责........................... 错误!未定义书签。
3.1保证机构................................ 错误!未定义书签。
3.2安全职责................................ 错误!未定义书签。
4施工安全管理措施............................. 错误!未定义书签。
4.1作业人员基本条件........................ 错误!未定义书签。
4.2安全管理制度和台账 ...................... 错误!未定义书签。
4.3专项施工安全方案........................ 错误!未定义书签。
4.4施工机械管理............................ 错误!未定义书签。
变电站起重作业施工关键点作业安全管控措施

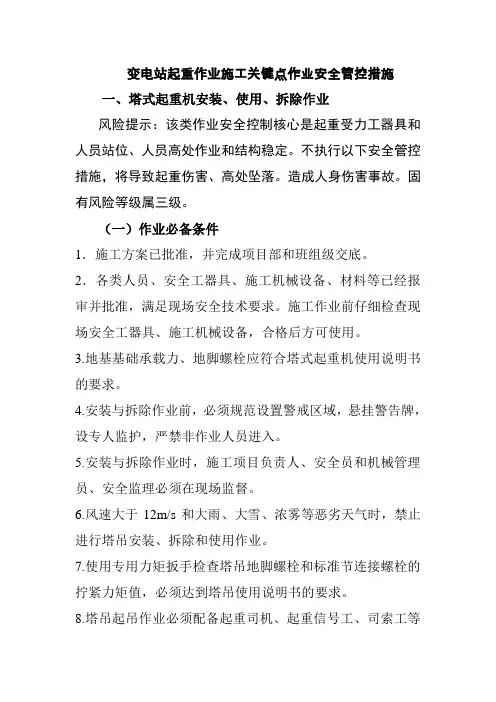

变电站起重作业施工关键点作业安全管控措施一、塔式起重机安装、使用、拆除作业风险提示:该类作业安全控制核心是起重受力工器具和人员站位、人员高处作业和结构稳定。
不执行以下安全管控措施,将导致起重伤害、高处坠落。
造成人身伤害事故。
固有风险等级属三级。
(一)作业必备条件1.施工方案已批准,并完成项目部和班组级交底。
2.各类人员、安全工器具、施工机械设备、材料等已经报审并批准,满足现场安全技术要求。
施工作业前仔细检查现场安全工器具、施工机械设备,合格后方可使用。
3.地基基础承载力、地脚螺栓应符合塔式起重机使用说明书的要求。
4.安装与拆除作业前,必须规范设置警戒区域,悬挂警告牌,设专人监护,严禁非作业人员进入。
5.安装与拆除作业时,施工项目负责人、安全员和机械管理员、安全监理必须在现场监督。
6.风速大于12m/s和大雨、大雪、浓雾等恶劣天气时,禁止进行塔吊安装、拆除和使用作业。
7.使用专用力矩扳手检查塔吊地脚螺栓和标准节连接螺栓的拧紧力矩值,必须达到塔吊使用说明书的要求。
8.塔吊起吊作业必须配备起重司机、起重信号工、司索工等特种作业人员。
9.钢丝绳、卡环、吊钩等均应符合《起重机械吊具与索具安全规程》LD48的要求。
10.塔吊使用前必须对安全装置进行检查。
安全装置失灵时不得起吊。
11.上述措施完成后,由作业负责人办理《安全施工作业票B》,施工项目部审核签发。
监理人员现场检查确认后,在作业票中签字,同意开始作业。
(二)作业过程安全管控措施1.作业负责人站班会上通过读票方式进行安全交底,并随机抽取3至5名施工人员提问,清楚后开始作业。
2.作业过程中,作业负责人、监理人员按照作业流程,逐项确认风险控制专项措施落实,同时在《每日执行情况检查记录表》中检查记录表中签字确认。
3.塔吊金属结构、电气设备的外壳等均应明显可靠接地。
4.塔吊安装高度超过最大独立高度时,应按照使用说明书要求安装附着装置。
5.塔吊起重量定额必须大于所起吊的物件荷载的1.25倍。
输变电工程现场关键点作业安全管控措施
输变电⼯程现场关键点作业安全管控措施
输变电⼯程现场关键点作业安全管控措施
(⼀)根据下周存在⼈⾝伤害风险的作业安排,制定现场抽查计划,确定检查重点以及检查责任⼈,深⼊作业现场抽查关键点作业安全管控措施的落实情况及记录卡的执⾏情况,同时对留存记录卡进⾏核查。
出具检查报告,根据检查情况,对存在的问题出具整改通知单并跟踪整改。
(⼆)全⾯掌握“三跨”、变电站改扩建邻近带电作业、地下变电站及电缆隧道⼯程深基坑开挖等⼯程项⽬进展情况,执⾏“输变电⼯程三级及以上施⼯安全风险管理⼈员到岗到位要求”,适时开展关键点作业安全管控措施的监督检查。
四级风险作业时建管单位有关⼈员现场检查施⼯作业风险控制专项措施的执⾏情况,并在每⽇执⾏记录表中签字。
(三)结合⼯程质量监督检查⼯作,在变电站设备安装前、输电线路⼯程杆塔组⽴前和架线前等关键环节,对各参建单位转序验收⼯作进⾏同步监督检查,对验收把关不到位的单位进⾏点评通报、跟踪整改。
(四)对“现场施⼯管理混乱,拒不整改或多次整改仍达不到要求”、“安全⽂明施⼯费挪作他⽤”的施⼯单位,或履责不到位的监理单位予以停⼯整顿、通报批评,对有关⼈员提出撤换、清除现场的建议。
(五)对施⼯⽅案编制与现场实际不符的,追究编制⼈员及审核、审批⼈员的责任;对施⼯⽅案执⾏不严格的,追究施⼯负责⼈、监督管理⼈员及监理⼈员的责任。
(六)对违反规定与要求的施⼯承包商,责令其改进或停⼯整顿,依据施⼯合同进⾏考核。
对“输变电⼯程施⼯现场关键点作业安全管控措施”落实不到位、存在问题拒不整改的分包商、分包商项⽬经理及主要管理⼈员、分包⼈员清除出场,并报告省公司,提出永久禁⼊建议。
变电站施工安全管控措施

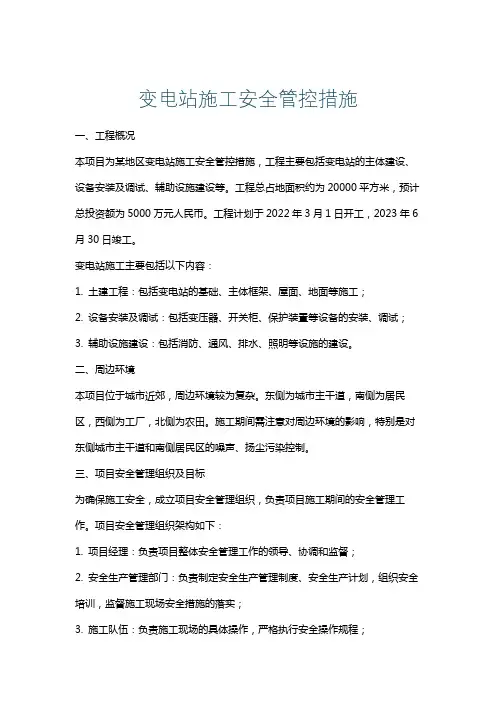

变电站施工安全管控措施一、工程概况本项目为某地区变电站施工安全管控措施,工程主要包括变电站的主体建设、设备安装及调试、辅助设施建设等。
工程总占地面积约为20000平方米,预计总投资额为5000万元人民币。
工程计划于2022年3月1日开工,2023年6月30日竣工。
变电站施工主要包括以下内容:1. 土建工程:包括变电站的基础、主体框架、屋面、地面等施工;2. 设备安装及调试:包括变压器、开关柜、保护装置等设备的安装、调试;3. 辅助设施建设:包括消防、通风、排水、照明等设施的建设。
二、周边环境本项目位于城市近郊,周边环境较为复杂。
东侧为城市主干道,南侧为居民区,西侧为工厂,北侧为农田。
施工期间需注意对周边环境的影响,特别是对东侧城市主干道和南侧居民区的噪声、扬尘污染控制。
三、项目安全管理组织及目标为确保施工安全,成立项目安全管理组织,负责项目施工期间的安全管理工作。
项目安全管理组织架构如下:1. 项目经理:负责项目整体安全管理工作的领导、协调和监督;2. 安全生产管理部门:负责制定安全生产管理制度、安全生产计划,组织安全培训,监督施工现场安全措施的落实;3. 施工队伍:负责施工现场的具体操作,严格执行安全操作规程;4. 监理单位:负责对施工现场的安全管理进行监督检查,确保施工安全。
项目安全管理目标如下:1. 实现安全生产,确保施工过程中无重大安全事故发生;2. 保障施工现场周边环境的安全,减少对周边环境的影响;3. 提高全体员工的安全意识,营造良好的安全生产氛围;4. 遵守国家及地方安全生产法律法规,确保项目合规合法。
四、施工方案为确保变电站施工的顺利进行和施工安全,特制定以下施工方案:1. 施工流程- 土建工程:先进行场地平整、基础施工,然后进行主体框架施工,最后进行屋面、地面等施工;- 设备安装及调试:在土建工程完成后,按照设备安装图纸进行设备安装,然后进行调试;- 辅助设施建设:与主体工程同步进行,确保变电站正常运行所需的各种辅助设施建设。
变电站工程中安装施工的安全质量管理措施
变电站工程中安装施工的安全质量管理措施在变电站工程的施工过程中,安全和质量可谓是最重要的“命根子”。
试想一下,如果变电站的安装施工出了问题,别说电力供应了,连带周围的居民都会坐不住了,尤其是在大风大雨的时候。
说白了,电力这种事儿就是需要稳稳当当的,不容得一点点闪失。
要想确保施工过程中的安全和质量,我们就得从头到尾都不能掉以轻心,得把每个细节都抓得紧紧的,像拿着自己的命一样。
咱们得从工人入场开始说起。
大家知道的,工人是最重要的“执行者”,没有他们,光说不练啥都做不成。
所以,工人进场前,必须得做好充分的安全培训。
这培训可不是走个过场、打一打卡那么简单的事儿,而是要让每一个工人都知道自己在干啥,尤其是危险的环节。
比如高空作业,大家都知道高空坠物可是让人“闻风丧胆”的事儿,一不小心就可能酿成大祸。
所以,安全带得系好,头盔得戴上,所有防护措施都得按规程来。
可以说,这些看似简单的措施,是保障工人生命安全的“定海神针”。
说到这里,施工现场的安全管控就变得尤为重要了。
咱们不能让现场的“随意性”占了上风,现场一旦乱了套,那可真是祸从天降。
每个施工队伍要有专门的负责人,专门的安全员。
这些人不单单是看个表面功夫,最重要的是要从源头上杜绝隐患,做好每一步的安全措施。
例如,电气设备的安装,线缆的铺设,这些环节一旦操作不当,后果不堪设想。
至于施工中使用的机械设备,那就更是大有讲究了。
机械设备的日常检查和维护也是极为重要的,发现故障及时排除,不能拖拖拉拉,谁也不希望因为一台小小的设备出了问题,导致整个工地停工。
安全检查一定不能“过得去”,而是要“过得硬”。
每一项检查,都得有实实在在的依据,不能敷衍了事,毕竟,人的生命安全可不是儿戏。
接下来说质量管理,这个话题也不能马虎。
说实话,变电站的工程质量关乎着整个电力系统的稳定。
没有好的质量保障,万一出现问题,不仅工程要返工,甚至可能导致大范围的电力中断,那时候影响可大了。
所以,施工质量得严格把关,从原材料到施工工艺,每一个环节都不能含糊。
变电站工程施工现场关键点作业安全管控措施
变电站工程施工现场关键点作业安全管控措施引言随着我国电力事业的发展,变电站建设逐渐成为一个日益重要的领域。
为确保变电站建设安全、高效进行,施工现场需要进行关键点作业安全管控措施的制定与实施。
这不仅是保障施工人员安全的需要,也是确保变电站工程质量的关键举措。
相关法规和标准在变电站建设施工过程中,各层级管理部门和施工企业要严格按照国家相关法规和标准执行。
主要法律法规和标准如下:1.中华人民共和国安全生产法2.工程建设项目安全生产管理办法3.国家标准《建筑工程施工现场安全技术措施规范》在变电站施工管理中,以上法规和标准是制定关键点作业安全管控措施的基础,在实践中要贯彻落实。
主要关键点作业变电站施工中的关键点作业主要包括以下几个方面:1.吊装作业2.输电线路架设作业3.充油作业4.绝缘子安装作业这些关键点作业不仅需要专业的工程技术支持,也需要严格的安全管理措施。
管控措施在变电站施工管理过程中,需采用以下措施来确保关键点作业安全:1.制定作业安全方案和风险评估报告,提前制定好紧急情况处理方案,保证施工安全和顺利开展;2.参与人员必须经过相关的安全培训,并备有相应证件;3.指定施工现场安全管理人员,负责现场安全监督,及时发现和处理安全隐患;4.进行定期安全检查和隐患排查,及时进行整改处理;5.做好现场必要的安全防护措施,如安装安全网和安全带等;6.严格控制场内车辆和人员,确保工作区域内物品、设备符合安全要求,建立岗前安全“三同时”制度。
关键点作业安全管控措施是变电站施工现场不可或缺的环节。
只有在科学监测和控制下,才能实现变电站施工过程的安全、高效、顺利进行。
各级管理部门和施工企业要全面贯彻法规和标准,根据实际情况制定安全管理措施,加强和改进关键点作业的安全管理,确保变电站工程建设的高质量、高标准完成。
变电站工程及关键部位质量控制措施
变电站工程及关键部位质量控制措施(1)基础开挖施工质量土方开挖:1)基础开挖前,总工程师及施工技术员仔细研究施工图及相关技术资料,对施工作业人员进行技术交底;测量人员根据设计图纸进行测量放样,确定开挖轴线、边线和开挖深度、开挖坡度等。
2)为了减少机械开挖对建基面的破坏及确保建基面完整,预留20cm~30cm 作为人工开挖修整层,并且注意边坡稳定。
3)基础开挖过程中配置足够数量和容量的抽水机进行排水,保证建基面平整、干净。
4)开挖过程中密切注意出现的各种情况并做好记录,以便及时采取措施进行处理。
石方开挖:1)采用控制爆破及预留保护层开挖等施工技术,控制单孔药量及最大一段起爆药量,确保开挖界面平整,减少超欠挖。
2)爆破前根据实际地形及地质情况精心进行爆破设计,在现场进行爆破试验,然后根据现场试验成果进行爆破参数的调整。
3)严格按经试验确定的爆破方案进行钻孔、装药、连网。
钻孔孔位先用测量仪器定点和放线再钻孔;孔深及角度控制在规范规定范围内。
4)做好爆破场地平整工作,以确保钻机在良好的环境下施工,保证孔位和角度的准确。
5)每次爆破后,对爆破效果作出评价,并采用仪器测定爆破对岩体完整性的影响(岩体声波测试),及时对爆破参数进行适当调整,以确保基岩不受爆破震动破坏。
6)爆破开挖至接近建基面最后一层时,预留20~30cm作为人工撬挖修整层确保建基面岩体完整。
基础开挖完成后,进行以下内容的检查和测试:a、开挖基底高程校核;b、开挖基底尺寸校核;c、开挖坡度校核及其稳定性测试;d、轴线位置校核;e、建基面稳定性测试;f、基础承栽能力的测试。
对上述各项检测项目如有不符合设计要求的,进行返工,直至符合设计要求为止,验收完后应抓紧进行下一工序施工,若不能立即施工,作好基面防护工作。
(2)砖体砌筑和装修施工质量保证措施1)砖体砌筑:砌筑前,重新测量放出砖体各边砌筑边线、中心线及控制线墨线。
将砖浇水充分湿润并将基层清理干净。
变电站换流站关键点作业施工现场管控措施
VS
档案更新
随着设备的运行和变化,及时更新档案内 容,确保档案的准确性和完整性。
05
环境管控措施
施工现场环境整治
01
施工前对现场进行全面检查,确保现场整洁、无杂 物,为作业创造良好的环境基础。
02
定期对施工现场进行清理,保持现场整洁,防止杂 物影响作业安全。
03
合理规划施工现场布局,确保作业区域与非作业区 域划分清晰,减少交叉作业和安全隐患。
变电站换流站施工现场涉及到高 压电和直流电,一旦发生触电事
故,后果严重。
高处坠落风险
在变电站换流站施工中,涉及到高 处作业的情况较多,如不及时采取 防护措施,容易发生高处坠落事故 。
机械伤害风险
施工现场使用的机械设备如不按规 定操作或维护不当,易造成机械伤 害事故。
03
人员管控措施
人员准入管理
建立严格的准入制度
变电站换流站关键点作业施 工现场管控措施
汇报人:
2024-01-06
目录
• 引言 • 关键点作业施工现场概述 • 人员管控措施 • 设备管控措施 • 环境管控措施 • 安全管控措施 • 总结与展望
01
引言
目的和背景
01
确保施工安全
随着电力行业的快速发展,变电站换流站建设规模不断扩大,施工现场
安全问题日益突出。为了保障施工人员的生命安全和设备的正常运行,
02
关键点作业施工现场概述
施工现场的特点
作业环境复杂
变电站换流站施工现场涉及高压设备 、复杂线路和精密仪器,作业环境复 杂,需要严格的安全措施和操作规程 。
高风险作业
作业难度高
变电站换流站施工需要专业技术人员 进行操作,对施工人员的技能和经验 要求较高。
变电站换流站关键点作业施工现场管控措施
变电站换流站关键点作业施工现场管控措施变电站换流站是繁忙的施工现场,为了确保安全和顺利完成工程,需要采取一系列的管控措施。
1. 安全措施
在现场施工之前,应当严格遵守安全规定。
工人应当检查和穿戴相应的工作服、工作靴和安全帽等必要的安全装备。
必须设置告示牌和警示标志来表明施工现场的危险区域。
此外,现场应当为卫生间、洗手间等生活设施提供,确保工人能够得到合适的休息和保护。
2. 管理措施
为了确保现场施工管理的有序进行,需要仔细设计并实施现场安全计划。
计划应当包括现场设备的维护和保养,以及施工期间的安全及健康保障。
开工前,应当设计一个施工平面图以便确定分配到每个区域的工作内容和职责,并建立相应的工作队伍。
3. 现场控制措施
在现场施工过程中,采用各种措施对人员、设备和环境保护进行管控。
应当对现场的施工制度进行严格执行,并确保施工现场的干净和安全。
为了防止现场产生垃圾、危险物质和废弃物,应当设置特定的容器进行分类收集。
4. 职业健康措施
现场施工通常是一项高风险的工作,由于不同工艺的工作方式不同,可能会有许多物质释放到空气中,工人接触到这些物质后会
感到不安全。
因此,需要进行各种安全防护,包括穿戴密闭式防护
装备、规定工人穿戴防尘口罩等等。
在施工前,应当检查和清理某
些特定区域,这对于减少员工接触有害物质的风险非常重要。
变电站换流站工程的施工现场管控措施应当从安全、管理、现
场控制和职业健康等方面综合进入,确保施工高质量,安全且高效。
施工安全管控措施(变电)
1 概述 (1)1.1 编制目的 (1)1.2 编制依据 (1)1.3 工程概况、安全管控组织机构及职责 (3)1.3.5安全管理主要职责 (4)2 安全管理制度和台帐 (5)3 作业人员管理措施 (7)3.1作业人员准入管理措施 (7)3.2作业人员现场培训措施 (8)3.3作业人员行为管理措施 (9)4 施工机械及工器具管理措施 (10)4.1施工机械及工器具准入管理措施 (10)4.2施工机械及工器具过程管理措施 (11)5施工技术管理措施 (12)5.1施工方案编制及交底 (12)5.2安全文明施工管理 (15)6 施工安全风险管理措施 (21)6.1施工安全风险初勘及复测 (22)6.2 施工安全风险分级控制措施 (23)7 环境保护及水土保持措施 (26)7.1 防止大气污染 (26)7.2 防止水土污染和水土保持 (27)7.3 防止噪声污染 (27)8分包安全管理措施 (27)8.1 分包队伍安全管控措施 (27)8.2 分包人员安全管控措施 (28)9应急管理措施 (29)9.1应急处置方案 (29)9.2突发事件处置 (30)10安全检查及隐患排查 (30)10.1安全检查 (30)10.2安全隐患排查 (31)11信息管理 (32)附表一:***变电站工程《三级及以上施工安全风险识别、评估清册》 (33)1 概述1.1 编制目的为规范和指导***变电站工程安全文明施工及安全管控管理,明确岗位职责,实行绿色施工,做好环境保护,按照“安全制度执行标准化、安全设施标准化、个人安全防护用品标准化、现场布置标准化、作业行为规范化和环境影响最小化”六化的总体要求,保障作业人员和设备财产安全,实现工程安全目标,针对本工程的特点,特制定本方案。
1.2 编制依据1.3 工程概况、安全管控组织机构及职责1.3.1 工程基本情况工程名称:***变电站工程电气安装单位在本扩建工程施工中,工作地点主要有T013设备区域、GIL设备区域、HGIS设备区域、高压电抗器设备区域,扩建区域较为分散。
变电站工程施工现场关键点作业安全管控措施
变电站工程施工现场关键点作业安全管控措施1.风险评估与管控:在施工前进行全面的风险评估,确定可能出现的安全风险以及必要的防范措施。
针对不同的关键点作业,制定专门的安全操作规程,并进行适时的管控,确保施工现场的安全。
2.严格的安全操作规程:针对不同类型的关键点作业,制定详细、准确的操作规程,明确工作程序、注意事项、安全要求等,以保证施工过程中每个环节的安全。
3.落实安全培训与考核:对参与关键点作业的工作人员进行全面的安全培训,确保其具备必要的操作技能和安全意识。
定期进行安全考核,及时纠正和完善工作人员的操作不规范或存在的安全隐患。
4.设立明确的警示标识:在关键点作业区域设立明显的警示标识,如高压区域、高危区域等,以提醒工作人员注意安全,并设置禁止通行标识,指示非关键人员不得进入相关区域。
5.配备个人防护装备:工作人员必须配备并正确使用个人防护装备,如安全帽、工作服、防护眼镜、防护手套等,在作业过程中保护自身安全。
6.施工现场交通管理:严格管理施工现场的交通,确保施工道路畅通无障碍,并设置交通标志和警示标识,以防止车辆与行人的碰撞事故发生。
7.设立安全防护设施:根据关键点作业的实际需要,设置必要的安全防护设施,如围栏、护栏、防护网等,保护施工人员的安全。
9.加强施工现场管理:建立健全的施工现场管理体系,实施责任到人,确保各项安全措施的有效落实;同时,加强对施工员工的管理和监督,规范行为,防止违章作业。
10.定期安全检查与隐患排查:定期组织安全检查与隐患排查,及时发现和解决存在的安全隐患,消除作业风险。
以上是变电站工程施工现场关键点作业安全管控措施的一些建议,通过严格执行这些措施,可以最大限度地保障变电站工程施工现场关键点作业的安全。
变电站项目工程施工现场关键点作业安全管控措施
变电站项目工程施工现场关键点作业安全管控措施在变电站项目工程施工现场,作业安全是至关重要的。
以下是一些关键的安全管控措施:1.建立完善的安全管理体系:项目施工单位应建立并执行安全管理体系,明确负责人和责任,制定相应的规章制度、操作规程和安全管理手册。
2.严格质量管理:按照规范和标准进行施工,保障设备和工程质量,防止由于施工质量问题引发安全事故。
3.分工明确,责任到位:明确每个作业环节的责任区域和责任人员,确保所有作业人员清楚自己的任务和权限。
4.安全培训和教育:对新员工进行入职培训,对现场工作人员定期进行安全教育和培训,提高他们对安全问题的认识和应对能力。
5.现场安全管理人员:设立专职安全管理人员,负责现场的安全管理和监督,及时纠正和处理违规行为。
6.安全设施和防护措施:现场应设置明显的安全警示标志和警示标识,并配备必要的安全设施和防护设备,如安全帽、防护鞋、护目镜等。
7.管理人员的考核和奖惩制度:建立安全责任制度,规定项目施工中出现的安全问题应由相关责任人负责,加强对施工人员的安全意识培养。
8.严格施工作业流程:制定施工作业计划和工序,明确作业人员的操作规范和流程,避免疏漏和重复作业,确保施工效率和安全。
9.危险源管理:对现场可能存在的危险源进行排查和评估,采取相应的防范和控制措施,如安装防护栏杆、设置安全警示线等。
10.安全意识和应急救援措施:加强安全意识培养,提高工作人员的应对能力,制定应急救援预案,确保万一发生安全事故能做到及时有效的处理和救援。
11.监督和检查:建立监督和检查机制,对施工现场进行定期检查和复核,及时发现和纠正安全隐患,确保施工现场的安全稳定。
12.安全防护意识培养:通过组织安全培训、警示教育和示范演练等方式,提高工程人员的安全防护意识,加强习惯性安全行为。
总之,变电站项目工程施工现场关键点作业安全是非常重要的,只有充分重视和加强安全管理,才能确保施工现场的安全和稳定。
(一)施工现场关键点作业安全管控措施
(一)施工现场关键点作业安全管控措施明确施工现场关键点作业风险提示、作业必备条件、作业过程安全管控措施,划出关键作业施工安全管理的底线、红线,作为强制性措施。
完成输变电工程施工作业票修订,将施工现场关键点作业安全管控措施纳入施工作业票,明确施工作业任务分工、安全必备条件、技术要点,落实“签字放行”要求,推动管控措施有效落实到作业现场。
启动安全警示教育视频培训教材编制工作,强化一线作业人员安全培训,进一步提高宣贯培训实效。
(二)输变电工程安全责任量化考核意见明确安全管控关键点责任单位和关键人员的量化考核标准,将安全责任落实到单位和个人,实现安全管控责任“对号入座”和量化评价考核;组织省公司根据实际研究制定实施细则,省公司组织所属建管、施工、监理单位制定个人安全责任量化考核奖惩实施细则,逐级抓好落实。
同时,建立两级基建安全责任落实督查及量化考核常态机制,依据督查结果定期对参建单位及关键人员进行量化考核排名,与队伍招标、同业对标、企业负责人考核及个人奖惩挂钩,并建立约谈警示机制,推动安全管控责任落实,确保一级对一级负责。
(三)关于加强线路工程作业层班组建设的指导意见明确线路工程组塔、架线只能劳务分包,劳务分包队伍必须在施工单位作业班组骨干的组织、指挥、监护下开展具体作业,严禁采取专业分包或分包队伍自行施工;同时,明确施工单位线路组塔、架线作业班组骨干配置的最低标准(班长兼指挥、安全员、技术兼质检员)及任职资格,推动施工单位强化技能人才补充、培养和配置。
(四)关于加强线路工程核心劳务分包队伍培育及管控的指导意见明确劳务核心分包队伍准入条件、培育支持政策、择优使用原则,核心劳务分包队伍必须具备长期稳定的技能骨干,施工单位在择优使用、核心人员培养、工程结算等方面出台具体的培养扶持政策,建立互惠共赢的战略合作关系,每年进行核心劳务分包队伍量化评价和动态调整,形成公平竞争态势,推动核心劳务分包队伍逐步成长为业务精干、服务优质的劳务作业专业公司,成为施工单位有力支撑,从机制上杜绝没有核心人员、没有实际作业能力的“皮包分包队伍”进入分包市场,让“干得好、干得多”的队伍“干得更多、干得更好”;明确了施工单位强化核心分包队伍人员“四统一”管理有关要求,强化分包队伍核心人员培训及管理,提升分包队伍业务素质;明确公司各级财务、审计、经法、监察等相关专业强化分包管理的有关要求,确保劳务分包依法合规。
变电站工程施工现场关键点作业安全管控措施
变电站工程施工现场关键点作业安全管控措施引言变电站工程施工是电力行业中重要的一环,需要严格的安全管控以确保工程的顺利进行和施工人员的安全。
本文将介绍变电站工程施工现场的关键点作业安全管控措施,以保障施工人员的安全,减少事故发生的概率。
1. 施工前准备阶段在进入施工现场之前,施工人员需要进行充分的准备工作,以确保施工过程的安全性。
1.1 安全教育培训施工人员应接受必要的安全教育培训,了解变电站工程施工的安全规范和操作流程,熟悉特定工种的安全注意事项。
1.2 施工方案编制针对具体的变电站工程施工项目,编制详细的施工方案,包括安全措施和应急预案,明确工作流程、责任分工以及关键点的作业步骤。
1.3 现场检查与清理在施工开始前,对施工现场进行全面检查,清理可能存在的障碍物和危险物,确保施工现场的安全整洁。
2. 施工过程中的关键点安全管控在变电站工程施工过程中,存在一些关键点作业,需要采取相应的安全管控措施。
2.1 吊装作业在变电站工程中,常常需要进行设备的吊装作业。
为确保吊装作业的安全进行,需要注意以下事项: - 吊装人员必须持有相应的操作资格证书,并熟悉使用吊装机械的操作规程; - 吊装前需进行吊装计划编制,确定吊装方案、安全距离和安全系数; - 在吊装作业现场设置警示标志,并明确各工种之间的责任和沟通方式。
2.2 高处作业在进行高处作业时,施工人员需要特别注意安全,遵循以下安全管控措施: -使用合适的安全防护设备,如安全带、安全网等; - 安装临时工作平台,并确保其稳固可靠; - 高处作业人员必须经过相应的培训,掌握正确的作业方法和安全技能;- 及时清理施工现场的杂物,防止杂物坠落。
2.3 动火作业变电站工程施工中,常常需要进行动火作业。
为保证施工人员和设备的安全,需要遵守以下原则: - 动火前需进行风险评估和热工计算,确定相应的动火条件;- 制定严格的动火管理制度,明确动火作业的流程和责任; - 动火作业现场设置警示标志,限制非作业人员进入; - 使用适当的消防设备和防护措施,确保动火作业的安全性。
5.变电站改造工程现场施工安全管控方案
XXXX 项目变电站改造工程现场施工安全管控方案模板项目名称:项目单位:编制单位:年月日变电站改造工程现场施工安全管控方案一、工程概况:描述变电站概况,工程施工、监理、设计、建设管理单位;主要设备大修改造内容(分一次部分、二次部分、土建部分分别描述)二、现场施工安全管控的组织措施:(一)安全管控组织项目经理:成员:项目管控组织形式:(二)安全管控职责1.安全管控组织在工程现场施工时的安全管理职责。
三、现场安全管控措施(一)现场安全管控基本注意事项(二)主要工序的安全管控编制说明:1.根据《电网设备大修外包工程安全施工管理规定》赣电生〔2011〕1325 号)第五章第 19 条明确规定:“项目管理单位生产技术部应确定具体负责项目管理的生产工区,在工程施工方案审批完成后,生产工区应根据工程施工方案编制工程配套安全管控方案,安全管控方案应明确工程重要管控点、管控责任人和管控职责。
生产工区参与工程安全管控的人员应对工程施工方案和安全管控方案进行记名学习。
安全管控方案应在项目管理单位生产技术部和安监部备案。
”同时根据《关于印发电网设备技术改造工程与大修外包工程安全管控要点的通知》(生技〔2011〕60 号),技术改造外包工程按大修外包工程要求需编制安全管控方案。
2.安全管控方案用于外单位到本单位施工时,本单位专业生产工区对施工方进行的现场管控安排。
即外单位施工才需编写安全管控方案,本单位施工时不需编写安全管控方案。
安全管控方案的执行主体是各级运维检修部相关专业,也可引申至专门成立的业主项目部。
3.为简化各单位管控方案编制工程量,具体编制时,方案模板中的第三部分“现场安全管控措施”拟做成标准模板式,各单位只需根据具体施工方案修改第二部分,明确施工内容、施工时间、管控内容、责任部门(人员)即可,第三部分根据具体管控内容摘录现场管控具体措施。
变电站工程施工现场关键点作业安全管控措施
变电站工程施工现场关键点作业安全管控措施1.人员管理:施工现场必须配备足够数量的专业技术工人,并持有相关证书。
所有施工人员必须按照程序进行培训,并佩戴好相关的个人防护装备,严禁无证上岗。
2.安全培训:施工前必须进行相关的安全培训,包括施工工艺、操作规程、应急救援等方面的培训,确保施工人员具备必要的安全操作知识和技能。
3.安全防护设施:施工现场应配置完善的安全防护设施,包括围栏、护栏、安全带等,确保施工区域与非施工区域的有效隔离,并设置警示标识,提醒人员注意安全。
4.临时用电:施工现场需要大量的电力供应,临时用电设备必须符合相关规范要求,并设置过载保护等装置。
所有临时电源、电线、电缆等必须进行专业检测和接地处理,确保电气安全。
5.高处作业:变电站施工中存在很多高处作业,必须对高处作业人员进行安全培训,确保其具备安全操作能力。
同时,施工现场应设置合适的安全设施,提供稳定的脚手架、安全带等工具。
7.特种作业人员:如需要进行电气焊接、高处起重等特种作业的施工,必须配备具备特种作业许可证和专业技能的人员。
施工现场应设立专门的劳动保护岗位,对特种作业人员进行安全监护和指导。
8.废弃物处理:施工现场会产生各种废弃物,必须按照规定进行分类、封存和正确处理。
严禁将废弃物随意倾倒,以免对环境和施工人员的安全造成威胁。
9.灭火设施:施工现场必须配备合适的灭火设施,包括灭火器、消防栓等。
同时,施工人员必须接受相关的灭火培训,熟知灭火器的使用方法和逃生通道。
10.临时交通管理:施工现场周围的交通管理必须得到妥善安排,确保施工区域与交通区域的有效分隔,并设置交通标志和警示标识,提醒驾驶员注意安全。
总之,变电站工程施工现场的关键点作业安全管控措施包括人员管理、安全培训、安全防护设施、临时用电、高处作业、施工机械、特种作业人员、废弃物处理、灭火设施和临时交通管理等方面,确保施工现场的安全。
变电站(换流站)工程施工现场关键点作业安全管控措施(合订本)
变电站(换流站)工程施工现场关键点作业安全管控措施(合订本)前言在变电站(换流站)工程施工现场,安全始终是第一位的。
本文将针对变电站(换流站)工程施工过程中的关键点作业环节,提供一些安全管控措施,以确保工人和设备的安全。
关键点作业安全管控措施施工前准备工作在施工前需要做好以下准备工作:•制定安全生产计划和方案,明确各环节的安全措施和责任人。
•对施工现场进行区域划分和标识,设置安全警示牌和标志。
•对施工现场进行安全检查,排查潜在的安全隐患。
•做好作业人员的安全培训,确保其了解各项安全规定和操作流程。
施工现场关键点作业安全管控空间作业在进行空间作业之前,必须做好以下安全管控措施:•制定空间作业方案,明确操作流程和安全措施。
•做好空气质量检测,保证在操作期间空气质量符合标准。
•设置有效的警示标志和隔离措施,防止未授权人员进入工作区域。
•操作员必须佩戴适当的防护装备和安全带等设备,严禁单独作业。
高处作业在进行高处作业之前,必须做好以下安全管控措施:•制定高处作业方案,明确操作流程和安全措施。
•做好升降设备的检查,保证其安全可靠。
•做好现场围护措施,设置有效防护措施,防止物体掉落。
•操作员必须佩戴安全带和防护头盔等必要的防护装备,严禁超过安全作业高度的作业。
电气作业在进行电气作业之前,必须做好以下安全管控措施:•制定电气作业方案,明确操作流程和安全措施。
•做好电气设备的检查,保证其安全可靠。
•采取措施隔离及标识已经接近、已经带电设备。
•操作员必须佩戴绝缘手套、绝缘鞋和绝缘工具等必要的防护装备。
起重作业在进行起重作业之前,必须做好以下安全管控措施:•制定起重作业方案,明确操作流程和安全措施。
•做好起重设备的检查,保证其安全可靠。
•做好现场围护措施,设置有效防护措施,防止物体掉落。
•操作员必须根据起重作业需求佩戴相应的安全帽和安全鞋等防护装备。
爆破作业在进行爆破作业之前,必须做好以下安全管控措施:•制定爆破作业方案,明确操作流程和安全措施。
变电站工程施工现场关键点作业安全管控措施
变电站工程施工关键点作业安全管控措施目录变电工程施工现场关键点作业各级安全管控措施一、施工项目部现场关键点作业安全管控措施 (1)二、施工单位现场关键点作业安全管控措施 (2)三、监理项目部现场关键点作业安全管控措施 (3)四、监理单位现场关键点作业安全管控措施 (4)五、业主项目部现场关键点作业安全管控措施 (5)六、建设管理单位现场关键点作业安全管控措施 (6)七、省公司级单位基建管理部门现场关键点作业安全管控措施 (8)施工用电一、供用电系统接火 (9)二、配电箱配置 (10)三、电缆线路配置 (11)四、电动工机具用电 (12)五、办公、生活区域用电 (13)六、发电机的使用和管理 (14)深基坑开挖及人工挖孔桩施工一、深基坑开挖 (15)二、人工挖孔桩施工 (16)三、土石方爆破作业 (18)四、地基强夯施工作业 (19)落地式钢管脚手架搭设与拆除作业一、满堂扣件式钢管支撑架搭设与拆除作业 (20)二、建(构)筑物落地双排扣件式钢管脚手架搭设与拆除作业 (22)变电站混建筑工程模板安装、浇筑、拆除模板安装、混凝土浇筑、拆除 (23)起重作业一、塔式起重机安装、使用、拆除作业 (25)二、A型架构及横梁吊装 (27)三、两台及以上起重机抬吊 (28)四、起重机械临近带电体作业 (30)变电工程施工现场关键点作业各级安全管控措施、施工项目部现场关键点作业安全管控措施(一)组织项目管理人员及专业分包管理人员参加业主项目部组织的风险初勘、交底及会签。
(二)梳理、掌握本工程可能涉及的人身伤亡事故的风险,将其纳入项目管理实施规划、安全风险管理及控制方案等策划文件。
(三)施工项目部根据工程情况编制分部工程安全文明施工设施标准化配置计划。
并报审监理项目部进行进场验收把关,对现场检查出安全文明施工设施使用不规范情况给说予责任单位及人员相应考核。
(四)施工项目部将分包计划报审监理项目部审查,批准后上报拟分包合同及安全协议,确保分包商的施工能力满足工程需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
变电站(变流站)工程施工关键点作业安全管控措施前言为吸取事故教训,针对输变电工程可能发生人身事故的施工现场关键点作业,制定切实可行的安全管控措施,强力遏制人身事故多发势头,重建基建安全稳定局面,公司组织行业专家集中编制,并经广泛征求各方面意见后,最终形成本措施。
本措施编制是在分析输变电工程施工现场各作业环节中可能导致人身事故的关键点,重点针对责任不落实、制度不落实、方案不落实、措施不落实问题,总结提练出能够有效防止人身事故的关键措施。
本措施针对变电站工程(换流站),由施工用电、深基坑开挖及人工挖孔桩施工、落地式钢管脚手架搭设与拆除、高支模模板安装与拆除、高支模混凝土浇筑、起重作业、母线安装、电气试验调试、改扩建施工、地下变电站施工等九个部分组成。
目录变电工程施工现场关键点作业各级安全管控措施一、施工项目部现场关键点作业安全管控措施 (1)二、施工单位现场关键点作业安全管控措施 (2)三、监理项目部现场关键点作业安全管控措施 (3)四、监理单位现场关键点作业安全管控措施 (4)五、业主项目部现场关键点作业安全管控措施 (5)六、建设管理单位现场关键点作业安全管控措施 (6)七、省公司级单位基建管理部门现场关键点作业安全管控措施 (8)变电站(换流站)关键点作业施工现场管控措施施工用电 (9)一、供用电系统接火 (9)二、配电箱配置 (10)三、电缆线路配置 (11)四、电动工机具用电 (12)五、办公、生活区域用电 (13)六、发电机的使用和管理 (14)深基坑开挖及人工挖孔桩施工 (15)一、深基坑开挖 (15)二、人工挖孔桩施工 (16)三、土石方爆破作业 (18)四、地基强夯施工作业 (19)落地式钢管脚手架搭设与拆除作业 (20)一、满堂扣件式钢管支撑架搭设与拆除作业 (20)二、建(构)筑物落地双排扣件式钢管脚手架搭设与拆除作业 (22)变电站混建筑工程模板安装、浇筑、拆除 (23)一、模板安装、混凝土浇筑、拆除 (23)起重作业 (25)一、塔式起重机安装、使用、拆除作业 (25)二、A型架构及横梁吊装 (27)三、两台及以上起重机抬吊 (28)四、起重机械临近带电体作业 (30)五、变压器、电抗器吊芯或吊罩作业 (31)六、套管吊装作业 (32)七、串联补偿装置绝缘平台吊装作业 (34)八、其他电气设备吊装 (35)母线安装 (37)一、管母线安装作业 (37)二、架空软母线安装 (38)电气试验调试 (41)一、局放及耐压试验 (41)二、交流或直流加压试验 (42)三、阀厅内试验 (43)四、系统调试 (44)改扩建施工 (46)一、户外临近带电作业 (46)二、户内设备安装作业 (47)地下变电站施工专项措施 (48)一、地下围护桩结构施工 (48)二、逆作法施工 (50)三、钢支撑安装与拆除 (51)四、设备吊装和就位 (52)五、SF6气体充装作业 (53)变电工程施工现场关键点作业各级安全管控措施一、施工项目部现场关键点作业安全管控措施(一)组织项目管理人员及专业分包管理人员参加业主项目部组织的风险初勘、交底及会签。
(二)梳理、掌握本工程可能涉及的人身伤亡事故的风险,将其纳入项目管理实施规划、安全风险管理及控制方案等策划文件。
(三)施工项目部根据工程情况编制分部工程安全文明施工设施标准化配置计划。
并报审监理项目部进行进场验收把关,对现场检查出安全文明施工设施使用不规范情况给说予责任单位及人员相应考核。
(四)施工项目部将分包计划报审监理项目部审查,批准后上报拟分包合同及安全协议,确保分包商的施工能力满足工程需要。
分包人员进场前,施工项目部为全体分包人员建立二维码登记档案,同时跟踪、考核分包人员动态管理的情况。
(五)在分包工程开工前,施工项目部向监理项目部、业主项目部报批“同进同出”人员名单以及“同进同出”作业范围。
负责收集并检查“同进同出”人员的履职记录及留存的数码照片。
(六)在关键点作业过程中,施工项目部执行交接卡验收把关以及“输变电工程施工现场关键点作业安全管控措施”的相关要求,履行签字手续。
三级及以上施工风险作业时,施工作业负责人、施工项目部安全员现场监护,现场跟踪、逐项检查三级及以上施工风险作业情况,符合要求的由施工作业负责人在《每日执行情况检查记录表》中签字。
三级及以上施工风险作业时,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”。
施工项目部建立配套施工作业票台账,结合工作票检查,同步检查关键点作业的每日检查记录台账。
(七)落实施工项目部验收职责,认真开展施工队自检、项目部复检工作,并报审公司专检、监理初检验收,完成各级验收消缺整改工作。
二、施工单位现场关键点作业安全管控措施(一)按要求配备施工项目经理、项目总工、技术员、安全员、质检员、造价员、资料信息员、材料员、综合管理员等项目管理人员。
安全员、质检员必须为专职,不可兼任项目其他岗位。
(二)全面掌握公司所属在建工程三级及以上施工安全作业风险,执行“输变电工程三级及以上施工安全风险管理人员到岗到位要求”,适时开展关键点作业安全管控措施的监督检查。
施工企业副总工程师以上的管理人员到现场检查四级风险作业情况,符合要求的在《每日执行情况检查记录表》中签字。
(三)在变电站设备安装前、输电线路工程杆塔组立前和架线前等关键环节,组织开展公司级专检验收工作,对施工项目部一、二级自检进行把关检查,督促整改。
(四)组织开展输变电工程关键点作业日常安全监督检查,对检查中发现的问题及时予以现场整改、通报批评,并对相关责任单位及责任人进行考核。
(五)严格审查专项施工方案是否根据现场实际编制,对经过审批的施工方案现场执行不严格的,追究现场管理人员、施工负责人的责任。
(六)对现场施工违反规定与要求的分包商,责令其改进或停工整顿,依据分包施工合同进行考核。
对“输变电工程施工现场关键点作业安全管控措施”落实不到位、存在问题拒不整改的分包商、分包商项目经理及主要管理人员、分包人员清除出场,并报告建设单位,提出永久禁入建议。
三、监理项目部现场关键点作业安全管控措施(一)工程开工前,参与业主项目部组织的安全风险交底及风险的初勘,针对本工程可能涉及的人身伤亡事故的风险作业,提出监理意见。
(二)审查施工单位上报的关键点安全管控措施,制订针对性的监理控制措施,并对监理项目部人员进行全员交底。
(三)风险作业开始前,监理员检查风险作业必备条件,不满足要求不允许作业。
对现场检查出的不符合项出具监理整改通知单,并督促施工单位整改闭环。
三级及以上施工风险作业前,监理人员现场检查作业必备条件和班前会工作是否符合要求,符合要求的在安全施工作业票中签字。
(四)严格审查拟进场分包商施工资质、人员配备、施工机具和队伍管理能力,提出监理审查意见,不符合要求的严禁进场;检查施工项目部分包人员二维码的建档情况和“同进同出”人员配置情况;施工过程中,检查分包人员动态管理情况。
(五)在关键点作业过程中,对“输变电工程施工现场关键点作业安全管控措施”的落实情况进行严格把关。
按照制订的监理安全旁站计划,开展安全监理旁站工作。
三级及以上施工风险作业时,监理人员现场检查施工作业风险控制专项措施的落实情况,并在每日执行记录表中签字。
监理人员检查检查施工项目部建立配套施工作业票台账,同步检查关键点作业的每日检查记录台账,将检查情况记录到监理日志中。
(六)对关键点作业实施监理过程中发现的安全隐患,要求施工项目部整改,必要时要求施工项目部暂时停止施工,并及时报告业主项目部,对整改情况进行跟踪。
(七)加强工程转序管理,落实监理初检职责,对施工三级自检严格审核,对不满足条件的严禁转序。
四、监理单位现场关键点作业安全管控措施(一)为工程项目配备认真履责、合格的总监理工程师和安全监理工程师,按要求开展关键点作业安全管控工作。
(二)审批监理项目部编制的监理规划、安全监理工作方案,对其中关键点作业安全管控措施重点把关。
(三)梳理公司所承揽工程存在的关键点作业,制定抽查计划,确定检查重点,现场抽查关键点作业安全管控措施的落实情况及记录卡的执行情况,同时对留存记录卡进行核查,对存在的问题出具整改通知单并跟踪整改。
(四)履行输变电工程三级及以上施工安全风险监理单位到岗到位要求,监理公司相关管理人员对“三跨”、地下变电站及电缆隧道工程深基坑开挖及四级风险作业进行现场检查,并在每日执行记录表中签字。
(五)在变电站设备安装前、输电线路工程杆塔组立前和架线前等关键环节,对转序验收工作进行同步检查,对检查发现的问题下发监理整改通知单,并跟踪整改闭环情况。
(六)对“现场施工管理混乱,拒不整改或多次整改仍达不到要求”和“输变电工程施工现场关键点作业安全管控措施”落实不到位的施工单位,及时汇报省公司和建设管理单位,并提出处理建议。
(七)检查、评价、考核监理项目部关键点作业安全管控工作情况,对发现的问题提出整改要求,监督整改闭环。
五、业主项目部现场关键点作业安全管控措施(一)对两个及以上施工企业在同一作业区域内进行施工、可能危及对方生产安全的作业活动,组织签订安全协议,并指定专职安全生产管理人员进行安全检查与工作协调。
(二)针对人身伤害的关键环节,组织设计单位对施工、监理项目部进行风险初勘、交底,在设计交底过程中,重点对可能造成人身伤害的风险进行专项交底,由相关方会签后,经业主项目经理签发后执行。
(三)组织施工、监理项目部梳理、掌握本工程可能涉及的人身伤亡事故的风险,将其纳入项目总体策划、应急处置方案等策划文件,制定管控计划,履行审批手续。
(四)风险作业的分部工程开始前,将防护人身伤害的安全设施配置情况纳入开工、转序的必备条件,对其中影响人身伤害的“关键项”不符合要求的,不批准开工。
对现场检查出安全文明施工设施标准化配置不符合项出具处罚意见,在结算时扣罚相应考核金,同时,通报相应责任单位。
(五)分包单位进场前,严格履行分包商进场验证检查手续,核查分包商施工资质、人员配备、施工机具和队伍管理能力,确保分包商的施工能力满足工程需要。
检查施工项目部分包人员二维码的建档情况,同时跟踪、考核分包人员动态管理的情况。
(六)通过规范分包管理工作流程,强化分包作业现场人身事故的防控。
在分包工程开工前,审批施工项目部报送的“同进同出”人员名单,以及“同进同出”作业范围。
监督施工项目部严格执行同进同出作业现场的刚性要求,检查“同进同出”人员的履职记录及留存的数码照片。
(七)在关键点作业过程中,对施工、监理项目部交接卡验收把关以及“输变电工程施工现场关键点作业安全管控措施”的落实情况进行重点检查,履行签字手续。
四级风险作业前,业主项目经理或安全管理人员现场检查施工作业必备条件,符合要求在安全工作票中签字允许作业。
