脚手架搭设高度要求
脚手架搭设高度要求
规范中脚手架搭设高度要求单排脚手架搭设高度不应超过24m双排脚手架搭设高度不宜超过50m悬挑脚手架的搭设高度不宜超过20m满堂脚手架的搭设高度不宜超过36m满堂支撑架搭设高度不宜超过30m当满堂支撑架小于4跨时,不宜超过5.2m盘扣式模板支架搭设高度不宜超过24m脚手架杆件构造要求1 立杆搭设要求是脚手架的关键部件,主要受力杆件,负责传递和承受力的部件。
立杆间距应均匀设置,不能大于设计间距,否则降低立杆承载能力。
立杆的搭设应符合以下要求:1)每根立杆底部宜设置底座或垫板(当脚手架搭设在永久性建筑结构混凝土基面时,立杆下底座或垫板可根据情况不设置)。
2)脚手架必须设置纵横向扫地杆。
纵向扫地杆宜采用直角扣件固定在距钢管底端不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
3)立杆必须用连墙件与建筑物可靠连接。
4)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于lm。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm,脚手架底层步距不应大于2m。
5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接可提高承载能力,一个对接接头的承载能力比搭接的承载能力大2.14 倍。
因此在竖立杆时,要注意杆件的长短搭配使用。
顶层顶步立杆指顶层栏杆立杆6)立杆上部应始终高出操作层1.5m,并进行安全防护。
立杆顶端宜高出女儿墙上皮lm,高出檐口上皮1.5m。
7)脚手架立杆接长、对接应满足以下要求:①立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
②搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
2 纵向水平杆搭设要求1)纵向水平杆步距不大于1.8m;2)应设置在立杆内侧,其长度不应小于3跨;3)纵向水平杆接长应采用对接扣件连接或搭接。
脚手架搭设要求
脚手架搭设要求
随着建筑行业的发展,脚手架要搭设多高呢?是现在很多朋友所关心的。
脚手架的类型不一样搭设的高度也有所不同,脚手架可分为落地脚手架、双排脚手架、综合脚手架、悬挑脚手架等。
脚手架搭设高度一般不应超过表限值。
当需要搭设超过表规定高度的脚手架时,可采取下述方式及其相应的规定解决:
(1)根据国内几十年的实践经验及对国内脚手架的调查,立杆采用单管的落地脚手架一般在50m以下。
当需要的搭设高度大于50m时,一般都比较慎重地采用了加强措施,如采用双管立杆、分段卸荷、分段搭设等方法。
国内在脚手架的分段搭设、分段卸荷方面已经积累了许多可靠、行之有效的方法和经验。
(2)从经济方面考虑。
搭设高度超过50m时,钢管、扣件的周转使用率降低,脚手架的地基基础处理费用也会增加。
(3)参考国外的经验。
美国、日本、德国等也限制落地脚手架的搭设高度:如美国为50m,德国为60m,日本为45m等。
常见脚手架搭设高度参考如下:
(1)在架高20m以下采用双立杆和在架高30m以上采用部分卸载措施。
(2)架高50m以上采用分段全部卸载措施。
(3)采用挑、挂、吊型式或附着升降脚手架。
脚手架搭设规范要求
脚手架搭设规范要求(一)基本要求1.重要的脚手架必须制定施工方案,必要时制定安全保证措施。
2.高度25m以上的脚手架必须采用扣件式钢管脚手架,其单立杆脚手架高度宜控制在50m以内;高度超过50m的脚手架应采用双管立杆、钢丝绳斜拉、分段卸荷等有效措施,并另行专门设计。
3.脚手架的设计须满足工程的需要,并标明其用途、最大静荷载、最大动荷载及水平受力等;所选定的设计参数和构配件,不得低于现行国家和行业相关安全技术规范标准.4.脚手架在施工中需要改变原有结构、加高(宽)、改为它用等情况下,须经技术部门验证,并经审批.(二)技术要求钢管脚手架所用材料须符合下列要求:1.钢管外径应为48~51mm,壁厚3~3.5mm,长度以2.1~2.8m和4~6.5m为宜,有严重锈蚀、弯曲、裂纹、损坏的不得使用.2.扣件应有出厂合格证明,凡脆裂、变形、滑丝的不得使用。
3.钢制脚手板应采用厚2~3mm的3号钢钢板,以长度1.4~3.6m、宽度23~25cm、肋高5cm为宜,两端应有连接装置,板面有防滑孔,凡有裂纹、扭曲的不得使用.4.脚手架的立杆、大小横杆的间距根据脚手架的使用情况具体确定,但不得超过以下值:横向立杆纵向立杆大横杆小横杆小横杆挑出的悬臂长1.5m 2.0m 1.2m 1.5m 0.45m5.斜道板、跳板的坡度不得大于1:3,宽度不得小于1.5m。
6.木架杆:铁丝用8#二、脚手架分类脚手架是为建筑施工或装置施工而搭设的上料、堆料和施工功课用的姑且结构架。
1、按所用的材料:分为木脚手架、钢脚手架和软梯。
2、按是否可移动:分为移动脚手架和固定脚手架。
3、按施工的性子:分为建筑脚手架和装置脚手架.4、按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架.(2)双排脚手架(双排架):由内外两排立杆和水平杆等组成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工功课的脚手架。

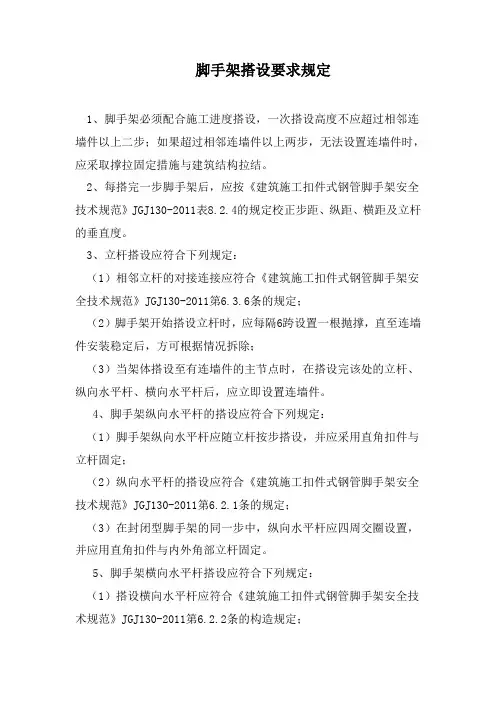

脚手架搭设要求规定
脚手架搭设要求规定1、脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上二步;如果超过相邻连墙件以上两步,无法设置连墙件时,应采取撑拉固定措施与建筑结构拉结。
2、每搭完一步脚手架后,应按《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011表8.2.4的规定校正步距、纵距、横距及立杆的垂直度。
3、立杆搭设应符合下列规定:(1)相邻立杆的对接连接应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.3.6条的规定;(2)脚手架开始搭设立杆时,应每隔6跨设置一根抛撑,直至连墙件安装稳定后,方可根据情况拆除;(3)当架体搭设至有连墙件的主节点时,在搭设完该处的立杆、纵向水平杆、横向水平杆后,应立即设置连墙件。
4、脚手架纵向水平杆的搭设应符合下列规定:(1)脚手架纵向水平杆应随立杆按步搭设,并应采用直角扣件与立杆固定;(2)纵向水平杆的搭设应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.1条的规定;(3)在封闭型脚手架的同一步中,纵向水平杆应四周交圈设置,并应用直角扣件与内外角部立杆固定。
5、脚手架横向水平杆搭设应符合下列规定:(1)搭设横向水平杆应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011第6.2.2条的构造规定;(2)双排脚手架横向水平杆的靠墙一端至墙装饰面的距离不应大于100mm;(3)单排脚手架的横向水平杆不应设置在下列部位:A.设计上不允许留脚手眼的部位;B.过梁上与过梁两端成60°角的三角形范围内及过梁净跨度1/2的高度范围内;C.宽度小于1m的窗间墙;D.梁或梁垫下及其两侧各500mm的范围内;E.砖砌体的门窗洞口两侧200mm和转角处450mm的范围内;其他砌体的门窗洞口两侧300mm和转角处600mm的范围内;F.墙体厚度小于或等于180mm;G.独立或附墙砖柱,空斗砖墙、加气块墙等轻质墙体;H.砌筑砂浆强度等级小于或M2.5的砖墙。
脚手架搭设高度要求
规范中脚手架搭设高度要求单排脚手架搭设高度不应超过24m双排脚手架搭设高度不宜超过50m悬挑脚手架的搭设高度不宜超过20m满堂脚手架的搭设高度不宜超过36m满堂支撑架搭设高度不宜超过30m当满堂支撑架小于4跨时,不宜超过盘扣式模板支架搭设高度不宜超过24m脚手架杆件构造要求1 立杆搭设要求是脚手架的关键部件,主要受力杆件,负责传递和承受力的部件。
立杆间距应均匀设置,不能大于设计间距,否则降低立杆承载能力。
立杆的搭设应符合以下要求:1)每根立杆底部宜设置底座或垫板(当脚手架搭设在永久性建筑结构混凝土基面时,立杆下底座或垫板可根据情况不设置)。
2)脚手架必须设置纵横向扫地杆。
纵向扫地杆宜采用直角扣件固定在距钢管底端不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
3)立杆必须用连墙件与建筑物可靠连接。
4)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于lm。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm,脚手架底层步距不应大于2m。
5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接可提高承载能力,一个对接接头的承载能力比搭接的承载能力大倍。
因此在竖立杆时,要注意杆件的长短搭配使用。
顶层顶步立杆指顶层栏杆立杆6)立杆上部应始终高出操作层,并进行安全防护。
立杆顶端宜高出女儿墙上皮lm,高出檐口上皮。
7)脚手架立杆接长、对接应满足以下要求:①立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
②搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
2 纵向水平杆搭设要求1)纵向水平杆步距不大于;2)应设置在立杆内侧,其长度不应小于3跨;3)纵向水平杆接长应采用对接扣件连接或搭接。
脚手架搭设规范要求
脚手架搭设规范要求(一)基本要求1.重要的脚手架必须制定施工方案,必要时制定安全保证措施。
2.高度25m 以上的脚手架必须采用扣件式钢管脚手架,其单立杆脚手架高度宜控制在50m 以内;高度超过50m的脚手架应采用双管立杆、钢丝绳斜拉、分段卸荷等有效措施,并另行专门设计。
3.脚手架的设计须满足工程的需要,并标明其用途、最大静荷载、最大动荷载及水平受力等;所选定的设计参数和构配件,不得低于现行国家和行业相关安全技术规范标准。
4.脚手架在施工中需要改变原有结构、加高(宽)、改为它用等情况下,须经技术部门验证,并经审批。
(二)技术要求钢管脚手架所用材料须符合下列要求:1.钢管外径应为48~51mm,壁厚3~3.5mm,长度以2.1~2.8m和4~6.5m为宜,有严重锈蚀、弯曲、裂纹、损坏的不得使用。
2.扣件应有出厂合格证明,凡脆裂、变形、滑丝的不得使用。
3.钢制脚手板应采用厚2~3mm的3号钢钢板,以长度1.4~3.6m、宽度23~25cm、肋高5cm为宜,两端应有连接装置,板面有防滑孔,凡有裂纹、扭曲的不得使用。
4.脚手架的立杆、大小横杆的间距根据脚手架的使用情况具体确定,但不得超过以下值:横向立杆纵向立杆大横杆小横杆小横杆挑出的悬臂长1.5m 2.0m1.2m 1.5m 0.45m5.斜道板、跳板的坡度不得大于1:3,宽度不得小于1.5m。
6.木架杆:铁丝用8#二、脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1、按所用的材料:分为木脚手架、钢脚手架和软梯。
2、按是否可移动:分为移动脚手架和固定脚手架。
3、按施工的性质:分为建筑脚手架和安装脚手架。
4、按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
脚手架搭设要求
1、脚手架负载不得超过270kg/m2,经验收合格挂牌后方可使用,使用中应经常检查与维护。
负载超过270kg/m2,或形式特殊脚手架应进行设计。
2、钢管立柱应设置金属底座,对地质松软基础应垫木板或设扫地杆。
3、脚手架立杆应垂直,垂直偏斜不得超过高度的1/200,立杆间距不超过2米。
4、脚手架两端、转角处及每隔6-7根立柱应设尖刀撑与支杆,高度在7米以上无法设支杆时,竖向每隔4米,横向每隔7米必须与建筑物连接牢固。
5、脚手架外侧、斜道、平台设置1.05米防护栏。
铺设竹排或木板时,两头必须绑扎牢固,严禁不绑扎就投入使用。
6、在通道与扶梯处脚手架横杆应加高加固,不能阻碍通道。
7、挑式脚手架一般横杆步距1.2米,并要加设斜撑,斜撑与垂直面夹角不大于30°。
8、为了防止架子管受压弯曲扣件从管头滑落,各杆件相交伸出端头均大于10厘米。
9、脚手架搭设地点如有电源线或电气设备时,必须符合安全距离规定,搭设与拆除时采取停送电措施。
10、脚手架验收时,应对所有部件进行外观检查,并实行验收及挂牌使用制度。
11、脚手架搭设前,必须对架子管、扣件、竹排、铁丝进行检查,架子管严重弯曲,扣件严重腐蚀、裂纹,竹排腐烂的必须报废,不得使用。
12、禁止将脚手架直接搭靠在楼板的木楞上及未经计算过补加荷重的结构部分上,或将脚手架和脚手板固定在建筑不十分牢固的结构上(如栏杆、管子等)。
13、脚手板和脚手架相互间应连接牢固。
脚手板的两头均应放在横杆上,固定牢固。
脚手板不准在跨度间有接头。
14、脚手板和斜道板要满铺于架子的横杆上。
在斜道两边、斜道拐弯处和脚手架工作面的外侧,应设1m高的栏杆,并在其下部加设18cm高的护板。
15、脚手架应装有牢固的梯子,以便工作人员上下和运送材料。
用起重装置起吊重物时,不准把起重装置和脚手架的结构相连接。
16、搭设脚手架的工作领导人应对所搭的脚手架进行检验合格并出具书面证明后方准使用。
检修工作负责人每日应检查所使用的脚手架和脚手板的状况,如有缺陷,须立即整修。
脚手架搭设规范
脚手架搭设规范文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-重庆建工渝远建筑装饰工程有限公司工程部脚手架搭设规范积极使用钢管式脚手架,逐步淘汰毛竹脚手架.25M以下工程可以允许使用毛竹脚手架,但其材质、搭设方式必须符合有关要求.脚手架严禁钢木、钢竹混搭,严禁不同受力性质的外架连接在一起.落地式脚手架(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施.2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图.3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法.4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法.5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章.(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆.立杆基础埋深上部分采用砼浇筑的可不设扫地杆.2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆.3、立杆基础外侧设置截面不小于20×20 cm的排水沟,并在外侧设80cm宽以上砼路面.4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施.其设计计算书和安全措施须经企业技术负责人审批签字盖章.(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M设一拉结点.拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点.2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑).拉结点应保证牢固,防止其移动变形,且尽量设置在外架大、小横杆接点处.3、外墙装饰阶段拉结点也须满足要求,确因施工需要需除去原拉结点时,必须重新补设可靠、有效的临时拉结,以确保外架安全可靠.4、拉结点或临时拉结点必须画出制作详图.(四)、立杆间距与剪刀撑1、毛竹脚手架步距不大于1.8M,立杆纵距不大于1.5M,横距不大于1.3M,架子总高度不得超过25M.2、钢管脚手架步距底部高度不大于2M,其余不大于1.8M,立杆纵距不大于1.8M,横距不大于1.5M.如搭设高度超过25M须采用双立杆或缩小间距的方法搭设,超过50M应进行专门设计计算.3、架子转角处立杆间距应符合搭设要求.4、脚手架外侧设置剪刀撑,由脚手架端头开始按水平距离不超过9M设置一排剪刀撑,剪刀撑杆件与地面成45°—60°角,自下而上、左右连续设置.设置时与其他杆件的交叉点应互相连接(绑扎),并应延伸到顶部大横杆以上.竹脚手架剪刀撑底部斜杆应深埋超过30cm.5、毛竹脚手架必须设置顶撑,顶撑能有效地搁在小横杆上,不得移位、偏离.6、严禁搭设单排脚手架.(五)脚手板与防护栏杆1、25M以下建筑物的外脚手架除操作层以及操作层的上下层、底层、顶层必须满铺外,还应在中间至少满铺一层.25M以上建筑物的外架应层层铺设脚手片.装饰阶段必须层层满铺脚手片.2、满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效、防护措施.3、脚手片须用不细于18铅丝双股并联绑扎不少于4点,要求绑扎牢固,交接处平整,无探头板.脚手片完好无损,破损的要及时更换.4、脚手架外侧必须用建设主管部门认证的合格的密目式安全网封闭,且应将安全网固定在脚手架外立杆里侧,不宜将网围在各杆件的外侧.安全网应用不小于18铅丝张挂严密.5、脚手架外侧自第二步起必须设1.2M高同材质的防护栏和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9M和1.3M.脚手架内侧设1.2M高的防护栏杆和30cm高踢脚杆.6、脚手架的高度,里立杆低于檐口50cm,平屋面外立杆高于檐口1—1.2M,坡屋面高于1.5M以上.(六)交底和验收1、脚手架搭设前应对架子工进行安全技术交底,交底内容要有针对性,交底双方履行签字手续.2、脚手架搭设后由公司组织分段验收(一般不超过3步架),办理验收手续.验收表中应写明验收的部位,内容量化,验收人员履行验收签字手续.验收不合格的,应在整改完毕后重新填写验收表.脚手架验收合格并挂合格牌后方可使用.3、脚手架应进行定期检查和不定期检查,并按要求填写检查表,检查内容量化,履行检查签字手续.对检查出的问题应及时整改,项目部每半月至少检查一次.(七)小横杆设置1、外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,确保安全受力.2、小横杆应设置在大横杆的下方,顶撑的上端(仅指毛竹脚手架).3、小横杆两端各伸出立杆净长度不少于10cm并应尽量保持一致.(八)杆件搭接1、钢管脚手架立杆必须采用对接,大横杆可以对接和搭接,剪刀撑和其他杆件采用搭接,搭接长度不小于40cm,且不少于二只扣件紧固.2、相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%.(九)架体内封闭1、脚手架的架体里立杆距墙体净距一般不大于20cm,如大于20cm的必须铺设站人片,站人片设置平整牢固.2、脚手架施工层里立杆与建筑物之间应进行封闭.3、施工层以下外架每隔3步以及底部应用密目网或其他措施进行封闭.(十)脚手架材质1、钢管脚手架应选用外径48mm,壁厚3.5mm的A3钢管,表面平整光滑,无锈蚀、裂纹、分层、压痕、划道和硬弯,新用钢管有出厂合格证.搭设架子前应进行保养、除锈并统一涂色,颜色应力求环境美观.2、钢管脚手架搭设使用的扣件应符合建设部钢管脚手扣件标准要求,有扣件生产许可证,规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm.3、底排立杆及扫地杆均漆红白相间色.(十一)通道1、外脚手架应设置上下走人斜道,附着搭设在脚手架的外侧,不得悬挑.斜道的设置应为来回上折形,坡度不大于1:3,宽度不小于1M,转角处平台面积不小于3㎡.斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接.2、斜道两侧及转角平台外围均应设1.2M高防护栏杆和30cm高踢脚杆,并用合格的密目式安全网封闭.3、斜道侧面及平面外侧应设置剪刀撑.4、斜道脚手片应采用横铺,每隔20—30cm设一防滑条,防滑条宜采用40×60mm方木,并多道铅丝绑扎牢固.5、外架与各楼层之间应设置进出通道,坡度不大于1:3,宽度不小于1M,通道宜采用木板铺设,两边设1.2M高防护栏杆和30cm高踢脚杆,并固定牢固.6、斜道和进出通道的栏杆、踢脚杆统一漆红白相间色.。
脚手架钢管搭设一般要求
脚手架钢管搭设一般要求1、钢管扣件脚手架搭设中应注意地基平整坚实,设置底座和垫板,并有可靠的排水措施,防止积水浸泡地基。
2、根据连墙杆设置情况及荷载大小,常用敞开式双排脚手架立杆。
横距一般1.05~1.55m,砌筑脚手架步距一般为1.20~1.35m,装饰或砌筑、装饰两用的脚手架一般为 1.80m,立杆纵距1.2~2.0m,其允许搭设高度为34~50m。
当为单排设置时,立杆横距1.2~1.4m,立杆纵距1.5~2.0m,允许搭设高度为24m。
3、纵向水平杆宜设置在立杆的内侧,其长度不宜小于3跨,纵向水平杆可采用对接扣件,也可采用搭接。
如采用对接扣件方法,则对接扣件应交错布置;如采用搭接连接,搭接长度不应小于1m,并应等间距设置3个旋转扣件固定。
4、脚手架主节点(即立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点)处必须设置一根横向水平杆用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,横向水平杆靠墙一端的外伸长度不应大于立杆横距的0.4倍,且不应大于500mm;作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2。
5、作业层脚手板应铺满、铺稳,离开墙面120~150mm;狭长型脚手板,如冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小于2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
宽型的竹笆脚手板应按其主竹筋垂直于纵向水平杆方向铺设,且采用对接平铺,四个角应用镀锌钢丝固定在纵向水平杆上。
6、根立杆底部应设置底座或垫板。
脚手架必须设置纵、横向扫地杆。
纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上,横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于lm。
脚手架搭设要求及规范
脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
外墙脚手架搭设一般规定
外墙脚手架搭设一般规定
外墙脚手架搭设一般需要遵守以下规定:
1. 安全规范:脚手架搭建需符合国家建筑行业标准及相关安全规范,确保工作人员的安全。
2. 承重规定:脚手架搭设需要满足所搭建部位的承重要求,确保脚手架的稳固性和安全性。
3. 施工条件:脚手架的搭设必须在稳定的地面上进行,并确保没有不良天气、强风等影响施工安全的因素。
4. 搭设高度:外墙脚手架的搭设高度一般不超过三层,超过三层需要特殊批准并采取更加严格的安全措施。
5. 基础承重:脚手架的基础承重能力需经过计算和设计,确保其能承受垂直和水平荷载。
6. 安全防护:脚手架的搭设需要设置防护措施,如安全网、安全带等,防止工人从高处坠落。
7. 搭设细节:脚手架的搭设需要注意细节,如连接件的安装、扣件的使用等,确保脚手架的稳定性和结实度。
请注意,具体的搭设规定可能因地区和国家法规的不同而有所差异,建议在搭设脚手架前咨询当地的政府建筑管理部门或专业人士,以确保符合相关规定。
第 1 页共 1 页。
脚手架搭设要求
脚手架搭设要求1、脚手架负载不得超过270kg/m2,经验收合格挂牌后方可使用,使用中应经常检查与维护。
负载超过270kg/m2,或形式特殊脚手架应进行设计。
2、钢管立柱应设置金属底座,对地质松软基础应垫木板或设扫地杆。
3、脚手架立杆应垂直,垂直偏斜不得超过高度的1/200,立杆间距不超过2米。
4、脚手架两端、转角处及每隔6-7根立柱应设尖刀撑与支杆,高度在7米以上无法设支杆时,竖向每隔4米,横向每隔7米必须与建筑物连接牢固。
5、脚手架外侧、斜道、平台设置1.05米防护栏。
铺设竹排或木板时,两头必须绑扎牢固,严禁不绑扎就投入使用。
6、在通道与扶梯处脚手架横杆应加高加固,不能阻碍通道。
7、挑式脚手架一般横杆步距1.2米,并要加设斜撑,斜撑与垂直面夹角不大于30°。
8、为了防止架子管受压弯曲扣件从管头滑落,各杆件相交伸出端头均大于10厘米。
9、脚手架搭设地点如有电源线或电气设备时,必须符合安全距离规定,搭设与拆除时采取停送电措施。
10、脚手架验收时,应对所有部件进行外观检查,并实行验收及挂牌使用制度。
11、脚手架搭设前,必须对架子管、扣件、竹排、铁丝进行检查,架子管严重弯曲,扣件严重腐蚀、裂纹,竹排腐烂的必须报废,不得使用。
12、禁止将脚手架直接搭靠在楼板的木楞上及未经计算过补加荷重的结构部分上,或将脚手架和脚手板固定在建筑不十分牢固的结构上(如栏杆、管子等)。
13、脚手板和脚手架相互间应连接牢固。
脚手板的两头均应放在横杆上,固定牢固。
脚手板不准在跨度间有接头。
14、脚手板和斜道板要满铺于架子的横杆上。
在斜道两边、斜道拐弯处和脚手架工作面的外侧,应设1m高的栏杆,并在其下部加设18cm高的护板。
15、脚手架应装有牢固的梯子,以便工作人员上下和运送材料。
用起重装置起吊重物时,不准把起重装置和脚手架的结构相连接。
16、搭设脚手架的工作领导人应对所搭的脚手架进行检验合格并出具书面证明后方准使用。
脚手架搭设高度要求
整理课件
3
主节点横杆
高度在24m及以上的双排脚手架应在外侧全立面连续设置剪 刀撑;高度在24m以下的单、双排脚手架,均必须在外侧两 端、转角及中间间隔不超过15m的立面上,各设置一道剪刀 撑,并应由底至顶连续设置。
参照其他新发布或已经修订过的规范,对原规范中的计算 公式、标准取值进行了若干修订,但基本设计计算变化不 大与模板规范(JGJ162-2008)“轴心受压、严禁产生偏心 距”的核心受力理念保持了一致,在材料、设计计算和构 造措施等方面都强调这一点。
脚手架搭设高度要求
整理课件
1
单排脚手架搭设高度不应超过24m 双排脚手架搭设高度不宜超过50m 悬挑脚手架的搭设高度不宜超过20m 满堂脚手架的搭设高度不宜超过36m
整理课件
2
满堂支撑架搭设高度不宜超过30m
当满堂支撑架小于4跨时,不宜超过5.2m
常用单双排脚手架设计尺寸
高度超过50m的双排脚手架,应采用分段搭设等有效措施: 双管立杆;分段卸荷;分段悬挑。
整理课件
Hale Waihona Puke 4脚手架有哪些方面的注意事项:
一、不能随便组装顺序,要按照顺序来进行合理的安装。
二、不能强行推拉脚手架,强行推拉脚手架会给脚手架造 成很大的破坏作用。
三、严禁在支架上悬挂重物,会对脚手架造成很大的负载。
四、不要同时俩人上下梯子。
整理课件
5
五、不能超过说明书上任何载荷。
大家都知道,很多人和企业在使用脚手架时都不是次次换 新的,不仅是因为成本的问题,而且脚手架本身的质量也 可以满足我们多次使用的要求。
脚手架要定期检查以加强安全指数,才是我们充分使用脚 手架的最大保障!
/
整理课件
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
规范中脚手架搭设高度要求单排脚手架搭设高度不应超过24m双排脚手架搭设高度不宜超过50m悬挑脚手架的搭设高度不宜超过20m满堂脚手架的搭设高度不宜超过36m满堂支撑架搭设高度不宜超过30m当满堂支撑架小于4跨时,不宜超过盘扣式模板支架搭设高度不宜超过24m脚手架杆件构造要求1 立杆搭设要求是脚手架的关键部件,主要受力杆件,负责传递和承受力的部件。
立杆间距应均匀设置,不能大于设计间距,否则降低立杆承载能力。
立杆的搭设应符合以下要求:1)每根立杆底部宜设置底座或垫板(当脚手架搭设在永久性建筑结构混凝土基面时,立杆下底座或垫板可根据情况不设置)。
2)脚手架必须设置纵横向扫地杆。
纵向扫地杆宜采用直角扣件固定在距钢管底端不大于200mm处的立杆上。
横向扫地杆亦应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。
3)立杆必须用连墙件与建筑物可靠连接。
4)当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于lm。
靠边坡上方的立杆轴线到边坡的距离不应小于500mm,脚手架底层步距不应大于2m。
5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。
对接可提高承载能力,一个对接接头的承载能力比搭接的承载能力大倍。
因此在竖立杆时,要注意杆件的长短搭配使用。
顶层顶步立杆指顶层栏杆立杆6)立杆上部应始终高出操作层,并进行安全防护。
立杆顶端宜高出女儿墙上皮lm,高出檐口上皮。
7)脚手架立杆接长、对接应满足以下要求:①立杆上的对接扣件应交错布置;两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的1/3。
②搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mm。
2 纵向水平杆搭设要求1)纵向水平杆步距不大于;2)应设置在立杆内侧,其长度不应小于3跨;3)纵向水平杆接长应采用对接扣件连接或搭接。
①对接时纵向水平杆的对接扣件应交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不宜大于纵距的1/3。
②搭接长度不应小于lm,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于l00mm。
③当使用冲压钢脚手板、木脚手板、竹串片脚手板时,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
④当使用竹笆脚手板时,纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距布置,间距不应大于400mm。
3 横向水平杆搭设要求1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。
主节点处两个直角扣件的中心距不应大于150mm。
在双排脚手架中,靠墙一端的外伸长度不应大干,且不应大于500mm。
2)作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的1/2。
3)当使用冲压钢脚手板、木脚手板、竹串片脚手板时,双排脚手架的横向水平杆两端均应采用直角扣件固定在纵向水平杆上;单排脚手架的横向水平杆的一端应用直角扣件固定在纵向水平杆上,另一端插入墙内,插入长度不应小于180mm。
4)使用竹笆脚手板时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;单排脚手架的横向水平杆的一端应用直角扣件固定在立杆上,另一端插入墙内,插入长度不小于180mm。
扣件要求(1)扣件规格必须与钢管外径相同;(2)扣件螺栓拧紧扭力矩不应小于40N·m,并不大于65N·m(3)在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于150mm;(4)对接扣件开口应朝上或朝内;(5)各杆件端头伸出扣件盖板边缘长度不应小于100mm。
脚手板(跳板)要求脚手板是工人施工操作和堆放物料的平台,它主要承受施工荷载。
(1)作业层脚手板应铺满、铺稳,离开墙面120~150mm;(2)冲压钢脚手板、木脚手板、竹串片脚手板等,应设置在三根横向水平杆上。
当脚手板长度小干2m时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。
此三种脚手板的铺设可采用对接平铺,亦可采用搭接铺设。
脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于l00mm。
(3)作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。
凡脚手板伸出小横杆以外大于200mm的称为探头板。
脚手板如果不与脚手架绑扎、固定牢固,若遇探头板有可能造成坠落事故,为此必须严禁探头板出现。
可采用定型工具式扁钢固定卡固定,如下图所示。
当操作层不需沿脚手架长度满铺脚手板时,可在端部采用护栏及立网将作业面限定,把探头板封闭在作业面以外。
连墙件搭设要求连墙件的作用:一是防止因水平外力,如风荷载作用而发生的向内或向外倾翻;二是作为架体的中间约束,减小立杆的计算长度,提高承载能力,保证脚手架的整体稳定性。
连墙件设置数量不足构造不符合要求或被任意拆卸,极易造成安全事故,必须保证连墙件的设置构造符合要求。
连墙件的布置应符合下列规定:1.宜靠近主节点设置,偏离主节点的距离不应大于 300mm。
只有连墙件在主节点附近方能有效的阻止脚手架发生横向弯曲失稳或倾覆,若远离主节点设置连墙件,因立杆的抗弯刚度较差,将会由于立杆产生局部弯曲,减弱甚至起不到约束脚手架横向变形的作用。
2.应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其它可靠措施固定;3.连墙件必须采用可承受拉力和压力的构造。
4.对高度 24m以上的双排脚手架,必须采用刚性连墙件与建筑物可靠连接5.开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不大于4m。
6.连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接;连墙件必须采用可承受拉力和压力的构造。
剪刀撑搭设要求双排脚手架应设剪刀撑与横向斜撑,单排脚手架应设剪刀撑。
剪刀撑的设置应符合下列规定:1.每道剪刀撑跨越立杆的根数宜按规定确定。
每道剪刀撑宽度不应小于 4跨,且不应小于 6m,斜杆与地面的倾角宜在 45~60 度之间。
2.剪刀撑斜杆的接长应采用搭接或对接。
3.高度在24m及以上的双排脚手架应在外侧全立面连续设置剪刀撑;高度在24m 以下的单、双排脚手架,均必须在外侧两端、转角及中间间隔不超过15m的立面上,各设置一道剪刀撑,并应由底至顶连续设置。
剪刀撑的扣件设置要求剪刀撑斜杆应用旋转扣件固定在与之相交的小横杆或立杆上,一副剪刀撑旋转扣件数量一般不少于9个横向斜撑搭设要求双排脚手架横向斜撑的设置应符合下列规定:1. 横向斜撑应在同一节间,由底至顶层呈之字型连续布置2.高度在24m 以下的封闭型双排脚手架可不设横向斜撑,高度在24m以上的封闭型脚手架,除拐角应设置横向斜撑外,中间应每隔6 跨距设置一道。
3.开口型双排脚手架的两端均必须设置横向斜撑。
开口型脚手架两端是薄弱环节。
将其两端设置横向斜撑,并与主体结构加强连接,可提高这类脚手架的整体刚度。
斜道搭设要求斜道或称马道,是作为人员上下通行用的通道。
各类人员上下脚手架必须在专门设置的人行通道(斜道)行走,不准攀爬脚手架,通道可附着在脚手架设置,也可靠近建筑物独立设置。
1.斜道处立杆的荷载往往最大,因为层层有脚手架板及挡脚板等重量,因此斜道处的立杆要验算其稳定性,若不足时,可采取增加钢管立杆的方法或局部卸荷的措施。
2.人行并兼作材料运输的斜道的型式宜按下列要求确定(1)高度不大于6m的脚手架,宜采用一字型斜道。
(2)高度大于6m的脚手架,宜采用之字型斜道3.斜道搭设详细要求:(1)斜道应附着外脚手架或建筑物设置;(2)斜道两侧、端部及平台外围,必须设置剪刀撑。
宽度大于2米的斜道,在脚手板下的小横杆下,应设置之字形横向支撑;(3)运料斜道宽度不应小于,坡度宜采用1:6(高:长);人行斜道宽度不应小于lm,坡度宜采用1:3;(4)拐弯处应设置平台。
其宽度不应小于斜道宽度;(5)斜道两侧及平台外围均应设置栏杆及挡脚板。
拦杆高度应为,挡脚板高度不应小于180mm;(6)运料斜道两侧、平台外围和端部均应按连墙件的规定设置连墙件。
每两步应加设水平斜杆及剪刀撑和横向斜撑。
4.斜道脚手板搭设应符合下列规定:(1)脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;(2)脚手板顺铺时,接头宜采用搭接;下面的板头应压住上面的板头,板头的凸棱处宜采用三角木填顺;(3)人行斜道和运料斜道的脚手板上应每隔250~300mm设置一根防滑木条,木条厚度宜为20~30mm。
满堂脚手架搭设要求( 1 )满堂脚手架应在架体外侧四周及内部纵、横向每6m至8m由底至顶设置连续竖向剪刀撑。
当架体搭设高度在8m以下时,应在架顶部设置连续水平剪刀撑;当架体搭设高度在8m及以上时,应在架体底部、顶部及竖向间隔不超过8m 分别设置连续水平剪刀撑。
水平剪刀撑宜在竖向剪刀撑斜杆相交平面设置。
剪刀撑宽度应为6m~8m。
(2)满堂脚手架的高宽比不宜大于3,当高宽比大于2时,应在架体的外侧四周和内部水平间隔6m~9m,竖向间隔4m~6m设置连墙件与建筑结构拉结,当无法设置连墙件时,应采取设置钢丝绳张拉固定等措施。
(3)当满堂脚手架局部承受集中荷载时,应按实际荷载计算并应局部加固。
(4)满堂脚手架应设爬梯,爬梯踏步间距不得大于300mm。
(1)满堂支撑架立杆伸出顶层水平杆中心线至支撑点的长度不应超过。
满堂支撑架搭设高度不宜超过30m。
(2)可调托撑螺杆伸出长度不宜超过300mm,插入立杆内的长度不得小于150mm。
(2)满堂支撑架应根据架体的类型设置剪刀撑,并应符合下列规定:①普通型:在架体外侧周边及内部纵、横向每5m~8m,应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为5m~8m。
在竖向剪刀撑顶部交点平面应设置连续水平剪刀撑。
当支撑高度超过8m,或施工总荷载大于15kN/㎡,或集中线荷载大于20kN/m的支撑架,扫地杆的设置层应设置水平剪刀撑。
水平剪刀撑至架体底平面距离与水平剪刀撑间距不宜超过8m。
应在支架的四周和中部与结构柱进行刚性连接,水平间距应为6-9m,竖向间距应为2-3m。
②加强型:1)当立杆纵、横间距为 m× ~×时,在架体外侧周边及内部纵、横向每4跨(且不大于5m),应由底至顶设置连续竖向剪刀撑,剪刀撑宽度应为4跨。
