500×500柱模板支撑计算书
500×500柱模板计算书柱模板的背部支撑由两层组成,第一层为直接支撑模板的竖楞,用以支撑混凝土对模板的侧压力;第二层为支撑竖楞的柱箍,用以支撑竖楞所受的压力;柱箍之间用对拉螺栓相互拉接,形成一个完整的柱模板支撑体系。
柱模板设计示意图柱截面宽度B(mm):500.00;柱截面高度H(mm):500.00;柱模板的总计算高度:H = 7.83m;计算简图一、参数信息1.基本参数柱截面宽度B方向对拉螺栓数目:0;柱截面宽度B方向竖楞数目:4;柱截面高度H方向对拉螺栓数目:0;柱截面高度H方向竖楞数目:4;2.柱箍信息柱箍材料:圆钢管;直径(mm):48.00;壁厚(mm):3.00;柱箍的间距(mm):450;柱箍合并根数:2;3.竖楞信息竖楞材料:木方;竖楞合并根数:1;宽度(mm):50.00;高度(mm):100.00;4.面板参数面板类型:胶合面板;面板厚度(mm):18.00;面板弹性模量(N/mm2):9500.00;面板抗弯强度设计值f c(N/mm2):13.00;面板抗剪强度设计值(N/mm2):1.50;5.木方和钢楞方木抗弯强度设计值f c(N/mm2):13.00;方木弹性模量E(N/mm2):9000.00;方木抗剪强度设计值f t(N/mm2):1.50;钢楞弹性模量E(N/mm2):210000.00;钢楞抗弯强度设计值fc(N/mm2):205.00;二、柱模板荷载标准值计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取3.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取2.500m/h;H -- 模板计算高度,取7.825m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取1.150。
700x700柱模计算
柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=700mm ,B 方向对拉螺栓2道, 柱模板的截面高度 H=700mm ,H 方向对拉螺栓2道, 柱模板的计算高度 L = 6000mm , 柱箍间距计算跨度 d = 400mm 。
柱箍采用单钢管48mm ×2.8mm 。
柱模板竖楞截面宽度50mm ,高度100mm 。
B 方向竖楞5根,H 方向竖楞5根。
面板厚度12mm ,剪切强度1.4N/mm 2,抗弯强度15.0N/mm 2,弹性模量6000.0N/mm 2。
229000.0N/mm 2。
7002162162162柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中 c —— 混凝土的重力密度,取24.000kN/m 3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h ; T —— 混凝土的入模温度,取20.000℃; V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ;1—— 外加剂影响修正系数,取1.000;2—— 混凝土坍落度影响修正系数,取0.850。
根据公式计算的新浇混凝土侧压力标准值 F1=40.540kN/m 2考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值 F1=0.9×40.000=36.000kN/m 2考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值 F2=0.9×3.000=2.700kN/m 2。
三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的简支梁计算,计算如下18.79kN/mA面板计算简图 面板的计算宽度取柱箍间距0.40m 。
(完整word版)模板支撑体系计算书
(二)、采用七夹板与扣件式钢管支撑相结合的支撑方案设计计算:模板及其支架计算的荷载标准值及荷载分项系数表以下对模板进行验算。
一)楼板模板计算:按普通胶合板(1830×915×18)验算,龙骨间距600,按三跨连续梁计算。
1、荷载设计值1)模板自重:300N/m2×0.915m×1.2=329.4N/m2)新浇砼重:24000N/m3×0.10m×0.915m×1.2=2635.2N/m3)钢筋自重:1100N/m3×0.915m×0.10m×1.2=120.78N/m合计:329.4+2635.2+120.78=3085.38N/m4)施工工人及设备重量:2500N/m2×0.915m×1.4=3201N/m2、弯矩设计值M=(-0.10)×3085.38×(0.6)2+(-0.117)×3201×(0.6)2=245.89N·M另考虑集中荷载F=2500N,由两块模板分别承担。
F1=1250NM1=0.08×3085.38×(0.6)2+0.213×1250×0.6=248.61 N·M3、承载力验算W=bh2/6=915×182/6=49410mm3δm=M max/w=2.48×105/49410=5.02N/mm<[ ]=15.21N/mm2满足要求4、挠度验算W=k·f·q·l4/100EI=0.677×3085.38×10-3×6004/(100×9×103×915×183/12)=0.68<[L/250]=2.4mm满足要求.二)模板的龙骨验算采用50×100松木龙骨·600,水平钢管间距1000(即龙骨的跨度),按三跨连续梁计算1、荷载1)模板:300N/m2×0.6m×1.2=216N/m2)砼24000N/m3×0.6m×0.10m×1.2=1728N/m3)1100N/m3×0.6m×0.10m×1.2=79.2N/m合计:216+1728+79.2=2023.2N/m4)施工荷载:2500N/m2×0.6m×1.4=2100N/m2、弯距M=(-0.10)×2023.2×1.02+(-0.117)×2100×1.02=-448.02N·M另考虑集中荷载F=2500NM1=0.08×2023.2×1.02+0.213×2500×1.02=694.36 N·M3、承载力验算W=bh2/6=50×1002/6=0.833×105δm=M/W=694360/0.833×1.05=8.33N/m2<14.95N/m24、挠度验算W= k·f·q·l4/100EI=0.677×2023.2×10-3×10004/(100×9×103×50×1003/12)0.37mm <[W]=L/250=4mm满足要求. 三)水平钢管采用¢48×3.5焊接钢管,间距1000mm,跨度1000,按五跨连续梁计算。
专业人士整理柱模板13001300(支撑不等间距)计算书
柱模板(支撑不等间距)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计标准》GB 50017-20175、《建筑结构可靠性设计统一标准》GB50068-2018一、工程属性平面图立面图:立面图三、荷载组合侧压力计算依据规范《建筑施工模板安全技术规范》JGJ162-2008混凝土重力密度γc(kN/m3) 24新浇混凝土初凝时间t0(h) 4 外加剂影响修正系数β1 1混凝土坍落度影响修正系数β2 1.15 混凝土浇筑速度V(m/h) 2.5混凝土侧压力计算位置处至新浇混凝土顶面总高度H(m) 6新浇混凝土对模板的侧压力标准值G4k(kN/m2)min{0.22γc t0β1β2v1/2,γc H}=min{0.22×24×4×1×1.15×2.51/2,24×6}=min{38.403,144}=38.403kN/m2倾倒混凝土时对垂直面模板荷载标准值Q3k(kN/m2) 2结构重要性系数γ0 1 可变荷载调整系数γL0.9有效压头高度h=G4k/γc=38.403/24=1.6m承载能力极限状态设计值S max=γ0×(1.3G4k+γL×1.5Q3k)=1×(1.3 × 38.403+ 0.9×1.5×2.000)=52.62kN/m2 S min=γ0×γL×1.5Q3k=1×0.9×1.5 × 2.000=2.70kN/m2正常使用极限状态设计值S'max=G4k=38.403 kN/m2S'min=0 kN/m2四、面板验算即b=1000mm。
W=bh2/6=1000×182/6=54000mm3,I=bh3/12=1000×183/12=486000mm4考虑到工程实际和验算简便,不考虑有效压头高度对面板的影响。
梁、柱及模板工程量计算及定额套用实例(附图例)_secret
超高一次 按选跳梁5-5 断面模板1/2计算 26.98/2=13.49m2
超高二次 4-4断面(0.5*2+0.25)×(6.16-0.28×2)×10=70m2
5-5断面按模板量1/2计算 26.98/2=13.49m2
应用定额
砼量4-2-241.811×1995.05=3613.04元
模板10-4-110(162+26.98)/10×298.39=5638.97元
超高一次10-4-1301.394×36.85=49.71元
超高二次10-4-1308.349×36.85=615.32元
3、异形梁
砼工程量:
1-1断面(0.25×0.60+0.23×0.12)×(5.6+1.76)×10=13.07m3
2-2断面(0.25×0.50+0.46×0.12)×(5.6+1.76)×10=13.26m3
超第二个3m (0.4+0.6)×2×1.5×10=30m2
应用定额
砼量4-2-1712.096×2115.77=25592.35元
模板10-4-84100.8×279.95=28218.96元
超高模板1次10-4-10218.6×41.92=779.71元
超高模板2次10-4-1023.0×41.92×2=251.52元
小计 =54842.54元
2、矩形框架梁
砼工程量
4-4断面 0.25×0.5×(5.6×2+1.76)×10=15.80m3
5-5断面 0.25×0.275×(1.8-0.12)×2×10=2.31m3
模板量4-4断面 (0.5×2+0.25)×(5.6×2+1.76)×10=162m2
模板工程施工计算书

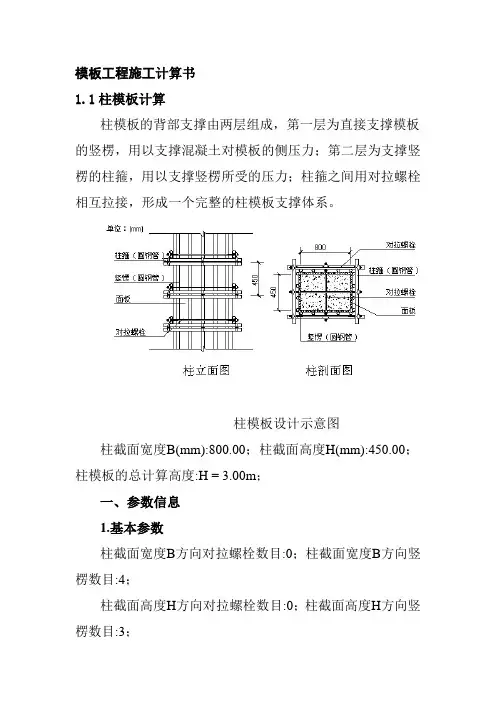

模板工程施工计算书1.1柱模板计算柱模板的背部支撑由两层组成,第一层为直接支撑模板的竖楞,用以支撑混凝土对模板的侧压力;第二层为支撑竖楞的柱箍,用以支撑竖楞所受的压力;柱箍之间用对拉螺栓相互拉接,形成一个完整的柱模板支撑体系。
柱模板设计示意图柱截面宽度B(mm):800.00;柱截面高度H(mm):450.00;柱模板的总计算高度:H = 3.00m;一、参数信息1.基本参数柱截面宽度B方向对拉螺栓数目:0;柱截面宽度B方向竖楞数目:4;柱截面高度H方向对拉螺栓数目:0;柱截面高度H方向竖楞数目:3;2.柱箍信息柱箍材料:圆钢管;直径(mm):48.00;壁厚(mm):3.00;柱箍的间距(mm):450;柱箍合并根数:2;3.竖楞信息竖楞材料:圆钢管;竖楞合并根数:1;直径(mm):48.00;壁厚(mm):3.00;4.面板参数面板类型:黑模板;面板厚度(mm):18.00;面板弹性模量(N/mm2):9500.00;面板抗弯强度设计值f c(N/mm2):13.00;面板抗剪强度设计值(N/mm2):1.50;5.木方和钢楞钢楞弹性模量E(N/mm2):210000.00;钢楞抗弯强度设计值fc(N/mm2):205.00;二、柱模板荷载标准值计算按《施工手册》,新浇混凝土作用于模板的最大侧压力,按下列公式计算,并取其中的较小值:F=0.22γtβ1β2V1/2F=γH其中γ -- 混凝土的重力密度,取24.000kN/m3;t -- 新浇混凝土的初凝时间,取2.000h;T -- 混凝土的入模温度,取20.000℃;V -- 混凝土的浇筑速度,取2.500m/h;H -- 模板计算高度,取3.000m;β1-- 外加剂影响修正系数,取1.200;β2-- 混凝土坍落度影响修正系数,取1.000。
分别计算得20.036 kN/m2、72.000 kN/m2,取较小值20.036 kN/m2作为本工程计算荷载。
柱模板计算规则
柱模板计算规则
柱模板是建筑中常用的一种模板,用于浇筑混凝土柱子时使用。
柱模板的计算规则包括以下几点:
1. 模板尺寸的计算
柱模板的尺寸应根据混凝土柱子的尺寸来计算。
一般情况下,柱子的尺寸为正方形或圆形。
如果是正方形柱子,则柱模板的尺寸应为柱子边长加上模板厚度的两倍;如果是圆形柱子,则柱模板的尺寸应为柱子直径加上模板厚度的两倍。
2. 模板厚度的计算
柱模板的厚度应根据浇筑混凝土的厚度来计算。
一般情况下,混凝土柱子的厚度为柱子直径或边长的三分之一。
因此,柱模板的厚度应为混凝土厚度加上模板厚度的两倍。
3. 模板材料的选择
柱模板的材料应具有足够的强度和刚度,以保证模板在浇筑混凝土时不会变形或破裂。
常用的模板材料包括钢板、胶合板和竹胶合板等。
4. 模板支撑的计算
柱模板的支撑应根据模板的尺寸和重量来计算。
一般情况下,模板支撑应设置在模板中央或四个角落处,并应使用足够数量和强度的支撑杆或支撑架。
5. 模板拆除的时间
柱模板的拆除时间应根据混凝土的强度和环境温度来确定。
一般
情况下,混凝土的强度在28天后达到设计强度,因此柱模板的拆除
时间应在混凝土浇筑后28天左右。
总之,柱模板的计算规则应根据具体情况进行细致而全面的考虑,以确保混凝土柱子的质量和安全性。
模板支撑验算
模板支撑验算1.荷载计算:○1新浇筑混凝土对模板产生的侧压力,柱一次浇注最大高度4.25m。
侧压力为F1=0.22r c t0β1β2v1/2F2=Hr cr c=24KN/m3t0为新浇筑混凝土初凝时间,t0=200/T+15=200/10+15=8hv取5m/hH=5.8mβ1=1.2(按掺外加剂考虑),β1=1.15(混凝土按泵送考虑)F1=0.22×24×8×1.2×1.15×51/2=130.34KN/m2F2=4.25×24=102 KN/m2取最小值为102KN/m2②倾倒混凝土时对模板产生水平荷载取4.0KN/m2由○1○2得q1=1.2×○1+1.4×○2(验算强度)q2=○1(验算刚度)q1=1.2×102+1.4×4=128KN/m2q2=102KN/m22.内背楞间距验算模板厚15mm, E=104N/mm2,Ф48×3.5钢管截面特性:W=4.49×103mm3,i=15.94mm,A=424mm2。
在截面中部设置一道高度方向设置M12对拉螺栓@500。
内钢管背楞间距按150计算。
模板计算宽度取1000,W=3.75×104mm3模板承受均布荷载(强度验算)q= q1×1=128 KN/m模板承受均布荷载(刚度验算)q= q2×1=102KN/mM=0.1ql2=0.1×128×0.152=0.288KN.mσ=M/W=0.288×106/3.75×104=7.68N/mm3﹤10 N/mm3强度满足要求按模板刚度要求,最大变形值为模板设计跨度的1/250W=0.677×qL4/(100EI)≤L/250q—作用在模板上的均布荷载(N·mm)E—模板的弹性模量(N/mm2)I—板的截面惯性矩(mm4)I=1000×153/12=2.81×105mm4L≤[(100EI)/(0.667×250q)]1/3=[(100×2.81×105×104)/(0.667×102×250)]1/3=257mm内楞间距150满足刚度要求。
800x800柱模板计算(PKPM2012)
柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=800mm,B方向对拉螺栓1道,柱模板的截面高度 H=800mm,H方向对拉螺栓1道,柱模板的计算高度 L = 6200mm,柱箍间距计算跨度 d = 600mm。
柱箍采用双钢管48mm×3.0mm。
柱模板竖楞截面宽度40mm,高度80mm。
B方向竖楞5根,H方向竖楞5根。
面板厚度18mm,剪切强度1.4N/mm2,抗弯强度15.0N/mm2,弹性模量9000.0N/mm2。
木方剪切强度1.6N/mm2,抗弯强度13.0N/mm2,弹性模量10000.0N/mm2。
800190190190190819191919柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中γc——混凝土的重力密度,取24.000kN/m3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取4.000h ; T —— 混凝土的入模温度,取20.000℃;V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ;β—— 混凝土坍落度影响修正系数,取0.850。
根据公式计算的新浇混凝土侧压力标准值 F1=28.380kN/m 2考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值:F1=0.9×36.130=32.517kN/m 2考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值:F2=0.9×4.000=3.600kN/m 2。
三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的连续梁计算,计算如下26.44kN/mA面板计算简图面板的计算宽度取柱箍间距0.60m 。
荷载计算值 q = 1.2×32.517×0.600+1.40×3.600×0.600=26.436kN/m面板的截面惯性矩I 和截面抵抗矩W 分别为:本算例中,截面惯性矩I 和截面抵抗矩W 分别为:W = 60.00×1.80×1.80/6 = 32.40cm 3;I = 60.00×1.80×1.80×1.80/12 = 29.16cm 4;(1)抗弯强度计算f = M / W < [f]其中 f ——面板的抗弯强度计算值(N/mm2);M ——面板的最大弯距(N.mm);W ——面板的净截面抵抗矩;[f] ——面板的抗弯强度设计值,取15.00N/mm2;M = 0.100ql2其中 q ——荷载设计值(kN/m);经计算得到M = 0.100×(1.20×19.510+1.40×2.160)×0.190×0.190=0.095kN.m经计算得到面板抗弯强度计算值 f = 0.095×1000×1000/32400=2.946N/mm2面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算T = 3Q/2bh < [T]其中最大剪力Q=0.600×(1.20×19.510+1.4×2.160)×0.190=3.014kN 截面抗剪强度计算值T=3×3014.0/(2×600.000×18.000)=0.419N/mm2截面抗剪强度设计值 [T]=1.40N/mm2面板抗剪强度验算 T < [T],满足要求!(3)挠度计算v = 0.677ql4 / 100EI < [v] = l / 250面板最大挠度计算值v = 0.677×19.510×1904/(100×9000×291600)=0.066mm面板的最大挠度小于190.0/250,满足要求!四、竖楞木方的计算竖楞木方直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下600600 600 8.37kN/mA B竖楞木方计算简图竖楞木方的计算宽度取 BH 两方向最大间距0.190m。
500x500柱模板计算
柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=500mm ,B 方向对拉螺栓2道, 柱模板的截面高度 H=500mm ,H 方向对拉螺栓2道, 柱模板的计算高度 L = 6000mm , 柱箍间距计算跨度 d = 400mm 。
柱箍采用单钢管48mm ×2.8mm 。
柱模板竖楞截面宽度50mm ,高度100mm 。
B 方向竖楞4根,H 方向竖楞4根。
面板厚度12mm ,剪切强度1.4N/mm 2,抗弯强度15.0N/mm 2,弹性模量6000.0N/mm 2。
9000.0N/mm 2。
5000150150柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中 c —— 混凝土的重力密度,取24.000kN/m 3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h ; T —— 混凝土的入模温度,取20.000℃; V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ;1—— 外加剂影响修正系数,取1.000;2—— 混凝土坍落度影响修正系数,取0.850。
根据公式计算的新浇混凝土侧压力标准值 F1=40.540kN/m 2考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值 F1=0.9×40.550=36.495kN/m 2考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值 F2=0.9×3.000=2.700kN/m 2。
三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的简支梁计算,计算如下19.03kN/mA面板计算简图 面板的计算宽度取柱箍间距0.40m 。
模板支撑工程量计算
模板支撑工程量计算篇一:模板工程量计算规则模板工程量计算规则一、现浇砼及钢筋砼模板工程量,按以下规定计算:1、现浇砼及钢筋砼模板工程量除另有规定者外,积以平方米计算。
若使用含模量计算模板接触面积者,其工程量=构件体积*相应项目含模量。
2、钢筋砼墙、板上单孔面积在0.3m2以内的孔洞,不予扣除,洞侧壁模板不另增加,但突出墙面的侧壁模板相应增加。
单孔面积在0.3m2以外的孔洞,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。
3、现浇钢筋砼框架分别按柱、梁、墙、板有关规定计算,墙上单面附墙柱并入墙内工程量计算。
双面附墙柱按柱计算,但后浇墙、板带的工程量不扣除。
4、按实灌体积以立方米计算。
5、预制砼板间或边补现浇板缝,缝宽在100mm以上者,模板按平板定额计算。
6、构造柱外露均应按图示外露部分计算面积(锯齿形,则按锯齿形最宽面计算模板宽度)构造柱与墙接触面不计算建筑面积。
7、现浇砼雨篷、阳台、水平挑板,按图示挑出墙面以外板底尺寸的水平投影面积计算(附在阳台梁上的砼线条不计算水平投影面积)。
挑出墙外的牛腿及板边模板已包括在内。
复式雨篷挑口内侧净高超过250mm时,其超过部分按挑檐定额计算(超过部分的含模量按天沟含模量计算)。
竖向挑板按100mm内墙定额执行。
8、整体直形楼梯包括楼梯段、中间休息平台、平台梁、斜梁及楼梯与楼板连结的梁、按水平投影面积计算,不扣除小于200mm的梯井,伸入墙内部分不另增加。
9、圆弧形楼梯按楼梯的水平投影面积以平方米计算(包括圆弧形梯段、休息平台、平台梁、斜梁及楼梯与楼板连接的梁)。
10、楼板后浇带以延长米计算(整板基础的后浇带不包括在内)。
11、现浇圆弧形构件除定额已注明者外,均按垂直圆弧形的面积计算。
12、栏杆按扶手的延长米计算,栏板竖向挑板按模板接触面积以平方米计算。
扶手、栏板的斜长按水平投影长度乘系数1.18计算。
13、劲性砼柱模板、按现浇柱定额执行。
14、砖侧模分别不同厚度,按实砌面积以平方米计算。
构造柱模板面积计算规则
构造柱模板面积计算规则柱模板面积计算规则的构造是建立在对柱子基本形态和计算公式的理解基础上的。
柱子是指在横截面上呈圆形或方形的立体结构。
为了方便计算,我们将其分解为若干个基本体积来进行计算。
柱模板面积计算规则的基本概念:1.模板面积:指柱模板外层表面积,用于计算模板的使用量和人工成本。
2.模板总面积:指柱模板内外层的表面积总和,用于计算模板支撑能力和模板自重。
3.模板单位面积承载力:指柱模板单位面积所能承受的荷载,用于计算模板的支撑能力和可用次数。
柱模板面积计算规则的具体步骤:1.计算柱子的基本体积:圆柱的基本体积计算公式为:V=πr²h,其中r为圆柱底面半径,h 为圆柱高度。
方柱的基本体积计算公式为:V=a²h,其中a为方柱底面边长,h为方柱高度。
2.计算模板面积:以圆柱模板为例,计算模板面积需采用以下公式:模板总面积=2πr(h+2t)(其中t为模板厚度)。
模板面积=2πr(h+2t-4l)(其中l为模板两侧搭接的长度)。
3.计算模板单位面积承载力:模板单位面积承载力=模板自重/模板总面积。
模板自重=模板长度某模板宽度某模板厚度某混凝土密度。
4.根据模板单位面积承载力和承重要求计算模板的支撑能力和可用次数。
柱模板面积计算规则的注意事项:1.在计算模板面积时,应注意模板的两侧需要留有一定的搭接长度,以提高模板的可用次数和承载能力。
2.不同混凝土密度和不同厚度的模板会影响模板自重和单位面积承载力的计算结果,应根据实际情况进行调整。
3.在实际施工中,应根据具体情况进行模板的选用和加固,以确保模板的安全可靠性。
模板计算书
附录一、柱模板支撑计算书 1、1000×1000柱模板基本参数柱模板的截面宽度 B=1000mm ,B 方向对拉螺栓1道; 柱模板的截面高度 H=1000mm ,H 方向对拉螺栓1道; 柱模板的计算高度 L = 3800mm ; 柱箍间距计算跨度 d = 400mm ; 柱箍采用[10号槽钢U 口水平; 柱模板竖楞截面宽度37mm ,高度87mm ; B 方向竖楞5根,H 方向竖楞5根。
100040240240240柱模板支撑计算简图2、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中 c ——混凝土的重力密度,取24.000kN/m 3;t—— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h ; T —— 混凝土的入模温度,取20.000℃; V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.800m ; 1—— 外加剂影响修正系数,取1.200;2—— 混凝土坍落度影响修正系数,取1.150。
根据公式计算的新浇混凝土侧压力标准值 F1=65.830kN/m2; 实际计算中采用新浇混凝土侧压力标准值 F1=65.830kN/m2; 倒混凝土时产生的荷载标准值 F2= 3.000kN/m2。
3、柱模板面板的计算面板直接承受浇注混凝土产生的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下:33.28kN/mA面板计算简图面板的计算宽度取柱箍间距0.40m 。
荷载计算值 q = 1.2×65.830×0.400+1.4×3.000×0.400=33.278kN/m 面板的截面惯性矩I 和截面抵抗矩W 分别为: W = 400.00×15×15/6 = 15000mm3; I = 400.00×15×15×15/12 = 112500mm4; (1)抗弯强度计算f = M / W < [f]其中 f —— 面板的抗弯强度计算值(N/mm 2); M —— 面板的最大弯距(N.mm); W —— 面板的净截面抵抗矩;[f] —— 面板的抗弯强度设计值,取15.00N/mm 2; M = 0.100ql 2其中 q —— 荷载设计值(kN/m);M = 0.100×(1.2×26.332+1.4×1.200)×0.241×0.241=0.193kN.m 经计算得到面板抗弯强度f = 0.193×1000×1000/15000=8.930N/mm 2 面板的抗弯强度验算 f < [f],满足要求!(2)抗剪计算 [可以不计算]T = 3Q/2bh < [T]其中最大剪力 Q=0.600×(1.2×26.332+1.4×1.200)×0.241=4.807kN 截面抗剪强度计算值 T=3×4807.0/(2×400.000×18.000)=1.001N/mm 2 截面抗剪强度设计值 [T]=1.40N/mm 2 抗剪强度验算 T < [T],满足要求!(3)挠度计算v = 0.677ql 4 / 100EI < [v] = l / 250面板最大挠度计算值 v = 0.677×26.332×2414/(100×6500×194400)=0.474mm面板的最大挠度小于240.8/250,满足要求!四、竖楞木方的计算竖楞木方直接承受模板传递的荷载,应该按照均布荷载下的三跨连续梁计算,计算如下20.03kN/mA竖楞木方计算简图竖楞木方的计算宽度取 BH 两方向最大间距0.241m 。
600x600柱模板计算
柱模板支撑计算书一、柱模板基本参数柱模板的截面宽度 B=600mm ,B 方向对拉螺栓2道, 柱模板的截面高度 H=600mm ,H 方向对拉螺栓2道, 柱模板的计算高度 L = 6000mm , 柱箍间距计算跨度 d = 400mm 。
柱箍采用单钢管48mm ×2.8mm 。
柱模板竖楞截面宽度50mm ,高度100mm 。
B 方向竖楞5根,H 方向竖楞5根。
面板厚度12mm ,剪切强度1.4N/mm 2,抗弯强度15.0N/mm 2,弹性模量6000.0N/mm 2。
229000.0N/mm 2。
6007137137137柱模板支撑计算简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
新浇混凝土侧压力计算公式为下式中的较小值:其中 c —— 混凝土的重力密度,取24.000kN/m 3;t —— 新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.714h ; T —— 混凝土的入模温度,取20.000℃; V —— 混凝土的浇筑速度,取2.500m/h ;H —— 混凝土侧压力计算位置处至新浇混凝土顶面总高度,取3.000m ;1—— 外加剂影响修正系数,取1.000;2—— 混凝土坍落度影响修正系数,取0.850。
根据公式计算的新浇混凝土侧压力标准值 F1=40.540kN/m 2考虑结构的重要性系数0.9,实际计算中采用新浇混凝土侧压力标准值 F1=0.9×40.550=36.495kN/m 2考虑结构的重要性系数0.9,倒混凝土时产生的荷载标准值 F2=0.9×3.000=2.700kN/m 2。
三、柱模板面板的计算面板直接承受模板传递的荷载,应该按照均布荷载下的简支梁计算,计算如下19.03k N/mA面板计算简图 面板的计算宽度取柱箍间距0.40m 。
柱支模超高计算
柱支模超高计算柱支模超高计算是指在施工过程中,对于模板结构高度过高的计算处理。
由于很多大型建筑物中的柱子结构都是很高的,因此在施工过程中需要考虑如何处理模板结构的超高问题。
本文将介绍柱支模超高计算的相关内容。
首先,柱支模超高计算需要根据实际情况确定超高高度。
超高高度是指柱子模板结构的高度超过常规高度的情况下,如何保证模板的稳定性和安全性。
在确定超高高度之前,需要考虑以下几个因素:1.建筑高度。
高度越高,超高高度越容易出现。
2.柱子直径。
柱子直径越大,超高高度越容易出现。
3.模板结构的材料。
不同的材料对于模板结构的承重能力和稳定性有着不同的作用。
4.施工方法。
施工方法不同,对于模板结构的要求也不同。
确定了超高高度之后,需要进行计算处理。
柱支模超高计算需要考虑到以下几个方面:1.模板结构的材料。
一般使用钢板作为模板结构的承重材料。
对于超高结构来说,需要使用更厚、更坚固的钢板,以保证模板的稳定性和安全性。
2.模板结构的设计。
设计模板结构的时候,需要根据超高高度和柱子直径来确定结构的支撑方式。
一般来说,超高结构需要使用更加牢固的支撑方式,例如加固支撑和钢支撑等。
3.模板结构的施工。
施工过程中需要严格按照设计要求进行操作,以保证模板结构的稳定性和安全性。
在施工过程中,需要注意结构的支撑方式,避免发生结构松散或移位现象。
4.安全防护措施。
对于超高结构来说,安全防护措施十分重要。
需要在施工过程中加强安全意识,加强巡视和检查,防止意外事故的发生。
柱支模超高计算是一项非常复杂和重要的工作。
在实际施工过程中,需要根据具体情况综合考虑各种因素,制定合理的计算与方案。
只有这样,才能够保证它的可行性,确保施工安全和项目顺利完成。
800×800柱模板计算
800×800柱模板计算柱模板的计算参照《建筑施工模板安全技术规范》(JGJ162-2008)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《混凝土结构设计规范》(GB50010-2010)、《混凝土结构工程施工规范》(GB506666-2011)、《钢结构设计规范》(GB 50017-2003)、《组合钢模板技术规范》(GB50214-2001)、《木结构设计规范》(GB 50005━2003)、《建筑结构荷载规范》(GB 50009-2012)等编制。
一、柱模板基本参数1.基本参数柱模板的截面宽度 B=800mm,柱模板的截面高度 H=800mm;2.对拉螺栓参数B方向对拉螺栓1道,H方向对拉螺栓1道;3.面板参数面板类型:胶合板;面板厚度:15.00mm;面板弹性模量E:4200.00N/mm2;面板抗弯强度设计值fc:12.00N/mm2;面板抗剪强度设计值ft:1.40N/mm2;4.木方参数木方弹性模量E:9350.00N/mm2;木方抗弯强度设计值fc:15.44N/mm2;木方抗剪强度设计值ft:1.50N/mm2;5.柱箍参数柱箍材料:双钢管48×3.0;柱箍间距计算跨度 d: 600mm;6.竖楞参数竖楞截面宽度:40mm;高度80mm;B方向竖楞6根;H方向竖楞6根;柱模板支撑计算简图柱模板立面简图二、柱模板荷载标准值计算强度验算要考虑新浇混凝土侧压力和倾倒混凝土时产生的荷载设计值;挠度验算只考虑新浇混凝土侧压力产生荷载标准值。
依据《混凝土结构工程施工规范》GB506666-2011,A.0.4,新浇混凝土侧压力计算公式为下式中的较小值:其中c——混凝土的重力密度,取24.000kN/m3;t ——新浇混凝土的初凝时间,为0时(表示无资料)取200/(T+15),取5.130h;T ——混凝土的入模温度,取24.000℃;V ——混凝土的浇筑速度,取2.000m/h;H ——混凝土侧压力计算位置处至新浇混凝土顶面总高度,取4.200m;——混凝土坍落度影响修正系数,取1.000。
工程造价课件 知识点:现浇混凝土柱、梁、墙、板的模板支撑高度计算规则
谢谢观看!
知识点:现浇混凝土柱、梁、墙 、板的模板支撑高度计算规那么
计算规那么 现浇混凝土柱、梁、墙、板的模板支撑高度按如下计算: 柱、墙:地〔楼〕面支撑点至构件顶坪。 梁:地〔楼〕面支撑点至梁底。 板:地〔楼〕面支撑点至板底坪。
计算规那么
1现浇混凝土柱、梁、墙、板的模板支撑高度>3 6m时,另行计算模板超高局部的 工程量。 2梁、板〔水平构件〕模板支撑超高的工程量计算如下式: 超高次数=支模高度-36 /3 遇小数进为1,缺乏1按1计算〕 超高工程量〔m2=超高构件的全部模板面积超高次数
计算规那么
3柱、墙〔竖直构件〕模板支撑超高的工程量计算如下式: 超高次数分段计算:自高度>3 60m,第一个3m为超高1次,第二个3m为超高2次, 依次类推; 缺乏1m,按1m计算。 超高工程量〔m2 = ∑ 相应模板面积超高次数〕 4构造柱、圈梁、大钢模板墙,不计算模板支撑超高。 5墙、板后浇带的模板支撑超高,并入墙、板支撑超高工程量内计算。
矩形柱子模板计算
矩形柱子模板计算柱子模板的一般构造下如图,柱子模板主要承受混凝土的侧压力的振动荷载,荷载计算与梁的侧模板相同。
浇筑混凝土时,倾倒混凝土的振动荷载按2kPa采用。
1.柱箍的计算柱箍为模板的支撑和支承,其间距S 按柱的侧模板刚度来控制。
按两跨连续梁计算,其挠度应满足以下条件;IE qlK Wt J 1004=≤[]400S W =整理得 34qK I E S f t =式中t E ----木材的弹性模量,t E =(9~12)×103Mpa ;I----柱子模板截面的惯性矩,I=121bh 3(mm 4);K j ----系数,两跨连续梁,K j =0.521;q----侧压力线荷载,如模板每块拼板宽为100mm ,则q=0.1F ;F----柱模受混凝土的侧压力。
柱箍的截面选择:对于长边,假定设置钢拉杆,则按悬臂简支梁计算;不设钢拉杆,则按简支梁计算。
其最大弯矩按下式计算:M max =(1-42λ)82qd式中 d----跨中长度;λ----悬臂部分长度a 与跨中长度d 的比值,即ba;q----作用于长边上的线荷载。
柱箍长边需要的截面抵抗矩W 1=mf Mmax对于短边,按简支梁计算,其最大弯矩由下式求得: M max =()82qcl η-式中 q----作用于短边上的线荷载;c----线荷载分布长度;l----计算长度;η----c 与l 的比值,即lc =η。
柱箍短边需要的截面抵抗矩: W 2=mf Mmax柱箍的做法有两种:(1)单根方木用矩形钢箍加契块夹紧;(2)两根方木中间用螺栓夹紧。
螺栓受到的拉力N ,等于箍柱处的反力。
螺栓的拉力和需要的截面积按下列公式计算:qlN 21=fN A =式中 q---作用于柱箍上的线荷载; l ---柱箍的计算长度;0A ---螺栓需要的截面面积;f---钢材抗拉强度设计值,采用Ⅰ级钢筋,f=215MPa 。
2.模板截面尺寸的计算按简支梁考虑。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
计算要点
详细计算过程
结论
计算过程及结论
柱模板面板的计算
1. 抗弯计算强度
f=M/W=0.12×106/19200.0=6.289N/mm2
面板的抗弯强度验算 f < [f]
满足要求!
2.抗剪强度计算
T=3×3.05/(2×450.0×16.0)=0.636N/mm2
截面抗剪强度设计值 [T]=1.40N/mm
支撑钢管的最大挠度小于630.000/150与10mm
满足要求!
H方向对拉螺栓的计算
对拉螺栓最大容许拉力值: [N] =17.850kN
对拉螺栓所受的最大拉力 N =15.197kN
满足要求!
施工单位
计算人
审核人
B方向对拉螺栓的计算
对拉螺栓最大容许拉力值: [N] =17.850kN
对拉螺栓所受的最大拉力 N =15.197kN
满足要求!
H方向柱箍的计算
1.抗弯计算强度
f=M/W=0.795×106/8496.0=93.573N/mm2
抗弯计算强度小于205N/mm2
满足要求!
2.挠度计算
v =0.252mm
满足要求!
3.挠度验算
v= 0.68×16.4237.54/(100×6000.00×153600.0)=0.384mm
面板的最大挠度小于237.5/250
满足要求!
竖楞木方的计算
1.竖楞木方抗弯强度计算
f=M/W=0.229×106/83333.3=2.746N/mm2
抗弯计算强度小于13.0N/mm2
满足要求!
2.竖楞木方抗剪计算
截面抗剪强度计算值
T=3×Q/2bh=3×3051/(2×50×100)=0.915N/mm2
截面抗剪强度设计值 [T]=1.300N/mm2
满足要求!
3.竖楞木方挠度计算
v =0.667qd4/100EI=0.667×8.668×450.004/
(100×9000.0×4166666.8)=0.064mm
附件11:柱模板支撑计算
工程名称
计算部位
计算参数
柱模板的截面宽度 B=1000.000mm,B方向对拉螺栓1道,
柱模板的截面高度 H=1000mm,H方向对拉螺栓1道,
柱模板的计算高度 L =7100mm,柱箍间距计算跨度 d =450mm。
柱箍采用双钢管48mm×2.8mm
柱模板竖楞截面宽度50mm,高度100mm,
B方向竖楞5根,H方向竖楞5根。
新浇混凝土侧压力标准值 F1=36.50kN/m2
倾倒混凝土时产生的荷载标准值 F2=2.70kN/m2
计算简图
柱模板计算简图
材料特性
面板的厚度16.00mm,面板剪切强度设计值1.40N/mm2,面板抗弯强度设计值15N/mm2,面板的弹性模量6000N/mm2;木方抗剪强度设计值1.3N/mm2;木方抗弯强度设计值13N/mm2;木方的弹性模量9000N/mm2
竖楞木方最大允许挠度,[v] =450.000/250mm
满足要求=M/W=0.795×106/8496.0=93.573N/mm2
抗弯计算强度小于205N/mm2
满足要求!
2.挠度计算
v =0.252mm
支撑钢管的最大挠度小于630.000/150与10mm
满足要求!
