梯田坎的砌筑方法及措施

合集下载

水平梯田田坎夯筑施工方案(3篇)

水平梯田田坎夯筑施工方案(3篇)

第1篇一、工程概况水平梯田田坎夯筑工程是为了提高土地利用效率,改善水土保持,防止水土流失,提高农业生产能力而进行的土地整治工程。

本工程位于XX地区,总面积为XX平方公里,涉及XX个村庄,涉及农户XX户。

工程主要内容包括田坎的规划设计、施工、监理和验收等。

二、施工方案设计原则1. 科学规划:根据地形地貌、土壤类型、水文地质条件等因素,科学规划梯田田坎的布局和尺寸。

2. 因地制宜:结合当地实际情况,选择合适的田坎材料、施工工艺和设备。

3. 经济合理:在保证工程质量的前提下,尽量降低施工成本。

4. 环保节能:采用环保材料和节能施工技术,减少对环境的影响。

5. 安全可靠:确保施工过程中的安全,防止事故发生。

三、施工准备1. 组织准备:- 成立施工项目部,明确项目经理、技术负责人、施工员等岗位人员职责。

- 组织施工队伍,进行技术培训和安全教育。

2. 材料准备:- 根据设计要求,准备足够的土方、石方、水泥、砂、钢筋等材料。

- 材料必须符合国家标准,并进行质量检验。

3. 设备准备:- 准备推土机、挖掘机、装载机、压路机、搅拌机、混凝土泵等施工设备。

- 设备必须经过检查,确保其性能良好。

4. 测量准备:- 准备测量仪器和工具,如全站仪、水准仪、钢尺等。

- 测量人员必须经过培训,确保测量精度。

四、施工工艺流程1. 施工准备:- 根据设计图纸,确定田坎的起止位置、高度、宽度等参数。

- 清理施工场地,平整土地。

2. 土方开挖:- 使用挖掘机进行土方开挖,确保开挖深度符合设计要求。

- 开挖过程中,注意保护原有植被和地形地貌。

3. 基础处理:- 对开挖后的基础进行平整,清除杂草、杂物。

- 对基础进行夯实,确保基础稳定。

4. 混凝土浇筑:- 混凝土配合比应根据设计要求进行确定。

- 使用搅拌机进行混凝土搅拌,确保搅拌均匀。

- 使用混凝土泵进行混凝土浇筑,确保浇筑均匀。

5. 钢筋绑扎:- 钢筋必须符合设计要求,并进行质量检验。

梯田工程施工方案

梯田工程施工方案

1.1石坎坡改梯石坎坡改梯的施工包括定线、清基、筑坎、坎后填膛与修平田面5道工序。

1. 1. 1定线根据原坡耕地坡度和原耕作情况确定梯土土面宽度和埂坎施工线,要求沿等高线放线,大弯就势、小弯取直。

实际施工中,宜根据地形选择经济合理的土面宽和石坎高,以确保石坎稳固、土面平整、埂坎占地少、土地利用率高、筑坎和回填用工少、耕作管理方便。

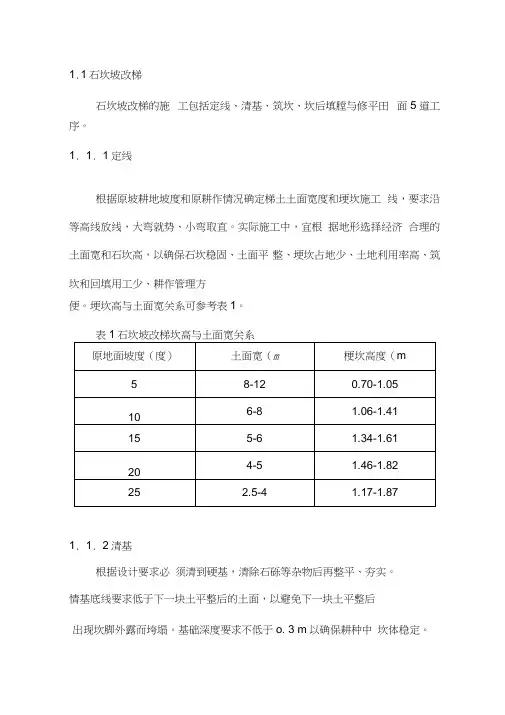

埂坎高与土面宽关系可参考表1。

表1石坎坡改梯坎高与土面宽关系1. 1. 2清基根据设计要求必须清到硬基,清除石砾等杂物后再整平、夯实。

情基底线要求低于下一块土平整后的土面,以避免下一块土平整后出现坎脚外露而垮塌。

基础深度要求不低于o. 3 m以确保耕种中坎体稳定。

(1) 埂坎断面的确定。

根据地块确定田面宽,选择最经济合理的埂坎断面。

为了便于耕作,埂坎应尽量少占地,石坎断面一般采用墙背倾斜、外墙垂直的梯形断面(图1),当墙体较高时外墙面应适当收坡。

石坎坡改梯以石料干砌的外墙来维持田面稳定,因此石坎的稳定实际上是石坎这一挡土墙在墙背土压力作用下的稳定问题。

应用库仑土压力理论对石坎进行稳定性计算并参考实践经验,一般情况下石坎断面尺寸可参照表2选取。

表2石坎坡改梯断面尺寸(2) 埂坎的砌筑。

坎体砌筑要求稳、平、紧,块石与块石之间要相互压紧,上下两层的纵缝要错开呈“品”字形,缝隙中用较小块石填实,砌筑中每道石坎应均匀地逐层升高。

曲一上底範匸i—T底宽丫扶高图i石坎坡改梯断面示蠹{单位:H1)(3) 坎顶修筑。

石坎顶部一般用较大较规整的块石压顶即可,但为了保护坎体及方便耕作、行走,坎顶部可用CIOO砼整平,砼厚度4 cm,表面不清光。

石坎的砌筑及顶部砼的浇筑技术含量相对较高,要求由技术工负责完成。

(4) 坎后填膛与整平田面。

回填时先将表土集中,清除土中的石块,将其堆放在石坎后,然后再挖地块内高处的生土进行回填。

此项工作可与砌石坎同时进行,也可先砌坎后回填,土面回填平整后再将表土还原。

修筑土坎水平梯田施工方法

修筑土坎水平梯田施工方法

一、机修土坎梯田施工方案1、梯田的定义在坡耕地上分段沿等高线修筑的田面平整、地边有埂的阶梯式农田称为梯田。

2、梯田的功能(1)截短坡长,改变地形坡度,拦蓄径流,防止冲刷,减少水土流失。

(2)保水、保土、保肥,改善土壤理化性能,提高土地质量等级及地力,增产增收。

(3)改善生产条件,降低劳动强度,为机械耕作和推广农业技术创造条件。

(4)为集约化经营、农业结构调整、发展旱作农业奠定基础。

3、梯田类型(1)根据梯田的断面形式分为水平梯田和隔坡梯田。

(2)根据埂坎建筑材料可分为土坎梯田、石坎梯田和土石混合梯田.在土层深厚的黄土地区宜修筑土坎梯田;在土石山区或石质山区,应就地取材,修筑石坎梯田或土石混合梯田。

(3)按利用方向可分为旱作梯田、水浇梯田、果园梯田、经济林梯田等.4、梯田施工形式主要采用机械推平,人工筑埂的形式。

在不适宜机械修筑的土石山区,采用人工修筑的形式。

5、施工梯田施工主要是机械修筑,人工辅助打埂,施工包括测量定线、表土处理、埂坎修筑、田面平整、田面耕翻等工序。

(1)、测量定线根据梯田规划确定机修梯田施工的地块或坡面,在其正中(距左右两端大致相等)从上到下划一中轴线。

根据梯田断面设计的田面斜宽的一半,在中轴线上确定各台梯田的开挖线基点.从中轴线上,各台梯田的开挖线基点出发,用手水准向左右两端分别测定其等高点;连各等高点成线,即为各台梯田的开挖线。

(2)表土处理机修梯田,应根据地形情况,选择保留表土数量多、机修工效高的表土处理方法。

一般有以下两种方法。

①纵坡蛇脱皮法(又称表土逐台下移法)本方法适宜在15°以下的坡地修筑田面较窄(10m 以下)的梯田.优点是保留表土数量多,质量好。

在整个坡面逐台从下向上修,先将最下面一台梯田修平,不保留表土;将上一台的表土依次推运到下一台铺平,最上一台没有表土,可通过增施肥料等办法改良土壤。

②横坡蛇脱皮法本方法适宜在15°以下的较缓坡地修筑田面较宽(10m 以上)的梯田.。

梯田工程工程施工办法

梯田工程工程施工办法

欢迎阅读1.1石坎坡改梯石坎坡改梯的施工包括定线、清基、筑坎、坎后填膛与修平田面5道工序1.1.1定线根据原坡耕地坡度和原耕作情况确定梯土土面宽度和埂坎施工线,要求沿等高线放线,大弯就势、小弯取直。

实际施工中,宜根据地形选择经济合理的土面宽和I / --------- - .石坎高,以确保石坎稳固、土面平整、埂坎占地少、土地利用率高、筑坎和回填用工少、耕作管理方便。

埂坎高与土面宽关系可参考表1。

表1石坎坡改梯坎高与土面宽关系根据设计要求必须清到硬基,清除石砾等杂物后再整平、夯实。

情基底线要求低于下一块土平整后的土面,以避免下一块土平整后出现坎脚外露而垮塌。

基础深度要求不低于0. 3 m,以确保耕种中坎体稳定。

1. 1. 3筑坎(1)埂坎断面的确定。

根据地块确定田面宽,选择最经济合理的埂坎断面。

为了便于耕作,埂坎应尽量少占地,石坎断面一般采用墙背倾斜、外墙垂直的梯形断面(图1),当墙体较高时外墙面应适当收坡。

石坎坡改梯以石料干砌的外墙来维持田面稳欢迎阅读定,因此石坎的稳定实际上是石坎这一挡土墙在墙背土压力作用下的稳定问题。

应用库仑土压力理论对石坎进行稳定性计算并参考实践经验,一般情况下石坎断面尺寸可参照表2选取。

表2石坎坡改梯断面尺寸(2) 埂坎的砌筑。

坎体砌筑要求稳、平、紧,块石与块石之间要相互压紧,上下两层的纵缝要错开呈“品”字形,缝隙中用较小块石填实,砌筑中每道石坎应均匀地逐'■ 干.■/ \ 8 i I层升高。

(3) 坎顶修筑。

石坎顶部一般用较大较规整的块石压顶即可,但为了保护坎体及方便耕作、行走,坎顶部可用cioo砼整平,砼厚度4 cm表面不清光。

石坎的砌筑及顶部砼的浇筑技术含量相对较高,要求由技术工负责完成。

(4) 坎后填膛与整平田面。

回填时先将表土集中,清除土中的石块,将其堆放在石坎后,然后再挖地块内高处的生土进行回填。

此项工作可与砌石坎同时进行,也可先砌坎后回填,土面回填平整后再将表土还原。

梯田工程施工方案

梯田工程施工方案

1.1石坎坡改梯石坎坡改梯的施工包括定线、清基、筑坎、坎后填膛与修平田面5道工序。

1. 1. 1定线根据原坡耕地坡度和原耕作情况确定梯土土面宽度和埂坎施工线,要求沿等高线放线,大弯就势、小弯取直。

实际施工中,宜根据地形选择经济合理的土面宽和石坎高,以确保石坎稳固、土面平整、埂坎占地少、土地利用率高、筑坎和回填用工少、耕作管理方便。

埂坎高与土面宽关系可参考表1。

表1石坎坡改梯坎高与土面宽关系1. 1. 2清基根据设计要求必须清到硬基,清除石砾等杂物后再整平、夯实。

情基底线要求低于下一块土平整后的土面,以避免下一块土平整后出现坎脚外露而垮塌。

基础深度要求不低于0. 3 m,以确保耕种中坎体稳定。

1. 1. 3筑坎(1)埂坎断面的确定。

根据地块确定田面宽,选择最经济合理的埂坎断面。

为了便于耕作,埂坎应尽量少占地,石坎断面一般采用墙背倾斜、外墙垂直的梯形断面(图1),当墙体较高时外墙面应适当收坡。

石坎坡改梯以石料干砌的外墙来维持田面稳定,因此石坎的稳定实际上是石坎这一挡土墙在墙背土压力作用下的稳定问题。

应用库仑土压力理论对石坎进行稳定性计算并参考实践经验,一般情况下石坎断面尺寸可参照表2选取。

表2石坎坡改梯断面尺寸(2)埂坎的砌筑。

坎体砌筑要求稳、平、紧,块石与块石之间要相互压紧,上下两层的纵缝要错开呈“品”字形,缝隙中用较小块石填实, 砌筑中每道石坎应均匀地逐层升高。

ClOOfe| -■ b---M_上底覚f b—下底宽,H—坎高图1石坎坡改梯断面示意(单位(3)坎顶修筑。

石坎顶部一般用较大较规整的块石压顶即可,但为了保护坎体及方便耕作、行走,坎顶部可用CIOO砼整平,砼厚度4 cm,表面不清光。

石坎的砌筑及顶部砼的浇筑技术含量相对较高,要求由技术工负责完成。

(4)坎后填膛与整平田面。

回填时先将表土集中,清除土中的石块,将其堆放在石坎后,然后再挖地块内高处的生土进行回填。

此项工作可与砌石坎同时进行,也可先砌坎后回填,土面回填平整后再将表土还原。

土坎梯田施工方案

土坎梯田施工方案

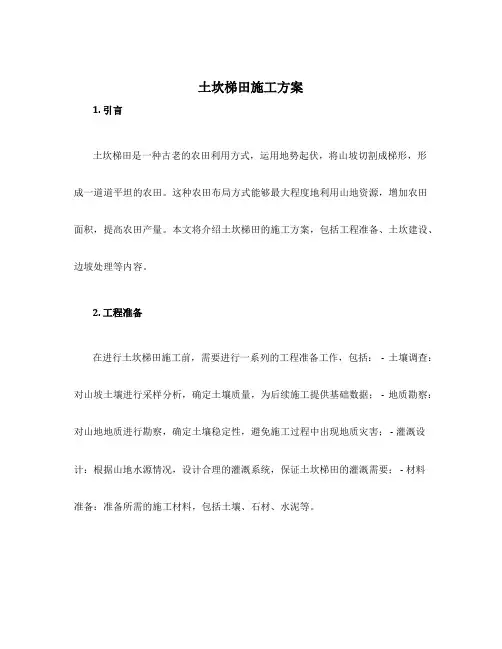

土坎梯田施工方案1. 引言土坎梯田是一种古老的农田利用方式,运用地势起伏,将山坡切割成梯形,形成一道道平坦的农田。

这种农田布局方式能够最大程度地利用山地资源,增加农田面积,提高农田产量。

本文将介绍土坎梯田的施工方案,包括工程准备、土坎建设、边坡处理等内容。

2. 工程准备在进行土坎梯田施工前,需要进行一系列的工程准备工作,包括:- 土壤调查:对山坡土壤进行采样分析,确定土壤质量,为后续施工提供基础数据; - 地质勘察:对山地地质进行勘察,确定土壤稳定性,避免施工过程中出现地质灾害; - 灌溉设计:根据山地水源情况,设计合理的灌溉系统,保证土坎梯田的灌溉需要; - 材料准备:准备所需的施工材料,包括土壤、石材、水泥等。

3. 土坎建设土坎建设是土坎梯田施工的重要环节,其步骤包括: - 选择施工起点:根据地形地势,选择土坎的起点,通常选择山脚或山顶作为起点; - 开挖坎道:根据设计要求,使用机械设备进行土壤开挖,形成平坦的坎道; - 夯实土层:将挖掘出的土壤倒入坎道中,使用振动压路机进行夯实,确保土层密实度; - 坎面处理:调整土坎梯田的坡度和宽度,使其适合农作物生长,可进行平整和整形处理。

4. 边坡处理边坡处理是土坎梯田施工的重要环节,它对土坎的稳定性和农田生产有重要影响。

常见的边坡处理方法包括: - 坡面覆盖:使用植被或覆土材料,覆盖边坡表面,增加边坡的稳定性; - 护坡设施:设置护坡网或预制混凝土墙等护坡设施,防止边坡土壤滑坡或掉块; - 日光温差处理:通过调整植被或改变坡度等方式,减小边坡土壤受日光温差影响的程度; - 水土保持设施:设置排水系统和防护沟,防止边坡土壤被雨水冲刷或侵蚀。

5. 施工风险控制在进行土坎梯田施工过程中,需要充分考虑各种施工风险,并采取相应的措施进行控制,主要包括: - 土方边坡的稳定性控制:通过地质勘察和合理的边坡处理措施来保证土方边坡的稳定性; - 施工人员的安全控制:严格遵守施工安全操作规程,穿戴安全防护用具,提供培训和监督等措施; - 设备的安全控制:定期检修和维护施工设备,确保设备使用安全可靠; - 灌溉系统的合理设计:确保灌溉系统设计合理,并采取相应的防渗漏措施。

梯田施工方案

梯田施工方案

梯田施工一、梯田施工形式主要采用机械推平,人工筑埂的形式。

在不适宜机械修筑的土石山区,采用人工修筑的形式。

二、施工梯田施工主要是机械修筑,人工辅助打埂,施工包括测量定线、表土处理、埂坎修筑、田面平整、田面耕翻等工序。

(一)施工测量1、施工测量控制(1)测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。

(2)平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用全站仪。

用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应稳定可靠、便于施工期间保护及使用方便。

(3)高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为±12√Lmm(L为水准点之间的水平距离,单位为km)。

2、测放临时水准点工程施工之前,应根据图纸指定水准系统的已知水准点,引导至施工范围内,设置临时水准点。

临时水准点设置后,要逐一编号,其精度要求闭合差不得超过规范要求,并标在图纸上。

根据需要和设置的牢固程度应定期进行复测。

临时水准点的设置要求:(1)应设置在坚硬的固定建筑物、构筑物上,或者设置在不受影响和外界干扰的稳定土层内;(2)在野外每400m设置一个水准点;(3)两水准点之间能保持通视。

3、平面放线(1)根据工程的起点、终点、导线桩和转折点的设计坐标,计算出这些点与附近控制点或建筑物之间的关系,然后根据这些关系把各个放线点用标桩固定在地面上。

为了避免差错,每个点在接到监理的交点后都要进行复核,并将复核结果报于监理。

必要时请示业主现场代表再复核。

(2)平面放线时,在工程的起点、导线桩、终点和转折点均已打桩核定后,再进行中心线和转角测量。

中心线测量时,应每隔20~30m打一中心桩,中心桩的间距应统一,以便于统计距离和施工取料。

梯田施工方法

梯田施工方法

1、机修土坎梯田施工方案(1)、梯田的定义在坡耕地上分段沿等高线修筑的田面平整、地边有埂的阶梯式农田称为梯田。

(2)、梯田的功能1)、截短坡长,改变地形坡度,拦蓄径流,防止冲刷,减少水土流失。

2)、保水、保土、保肥,改善土壤理化性能,提高土地质量等级及地力,增产增收。

3)、改善生产条件,降低劳动强度,为机械耕作和推广农业技术创造条件。

4)、为集约化经营、农业结构调整、发展旱作农业奠定基础。

(3)、梯田类型1)、根据梯田的断面形式分为水平梯田和隔坡梯田。

2)、根据埂坎建筑材料可分为土坎梯田、石坎梯田和土石混合梯田。

在土层深厚的黄土地区宜修筑土坎梯田;在土石山区或石质山区,应就地取材,修筑石坎梯田或土石混合梯田。

3)、按利用方向可分为旱作梯田、水浇梯田、果园梯田、经济林梯田等。

(4)、梯田施工形式主要采用机械推平,人工筑埂的形式。

在不适宜机械修筑的土石山区,采用人工修筑的形式。

(5)、施工梯田施工主要是机械修筑,人工辅助打埂,施工包括测量定线、表土处理、埂坎修筑、田面平整、田面耕翻等工序。

1)、测量定线根据梯田规划确定机修梯田施工的地块或坡面,在其正中(距左右两端大致相等)从上到下划一中轴线。

根据梯田断面设计的田面斜宽的一半,在中轴线上确定各台梯田的开挖线基点。

从中轴线上,各台梯田的开挖线基点出发,用手水准向左右两端分别测定其等高点;连各等高点成线,即为各台梯田的开挖线。

2)、表土处理机修梯田,应根据地形情况,选择保留表土数量多、机修工效高的表土处理方法。

一般有以下两种方法。

①纵坡蛇脱皮法(又称表土逐台下移法)本方法适宜在15°以下的坡地修筑田面较窄(10m以下)的梯田。

优点是保留表土数量多,质量好。

在整个坡面逐台从下向上修,先将最下面一台梯田修平,不保留表土;将上一台的表土依次推运到下一台铺平,最上一台没有表土,可通过增施肥料等办法改良土壤。

②横坡蛇脱皮法本方法适宜在15°以下的较缓坡地修筑田面较宽(10m以上)的梯田。

土坎梯田施工方案

土坎梯田施工方案

土坎梯田施工方案土坎梯田是指在山坡地开挖土坎,分级建造梯田的一种农田开发方式。

它利用山坡地的自然条件,通过开挖土坎和建造梯田,使得坡地能够有效利用,提高土地利用率,改善农田生产环境,实现高效农田经营。

下面是一种土坎梯田施工方案。

1.随着梯田施工的需要,首先进行地质勘察和土壤分析,确定土壤的物理和化学性质,包括土层厚度、质地、含水量和土壤肥力等。

根据勘察结果,制定土壤处理方案,包括土壤改良和修整等,以提供适宜的土壤条件。

2.在施工前,根据梯田的规划和设计要求,对坡地进行测量和标志,确定土坎和梯田的位置和形状。

3.施工开始前,进行现场清理,清除坡地上的杂草和石头等,确保施工区域清洁。

4.开始进行土坎的挖掘工作。

根据梯田设计要求,采用机械或人工的方式,将土坎挖掘下来。

挖掘时需要注意坡度和高度的控制,确保土坎的稳固和坡度的合理。

5.挖掘完毕后,对土坎进行整平,使其平整而且坡度适中。

在整平过程中,需要进行适当的填土和夯实,以增加土壤的稳定性和承载力。

6.完成土坎后,开始进行梯田的建造。

根据设计要求,确定梯田的宽度和长度,并使用石头或木板等材料固定边界。

7.在梯田内,可以根据需要设置排水渠和灌溉设施等。

排水渠的设置可以有效地排除降雨水和灌溉水,防止土壤水分过度饱和。

灌溉设施的设置可以提供梯田所需的水分,保证作物的生长和发育。

8.完成梯田的建造后,进行适当的土壤改良和施肥等,以提高土壤肥力和保证植物的生长。

9.最后,对整个施工区域进行清理,并进行必要的修整和美化工作,使其看起来整洁而有序。

总结:土坎梯田的施工过程包括地质勘察、土壤处理、测量标志、清理、土坎挖掘、整平、梯田建造、排水灌溉、土壤改良和修整等。

通过合理的施工方案和措施,可以建设出稳定而有效的土坎梯田,提高农田的利用率和农田经营效益。

梯田修筑施工方案

梯田修筑施工方案

梯田修筑施工方案1. 概述梯田是一种传统的农业耕种方式。

通过修筑梯田,可以充分利用山坡地形来增加农田面积,并有利于土壤保水保肥,提高农作物的产量和质量。

本文档将介绍梯田修筑的施工方案,包括准备工作、操作步骤、施工要点和安全注意事项。

2. 准备工作在进行梯田修筑施工之前,需要进行一些准备工作: - 土地勘测:对修筑梯田的山坡地进行勘测,确定土地的坡度、长度和宽度等参数。

- 材料准备:准备修筑梯田所需的材料,包括土壤、石头、木材等。

- 设计规划:制定梯田的设计规划,确定每个梯田的大小和形状。

3. 操作步骤步骤一:清理和平整土地1.清理山坡地上的杂草和杂物,确保施工区域干净整洁。

2.对山坡地进行平整,填平凹凸不平的地面,以便后续施工操作。

步骤二:挖梯田沟1.根据设计规划,在山坡地上逐层挖掘出梯田沟。

每个梯田沟的宽度和深度要根据实际情况进行合理安排,以确保梯田之间的水平面差不过大。

2.挖掘梯田沟时,将挖出的土壤放置在梯田下方,填充梯田之间的空隙。

步骤三:建构水渠1.在每个梯田的最上方或侧面修筑水渠,用于输送灌溉水源。

2.水渠的宽度和深度要根据实际需求进行调整,确保水流顺畅。

步骤四:修筑梯田干石墙1.在梯田的边缘修筑石墙,用于固定梯田的土壤,并防止土壤被冲刷。

2.石墙的高度和厚度要根据实际需求进行调整,以确保其稳定性。

步骤五:整理梯田底部1.清理梯田底部的杂物和石块,将土壤平整。

2.为了增加土壤的保水性和肥力,可以施加有机肥料,并进行深耕。

步骤六:移植农作物1.根据实际需求和农作物的特性,选择适合梯田环境的作物进行种植。

2.按照农作物的生长季节和空间要求,合理安排种植布局。

4. 施工要点•在挖掘梯田沟时,要注意土壤的搬运和填充,以确保梯田的稳定性和土壤的保水性。

•在修筑梯田干石墙时,要保证石块的稳固连接,以防止石墙倒塌。

•在整理梯田底部时,要避免破坏梯田沟和水渠,保证水流顺畅。

5. 安全注意事项•在施工过程中,要注意人身安全,使用安全防护装备。

水平梯田田坎夯筑施工方案

水平梯田田坎夯筑施工方案

水平梯田田坎夯筑施工方案1. 简介水平梯田田坎夯筑施工是指在平坦地面上利用夯实技术进行梯田田坎的施工。

该方案旨在提供一种高效、稳定和经济的施工方法,以确保梯田田坎的坚固性和长期稳定性。

本文将详细介绍水平梯田田坎夯筑施工方案的步骤、材料和注意事项。

2. 施工步骤2.1 地面准备首先,需要选择合适的施工地点,并对地面进行准备工作。

地面应保持平整,去除杂草和其他障碍物。

如果地面有污染物或不均匀的地层,应进行清理和调整。

2.2 标记和测量在地面上进行标记,确定田坎的位置和尺寸。

使用测量工具,如测量尺、测量仪器等,精确测量梯田田坎的长度、宽度和高度。

2.3 筑坎施工1.根据标记的位置,在地面上挖出梯田田坎的基础槽。

基础槽的尺寸应根据设计要求确定,确保基础槽的宽度、深度和长度满足要求。

2.在基础槽中加入夯筑材料,如砂土、砾石、碎石等,并利用夯筑机械进行夯实。

夯实应均匀、稳定,确保田坎的夯实度达到设计要求。

3.夯筑过程中,需根据实际情况进行中间检查,确保梯田田坎的稳定性和坚固性。

如发现夯筑不均匀或下沉现象,应及时进行调整和修复。

2.4 整平和修整夯筑完成后,在田坎表面进行整平和修整。

使用推土机、平地机等工具,将田坎表面进行整平,确保田坎的表面平整、光滑,并符合设计要求。

2.5 预防措施在施工过程中,需要注意以下预防措施,以确保施工质量和施工人员的安全:•使用合适的个人防护装备,如安全帽、安全鞋等。

•定期检查和维护夯筑机械,确保其正常运行。

•严禁在施工区域内堆放杂物和危险品。

•根据当地气候和地质条件,合理安排施工进度,避免恶劣天气和地质灾害。

3. 施工材料水平梯田田坎夯筑施工所需的材料包括:•砂土:用于填充基础槽和田坎表面的夯筑层。

•砾石:用于加强夯筑层的稳定性和排水性能。

•碎石:用于加强夯筑层的强度和稳定性。

•夯筑机械:如夯筑机、夯筑锤等,用于夯实田坎。

施工材料的选择应根据施工地点的具体情况和设计要求确定,确保材料的质量和适用性。

梯田施工

梯田施工

梯田施工工序
施工工序大概是:1、测量放线------2、清除地面障碍物-----3、表土处理-----4、平整底土-----5、埂坎修筑-----6、表土回填(客土回填)
施工方法1:逐台下翻法
把一面坡的最下一条田块修成梯田,然后把上一条田块的上的表土(熟土)全部推到已修成的梯田上均匀铺开,如需要客土则回填客土,依此类推,到最上边的一条田块修平后就没有表土了,这台梯田就用增施有机肥或客土回填。

1)修筑最下一台梯田,修筑好田坎平整田面。

2)将上一台梯田坡面上的表土(熟土)刮起翻入下边已平整好的梯田田面上,摊开铺平;需客土回填的回填客土。

3)将靠近田坎线以下0.5米宽的土上翻,修第二台梯田田坎,同时里砌外垫修平田面,再把第三台梯田的表土(熟土)刮起,翻
入已修好的第二台梯田内,摊开铺平;需客土回填的回填客土。

4)按上述步骤,由下而上,依次逐台修建。

砌筑梯田工程施工方案

砌筑梯田工程施工方案

砌筑梯田工程施工方案第一部分概述1.1 项目背景梯田是一种在山地地形上种植作物的土地利用形式,通过砌筑梯形土台和筑梯田墙来减少坡地上的水土流失,提高土地利用率。

梯田工程是一项重要的农田水利工程,对于提高农田产量、改善生态环境起着至关重要的作用。

1.2 项目目标本次梯田工程的施工目标是在保护生态环境的前提下,提高土地利用率,增加农田产量,改善山区农村的经济状况。

1.3 工程内容本次梯田工程的主要内容包括:梯田设计、场地准备、砌筑梯田土台和筑梯田墙、排水和灌溉系统建设、种植作物等。

第二部分工程准备2.1 概况调查在梯田工程正式施工之前,必须对梯田工程所在地的土地环境进行详细的概况调查。

包括地形地貌、土壤情况、气候状况等。

并制定相应的梯田设计方案。

2.2 设计方案根据梯田工程所在地的地形和土地环境,在调查结果的基础上进行梯田设计方案的制定。

包括梯田的形式、梯田土台和筑梯田墙的尺寸、坡度等。

2.3 施工人员和设备准备根据梯田工程的设计方案,准备相应的施工人员和设备。

施工人员需要具备一定的砌筑和土方作业经验,设备包括挖掘机、运输车辆、砌筑工具等。

第三部分施工流程3.1 场地准备在施工前,首先需要对梯田工程所在地进行场地准备。

清理场地上的杂草、石块等杂物,为后续的土台和田墙砌筑工作做好准备。

3.2 土台砌筑根据梯田设计方案,开始进行梯田土台的砌筑工作。

首先进行土台的勘测和测量,确定土台的尺寸和坡度。

然后进行土台的挖掘和填筑,最后进行土台的砌筑工作。

3.3 田墙砌筑在土台砌筑完成后,开始进行梯田田墙的砌筑工作。

根据设计方案确定田墙的尺寸和坡度,进行田墙的挖掘和填筑,最后进行田墙的砌筑工作。

3.4 排水和灌溉系统建设在梯田土台和田墙的砌筑完成后,需要对梯田进行排水和灌溉系统的建设。

主要包括排水沟的设计和建设、灌溉管道的铺设等。

3.5 种植作物最后,对已经建成的梯田进行种植作物。

根据当地的气候条件和土壤情况,选择适合的作物进行种植。

梯田工程施工方案

梯田工程施工方案

1.1 石坎坡改梯石坎坡改梯的施工包括定线、清基、筑坎、坎后填膛与修平田面5道工序。

1.1.1 定线根据原坡耕地坡度和原耕作情况确定梯土土面宽度和埂坎施工线,要求沿等高线放线,大弯就势、小弯取直。

实际施工中,宜根据地形选择经济合理的土面宽和石坎高,以确保石坎稳固、土面平整、埂坎占地少、土地利用率高、筑坎和回填用工少、耕作管理方便。

埂坎高与土面宽关系可参考表1。

表1 石坎坡改梯坎高与土面宽关系清基根据设计要求必须清到硬基,清除石砾等杂物后再整平、夯实。

情基底线要求低于下一块土平整后的土面,以避免下一块土平整后出现坎脚外露而垮塌。

基础深度要求不低于0.3 m,以确保耕种中坎体稳定。

1.1.3 筑坎(1)埂坎断面的确定。

根据地块确定田面宽,选择最经济合理的埂坎断面。

为了便于耕作,埂坎应尽量少占地,石坎断面一般采用墙背倾斜、外墙垂直的梯形断面(图1),当墙体较高时外墙面应适当收坡。

石坎坡改梯以石料干砌的外墙来维持田面稳定,因此石坎的稳定实际上是石坎这一挡土墙在墙背土压力作用下的稳定问题。

应用库仑土压力理论对石坎进行稳定性计算并参考实践经验,一般情况下石坎断面尺寸可参照表2选取。

表2 石坎坡改梯断面尺寸(2)埂坎的砌筑。

坎体砌筑要求稳、平、紧,块石与块石之间要相互压紧,上下两层的纵缝要错开呈“品”字形,缝隙中用较小块石填实,砌筑中每道石坎应均匀地逐层升高。

(3)坎顶修筑。

石坎顶部一般用较大较规整的块石压顶即可,但为了保护坎体及方便耕作、行走,坎顶部可用CIO0砼整平,砼厚度4 cm,表面不清光。

石坎的砌筑及顶部砼的浇筑技术含量相对较高,要求由技术工负责完成。

(4)坎后填膛与整平田面。

回填时先将表土集中,清除土中的石块,将其堆放在石坎后,然后再挖地块内高处的生土进行回填。

此项工作可与砌石坎同时进行,也可先砌坎后回填,土面回填平整后再将表土还原。

1.2 矩形土坎坡改梯矩形土坎坡改梯的施工包括定线、清基、架模、筑坎、回填5道工序。

土坎梯田施工程序(3篇)

土坎梯田施工程序(3篇)

第1篇一、施工前准备1. 地形测量与分析:利用专业设备对选定区域进行详细的地形测量,了解地势走向、坡度、土壤分布等详细信息,确定梯田的具体走向和规格。

2. 材料准备:准备充足的土壤、石块、水泥、沙子等材料,确保施工过程中的材料供应。

3. 设备调配:根据地形和施工需求,调配挖掘机、推土机、装载机、平地机等施工设备。

4. 人员组织:组建专业的施工团队,包括技术人员、机械操作手、工人等,明确各岗位职责,确保施工顺利进行。

二、施工步骤1. 地形整理:清除地面上的杂草、树木等障碍物,削平陡峭部分,确保地形平整。

2. 挖掘田埂基础:根据梯田规划,使用挖掘机或人工挖掘田埂的基础,确保基础的宽度和深度符合设计要求。

3. 填筑土壤:将准备好的土壤填筑到田埂基础内,用铁锹或机械压实土壤,确保田埂稳固。

在填筑过程中,要注意保持田埂的直线性和水平性。

4. 修建排水沟:在梯田下方按照设计要求挖掘排水沟,确保排水沟的深度和宽度能够满足排水需求。

同时,排水沟的入口和出口要合理设置,避免积水和冲刷。

5. 平整梯田表面:使用推土机或平地机对梯田表面进行平整,使其平坦、整齐,便于耕作。

在平整过程中,要注意保持梯田表面的坡度和水平性。

6. 田坎切削与培光:田坎需人工切削,培光打平。

用此方法修梯田,运土距离最近,节省劳动力。

7. 建设土坎:根据梯田设计,利用挖掘机或人工挖掘土坎,确保土坎的宽度和高度符合设计要求。

8. 填筑土坎:将挖掘出的土方填筑到土坎内,用铁锹或机械压实土壤,确保土坎稳固。

9. 建设梯田埂:根据梯田设计,利用挖掘机或人工挖掘梯田埂,确保梯田埂的宽度和高度符合设计要求。

10. 填筑梯田埂:将挖掘出的土方填筑到梯田埂内,用铁锹或机械压实土壤,确保梯田埂稳固。

11. 铺设灌溉系统:根据灌溉需求,铺设灌溉管道,确保灌溉系统正常运行。

12. 铺设排水系统:根据排水需求,铺设排水管道,确保排水系统正常运行。

13. 施工验收:施工完成后,对梯田进行验收,确保工程质量符合设计要求。

梯田构筑方法

梯田构筑方法

梯田构筑方法
黏土和沙子:用于填充平台,增加土壤肥力。

工具:包括铁锹、铲子、水平仪等。

平台的大小和高度要根据实际情况合理规划。

建造围墙和支撑结构时,要确保稳固可靠,以防土崩、滑坡等情况发生。

填土时要注意土壤的质量和肥力,可以添加有机肥料来改善土壤质量。

在设计排水系统时,要考虑到地势和水流情况,确保梯田排水畅通。

以上就是一种常见的梯田构筑方法,希望对您有所帮助。

施工过程中请务必注重安全,遵守相关规范和法律法规。

土坎梯田施工方案

土坎梯田施工方案

以我给的标题写文档,最低1503字,要求以Markdown文本格式输出,不要带图片,标题为:土坎梯田施工方案# 土坎梯田施工方案## 1. 引言梯田是一种采用不同高度的坡地来种植农作物的耕作方式,被广泛应用于山区和丘陵地带。

土坎梯田是梯田的一种形式,其特点是利用土方工程对坡地进行整形,以确保水分的保持和排水。

本文档将介绍土坎梯田的施工方案,包括施工前的准备工作、土方工程的施工过程以及梯田的维护。

## 2. 施工前的准备工作在开始土坎梯田的施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

### 2.1 勘测与设计首先,需要对坡地进行勘测和设计。

勘测的目的是确定坡地的地形和地貌特征,包括坡度、坡向和地表高程等。

设计的目的是确定梯田的宽度、高度和坡度等参数,以实现良好的水土保持效果和农作物的生长条件。

### 2.2 土壤分析其次,需要对坡地的土壤进行分析。

土壤分析可以了解土壤的类型、质地和肥力情况,为后续的施工和农作物的选择提供依据。

### 2.3 施工方案制定根据勘测和设计的结果,制定土坎梯田的施工方案。

施工方案包括梯田的分布、坡度和长度等参数的确定,以及土方工程和排水设施的设计等内容。

## 3. 土方工程的施工过程土方工程是土坎梯田施工的关键环节,其主要目的是将坡地进行整形,以形成梯田。

以下是土方工程的施工过程:### 3.1 清理坡地首先,需要对坡地进行清理工作。

清理工作包括清除杂草、树木和其他障碍物,以确保施工的顺利进行。

### 3.2 土方造型随后,根据设计方案,对土坡进行造型。

造型的目的是使土坡的坡度和边缘线条符合设计要求,达到良好的水土保持效果和美观效果。

### 3.3 安装排水设施在土方造型之后,需要安装排水设施。

排水设施可以排除降雨水和灌溉水,以避免水土流失和农作物的过度浸泡。

### 3.4 收尾工作最后,在完成土方工程之后,需要进行收尾工作。

收尾工作包括对施工现场的清理和整理,确保施工的安全和卫生。

土坎梯田施工方案

土坎梯田施工方案

1. 引言梯田是一种有效利用山地资源的耕作方式,特别适用于陡峭山地的农业发展。

土坎梯田是一种常见的梯田形式,通过在山坡上修建连续的土坎,形成多级平台,使得山地农业的耕种面积得到扩大。

本文将提出一种土坎梯田的施工方案,以帮助农民们实施土坎梯田工程。

2. 施工前准备在进行土坎梯田的施工前,需要进行详细的规划和准备工作。

以下是几个重要的步骤:2.1. 选址评估首先,需要评估梯田的选址。

选址应考虑土壤品质、水源、排水能力等因素,以确保梯田的农业生产条件优越。

2.2. 方案设计在选址评估的基础上,制定土坎梯田的具体方案。

方案设计需要考虑梯田的平台数量、坎高和坎宽等参数,以满足农作物生长的需要。

2.3. 施工设备准备准备必要的施工设备,包括挖掘机、推土机等。

同时,需要检查设备的运行状况,确保施工过程的顺利进行。

3. 施工步骤根据前期准备的工作,进行土坎梯田的具体施工步骤。

下面是一个常见的施工流程:3.1. 土地平整首先,利用挖掘机等设备对选定的区域进行土地平整。

这一步骤的目的是确保土地表面平坦,并准备好后续施工用的基础。

3.2. 修建土坎接下来,根据方案设计的要求,逐级修建土坎。

这一步骤中需要注意土坎的高度和宽度,以确保土坎的稳定性和农业生产效益。

3.3. 垫底填平在修建土坎之后,对每一级土坎进行垫底填平。

填平材料可以使用当地丰富的土壤资源,将其均匀地铺在土坎上,以增加土壤厚度和保持水分。

3.4. 构筑水源和灌溉系统在土坎梯田中,水源和灌溉系统是至关重要的。

在施工过程中,需要构筑引水渠道和灌溉管道,确保每一级土坎都能得到充足的灌溉水源。

3.5. 放样施工根据方案设计,利用测量工具进行放样施工。

通过准确的放样,确保每一级土坎的坎高和坎宽符合要求。

3.6. 碾压和固定完成土坎的修建之后,需要进行碾压和固定。

利用碾压机对土壤进行压实,提高土坎的稳定性。

同时,利用固定手段,如植被覆盖和防护墙等,保护土坎不受水侵蚀等自然环境因素的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

梯田坎的砌筑方法及措施
(1)测量控制
测量控制在本工程施工中较为复杂,且非常重要,主要为水准测量。

一方面需承担工程结构的平面控制,如开始测设放线。

另一方面需要承担边坡成型控制和基槽坑深及各部高程控制,因此测设工作必须拟定详细计划,合理安排,保证不影响工程施工。

施工放线测量及高程控制测量依据《水利水电工程施工测量规范》SL52—93的相关规定。

(2)测量基准(基点)的布设
根据现场实际地形及工程结构特点,先布设测量控制网点,控制网点即为首级控制点,根据工程施工需要,可再临时布设低等级控制点。

(3)工程结构的平面控制放样
根据控制网点采用前方交汇定位法进行工程结构的平面放样测量、地形断面测量、施工过程控制测量、工程竣工测量等。

(4)测量点位校核
为了保证测量点位的准确性,所有测量控制点数据必须有两人校
核,方可使用。

(5)控制点、水准点必须定期校核。

(6)每次测量放线后,应做好专职记录并整理好资料,工程完工后作为竣工资料整理依据。

(2)施工排水
本工程排水采用水泵抽水,大部分工程段能满足施工的要求。

水泵视水量大小情况确定其数量,基槽内的水采用集水沟和集水井抽水,边开挖边抽水,在整个开挖过程,要注意渗水情况,否则需要不断抽水,以达到干作业施工的要求。

(3)砌筑施工
a、砼采用机械搅拌,汽车和人工结合的方式运输,自卸入槽,机械振捣。

b、材料及主要机具
(1)砌石:砌石体的石料应坚实新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,应色泽均匀。

石料的物理力学指标符合施工图纸的要求。

(2)水泥:水泥的品种、标号、厂名及牌号应符合混凝土配合比设计要求,水泥应有出厂合格证及进场试验报告。

(3)砂:砂的粒径及产地应符合混凝土配合比设计要求。

(4)石子(碎石或卵石):石子的粒径、级配及产地应符
合混凝土配合比设计要求。

石子的针、片状颗粒含量:混凝土强度等级为200#,应≤25%。

石子含泥时(小于0.8mm的尘屑、淤泥和粘土的总含量)。

(5)水:宜采用饮用水。

其它水,其水质必须符合《混凝土拌合用水标准》(JGJ65—89)规定。

(6)主要机具:土料挖运和场地平整应采用挖掘机和推土机,混凝土搅拌机宜优先采用强制式搅拌机,也可采用自落式搅拌机,计量设备一般采用磅秤或电子计量设备,水计量可采用流量计、时间继电器控制的流量计,上料设备用双轮手推车,砂石输料斗等,以及配套的其它设备。

现场试验器具,如坍落度测试设备、试模等。

c、作业条件
(1)试验室已下达混凝土配合通知单,并将其转换为每班实际使用的施工配合比,并公布于搅拌配料地点的标牌上。

(2)所有的原材料经检查,全部应符合配合比设计要求。

(3)搅拌机及其配套的设备应运转灵活、安全可靠,电源及配电系统符合要求,安全可靠。

(4)所有计量器具必须有检定的有效标识。

计量器具灵敏可靠,并按施工配合比设专人计量。

d、水泥砂浆(砼)砌块石施工顺序
按设计要求进行砂浆配合比试配制达到设计要求提交监理工程师审批→准备块石→放线→拌合水泥砂浆(砼)→取样
砌块石→砌体砂浆勾缝
e、水泥砂浆(砼)砌块石施工要求:
(1)砌石工程应在基础验收及结合面处理检查合格后,放样立标拉线,才能砌筑。

(2)砌石体应采用铺浆法砌筑,砂浆强度不应低于设计标号。

且满足抗压强度保证率P≥80%,当气温变化时,应适当调整。

(3)砌石体尺寸和位置的允许偏差,不应超过GB50203—98表的规定。

(4)砌筑块石基础的第一皮石块应座浆,且将大面向下。

块石基础扩大部分,若做成阶梯形,上级阶梯的石块应至少压砌下级的阶梯的1/2,相邻阶梯的毛石应相应错缝搭接。

(5)块石砌体应分皮卧砌,并应上下错缝、内外搭砌,不得采用外面侧立石块,中间填心的砌筑方法。

(6)块石砌体的灰缝厚度应为20—30mm,灰浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填灰浆或干填碎石块的施工方法,石块间不应相互接触。

(7)块石砌体第一皮及转角处,交接处应选用较大的平块石砌筑。

(8)块石砌体每日的砌筑高度不应超过1.2m。

(9)砼砌块石要采用振捣器边砌筑边振捣。

f、施工方法
在基础砂浆砌块石完工并经监理工程师验收合格后,二次进行放线,然后在搅拌站集中拌制砂浆,利用胶轮车运输块石及砂浆至工作场地,然后进行人工安砌。

砌块石先在端角部位设置坡度杆,拉线骑筑端角部及外侧面,端角面和外侧面砌筑时,选择大致方正的石块并将其较不平整的一面朝外砌筑,后砌墙中。

砂浆在拌合站集中拌合并用胶轮车运输块石及砂浆到作业面。

砌体的砌筑切实做到:平、稳、满、错。

平:同一层的块石大致砌平,以利于上下层水平缝结合密实。

稳:单块石料安砌务实平稳,大面朝下座浆卧砌。

满:浆砌石体所有砌缝必须饱满密实,如需要塞垫小片石,在砌缝满浆后嵌入,平砌面不得有松动,叠砌和坪塞。

错:必须上下错缝,内外达接,不允许有横向通缝和竖向通缝。

g、砼浇筑工艺流程
作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣混凝土养护
h、砼施工方法
(1)每台班开工前,对搅拌机及上料设备进行检查并试运转,对所用计量器具进行检查;校对施工配合比;对所用原
材料的规格、品种、产地牌号及质量进行检量,并与施工配合比进行核对;对砂、石的含水率进行检查,如有变化,及时通知试验人员调整用水量。

一切检查符合要求后,方可开始拌制混凝土。

(2)砂、石计量:用手推车上料时,必须车车过磅,卸多补少。

有贮料及配套的计量设备,采用自动或半自动上料时需调整好斗门关闭的提前量,以保证计量准确。

砂、石计量的允许偏差应≤±3%。

(3)水泥计量:搅拌时采用袋装水泥,对每批进场的水泥应查10袋的重量,并计量每袋的平均实际重量。

小于标定变量的要开袋补足,或以每袋的实际水泥重量为准。

调整砂、石、水及其它材料用量,按配合比的比例重新确定每盘点混凝土的施工配合比。

(4)水计量:水必须盘金计量,其允许误差≤±2%。

(5)上料:现场拌制混凝土,一般是计量好的原材料先汇集到料斗中,经上料斗进入搅拌筒。

(6)每盘混凝土拌制的操作:每次上班拌制每一盘混凝土时,先加水使搅拌筒空转数分钟,搅拌筒被充分湿润后,将剩余积水倒净。

搅拌第一盘时,由于砂浆粘筒而损失,因此,石子的有效用量应按配合比减半。

从第二盘开始,按给定的配合比投料。

(7)搅拌时间控制:混凝土搅拌的最短时间应不小于90
秒。

(8)出料:出料时,先少许出料,目测混凝土拌合料的外观质量,如目测合格方可出料,每盘混凝土拌合物必须出尽。

(9)检查拌制混凝土所用原材料的品种、规格和用量,每一个工作班至少两次。

检查混凝土的坍落度、和易性,每一工作班至少两次。

混凝土拌合物应搅拌均匀、颜色一致,具有良好的流动性、粘聚性和保水性,水泌水、不离析。

不符合要求时,应查找原因,及时调整。

在每一工作班内,当混凝土配合比由于外界影响变动时(如下雨或原材料变化),应及时检查。

混凝土的搅拌时间应随时检查。

i、砂浆拌合
(1)砂浆拌制严格按试验确定的配料单配料,严禁擅自更改,配为的称量允许误差应符合下列规定:
水泥为±2%;砂为±3%;水、外加剂为±1%;
(2)采用0.2m3砂浆拌合机拌制,时间不少于3分钟。

砂浆随拌随用,对运输或贮存中发生离析、析水的砂浆,使用前应重新拌合,已初凝的砂浆不得使用。

j、勾缝
勾缝施工用特细砂机械拌制,人工勾缝,勾缝前应先对清缝洒水湿润,勾缝应平顺自然、无假缝。

k、回填
采用人工挑抬砂卵石分层回填,并用蛙式打夯机夯实。

l、砌石雨天与低温时施工
(1)在小雨中施工,适当减少水灰比,并做好表面保护;施工中遇到大雨时,应停工,并妥善保护工作面;雨后若表层砂浆或混凝土尚未初凝,可加铺水泥砂浆后继续施工,否则应按工作缝要求进行处理;
(2)砌石在气温0~5℃施工时,应注意砌筑层表面保温;气温在0℃以下又无保温措施时,应停止施工;
(3)低温下水泥砂浆拌合时间适当延长,拌合物料温度应不低于5℃;
(4)砌石砌体养护期气温低于5℃时,砌体表面予保温,并不得向砌体表面直接洒水养护;
(5)混凝土低温下施工,应符合SKJ207—82《水工混凝土施工规范》的有关规定。
