幕墙施工技术交底记录大全
幕墙施工技术交底完整版.doc

幕墙施工技术交底完整版.doc 范本一:公司名称:XXX公司项目名称:幕墙施工技术交底1. 工程概况1.1 项目概述1.2 施工单位及责任人1.3 工程地点1.4 工程时间2. 幕墙施工技术2.1 幕墙构造类型2.2 幕墙安装步骤2.2.1 幕墙预制2.2.2 幕墙安装2.2.3 幕墙密封2.2.4 幕墙检测2.3 幕墙材料选择2.3.1 幕墙铝合金型材2.3.2 幕墙玻璃2.3.3 幕墙密封胶2.3.4 幕墙附件2.4 幕墙施工工艺2.4.1 幕墙施工准备2.4.2 幕墙安装工艺2.4.3 幕墙密封工艺2.4.4 幕墙检测工艺3. 安全措施3.1 施工现场安全3.2 施工人员安全3.3 安全设施及防护措施4. 质量控制4.1 施工材料质量控制4.2 施工工艺质量控制4.3 施工过程质量检测5. 施工进度计划5.1 总体进度计划5.2 施工时间节点5.3 施工分解6. 施工单位6.1 施工单位资质6.2 施工单位组织架构6.3 施工单位人员配备7. 质量验收7.1 施工质量验收标准及方法7.2 施工质量验收记录8. 其他注意事项8.1 施工图纸变更及确认8.2 施工过程中的问题解决8.3 施工现场的环境保护9. 附件附件一:幕墙施工图纸附件二:技术标准要求本文所涉及的法律名词及注释:1. 幕墙:指外墙表面挂接的玻璃、铝合金等材料所构成的建筑外立面系统。
2. 施工单位:指承担工程施工,负责工程建设过程中的相关工作的单位。
3. 幕墙预制:指对幕墙构件在工厂预先进行加工和组装,然后再进行现场安装的工艺过程。
4. 幕墙密封:指将幕墙构件之间的接缝进行处理,保证幕墙的密封性能和防水性能。
5. 幕墙检测:指对已安装好的幕墙进行材料和工程质量的检测,确保施工质量符合相关标准和规范要求。
范本二:公司名称:XXX公司项目名称:幕墙施工技术交底1. 工程概况1.1 项目简介1.2 施工单位信息1.3 工程地点及规模1.4 工程时间计划2. 施工方案2.1 幕墙构造类型2.2 幕墙施工步骤2.2.1 幕墙预制2.2.2 幕墙安装2.2.3 幕墙密封2.2.4 幕墙检测2.3 幕墙材料选用2.3.1 幕墙铝合金型材2.3.2 幕墙玻璃2.3.3 幕墙密封胶2.3.4 幕墙附件2.4 幕墙施工工艺流程2.4.1 幕墙施工准备2.4.2 幕墙安装工艺2.4.3 幕墙密封工艺2.4.4 幕墙检测工艺3. 安全措施3.1 施工现场安全3.2 施工人员安全3.3 安全设施及防护措施4. 质量控制4.1 施工材料质量控制4.2 施工工艺质量控制4.3 施工过程质量检测5. 施工进度计划5.1 总体施工进度计划5.2 施工时间节点5.3 施工分解6. 施工单位6.1 施工单位资质及进场准备6.2 施工单位组织架构6.3 施工单位人员配备7. 质量验收7.1 施工质量验收标准及方法7.2 施工质量验收记录8. 其他事项8.1 施工图纸变更及确认8.2 施工过程中的问题解决8.3 施工现场的环境保护附件:附件一:幕墙施工图纸附件二:相关技术标准本文所涉及的法律名词及注释:1. 幕墙:指建筑物外墙表面的保温、防水、装饰外挂墙体系统。
玻璃幕墙施工技术交底记录

玻璃幕墙施工技术交底记录
背景
本次施工是在某高层商业建筑中对幕墙进行改造升级,原幕墙存在一些老化和渗漏问题。
本次施工目的是为了使幕墙更稳定、更安全、更美观。
施工内容
1. 原幕墙的拆除工作:首先需要对原有的幕墙进行拆除,包括外墙的玻璃、铝板、角码等。
2. 工艺处理工作:在幕墙的处理中,需要有工艺工作处理。
对于隔热、隔音、防水等工作都需要进行处理,以保证施工后的幕墙稳定且不会出现渗漏问题。
3. 新幕墙的安装:拆除了原有幕墙之后,需要安装新的幕墙。
在这个过程中需要使用钢结构来支撑幕墙,然后再进行铝板和玻璃的安装工作。
难点
1. 钢结构的处理:钢结构需要按照幕墙的尺寸和形状进行制作和安装,且需要注意焊接的质量。
2. 玻璃的安装:玻璃的安装是整个幕墙施工的难点。
在这个过程中,需要对玻璃的尺寸和规格进行精确测量,并根据所量出的尺寸和规格来行安装玻璃。
安全措施
1. 施工期间需要进行高空作业,因此需要穿戴防护装备,包括安全带、安全帽、安全绳、防滑鞋等。
2. 需要对施工现场进行严格的警示标识,防止行人误入危险区域。
3. 对于施工人员需要定期的进行安全教育和培训,保障安全施工。
以上为玻璃幕墙施工技术交底记录。
在施工过程中,我们会按照所制定的施工方案进行施工,并严格按照要求进行监督和检验,确保幕墙的安全、稳定和美观。
玻璃幕墙技术交底记录(全部)

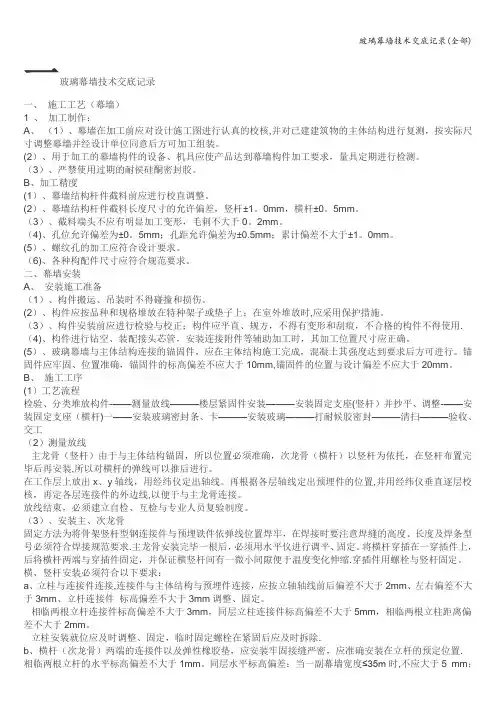

一玻璃幕墙技术交底记录一、施工工艺(幕墙)1 、加工制作:A、(1)、幕墙在加工前应对设计施工图进行认真的校核,并对已建建筑物的主体结构进行复测,按实际尺寸调整幕墙并经设计单位同意后方可加工组装。
(2)、用于加工的幕墙构件的设备、机具应使产品达到幕墙构件加工要求,量具定期进行检测。
(3)、严禁使用过期的耐侯硅酮密封胶。
B、加工精度(1)、幕墙结构杆件截料前应进行校直调整。
(2)、幕墙结构杆件截料长度尺寸的允许偏差,竖杆±1。
0mm,横杆±0。
5mm。
(3)、截料端头不应有明显加工变形,毛刺不大于0。
2mm。
(4)、孔位允许偏差为±0。
5mm;孔距允许偏差为±0.5mm;累计偏差不大于±1。
0mm。
(5)、螺纹孔的加工应符合设计要求。
(6)、各种构配件尺寸应符合规范要求。
二、幕墙安装A、安装施工准备(1)、构件搬运、吊装时不得碰撞和损伤。
(2)、构件应按品种和规格堆放在特种架子或垫子上;在室外堆放时,应采用保护措施。
(3)、构件安装前应进行检验与校正;构件应平直、规方,不得有变形和刮痕,不合格的构件不得使用. (4)、构件进行钻空、装配接头芯管,安装连接附件等辅助加工时,其加工位置尺寸应正确。
(5)、玻璃幕墙与主体结构连接的锚固件,应在主体结构施工完成,混凝土其强度达到要求后方可进行。
锚固件应牢固、位置准确,锚固件的标高偏差不应大于10mm,锚固件的位置与设计偏差不应大于20mm。
B、施工工序(1)工艺流程检验、分类堆放构件-——测量放线———楼层紧固件安装———安装固定支座(竖杆)并抄平、调整-——安装固定支座(横杆)一——安装玻璃密封条、卡———安装玻璃———打耐候胶密封———清扫———验收、交工(2)测量放线主龙骨(竖杆)由于与主体结构锚固,所以位置必须准确,次龙骨(横杆)以竖杆为依托,在竖杆布置完毕后再安装,所以对横杆的弹线可以推后进行。
在工作层上放出x、y轴线,用经纬仪定出轴线。
玻璃幕墙技术交底记录(全部)

一【2 】玻璃幕墙技巧交底记载一. 施工工艺(幕墙)1. 加工制造:A. (1).幕墙在加工前应对设计施工图进行卖力的校核,并对已建建筑物的主体构造进行复测,按现实尺寸调剂幕墙并经设计单位赞成后方可加工组装.(2).用于加工的幕墙构件的装备.机具应使产品达到幕墙构件加工请求,量具按期进行检测.(3).严禁运用过时的耐侯硅酮密封胶.B.加工精度(1).幕墙构造杆件截料前应进行校直调剂.(2).幕墙构造杆件截料长度尺寸的许可误差,竖杆±1.0mm,横杆±0.5mm.(3).截料端头不应有显著加工变形,毛刺不大于0.2mm.(4).孔位许可误差为±0.5mm;孔距许可误差为±0.5mm;累计误差不大于±1.0mm.(5).螺纹孔的加工应相符设计请求.(6).各类构配件尺寸应相符规范请求.二.幕墙安装A. 安装施工预备(1).构件搬运.吊装时不得碰撞和毁伤.(2).构件应按品种和规格堆放在特种架子或垫子上;在室外堆放时,应采用破坏措施.(3).构件安装前应进行磨练与校订;构件应平直.规方,不得有变形和刮痕,不及格的构件不得运用.(4).构件进行钻空.装配接头芯管,安装衔接附件等帮助加工时,其加工地位尺寸应精确.(5).玻璃幕墙与主体构造衔接的锚固件,应在主体构造施工完成,混凝土其强度达到请求后方可进行.锚固件应稳固.地位精确,锚固件的标高误差不应大于10mm,锚固件的地位与设计误差不应大于20mm.B. 施工工序(1)工艺流程磨练.分类堆放构件———测量放线———楼层紧固件安装———安装固定支座(竖杆)并抄平.调剂———安装固定支座(横杆)一——安装玻璃密封条.卡———安装玻璃———打耐候胶密封———清扫———验收.交工(2)测量放线主龙骨(竖杆)因为与主体构造锚固,所以地位必须精确,次龙骨(横杆)以竖杆为依托,在竖杆布置完毕后再安装,所以对横杆的弹线可以推落后行.在工作层上放出x.y轴线,用经纬仪定出轴线.再根据各层轴线定出预埋件的地位,并用经纬仪垂直逐层校核,再定各层衔接件的外边线,以便于与主龙骨衔接.放线停止,必须树立自检.互检与专业人员复验轨制.(3).安装主.次龙骨固定办法为将骨架竖杆型钢衔接件与预埋铁件依弹线地位焊牢,在焊接时要留意焊缝的高度.长度及焊条型号必须相符焊接规范请求.主龙骨安装完毕一根后,必须用程度仪进行调平.固定.将横杆穿插在一穿插件上,后将横杆两头与穿插件固定,并保证反正杆间有一渺小间隙便于温度变化伸缩.穿插件用螺栓与竖杆固定.横.竖杆安装必须相符以下请求:a.立柱与衔接件衔接,衔接件与主体构造与预埋件衔接,应按立轴轴线前后误差不大于2mm.阁下误差不大于3mm.立杆衔接件标高误差不大于3mm调剂.固定. 相临两根立杆衔接件标高误差不大于3mm,同层立柱衔接件标高误差不大于5mm,相临两根立柱距离误差不大于2mm. 立柱安装就位应实时调剂.固定,暂时固定螺栓在紧固后应实时拆除.b.横杆(次龙骨)两头的衔接件以及弹性橡胶垫,应安装稳固接缝周密,应精确安装在立杆的预定地位.相临两根立杆的程度标高误差不大于1mm.同层程度标高误差:当一副幕墙宽度≤35m时,不应大于5 mm;当宽度≥35m时,不应大于7mm.横杆的程度标高应与立柱的嵌玻璃凹槽一致,其表面高下差不大于1mm.统一层横杆应由下而上安装,安装完一层应实时检讨.调剂.固定.c.玻璃幕墙其他重要附件安装应相符以下请求:Ⅰ.有热工请求的幕墙,保温部分宜从内向外安装.当采用内衬板时,周围应套弹性橡胶密封条,内衬板与构件接缝应周密;内衬板就位后,应进行密封处理.Ⅱ.固定防火保温材料用铆钉固定,防火保温层应平整,拼接处不留裂痕.Ⅲ.要做好避雷措施,留意与避雷网的衔接.Ⅳ.现场焊接或高强螺栓紧固的构件固定后,应实时进行防锈处理.玻璃幕墙中与铝合金接触的螺栓及金属配件应采用不锈钢及轻金属成品.(4).安装玻璃因在临盆成型时已将玻璃固定的凹槽同全部截面一次积存成型,故玻璃安装同铝合金窗安装.立柱安装玻璃时,先在内侧按上铝合金压条,然后将玻璃放入凹槽内,再用密封材料密封.横杆装配玻璃与立柱在构造上不同,横杆支持玻璃的部分成竖直,要清除因密封不严流入凹槽内的积水,外侧需用一条盖板封住.安装时需鄙人框塞垫两块橡胶定位块,其宽度与槽口宽度雷同,长度不小于100mm.然后嵌入内胶条,安装玻璃嵌入外胶条.玻璃幕墙周围与主体构造之间的裂痕,运用防火.保温材料堵塞,表里表面用密封胶中断封闭,保证接缝周密不透水三.质量请求1. 玻璃幕墙与铝合金门窗及其附件应相符设计请求及有关标准划定.2. 玻璃幕墙与铝合金门窗安装必须稳固,预埋件的数目.地位.衔接办法及防腐处理必须相符划定.3. 玻璃幕墙的焊缝高度.长度应经由过程盘算磨练(本工程焊缝高度为6mm).4. 玻璃幕墙及铝合金门窗与墙体的裂痕应嵌填饱满密实,表面平整滑腻.无裂痕,且要相符设计及有关规范请求.5. 表面应干净.无划痕.碰伤.锈蚀;涂胶表面滑腻平整.厚度平均,无气孔.6. 铝合金安装许可误差项次项目许可误差(mm)1 门窗框对角线长度差≤2000mm 2 mm>2000mm 3 mm2 平开窗窗扇与框搭接宽度差 1 mm3 同樘门窗相邻扇的横端角高度差 2 mm4 门窗框正.侧面的垂直度 2 mm5 门窗框的程度度 1.5 mm6 门窗横框标高 5 mm7. 幕墙全体外露金属件,从任何角度看均应外表平整,不许可有任何小的变形.波浪.紧固件的凹进或凸起.8. 玻璃安装时,其边缘与龙骨必须保持间隙,使高低.阁下各边闲暇均有保证.同时要防止污染玻璃,特别是镀锌一面. 安装好的玻璃表面应平整,不得消失翘曲现象.9. 在与砌体.混凝土表面接触的金属件,必须做防护处理.10. 幕墙安装许可误差项次项目许可误差mm1 幕墙垂直度幕墙高度小于30m 10 mm幕墙高度大于30m 15 mm2 竖向构件直线度 3 mm3 横向构件程度度小于2000mm 2 mm大于2000mm 3 mm4 同高度相临两根横向构件高度差 1 mm5 幕墙横向构件程度度幅度不大于35m 5 mm幅度大于35m 7 mm6 分隔框对角线差对角线长小于2000mm 3 mm对角线大于2000mm 3.5 mm11.各分项工程施工时必须做样板,经各方验收达到请求后方可大面积施工.四.安全方面安装幕墙的施工对象运用前应进行严厉的检讨,及格后方可运用;施工人员要佩带安全帽.安全带等防护对象;现场焊接时,在焊件下方设接火斗;不准消失乱接电.闸箱无破坏措施.拖地线.一闸多用现象;留意高空坠落,经常检讨电线.电动对象有无漏电现象. 施工技巧负责人交底人接收人日期二质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(预埋.龙骨安装)交底内容:1. 立柱应先与衔接件衔接,然后衔接件再与主体预埋件衔接,并进行调剂和实时固定.2. 立柱安装误差不得积聚,且开启窗处为正公役.3. 立柱与衔接件(支座)接触面之间必须加防腐隔离柔性垫片.4. 上.下立柱之间应留有不小于15mm的裂痕,闭口型材可采用长度不小于250mm的芯柱衔接,芯柱与立柱应慎密合营.5. 立柱先辈行预装,立柱按误差请求初步定位后,应进行自检;对不及格的应进行调校修改.自检及格后,需报质检人员进行抽检,抽检及格后才能将衔接件正式焊接稳固,焊缝地位及请求按设计图纸,焊缝高度不小于7mm,焊接质量应相符现行国度标准《钢构造工程施工质量验收规范》.6. 焊接完毕后应进行二次复核.相邻两根立柱安装标高误差不应大于3mm,同层立柱的最大标高误差不应大于5mm;相邻两根立柱固定点的距离误差不应大于2mm.7. 立柱安装稳固后,必须取掉落上.下两根立柱之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶.8. 横梁安装必须在土建功课完成及立柱安装落后行,自上而下进行安装;同层自下而上安装,当安装完一层高度时,应进行检讨.调剂.校订.固定,使其相符质量请求.9. 应按设计请求安装横梁,横梁与立柱接缝处打与立柱.横梁色彩邻近的密封胶.10. 横梁两头与立柱衔接处应加弹性橡胶垫,弹性橡胶垫应有20%—35%的紧缩性,以顺应和清除横向温度变形的请求.11. 统一根横梁两头或相邻两根横梁的程度标高误差不应大于1mm.同层标高误差,当一幅幕墙宽度不大于35m时,不应大于5mm;当一幅幕墙宽度大于35m时,不应大于7mm.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(玻璃板块.面板的加工.制造及安装)交底内容:1. 钢化和夹丝玻璃都不许可在现场切割,而应按设计尺寸在工场进行;玻璃切割.钻孔.磨边等加工工序应在钢化进步行.2. 玻璃切割后,边缘不应有显著的缺点,经切割后的玻璃,应进行边缘处理(倒棱.倒角.磨边),以防止应力分散而产生决裂.3. 中空玻璃.圆弧玻璃等特别玻璃应由专业厂家进行加工.玻璃面板的品种.规格与色彩应与设计请求相符,整幅玻璃的光彩应平均,有较大出入或镀膜脱落的应实时更新.4. 玻璃加工应在专用的工作平台长进行,工作台表面应平整,并有玻璃破坏装配;加工后的玻璃要合理堆放,并做好标记,注明所用工程名称.尺寸.数目等.5. 玻璃组件在安装前应对玻璃及周围的铝框进行干净,保证耐候胶的打胶质量;安装前玻璃的镀膜面应粘贴破坏膜,完工验收前揭去.热反射玻璃安装应将镀膜面朝向室内.非镀膜面朝向室外.6. 面板在安装时应留意破坏,避免碰撞.毁伤或跌落;当面板面积过大或重量较重时,可采用机械安装.7. 幕墙镶嵌时,插入槽口的合营尺寸应按《玻璃幕墙工程技巧规范》(JGJ102-2003)中的有关划定进行校核.隐框.半隐框玻璃幕墙组装许可误差及检讨办法也应相符《玻璃幕墙工程技巧规范》(JGJ102-2003)中的有关划定.8. 玻璃与构件不得直接接触,玻璃周围与构件槽口应保持必定间隙,玻璃的下面边缘必须按设计请求加装必定命量的硬橡胶垫块,垫块厚度不应小于5mm,长度不小于100mm,并用胶条或密封胶密封玻璃与槽口两侧之间的间隙.9. 用于固定面板的勾块.压块或其他衔接件应严厉按设计请求或有关划定履行,严禁少装或不装.10. 面板朋分拼缝应横平竖直.缝宽平均,并相符设计及误差请求.11. 面板安装完毕后,应做好成品破坏.12. 面板干净应采用中性干净剂,对幕墙材料应无任何腐化感化.13.玻璃安装后应先自检,及格后报质检人员进行抽检,抽检量应为总数的5%以上,且不少于5件.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(点式玻璃幕墙安装)交底内容:1. 朋分轴线的测量应与主体构造的测量合营,其误差应实时调剂,不得积聚.2. 安装前,应根据土建构造的基本验收材料相符各项数据,并标注在检测材料上,预埋件.支座面和地脚螺栓的地位标高的尺寸误差应相符相干的技巧划定及验收规范,钢柱脚下的支持预埋件应相符设计请求.3. 钢构造在装卸.运输.堆放的进程中,应防止破坏和变形.钢构造输送到安装地点的次序,应知足安装程序的须要.4. 钢构造的复审定位应运用轴线掌握点和测量标高的基准点,保证幕墙重要竖向构件及重要横向构件的尺寸许可误差相符有关规范及行业标准.5. 构件安装应按现场现实情形及构造型式采用整体或分解拼装.安装的办法施工.6. 肯定几何地位的重要构件,如柱.桁架等应吊装在设计地位上,在松开吊挂装备后应做初步校订,构件的衔接接头必须经由检讨及格后,方可紧固和焊接.7. 对焊缝要进行打磨,清除棱角和尖角,达到滑腻过渡的请求钢构造表面应根据设计请求喷涂防锈.防火漆.8. 对于拉杆驳接构造体系,应保证驳接件地位的精确,紧固拉杆或调剂尺寸误差时宜采用先左后右.由上自下的次序,慢慢固定驳接件地位,以单元掌握的办法调剂校核.9. 不锈钢爪的安装地位要精确.10. 所有在固定孔.点和玻璃衔接的驳接螺栓都运用测力扳手拧紧,其力矩的大小应相符设筹划定值.11. 固定孔.点和驳接爪间的连策应斟酌可调剂的余量.12. 所有的驳接螺栓都运用自锁螺栓固定.13. 玻璃安装前,应检讨校订钢构造主支持的垂直度.标高.横梁的高度和程度度等是否相符设计请求,特别要留意安装孔位的复查.14. 安装玻璃前应干净钢件表面杂物,驳接玻璃底部“U”形槽应装入橡胶垫块,对应于玻璃支持面的宽度边缘处应放置垫块.15. 玻璃安装前应除去玻璃及吸盘上的尘土,根据玻璃重量及吸盘规格肯定吸盘个数.16. 玻璃安装前应先检讨驳接爪的安装地位是否精确,确保无误后,方可安装玻璃.17. 安装玻璃时,应先将驳接头与玻璃在安装平台上装配好,然后再与驳接爪进行安装.为确保对驳接头处的气密性.水密性,必须运用扭矩扳手,根据驳接体系的具体规格尺寸来肯定扭矩大小.18. 玻璃现场初装后,应调剂玻璃高低阁下的地位,保证玻璃程度误差在许可规模内.19. 玻璃全体调剂好后,应进行立面平整度的检讨,确认无误后,才能打密封胶.20. 打胶前应进行干净.21. 打胶前在需打胶的部位粘贴破坏胶纸,留意胶纸与胶缝要平直.22. 打胶时要中断平均,操作次序一般为:先打横向缝,后打竖向缝;竖向胶缝宜自上而下进行,胶注满后,应检讨里面是否有气泡.空心.断缝.搀杂,如有应实时处理.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙(吊挂式全玻璃幕墙.采光顶安装)交底内容:1. 幕墙定位轴线的测量放线必须与主体构造的测量合营,其误差应实时调剂,不得积聚.以免幕墙施工与室表里装潢施工产生抵触,造成阴阳角不朴直和装潢面不平行等缺点.2. 上部承重钢构造安装时,锚拴地位不宜接近钢筋混凝土构件的边缘,钻孔孔径和深度要相符锚拴厂家的技巧规范.3. 每个构件安装地位和高度都应严厉按照放线定位和设计图纸请求进行.承重钢横梁的中间线必须与幕墙中间线相一致,椭圆螺孔中间与幕墙的吊杆螺栓地位一致.4. 内金属扣夹安装必须通顺平直,对焊接造成的偏位要进行调直,表里金属扣夹的间距应平均一致,尺寸相符设计请求.5. 所有钢构造焊接完毕后,应进行隐藏工程质量验收,验收及格后应进行防腐处理.6. 幕墙下部和侧边边框的安装要严厉按照放线定位和设计标高施工,所有钢构造表面和焊缝应进行防腐处理.7. 吊装玻璃前,每个工位的人员必须到位,各类机具.对象必须齐备.正常,安全措施必须靠得住.8. 安装前应检讨玻璃的质量,玻璃不得有裂纹和崩边等缺点.9. 安装玻璃时应进行试起吊.定位后应先将玻璃试起吊2~3cm,以检讨各个吸盘是否稳固;同时,应在玻璃恰当地位安装手动吸盘.绳子和侧边破坏胶套.10. 安装玻璃的高低边框内侧应粘贴低发泡距离胶条,胶条的宽度与设计的胶缝雷同.粘贴胶条时要留出足够的注胶厚度.11. 吊运安装玻璃时,应防止玻璃在起落移位时碰撞钢架和金属槽口.12. 玻璃定位后应重复调剂,使玻璃精确就位.第一块玻璃就位后,检讨玻璃侧边的垂直度,确保今后就位的玻璃高低裂痕相符设计请求.13. 对注胶部位的玻璃和金属表面清洗干净,注胶部位表面必须湿润.14. 注胶工作不能在风雨天进行,防止雨水和风沙侵入胶缝;注胶不宜在低于5℃的低温前提下进行,温度太低胶液会产生流淌,延缓固化时光,甚至会影响强度.15. 采光项一般采用元件式安装,杆件加工好后运往工地.16. 杆件与主支承体系预埋件以焊接或螺栓衔接.17. 玻璃板块与杆件的衔接,明框采用镶嵌法;隐框.全玻采用注胶工艺.18. 镶嵌玻璃时,安装前应在玻璃镶嵌槽底划定部位嵌上密封条,安装时应在玻璃底部加橡胶垫块,安装定位后固定玻璃并打耐候密封胶.19. 采光顶的注胶工艺与玻璃幕墙的注胶工艺雷同.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:金属幕墙.石材幕墙交底内容:1. 安装前,应检讨放线是否精确,并用经纬仪对峙柱.横梁进行贯通测量.尤其是对建筑转角.变形缝.沉降缝等部位进行具体地测量放线.2. 安装衔接件必须按设计图加工,表面处理按现有国度标准的有关划定进行.3. 衔接件焊接时,应采用对接焊,以掌握因焊接产生的变形.焊缝不得有加渣和蔼孔.敲掉落焊渣后,对焊缝应进行防腐处理.4. 立柱与衔接件的连策应采用不锈钢螺栓.在立柱与衔接件的接触面应防止金属电解腐化,所有不同金属接触面上都应防止金属电解腐化.5. 横梁与立柱衔接后,用密封胶密封间隙.6. 防锈处理不能在干燥.多雾及阳光直接暴晒下进行,不能在尚未完整湿润或蒙尘的表面长进行.涂第二层防锈漆或今后涂防锈漆时,应肯定之前的涂层已经固化,其表面经砂纸打磨滑腻.涂漆应表面平均,勿使角部及接口处涂漆过量.7. 金属板表面应平整.滑腻,无肉眼可见的变形.波浪和凹凸不平,金属板无轻微表不雅缺点和色差.8. 金属面板安装前,应检讨对角线及平整度,并用干净剂将金属板靠内面一侧及框表面干净干净.9. 金属板与板之间的间隙应相符设计请求.注耐候密封胶时,需将注胶部位基材表面用干净剂清洗干净.密封胶须注满,不能有闲暇或气泡.10. 防火.保温材料安装在每层楼板与石板幕墙之间不能有闲暇,运用镀锌钢板和防火材料形成防火带.在北方严寒地区,窗框周围嵌缝处运用保温材料防护,防止形成冷桥.11. 石材面板应严厉按编号分类,并留意摆放靠得住.直接衔接式石材幕墙应留意安放每层金属挂件的标高,金属挂件应紧托上层石材面板,而与基层石材面板之间留有间隙.安装时要在石材面板的销钉孔或切槽口内注入大理石胶,以保证石材面板与挂件的靠得住衔接.12. 安装石材面板时宜先完成窗口周围的石材.13. 安装到每一楼层标高时,要留意调剂垂直误差.14. 在托运石材时要有安全防护措施,摆放时下面要垫木方.15. 要按设计请求选用及格和未过时的耐候密封胶注胶.16. 应采用专用干净剂擦洗裂痕处和石材表面.17. 施工中要留意不能有漏胶污染墙面.18.施工完毕后,除去石材表面的胶带纸,用清水和干净剂将石材表面擦洗干净,按请求进行打蜡或刷破坏剂.交底人:年月日接底人:年月日质量技巧交底工程名称分部工程建筑装潢装修分项工程名称:玻璃幕墙.金属幕墙.石材幕墙(防火.保温.防雷.封口)交底内容:1. 幕墙防火.保温施工的请求1)幕墙与每层楼板.隔墙处的裂痕应采用不燃材料填充,防火材料要用镀锌铁板固定,镀锌铁板的厚度应不低于1.5mm;不得用铝板.2)有保温请求的幕墙,保温部分宜从内向外安装.3)防火.保温材料应铺设平整且靠得住固定,拼装处不应留裂痕.4)防火.保温材料应采用铝箔或塑料薄膜包扎,避免防火.保温材料受潮掉效.2. 幕墙防雷节点的安装及请求1)安装防雷体系的不锈钢衔接片时,必须把衔接处立柱的破坏胶纸撕去,不锈钢衔接片必定要与立柱直接接触.2)程度避雷圆钢与钢支座向焊接时,应避免形成虚焊而下降导电机能.3)程度避雷圆钢在衔接时,要严厉按图纸请求保证搭接长度和焊缝的高度.3. 幕墙封口的安装及请求1)建筑女儿墙上的幕墙上封口,其安装应相符设计请求.2)制造钢龙骨时,以女儿墙厚度的最大值肯定钢龙骨架的外轮廓.3)安装钢龙骨应从转角处或两头开端.4)钢龙骨制造完毕后应进行尺寸复核,无误后对其进行二次防腐处理.5)二次防腐处理后应实时通知监理进行隐藏验收,并做好隐藏验收记载.6)安装压顶铝板的次序应与钢龙骨的安装次序雷同;铝板分格应与幕墙分格相一致.7)封口铝板打胶前先把胶缝处的破坏膜撕开,干净胶缝后打胶;封口铝板其他地位的破坏膜,待工程验收前方可撕去.8)幕墙边缘部位的封口,采用金属板或成型板封盖.9)幕墙下端,封口处应设置挡水板,防止雨水渗入室内.三第11页,-共11页。
玻璃幕墙技术交底15篇

玻璃幕墙技术交底15篇【第1篇】铝合金玻璃幕墙安装-平安技术交底记录铝合金玻璃幕墙安装的平安技术交底记录编号工程名称:×××工程施工单位:×××建筑工程公司交底提要:铝合金玻璃幕墙安装的平安交底交底日期:×年×月×日交底内容:铝台金玻璃幕墙安装的平安技术交底1.铝舍金幕墙安装人员应经特地平安技术培训,考核合格后方能上岗操作。
施工前要详j进行平安技术交底。
2.幕墙安装时操作人员应在脚手架上进行,作业前必需检查脚手架必需牢靠,脚手板有否空洞或探头等,确认平安牢靠后方可作业。
高处作业时,应根据相关的'高处作业'平安交底要进行操作。
3.安装时使用的焊接机械及电动螺丝刀、手电钻、冲击电钻、曲线锯等手持式电动工具,应根据响应的平安交底操作。
4.玻璃搬运应遵守下列要求:(1)搬运玻璃前应先检查玻璃是否有裂纹,特殊要留意暗裂,确认完好后方可搬运。
(2)搬运玻璃必需戴手套或用布、纸垫住玻璃边口部分与手及身体暴露部分分隔,如数量大应装箱搬运,玻璃片直立于箱内,箱底和四周要用稻草或其他软性物品垫稳。
两人以上共照搬抬较大较重的玻璃时,要相互协作,呼应全都。
(3)对于隐框幕墙,若玻璃与铝框是在车间粘结的,要待结构腔固化后才能搬运。
(4)若幕墙玻璃尺寸过大,则要用特地的吊装机具搬运。
(5)风力在5级或以上难以掌握玻璃时,应停止搬运和安装玻璃。
5.使用天那水清洁幕墙时,室内要通风良好,戴好口罩,严禁吸烟,四周不准有火种。
沾有无那水的棉纱、布应收集在金属容器内,并准时处理。
审核人××× 交底人××× 接受交底人×××本表由施工单位填写并保存(一式三份。
接受交底人一份、交底人一份、平安员一份)。
【第2篇】玻璃幕墙平安技术交底施工单位名称单位工程名称施工部位施工内容平安技术交底内容1、进入现场必需遵守平安操作规程和平安生产十大纪律;2、严格根据;>;和施工组织设计方案及平安技术措施施工;3、吸盘机必需有产品合格证和产品使用证明书,使用前必需检查电源电线、电动机绝缘应良好无漏电,重复接地和接爱护零线牢靠,触电爱护器动作灵敏,液压系统连接坚固无漏油,压力正常,并进行吸附力和吸持时间试验,符合要求,方可使用;4、遇有大雨、大雾或五级阵风及其以上,必需马上停止作业;5、安装构件前应检查砼梁柱的强度等级是否达到要求,预埋件焊接是否牢靠,不松动;不准使用膨胀螺栓与主体结构拉结;6、安装玻璃前,应将玻璃擦拭洁净,以免发生漏气现象;施工现场针对性平安交底交底人签名接受交底负责人签名交底时间年月日作业人员签名【第3篇】玻璃幕墙安装作业平安技术交底玻璃幕墙安装作业平安技术交底范本工程名称交底日期: 年月日施工单位分项工程名称:玻璃幕墙安装作业交底提要交底内容:1.作业人员入场前必需经入场训练考试合格后方可上岗作业;2.作业人员进入施工现场必需戴合格的平安帽,系好下额带,锁好带扣;严禁赤背,穿拖鞋;3.作业人员严禁酒后作业,严禁吸烟,禁止在施工现场追赶打闹;4.登高(2米以上)作业时必需系合格的平安带,系挂坚固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;5.施工中使用的电动工具及电气设备,均应符合国家现行标准《施工现场临时用电平安技术规范》jgj46--2022的规定;6.每班作业前应对脚手架、操作平台、吊装机具的牢靠性进行检查,发觉问题准时解决;7.进行焊接作业时,应严格执行现场用火管理制度,现场高处焊接时,下方应设防火斗,并配备灭火器材,设专人旁站,防止发生火灾;8.高空作业时,严禁上、下抛掷工具、材料及下脚料;不得有交叉作业现象;9.雨、雪天和四级以上大风天气,严禁进行幕墙安装施工及吊运材料作业;10.防火、保温材料施工的操作人员,应戴口罩,穿防护工作服;11.搬运强制幕墙构件要检查索具和吊运机械设备,吊料下方严禁站人;12.全部料具不得超高码放。
幕墙施工安全技术交底完整版.doc

幕墙施工安全技术交底完整版.doc 范本一:【幕墙施工安全技术交底完整版】一:施工工程基本情况1. 工程名称:2. 工程地点:3. 施工单位:4. 监理单位:5. 设计单位:二:施工前准备工作1. 安全技术交底前的准备工作:1.1 工程资料准备:1.2 施工人员考核:1.3 施工设备准备:1.4 安全用品准备:1.5 工地安全环境准备:三:施工现场安全措施1. 安全标识:1.1 安全警示标志:1.2 进入施工区域标志:1.3 危险区域标志:2. 施工现场管理:2.1 施工现场布置:2.2 材料堆放:2.3 施工通道设置:2.4 临时设施设置:3. 施工现场作业操作规范: 3.1 施工人员操作规范: 3.2 施工设备操作规范:3.3 安全用品使用规范:4. 施工现场危险因素控制: 4.1 高处坠落风险防控: 4.2 电气安全措施:4.3 防火、防爆措施:4.4 物料坍塌防护:4.5 强风、天气预警措施:四:施工关键技术要求1. 幕墙材料及构件安装要求:1.1 幕墙铝型材安装要求:1.2 幕墙玻璃安装要求:1.3 幕墙石材安装要求:1.4 幕墙密封胶安装要求:2. 幕墙施工工艺:2.1 幕墙基础处理方法:2.2 幕墙结构计算方法:2.3 幕墙水密性测试方法:2.4 幕墙隔音、隔热性能测试方法:五:施工安全事故应急预案1. 施工安全事故分类及处理方法:1.1 一般事故处理方法:1.2 重大事故处理方法:1.3 灭火逃生应急预案:2. 事故报告及调查处理:2.1 事故报告程序:2.2 事故调查处理程序:2.3 事故责任认定和追究程序:六:附件1. 图纸:2. 技术规范:3. 施工方案:4. 安全标识示意图:5. 检测报告:6. 故障排查记录:【法律名词及注释】1. 施工单位:承担工程施工的企业或单位。
2. 监理单位:负责对施工过程进行监督和管理的单位。
3. 设计单位:负责工程设计的机构或单位。
范本二:【幕墙施工技术交底完整版】一:施工工程基本情况1. 工程名称:2. 工程地点:3. 施工单位:4. 监理单位:5. 设计单位:二:施工前准备工作1. 施工人员安全考核:2. 工程资料准备:3. 施工设备准备:4. 安全用品准备:5. 工地安全环境准备:三:施工现场安全措施1. 安全标识设置:1.1 安全警示标志设置:1.2 进入施工区域标志设置:1.3 危险区域标志设置:2. 施工现场管理:2.1 施工现场布置要求:2.2 材料堆放要求:2.3 施工通道设置要求:2.4 临时设施设置要求:3. 施工现场作业操作规范:3.1 施工人员操作规范:3.2 施工设备操作规范:3.3 安全用品使用规范:4. 施工现场危险因素控制:4.1 高处坠落风险防控:4.2 电气安全措施:4.3 防火、防爆措施:4.4 物料坍塌防护:4.5 强风、天气预警措施:四:施工关键技术要求1. 幕墙材料及构件安装要求:1.1 幕墙铝型材安装要求:1.2 幕墙玻璃安装要求:1.3 幕墙石材安装要求:1.4 幕墙密封胶安装要求:2. 幕墙施工工艺:2.1 幕墙基础处理方法:2.2 幕墙结构计算方法:2.3 幕墙水密性测试方法:2.4 幕墙隔音、隔热性能测试方法:五:施工安全事故应急预案1. 施工安全事故分类及处理方法:1.1 一般事故处理方法:1.2 重大事故处理方法:1.3 灭火逃生应急预案:2. 事故报告及调查处理:2.1 事故报告程序:2.2 事故调查处理程序:2.3 事故责任认定和追究程序:六:附件1. 图纸:2. 技术规范:3. 施工方案:4. 安全标识示意图:5. 检测报告:6. 故障排查记录:【法律名词及注释】1. 施工单位:承担工程施工的企业或单位。
幕墙安装质量技术交底记录

(1)检查衬杆(泡沫杆)材料尺寸是否符合设计要求。
(2)对密封部位要进行表面清洁处理。先清除组件间表面灰尘,用挥发性强的溶剂擦除被密封表面的油污和脏物,再用洁布清擦一遍,以保证组件间表面干净及无溶剂存在。
(3)密封耐候胶应与玻璃、铝材粘接坚固,胶面平整光滑,玻璃清洁无污物。密封胶表面处理是隐框下班幕墙外观质量的主要衡量标准。
质 量 技 术 交 底 记 录
施工单位:
建设工程名称
交 底 日 期
年 月 日
单位工程名称
记 录 人
交 底 人
接受交底班组
参 加 单 位
单 位 代 表
交底内容:
幕墙安装交底
1、隐框玻璃幕墙施工工序为装→玻璃装配组件间的密封及四周收口处理→楼层间避免隔层处理→全面检查及清洁。
(5)在压平及刮去余外间隙的密封胶,要设计相应的刮胶工具。为确保玻璃表面不被胶污染,应预先沿注胶玻璃边沿酒囊饭袋贴上纸基保护胶带,刮胶结束后再将胶带撕去。
(6)在阴雨天或室外温度低于5℃的气候下,严禁室外进行耐候结构密封胶的注入工作,以保证幕墙的密封性能。
注:①本交底应按施工段、楼层和不同检验批分别作交底。②应由本人亲身签名。③本表一式2份,工地、班组各1份。
2、隐框幕墙立梃和横梁的安装:施工中应掌控正确的放线方法,保证立梃横梁安装水平在主梁全部或基本悬挂完毕后,再逐根进行调剂,以保证隐框幕墙外表面平整。
3、结构玻璃装配组件的安装:结构玻璃装配组件可由上至下安装,也可由下至上安装,一样可随土建施工进度,大部均由上而下安装。从下而上安装应待结构装潢施工完毕,否则安装时易遭到土建施工的破坏。上墙方法分内装或外装,若按情势分也可分为内块式悬挂法和外压板式悬挂法。不论用何种情势,悬挂固定前要逐块调剂组件至相互平齐、间隙一致,板面表面的平整采取刚性直尺或铝方通料来进行测定。对不平整的部位,应调剂固定块的位置或加入垫块。可采取木质材料或半硬材料制成的标准尺寸模块,插入两板间的间隙,以确保间隙一致。插入的模块在装配件固定后应取出,以保证板间有足够的位移空间。在玻璃装配组件安装进程中,当幕墙整幅高度或宽度方向尺寸较大时,特别要注意安装进程中的累积误差,适时进行调剂,只有全部结构玻璃装配组件固定完毕后,表面的平整度和垂直度才真正代表隐框幕墙的外形形象。
幕墙工程安全技术交底记录模板

一、工程基本信息1. 工程名称:________________________2. 施工单位:________________________3. 分项工程名称:幕墙工程4. 交底日期:________________________二、安全交底内容1. 施工人员安全教育(1)项目经理、技术负责人对全体施工人员进行安全技术交底和安全教育,确保施工人员掌握安全操作规程。
(2)施工人员必须佩戴安全帽、安全带等防护用品,遵守操作规程,严禁违章作业。
2. 材料及设备安全(1)材料质量必须符合国家相关标准,严禁使用不合格材料。
(2)设备操作人员必须经过培训,掌握设备操作规程,确保设备安全运行。
3. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,施工区域应隔离,防止无关人员进入。
(2)施工现场应配备必要的安全防护设施,如安全网、防护栏杆、安全通道等。
(3)施工现场应设置消防设施,确保消防通道畅通。
4. 施工过程安全(1)施工前应进行安全技术交底,明确各工序的安全要求。
(2)施工过程中,应严格遵守操作规程,确保施工安全。
(3)施工过程中,应加强现场巡查,及时发现并处理安全隐患。
5. 特殊工序安全(1)高空作业:高空作业人员必须系好安全带,遵守高空作业安全操作规程。
(2)电焊作业:电焊作业人员必须穿戴绝缘防护用品,作业现场应设置防护措施,防止电火花溅落引起火灾。
(3)石材幕墙施工:石材幕墙施工过程中,应防止石材坠落,设置安全防护措施。
三、安全技术措施1. 施工前安全技术措施(1)施工前,对施工人员进行安全技术培训,确保施工人员掌握安全操作规程。
(2)施工前,对施工区域进行安全检查,确保安全设施齐全有效。
(3)施工前,对施工材料、设备进行检查,确保符合安全要求。
2. 施工中安全技术措施(1)施工过程中,加强现场巡查,及时发现并处理安全隐患。
(2)施工过程中,确保施工人员佩戴安全防护用品,遵守操作规程。
幕墙安全技术交底记录大全

幕墙安全技术交底记录大全幕墙安全技术交底工程名称分部工程建筑装饰装修分项工程名称:玻璃幕墙、金属幕墙、石材幕墙交底内容:一、施工队伍必须设定以项目经理为组长的安全领导小组、设专职安全员、专职电工,开工前和施工中对所有施工人员进行安全教育。
专职安全员、电工对工地定时检查,及时制止不安全现象。
有安全隐患,必须停工整顿,清除隐患后施工,严格执行安全操作规范。
所有人员必须佩戴好安全帽、着工作服、穿劳动鞋,不准穿拖鞋和高跟鞋上岗。
酒后人员、精神病人员、不满十八周岁的人员不准上岗。
二、施工期间做好防雨、防雷工作。
施工用的电箱、电缆、导线统一用安检站推荐产品,施工设备必须装有漏电保安器,必须接地、接零,夜间用的碘钨灯必须保护接零,各施工机械必须单机、单箱、单控,不准一闸多用、和门前后出线、乱接乱挂。
电焊机使用电焊机专用箱,不准接两个焊钳。
氧气、氯气、乙炔两瓶间距不小于十米,瓶设防震圈。
三、生活区舍内照明灯单灯单控,并不准用大功率的灯泡,而且人走灯熄,不准在电线上挂衣物。
施工用的导线有破损的立即更换,施工用设备、导线、电箱及时检查,严格防止触电、火灾事故发生。
四、安全施工管理措施:1、统统施工人员必须严格遵照安全生产达标率和高处作业的有关规定,2m以上(含2米)高度的高空作业需佩戴安全带和安全扣保险带要高挂低用。
2、严禁以木料、钢模板为绑扎的站人脚手板用,防止因木料断裂、钢模板滑脱而造成的人体坠落事故。
3、临坑、池、电梯井、洞口等危险地段作业,要有相应安全防范措施、施工人员必须加强自身安全保护和他人安全保护,严格做到三不伤害。
4、使用各种工具、机械要做到专人看护,在同一地方交叉作业必须相互谅解,严禁上下抛施工物品或施工工具。
5、严禁在外架上堆放施工物件如被发现一例处罚一例。
6、雨雪天施工要切实做好安全防范措施,在有严重安全隐患的部位可暂时停工。
7、施工完毕后要认真做到工完场清,确保安全文明施工抓好质量,加快进度顺利完成任务。
铝单板幕墙技术交底记录

铝单板幕墙技术交底记录一、项目背景本项目是一座高层办公楼,采用铝单板幕墙技术进行建筑外立面装饰。
铝单板幕墙是目前国际上流行的一种建筑外墙装饰方式,具有隔热隔音、防水防火等优点,因此在高层建筑中得到了广泛应用。
二、铝单板幕墙的构造和材料1.结构构造:本项目采用的铝单板幕墙结构主要由遮阳蓬、铝单板以及相关的安装扣件等构成。
其中,遮阳蓬主要用于遮挡阳光,降低室内温度;铝单板则作为幕墙的主要装饰材料,可以选择不同的颜色和纹理,具有良好的耐腐蚀性和稳定性。
2. 材料选择:本项目中,铝单板采用厚度为2.0mm的铝合金材料,表面经过氟碳喷涂处理,颜色为浅灰色。
铝单板的尺寸为1200mm×2400mm,每块板材的重量约为9kg。
三、铝单板幕墙的施工流程1.安装遮阳蓬:根据设计图纸要求,在建筑外立面上预留好遮阳蓬的安装位置,并进行固定。
2.安装铝单板:将铝单板根据设计要求进行切割和加工,然后使用专用的铝单板安装扣件进行固定。
可以选择不同的安装方式,如可见铆钉、隐藏角码等。
3.检查调整:在安装完铝单板后,需要进行检查调整,确保各个板材的平整度和与周边板材的对齐度。
4.装饰处理:安装好铝单板后,需要对其进行装饰处理,如表面喷涂防腐蚀涂料、进行纹理处理等。
5.完工验收:在幕墙安装完毕后,进行完工验收,确保幕墙的质量和使用效果符合设计要求。
四、施工安全和质量控制要点1.安全要点:在进行幕墙施工时,必须遵守相关的安全操作规程,戴好安全帽、防护眼镜和防滑鞋等防护措施,确保施工人员的人身安全。
2.质量控制:在施工过程中,必须对铝单板的尺寸、平整度和安装固定等进行严格控制,避免出现尺寸偏差、不平整、松动等问题。
3.质量检测:对于安装好的铝单板,需要进行质量检测,检查表面的涂层是否均匀、颜色是否一致,并进行必要的修整和调整。
五、施工进度计划根据项目的总工期和施工计划,进行详细的施工进度计划,确保幕墙的施工与整体工程的进度相符。
(完整版)幕墙工程技术交底记录

根据幕墙分格大样图和土建单位给的基准线及基准轴、标高点、楼层控制点位置,采用测量放线工具在主体结构上测出幕墙平面位置、竖龙骨、横龙骨、分格及转角基准线。
根据放线的具体位置,对外墙进行全面细致检查,对埋件的位置进行校对,若埋件位置偏差太大,不在要求范围内,则采用化学锚栓螺栓进行固定,安装完后应对埋件的偏差进行检验,其标高偏差值不应超过10mm,与设计位置偏差不超过20mm。超差的埋件必须进行埋件补救后方可进行安装施工。
1)严格控制石材板质量,材质和加工尺寸都必须合格;
2)要仔细检查每块石材板有没有裂纹,防止石材板在运输和施工时发生断裂;
3)测量放线要十分精确,各专业施工要组织统一放线、统一测量,避免各专业施工因测量和放线误差发生施工矛盾;
4)预埋件放置要合理,位置要准确;
5)根据现场放线数据落实实际施工和加工尺寸;
窗框与拼樘料的连接采用5x50自攻螺钉连接连接完成后安装孔上安装工艺门窗框与主体间缝隙的处理门窗安装完成后留待总包单位抹灰填平铝合金窗框与结构之间均匀地打上膨胀胶膨胀胶固化后用壁纸刀片修整平齐并及时填写隐蔽工程检验记录表报监理检验待签字认可后方可进行下道工序施工
技术交底记录
表C2-1
编号
工程名称
交底
玻璃与扣板不得直接接触,玻璃边与扣板槽口底保持一定空隙,并用胶条或密封胶将玻璃与槽口两侧之间进行密封;
分格拼缝应横平竖直,缝宽均匀,并符合设计及偏差要求;每块单元初步定位后,应与相邻单元进行协调,保证拼缝符合要求;对不符合要求的应进行调整修正,自检合格后报质检人员抽检,每幅幕墙抽检5%的分格,且不得少于5个分格;允许偏差项目中的80%抽检实测值合格,其余抽检实测值不影响安全和使用,则可判断为合格;抽检合格后方可进行固定和打胶。
技术交底记录(幕墙)

技术交底记录(幕墙)一、背景介绍幕墙是大型建筑中常见的外观结构。
它是一种由铝合金、钢、玻璃等材料制成的轻型建筑外墙,常用于高层建筑、商业中心等大型建筑。
本次技术交底记录着重对幕墙施工中需要注意的关键点进行介绍和交流,来提高工程质量和节约成本。
二、施工前准备1.选择材料: 幕墙材料质量要求高,必须选用符合标准的产品,质量保证的厂家生产的,不能使用违规产品。
2.检查基础: 首先必须对幕墙安装的基础进行检查。
基础表面要求平整,无裂缝,基础强度不得小于1级,基础尺寸应符合设计要求。
3.制定施工方案: 广泛征求各方意见,制定出完备的施工方案,避免在施工过程中出现问题。
三、施工工艺1. 管理1.建立施工现场安全管理制度: 严格执行施工安全规范,确保施工安全。
2.建立监理制度: 由专业监理人员实时检查施工过程中的安全、质量及进度。
3.整合资源: 发挥工程项目管理的优势,合理安排资源,保证施工按质按时完成。
2. 孔洞1.准确定位: 根据设计要求,在基础上进行钻孔孔洞,准确定位,尺寸符合设计要求。
2.孔壁修整: 钻孔后对孔壁进行修整,以确保幕墙结构安全牢固。
3.加工: 对幕墙连接件进行加工,保证连接稳定可靠,不会影响幕墙整体安装。
3. 安装1.检查幕墙制品: 在安装之前,对幕墙制品进行检查,确认质量合格后再进行拼装。
2.注意拼装顺序: 幕墙外表由许多部件组成,注意拼装顺序,进行幕墙拼装组合。
3.注意控制尺寸: 组装好幕墙后,进行确认尺寸,必须满足设计要求和规范。
四、质量管理1.安全风险评估: 施工完成后,进行安全风险评估,评价施工质量及安全风险等级。
2.材料质量检测: 对使用的材料进行检测,确保符合质量标准。
3.施工质量检测: 完成施工后进行质量检测,确保质量达到设计要求。
五、高层建筑幕墙施工是一个复杂的工程,相关人员必须严格按照规范进行施工。
本文对幕墙施工中的关键点进行了介绍和交流,希望能够对幕墙施工人员提供帮助,保证施工质量,降低安全风险。
幕墙技术交底记录

幕墙技术交底记录交底时间:20xx年xx月xx日交底地点:项目办公室交底人员:xxx(设计总监)、xxx(建筑师)、xxx(幕墙工程师)、xxx(项目经理)、xxx(施工队长)一、交底目的:本次交底旨在向项目参与人员详细介绍幕墙技术的具体方案,并确保构筑物的外部结构满足设计要求和相关法律法规。
二、交底内容:1.幕墙材料与型式:- 幕墙材料选择:根据项目设计要求和建筑特点,我们选用了铝合金材料,其中铝合金板材采用采用2 mm厚度的高强度氟碳漆,玻璃采用10 mm 厚的夹丝玻璃;-幕墙型式:考虑到建筑立面效果和隔热性能,我们采用了单层点支式幕墙,并进行了详细的设计计算和结构分析。
2.幕墙结构与安装:-幕墙结构:幕墙主体支撑结构由钢砼框架和铝合金龙骨组成,具备良好的刚性和承载能力;-安装方法:为保证施工质量,将采用先安装龙骨结构,再挂装幕墙板材的施工顺序,同时为每个幕墙板材提供可靠的固定支撑。
3.幕墙隔热与防水:- 隔热层:在幕墙板材和龙骨之间设置20mm厚的隔热硅酮材料,以降低外界温度对室内热量的传导;-防水层:在幕墙板材与建筑主体连接处,采用了专门的防水处理,确保幕墙系统具备防水性能。
4.幕墙系统的接缝与装饰:-幕墙板材接缝:幕墙板材之间的接缝采用隐蔽式连接,通过铝合金板材侧部的插拼设计,减少了接缝的可见度;-装饰问题:针对幕墙装饰问题,我们计划在主要入口处设置装饰性的灯光,增强建筑整体的视觉效果。
5.幕墙系统的施工注意事项:-施工时间:考虑到幕墙材料对气温的适应性,我们将在室外温度适中的季节进行施工;-施工安全:幕墙施工期间,严格遵守施工工地安全规范,确保人员和设备的安全。
三、问题与解答:1.项目经理:幕墙板材和龙骨的连接部位是否需要密封处理?幕墙工程师:是的,为确保系统的防水性能和隔热性能,我们会对板材和龙骨的连接部位进行密封处理,使用专用密封胶进行填充。
2.施工队长:幕墙板材的安装是否需要特殊设备?幕墙工程师:是的,幕墙板材安装需要使用专用吊篮或爬升式脚手架,确保施工人员的安全和高效施工。
幕墙技术交底记录 (4)精选全文完整版

可编辑修改精选全文完整版
施工技术交底记录
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应
于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
施工技术交底记录
注:①执行标准名称及编号系指施工单位自行制定的企业标准(如施工操作工艺标准、工法等)的名称、编号;②企业标准应
于国家现行施工质量验收规范的规定要求;⑤交底内容摘要,只填写已交待执行标准中的章、节标题和补充内容概要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
D幕墙嵌缝处理
在石材幕墙板块之间嵌缝处填充泡沫棒,注入石材专用硅酮耐侯密封胶。
挂完石材后,在石材表面胶缝边部在贴20mm美纹纸,打胶,打胶后,撕掉美纹纸。
1、墙板上墙后如果胶缝(密封槽口)较深可用聚乙烯发泡垫杆填塞,但要保证耐候硅酮密封胶的施工厚度控制在3.5~4.5mm之间,太薄对保证密封和防止雨水渗漏不利,太厚了当胶受拉力时容易被拉断破坏,使密封和防渗漏失效。耐候硅酮密封胶的施工宽度不小于厚度的二倍或根据实际接缝宽度决定。
e转接件与埋件焊接时,相接部位及相关部位不允许存在其他金属材料焊接;
f竖框之间连接采用芯套插接,完成竖骨料的安装,再进行整体调平(调平范围横向相邻不少于3根,竖向相邻不少于2根);竖框的垂直度可用吊锤控制,平面度由两根定位轴线之间所引的水平线控制;
h竖框安装定位后,应进行自检,对不合格的应及时进行调校修正,自检合格后,再报质检人员进行抽检,抽检合格后才能进行下道工序;
3、校正
a、埋件平面位置偏差允许10mm。
b、标高偏差10mm。
c、表面平整度≤5mm。
检查埋件下方混凝土是否填充充实,如有空洞现象应上报项目部。
埋件或结构柱、梁偏差15-20mm时,应及时把问题反馈回有关部门及设计负责人,并书面通知总包及监理;
埋件或结构柱、梁偏差超过25mm时,允许加接与埋件等厚度、同材料的钢板,一端与预埋件焊接,焊缝为连续周边焊;另一端采用化学锚栓或其他可靠的方式固定;
4、标准层横框安装
a横框安装时,首先进行标准层控制部位横框的安装施工;
b标准层控制部位横框的安装施工的作用和要求同主控位竖框安装相同。
5、各施工段横框安装
a钢竖框与横框的连接采用槽钢作为转接件,转接件与竖框焊接,焊接时槽钢外三个焊缝和内竖向两个焊缝必须焊接到位;
b同一层横框安装应由下向上进行,当安装完一层高度时,应进行检查、调整、校正、固定,使其符合质量要求;
2、用经位仪投测建筑物各轴线和各层标高水平线,及时与甲方所给轴线进行校核要求各控制轴线偏差不大于1mm,总误差不能超过3mm。
3、找出预埋件的中心线,在主体建筑物外表面用黑墨线弹出主龙骨垂直控制线及面材外控线。
4、根据外控线引进主体弹出内控线,然后标出面材的分格线。
5、用线锥吊出主体建筑物四角轴线进行全面交圈误差不超过3mm。
(八)玻璃幕墙安装技术交底
a玻璃面板与骨架的固定:
1、玻璃与横梁连接的安装工艺
横杆支撑玻璃的部位呈倾斜,要排除因密封不严流入凹槽内的雨水,外侧用盖板封住。
玻璃与立柱连接的安装工艺
2、立柱安装玻璃时,先在内侧安上铝合金压条,然后将玻璃放入凹槽内,再用密封材料密封。
b铝框对于幕墙斜轴线前后偏差绝对值不大于2mm,相邻两个铝框前后偏差不大于1mm。
为保证树脂胶与砼之间的粘接力,要求孔内清洁干净,孔壁上不得有浮灰、积水、碎石。
为保证锚筋与树脂胶之间的粘接力,要求锚筋表面无镀锌、无油漆、无锈斑污渍。
锚筋的锚固深度不得小于115mm,锚筋端头伸出螺母5--7mm为宜。锚筋长度在满足以上两点的前提下可根据现场情况调整。
在插入锚筋时,应尽量使溢出的胶分布在锚板与砼墙面之间的缝隙内。
(六)石材板块安装技术交底
A花岗石板材在进入施工现场前必须对石材六面做防腐、防污染处理,进入施工现场需侧立堆放在室内,光面相对,背面垫松木条,并在板下加垫木方,拆箱后详细核对品种、规格、数量、石材放射性物质检测报告等是否符合设计要求,有裂纹、缺楞、掉角、翘曲和表面有缺陷时,应予剔除并派专人对此项进行检查。
放线质量要求:
各层标高线控制在小于1mm,总误差不能超过3mm
主龙骨位置线控制在误差小于3mm
次龙骨位置线控制在误差小于2mm
节点板位置线控制在误差小于10mm
石材、铝板、玻璃基准线控制在小于1mm
石材、铝板、玻璃分格线控制在小于1mm
石材、铝板、玻璃分格线与其它部位交接线控制在小于3mm
(二)后置埋件安装技术交底
山西国力艺典装饰工程有限公司希尔顿大酒店项目部
d在安装主控竖框位时,水平高低用水平仪始终跟踪进行检查,垂直钢丝定位
采用经纬仪进行定位,确保主控位的精确;
e主控位安装可以减少误差积累,打开工作面。主控位安装后,已经给整个工程定了型,一般工人施工也有了基准面,安装产生的误差可在有限区段内消化,减少误差积累。
3、各施工段竖框安装
a幕墙竖框的安装工作,是从结构的底部向上安装,先对照施工图检查竖框的尺寸加工、孔位是否正确,并依据主体的控制线进行竖框的安装,然后将附件、芯套、防腐垫片、连接件等组装到竖框上,用螺栓将竖框与转接件连接,调整竖框的垂直度与水平度,然后上紧螺母,调整好整幅幕墙竖框的垂直度、水平度后,加固转接件(点焊);
b打胶过程中使用的工具必须随身放在工具包内,严禁在空中传递、抛掷;
c在泡沫条填塞之前,仔细清除缝隙内的杂物、灰尘,底漆涂刷均匀,泡沫条填塞深度一致。打胶之前先调整好单元体相邻板块之间的缝隙,保持缝宽一致,美纹纸的粘贴一定要确保胶缝成型后的宽度一致;
d文明、安全施工,作好成品保护。
交底人:
审核:
接收人:
(五)幕墙外墙保温安装技术交底
基层表面应清洁,无油污和脱模剂等妨碍粘结的附着物,空鼓、疏松部位应剔除。保温岩棉安装应该采用搭接错缝,搭接缝用胶带封上,一般在每块岩棉板中心固定2-3个,板四周固定6-8个;本工程采用的保温岩棉板为600*1200*50mm厚的规格,岩棉钉长度不小于100mm,打入深度混凝土基体30mm,砖、砌块砌体50mm;。保温岩棉安装后应避免被雨水淋湿,要做好防潮措施。
B本工程采用短槽式T型挂件和L型挑件,在石材上开短槽,用不锈钢勾板挂件挂在钢龙骨上,不锈钢勾板挂件与石材开槽端部接触处加弹性胶垫,不锈钢挂件与槽口间填充石材结构胶,使挂件与石材成为一体,保证石材槽口的强度和结构弹性.
1、在石材上下边开两个槽长为100±2mm、槽深为20mm、宽为7±1mm的短槽,两短槽距离石板两端部的距离不得小于石材厚度的3倍且不小于90mm,不大于180mm;
a铝板的安装顺序基本是从里往外推进,安装后的铝板保持平整,协调;
b依据编号图的位置,进行铝板的安装,安装铝板要拉横向、竖向控制线,因为整个钢架总有一些不平整,铝板支承点处需进行调整垫平;
c铝板在搬运、吊装过程中,应竖直搬运,不宜将铝板饰面上下平抬搬运,这样可避免铝板的挠曲变形;
d铝板安装过程中,依据设计规定的螺钉的数量进行安装,不得有少装现象,安装过程中,不但要考虑平整度,而且要考虑分格缝的大小及各项指标,控制在误差范围内。
2、耐候胶在接缝内要形成两面粘结,不要三面粘结,否则胶在受拉时容易撕裂,将失去密封和防渗漏作用。为防止形成三面粘结,在耐候胶施工前用无粘结胶带施于缝隙的底部,将缝底与胶分开。
(七)铝单板安装技术交底
铝板在加工厂已预制完成,每块铝板都有标号,对整个铝板面横向、竖向龙骨上弹设铝板安装中心定位线,所弹墨线几何尺寸应符合要求,墨线必须清晰;
2、横梁安装
a在进行横梁安装之前,横梁与竖龙骨之间先粘贴柔性垫片,再通过横料角码采用不锈钢螺栓连接。横梁安装应注意平整并拧螺丝。
b骨架安装过程中跟进防雷的连接、防腐处理等。注意竖向位置有防雷要求的需做好电气连通,安装过程中必须作好检验记录,项目部及时做好内部验收、整改等工作,合格后组织报验,验收通过后方可转入下道工序。
c横框安装定位后,应进行自检,对不合格的应及时进行调校修正,自检合格后,再报质检人员进行抽检,抽检合格后才能进行下道工序。
(四)玻璃幕墙龙骨安装技术交底
1、立柱安装
立柱是通过螺栓与连接件连接固定。安装时,将竖骨料按节点图放入两连接件之间,在竖龙骨与两侧连接件相接触面粘贴防腐垫片,穿入连接螺栓,并按节点图示垫入平、弹垫,调平、拧紧螺丝。立柱之间连接采用插接件,完成竖骨料的安装,再进行整体调平(调平范围横向相邻不少于3根,竖向相邻不少于2根)。
技术交底书
工程名称:太原市希尔顿大酒店外装饰工程
工程范围:裙楼1-6层东北角外围
编制单位:山西国力艺典希尔顿酒店装饰项目部
接收单位:幕墙施工班组
工程项目:幕墙施工
交底时间:2015年5月5日
交底内容:
(一)石材、铝板、玻璃幕墙放线技术交底
1、与甲方及总包联系获取建筑物原始标高基准点,及时找甲方总工或技术负责人签字并做好现场永久性标志和记录工作。
f密封胶的施工厚度大于3.5mm,施工宽度不小于施工厚度的2倍;较深的密封口底部采用聚乙烯发泡材料填塞;密封胶在接缝内形成相对两面粘结,不得三面粘结。
(九)幕墙打胶技术交底
为了保证打胶工作的顺利进行,确保施工人员的安全,杜绝安全事故的发生,满足质量验收的要求,请施工人员务必做到以下几点:
a在打胶工作开展前,施工队伍务必根据该工序的特点制定完善的安全、质量施工方案。对该工序所使用的机具(安全绳、坐板,保险带、安全锁等工具)施工前进行严格的检查,严禁使用不符合安全要求的工具,特别是有破损的绳索和保险带;
1、施工工艺
用冲击钻在砼结构上钻Φ14m的孔,孔深不小于115mm。
用毛刷或风筒将孔清理干净,反复清洁三次,孔内不得有余灰或积水。
植入胶管,将螺杆插入孔中并轻轻旋转,使螺杆与胶充分接触,等胶固化后将锚板罩在砼结构面上。
套上后置钢板、螺母,将锚板固定在正确的位置。
2、注意事项
与锚扳相接的砼墙面应平整,锚板安装定位后表面应竖直,以便锚板受压时受力均匀。墙面如不平整需剔凿涂砂浆。
2、开槽后的石板不得有损坏、暗裂或崩裂现象,槽口应打磨成45°倒角,槽内应光滑、洁净。
3、石材开槽后应用高压水冲干净或用水和刷子清理,不允许有残存的石屑,严禁用溶剂型和化学清洁剂洗石材。
C幕墙龙骨安装到位并经监理单位验收合格后,进行石材安装工作。石材安装前应吊垂线及挂设水平控制线。石材安装过程中,严格按照设计尺寸排列石材,整体调整,避免误差积累。石材留缝须保证8mm,并保证留缝一致。石材安装位置确定后,注入专用胶(严禁用云石胶)以固定石材,胶缝注胶要填充饱满密实,如使用A、B胶时拌合比例要严格按使用说明操作,否则易造成胶体呈半凝固状态。
