无锡市房屋建筑工程和市政基础设施工程竣工验收备案暂行规定
建设部令78号 房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法中华人民共和国建设部令第78号《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》已于二○○○年四月四日经第二十二次部常务会议通过,现予发布,自发布之日起施行。
部长俞正声二○○○年四月七日房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院建设行政主管部门负责全国房屋建筑工程和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:㈠工程竣工验收备案表;㈡工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;㈢法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;㈣施工单位签署的工程质量保修书;㈤法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
锡质监字[2010] 07号文
关于进一步加强主体工程、单位工程验收工作的若干规定(发稿时间:2010-5-12 阅读次数:379)锡质监字[2010] 07号为加强对我市建设工程质量的监督管理,进一步规范全市建设工程参建各方在主体验收和竣工验收过程中的工作程序和质量责任,以确保工程实体质量。
针对近期建设工程竣工验收过程中出现的一些问题,根据《建设工程质量管理条例》、《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》、《建筑工程施工质量验收统一标准》、《江苏省住宅工程质量分户验收规则》,结合我市工作实际,现就进一步加强建设工程项目竣工验收工作,提出补充意见如下。
一、主体分部工程验收第一条主体分部工程验收应具备的条件1、分部工程的各分项工程应验收合格。
2、相应的质量控制资料文件应完整。
3、有关安全及功能的检验和抽样检测结果应符合有关规定。
4、观感质量验收应符合要求。
第二条主体分部工程验收的组织形式主体分部工程验收应由总监理工程师组织施工单位项目负责人和技术、质量负责人等进行验收,设计单位工程项目负责人,施工单位技术、质量部门负责人也应参加主体分部工程验收。
第三条为切实提高实体质量标准,主体分部验收时施工、监理单位应按规定落实以下工作:1、监理单位已对工程质量控制资料,工程安全和功能检测资料核查,基本齐全,已出具主体结构质量评估报告。
2、质量监督机构提出质量整改问题已落实,并经监理单位签字确认。
3、沉降观测点设置完好,沉降观测资料齐全。
4、监理、施工单位对结构实体按规定进行实测的资料齐全。
5、有相应资质的检测机构进行结构实体抽测的资料。
第四条监理、施工单位对结构实体实测的有关规定1、楼板厚度:住宅工程不低于总户数的30%,非住宅工程不低于楼板总数的30%;有地下室的单位工程顶层、底层必测,中间层次应兼顾每个单元不同的楼层及公共部位。
实测要求:按附表一所示位置进行检测,并将实测部位及实测值在现场标识,实测数据如实填写于附表一。
无锡市房屋建筑工程和市政基础设施工程竣工验收备案暂行规定
无锡市房屋建筑工程和市政基础设施工程竣工验收备案暂行规定发布时间:2006-08-31 00:00第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,规范工程竣工验收管理工作,根据国务院《建设工程质量管理条例》、建设部《房屋建筑工程和市政基础设施竣工验收备案管理暂行办法》和江苏省建设厅《关于贯彻执行建设部<房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法>等四个文件的通知》,结合本市实际,制定本规定。
第二条凡在本市行政区域内,建筑面积300平方米以上或者工程造价30万元以上的新建、扩建、改建的各类房屋建筑及其附属设施的建造、装修装饰和与其配套的线路、管道、设备的安装,以及城镇市政基础设施工程的竣工验收备案,适用本规定。
第三条无锡市建设委员会负责全市房屋建筑工程和市政基础设施工程(以下简称工程)的竣工验收备案管理工作。
江阴市、锡山市、宜兴市建设委员会负责本行政区域内的工程竣工验收备案管理工作。
无锡市郊区建设环保局、马山区交通建设环保局、新区规划建设环保局按无锡市建设委员会委托的权限,负责工程的竣工验收备案工作。
第四条自工程验收合格后,建设单位应当按照本规定,向工程所在地建设行政主管部门(以下称备案机关)备案.第五条健身单位办理工程竣工验收备案应当向备案机关提交下列文件:(一)工程竣工验收备案表;(二)竣工验收报告。
竣工验收报告主要包括:工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容,并附:工程报建、施工许可证、施工图设计审查批准书,勘察、设计、施工、监理(未委托监理的为建设单位)等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,有关工程质量和功能性检测的资料以及备案机关认为需要提供的有关资料。
(三)法律、法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;(四)建设单位和施工单位签署的工程质量保修书;(五)法规、规章规定必须提供的其他文件。
房屋建筑和市政基础设施工程竣工验收备案管理办法
房屋建筑和市政基础设施工程竣工验收备案管理办法(2000年4月4日建设部令第78号发布,根据2009年10月19日《住房和城乡建设部关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》修正)第一条为了加强房屋建筑和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:(一)工程竣工验收备案表;(二)工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;(三)法律、行政法规规定应当由规划、环保等部门出具的认可文件或者准许使用文件;(四)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件;(五)施工单位签署的工程质量保修书;(六)法规、规章规定必须提供的其他文件。
住宅工程还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
《房屋建筑和市政基础设施工程竣工验收备案管理办法》(建设部令第78号)
《房屋建筑和市政基础设施工程竣工验收备案管理办法》(建设部令第78号)第一篇:《房屋建筑和市政基础设施工程竣工验收备案管理办法》(建设部令第78号)住房和城乡建设部关于修改《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的决定住房和城乡建设部决定对《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部令第78号)作如下修改:一、名称修改为“《房屋建筑和市政基础设施工程竣工验收备案管理办法》”。
二、第五条第一款第(三)项删去“公安消防”。
三、第五条第一款增加一项“(四)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件”。
四、第五条第二款修改为“住宅工程还应当提交《住宅质量保证书》和《住宅使用说明书》”。
五、第九条修改为“建设单位在工程竣工验收合格之日起15日内未办理工程竣工验收备案的,备案机关责令限期改正,处20万元以上50万元以下罚款”。
此外,对部分条文的文字作相应的修改。
本决定自发布之日起施行。
《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》根据本决定作相应的修正,重新发布。
房屋建筑和市政基础设施工程竣工验收备案管理办法(2000年4月4日建设部令第78号发布,根据2009年10月19日《住房和城乡建设部关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》修正)第一条为了加强房屋建筑和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门(以下简称备案机关)备案。

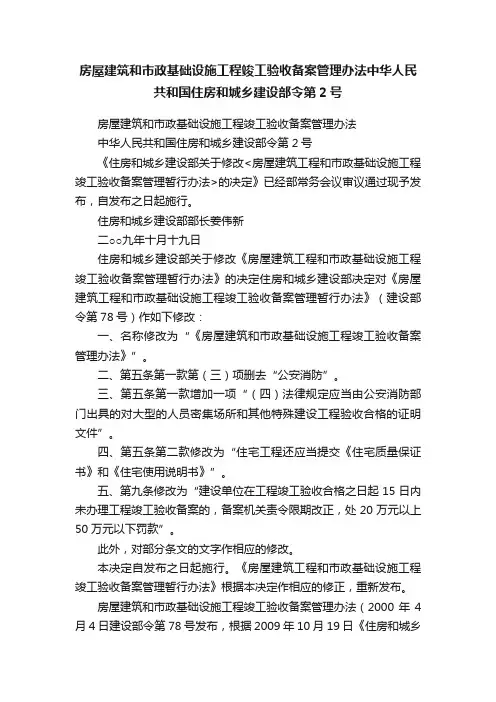

房屋建筑和市政基础设施工程竣工验收备案管理办法中华人民共和国住房和城乡建设部令第2号
房屋建筑和市政基础设施工程竣工验收备案管理办法中华人民共和国住房和城乡建设部令第2号房屋建筑和市政基础设施工程竣工验收备案管理办法中华人民共和国住房和城乡建设部令第2号《住房和城乡建设部关于修改<房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法>的决定》已经部常务会议审议通过现予发布,自发布之日起施行。
住房和城乡建设部部长姜伟新二○○九年十月十九日住房和城乡建设部关于修改《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的决定住房和城乡建设部决定对《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部令第78号)作如下修改:一、名称修改为“《房屋建筑和市政基础设施工程竣工验收备案管理办法》”。
二、第五条第一款第(三)项删去“公安消防”。
三、第五条第一款增加一项“(四)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件”。
四、第五条第二款修改为“住宅工程还应当提交《住宅质量保证书》和《住宅使用说明书》”。
五、第九条修改为“建设单位在工程竣工验收合格之日起15日内未办理工程竣工验收备案的,备案机关责令限期改正,处20万元以上50万元以下罚款”。
此外,对部分条文的文字作相应的修改。
本决定自发布之日起施行。
《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》根据本决定作相应的修正,重新发布。
房屋建筑和市政基础设施工程竣工验收备案管理办法(2000年4月4日建设部令第78号发布,根据2009年10月19日《住房和城乡建设部关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》修正)第一条为了加强房屋建筑和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
建设部令78号 房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法中华人民共和国建设部令第78号《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》已于二○○○年四月四日经第二十二次部常务会议通过,现予发布,自发布之日起施行。
部长俞正声二○○○年四月七日房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院建设行政主管部门负责全国房屋建筑工程和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:㈠工程竣工验收备案表;㈡工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;㈢法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;㈣施工单位签署的工程质量保修书;㈤法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
45.房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法文号:建设部令第78号日期:2000-04-04 00:00第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院建设行政主管部门负责全国房屋建筑工程和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:(一) 工程竣工验收备案表;(二) 工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;(三) 法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;(四) 施工单位签署的工程质量保修书;(五) 法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式二份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
第八条备案机关发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,应当在收讫竣工验收备案文件15日内,责令停止使用,重新组织竣工验收。
无锡市人民政府办公室关于印发无锡市政府投资项目竣工验收暂行办法的通知-锡政办发[2011]5号
无锡市人民政府办公室关于印发无锡市政府投资项目竣工验收暂行办法的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 无锡市人民政府办公室关于印发无锡市政府投资项目竣工验收暂行办法的通知(锡政办发〔2011〕5号)各市(县)和各区人民政府;市各委、办、局,市各直属单位:《无锡市政府投资项目竣工验收暂行办法》已经市政府同意,现印发给你们,请认真遵照执行。
二○一一年一月六日无锡市政府投资项目竣工验收暂行办法第一章总则第一条为加强政府投资项目竣工验收管理,明确验收责任,规范验收行为,促进建设项目及时投入运营并发挥投资效益,根据《国务院关于投资体制改革的决定》、《国务院办公厅关于加强基础设施工程质量管理的通知》和《江苏省政府投资项目竣工验收办法》制定本办法。
第二章工作范围第二条本办法所称政府投资项目,是指经市、市(县)、区以上人民政府投资主管部门审批、核准或备案,并使用下列资金投资建设的固定资产投资项目:(一)财政一般预算安排的建设资金;(二)政府非税收入安排的建设资金;(三)政府融资及利用国债用于建设的资金;(四)政府统借并由政府承诺还款的国际金融组织和外国政府的贷款、赠款;(五)转让、出售、拍卖国有资产及其经营权所得的国有资产权益收入;(六)其它政府性资金。
第三条本办法所称政府投资项目竣工验收,是指政府投资的建设项目建成后,按照规定的程序和要求,进行全面检查考核并办理固定资产移交手续的活动。
第四条政府投资项目竣工验收主要依据:(一)投资主管部门及行业主管部门对项目建议书、可研报告、初步设计、概算及调整概算、设计变更和施工许可证或开工报告等有关项目建设文件的批准文件;(二)施工图纸和设备技术说明书;(三)现行施工技术规范和验收规范;(四)建设项目的勘察、设计、施工、监理以及重要设备、材料招标投标文件及其合同;(五)引进技术或成套设备的建设项目,还应出具签订的合同和国外提供的设计文件等资料。
房屋建筑和市政基础设施工程竣工验收备案管理办法
房屋建筑和市政基础设施工程竣工验收备案
管理办法
根据《中华人民共和国建筑法》、《建设工程验收条例》等法律法规,制定本办法,进一步保障房屋建筑及市政基础设施工程的建设质量,促进其正常的安全、可靠的使用。
一、范围
本办法所称的房屋建筑及市政基础设施工程,主要指公路、桥梁、水利工程、消防设施、市政照明、建筑工程等。
二、申报及竣工验收
1、建设单位须按照《事项设立竣工验收备案》,表明要实行备案管理的工程名称、主要建筑规模、建筑设计者和中期验收者,以及其他有关信息等,申报至有关部门。
2、完成建设工程竣工验收后,有关部门应在本级工程验收文件上签字确认,并对其进行备案管理。
三、备案
备案文件包括竣工验收备案管理表和相关资料等,如:工程施工险的声明、竣工报告、验收报告、施工合同、招标函件及投标文件、竣工验收备案资料等。
四、审核
备案文件经有关审核部门审核批准后,按照规定赋码备案,然后才能作为正式备案文件使用。
五、责任
技术审查机构须做好竣工验收备案管理,责无旁贷。
市政部门应当及时参与技术审查,并负责对审批后的竣工验收备案登记及开发使用,加强工程建设管理。
六、附则
本办法自发布之日起施行。
无锡市住宅小区竣工综合验收办法-无锡市市政府令29号
无锡市住宅小区竣工综合验收办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 无锡市住宅小区竣工综合验收办法(1997年1月6日无锡市市政府令29号)第一条为加强新建住宅小区建设及交付使用的管理,根据有关法律、法规规定,结合本市实际情况,制定本办法。
第二条本办法适用于本市市区范围内建筑面积2万平方米以上的新建住宅区及组团(以下简称住宅小区)的竣工综合验收。
第三条无锡市建设委员会(以下称建设行政主管部门)负责组织实施本市住宅小区竣工综合验收工作及交付使用的监督管理。
计划、规划、房管、市政、公安、教育、环保、财贸、供电、绿化等部门应根据各自职责协同做好住宅小区竣工综合验收工作。
第四条住宅小区竣工的综合验收,应当根据国家、省、市有关法律、法规、专业标准和规范的要求,对住宅小区的土地使用情况、各单项工程的工程检验合格证明文件以及市政公用基础设施、公建配套项目等组织全面验收。
第五条建设单位开发建设的住宅小区,凡未按规划要求实施、工程质量不合格、公建及基础设施配套不完善,未通过竣工综合验收并领取《住宅交付使用许可证》的,不得交付使用和办理房屋和有关设施交付使用手续。
第六条住宅小区竣工,各单项工程经有关部门验收合格后,住宅小区建设单位应当向建设行政主管部门提出综合验收申请。
第七条住宅小区申请综合验收,须提交下列文件资料:(一)审核申请表;(二)建设项目批准文件、规划定点图、土地使用批准文件、建设项目初步设计批文、建设工程规划许可证、建设工程施工许可证、公建配套项目批文及单项工程设计文件(图纸);(三)工程质量监督部门验收核定的各单项工程质量等级评定文件资料和分项验收报告;(四)竣工资料和技术档案资料,包括住宅小区实测竣工总平面图、公建配套竣工图和地上、地下管线竣工平面图;(五)其他须提供的文件资料。
最新整理房屋建筑工程和市政基础设施工程竣工验收暂行规定.doc
房屋建筑工程和市政基础设施工程竣工验收暂行规定建建〔20xx〕xxxx6月30日)各省、自治区、直辖市建委(建设厅),各计划单列市建委,国务院各有关部门、集团公司,总后营房部,新疆生产建设兵团:为贯彻《建设工程质量管理条例》,规范房屋建筑工程和市政基础设施工程的竣工验收,保证工程质量,现将《房屋建筑工程和市政基础设施工程竣工验收暂行规定》印发给你们,请结合实际认真贯彻执行。
第一条为规范房屋建筑工程和市政基础设施工程的竣工验收,保证工程质量,根据《中华人民共和国建筑法》和《建设工程质量管理条例》,制订本规定。
第二条凡在中华人民共和国境内新建、扩建、改建的各类房屋建筑工程和市政基础设施工程的竣工验收(以下简称工程竣工验收),应当遵守本规定。
第三条国务院建设行政主管部门负责全国工程竣工验收的监督管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程竣工验收的监督管理工作。
第四条工程竣工验收工作,由建设单位负责组织实施。
县级以上地方人民政府建设行政主管部门应当委托工程质量监督机构对工程竣工验收实施监督。
第五条工程符合下列要求方可进行竣工验收:㈠完成工程设计和合同约定的各项内容。
㈡施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。
工程竣工报告应经项目经理和施工单位有关负责人审核签字。
㈢对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。
工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
㈣勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
㈤有完整的技术档案和施工管理资料。
㈥有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
房屋建筑和市政基础设施工程竣工验收备案管理办法
房屋建筑和市政基础设施工程竣工验收备案管理办法(2000年4月4日建设部令第78号发布,根据2009年10月19日《住房和城乡建设部关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》修正)第一条为了加强房屋建筑和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:(一)工程竣工验收备案表;(二)工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;(三)法律、行政法规规定应当由规划、环保等部门出具的认可文件或者准许使用文件;(四)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件;(五)施工单位签署的工程质量保修书;(六)法规、规章规定必须提供的其他文件。
住宅工程还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,根据《建设工程质量管理条件》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院建设行政主管部门负责全国房屋建筑工程和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设行政主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:(一)工程竣工验收备案表;(二)工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;(三)法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;(四)施工单位签署的工程质量保修书;(五)法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式二份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
第八条备案机关发现建设单位在竣工验收过程中有违反国家有关建设工程质量管理规定行为的,应当在收讫竣工验收备案文件15日内,责令停止使用,重新组织竣工验收。
第九条建设单位在工程竣工验收合格之日起15日内未办理工程竣工验收备案的,备案机关责令限期改正,处20万元以上30万元以下罚款。
房屋建筑工程和市政基础设施工程竣工验收暂行规定
㈤有完整的技术档案和施工管理资料。
㈥有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
㈦建设单位已按合同约定支付工程款。
房屋建筑工程和市政基础设施工程竣工验收暂行规定
第一条为规范房屋建筑工程和市政基础设施工程的竣工验收,保证工程质量,根据《中华人民共和国建筑法》和《建设工程质量管理条例》,制订本规定。
第二条凡在中华人民共和国境内新建、扩建、改建的各类房屋建筑工程和市政基础设施工程的竣工验收(以下简称工程竣工验收),应当遵守本规定。
第七条工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。
工程竣工验收报告还应附有下列文件:
㈠施工许可证。
㈡施工图设计文件审查意见。
第三条国务院建设行政主管部门负责全国工程竣工验收的监督管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程竣工验收的监督管理工作。
第四条工程竣工验收工作,由建设单位负责组织实施。
县级以上地方人民政府建设行政主管部门应当委托工程质量监督机构对工程竣工验收实施监督。
第五条工程符合下列要求方可进行竣工验收:
⒉审阅建设、勘察、设计、施工、监理单位的工程档案资料;
⒊实地查验工程质量;
⒋对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法百度剖析
房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法中华人民共和国建设部令第78号《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》已于二OOO年四月四日经第二十二次部常务会议通过,现予发布,自发布之日起施行。
部长俞正声二OOO年四月七日第一条为了加强房屋建筑工程和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑工程和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院建设行政主管部门负责全国房屋建筑工程和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件:(一)工程竣工验收备案表;(二)工程竣工验收报告。
竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;(三)法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;(四)施工单位签署的工程质量保修书;(五)法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
第六条备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣工验收备案表上签署文件收讫。
工程竣工验收备案表一式二份,一份由建设单位保存,一份留备案机关存档。
第七条工程质量监督机构应当在工程竣工验收之日起5日内,向备案机关提交工程质量监督报告。
第八条备案机关发现建设单位的竣工验收过程中有违反国家有关建设工程质量管理规定行为的,应当在收讫竣工验收备案文件15日内,责令停止使用,重新组织竣工验收。
最新整理房屋建筑工程和市政基础设施工程竣工验收暂行规定.doc
房屋建筑工程和市政基础设施工程竣工验收暂行规定建建〔20xx〕xxxx6月30日)各省、自治区、直辖市建委(建设厅),各计划单列市建委,国务院各有关部门、集团公司,总后营房部,新疆生产建设兵团:为贯彻《建设工程质量管理条例》,规范房屋建筑工程和市政基础设施工程的竣工验收,保证工程质量,现将《房屋建筑工程和市政基础设施工程竣工验收暂行规定》印发给你们,请结合实际认真贯彻执行。
第一条为规范房屋建筑工程和市政基础设施工程的竣工验收,保证工程质量,根据《中华人民共和国建筑法》和《建设工程质量管理条例》,制订本规定。
第二条凡在中华人民共和国境内新建、扩建、改建的各类房屋建筑工程和市政基础设施工程的竣工验收(以下简称工程竣工验收),应当遵守本规定。
第三条国务院建设行政主管部门负责全国工程竣工验收的监督管理工作。
县级以上地方人民政府建设行政主管部门负责本行政区域内工程竣工验收的监督管理工作。
第四条工程竣工验收工作,由建设单位负责组织实施。
县级以上地方人民政府建设行政主管部门应当委托工程质量监督机构对工程竣工验收实施监督。
第五条工程符合下列要求方可进行竣工验收:㈠完成工程设计和合同约定的各项内容。
㈡施工单位在工程完工后对工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。
工程竣工报告应经项目经理和施工单位有关负责人审核签字。
㈢对于委托监理的工程项目,监理单位对工程进行了质量评估,具有完整的监理资料,并提出工程质量评估报告。
工程质量评估报告应经总监理工程师和监理单位有关负责人审核签字。
㈣勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行了检查,并提出质量检查报告。
质量检查报告应经该项目勘察、设计负责人和勘察、设计单位有关负责人审核签字。
㈤有完整的技术档案和施工管理资料。
㈥有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告。
《房屋建筑和市政基础设施工程竣工验收备案管理办法》(建设部令 第78号)
住房和城乡建设部关于修改《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的决定住房和城乡建设部决定对《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》(建设部令第78号)作如下修改:一、名称修改为“《房屋建筑和市政基础设施工程竣工验收备案管理办法》”。
二、第五条第一款第(三)项删去“公安消防”。
三、第五条第一款增加一项“(四)法律规定应当由公安消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件”。
四、第五条第二款修改为“住宅工程还应当提交《住宅质量保证书》和《住宅使用说明书》”。
五、第九条修改为“建设单位在工程竣工验收合格之日起15日内未办理工程竣工验收备案的,备案机关责令限期改正,处20万元以上50万元以下罚款”。
此外,对部分条文的文字作相应的修改。
本决定自发布之日起施行。
《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》根据本决定作相应的修正,重新发布。
房屋建筑和市政基础设施工程竣工验收备案管理办法(2000年4月4日建设部令第78号发布,根据2009年10月19日《住房和城乡建设部关于修改〈房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法〉的决定》修正)第一条为了加强房屋建筑和市政基础设施工程质量的管理,根据《建设工程质量管理条例》,制定本办法。
第二条在中华人民共和国境内新建、扩建、改建各类房屋建筑和市政基础设施工程的竣工验收备案,适用本办法。
第三条国务院住房和城乡建设主管部门负责全国房屋建筑和市政基础设施工程(以下统称工程)的竣工验收备案管理工作。
县级以上地方人民政府建设主管部门负责本行政区域内工程的竣工验收备案管理工作。
第四条建设单位应当自工程竣工验收合格之日起15日内,依照本办法规定,向工程所在地的县级以上地方人民政府建设主管部门(以下简称备案机关)备案。
第五条建设单位办理工程竣工验收备案应当提交下列文件(一)工程竣工验收备案表;(二)工程竣工验收报告。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
无锡市房屋建筑工程和市政基础设施工程竣工验收备案暂行规定
发布时间:2006-08-31 00:00
第一条 为了加强房屋建筑工程和市政基础设施工程质量的管理,规范工程竣工验收管理工作,根据国 务院《建设工程质量管理条例》、建设部《房屋建筑工程和市政基础设施竣工验收备案管理暂行办法》 和江苏省建设厅《关于贯彻执行建设部<房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法> 等四个文件的通知》,结合本市实际,制定本规定。
第二条 凡在本市行政区域内, 建筑面积 300 平方米以上或者工程造价 30 万元以上的新建、 扩建、改建的各类房屋建筑及其附属设施的建造、装修装饰和与其配套的线路、管道、设 备的安装,以及城镇市政基础设施工程的竣工验收备案,适用本规定。
第三条 无锡市建设委员会负责全市房屋建筑工程和市政基础设施工程(以下简称工程) 的竣工验收备案管理工作。
江阴市、锡山市、宜兴市建设委员会负责本行政区域内的工程竣工验收备案管理工作。
无锡市郊区建设环保局、马山区交通建设环保局、新区规划建设环保局按无锡市建设委员 会委托的权限,负责工程的竣工验收备案工作。
第四条 自工程验收合格后,建设单位应当按照本规定,向工程所在地建设行政主管部门 (以下称备案机关)备案。
第五条 健身单位办理工程竣工验收备案应当向备案机关提交下列文件: (一)工程竣工验收备案表; (二)竣工验收报告。
竣工验收报告主要包括:工程概况,建设单位执行基本建设程序情 况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组 织形式,工程竣工验收意见等内容,并附:工程报建、施工许可证、施工图设计审查批准 书,勘察、设计、施工、监理(未委托监理的为建设单位)等单位分别签署的质量合格文 件及验收人员签署的竣工验收原始文件,有关工程质量和功能性检测的资料以及备案机关 认为需要提供的有关资料。
(三)法律、法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用 文件; (四)建设单位和施工单位签署的工程质量保修书; (五)法规、规章规定必须提供的其他文件。
第六条 工程竣工验收备案按下列程序进行: (一)建设单位应当在工程竣工验收 7 个工作日前将验收的时间、地点及验收组名单书面 通知负责监督该工程的质量监督站,并向备案机关领取《工程竣工备案表》; (二)工程竣工验收合格后 15 日内,建设单位应向备案机关办理竣工验收备案手续。
(三)备案机关收到建设单位报送的竣工验收备案文件,验证文件齐全后,应当在工程竣 工验收备案表上签署文件收讫,加盖备案专用章,并在 15 个工作日内,签署备案意见。
工程竣工验收备案表一式两份,一份由建设单位保存,一份留备案机关存档。
第七条 工程质量监督站应当在工程竣工验收之日起 5 个工作日内,向备案机关提交工程 质量监督报告。
第八条 备案机关依据工程质量监督报告或通过其他方式,发现在工程竣工验收过程中存 在违反国家建设工程质量及其它法规、规范、标准规定的行为时,应当在收讫竣工验收备 案文件 15 个工作日内,责令建设单位停止使用该工程,并重新组织竣工验收和备案。
第九条 建设单位有下列行为的,由备案机关根据《建设工程质量管理条列》、建设部《房 屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》等法规、规章进行处罚: (1)未经竣工验收,建设单位擅自使用的; (2)责令重新组织竣工验收的工程,建设单位在重新组织竣工验收前,擅自使用的; (3)建设单位采用虚假证明文件办理工程竣工验收备案的,工程竣工验收无效的; (4)建设单位在工程竣工验收合格之日起 15 日内未办理工程竣工验收备案的。
第十条 备案机关决定建设单位重新组织竣工验收并责令停止使用的工程,建设单位在备 案前已投入使用或者建设单位擅自继续使用而造成使用人损失的,由建设单位依法承担赔 偿责任。
第十一条 竣工验收备案文件齐全,备案机关及其工作人员不办理备案手续的,由上级部 门责令改正,对直接责任人员给予行政处分。
第十二条 抢险救灾工程、临时性房屋建筑工程和农民自建自用低层住宅,不适用本规定。
第十三条 本规定由无锡市建设委员会负责解释。
第十四条 本规定自发布之日起施行。
。
