云南高速公路总体实施性施工组织设计

合集下载

高速公路施工组织设计方案

高速公路施工组织设计方案

元江至蔓耗高速公路(红河段)建设项目、元江至蔓耗高速公路(玉溪段)建设项目、新平县大开门至戛洒高速公路建设项目土建工程施工组织设计编制:审核:审批:十四冶建设集团云南第二建筑工程有限公司2016年6月1日目录第一章编制与说明 ....................................... - 1 - 1编制范围 ....................................... - 1-2 编制依据 ........................................... - 1 - 第二章工程概况 ......................................... - 2 - 1工程项目概况...................................... - 2 - 1.1 建设地点.................................. - 2 -1.2 设计标准 ...................................... - 3 -1.3 主要工程数量................................... - 4 -2 施工条件ﻩ- 7 -2.1线路走向及自然特征ﻩ- 7 -2.2 地质水文资料................................ - 8- 10-3 项目分析ﻩ-3.1 工程中的特点................................. - 10 -3.2 工程中的重点................................ - 10 -10 -3.3 工程中的难点ﻩ-4 项目工期要求 .................................... - 12 -5项目质量目标ﻩ- 12 -5.1施工总体目标ﻩ- 12 -5.2质量管理目标ﻩ-13-5.3 安全管理目标ﻩ- 13 -5.4环境保护、文明施工目标ﻩ- 13-第三章施工组织保障体系................................. - 13 -1 施工组织机构ﻩ- 13 -1.1 项目部组织机构ﻩ- 13-15 -1.2专业施工队伍组织机构ﻩ-1.3 管理人员表................................... - 15 -17-2质量管理体系ﻩ-2.1 质量管理组织............................... - 17 - 2.2 质量保障体系ﻩ- 18 -19-3 安全生产保障体系ﻩ-3.1安全管理组织................................. - 19 -3.2安全生产保障体系ﻩ- 20-21-4 质量创优领导小组ﻩ-。

云南麻柳湾至昭通高速公路工程施工组织设计方案

云南麻柳湾至昭通高速公路工程施工组织设计方案

国家高速公路网G85渝昆高速云南省麻湾至昭通段高速公路B标段B2工区实施性施工组织设计中铁十八局集团有限公司云南麻昭高速公路B2工区项目经理部二○一三年三月二日云南省麻柳湾至昭通段高速公路B标段B2工区实施性施工组织设计一、编制说明1编制范围本工程施工组织设计编制范围为云南省麻柳湾至昭通段高速公路B标段B2工区合同段全部工程,起讫里程为ZK24+083~ZK27+081(左线),左线全长2.998Km;K24+108~K27+107(右线),右线全长2.999Km。

工程内容包括路基及防护、桥梁、隧道及其附属工程。

2编制依据2.1国家高速公路网G85渝昆高速云南省麻柳湾至昭通段高速公路B 标段B2工区合同段两阶段施工图设计。

2.2国家高速公路网G85渝昆高速云南省麻柳湾至昭通段高速公路B 标段B2工区合同段工程的设计审查意见、技术要求和资料。

2.3国家和交通部现行的有关设计、施工、验收规范、规则和标准。

2.4我公司拥有的科技成果、机械机具设备、技术装备以及多年积累的类似工程施工经验。

2.5施工现场的具体情况。

3编制原则3.1借鉴以往施工的成功经验,针对本工程的特点,制定切实可行的施工方案、创优规划和质量保证措施,确保施工目标的兑现。

3.2配备有丰富经验、技术水平高的管理人员和技术人员组成强有力的现场管理机构,组织专业化施工生产线。

3.3坚持以人为本,配备先进专业化的施工机械,优化配置,提高机械化施工水平,降低劳动强度,提高劳动生产率。

3.4根据工程实际情况,围绕工程进度,周密部署,合理安排施工工序,保证工程提前完成。

3.5合理配置生产要素,优化施工方案,确保施工质量,达到优质工程。

3.6严格遵循有关环保和水保法规,采取切实可行的保护方案和保证措施,配合当地政府和有关部门做好环保和水保工作。

3.7严格遵循当地有关法律、法规及树林防火工作。

二、工程概述1工程概况麻柳湾至昭通段高速公路是国家高速公路网G85渝昆高速云南境内的一段,位于云南省昭通市昭阳区和大关县境内,路线起点位于昭通市大关县麻柳湾,经过大关县寿山乡、翠华镇、悦乐镇、上高桥乡、昭阳区靖安乡、青岗岭回族彝族乡、北闸镇、昭阳区太平街道办、昭阳区守望回族乡和昭阳区永丰镇及布嘎回族乡。

云万高速公路合同段实施性施组

云万高速公路合同段实施性施组

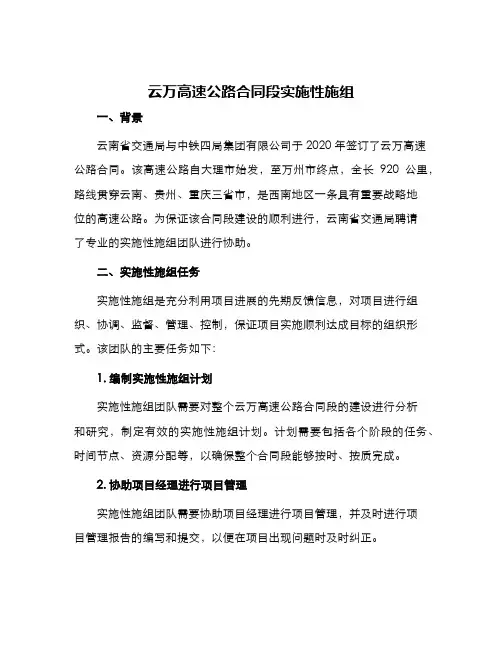

云万高速公路合同段实施性施组一、背景云南省交通局与中铁四局集团有限公司于2020年签订了云万高速公路合同。

该高速公路自大理市始发,至万州市终点,全长920公里,路线贯穿云南、贵州、重庆三省市,是西南地区一条具有重要战略地位的高速公路。

为保证该合同段建设的顺利进行,云南省交通局聘请了专业的实施性施组团队进行协助。

二、实施性施组任务实施性施组是充分利用项目进展的先期反馈信息,对项目进行组织、协调、监督、管理、控制,保证项目实施顺利达成目标的组织形式。

该团队的主要任务如下:1. 编制实施性施组计划实施性施组团队需要对整个云万高速公路合同段的建设进行分析和研究,制定有效的实施性施组计划。

计划需要包括各个阶段的任务、时间节点、资源分配等,以确保整个合同段能够按时、按质完成。

2. 协助项目经理进行项目管理实施性施组团队需要协助项目经理进行项目管理,并及时进行项目管理报告的编写和提交,以便在项目出现问题时及时纠正。

3. 制定项目风险管理计划实施性施组团队需要对项目的风险进行及时的分析和管理,制定有效的项目风险管理计划,以保证在项目实施过程中,各种风险得到有效控制。

4. 协助项目组进行项目执行实施性施组团队需要对各个阶段的任务进行监督和管理,并协助项目组成员进行项目执行,确保项目进展顺利,任务完成质量和时间上符合要求。

5. 组织项目回顾实施性施组团队需要在项目完成之后,对整个合同段建设的过程进行回顾和总结,提取在该过程中学到的经验和教训,为其他相关项目的实施提供参考。

三、实施性施组团队建设实施性施组团队是一个具有专业性的团队,它由项目经理、实施性施组领导、实施性施组成员、集成应用人员等组成。

为确保组建的效果和目标达成,需要有以下要求:1. 人员要求实施性施组团队的成员需要具备拥有相关专业的知识和实践经验,如项目管理、质量管理、风险管理、成本管理等相关领域。

2. 技术要求实施性施组团队的成员需要掌握项目管理相关软件,如微软Project、甘特图等,并熟悉云计算、大数据等技术。

云南高速公路总体实施性施工组织设计

云南高速公路总体实施性施工组织设计
第 5 章 总体实施思路 ................................................. 16 5.1 施工总体部署 ................................................ 16 5.2 施工顺序安排 ................................................ 16
第 2 章 工程概况 ...................................................... 5 2.1 项目概述 ...................................................... 5 2.2 工程简介 ...................................................... 5 2.3 设计标准 ...................................................... 5 2.4 主要工程量 .................................................... 5 2.5 施工条件 ...................................................... 6
第 4 章 管理和施工组织机构设置 ....................................... 10 4.1 项目组织机构 ................................................. 10 4.2 岗位设置及职责 ............................................... 10

云南某高速公路工程施工组织设计

云南某高速公路工程施工组织设计

云南某高速公路工程施工组织设计1.工程概况1.1工程简介1.1.1 概述本合同段起于万古小学西K94+088.17,止于会同溪北K97+860,长3.772公里。

该段公路位于盐津县境内,主要控制点有万古、会同溪。

除会同溪隧道外,均为沿河线。

1.1.2 主要技术标准主线设计标准:➢计算行车速度:60km/h。

➢隧道限界:净宽9.25m(单洞),净高5.0m。

➢设计荷载:计算荷载:汽车-超20。

➢验算荷载:挂车-120。

1.2编制依据国家及铁道部颁发的现行有关原材料、施工控制、产品验收的规范规程、规则及验收标准等。

现场踏勘资料铁道部有关客运专线的暂行规定。

施工图纸、设计文件等。

1.3编制原则严格遵守国家及地方政府的有关法律、法规和条例规定。

严格执行中华人民共和国国家标准和设计、施工规范、《安全操作规程》及招标文件中的有关规定。

根据工程实际情况、围绕重点项目周密部署,合理安排施工顺序。

采用平行流水及均衡施工方法,坚持对工程施工全过程严密监控,运用网络技术控制施工进度,紧抓关键线路,确保工期目标实现。

合理配置生产要素,优化施工平面布置,减少工程消耗,降低生产成本。

严格遵守安全防护规程、《安全操作规程》,定期组织安全会议,进行安全防护教育,健全安全管理体系,落实安全责任制,坚持安全检查制度,使安全工作警钟长鸣。

制定施工方案时,首先考虑环境保护措施,注重文明施工,把确保交通畅通、周遍经济秩序良好、居民正常生活作为施工组织的前提。

根据当地的水文地质、气象条件及施工工期要求,优化施工组织设计,充分发挥本单位施工工艺水平和管理水平,严格按设计及业主的要求组织施工,合理配置人、财、机、物等要素,确保工程的顺利实施。

1.4 工程地质及水文气象1.4.1 地形地貌水富至麻柳湾段公路地处滇东北高原北部斜坡地带,属金沙江水系,地理坐标东经104°03′-104°24′,北纬27°29′-28°39′。

高速公路实施性施工组织设计汇报

高速公路实施性施工组织设计汇报

4 控制性工程施工方案
起点Biblioteka 终点翟底河中国铁建第三期总工程师培训班工程策划一组
PART 2
2 工程特点、重难点
2 工程特点、难点
中国铁建第三期总工程师培训班工程策划一组
2.1 桥梁工程
1.桥隧占比高:本标段线路总长5.5km,桥梁多达8座,共计 2.21km,隧道2座,共计1.98km,桥隧占比达76.2%。
2.施工难度大、安全风险高:本标段6座桥跨越V型峡谷,薄 壁空心高墩多达20个,最高墩达112m;翟底河大桥主桥设计为预 应力砼T型刚构桥,跨度达110m,桥面距离地面达120m,施工难度 大、安全风险高。
2.桥隧相接,干扰大。滇黔隧道进口与石头地组大桥相接,施 工组织干扰大。
3.安全风险高。滇黔进口左线洞口段110米浅埋段,埋深11米; 洞身围岩为石灰岩,存在溶洞的风险。环山隧道进口段存在私采 巷道,存在一定的风险。
2 工程特点、难点
中国铁建第三期总工程师培训班工程策划一组
2.3 路基工程
1. 深挖路堑多、安全风险高:标段路基工程深挖路堑9段, 最大挖方深度达70m,深挖及边坡防护工程量较大;石方爆破量大, 对资源配置、质量安全管控工作要求较高。
中屯互通
白濑水利 枢纽
起点
环山隧道
翟底河大桥
滇黔隧道
终点
1 工程概况
中国铁建第三期总工程师培训班工程策划一组
项目地形及建设标准
项目区内地形崎岖,山峦起伏,沟壑纵横,海拔1396m~1722m,最低点位于 K8+560 翟底河 (高程为1396m),最高点位于路线终点煤灰堡处 K11+010 附近(高程为1722m),相对高差约 326m。采用双向四车道高速公路标准建设,设计速度80km/h,路基宽度25.5m。

【整编】衡昆国道主干线云南某高速公路某合同段(实施)施工组织设计

【整编】衡昆国道主干线云南某高速公路某合同段(实施)施工组织设计

(此文档为word格式,下载后您可任意编辑修改!)目录1、编制说明------------------------------------------------ 1 1.1编制原则 (1)1.2编制依据 (1)2主要工程项目的施工方案、施工方法 ------------------------- 1 2.1施工总目标 (1)2.2工程概况 (2)2.2.1主要工程数量 ------------------------------------- 22.2.2地形、地貌特征 ----------------------------------- 32.2.3水文、气候情况 ----------------------------------- 32.2.4工程地质及水文地质条件 --------------------------- 32.2.5施工条件----------------------------------------- 4 2.3工程的主要特点及重(难)点控制工程 (4)2.3.1工程的主要特点 ----------------------------------- 42.3.2重(难)点控制工程 --------------------------------- 4 2.4施工组织设置与管理 (5)2.4.1施工组织机构 ------------------------------------- 52.4.2施工资源配备 ------------------------------------- 72.4.3施工组织策划要点 --------------------------------- 8 2.5工期及进度计划与安排 (10)2.5.1总工期------------------------------------------ 102.5.2分项工程施工计划安排 ---------------------------- 11 2.6施工总平面布置 (21)2.6.1施工便道---------------------------------------- 212.6.2施工生产及生活设施 ------------------------------ 22 2.7路基工程施工 (24)2.7.1土石方开挖-------------------------------------- 242.7.2深挖路堑的施工 ---------------------------------- 252.7.3半挖半填路段挖方 -------------------------------- 262.7.4石方爆破---------------------------------------- 272.7.5路基填筑---------------------------------------- 322.7.6土石方调配方案 ---------------------------------- 332.7.7路基防护工程施工 -------------------------------- 33 2.8桥梁工程施工 (38)2.8.1基础工程---------------------------------------- 392.8.2系梁工程---------------------------------------- 452.8.3桥台台身施工 ------------------------------------ 452.8.4墩柱工程---------------------------------------- 462.8.5盖梁(支撑梁、台帽)工程 -------------------------- 482.8.6 T梁预制及架设 ---------------------------------- 482.8.7桥面系及桥梁附属工程 ---------------------------- 49 2.9涵洞施工 (51)2.10隧道工程施工 (52)2.11排水工程 (52)3各分项工程的施工顺序 ------------------------------------ 52 3.1路基工程 (53)3.2涵洞、通道工程 (53)3.3桥梁工程 (53)3.4隧道工程 (53)3.5排水及防护施工 (54)4确保工程质量和工期的措施 -------------------------------- 54 4.1确保工程质量的措施 (54)4.1.1组织保证措施 ------------------------------------ 544.1.2技术管理保证措施 -------------------------------- 544.1.3分项工程质量保证措施 ---------------------------- 54 4.2确保工期的措施 (57)4.2.1保证工期的方案 ---------------------------------- 574.2.2组织保证---------------------------------------- 594.2.3资源保证---------------------------------------- 594.2.4施工技术保证 ------------------------------------ 594.2.5农忙季节(春节)施工保证措施 ---------------------- 594.2.6外部环境的协调配合工作 -------------------------- 605重点(关键)工程的施工方案、方法及其措施 ------------------ 60 5.1T梁预制及架设 (60)5.1.1 T梁预制工程 ------------------------------------ 605.1.2 T梁架设工程 ------------------------------------ 64 5.2隧道工程施工 (66)5.2.1施工方案---------------------------------------- 665.2.2施工方法及其措施 -------------------------------- 665.2.3隧道监控---------------------------------------- 776冬季和雨季的施工安排 ------------------------------------ 78 6.1冬季施工安排与措施 (78)6.1.1冬季施工安排 ------------------------------------ 786.1.2冬季施工措施 ------------------------------------ 79 6.2雨季施工安排与措施 (80)6.2.1雨季施工安排 ------------------------------------ 806.2.2雨季施工措施 ------------------------------------ 817质量、安全保证体系-------------------------------------- 82 7.1质量保证体系 (82)7.1.1质量保证体系图 ---------------------------------- 827.1.2质量管理---------------------------------------- 827.1.3质量控制---------------------------------------- 84 7.2安全保证体系 (86)7.2.1安全保证体系图 ---------------------------------- 867.2.2安全保证措施 ------------------------------------ 868其他应说明的事项---------------------------------------- 89 8.1环境保护体系及措施 (89)8.1.1文物保护---------------------------------------- 898.1.2防止水土流失和废料废方的处理 -------------------- 898.1.3防止和减轻水、大气受污染 ------------------------ 90 8.2现场文明施工措施 (90)8.2.1文明施工目标 ------------------------------------ 908.2.2文明施工管理机构 -------------------------------- 908.2.3消防治安措施 ------------------------------------ 92 8.3廉政措施 (92)8.4缺陷责任期内的工程修复及维护措施 (93)9.主要分项工程施工工艺框图 (95)10.平面布置图.............................................. 错误!未定义书签。

云南高速公路实施性施工组织设计

云南高速公路实施性施工组织设计

目录第1章编制依据及说明 (4)1.1编制依据 (4)1.2编制说明 (4)第2章工程概况 (5)2.1项目概述 (5)2.2工程简介 (5)2.3设计标准 (5)2.4主要工程量 (5)2.5施工条件 (6)第3章工程重点难点分析 (8)3.1 工程特点 (8)3.2 工程重点、难点 (8)3.3 施工技术对策 (9)第4章管理和施工组织机构设置 (10)4.1项目组织机构 (10)4.2岗位设置及职责 (10)第5章总体实施思路 (16)5.1 施工总体部署 (16)5.2 施工顺序安排 (16)第6章总体平面布置 (18)6.1 场地布置原则及规划 (18)6.2 项目经理部、现场办公区、生活区布置 (18)6.3 工地试验室 (18)6.4 拌合站 (19)6.5 预制场 (20)6.6 钢筋加工场 (20)6.7 施工便道 (21)6.8 临时用电 (21)6.9 弃土场布置 (21)6.10 炸药库 (22)6.11 施工用水 (22)6.12 临时通讯 (22)6.13 施工总平面图 (22)第7章工区划分及施工顺序 07.1 桥梁工区划分及施工顺序 07.2隧道工区划分及施工顺序 0第8章主要资源配置 (1)8.1 项目管理人员投入 (1)8.2 主要施工队伍、人员及机械设备配置 (3)8.3 材料计划 (6)8.4 周转材投入 (7)第9章主要工程施工技术方案 (8)9.1桥梁施工 (8)9.2 隧道施工 (13)第10章重点、难点工程施工措施 (84)10.1洞口坍方处理预案 (84)10.2防止隧道坍塌 (84)10.3隧道穿越断层带及软岩大变形段结构措施 (84)10.4隧道防排水预案 (85)10.5隧道溶洞处治预案 (85)10.6隧道瓦斯防治预案 (86)10.7隧道岩爆处治预案 (88)第11章施工进度计划及工期保证措施 (90)11.1 施工总体进度计划与目标 (90)11.2 分项工程施工进度计划 (90)11.3 工期保证体系及措施 (91)11.4 资金使用计划 ................................ 错误!未定义书签。

云南昆明至石林高速公路施工组织设计详解

云南昆明至石林高速公路施工组织设计详解

附篇:施工组织设计建议书表1 施工组织设计的文字说明一、工程概况昆明至石林高速公路是国道主干线GZ40(二连浩特-昆明-河口)、国道主干线GZ75(衡阳-南宁-昆明)以及国道324线(江底-昆明)的交汇段。

是省会昆明通往滇东、滇南边境口岸及南下越南、老挝等东南亚国家的出国运输通道,是连接贵州、广西两省的主要干道,直达国家级风景区石林。

昆石高速公路是云南省列为“八五”和“九五”期间改造的六条主要干线公路之一,是实施西部大开发战略中的重要基础建设项目。

昆石高速公路起于昆明石虎关立交止点处,向东经阳宗、宜良、止于石林风景区,全长78.07236km。

其中昆明市官渡区境内10.82267km;呈贡县境内17.71465km;宜良县境内30.53610km;石林县境内8.87422km;玉溪市澄江县境内10.12472km。

拟建的昆石高速公路较91年建成通车的二级路缩短里程3.93km。

1.水文全线地表地下水较丰富,地表水有河流、湖泊、水库、山箐水、地下水划分为孔隙水、裂隙水和岩溶水三种类型。

(1)孔隙水区域内孔隙水主要赋存于第三系、第四系的砂土、卵石、碎石、砾石土层中。

该含水层主要分布于昆明、阳宗海湖积层及马朗村、草甸坝、宜良坝路段冲积砂、砾石层中,局部山前洪积层中也赋有一定的孔隙水。

一般为地表水经下径流补给,其蕴藏沟有一定的埋藏深度,受季节影响不十分明显。

(2)裂隙水该类地一水主要赋于砂岩、页岩、泥岩及玄武岩裂隙中,地下水的补给主要靠大气降水,多为潜水,局部具有承压性质。

该类地下水受季节影响明显,泉水的出露与地质构造有关,区内主要分布于小石坝立交(K8+800)、小团山隧道石林口处及马朗村(K23+800)、清水沟、表山哑口等处、阳宗海隧道北侧山谷中有泉水点出露,其余路段在雨季局部可见少量泉水点了露。

(3)岩溶水路线内灰岩、白云质灰岩、白云岩山体中常赋有一定量的岩溶水,补给主要是大气降水。

此外,果林水库路段为水库水补给。

l龙瑞高速公路施工组织设计文字(第一分册)改

l龙瑞高速公路施工组织设计文字(第一分册)改

云南龙瑞高速公路第7合同段实施性施工组织设计云南龙陵~瑞丽高速公路第7合同段实施性施工组织设计第一分册编制:审核:技术负责:二0一二年四月十九日云南龙瑞高速公路第七合同段实时性施工组织设计表1 施工组织的文字说明第一章总体施工组织布置及规划第一节工程概况一、编制说明㈠编制依据1、国家高速公路网横12杭州至瑞丽公路第7合同段招标文件;2.依据招标文件规定的工期要求;3.现场考察所取得的信息;4.依据本工程的沿线地理位置、水文地质地貌及施工条件;5.依据材料供应情况;6. 国家、交通部颁布的有关施工技术规范、验收标准、法规文件;7.依据建设单位招标意图、本单位机械技术装备能力及施工经验等情况编制。

㈡编制原则1.遵循资格招标文件要求的原则。

2.遵循交通部部颁有关设计标准、施工规范和工程质量检验评定标准,精心组织施工,确保工程质量优良。

3.根据本单位施工能力,实事求是,进行编制,确保施工组织的可行性和合理性。

根据建设工期的要求,保证重点,统筹安排施工工序;4.充分发挥专业化、机械化施工的原则,体现企业的优势。

5.遵循施工过程的连续性、协调性、均衡性和经济性原则。

6.采取先进的施工方法和技术,提高机械化、标准化的施工水平,以求快速施工;7.落实冬雨季施工措施,确保施工的连续性;8.在满足施工需要的前提下,尽量减少临时用地,节约基建经费,降低工程成本;9.提出确保工程质量的技术措施和施工安全措施;10.合理安排施工现场,确保施工安全,文明施工。

1云南龙瑞高速公路第七合同段实时性施工组织设计㈢项目概况1、自然条件⑪地理位置龙陵(龙山卡)至瑞丽(弄岛)高速公路(以下简称“龙瑞高速公路”)7合同段起点K29+130,位于老窝头以西山梁接6合同止点,之后路线由东向西沿山脊布线,经南天门、大岔凹至橄榄坡,止于橄榄坡以西山梁上K32+400,路线全长3.27km。

⑫地形、地质条件本合同位于德宏州芒市以东山岭斜坡地带,属构造剥蚀中山中切割长垣垄状地形地貌区,地形起伏大,山高坡陡,峭壁耸立,岩体裸露,沟深林密,植被很发育。

昆明某专用高速公路实施性施工组织设计

昆明某专用高速公路实施性施工组织设计

昆明某高速公路XX段实施性施工组织设计XX公路一局XX公司昆明某高速公路XX段项目经理部2009年1月1日文字部分附表一本标段的试验和检测仪器设备表附表二试验检测人员附表三临时用地表附表四现场电力需求计划表附图五组织机构图附表六工程机械设备表附图七平面布置图附表八计划开、竣工日期和施工进度网络图目录第一章施工组织设计编制说明 (7)§1.1编制说明 (7)§1.2编制依据 (7)第二章工程概况 (7)§2.1工程简介 (7)§2.2主要工程数量 (7)§2.3地形、地貌 (9)§2.4气候、水文 (9)§2.5工程地质 (9)§2.6本工程特点、难点分析 (10)第三章施工准备工作及施工计划安排 (10)§3.1项目施工组织管理机构设置 (10)§3.2施工作业区段及任务划分 (11)§3.3临时工程布置 (12)§3.4项目经理部驻地 (12)§3.5施工队驻地 (12)§3.6砼拌和站 (12)§3.7试验室的设立 (12)§3.8施工便道 (13)§3.9施工用电 (13)§3.10临时供水及管路设置 (13)§3.11通讯、医疗 (13)§3.12消防设施 (13)§3.13环保设施 (13)§3.14总体进度计划安排 (14)§3.15业主工期及阶段目标划分 (14)§3.16进度计划安排 (14)§3.17设备周期和设备、人员、材料运到施工现场的方法 (15)§3.17.1设备周期 (15)§3.17.2设备、人员进场的方法 (15)§3.17.3材料进场的方法 (15)第四章主要工程项目的施工方案、施工方法 (16)§4.1测量施工方案 (16)§4.2试验实施方案及方法 (16)§4.3涵洞、通道施工方案 (17)§4.3.1闭合框架通道施工 (17)§4.3.2方涵施工 (18)§4.4路基工程施工方案 (18)§4.4.1路基填筑施工 (18)§4.4.2挖方路基施工 (20)§4.5.1护脚挡土墙 (21)§4.5.2拱形骨架护坡 (22)§4.5.3排水工程 (22)§4.6桥梁施工方案 (23)§4.6.1桩基施工 (23)§4.6.2承台、系梁施工 (25)§4.6.3圆柱墩、台身施工 (26)§4.6.4盖梁、台帽施工 (27)§4.6.5T梁预制、吊装及体系转换 (28)§4.6.5.1T梁预制 (28)§4.6.5.2T梁吊装 (28)§4.6.5.3T梁体系转换 (30)§4.6.5支座安装 (30)§4.6.6现浇连续箱梁施工 (31)§4.6.7桥面系施工 (31)§4.6.7.1桥面铺装施工 (31)§4.6.7.2护栏、泄水管施工 (32)§4.6.7.3伸缩缝施工 (33)第五章各分项工程的施工顺序 (34)§5.1路基、防护排水工程 (34)§5.2桥梁工程 (35)第六章重点(关键)和难点工程的施工方案 (35)§6.1T梁预制 (35)§6.2现浇预应力混凝土连续箱梁 (37)§6.2.1满堂支架方案 (37)§6.2.2模板结构及支撑体系 (39)§6.2.3支架搭设预压 (39)§6.2.4箱梁钢筋加工与安装 (41)§6.2.5混凝土施工 (41)§6.2.6预应力施工 (43)§6.2.7支架的拆除 (47)第七章雨季的施工安排 (48)§7.1雨季施工安排 (48)§7.1.1施工生产安排 (48)§7.1.2施工组织安排 (48)§7.2雨季材料供应及储备工作安排 (48)§7.3雨季施工技术措施 (49)§7.3.1路基 (49)§7.3.2桥梁 (49)§7.3.3防护、排水 (49)第八章质量、安全保证体系 (50)§8.1.2质量保证体系 (51)§8.1.3自检程序 (52)§8.1.4质量通病预防措施 (55)§一、构造物端部路基沉陷 (55)§二、桥面铺装早期破坏 (55)§三、桥梁支座安装质量缺陷 (56)§四、预应力结构张拉、锚固、压浆控制不严 (58)§五、混合料计量不准确、级配不严格、拌合不均匀; (59)§六、各类外掺剂品种选用、计量、掺配方法掌握不准确 (59)§七、预留构件、预埋钢筋变位 (60)§八、各类结构物养生方法不当,养护时间不足 (60)§九、路基碾压设备不足,填前处理、分层压实不够 (61)§十、合同段、工作面、工序间衔接不当 (62)§十一、指定分包、指定采购 (63)§十二、原始资料真实性差 (64)§十三、材料质量源头控制不严 (65)§十四、混凝土外观质量处理及预防措施 (65)§十五、模板质量通病防治措施 (67)§十六、T梁外观质量缺陷与防治措施 (67)§十七、钢筋混凝土连续箱梁的裂缝防治措施 (69)§8.2安全保证体系 (70)§8.3安全保证措施 (71)§8.3.1组织管理措施 (71)§8.3.2安全技术措施 (73)§8.3.3安全防范重点及措施 (75)第九章其它要说明的事项 (78)§9.1环境保护 (78)§9.1.1一般规定 (78)§9.1.2植被及水土保持 (78)§9.1.3水质及水利设施保护 (79)§9.1.4施工噪声防治 (79)§9.1.5大气污染防治 (80)§9.1.6文物保护 (80)§9.1.7公众干扰防治 (80)§9.1.8公众健康和安全 (80)§9.1.9施工营地 (81)§9.2文明施工 (81)§9.3施工后期的场地恢复措施 (82)§9.4森林防火措施 (82)§9.5节假日工作安排 (83)§9.6不拖欠民工工资保证措施 (83)§9.7保修期的承诺 (83)§9.8做好廉正建设 (84)§9.8.1加强学习与教育 (84)§9.8.2成立廉正建设领导小组 (84)§9.8.3完善各项规章制度,切实落实执行 (84)§9.8.4加强财务管理、严格财务制度 (85)§9.8.5开展民主评议、实行群众监督 (85)§9.8.6做到依法经营 (85)§9.9公路工程强制性技术标准 (85)§9.9.1公路路面基层施工技术规范(JTJ034—2000) (85)§9.9.2公路路基施工技术规范(JTJ033—95) (87)§9.9.3公路桥涵施工技术规范(JTJ041—2000) (87)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
........
目录Байду номын сангаас

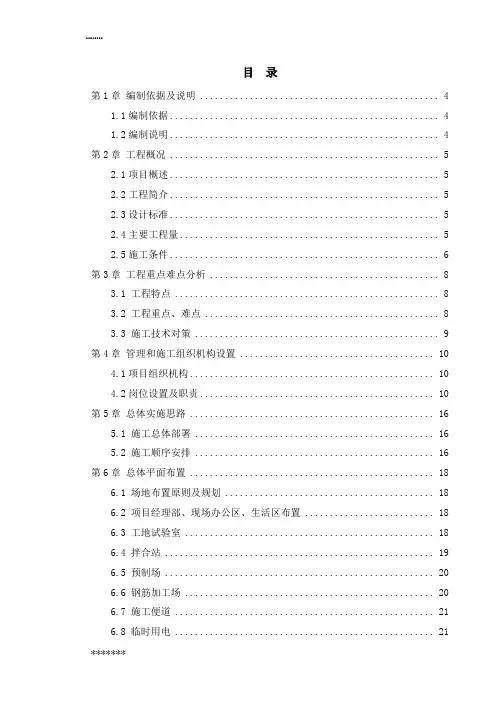

第 1 章 编制依据及说明 ................................................ 4 1.1 编制依据 ...................................................... 4 1.2 编制说明 ...................................................... 4
第 4 章 管理和施工组织机构设置 ....................................... 10 4.1 项目组织机构 ................................................. 10 4.2 岗位设置及职责 ............................................... 10
第 2 章 工程概况 ...................................................... 5 2.1 项目概述 ...................................................... 5 2.2 工程简介 ...................................................... 5 2.3 设计标准 ...................................................... 5 2.4 主要工程量 .................................................... 5 2.5 施工条件 ...................................................... 6
第 6 章 总体平面布置 ................................................. 18 6.1 场地布置原则及规划 .......................................... 18 6.2 项目经理部、现场办公区、生活区布置 .......................... 18 6.3 工地试验室 .................................................. 18 6.4 拌合站 ...................................................... 19 6.5 预制场 ...................................................... 20 6.6 钢筋加工场 .................................................. 20 6.7 施工便道 .................................................... 21 6.8 临时用电 .................................................... 21
第 3 章 工程重点难点分析 .............................................. 8 3.1 工程特点 ..................................................... 8 3.2 工程重点、难点 ............................................... 8 3.3 施工技术对策 ................................................. 9
第 5 章 总体实施思路 ................................................. 16 5.1 施工总体部署 ................................................ 16 5.2 施工顺序安排 ................................................ 16
*******
........
6.9 弃土场布置 .................................................. 21 6.10 炸药库 ..................................................... 22 6.11 施工用水 ................................................... 22 6.12 临时通讯 ................................................... 22 6.13 施工总平面图 ............................................... 22 第 7 章 工区划分及施工顺序 ............................................ 0 7.1 桥梁工区划分及施工顺序 ....................................... 0 7.2 隧道工区划分及施工顺序 ........................................ 0 第 8 章 主要资源配置 .................................................. 1 8.1 项目管理人员投入 ............................................. 1 8.2 主要施工队伍、人员及机械设备配置 ............................. 3 8.3 材料计划 ..................................................... 6 8.4 周转材投入 ................................................... 7 第 9 章 主要工程施工技术方案 .......................................... 8 9.1 桥梁施工 ...................................................... 8 9.2 隧道施工 .................................................... 13 第 10 章 重点、难点工程施工措施 ...................................... 84 10.1 洞口坍方处理预案 ............................................ 84 10.2 防止隧道坍塌 ................................................ 84 10.3 隧道穿越断层带及软岩大变形段结构措施 ........................ 84 10.4 隧道防排水预案 .............................................. 85 10.5 隧道溶洞处治预案 ............................................ 85 10.6 隧道瓦斯防治预案 ............................................ 86 10.7 隧道岩爆处治预案 ............................................ 88 第 11 章 施工进度计划及工期保证措施 .................................. 90 11.1 施工总体进度计划与目标 ..................................... 90 11.2 分项工程施工进度计划 ....................................... 90 11.3 工期保证体系及措施 ......................................... 91 11.4 资金使用计划 ................................ 错误!未定义书签。
相关文档
最新文档
