楼板贯穿裂缝处理方案及预控措施
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

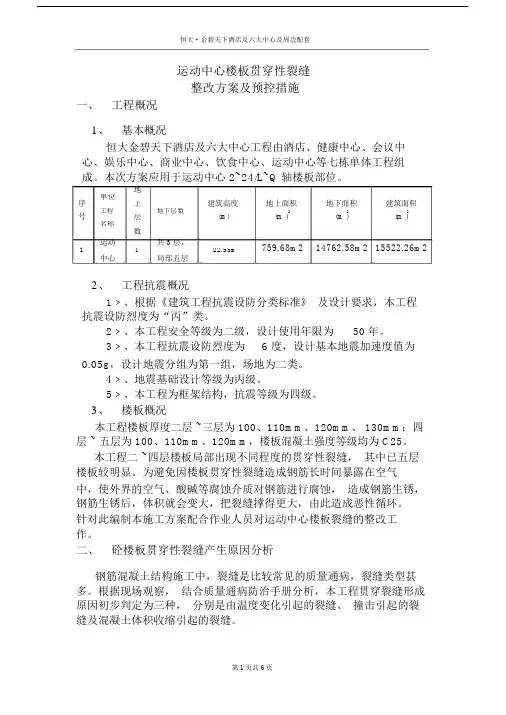

恒大•金碧天下酒店及六大中心及周边配套
运动中心楼板贯穿性裂缝
整改方案及预控措施
1、基本概况
恒大金碧天下酒店及六大中心工程由酒店、健康中心、会议中心、娱乐中心、商业中心、饮食中心、运动中心等七栋单体工程组成。本次方案应用于运动中
序号单位
工程
名称
地上
层数
地下层数
建筑高度
(m)
地上面积
2
(m)
地下面积
2
(m)
建筑面积
2
(m)
1运动中
心
1
共3层,
局部五层
22.55m759.68m214762.58m215522.26m2
2、工程抗震概况
1 >、根据《建筑工程抗震设防分类标准》及设计要求,本工程抗震设防烈度为“丙”类。
2>、本工程安全等级为二级,设计使用年限为50年。
3>、本工程抗震设防烈度为6度,设计基本地震加速度值为
0.05g,设计地震分组为第一组,场地为二类。
4>、地震基础设计等级为丙级。
5>、本工程为框架结构,抗震等级为四级。
3、楼板概况
本工程楼板厚度二层~三层为100、110mm 120mm 130mm四层~ 五层为100、110mm 120mm楼板混凝土强度等级均为C2&
本工程二~四层楼板局部出现不同程度的贯穿性裂缝,其中已五层楼板较明显。为避免因楼板贯穿性裂缝造成钢筋长时间暴露在空气中,使外界的空气、酸碱等腐蚀介质对钢筋进行腐蚀,造成钢筋生锈,钢筋生锈后,体积就会变大,把裂缝撑得更大,由此造成恶性循环。针对此编制本施工方案配合作业人员对运动中心楼板裂缝的整改工作。
二、砼楼板贯穿性裂缝产生原因分析
钢筋混凝土结构施工中,裂缝是比较常见的质量通病,裂缝类型甚多。根据现场观察,结合质量通病防治手册分析,本工程贯穿裂缝形成原因初步判定为三种,分别是由温度变化引起的裂缝、撞击引起的裂缝及混凝土体积收缩引起的裂缝。
1、温度变化引起的裂缝
工程概况
a)、现象
温度变化引起的裂缝又叫温度裂缝、温差裂缝。温度裂缝走向无一定的规律性,长度尺寸较大构件(一般截面几何尺寸大于1m
以上),裂缝多平行于短边;大体积混凝土结构的裂缝常纵横交错。深进得和贯穿的裂缝,一般与短边方向平行,裂缝沿全长分段出现,中间较密。裂缝宽度大小不一,一般在0.5mm以下。深进的和贯穿的裂缝多发生在浇筑后2~3个月或更长的时间,缝宽受温度变化影响较明显,冬季较宽、夏季较细。裂缝大多呈上宽下窄状,但个别也有下宽上窄状,遇楼板配筋较多的结构,有时也出现中间宽两端窄的梭形裂缝。
b)、产生原因分析
混凝土同其它工程材料一样也具有热胀冷缩、湿胀干缩的特性,尤其是工程在浇筑混凝土时气温较高,其混凝土冷却收缩变形同干缩变形一样也会在板内产生拉应力,当其最不利因素组合在一起时,更易产生楼板裂缝。另外,屋盖和外墙受到太阳暴晒热胀变形,通过纵横二个方向的墙体,梁柱对板产生拉应力,此拉应力在外角处同干缩变形引起的拉应力是同方向叠加的。再加上房屋外墙变形较其它内墙角(板内拉应力在内墙角处交叉,方向相反时可相互降低)大,因此屋盖外墙的热胀变形以及外墙角变形大是楼板裂缝现象突出的重要因素。
2、撞击引起的裂缝
a)、现象
裂缝有水平的、垂直的、斜向的;裂缝的部位和走向随受到撞击荷载的作用点、大小和方向而已;裂缝宽度、深度和长度不一,无一定规律性。
b)、产生原因分析
1>、拆模过早,混凝土强度尚低,常导致出现沿钢筋的纵向或横向裂缝。
2>、拆模方法不当,只起模板一角,或用猛烈振动的办法脱模,使结构受力不均匀或受到剧烈的振动。
3>、楼板的混凝土尚未达到脱模强度,在其上用手推车、堆放
材料、使楼板受到振动或超过比设计打的施工荷载作用而造成的裂缝。
3、混凝土体积收缩引起的裂缝
a)、现象
它的特征为走向纵横交错,没有规律性,裂缝分布不均匀。但对楼板内结构,多沿短方向分布。这类裂缝一般在混凝土露天养护完毕经过一段时间后出现,并随湿度的变化而变化,表面强烈收缩可使裂缝由表及里、由小到大逐步向深部发展。
b)、产生原因分析
1 >、混凝土级配不当,使用收缩率较大的水泥,水泥用量过多,或使
用过量的细砂、特细砂。
2>、商品混凝土坍落度不当,浇筑后料下沉,上下收缩不一致。
3>、模板过于干燥或漏水、漏浆。
4>、混凝土养护不当,特别是早期养护质量与形成裂缝关系密切。
三、贯穿性裂缝处理方法
本工程贯穿性裂缝修补方法采用低压注浆法,施工工序如下:裂缝清理一粘贴注浆嘴和封闭裂缝一试漏一压力注浆一二次注浆一清理表面。填缝材料可选用环氧树脂及聚氨酯类材料。
1>、裂缝清理:将表面裂缝清理干净,提前浇水湿润。
2>、粘贴注浆嘴和封闭裂缝:先要在预计要贴的裂缝位置贴上医用白胶布,再用窄毛刷将封缝用浆沿裂缝来回涂刷。使裂缝封闭,大约10分钟后,揭去胶布条,露出小缝,粘贴注浆嘴。
3>、试漏:固化后周边可能有裂口,必须反复用浆补上,以避免注浆时漏浆。
4>、压力注浆:注浆操作一般在粘嘴的第二天进行,若气温高的话半天就可注浆。操作时先用补缝器吸取注浆液,插入注浆嘴,用手推动补缝器活塞,使浆液通过注浆嘴压入裂缝,当相邻的中流出浆液时,就可以拔出补缝器,堵上铝铆钉。一般由上往下注浆,水平缝一般从一端向另一端逐个注浆。
5>、为了保证浆液充满,在注浆后约半小时可以对每个注浆嘴再次补浆。
楼板贯穿裂缝施工时先采用局部小面积开展,灌封终凝后,将缝
四周砂浆加高5cm,进行灌水试验,如果不渗水方可大面积执行。
灌缝结束后,在缝表面涂刷环氧胶泥二遍或再加贴一层环氧玻璃布条盖缝。
四、防止裂缝发生的预控措施
1、明确目标、预防为主、严格管理措施
1>、将预防现浇楼板裂缝作为一个重点目标,加大现场巡查力度,掌握第一手资料,及时纠正错误操作。
2>、在每次浇筑混凝土前,核查商品混凝土的级配和出厂单,一旦发现混凝土强度等级不符,立即责令退换。
